Epic流程与规范:跨部门团队敏捷项目实操方法关键指标

Epic流程与规范:跨部门团队敏捷项目实操方法关键指标

跨部门项目里,Epic最常见的失败不是“拆得不够细”,而是一个看起来很完整的Epic,过了两个月仍没人能回答:谁对最终结果负责、哪些团队必须配合、什么情况算交付成功。Epic不是一张更大的需求卡片,而是把业务结果、跨团队依赖和可验证交付连起来的管理单元。本文给出一套可执行的定义、拆解、评审、交付与度量方法,并用明确标注的情景模拟数据说明如何判断流程是否有效。

一、先讲结论:Epic要管理结果和依赖,不是管理“大需求”

1. 一个合格Epic必须同时回答四个问题

我判断一个Epic能不能进入执行,通常不先看标题写得是否漂亮,而是看它能否回答四件事:要改变什么业务结果,哪些用户或流程会受到影响,哪些团队必须共同交付,以及用什么证据确认目标达成。缺一项,Epic就容易沦为装需求的文件夹。

比如“优化企业客户开通流程”只是方向,不是可执行的Epic。更完整的表达应说明:目标客户是谁、当前开通在哪个环节流失、产品与运营分别交付什么、成功指标如何采集,以及合规或数据团队的前置条件是什么。

  • 业务结果:写清楚希望改善的结果,不要只写功能清单。
  • 边界:定义包含什么、不包含什么,减少执行中不断扩大的范围。
  • 协作关系:标出最终责任人、执行团队和关键依赖方。
  • 验收证据:明确指标、数据来源、观察周期和判定方式。

2. Epic的价值在于缩短“目标到交付”的断层

团队常把Epic理解为“比用户故事大一级的工作项”,但跨部门场景中,这种理解不够。Epic更重要的作用,是让业务目标能够穿过产品、研发、测试、数据、运营、法务等多个职能边界,并在交付后继续追踪结果。

Scrum Guide中的核心工件包括产品待办列表、冲刺待办列表和增量,并没有把Epic定义为Scrum的标准工件。因此,Epic应被视为一种常见的需求组织与组合管理实践,而不是Scrum必须遵循的固定层级。团队可以采用它,但不要因为工作项名称叫Epic,就误以为已经建立了敏捷治理。

3. 先判断Epic是否值得存在

如果一项工作能够由一个团队在短周期内完成,并且不需要跨团队协调,直接放入产品待办列表通常更轻。如果一项业务目标需要多个团队、多个版本或多类能力协同,且需要在数周至数月内持续校准,Epic才有管理价值。

我建议把Epic的存在理由写在卡片顶部:为什么不能直接作为单个故事交付?答案通常应是跨团队依赖、较长验证周期、阶段性投入决策,或业务结果需要多个增量共同产生。若这些原因都不存在,Epic很可能只是增加了一层文档。

工作特征 更适合的管理粒度 判断依据
单团队、短周期、依赖少 用户故事或任务 能否直接排入近期迭代并独立验收
多个团队共同交付,依赖明显 Epic及其子项 是否需要协调边界、顺序和共同结果
方向尚未验证,投入可能调整 探索型Epic或阶段性实验 是否先验证关键假设,再决定后续投入

二、背景与真实场景:跨部门项目为何容易在中途失速

1. 问题通常出在团队边界,而不在需求数量

以企业客户线上开通为例,产品团队负责流程和页面,研发团队负责账户与权限,数据团队负责埋点和报表,运营团队负责规则与客户引导,合规团队还要审核身份信息处理方式。每个部门单独看,都可能按时完成自己的任务;但只要数据定义不一致、接口交付顺序不匹配,端到端流程仍然无法上线。

这类项目里,“每个团队都完成了自己的任务”不等于“Epic完成了”。Epic的风险集中在交接处:一个团队的完成定义可能只是接口可用,另一个团队的完成定义却是数据能正确入仓,最终业务方要的是客户能顺利完成开通。跨部门团队需要把这些定义放到同一张价值链上。

2. 典型的失速路径:范围先扩张,依赖后暴露

项目启动时,团队通常已经知道主要功能,却未必知道所有约束。常见情况是:先承诺完整目标,后发现数据口径未确定;先排研发计划,后等待法务审批;先做页面,后发现核心接口没有稳定的测试环境。于是排期看起来进展正常,真正的端到端验证却一直被推迟。

这里有一个重要判断:依赖不是风险清单中的附注,而是Epic计划本身的一部分。只记录“依赖数据团队”没有管理价值;至少还要记录依赖产物、交付日期、验收人、阻塞时的替代方案,以及该依赖是否处在关键路径上。

3. 从功能流水账改成价值流视角

我会先画出用户或业务流程,再将参与团队放到流程节点上。这样能快速发现“组织结构图里看不见、用户流程里却绕不过去”的交接,例如审核队列、数据回写、人工复核或客服兜底。Epic的范围应覆盖达到目标所需的关键路径,而不是某个部门能够独立完成的功能集合。

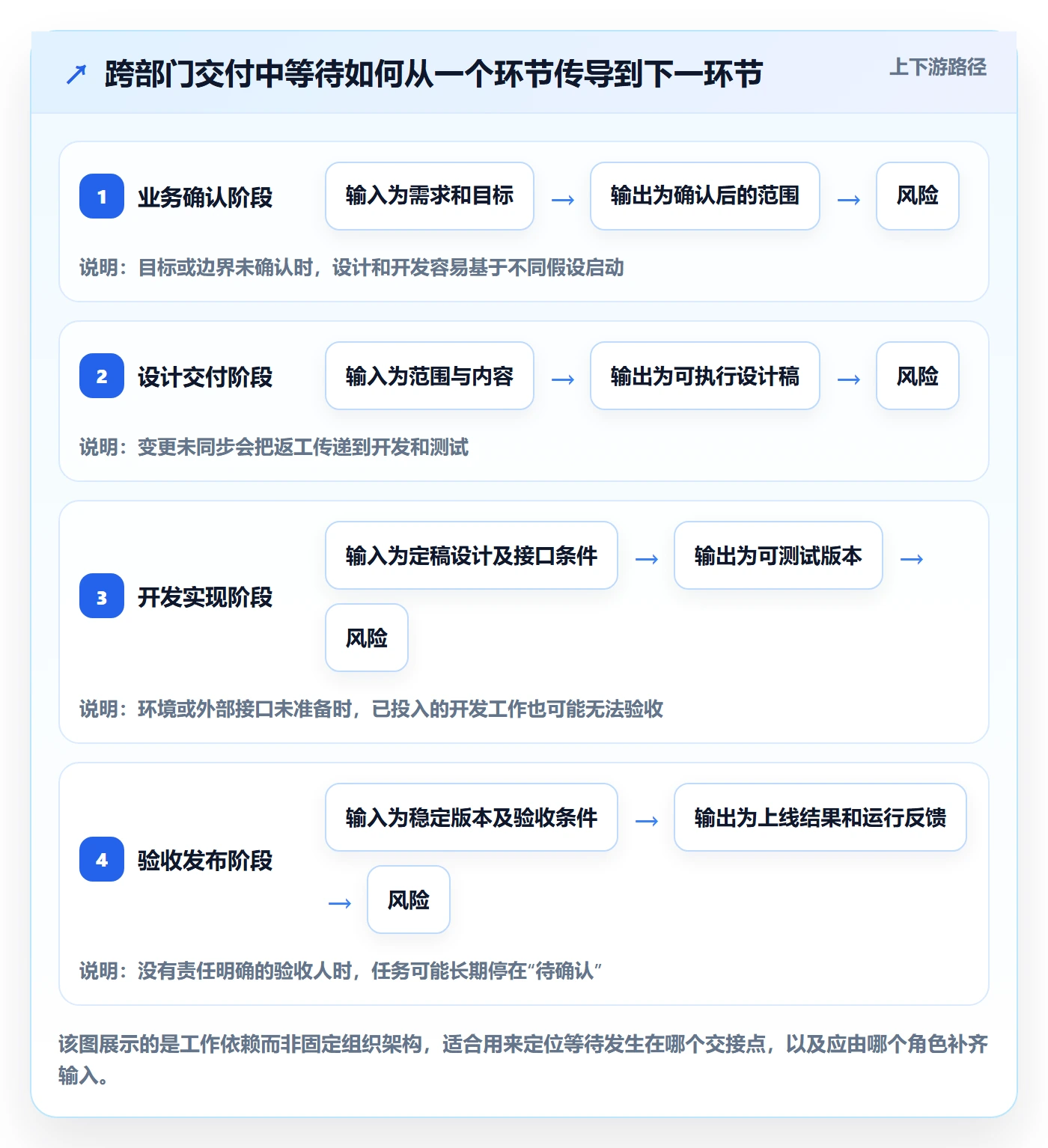

下图是一个用于项目启动讨论的情景模拟,不代表行业基准。它展示的是依赖交接如何造成交付耗时增加:即便每个环节自身只需少量处理时间,等待确认和返工仍可能主导端到端周期。

Epic流程与规范:跨部门团队敏捷项目实操方法关键指标

三、常见误区:Epic做得很“规范”,项目却仍然不可控

1. 把Epic写成超长需求说明书

把背景、方案、字段、接口、埋点、验收全部塞进一段大文档,表面上信息齐全,实际上很难维护。设计变更后,正文、子任务和验收条件可能各自更新,最终没人确定哪个版本有效。Epic应该保存目标、边界、关键假设、依赖和验收口径;详细设计放在适合维护的位置,并与Epic建立明确链接。

可执行的规范不是“尽量写得多”,而是让参与者能快速找到决策信息。标题负责快速识别,目标负责说明价值,范围负责控制边界,依赖负责揭示协作,验收负责确认结果。若一段文字同时承担这些功能,阅读者很容易漏掉真正影响决策的内容。

2. 用子任务数量代替拆解质量

一个Epic拆成四十个任务,并不意味着管理成熟。如果这些任务只是按部门分组,用户仍要等到最后才能体验完整流程,团队就没有获得足够早的反馈。好的拆解优先形成可验证的端到端增量,再在增量内部安排技术任务,而不是先按组织边界切成几堆。

拆解粒度也不能一味追求小。过小会让团队花大量时间维护依赖关系和状态;过大又会导致工作不可预测。判断一个子项是否适当,可以问:它能否在一个可管理的短周期内完成并验收?是否能独立提供学习或业务价值?是否有清楚的完成证据?

3. 把“按期完成”误当成Epic成功

按期上线是交付表现,不等于业务目标达成。功能发布后,使用率可能低于预期;转化改善也可能来自促销或渠道变化,而非本次项目。若团队只跟踪完成率、燃尽图和发布日期,就缺少对结果的判断。

Epic应同时有交付指标和结果指标。交付指标说明团队是否可靠地把增量交出来;结果指标说明交付是否产生预期影响。结果指标往往受外部因素影响,因此需要基线、观察窗口和解释规则,而不是上线后一周看到数字变化就宣布成功。

4. 依赖只登记、不设责任人和触发条件

“等数据团队支持”不是依赖管理。它没有说明需要什么产物、何时需要、谁验收、延误后如何处理。真正可操作的依赖记录至少包含提供方、接收方、交付内容、承诺日期、验证方式、当前状态和替代路径。

我尤其关注“最晚需要日期”,而非只有“计划交付日期”。计划日期是提供方的承诺,最晚需要日期是关键路径的边界。两者之间的缓冲量能帮助负责人提前判断:这是可接受的波动,还是即将影响整体目标的风险。

5. 用统一模板替代必要的业务判断

模板能减少遗漏,但不能替代判断。每个Epic都要求填十几个字段,会诱导团队编造看似完整、实际未经验证的内容。对于探索型工作,目标应是验证假设,不该假装已经能精确预测全部需求和工期。

因此我建议采用“最小必填、风险加填”的方式:所有Epic都必须有责任人、目标、边界、验收方式和主要依赖;只有涉及个人信息、财务影响、重大技术改造或高不确定性的Epic,才增加合规评审、回滚方案、技术验证等专门字段。

四、专业判断逻辑:从业务目标到可交付Epic的流程

1. 先写结果假设,再决定功能范围

Epic启动时,先用一两句话写出可检验的假设:如果为某类用户解决某个障碍,那么某项业务指标将在指定观察窗口内改善。不要先列功能,再倒推“它应该有价值”。这种顺序能迫使团队说明功能与结果之间的因果链。

例如,假设是“为已有企业客户提供自助补充资料入口,可减少人工催办,并缩短资料齐备到审核启动的时间”。随后还要明确是否存在其他解释:新流程是否只转移了人工成本?客户是否理解提示?审核团队容量是否足够?这些问题会影响指标设计和实验范围。

2. 把Epic边界写成“包括、不包括、待验证”

跨部门项目容易发生范围膨胀,因为不同部门会把各自认为“顺手完成”的事项加入同一Epic。边界声明要具体区分当前承诺与未来候选项。“本期支持现有企业账户,不包括新开户;本期验证资料补齐时间,不承诺重构整个审核系统”比“优先完成核心能力”更能减少争议。

对尚未确定的事项,不要用模糊措辞伪装确定性。明确标为待验证,并为验证安排负责人和时间点。待验证项超过关键决策期限仍无结论时,应设定决策路径:缩小范围、延后阶段,或采用可逆的临时方案。

3. 以最小端到端增量拆解,而非按部门切片

我通常先识别从触发到结果的一条最短用户路径,再把它拆成能独立验证的垂直切片。每个切片尽量包含必要的界面、业务规则、数据流和操作环节,即便初版覆盖范围有限,也要能让真实用户或内部角色完成一个闭环。

如果确实需要先做基础设施,应将其标为使能工作,并说明它如何解锁后续增量、谁验证其可用性、何时可以退出纯技术工作。否则团队很容易在“基础能力建设”中持续投入,却迟迟没有可见的业务验证。

4. 用依赖图和关键路径管理跨团队协作

依赖图不是把所有任务连上线,而是标出会影响目标日期或验收的关键关系。比如接口合同确认是前置条件,埋点字段冻结是数据验收的前置条件,合规评审则可能决定是否允许灰度。非关键路径事项可以并行推进,关键路径上的不确定事项应优先验证。

建议每周检查关键依赖,而不是只在冲刺评审中回顾。检查内容包括:交付物是否可验收、负责人是否变更、风险是否升级、是否需要调整顺序。依赖状态若长期停留在“进行中”,就要拆出下一个可观察的里程碑,而非继续靠口头承诺等待。

5. 设定准入、继续投入与关闭三个决策门

准入门判断目标、责任人、边界和依赖是否足以开始;继续投入门判断阶段结果是否支持扩大范围;关闭门判断交付物是否完成、业务结果是否达到约定阈值,或假设是否被否定。三个决策门能减少“启动后没人敢停”的沉没成本问题。

每个门都要事先约定决策人和所需证据。比如探索阶段的证据可以是用户访谈、原型测试或技术验证,不一定是上线指标;扩大阶段则需要更可靠的使用和转化数据。证据类型应与风险相配,而不是所有Epic都要求相同的统计显著性。

6. 用三层指标串起活动、交付和结果

只看结果指标会滞后,只看活动指标又容易鼓励忙碌。我的建议是将指标分为三层:过程层观察等待、返工和在制工作;交付层观察端到端周期、承诺兑现和缺陷;结果层观察用户或业务变化。团队通过三层指标定位问题,而不是把单一数字当作绩效结论。

下图为指标分类示意,数值不适用,因为这里展示的是测量对象与使用场景,而非一套可直接横向比较的行业数据。

Epic流程与规范:跨部门团队敏捷项目实操方法关键指标

五、关键指标:衡量流动、交付和价值,而不是制造漂亮报表

1. 过程指标要能暴露等待和返工

端到端周期时间建议从工作真正开始计算,到业务验收或可用增量完成为止;不要只算开发阶段。按阶段记录处理时间与等待时间,能区分“工作量太大”和“交接太慢”。如果看板状态设计不合理,状态停留数据也可能失真,因此先统一状态定义,再讨论效率差异。

阻塞时长应记录阻塞起止时间、责任边界和解除原因。不要把所有等待都归咎于执行团队:等待审批、等待外部供应商、等待数据样本,解决方式各不相同。按原因分类后,管理者才能判断应调整排期、补充授权,还是改变协作机制。

在制工作量要按团队和Epic观察。多个Epic同时开工,却没有足够人员完成端到端验证,常会导致每项工作都“有进展”,却没有一项真正结束。限制并行数的目的不是降低利用率,而是减少切换成本和队列积压。

2. 交付指标要兼顾可预测性与质量

承诺兑现率可以定义为周期开始时承诺、周期结束时达到完成定义的工作比例,但要保留范围变更记录。若团队通过不断缩小工作项来美化兑现率,指标便失去意义。更稳妥的做法是同时记录初始承诺、批准变更和最终交付。

返工率可以用验收后因缺陷、口径遗漏或依赖不完整而重新打开的工作量占比表示。必须明确统计窗口和归因规则,否则团队可能把返工改名为新需求。返工高通常意味着需求澄清、测试覆盖或跨团队验收存在缺口,但不能仅靠一个百分比判断责任。

软件交付层面,DORA研究持续关注交付速度与稳定性。组织可参考部署频率、变更前置时间、变更失败率和恢复时间等维度,但应依据服务形态、发布方式和数据质量调整口径。不能把一个团队的部署频率与另一个采用批量发布、合规审批的团队直接排名。

3. 结果指标要有基线、观察窗口和对照解释

业务结果指标至少要写清基线、目标、窗口和数据来源。例如“上线后四周内,完成资料提交的企业客户比例由基线提高到目标值”,还要说明分母是否包括无效客户、是否排除节假日和渠道变化。没有这些定义,团队可能在不同报表里得到不同的“成功”。

若无法随机对照,可以使用分阶段上线、历史同期比较或相似用户组作参考,但要明确这些方法的局限。结果指标改善不自动证明Epic造成了改善;外部营销、季节性、政策变化和用户构成变化都可能影响结果。业务分析应解释证据强度,而不是只展示一个前后对比。

4. 建议的指标卡片与使用边界

指标 建议定义 适合回答的问题 常见误用
端到端周期时间 从开始工作到增量验收的工作日数 交付是否被等待或返工拖慢 只计编码时间,忽略审批和验证
阻塞时长 被标记阻塞到解除阻塞的时间 哪些依赖需要管理层介入 只记当前状态,不记录原因和责任方
承诺兑现率 按周期初始承诺口径计算完成比例 计划与实际交付的稳定程度 通过改承诺或拆分工作粉饰数字
关键步骤完成率 完成目标用户流程的用户数除以进入流程用户数 用户能否实际完成目标任务 混淆访问量与成功完成量

六、案例与数据观察:用模拟项目演示如何判断流程是否有效

1. 案例背景与数据口径

以下是为了说明分析方法而构造的情景模拟,并非真实客户案例,也不代表行业统计。设想一家有多个业务部门的企业,要缩短客户补充资料后进入审核的等待时间。项目由产品、研发、数据、运营和合规共同参与,首轮目标是在不改变核心审核规则的前提下,减少人工催办。

团队在启动时发现,原始需求写成“建设客户资料中心”,范围过宽,且缺少结果口径。梳理后将Epic改为“验证客户自助补资料是否能降低人工催办并缩短资料齐备到审核启动的时间”。第一阶段只覆盖一个客户分群和两类高频资料,避免同时改造全部审核环节。

2. 先看拆解变化,而非只看交付结果

旧计划按部门划分:产品做入口、研发做接口、数据做报表、运营写指引。新计划按用户闭环划分:先验证用户能否找到入口并提交一种资料,再验证资料状态能否回传,最后扩展到第二类资料和运营引导。这个变化让团队更早发现状态回写接口是关键依赖。

下表中的数字是情景模拟,用于展示拆解方式变化可能带来的管理效果。不能据此声称某种拆解方法在所有项目中都能获得相同比例的提升。

观察项 按部门交付的模拟方案 按端到端增量交付的模拟方案 解释
首次可验证用户流程 第 6 周 第 3 周 先覆盖一条闭环,提前获得用户与数据反馈
关键依赖暴露时间 第 4 周 第 1 周 早期做接口契约确认,降低后续集中返工风险
未验收工作占比 约 45% 约 20% 增量验收减少“各自完成但整体不可用”的积压

3. 结果变化必须连同过程指标一起读

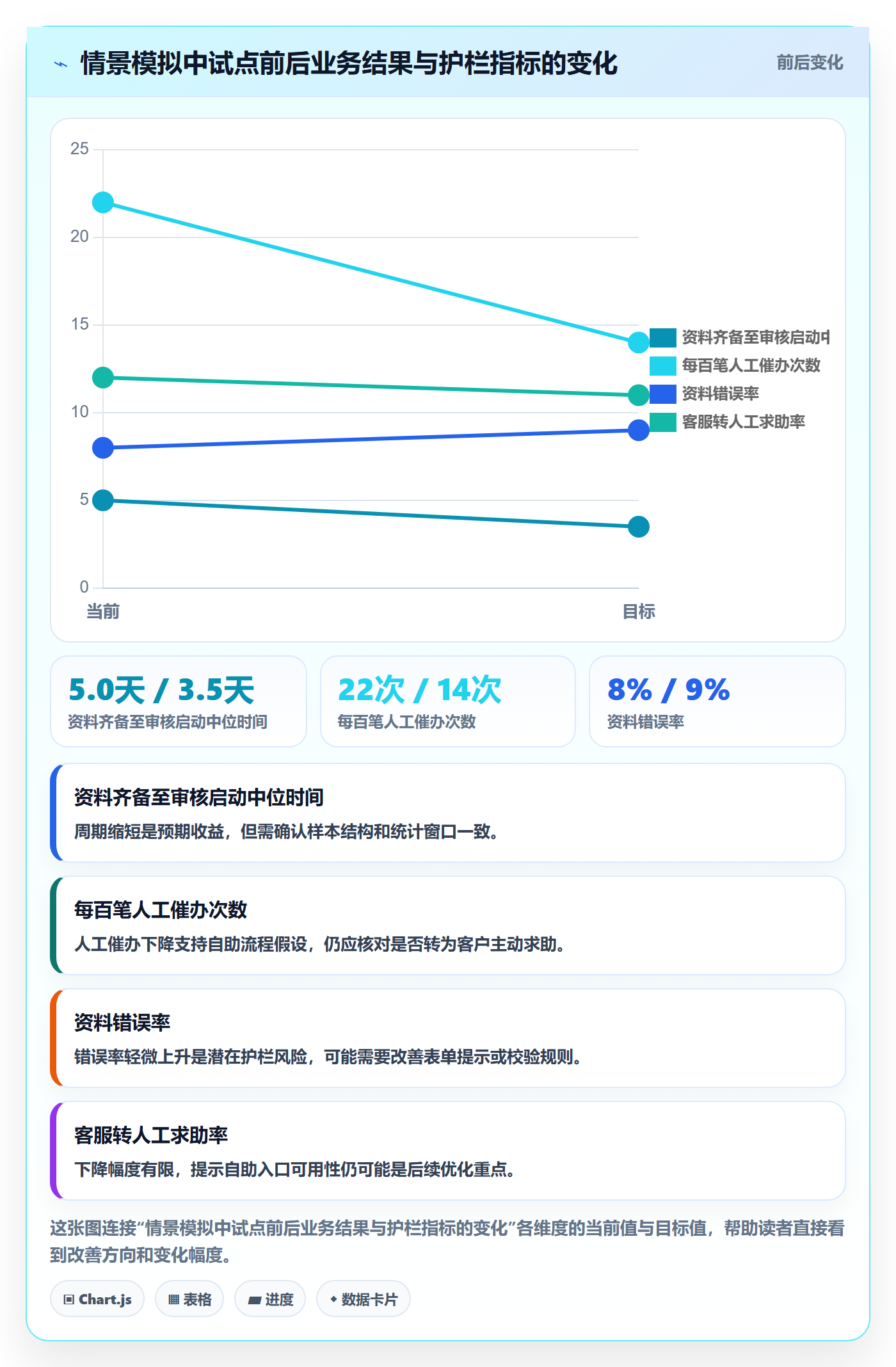

假设试点后,资料齐备至审核启动的中位时间从模拟的 5 个工作日降至 3.5 个工作日,人工催办次数从每百笔 22 次降至 14 次。单独看这两个结果,似乎项目有效;但如果同时发现数据缺失率增加,或客服转人工求助明显上升,就不能简单宣布成功。

因此,项目评审需要同时看收益指标和护栏指标。收益指标回答目标是否改善,护栏指标回答是否把成本转移给客户、客服或审核人员。建议至少包括用户流程完成率、资料错误率、人工介入率、审核等待时间和重大合规问题数。

Epic流程与规范:跨部门团队敏捷项目实操方法关键指标

4. 下一轮决策应由证据触发

若周期和催办改善、错误率处在可接受范围内,团队可以扩大到更多资料类型;若周期改善但错误率恶化,应先修正输入校验,再扩大流量;若用户完成率没有改善,则要回到入口可发现性、客户认知和操作阻力上重新验证,而不是继续堆功能。

这类决策最好在Epic启动时就约定,而不是等结果出现后临时改变成功标准。目标阈值可以允许调整,但必须记录调整原因、决策人和影响范围。否则团队可能在结果不佳时移动门槛,导致后续无法复盘。

Epic流程与规范:跨部门团队敏捷项目实操方法关键指标

七、不同团队与工具环境下的行动建议

1. 100人以上、多团队并行:建立组合层面的Epic治理

当组织有多个产品域、多个研发团队或共享平台团队时,单个Epic的流程不足以解决资源冲突。应在组合层明确优先级、容量边界和跨域依赖,并建立稳定的决策节奏。否则每个部门都能证明自己的项目优先,组织却没有能力同时交付所有承诺。

我建议采用轻量的Epic评审机制:业务负责人负责目标和价值,产品负责人负责范围与验收,技术负责人识别架构及交付风险,依赖团队确认承诺窗口,数据或分析角色负责指标定义。评审重点是决策与风险,不是逐字审需求。

  • 每月或每个规划周期检查Epic组合,识别重复投入与关键资源冲突。
  • 跨团队依赖明确提供方、接收方、最晚需要日期与替代路径。
  • 在阶段门设置继续、调整或停止的决策责任人。
  • 不以Epic数量、故事点总量或任务关闭数作为团队价值排名。

2. 小团队、低依赖项目:不要为流程而增加流程

若只有一个稳定团队,目标明确、合规风险低、交付周期短,Epic流程应压缩为一张简洁的目标卡和一组可验收工作项。没有必要为了“规范”开设多层审批、复杂状态和重复汇报。管理成本超过协调收益时,流程本身就成为浪费。

这类团队仍需保留基本纪律:写清结果假设、完成定义、重要依赖和回顾时间。若项目中途发现跨团队接口或风险显著增加,再升级管理粒度,而不是一开始就按大型项目配置所有仪式。

3. 高不确定性项目:先缩小验证成本,再扩大承诺

新产品探索、技术路线未知或用户需求不稳定的Epic,不适合一开始锁死全部范围与日期。可以先设置短周期验证阶段,明确最大投入、待验证假设和退出条件。原型、技术试验和小流量实验的价值是降低错误决策成本,而不是提前制造一份看起来确定的路线图。

高不确定性不等于没有管理。恰恰相反,团队要更明确地说明什么证据会改变方向,谁有权停止投入,以及验证失败后如何保存已完成资产。若每次实验都变成长期建设项目,组织只是用“探索”逃避决策。

4. 工具选型:先验证工作流,再比较功能清单

某项目管理工具是否适合管理Epic,关键不在功能列表有多少项,而在它能否准确表达层级、责任、依赖、验收、状态历史和指标口径。试用时应拿一个真实的跨部门Epic跑完整流程,而不是只演示创建卡片、拖动看板和生成图表。

对于中大型企业及100人以上组织,PingCode可作为敏捷研发与项目协同平台的候选方案评估。其产品支持私有化部署,并支持Jira平滑迁移;对有数据治理、部署方式或国产化替代要求的团队,这些能力具有评估价值。是否适配具体组织,仍需通过字段映射、权限模型、历史数据、自动化规则和集成接口的迁移演练确认。“国产替代不二选择”应被当作采购诉求来验证,而不是绕过评估的结论。

我会要求工具试点评估以下场景:Epic与子项关系是否清晰;跨项目依赖能否被追踪;不同角色能否看到恰当的信息;指标口径能否导出核验;权限和审计是否满足组织要求;迁移失败时是否有回退方案。工具可以降低信息散落成本,但不能替代业务负责人做优先级决策。

组织约束 优先验证的工具能力 主要取舍
100人以上、多团队协作 跨项目依赖、权限分层、组合视图、指标导出 治理能力增强,但配置与推广成本也会上升
私有化或数据驻留要求 部署架构、升级机制、备份恢复、审计和运维责任 数据控制力提高,但基础设施与维护责任增加
从既有平台迁移 字段映射、附件与评论、历史记录、权限及自动化迁移 平滑迁移可减少中断,但仍需清洗和抽样核验数据
小团队、低复杂度 上手速度、流程简洁度、导出与基础协作 轻量工具更快启动,但复杂治理能力可能不足

八、落地规范与取舍:从第一周开始建立可复盘的Epic闭环

1. 一张Epic卡片至少要包含哪些内容

规范不必追求长,但关键字段必须能支持决策。团队可以根据风险扩展字段,基础模板可包含以下内容,并让每个字段都有明确用途。

  • Epic名称:用业务结果或用户问题表达,不用“系统改造二期”这类无法识别价值的名称。
  • 目标与假设:说明目标用户、要改变的结果和关键因果假设。
  • 基线与目标:记录当前值、目标值、时间窗口、数据源及口径负责人。
  • 范围边界:分别列出本期包含、不包含和待验证事项。
  • 责任结构:标明业务决策人、Epic负责人、执行团队和验收角色。
  • 依赖与风险:记录依赖产物、提供方、最晚需要日期、风险等级及替代方案。
  • 拆解方式:列出可验证的端到端增量,并链接设计、技术方案和测试资料。
  • 阶段门:写清继续、扩大、调整或停止的判断条件和决策人。

2. 一个可执行的四周启动节奏

下面的节奏适用于中等复杂度项目,是建议基准而非固定行业标准。若组织已有明确规划周期,可与既有节奏合并,避免为流程本身创造额外会议。

  1. 启动前:业务负责人提出问题和目标,产品负责人核对用户流程、范围边界与结果口径。
  2. 第一周:识别关键依赖和高风险假设,完成技术、数据、合规等必要的早期验证。
  3. 第二周:交付第一个可验证端到端切片,检查埋点、验收路径和用户反馈是否可用。
  4. 第三周:根据验证证据调整范围,处理关键路径阻塞,确认是否满足扩大试点的条件。
  5. 第四周:复盘过程指标、交付质量和早期结果,决定继续、修正、暂停或结束。

周期可以更短或更长,重点是让重大假设尽早接受验证。若四周内无法形成任何可验证证据,团队应检查是否范围过大、关键依赖未清、测试环境不可用,或决策机制过慢,而不是仅仅要求成员“提高执行效率”。

3. 评审会上只讨论能改变决策的信息

Epic评审不应逐条念任务状态。会议材料最好围绕四个问题:目标是否仍然成立,关键依赖是否有变化,阶段证据是否支持继续投入,下一步需要谁作出什么决策。信息更新可以异步完成,会议时间留给争议和取舍。

当Epic数量较多时,可以用风险和价值而非“谁声音最大”安排评审顺序。高影响、强依赖、不可逆投入或合规风险高的Epic应优先审查;低风险、可快速验证的工作则可以采用简化流程。分级治理比对所有项目套用同样重的流程更有效。

4. 取舍:透明度、灵活性和治理成本之间的平衡

更严格的Epic规范能提高跨团队透明度,但也会增加录入和维护成本。范围越固定,短期排期越容易承诺,却越容易在新证据出现时产生变更冲突。更频繁的状态追踪能更早暴露阻塞,但若没有相应的决策权限,只会制造更多汇报。

我的取舍原则是:把强约束留给高风险、高依赖、难回滚的决策,把灵活性留给低成本、可逆、能快速验证的工作。业务结果和数据口径要尽可能稳定,具体实现路径可以在证据支持下调整;责任必须清楚,计划则应允许根据事实更新。

5. 最后检查:Epic是否真的形成闭环

在关闭Epic前,不要只确认所有子项状态都变成完成。还要确认端到端流程可用,验收证据可追溯,业务指标已经进入观察窗口,未完成风险有人接手,后续维护和运营责任已经明确。否则Epic只是从项目看板消失,并没有完成业务闭环。

我认为Epic管理最有价值的产物,不是更精细的任务树,而是组织对“为什么投入、依赖谁、何时验证、根据什么继续”的共同理解。下一步可以挑选一个正在进行的跨部门项目,按本文的四个问题重写Epic目标,画出一条端到端价值流,并在本周确认最关键的三个依赖与一项可验证指标。先把一个Epic跑通,再决定是否扩大规范范围。

常见问题解答(FAQ)

1. Epic 应该如何拆解,才能让跨部门敏捷团队真正执行?

我在推进跨部门项目时,最容易遇到的疑惑是:Epic 写得很宏大,但拆成迭代任务后仍然没人知道先做什么。尤其当产品、研发、测试、设计和运营同时参与时,拆解方式会直接影响排期、依赖和验收。

建议采用“业务结果,能力模块,用户故事,任务”四层拆解。一个合格的 Epic 至少要明确目标用户、要解决的问题、预期结果、范围边界和验收指标;每个用户故事最好能在一个迭代内完成,通常控制在团队单次迭代工作量的 10%,20% 以内。

若某个 Epic 需要跨越 3 个以上迭代,或包含多个互不相关的业务结果,应继续拆分,避免把它当成一个无法验收的大需求。

2. 跨部门 Epic 如何管理依赖,避免一个团队延期拖垮整体进度?

我在跨团队项目中经常看到,延期并不是因为某个团队工作量太大,而是因为依赖没有被提前识别。比如研发等待设计稿、测试等待接口稳定、运营等待发布配置,直到迭代中后期才发现关键路径已经被堵住。

建立依赖清单时,至少记录依赖方、被依赖方、交付物、最晚需要时间、负责人和风险等级,并在 Epic 启动会时确认。建议把“依赖已确认”“交付物已就绪”“验收已完成”分别作为状态,而不是只记录一个模糊的进行中;对于影响关键路径的依赖,最好提前一个迭代锁定接口、数据或设计方案。

每周检查未关闭依赖数量和平均关闭周期,如果未关闭依赖连续两周上升,应减少并行事项或由项目负责人直接升级协调。

3. 评估 Epic 执行效果时,应该关注哪些关键指标?

我以前也遇到过只看完成数量的情况,结果任务完成得很多,但上线后返工和投诉反而增加。跨部门敏捷项目更需要同时观察交付速度、质量、业务结果和协作风险,否则很容易被单一指标误导。

建议至少跟踪四类指标:交付类看 Epic 周期时间、迭代承诺完成率和按期交付率;质量类看缺陷逃逸率、返工工时占比和验收一次通过率;协作类看阻塞事项数量、依赖按期完成率和阻塞平均时长;业务类看目标转化率、使用率、收入或成本改善等结果指标。

判断项目是否健康时,不要只看完成率,比较“计划完成率、缺陷率、业务目标达成率”三者更可靠;例如完成率达到 90%,但缺陷逃逸率超过 10%,通常说明团队是在透支质量换进度。

4. 某项目管理工具应该如何设置 Epic 流程和权限,才能兼顾规范与效率?

我在落地项目流程时发现,流程设计得过细会让团队把时间花在填表上,设计得过粗又无法追踪责任和风险。特别是跨部门项目,如果需求、开发、测试和上线使用不同的状态定义,会议上很容易出现“大家都说完成了,但项目实际上还不能交付”的情况。

建议将流程控制在 6,8 个核心状态,例如待评估、已排期、执行中、待验收、已完成、已取消,并为每个状态写清进入条件、退出条件和责任人。权限上,需求负责人负责目标和范围,执行团队负责计划与任务状态,测试或业务代表负责验收,项目负责人负责变更审批;

指标统计则统一以状态变更时间、实际完成时间和验收时间为数据口径。不要让每个部门自定义一套完成标准,至少应统一“开发完成”“测试完成”和“业务验收完成”的定义,否则周期时间和完成率都会失真。

核心关键词

读者评论

谭
谭俊杰

我们团队以前也按部门拆Epic,研发和数据都按期完成,但上线后才发现埋点口径对不上。后来把“谁验收数据、何时验收”写进依赖里,返工少了不少。只是这套做法对小项目可能偏重,最好按复杂度区分。

夏
夏楠

三层指标的思路比较实用,尤其是把等待时间单独记录出来。实际项目中,很多延期并不是开发慢,而是审批、测试环境或数据确认在排队。不过结果指标容易受市场活动影响,归因规则如果不提前约定,复盘时还是会争论。

严
严嘉宁

我比较认同不要用子任务数量证明拆解质量。我们曾经把一个项目拆成几十项,状态看起来很细,用户却一直到最后才看到完整流程。现在会先做一个范围较小的端到端版本,但这也要求业务方愿意接受不完整的首版。

文章包含AI辅助创作:Epic流程与规范:跨部门团队敏捷项目实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/548038
