跨部门项目最常见的失速,不是没人做任务,而是每个部门都完成了自己的任务,最终却没有一个可上线的结果:需求已确认,设计已交付,开发自称完成,测试却发现接口口径不一致;项目看板上任务一片绿色,客户验收仍然卡住。《Task管理方法大全:跨部门团队敏捷项目入门指南落地清单》的核心,不是教团队把任务拆得更细,而是让任务从业务目标出发,跨越部门边界,最终以可验证的交付结果闭环。
一、核心结论:Task 管理的重点不是“列清单”,而是“让工作流动”
1. 先把任务放进一条可交付的链路
我判断一个团队的 Task 管理是否有效,通常先看一件事:每个任务能不能说清楚它服务哪个目标、交给谁、依赖谁、怎样算完成。只看任务数量、完成率或看板颜色,往往只能看到工作被记录了,不能证明工作正在形成价值。
一条可交付链路通常包含业务目标、可验收结果、阶段性工作、责任人、依赖关系、完成标准和反馈记录。它不是要求所有组织都采用同一套流程,而是要求任务之间的连接关系可见;出现阻塞时,团队能迅速知道影响什么、需要谁决策、下一步怎么处理。
2. 先控制并行工作,再讨论个人效率
跨部门团队的瓶颈经常不是个人做得慢,而是同时启动的工作过多。设计等业务确认,开发等设计定稿,测试等环境准备;每个角色都很忙,交付却在等待中变慢。我的专业判断是,管理者应该先问“现在有多少件事处于进行中、其中多少件在等待”,再问“谁的任务完成率低”。
启动 Task 管理时,可以先把每个阶段的在制任务数量作为观察对象。若一个环节已堆积多项未完成工作,继续向该环节塞任务,通常只会增加排队和切换成本。限制并行不是让团队少做事,而是让已开始的工作更容易完成。
3. 任务完成必须有可检查的证据
“已完成”不能只代表负责人觉得做完了。对开发任务,证据可能是代码合并、测试通过和部署记录;对需求任务,证据可能是业务负责人确认的验收条件;对数据任务,证据可能是口径说明、校验结果和数据更新时间。完成标准越具体,跨部门交接时越少靠猜测。
可采用一个简单检查句:谁在什么条件下,依据什么材料,确认什么结果已经达成?如果这句话无法回答,任务大概率还没有可执行的完成定义。
| 管理对象 | 容易产生的误读 | 更可操作的定义 |
|---|---|---|
| 任务完成 | 负责人说“做完了” | 验收人确认约定结果,证据可追溯 |
| 任务优先级 | 谁催得急就先做谁的 | 依据目标价值、时限、风险和依赖排序 |
| 任务阻塞 | 状态写“进行中”但没人处理等待 | 写明阻塞原因、责任方、需要的决策和复查时间 |
| 任务完成率 | 完成数量越多越好 | 结合验收结果、周期、返工和交付影响评估 |
如果团队只准备做一个改变,我建议先统一“完成”的含义,并在看板上区分进行中、等待外部输入、待验收和已完成。这个动作成本很低,却能较快暴露任务卡在交接、决策还是实际执行。
二、背景和真实场景:为什么跨部门团队特别容易把 Task 管理做成“多一层填表”
1. 部门目标不同,任务语言也不同
市场团队可能以活动上线日期和线索质量衡量结果,产品团队关心需求边界和用户体验,研发团队关注技术实现与稳定性,财务或法务团队则需要审批依据和合规材料。每个部门都可能准确完成自己的局部职责,但如果没有共同的交付目标,任务之间就容易出现口径断层。
例如,“完成促销页”对市场意味着页面内容齐备,对设计意味着视觉稿已交付,对开发意味着代码已部署,对运营意味着价格、库存和追踪参数均可用。这些不是同一项工作的四种说法,而是四个不同的验收条件。将它们压进一张名为“促销页上线”的任务卡,会隐藏真实的协作结构。
2. 依赖关系往往比任务本身更重要
传统任务列表按负责人排列,适合查看谁手上有事,却不一定适合找出交付为何停滞。跨部门项目需要同时看依赖:业务确认后设计才能定稿,设计定稿后开发才能冻结范围,开发完成后测试才有稳定版本,测试通过后运营才能执行发布。
如果上游交付不稳定,下游任务看起来就会不断延期。此时单纯催下游负责人,既不能解决输入缺失,也容易让团队形成“先开工、后返工”的习惯。管理者要把等待事项显性化,并明确由谁、在何时提供什么输入。
3. 远程协作和异步沟通放大了隐性信息成本
同一办公室里,一句口头确认可能暂时够用;分布式团队、轮班团队或跨时区团队则需要可追溯的信息。需求变更如果只留在会议记录里,执行者可能继续按旧版本工作;决策如果没有责任人和日期,团队可能在几个渠道里重复讨论。
因此,Task 管理不是把所有沟通都搬进工具,而是要把会改变执行的事实沉淀下来:需求范围变化、验收口径、外部依赖、风险判断、最终决策和下一次复查时间。讨论可以发生在不同渠道,执行依据应有明确归档位置。
4. 不同规模的组织需要不同的治理成本
小团队可以靠高频口头同步维持共同理解;随着参与部门、权限要求、项目数量和审计需求增加,信息依赖个人记忆的风险会上升。工具和流程的价值不在于让每个人填更多字段,而在于降低协作对“刚好知道情况的那个人”的依赖。
以产品选择为例,PingCode主要面向中大型企业及 100 人以上组织,适合将需求、研发协作、项目进度和团队治理纳入统一管理的场景;其提供私有化部署,并支持 Jira 平滑迁移。是否适合某个组织,仍应以权限模型、流程适配、迁移验证、运维能力和总体成本为依据,而不是仅凭规模或产品宣传判断。

三、常见误区:看板不等于管理,任务多也不等于进展快
1. 把“有任务”误当成“有计划”
团队把想法全部录入任务系统,并不代表优先级已经确定。若任务没有业务目标、负责人、截止条件和依赖关系,列表只是待办事项的仓库。最危险的表现是每个任务都标为高优先级,最后只能由最急的催促决定实际顺序。
我建议区分“待评估”“已承诺”“进行中”和“已完成”。进入承诺范围的任务必须具备足够信息;尚未评估的想法不应与本周期交付混在一起。这样既保护团队专注,也给业务方留下透明的需求入口。
2. 把敏捷理解成每天开会、频繁改计划
敏捷不是无计划,也不是任何人都能随时改变团队当前工作。它强调在可控的短周期内检查结果、接收反馈并调整后续计划。若团队每天都因新需求打断原有工作,却没有变更决策规则,所谓敏捷就会变成持续切换。
《Scrum Guide 2020》描述了产品目标、迭代目标、待办列表和增量等概念,重点是让团队围绕可检查的成果工作,而不是机械复制仪式。采用 Scrum、看板或混合方式都可以,但必须明确谁能调整范围、哪些承诺不可随意打断、例外如何记录。
3. 把所有工作都拆成相同大小的任务
任务拆分的目标是可执行、可跟踪、可验收,不是让每个任务都恰好一天或半天。若一个任务跨越多个角色、包含多个验收点,就需要拆成能独立确认的交付物;若拆得过细,更新状态的成本又可能超过任务本身的管理价值。
一个实用判断是:负责人能否在一个合理的复查周期内提供明确进展?如果连续数天只能说“还在做”,且没有可验证的中间结果,可以继续拆分;如果两小时的小事项还要求填写复杂风险字段,就应减少管理负担。
4. 用个人完成率替代团队交付结果
个人完成任务的速度不等于端到端交付速度。一个部门可以快速交付大量未被下游采用的材料,另一个部门也可能因等待审批而呈现低完成率。若绩效只看关闭数量,团队可能倾向于拆小任务、关闭容易的工作,回避真正影响交付的复杂问题。
可以同时观察任务流动时间、等待时间、返工、验收通过情况和目标达成情况。指标的用途是帮助提问和改进,不是脱离上下文给团队排名。DORA关于软件交付表现的研究长期强调从交付过程与结果观察系统能力;组织采纳任何指标框架时,都应先核对指标定义、适用范围及其是否诱发错误行为。
5. 把工具上线当成流程改造完成
工具可以记录工作,却不能替团队决定优先级,也无法自动消除职责模糊。若旧流程的问题是审批人不明确,换工具后只是把“等审批”放进新系统;若需求变更没有决策规则,新的看板也只会让变更更容易被看见。
在采购或迁移之前,先用一条真实业务链路做小范围验证:从需求进入、拆分、评审、执行、验收到复盘完整走一遍。观察哪些字段真的被使用,哪些提醒减少了漏项,哪些步骤只是增加填写负担,再决定是否扩大覆盖。

四、专业判断逻辑:从目标、依赖、容量和风险四个维度设计 Task
1. 从业务目标倒推验收结果
每个项目先写一个可理解的目标,再明确本阶段要交付的结果。目标写成“优化体验”或“完成系统升级”通常过于宽泛;可以进一步说明目标对象、可观察变化、时间范围和约束条件。具体指标不一定都能在启动时确定,但至少要说清楚如何判断方向正确。
例如,电商团队要改善促销活动的上线准备,可以把目标写成“在约定日期前完成活动页、价格校验、库存同步和追踪验证,使业务方按清单确认后可发布”。这不是对销售效果作保证,而是把团队可控制的准备工作与验收条件说清。
2. 再拆成可以独立检查的交付物
拆分时从用户或业务可感知的结果开始,而不是先按部门列工作。一个交付物可能需要产品、设计、开发、测试和运营共同完成;每个子任务再标明责任人及协作方。这样既保留跨职能结果,也让专业工作有可追踪的责任边界。
建议把任务卡最低必填信息控制在“目的、负责人、验收条件、优先级、依赖、预计复查时间”。项目风险、复杂审批、安全要求等再按情况增加字段。字段的原则不是越齐全越好,而是每一项都能影响执行、验收、决策或审计。
3. 把依赖关系转化为明确的请求
“等业务”“等设计”不是合格的依赖描述。一个可处理的依赖至少要说明:需要对方提供什么、由谁提供、期望时间、未按时提供会影响什么、是否有替代方案。管理者才能区分普通等待、关键路径风险和需要升级决策的问题。
跨部门项目中,我会特别检查“外部输入是否有接收人”。若任务只有发起人,没有承诺提供输入的一方,风险就容易被隐藏在评论区或会议口头结论里。对关键依赖设定明确响应时限,通常比持续提醒所有参与者更有效。
4. 按团队容量安排承诺,而不是按愿望堆需求
容量评估不要求团队把未来预测到小数点。可以先参考过去几个周期实际完成的工作量,扣除假期、支持工作和固定会议,再安排新任务。对于没有历史数据的新团队,先用一到两个周期建立基线,避免把初始估算误当成稳定产能。
建议把“可承诺工作”和“候选工作”分开。候选工作按价值排序,只有当当前任务完成或范围被正式调整时,才进入本轮承诺。临时插单要记录它挤出了什么,避免隐性增加工作量却继续要求原交付日期不变。
5. 用不同指标回答不同问题
| 问题 | 建议观察的指标 | 不要单独使用的替代指标 |
|---|---|---|
| 任务是不是在流动? | 开始到完成的周期时间、等待时间、在制任务数 | 每日状态更新次数 |
| 交付是否稳定? | 按期完成比例、延期原因分布、关键依赖兑现情况 | 单次迭代的任务总点数 |
| 成果是否可用? | 验收通过率、返工次数、业务使用反馈 | 已关闭任务数量 |
| 流程是否改善? | 改进前后同口径的周期、等待和缺陷趋势 | 工具中新增的字段或自动化规则数量 |
任何指标都需要配套定义。例如,周期时间是从“开始”还是“承诺”时刻计算?等待时间是否包含周末?返工如何识别?若团队成员对口径没有共同理解,图表看似精确,实际上比较的是不同东西。

五、案例与数据观察:用一条促销上线链路检验管理是否有效
1. 案例边界:先把示例数据说清楚
以下案例是为说明方法而构造的情景模拟,不是某家企业的真实经营数据,也不代表行业平均值。设想一家多部门协作的零售团队,产品、设计、研发、测试、运营和业务部门共 18 人,为期四周准备一次线上促销活动。
项目原先只有一张“促销页上线”总任务。需求更新散落在会议纪要和即时消息里,价格规则由业务确认,追踪参数由运营维护,测试又需要稳定的库存和接口数据。每个部门都有工作记录,但没有共同的验收清单,最终常在临近上线时才发现输入缺失。
2. 重新拆解:从结果定义各方交付
团队先将目标改写为“在上线窗口前完成活动页面与关键业务配置,并由业务、测试和运营共同确认发布条件”。随后把工作拆成需求与规则确认、页面设计、接口与页面实现、价格和库存校验、追踪验证、发布检查六类交付物。
任务卡只保留直接影响协作的必要字段:负责人、验收人、依赖、计划复查日和完成证据。价格规则确认的证据是业务负责人签字确认的规则版本;页面实现的证据是测试环境链接与构建版本;追踪验证的证据是测试事件记录。这样“完成”就不再依赖团队成员对同一个词的不同理解。
3. 用交接点处理风险,而不是等延期后追责
团队在看板上将“进行中”和“等待输入”分开。价格规则未确认时,相关任务显示等待业务决策,而不是继续标为开发进行中;设计稿变更后,系统记录变更内容、受影响任务与确认人。每次短会优先处理超出约定等待时间的依赖,而不是逐个念任务状态。
示例团队同时设定了明确的变更原则:发布窗口前的新增需求先评估影响,再决定替换当前承诺、调整日期或拒绝纳入本次交付。业务不能只增加范围而不选择代价,执行团队也不能以“敏捷”为由不交代影响。
4. 前后对比要看周期与验收,不只看关闭数量

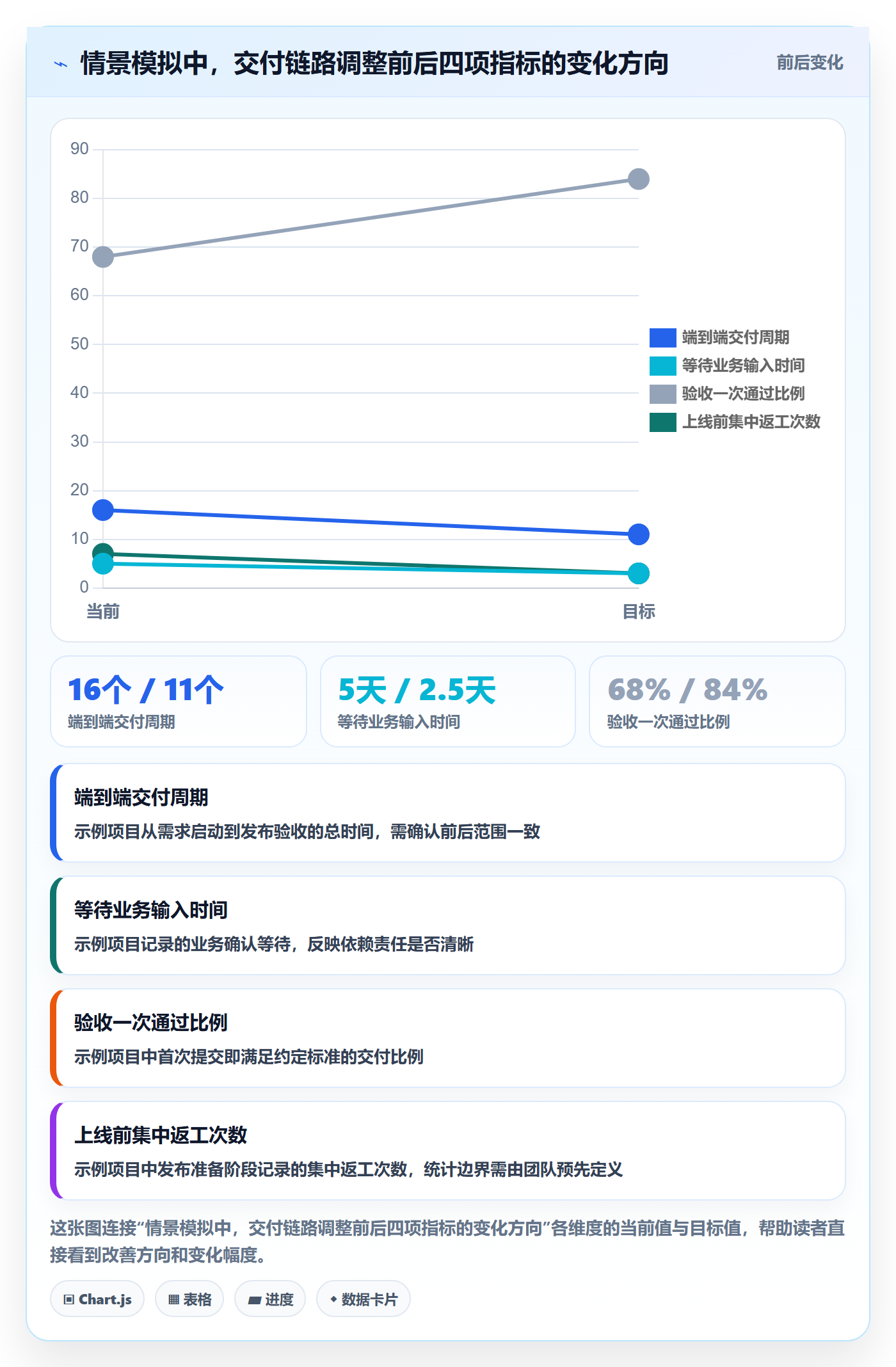

为了判断改法是否值得保留,团队用同一口径记录周期时间、等待时间、验收一次通过比例和发布准备耗时。以下数值仅为情景模拟,目的是展示观察方式;真实团队应以自己的基线和样本量复核,不应把示例结果当作承诺或产品效果。
| 观察项 | 调整前示意 | 调整后示意 | 解释 |
|---|---|---|---|
| 端到端交付周期 | 16 个工作日 | 11 个工作日 | 需结合任务范围和团队容量判断,不能把差异全部归因于工具 |
| 等待业务输入时间 | 5.0 天 | 2.5 天 | 入口确认与责任人明确后,等待更容易被发现和升级 |
| 验收一次通过比例 | 68% | 84% | 验收条件前置减少了部分口径不一致和漏项 |
| 上线前集中返工次数 | 7 次 | 3 次 | 仅用于该情景的项目观察,需记录返工定义和范围 |
如果只看到周期缩短,却发现验收缺陷增加,不能判定管理变好了;如果关闭任务增加,但业务结果没有改善,也不能把关闭数量当成功。对一个案例最有用的复盘,往往是问“哪一种等待被消除、哪一种返工还存在、下一次应改哪个交接条件”。

5. 怎样判断改善来自流程,而不是偶然波动
单个项目的前后对比容易受到需求难度、人员变化、假期和外部审批影响。若希望判断方法是否稳定有效,建议至少连续跟踪多个相似周期,并记录范围变化、团队投入和异常事件。样本不足时把结论写成“观察到的信号”,不要急着宣布已经找到通用规律。
复盘时可以采用三类证据:流程证据,例如阻塞状态是否及时更新;结果证据,例如验收和返工趋势;人员反馈,例如交接是否更清楚、额外录入是否可接受。三者一致时,改善判断才更可信。若流程数据变好、团队体验变差,可能是管理成本转移给执行者,需要调整设计。
六、落地清单:用四周把 Task 管理从试点带到可复用
1. 第一周:选一条链路,先定义目标和边界
不要一上来给全公司规定统一模板。选一条跨部门、频繁发生、参与角色清楚的业务链路作为试点,例如版本发布、客户交付、市场活动准备或内部审批。试点对象要足够真实,能暴露依赖问题;也不能复杂到无法区分流程问题和组织结构问题。
- 写清楚试点的业务目标、范围、交付窗口和不包含事项。
- 列出参与角色、最终验收责任人和关键决策人。
- 从最近一次类似项目中找出延期、等待、返工和遗漏的例子。
- 确认当前任务从哪里进入、在哪里排优先级、在哪里确认完成。
- 为“开始、等待、待验收、完成”制定统一口径。
第一周的产出不应是一个厚重流程手册,而是一页能够让试点团队共同理解的工作约定。无法解释的规则先不要写进制度,先通过真实任务验证它是否必要。
2. 第二周:用少量字段搭建任务结构
任务结构建议从目标和交付物向下拆分,避免一开始就复制组织架构。跨部门结果作为较大的工作项,专业团队再拆出可执行任务;每一项都至少具备负责人和验收条件。若任务包含清楚不同的结果或不同验收人,再拆成子任务。
- 给每个任务添加目标关联,避免孤立待办占据执行容量。
- 指定唯一责任人,协作人员可并列,但最终推进责任要明确。
- 将依赖写成具体输入请求,附上提供方、时间和影响说明。
- 把验收条件写成可检查的结果,不使用“基本完成”“尽快处理”等模糊语句。
- 只为确有治理需求的任务增加审批、保密、风险等专门字段。
此阶段应检查任务卡是否容易被执行者理解。若一张普通任务卡必须经过培训才能填写,字段可能过多;若任务负责人仍要到聊天记录里寻找关键条件,任务信息又过少。
3. 第三周:建立节奏,围绕阻塞和结果开会
会议的目的不是证明每个人都很忙,而是协助团队完成承诺。每日短会可以聚焦工作流动、阻塞和当天的关键交接;周期计划会讨论容量和优先级;评审会检查可运行成果;复盘会讨论流程改进。团队不必机械采用固定频率,会议节奏应匹配工作的变化速度。
- 每日同步控制在约 15 分钟,优先讨论阻塞、依赖和异常变化。
- 周期计划只承诺团队容量允许的工作,并清楚记录临时插单的代价。
- 评审时展示可验证成果,不以汇报任务清单代替成果检查。
- 复盘时选一到两个能行动的问题,指定负责人和复查日期。
- 会议决定需要影响执行时,回写到任务或项目记录中。
如果会议频繁重复看板已经显示的信息,可以取消逐人报状态,把时间留给决策。看板能回答“现在是什么状态”,会议应该补充“为什么卡住、需要什么决定、谁来推动”。
4. 第四周:复盘指标和使用体验,再决定是否扩展
试点结束不以“大家都建了账号”作为成功标准。检查任务数据是否完整、阻塞是否更早暴露、验收是否清晰、业务方是否能找到真实进度,也询问执行者为录入状态付出了多少时间。必要时删除无人使用的字段,简化审批,调整状态命名或责任分工。
- 对比试点前后的周期、等待、验收和返工,确保统计口径一致。
- 记录范围变化和特殊因素,避免把偶然条件当作流程效果。
- 收集各角色反馈,区分工具操作问题与制度设计问题。
- 保留确实降低遗漏或等待的规则,删除重复记录和无决策价值的步骤。
- 只有流程能被稳定复用时,才选择下一条业务链路推广。

七、工具、迁移与部署:不同组织的选择重点不一样
1. 什么时候先用轻量任务工具
团队人数较少、项目数量有限、权限要求简单,且协作约定可以通过简单看板落实时,轻量工具往往足够。真正的检验不是功能列表是否丰富,而是成员能否快速维护任务,管理者能否看见依赖,业务负责人能否识别验收状态。
选择轻量方案时仍要考虑数据归属、权限边界、导出能力和备份方式。团队刚开始时忽略这些问题,等到项目历史、附件、评论和关系积累后再迁移,整理和校验成本会明显增加。
2. 什么时候需要更强的项目治理能力
当组织同时管理多个产品或项目,存在跨团队权限、审计、复杂工作流、版本追踪和统一报告需求时,单一看板可能难以覆盖实际治理。此时需要评估平台能否表达现有工作方式,能否支持不同团队保留必要差异,同时让管理层获得一致的项目视图。
PingCode面向中大型企业及 100 人以上组织的定位,与多团队协作和集中治理需求相关。对于考虑该平台的组织,我会建议通过真实工作流验证需求管理、研发协作、权限配置、项目视图和报表是否贴合团队实际;“规模合适”只是筛选条件,不是上线成功的证明。
3. 私有化部署与迁移要看全生命周期成本
私有化部署可能适用于对数据驻留、内部网络、访问控制或组织治理有明确要求的团队,但部署模式本身不会自动解决权限规划、运维责任、备份恢复和升级策略。评估时应把部署、日常运维、安全维护、灾备演练和版本升级一起计入,而不能只比较采购报价。
若组织计划从 Jira 平滑迁移到 PingCode,应把“平滑”定义为可验证的迁移目标,而非无差别搬运所有历史内容。优先盘点项目结构、字段与状态映射、用户权限、附件、历史记录、自动化规则、报表和集成,再选一批代表性项目试迁移,核验关键关系和数据完整性之后扩展。
国产替代的决策也不应简单归结为“换一款工具”。真正需要比较的是核心工作流能否承接、历史数据是否可追溯、用户上手成本、集成范围、部署要求、服务能力和长期总拥有成本。PingCode支持私有化部署并支持 Jira 平滑迁移,可以纳入符合这些需求组织的候选评估;是否适合作为国产替代方案,仍取决于实测结果和组织约束,不宜称为适用于所有企业的唯一选择。
4. 用迁移演练降低切换风险
建议将迁移拆成盘点、映射、试迁移、校验、培训和切换六步。试迁移至少覆盖一个复杂项目和一个普通项目,避免只用最简单数据证明方案可行。校验要抽查任务数量、状态、人员、评论、附件、链接关系和权限结果,并让实际使用者完成关键操作。
| 评估维度 | 需要核实的问题 | 可用的验证方式 |
|---|---|---|
| 流程适配 | 任务类型、状态和审批能否映射关键工作方式? | 用真实项目走完从需求到验收的完整链路 |
| 数据迁移 | 历史记录、附件、关系和权限是否准确保留? | 抽样比对源端和目标端,记录差异与修复方式 |
| 安全与部署 | 访问边界、日志、备份和恢复责任是否明确? | 进行权限测试、备份恢复演练和安全评审 |
| 使用成本 | 执行者是否能快速完成日常更新? | 让不同角色完成典型任务,观察培训和操作负担 |
| 长期运维 | 升级、集成、故障处理由谁负责? | 明确内部责任人、服务边界和升级窗口 |
迁移成功的标志不是数据看起来“搬过去了”,而是团队能够在新环境中继续完成日常工作,并且关键历史信息可验证、权限正确、异常有处理责任。若上述条件未通过,不应为赶上线日期而忽略风险。
八、按情境做取舍:没有一套 Task 方法适合所有团队
1. 小团队、短项目:优先透明和低维护
如果团队人数少、成员稳定、工作依赖有限,可以从简单看板和明确的完成标准开始。不要为了显得规范而配置复杂审批或多层级任务结构。最重要的是让所有成员知道当前重点、下一步负责人和什么结果算完成。
当项目结束后能快速复盘,且关键决定有迹可循,简单方案就是合理选择。只有当信息遗漏、依赖不清或多项目冲突频繁出现时,再增加治理能力。
2. 多部门项目:优先管理交接和决策权
当工作需要多个职能连续交付时,最先明确的不应是每个人填哪些字段,而是各阶段输入、输出、验收者和决策人。若业务方能够随时改动范围,而执行团队没有重新评估日期和容量的机制,流程再完整也会失效。
跨部门项目可以建立“变更必须有代价”的约定:新增内容需要选择替换已有工作、增加资源、调整时间或降低其他范围。让影响可见,比在项目末期追究谁批准得太晚更有用。
3. 合规或高安全要求:优先可追溯和责任边界
涉及受控数据、审计、审批或安全评估的项目,需要把决策依据、审批记录、操作权限和验收证据纳入流程。此类团队不能为了追求速度省略必要控制,但也不应该把每个低风险事项都设置同等审批层级。
可按风险分级设置控制:普通任务走标准路径,触及数据、安全或合规边界的任务增加复核和证据要求。部署模式、日志留存和灾备能力应由相关专业人员评审,不能单靠项目经理或工具管理员决定。
4. 需求高度不确定:优先缩短反馈周期
当解决方案尚未验证时,不要把长期路线图伪装成确定承诺。先拆出能测试关键假设的最小工作,例如原型、访谈、技术验证或小范围试运行。用验证结果决定后续投入,减少团队把大量时间花在未经证实的方向上。
不确定性高不意味着每个人都可以随意改变任务。每个探索任务仍应说明待验证假设、观察方式、停止条件和复查时间。探索结束后,要明确继续、调整或停止,而不是让试验项目无限期挂在“进行中”。
5. 判断工具功能是否值得采用
我通常用三个问题判断一个功能是否值得引入:它减少了哪一种等待或遗漏?它让谁的决策更快、更准确?它增加了多少维护成本?若团队无法说出具体问题和受益角色,功能再先进也可能成为新的负担。
对需求管理、自动化、报表、权限和集成等能力,不妨逐项做小实验。选一个真实痛点设定观察周期,比较采用前后的操作次数、漏项、等待或返工,再决定推广。避免一次性启用过多功能,导致无法判断哪个改变真正有效。
九、最后的落地建议:从一个阻塞点开始,而不是从全员填表开始
1. 明天就可以执行的五个动作
- 从最近一个延期或返工的跨部门项目中,挑出最影响交付的一个交接点。
- 把“等某部门处理”改写为具体输入、责任人、期限和延误影响。
- 为下一项关键任务写出可检查的完成标准和验收证据。
- 记录当前在制任务数、等待时间和返工情况,作为试点基线。
- 用一到两个周期复核变化,再决定是否扩展流程或更换管理平台。
如果团队已经有工具,先检查现有工具能否支持上述试点,不必因为方法调整就立即迁移。如果现有工具无法满足权限、部署、协作或规模化治理要求,再通过真实项目进行候选平台验证。工具选择应服务于流程目标,而不是反过来为了使用工具重造业务。
2. 用一句话校验 Task 管理有没有落地
任何参与者都能否回答:“我们当前最重要的交付是什么、它为什么重要、现在卡在哪里、谁负责解决、怎样证明完成?”如果不同部门给出的答案明显不一致,问题通常不在任务卡数量,而在目标、依赖、决策和验收标准没有对齐。
我认为真正成熟的 Task 管理,不是看板上每张卡片都有状态,也不是每周能汇总出漂亮的完成率,而是团队能较早发现不确定性,能对变更讲清代价,能在交付后验证结果。对跨部门敏捷项目来说,可见的工作、明确的交接、受控的并行、可核验的完成证据,比追求复杂流程更值得优先做好。
下一步不必从“全公司敏捷转型”开始。选一条真实业务链路,明确目标和验收人,记录阻塞与等待,用四周验证一组小而重要的改进。只有当团队能稳定复用这套做法,再扩大范围、引入更强的治理能力或评估迁移方案,Task 管理才会从任务列表真正变成跨部门交付能力。
常见问题解答(FAQ)
1. 跨部门团队如何开始落地敏捷 Task 管理?
我第一次推动跨部门协作时,发现大家对“敏捷”的理解并不一致,有人先建看板,有人先排完整计划。我想知道,怎样从小范围开始,避免流程还没跑通就增加一堆会议和规则?
先选一个周期为一至两周、目标明确且涉及部门较少的真实任务做试点。把目标拆成可在数天内完成的任务,明确负责人、验收条件和依赖方;周期结束后复盘任务延期原因、阻塞时长和返工情况,再决定哪些做法推广。
2. 跨部门任务的负责人和协作责任应该怎么划分?
我经常遇到一个任务需要产品、研发和运营共同完成,但每个人都说自己只负责其中一段。遇到需求变更或交付延期时,我不确定该由谁更新进度、推动依赖和确认最终结果。
每项任务指定一名对结果负责的主负责人,并在任务描述中列出协作部门、交付物和验收人。涉及前后依赖时,写明前置任务、承诺日期和阻塞后的升级对象;协作者负责提供输入或完成子任务,但不要让多人同时承担同一个最终责任。
3. 敏捷 Task 管理要开哪些会议,频率怎么定?
我担心跨部门团队采用敏捷后,日常同步、计划会和复盘会挤占真正做事的时间。团队分布在不同部门,大家的工作节奏也不一样,想知道哪些会议值得保留。
试点阶段可每周安排一次不超过60分钟的计划会、每个工作日一次不超过15分钟的阻塞同步,并在周期末安排一次复盘。会议只处理目标、优先级、依赖和阻塞;进度更新放在共享看板上。若连续两周会议没有产生决策或阻塞处理结果,应缩短频率或改为异步更新。
4. 怎样判断跨部门敏捷 Task 管理是否真的有效?
我见过看板上任务很多、状态也更新得很勤,但项目仍然延期,团队还需要反复返工。我想用一些指标判断管理方式是否改善了交付,而不是只让记录变得更完整。
按固定周期观察已完成任务数、任务从开始到完成的中位时长、延期比例、阻塞时长和返工任务数,并与试点前的同类周期比较。任务大小和统计口径要保持一致;若完成量上升但延期或返工同步增加,说明可能存在拆分过粗、验收条件不清或承诺过量的问题。
核心关键词
文章包含AI辅助创作:Task管理方法大全:跨部门团队敏捷项目入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/548033
读者评论
我们团队试过把“待验收”和“已完成”分开,确实能减少口头确认带来的返工。不过字段一多,成员就容易只为填表而更新,最好先挑一条高频流程试运行,再决定哪些信息必须长期保留。
跨部门协作里,依赖写清楚提供人和时间很有用,但实际经常遇到临时插单或外部供应商延期。除了记录阻塞原因,最好提前约定升级路径和替代方案,否则看板只是更早暴露问题,未必能推动解决。
我比较认同不要只看个人完成数。我们做运营项目时,支持请求和紧急故障会占掉不少容量,如果不单独统计,周期数据会显得异常。建议每个周期复盘计划内、临时插入和返工的比例,指标才更有参考价值。
