Task 管理做得越细,项目就一定越快吗?我在梳理企业敏捷流程时,反复看到相反的结果:任务拆得很碎,状态也更新得很勤,管理者却仍然说不清项目为什么延期、风险在哪里、需要谁做决策。问题通常不是团队缺少待办清单,而是任务没有和目标、依赖、验收、反馈连成一条可执行的链路。《Task管理方法大全:企业管理者敏捷项目流程优化落地清单》的核心,不是教团队把每件事都录入系统,而是建立一套能暴露阻塞、缩短反馈、支持决策的工作机制。
一、先讲核心结论:Task 管理不是登记任务,而是管理交付流
1. 一条合格的 Task 必须能回答五个问题
我判断一条 Task 是否可执行,不先看它有没有负责人,而看团队能否从记录中回答五件事:为什么做、交付什么、怎样算完成、依赖谁或什么、遇到阻塞如何升级。缺少其中任何一项,任务就容易在执行过程中变成反复确认的聊天记录。
例如,“优化登录体验”不是一条足够明确的 Task。它没有说明优化哪个环节、面向哪些用户,也没有描述交付物与验收条件。更可执行的写法是:“为移动端密码登录增加失败原因提示;覆盖密码错误、账号锁定两种状态;产品验收通过后进入灰度发布;若接口字段未在周三前确认,升级到项目负责人。”
Task 的最小质量单位不是标题,而是可验证的完成条件。标题负责让人快速识别,描述负责减少理解偏差,验收标准负责确定工作何时真正结束。负责人、截止时间和状态是管理字段,不是任务本身的全部。
2. 管理者要看流动,不只看个人忙碌
团队中每个人都有任务,不代表项目正在前进。任务数量只说明工作被记录了多少;真正值得管理者关注的是任务从待办到完成的流动速度、等待时间、返工情况,以及关键依赖是否按时解除。
因此,我建议把管理视角从“谁手上有多少项”转为“哪些工作正在流动,哪些工作停住了”。如果一个团队的任务在制数量不断增加,而完成数量没有同步上升,继续给个人追加任务通常只会让切换成本和协调成本更高。

3. 优先建立小而完整的管理闭环
一套可运行的 Task 管理机制,至少要形成“目标拆解,任务承诺,执行更新,风险处理,验收复盘”闭环。工具可以帮助团队留痕和汇总,但不能替代任务定义、优先级讨论与管理者决策。
对多数企业来说,先把一个团队或一个业务流跑通,比先设计全公司的复杂模板更重要。流程一旦能稳定回答“当前要交付什么、为什么卡住、下一步由谁处理”,再扩展到多团队协作,改造成本会低得多。
二、背景和真实场景:任务很多,为什么项目还是失控
1. 多团队项目的麻烦常发生在交接处
在产品研发、信息化建设或业务流程改造中,单个岗位的工作往往并不复杂,难的是工作之间的交接。产品定义需要设计确认,设计稿需要研发评估,研发交付需要测试验证,测试结果又可能触发需求调整。每一次交接,如果没有明确输入、输出和责任人,任务就会停在“我以为对方会处理”的空档里。
在匿名化的企业流程推演中,我常用一个典型情境检验 Task 设计:一个跨产品、研发、测试、运营的功能改造,涉及多个团队和外部依赖。若每个团队只管理自己的待办,没有共同的交付目标,局部看起来都在完成工作,整体却可能因为一个接口确认或验收口径迟迟没有结论而延期。
这里的关键不是推断某个企业的实际表现,而是识别风险结构:依赖越多,越不能只用“任务完成率”判断项目健康度。负责人需要同时掌握等待时间、未决事项、变更影响和验收结果。
2. 三种工作流不能用同一套规则硬管
缺陷修复、探索型产品工作和明确范围的交付项目,任务的不确定性不同。缺陷通常需要响应等级和修复时限;探索任务需要验证假设,不应过早承诺确定产出;交付项目则需要里程碑、依赖关系和验收标准。
把所有 Task 塞进同一个“待办,进行中,完成”流程,表面统一,实际会让关键差异消失。更好的做法是统一最基本的字段和状态语义,再按工作类型增加必要的专属规则。
| 工作类型 | 管理重点 | 适合的完成条件 | 常见风险 |
|---|---|---|---|
| 缺陷与运维请求 | 影响范围、优先级、响应与恢复时限 | 问题已复现、修复已验证、影响方已知晓 | 高优先级被普通请求淹没 |
| 探索与验证工作 | 假设、实验设计、证据和决策点 | 获得可解释的验证结果并形成下一步决定 | 把不确定探索伪装成确定交付 |
| 版本或项目交付 | 里程碑、依赖、变更和验收 | 交付物符合约定标准并完成必要确认 | 任务都关闭了,整体目标仍未达成 |
3. 数字化后,低质量流程会更快地产生噪声
引入管理平台后,团队通常能更快创建任务、通知负责人、生成看板。这些能力有价值,但若任务定义含糊、状态含义不一致、优先级没有规则,系统只会更快地传播含糊信息。
所以,工具上线前要先回答流程问题:任务从哪里进入,谁负责分流,何时承诺,如何升级阻塞,什么情况下允许变更。随后再决定哪些规则需要自动化,哪些指标应该向管理者开放。
三、常见误区:看起来很敏捷,实际增加了管理负担
1. 把拆得更细等同于管理得更好
任务拆分的目标是降低理解与协作成本,不是无限缩小任务颗粒度。拆成大量只有几分钟、彼此依赖却无法独立验收的记录,会让团队花更多时间维护状态。相反,过大的任务也会掩盖风险,直到临近交付才暴露偏差。
我通常用“能否独立检查进展”来判断是否需要继续拆分:如果执行者能在一个合理工作周期内给出可验证结果,且该结果能够帮助团队判断方向,任务颗粒度通常够用。若任务横跨多个专业角色、多个验收节点或较长时间没有可见产出,就要考虑拆成可交付切片。
2. 把每日更新变成状态表演
每日同步的价值是尽早发现计划变化与阻塞,不是要求每个人重复朗读任务列表。若更新内容只有“昨天做了什么、今天做什么”,却没有说明风险、依赖和需要的决策,会议就会成为另一种形式的状态录入。
改进方法是让更新围绕例外展开:计划与实际是否偏离、有没有新增阻塞、是否需要调整优先级、谁必须在何时做出决定。进展正常的任务可以在看板上自助查看,把会议时间留给需要协同处理的问题。
3. 用完成率代替价值和质量
任务关闭得快,不代表用户得到的价值更大。若团队只追求关闭数量,就可能优先完成容易的小任务,把高风险工作留到后面;也可能在验收不足时提前关单,再通过缺陷或返工重新打开。
我会把任务效率和结果质量分开看:交付节奏可以看周期时间和吞吐量;交付质量可以看验收通过、返工和线上问题;业务结果则应看功能使用、流程耗时或客户体验等与目标相关的指标。不同指标不要混成一个“效率分”。
4. 把敏捷理解成没有计划、随时变更
敏捷不是放弃计划,而是承认计划要根据新信息调整。有效的敏捷计划会明确短期承诺、长期方向、变更规则和重新评估节点;无效的“灵活”则是所有事项都能随时插入,却没有人说明被挤掉的工作是什么。
当新需求进入时,管理者应要求提出者说明价值、时效、影响范围和不做的代价,再由负责团队明确它将替代什么工作。没有替代关系的插单,通常不是优先级管理,而是把额外负担隐藏给执行团队。
5. 把看板颜色当成风险管理
红黄绿状态只能提醒注意,不能解释风险成因。一个任务变红,可能是需求未定、外部接口延误、人员临时调配、验收意见分歧,也可能是估算偏差。原因不同,处理方式也不同。
状态变化应当触发下一步动作。例如,依赖逾期触发升级;验收不清触发责任人对齐;任务超出预期周期触发拆解或重新估算。没有动作规则的颜色编码,容易成为“大家都看见了,但没有人处理”的装饰。
四、专业判断逻辑:从目标到 Task 的六步设计法
1. 先定义结果,再讨论任务
项目目标要描述想改变什么,而不只是计划完成什么。比如“上线一个新页面”是交付物,“让客户完成某项关键操作的失败率下降”更接近结果目标。交付物可控,业务结果受多因素影响,因此要同时写清团队直接负责的交付和希望观察的业务变化。
目标定义至少应包含对象、变化方向、观察周期和数据来源。若暂时没有可靠的基线数据,不应先写一个看似精确的改善比例;可以先设定基线采集工作,再确定目标区间。
2. 把目标拆成可验收的工作切片
切片不是按部门拆,也不一定按技术层拆,而是尽量形成能够独立验证的用户价值或流程结果。一个功能可以按用户场景、权限类型、数据范围或风险等级分批完成。这样即使后续计划调整,团队也已经交付了可以检查的部分。
拆分时要检查每个切片是否有清楚的输入、输出和验收角色。若某项任务只完成了底层开发,无法被用户或测试人员独立检查,它可以作为子任务存在,但不应被误认为项目价值已经交付。
3. 给每条 Task 设定轻量但充分的字段
字段越多,不代表治理越成熟。基础字段应服务于分流、执行、依赖和验收。企业可从以下字段起步,再根据复盘结果增删,避免一次性设计过度复杂的模板。
| 字段 | 解决的问题 | 填写判断 |
|---|---|---|
| 目标关联 | 为什么要做 | 能关联到项目结果、需求或风险来源 |
| 交付物 | 最终要产生什么 | 使用可检查的名词描述,不只写动作 |
| 验收条件 | 怎样算完成 | 尽量写可观察、可复核的行为或结果 |
| 负责人 | 谁推动任务到下一状态 | 一个明确的主责人,可另设协作者 |
| 依赖项 | 谁或什么可能影响进度 | 指出依赖对象、所需输入和期望时间 |
| 优先级与时限 | 先做什么、何时需要 | 有明确业务依据,并说明时限类型 |
| 风险与升级条件 | 卡住后如何处理 | 写清触发点、升级对象和预期决策 |
4. 用状态定义流程,而不是用状态描述情绪
每个状态都应有进入条件和退出条件。“进行中”不能等同于某人已经打开任务;“完成”不能只代表执行者认为工作写完了。状态数量应保持克制,重点是让不同角色对当前责任和下一步动作有共同理解。
对跨团队流程,我常建议在必要时区分“待澄清”“待依赖”“待验收”等状态。是否需要单独建状态,取决于这些等待是否足以影响决策。如果某类等待经常造成延期,单独标记通常有助于统计原因;若很少出现,备注即可,避免状态膨胀。
5. 用在制限制保护团队的完成能力
限制在制任务,不是为了让团队看起来清闲,而是减少启动过多工作造成的排队。团队可以按经验设定初始限制,观察一段时间后根据吞吐和阻塞情况调整。规则应有例外处理方式,例如生产事故可以走紧急通道,但必须同步说明被暂停的工作。
当看板“进行中”列持续拥堵,管理者不应立即催促每个人加速。先查明拥堵是在需求评审、外部依赖、代码评审、测试环境还是决策审批环节,再针对瓶颈改变流程。
6. 把复盘变成规则调整,而不是追责仪式
复盘至少要产出一项可验证的改进:调整任务入口、补充验收模板、改变依赖确认时点、收紧插单条件,或增加某个风险检查。若复盘只记录“加强沟通”“提高意识”,下个周期通常无法验证是否真的改变。
我建议每次只选少数最有影响的流程改进,并指定责任人和回看日期。流程改动也要有退出条件:如果新规则没有降低等待、返工或风险,就要重新评估,而不是因为已经写进规范就长期保留。

五、案例与数据观察:跨团队项目怎样找出真正的瓶颈
1. 用匿名化情景演示,先定位等待再讨论提速
下面的案例是用于说明诊断方法的模拟情景,不代表某家企业的真实经营数据。假设一个 120 人左右的产品研发组织,同时推进多个业务改造,项目常见现象是:任务按时关闭率看起来不差,但里程碑仍有偏差,团队在会上反复询问需求确认、接口交付和验收人是否明确。
若此时只要求研发加快编码,可能会把问题判断错。我们先抽取一个迭代周期的任务流记录,按“执行、等待、返工、验收”分类,并检查每类任务的起止时间、被阻塞原因和责任交接点。这里的数据由模拟样本推演,作用是展示如何分析,不能当作行业基准。

2. 任务记录要能解释延期,而不只是记录延期

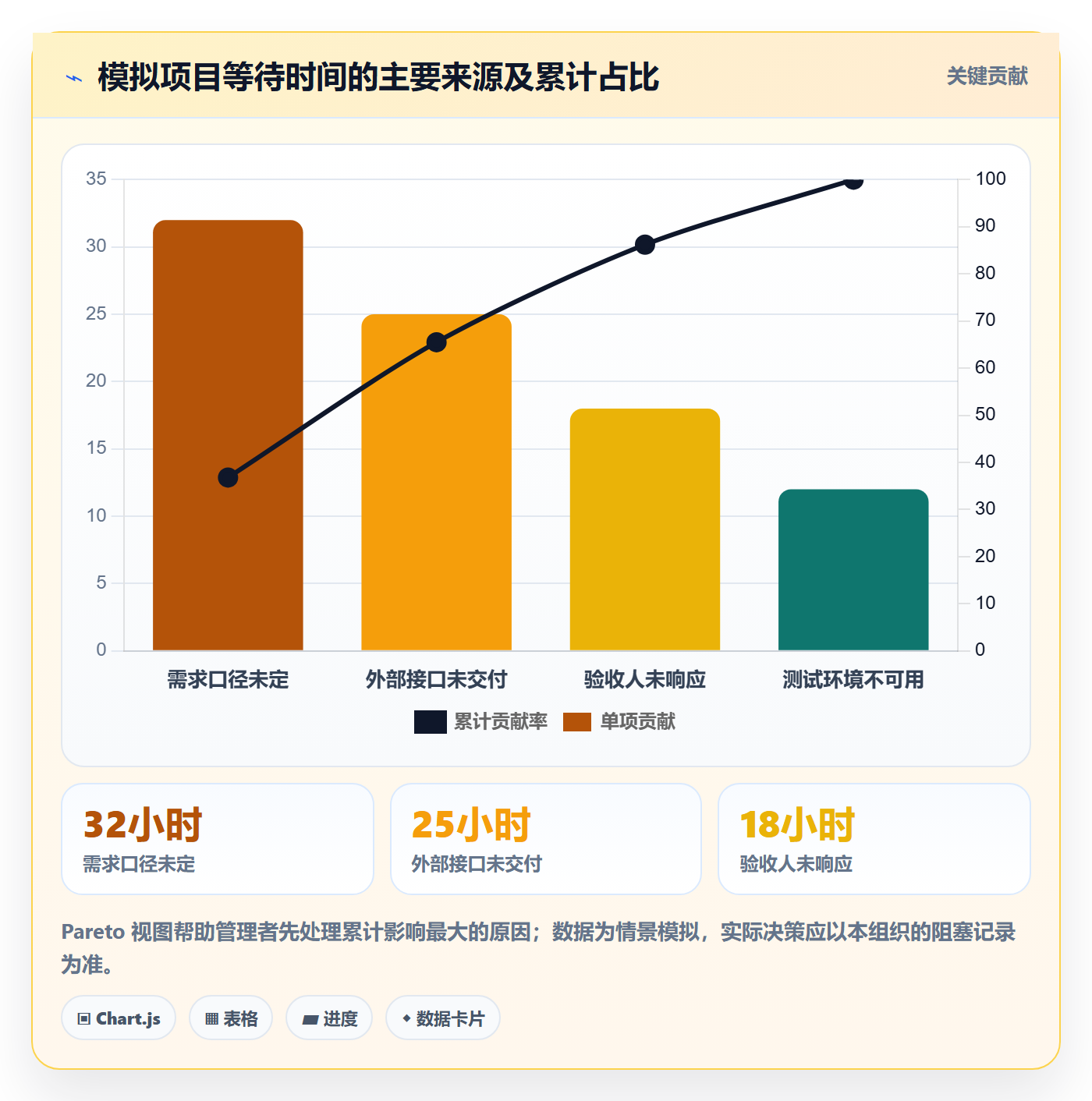

在模拟情景中,团队进一步把等待原因分成需求口径未定、外部接口未交付、验收角色缺席和环境不可用。这样做之后,管理者才能判断问题应该由产品负责人、依赖团队、业务验收人还是平台支持角色处理。
分类不能过细到每种情况都只有一两条记录,否则数据难以解释;也不能粗略到只有“其他”。实际操作可以先用五到八个原因类别,连续观察数个周期,再根据高频原因调整分类。

3. 用分阶段试点验证流程变化是否有效
假设团队试点采取三项调整:需求承诺前补齐验收条件,依赖项显式记录责任人和到期日,超过约定时间未解除时自动升级。试点结果不应只看“团队感觉顺畅”,而要比较同类型任务的周期、等待、返工与验收情况,并标出样本量和项目差异。
下面仍是模拟数据,表达的是一套可执行的测量方式,不是实际产品或企业的效果承诺。真实试点中,应尽量使用同一类工作、相近规模和相同统计口径作前后比较;如果团队构成或需求难度变化明显,应在复盘中说明这些混杂因素。

4. 把工具适配度纳入流程方案,而不是等上线后补救
当组织达到百人以上、存在多个产品团队和跨部门交付时,任务管理还要处理权限、流程差异、报表口径、数据迁移和内部部署等问题。此时,选型不仅是看某个看板是否顺手,还要评估平台能否支撑组织级协作、管理规则和长期数据治理。
例如,PingCode主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移。对于重视内部部署、希望承接既有项目数据并推进国产替代的组织,可以将其纳入候选评估;但“支持迁移”不等于迁移无需治理,字段映射、历史数据质量、权限边界、自动化规则和用户培训仍需逐项验证。
我建议在决策前选取一个包含实际复杂度的团队试点:既有普通任务,也有跨团队依赖、审批和报表需求。用真实数据验证工作流配置、权限控制、迁移样本和日常操作成本,再决定是否扩大范围。平台能力与流程成熟度要一起评估,不能把购买工具当成敏捷转型的完成标志。
六、不同情况下的行动建议:先处理最影响交付的一环
1. 新团队从零建立 Task 规范
新团队不必从复杂治理体系开始。先约定一套任务最小模板、三到五个核心状态、一种优先级判断方式,以及明确的验收责任。用一个迭代周期观察任务是否能被顺畅接收、执行和验收,再补充必要规则。
- 选定一个明确的交付目标,避免同时改造多个流程。
- 为每条 Task 写清目标关联、负责人、交付物和完成条件。
- 限制新增任务的入口,避免会议外的口头插单失去记录。
- 每周抽样检查未完成和返工任务,记录阻塞原因。
- 根据观察调整字段和状态,不因“其他团队这样做”而照搬。
2. 任务很多,但完成速度没有提升
先检查在制任务数量和等待时间,不要先开“提效”动员会。若多个任务同时等待同一位审批人或同一组接口,应优先解决共享瓶颈;若任务跨角色交接频繁,则要调整交付切片和角色协作方式。
- 查看进行中任务是否长期不更新或没有下一步动作。
- 对连续等待的任务标注等待起点、依赖对象与升级时间。
- 暂停低优先级的新增工作,为当前阻塞提供明确处理窗口。
- 确定瓶颈改善后,再恢复或重新排序待办工作。
3. 管理者无法判断项目风险
不要只增加周报字段。先把“风险”具体化为可观察的事件,例如关键依赖逾期、未决需求影响范围扩大、验收窗口冲突或关键角色资源不足。每个风险都要对应负责人、触发条件、应对选项和决策截止时间。
项目状态报告可以简化成三部分:当前目标与实际偏差、影响最大的两到三个风险、需要管理层做出的决定。若没有决策请求,也要说明风险如何继续监控,避免报告变成信息堆积。
4. 团队采用敏捷实践,但业务方常临时变更
先建立变更入口和影响评估规则,不要试图靠拒绝所有变更来维持计划。每个变更至少说明业务价值、时效、影响范围、需要新增的工作,以及将被推迟或取消的工作。紧急事项可以快速处理,但必须保留决策记录,供迭代复盘使用。
如果临时变更长期占用大量容量,管理者应把它视为业务需求管理问题,而非团队执行力问题。可以为突发工作预留容量,但预留比例必须通过历史数据校准,不宜把未经验证的固定比例当成通用标准。
5. 组织规模扩大,需要统一但不僵化的流程
统一的重点应是协作语言和治理边界,而不是让每个团队使用完全相同的流程。组织可以统一目标关联、责任定义、数据权限和关键指标,同时允许不同工作类型设置不同状态、验收和升级路径。
在选择管理平台时,可安排业务、研发、测试、信息安全和运维共同参与试点。除了操作便利,还要验证数据迁移、访问控制、审计要求、集成方式、报表可解释性和平台维护成本。对于私有化部署等要求,应将其作为技术和合规评审项单独确认。
七、不同情况下的取舍:哪些规则值得做,哪些不必急着做
1. 任务字段:宁可少而可靠,不要多而失真
字段的价值在于能支持判断或行动。若某字段没人读取、不触发决策、也不用于复盘,就应考虑删除或改为自动生成。管理者常把“信息更全”误解为“决策更好”,但重复填报会降低更新意愿,让数据越来越不可信。
| 选择 | 收益 | 代价与边界 | 适用情形 |
|---|---|---|---|
| 少量必填字段 | 录入快、执行阻力低 | 对复杂依赖和审计信息覆盖有限 | 小团队、流程刚起步 |
| 按工作类型配置字段 | 信息更贴合任务,分析价值较高 | 需要维护模板和培训用户 | 多种工作流并存的组织 |
| 所有任务统一填写大量字段 | 表面上信息齐全 | 填报负担高,容易出现默认值和虚假完整 | 通常不建议作为默认方案 |
2. 流程统一:统一规则,不强行统一节奏
统一优先级语义、责任定义、数据权限和升级原则,通常能减少跨团队沟通成本;强行统一所有团队的状态和节奏,则可能让探索团队被交付流程束缚,也让运维团队无法快速响应突发事件。
如果管理层需要组织级报表,可先统一用于汇总的少数状态或映射规则,而不是要求所有团队把本地流程改成一模一样。汇总层负责可比,执行层保留适配空间。
3. 自动化:先自动化稳定规则,再自动化复杂判断
到期提醒、状态变化通知、依赖逾期升级等规则适合较早自动化,因为触发条件清晰且容易验证。自动分派优先级、复杂风险评分等规则则需要更准确的数据和明确的责任边界,否则自动化可能让误判更快扩散。
每条自动化规则都应具备所有者、触发条件、异常处理方式和停用办法。规则上线后要定期检查误报和漏报;若用户开始绕开规则,往往说明规则与实际工作不匹配,而不是用户必然缺乏纪律。
4. 指标:速度、质量和价值不能相互替代
周期时间缩短,不一定意味着客户价值增加;完成率提高,也不能证明返工下降。指标应成组使用,但数量不要多到没人能解释。选取一项流动指标、一项质量指标和一项结果指标,通常比堆叠十几个仪表盘更有利于复盘。

八、企业管理者落地清单:用四周跑通一个可验证的闭环
1. 第一周:摸清工作从哪里进入、在哪里停下
先选一个范围清楚的团队或项目,收集近期任务样本,了解入口、状态、依赖、验收和变更过程。不要一开始就重建所有流程。重点识别最常见的等待、返工和优先级冲突,并确认这些现象是否有记录可查。
- 抽取近期完成与未完成任务,检查描述、验收和依赖字段。
- 访谈执行者与需求方,分别了解任务从提出到完成的实际路径。
- 绘制当前工作流,标记等待节点和频繁交接。
- 确定一个可观察的改善问题,例如依赖等待偏长或验收返工较多。
2. 第二周:定义最小规则与指标基线
根据第一周发现的问题,设定任务模板、状态语义、优先级规则和阻塞升级路径。指标基线要记录统计周期、任务范围和口径。没有历史数据时,可以先采集,不要为了汇报而编造精确目标。
基线至少包含任务周期、等待原因、返工或验收表现中的若干项。若项目类型差异明显,应分组观察,避免把运维请求和新功能交付混在一起比较。
3. 第三周:在真实工作中运行,不额外造一套“试点表演”
让团队用真实任务走新规则,管理者关注规则是否改变了行动:依赖是否更早暴露,验收人是否更早参与,阻塞是否更快升级。遇到规则不适配的情况,记录例外,而不是要求用户为了报表把工作流程扭曲成预设形状。
如果使用管理平台试点,应把权限、提醒、视图和自动化配置控制在必要范围。优先验证日常团队能否自然更新任务,管理者能否看懂风险,相关角色能否在正确时点收到信息。
4. 第四周:判断改进是否成立,并决定扩展或回滚
试点结束后,先核对样本与口径,再对比前后指标。结果改善但样本过少时,应延长观察;某项指标变好而另一项明显恶化时,应检查是否出现目标替代;团队体验变差但管理报表更漂亮时,也不能视为成功。
扩展时要说明哪些规则是全组织共用,哪些可以由团队调整。若结果不理想,优先修正最可能的流程原因,不要一次加入更多字段、会议和审批。
5. 可复制的日常检查清单
- 每条进入执行的 Task 是否有明确目的、负责人和完成条件?
- 当前优先级是否有业务依据,新增工作是否说明了替代项?
- 在制任务是否超出团队可并行处理的范围?
- 关键依赖是否有责任人、到期时间和升级路径?
- 任务完成是否经过约定的验收,而不是只更新状态?
- 项目指标是否区分速度、质量和业务结果?
- 数据是否足够可信,能否支持管理决策而非只做展示?
- 复盘产生的改进是否有责任人、验证日期和退出条件?
九、结语:先让问题可见,再让流程变快
Task 管理最容易走偏的地方,是把“记录完整”当成“交付可控”,把“状态更新频繁”当成“团队敏捷”。我更看重任务是否能连接业务目标、明确验收、暴露依赖,并在受阻时触发真实的协同行动。
如果你现在只能做一件事,不妨抽取最近一批延期任务,逐项标出执行时间、等待时间、返工原因和验收责任。先找到最常见的一个瓶颈,再用一个团队、一个周期验证调整是否有效。流程优化不是给所有人增加更多管理动作,而是减少那些无法创造交付价值的等待、重复确认和无效并行。
工具选型、看板设计和自动化都应服务于这个判断。对于多团队、大规模协作的组织,可以把平台能力、部署方式、迁移成本和治理要求纳入试点;但最终是否值得扩展,仍要看它是否让任务更清晰、风险更早暴露、决策更及时,以及用户最终是否获得了更可靠的交付。
常见问题解答(FAQ)
1. 企业落地 Task 管理方法时,应该先统一流程还是先上工具?
我负责推动团队协作时,常遇到各部门习惯不同、需求又催得急的情况。我担心先定流程会增加负担,也担心先上工具后再改流程会造成返工。
先统一最小可行流程,再配置工具。先明确任务的提出、评估、负责人、截止时间、验收标准和完成定义,选一个团队试运行两到四周;确认状态字段和交接规则确实有用后,再推广到其他团队。若试运行中任务频繁卡在同一交接点,应先调整流程,而不是增加更多字段。
2. 敏捷团队怎样给 Task 排优先级,避免所有任务都变成紧急任务?
我在需求评审或迭代规划时,经常看到不同负责人都把自己的事项标成最高优先级。遇到人手有限、发布日期固定的情况,我想知道该用什么依据做取舍,而不是靠谁催得更勤。
先用统一尺度评估业务影响、时限、风险和工作量,并明确必须项、应做项和可延后项。可以用影响分值除以预计工作量做初筛,再由业务与交付负责人共同确认;每轮只承诺团队容量范围内的工作,并记录未选事项及原因。若优先级频繁变动,统计变更次数和来源,检查需求入口是否缺少审批或变更规则。
3. 怎样判断 Task 管理流程优化后是否真的提升了交付效率?
我曾遇到看板上的任务完成数增加,但项目发布日期没有提前、返工也不少的情况。只看完成数量让我无法判断改进是否有效,所以想知道应该观察哪些指标。
至少同时观察周期时间、按期完成率、在制任务数和返工率,并按任务类型或团队分组比较。以改进前后各四到六周为观察窗口,尽量保持统计口径一致;周期时间从任务进入进行中到验收完成,按期完成率以承诺日期为基准。若完成数上升但周期时间和返工率恶化,通常说明任务拆分或验收质量出了问题,不能据此认定效率提高。
4. 任务拆分到什么程度,才适合纳入敏捷迭代?
我在规划迭代时,有些任务要跨多个角色、做一两周才看得出进展,状态长期停留在进行中。我想判断是任务本身太大,还是团队更新不及时。
把任务拆到能由明确负责人在一到三天内交付并验证结果的粒度;超过这个范围,或包含多个可独立验收的成果时,优先拆成可交付的子任务。拆分后每项都应写清完成标准、依赖关系和验收人;若只是把同一成果拆成大量没有独立价值的记录,则会增加维护成本,不必继续细分。
核心关键词
文章包含AI辅助创作:Task管理方法大全:企业管理者敏捷项目流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/547011
读者评论
我们团队以前把任务拆得很细,结果每天花不少时间维护状态。后来改成按可验收结果拆分,记录少了些,但跨组交接时仍得明确谁负责确认输入,否则任务还是会卡住。
在制数量和周期时间的思路有参考价值,不过不同团队的任务复杂度差异很大,直接设统一上限可能不合适。我们更倾向先看历史数据,再按工作类型分别调整。
我认同插单要说明替代什么工作。实际难点是紧急需求往往由多个管理层级提出,执行团队未必有权拒绝;如果没有明确的决策人和升级路径,规则容易停留在文档里。
