敏捷项目Feature教程:企业管理者流程优化,避坑指南

敏捷项目Feature教程:企业管理者流程优化,避坑指南

不少企业的迭代看起来排得很满,到了季度末却发现:需求做了不少,业务目标没变;团队完成了很多任务,客户仍在等待关键能力。问题常常不在团队“执行力不够”,而在于 Feature(特性)被当成了更大的任务清单,而不是连接业务结果与团队交付的中间层。管理者真正要优化的,不是把 Feature 写得更漂亮,而是让它能被决策、拆分、验证和追踪。

一、先讲核心结论:Feature 是连接业务目标与交付团队的管理单元

1. Feature 不是“稍大一点的需求”

在敏捷及规模化敏捷语境里,Feature 通常指一项可被用户或业务感知、具有明确价值,并能在限定周期内交付的能力。它位于战略目标与团队工作项之间:上接业务目标、产品策略或能力规划,下接用户故事、任务、测试和发布。

不同框架对 Feature 的定义和层级安排并不完全一致。比如,规模化敏捷框架会把 Feature 放在较高层级的待办事项中;而 Scrum 指南并没有规定必须使用 Feature 这一工作项类型。企业不应把某个工具里的层级名称误当成通用标准,先约定本组织的含义,才谈流程和工具。

我判断一个 Feature 是否合格,主要看四件事:价值对象是否明确、结果是否可验证、边界是否能讨论、交付是否能拆成可执行的团队工作。如果只能说“完成某个模块”,却说不出谁因此获得什么改善,它多半还是一个范围包,而不是可管理的价值单元。

2. 管理者要管理的是流动,不是卡片数量

Feature 的价值不在于让看板多一层,而在于让管理者能看见从需求提出到价值验证之间的关键等待和决策。只统计“已完成多少个 Feature”,容易诱导团队把大项切碎、提前关闭,最终得到漂亮的完成数,却没有可靠的业务结果。

因此,管理视角至少要同时覆盖三类问题:需求有没有足够证据进入计划;团队是否能在可控周期内交付;上线后有没有验证预期效果。任何一环缺失,Feature 都可能沦为传递压力的包装。

管理层级 主要回答的问题 常见工作对象 管理者的关注点
业务目标 为什么现在要做 经营目标、客户问题、战略主题 价值、优先级、机会成本
Feature 要交付什么可感知能力 能力描述、验收条件、依赖与风险 边界、可行性、跨团队协调
团队工作项 如何在迭代中实现和验证 用户故事、开发任务、测试任务 容量、质量、反馈速度
结果复盘 交付后是否产生预期变化 使用数据、客户反馈、运营指标 继续投入、调整或停止

敏捷项目Feature教程:企业管理者流程优化,避坑指南

二、背景和真实场景:为什么企业越忙,Feature 越容易失真

1. 需求入口多,优先级却没有共同尺度

在中大型组织里,需求可能来自销售承诺、客户成功反馈、产品规划、合规要求和技术治理。每个来源都能讲出自己的紧迫性,但如果没有统一的价值、风险和时效判断方式,团队看到的就不是一份可比较的待办列表,而是多个部门各自维护的“最高优先级”。

这时管理者常用会议解决冲突,却很少追问每项工作的机会成本:如果本季度先做这个 Feature,哪些事项会延后?延后会造成什么影响?Feature 的意义之一,就是让这些取舍落在相对稳定的业务对象上,而不是落在一条条无法横向比较的任务上。

2. 跨团队依赖让“大项已启动”变成风险信号

一个面向客户的能力,可能同时依赖产品、研发、数据、合规、运维和市场团队。若 Feature 在依赖未识别时就进入承诺计划,后续团队往往只能靠临时协调填坑。表面上每个团队都在推进,整体却被接口确认、权限审批、数据准备或发布窗口卡住。

我更愿意把“依赖尚未明确”视为计划风险,而不是把它包装成执行问题。Feature 评审时应明确依赖对象、责任人、最迟决策时间和替代路径。对于无法提前解除的依赖,至少要拆出验证任务,让团队尽早知道假设是否成立。

3. 交付完成与业务有效之间有一段常被忽略的距离

功能按期上线,只能证明团队完成了约定范围,不能证明客户采用、流程缩短或成本下降。若验收条件只写“页面可用”“接口返回成功”,管理者就很难在复盘时区分两种情况:产品能力没有达到预期,还是能力交付了但用户并未改变行为。

建议在 Feature 立项时同时约定交付验收与效果验证。前者确认产品和技术是否达到上线条件,后者关注上线之后的使用、转化、处理时长或错误率变化。两种验证不能互相替代。

4. 工具能呈现流程,但不能替代管理判断

面对 100 人以上的研发组织,需求、迭代、测试、发布和项目之间的关联关系会迅速变复杂。团队需要统一的工作视图、权限规则、变更记录和跨团队协作机制,但购买或部署工具并不会自动形成一致的优先级标准。

例如,PingCode 面向中大型企业及 100 人以上组织提供研发管理能力,支持私有化部署,也提供 Jira 平滑迁移相关能力。对正在评估国产替代的企业,这些是值得纳入选型验证的条件;但我不会据此直接推断它适合所有组织。仍需用真实项目验证字段映射、权限模型、历史数据迁移、报表口径和团队使用成本。

敏捷项目Feature教程:企业管理者流程优化,避坑指南

三、常见误区:看起来在做 Feature,实际上只是换了层级

1. 把功能模块直接命名为 Feature

“用户中心”“报表平台”“支付模块”通常只是系统或产品范围,并不自然等于一个可交付的 Feature。它们可能包含多个用户问题、多个发布节奏和多项业务结果。若一个 Feature 的范围大到必须跨多个季度才能看到任何可用成果,就要检查是否应该按用户场景、能力切片或价值路径拆分。

拆分不是把标题拆成几条,而是让每个子项尽可能独立地被构建、验证或学习。例如,“提升审批效率”可以先验证规则自动匹配,再逐步覆盖复杂例外;不必等到所有流程、所有角色和所有报表都做完,才首次交付价值。

2. 把 Feature 写成技术任务

“重构订单服务”“升级数据库”“建设消息中台”可能是必要的技术工作,但它们本身未必说明业务为什么需要投入。技术工作当然有价值,尤其涉及可靠性、安全、可维护性和成本控制时;关键是把技术结果连接到风险降低或能力释放的证据。

例如,若目标是降低故障恢复时间,应记录基线、目标和测量方式;若目标是支持新的业务场景,应说明新场景与技术改造之间的依赖。没有这层说明,管理者无法比较技术治理与客户需求的优先级,也难以在范围收缩时做出合理选择。

3. 以“完成率”替代价值结果

Feature 完成率适合观察计划兑现情况,但不适合单独代表项目成功。一个团队可能按计划完成十项低价值改进,同时错过一项能解决主要客户痛点的能力。反过来,团队发现关键假设不成立而及时停止,也可能是有价值的学习,而不是“完成率不佳”。

建议将交付指标与结果指标分开报告。交付侧观察周期、预测偏差、缺陷和等待;结果侧观察用户行为、业务质量或风险变化。管理者应特别避免把后者全部变成个人绩效指标,否则团队可能通过选择容易达成的指标来优化数字,而不是解决问题。

4. 为了统一流程,要求所有 Feature 一样大

不同工作类型的合理颗粒度并不相同。法规变更可能受生效日期限制;探索型产品工作需要先做实验;基础设施治理可能需要先解除技术风险。用同一个截止天数和同一套验收模板要求所有工作,容易造成形式一致、决策失真。

统一的应是最低信息要求和决策规则,而不是每个 Feature 的工作量、周期或实现路径。对不确定性高的事项,管理者可以要求先提出可验证假设;对外部时限明确的事项,则要重点检查依赖、切换方案和最晚决策时间。

5. 把上线当成闭环终点

某项能力上线后,可能因为用户不知道、权限配置不对、培训不足或流程本身不适配而没有使用。若复盘只核对发布日期和验收清单,就会把“没有产生效果”误判成“功能已经完成”。

上线前要约定由谁观察数据、观察多久、什么情况触发调整。数据量不足时,应明确样本限制,不要用少量访问或短期波动得出确定性结论。复盘的目的不是给项目贴成功或失败标签,而是帮助组织决定继续、修正、扩展还是停止。

表面做法 隐藏风险 更好的判断方式
按模块创建 Feature 范围过大,无法在可控周期内验证 按用户场景、能力切片和可验证结果拆分
按任务完成率汇报 交付数量掩盖价值与质量 交付指标与业务效果指标分开呈现
所有工作套同一模板 探索、合规和治理工作被错误比较 统一最低信息要求,按工作类型调整验证方式
上线即关闭 没有使用反馈和效果证据 设置观察窗口、数据责任人和后续决策点

四、专业判断逻辑:用六个问题决定一个 Feature 如何进入计划

1. 谁遇到问题,问题发生在什么场景

Feature 描述应指出目标用户或业务角色,而不只是“系统用户”。“客户无法在自助渠道查看退款进度”比“优化退款模块”更能帮助团队讨论范围,也更容易为上线后的效果验证找到对象。

如果需求由内部部门提出,也要继续追问受影响的下游用户是谁、当前流程怎样、问题多久发生一次。问题描述不是要求每条需求都做昂贵调研,而是避免用提出者的解决方案代替真实问题。

2. 预期结果是什么,如何被观察

结果可以是业务指标变化,也可以是风险降低、合规达成或新的能力可用。并非所有 Feature 都能直接对应收入增长,但每项投入都应说明预期结果和可观察证据。若目前没有可靠基线,可以先把建立基线或验证假设列为前置工作。

衡量指标要能被团队影响且定义清楚。比如“提高满意度”还不够,应约定调查对象、样本量、时间窗口和计算方式;“减少处理时间”则要说明从哪个状态开始计时、在哪个状态结束、是否剔除异常情况。

3. 最小可验证边界在哪里

团队要讨论的不是“最小功能”四个字,而是最小的可用或可学习切片。可以先覆盖一个用户角色、一类场景或一个地区,只要切片能够检验关键假设并满足质量要求。边界过小会变成无法使用的技术碎片,边界过大则会延迟反馈。

对不确定性高的工作,允许先做原型、数据验证或受限试点;对法规或安全要求明确的工作,不能以“小步快跑”为由省略必要控制。敏捷强调适应变化,不等于降低合规和质量标准。

4. 依赖、风险和决策点是否可见

在计划会上,我会要求团队把依赖分成“已确认”“待确认”和“外部阻塞”,并写清责任人和最晚决策日期。只有写出“依赖数据团队”并不足够,因为这没有说明需要什么数据、由谁提供、延误后会怎样。

风险也不应只有红黄绿。颜色可以用于快速阅读,但必须能追溯到风险事件、影响范围、应对方案和触发条件。对关键依赖要有备选方案,避免整个 Feature 因单一等待点停摆。

5. 团队容量与并行工作是否匹配

计划不是把所有优先事项都放进同一个迭代。管理者需要看团队实际容量、维护工作、缺陷处理、休假和跨团队协作成本,并观察在制工作是否过多。过多并行通常让每项工作都“启动了”,却没有任何一项及时得到完整反馈。

可以用近期真实交付记录校准计划,不要把理想容量当成可承诺容量。若数据不足,先做短周期观察,记录等待、返工和紧急插入,而不是从行业平均值直接推导团队承诺。

6. 谁负责验证,何时作出下一步决策

Feature 的负责人不一定是唯一实现者,但必须有人负责把业务问题、验收标准、依赖和复盘连起来。上线后由谁收集反馈、何时复盘、达到什么条件后扩大使用,都应在计划阶段明确。

一个实用的准入规则是:价值说明不足的,先补证据;边界过大的,先拆分;关键依赖未清的,先做验证或准备替代方案;效果无人负责的,不应把“上线”当作最终完成。

敏捷项目Feature教程:企业管理者流程优化,避坑指南

五、案例与数据观察:把 Feature 从“完成清单”改成“可验证承诺”

1. 示例场景:企业客户的审批进度查询

以下是用于说明方法的情景模拟,不代表某家企业的真实经营数据。某企业客户频繁询问审批进度,客服需要跨系统查询,客户也无法判断下一步该由谁处理。原始需求被写成“建设审批管理平台”,范围包括进度页、消息提醒、规则引擎、统计报表和后台配置。

按模块推进的风险很明显:范围跨多个团队,至少包含客户界面、流程数据、权限和通知;如果所有能力必须一起上线,团队要很久之后才能验证客户是否真的需要更透明的进度信息。

更合适的 Feature 可以先描述为:“让企业客户在授权范围内查看审批当前状态和预计下一步处理角色,减少因状态不透明产生的重复询问。”这个描述既表达用户价值,也没有提前锁定具体界面设计。

2. 先建立可检验的边界和指标

团队先选择一个审批类型和一组试点客户,确认状态数据是否完整、权限规则是否正确,再交付进度查询能力。消息提醒、复杂报表和全量流程覆盖暂不纳入首个切片。这样做不是降低产品标准,而是把首轮交付聚焦在“客户是否能自主获得可信状态”这一核心假设上。

示例中的基线和目标是情景模拟,不是行业基准。企业应使用自己的数据重新估算,并记录样本范围。基线建议至少覆盖一个完整业务周期,若业务季节性强,则观察窗口还要覆盖有代表性的周期。

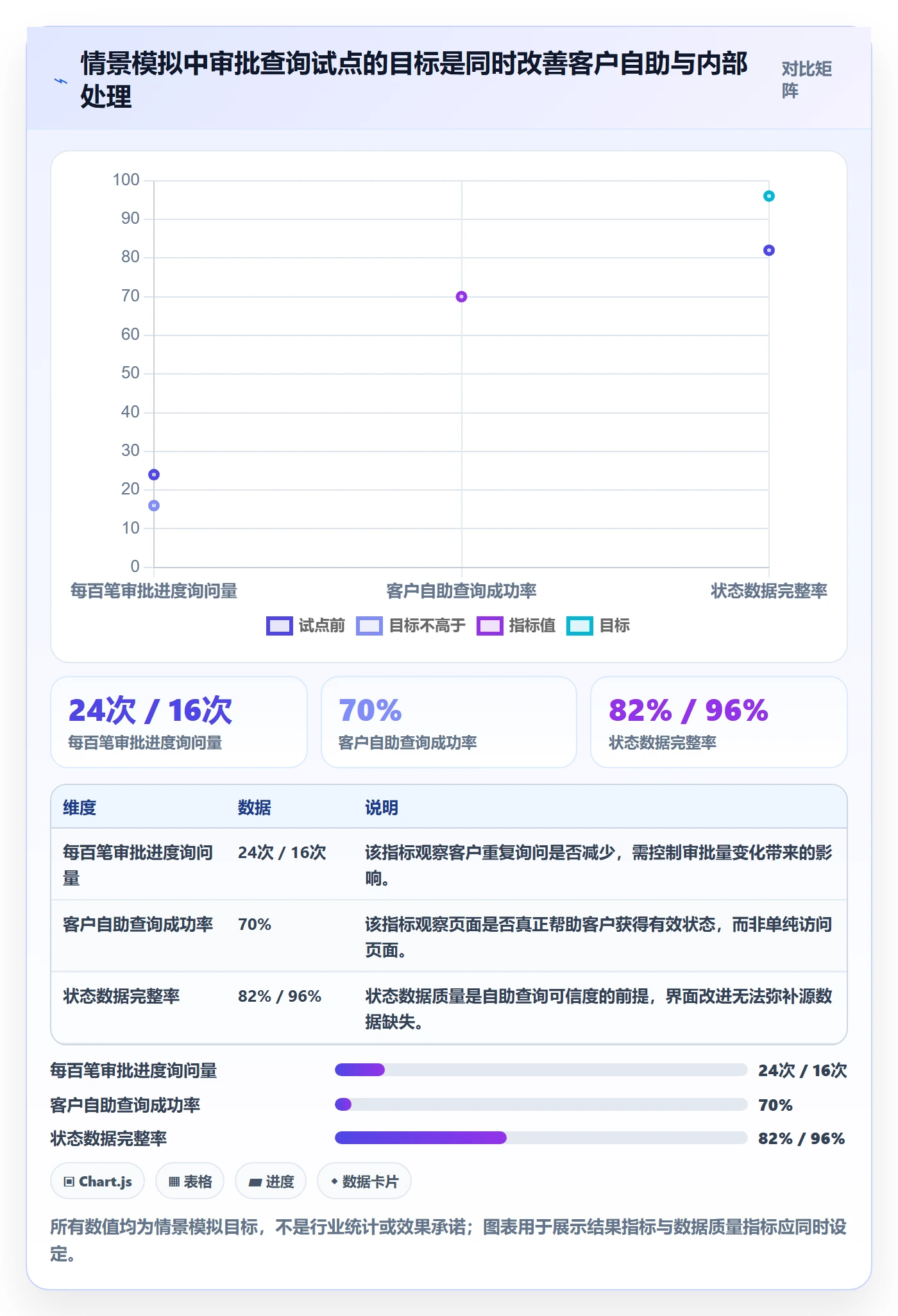

观测项 试点前示例基线 试点目标示例 解释与口径提示
每百笔审批的进度询问量 24 次 不高于 16 次 按已受理审批计数,需区分重复询问和新问题
客户自助查询成功率 未建立 达到 70% 需定义访问后成功看到有效状态的判定条件
状态数据完整率 82% 达到 96% 低完整率会损害可信度,不能只追求页面上线
客服单次查询处理时间 约 6 分钟 不高于 4 分钟 应明确计时起止点,并记录复杂异常单的影响

以上数字是为了展示指标设计,不应被引用为真实企业的平均水平。实际项目应从工单、客服系统、产品日志或人工抽样中建立基线,并在试点期间保留数据定义与采集范围,避免上线前后口径不一致。

敏捷项目Feature教程:企业管理者流程优化,避坑指南

3. 试点复盘不要只问“做完了吗”

试点复盘应同时看过程与结果:客户是否成功查询、状态数据是否完整、客服询问是否减少、异常审批是否更难处理。假如客户查询率上升,但重复询问没有下降,可能是客户仍不信任状态信息;假如询问下降但客服处理时间上升,则可能存在新的后台核对负担。

这就是为什么我不建议只选择一个“好看”的指标。结果指标需要组合阅读,并进一步查看用户分群、审批类型和异常场景。少量试点数据适合发现问题和指导下一步,不适合据此宣称普遍成效。

4. 跨团队工具验证要落在真实迁移任务上

如果企业准备使用某项目管理平台承载 Feature 管理,不要只做产品演示或空白空间试用。应挑选一条真实需求链路,验证从需求、Feature、团队工作项到测试、发布和复盘记录能否关联;同时检查权限、历史数据、变更日志、报表口径和私有化环境要求。

若将 PingCode 纳入评估,可以把其面向中大型企业、支持私有化部署及 Jira 平滑迁移等能力转成可验收的问题,而不是只看宣传描述:迁移后的字段与状态如何映射?历史评论、附件和关联关系保留到什么程度?权限模型是否符合分级管理?使用者能否在不增加重复录入的情况下完成日常工作?

工具对比最好以一项完整迁移演练为单位。选择一个包含多团队协作、历史记录、测试关联和发布流程的项目,记录准备时间、迁移异常、人工修复量和用户培训负担。任何无法被实际演练验证的承诺,都应先作为风险项,而不是写进上线结论。

敏捷项目Feature教程:企业管理者流程优化,避坑指南

六、流程优化:让 Feature 从需求入口走到复盘决策

1. 统一最小信息模板,而不是堆字段

模板的目标是减少反复澄清,不是让填表变成前置审批。建议保留以下必填内容:问题与目标用户、预期结果、价值或风险说明、验收条件、初步边界、依赖与负责人、效果验证方式。工作量估算、详细设计和发布计划可以按阶段补充,不需要在需求刚进入时一次写完。

成熟的流程允许信息随着认知增加而更新,但要保留关键决策变化。若目标用户、验收范围或优先级发生改变,应记录改变原因和影响,而不是只覆盖旧描述。这样复盘时才能知道项目为何偏离最初计划。

2. 设置轻量化的准入与拆分检查

准入检查关注“值不值得进入下一步”,拆分检查关注“能不能由团队验证和交付”。两者不必变成层层审批。对于普通且低风险的需求,可以由产品与团队在例会中快速确认;对于跨多个团队、涉及合规或高成本的 Feature,再安排专门的风险和依赖评审。

一个常见反效果是所有项目都等同一场月度委员会。等待本身会拉长响应周期,也会诱使团队绕过流程。管理者应该按风险设置不同的决策路径,并明确谁有权决定、哪些问题必须升级。

3. 用在制工作限制减少“同时开始、很少完成”

Feature 进入执行后,要观察团队在制工作和等待时间。过多并行可能来自需求方频繁插单,也可能来自团队跨项目分散。不要只要求大家加快进度,而要先找出工作被切换、等待依赖或反复返工的原因。

管理者可以约定一个小范围试行的在制工作限制,并观察周期、阻塞时间和紧急插入情况。限制值应由团队结合近期数据调整,不宜照搬别的组织。若限制一设就导致高优先级工作无法响应,通常说明分类和中断规则还需要完善。

4. 把复盘变成下一步资源决策

复盘不能止于“做得不错”或“下次加强沟通”。每个 Feature 结束后,应形成一个明确的决策:继续扩展、修改方案、补充观测、保留维护,或停止投入。复盘既可以发现产品效果,也能暴露组织流程中的等待和重复劳动。

对没有达到预期的结果,要检查假设、实现、采用和测量四个层面。数据采集有误,不等于产品无效;客户没有采用,也不一定是功能缺失;但如果连续迭代仍找不到有效假设,就需要有勇气缩小或终止投入。

敏捷项目Feature教程:企业管理者流程优化,避坑指南

七、不同情况下的行动建议:先按问题类型选治理动作

1. 新成立或规模较小的团队

团队规模尚小、跨部门依赖有限时,不必引入复杂的 Feature 层级。先在产品待办事项中明确价值、验收条件和拆分逻辑,观察几轮交付后是否确实需要更高层级的追踪。过早增加层级会制造重复维护,团队最终可能同时维护项目表、需求表和迭代表,却没有更好的决策信息。

小团队的重点是快速建立共同语言:什么叫可交付、什么叫完成、什么情况下重新排序。每次迭代保留短复盘,记录范围变化与反馈来源,等跨团队协调成本真实出现后再扩展治理机制。

2. 100 人以上或多团队并行的组织

规模扩大后,统一标识、依赖关系、权限、决策记录和组合视图会越来越重要。建议建立一致的 Feature 定义与最低信息标准,同时允许不同产品线按风险调整评审方式。一个组织可以有不同的执行节奏,但不应对“用户价值”“完成状态”或“优先级”各自使用完全不同的含义。

管理层可以从跨团队的前十个在途 Feature 开始试点,检查哪些等待来自依赖、哪些来自决策、哪些来自容量冲突。不要在第一步就要求所有团队迁移全部历史数据。先证明新口径能改善可见性,再逐步扩展范围。

3. 需求持续变动、紧急事项多的团队

频繁变化不一定说明团队缺乏纪律,可能是外部市场、客户或合规要求确实不稳定。应区分真正紧急、可预见的工作与普通变更,并记录插入对当前计划的影响。每次插入都不收费,团队就无法让组织看见中断成本。

针对探索型需求,先约定学习目标和时间盒,不承诺尚未验证的完整范围。针对法定时限或重大故障,则设置快速决策通道和事后复盘,保证紧急通道不会变成所有需求的默认入口。

4. 正在进行工具替换或系统整合的组织

替换工具时,先列出必须保留的对象和关系,而不是先追求界面相似。需求、Feature、任务、缺陷、测试用例、发布记录之间的关联,可能比单条任务文本更有长期价值。迁移方案应包括映射规则、异常处理、责任人和回滚条件。

对需要私有化部署的企业,还要一并评估升级方式、备份恢复、身份认证、审计、数据驻留、集成接口和运维资源。支持平滑迁移的能力有助于降低切换阻力,但“支持迁移”不意味着所有历史信息都会自动以原样保留,必须用真实样本验证。

八、不同情况的取舍:标准化多少,才能既可控又不僵化

1. 标准化要换来决策一致性,而不是表格一致性

企业通常需要统一 Feature 的定义、优先级原则、状态含义、完成口径和结果复盘责任。这些内容影响跨团队协作,不能各自解释。相反,具体拆分粒度、技术实现方式和会议形式可以因团队与工作类型调整。

如果不同部门填了同一张表,却仍无法比较价值和风险,说明标准化只覆盖了格式,没有覆盖判断逻辑。管理者应优先统一概念与决策权限,再考虑工具字段是否一致。

2. 速度和完整性要按风险做选择

低风险、易回滚、可快速观察的能力,可以先通过小范围试点获得反馈;影响资金、安全、隐私、合规或核心交易的变更,则需要更完整的验证和审计。敏捷不是让所有工作都追求最快发布,而是让风险与验证强度匹配。

若组织没有回滚能力或监控能力,所谓小步发布也可能把风险转嫁给用户。部署策略、数据保护、告警和恢复预案,应与 Feature 的影响范围一起评审。

3. 集中式治理和团队自治都不是万能方案

完全集中决策容易形成等待,完全放任则可能造成重复建设和目标冲突。更合理的做法是:上层确定目标、原则、投资边界和跨团队优先级;团队在边界内决定实现路径、任务拆分和迭代计划。遇到跨产品线冲突时,再通过明确的升级机制解决。

治理效果可以用决策等待时间、跨团队阻塞时长、重复工作和计划变更原因来观察。若治理会议越来越多但阻塞没有下降,就需要缩小会议范围、授权具体角色或调整决策节奏。

4. 指标的丰富度和维护成本必须平衡

指标过少会看不见问题,指标过多则会增加埋点、报表和解释负担。优先选少数能指导行动的指标,并写清口径与负责人。每项指标都应能回答“看到变化后,谁会采取什么行动”;如果没有后续动作,它可能只是展示性数据。

特别要谨慎对待跨团队排名和个人完成数量。这类数据容易引发工作拆分、优先级操纵或隐藏风险。用指标做诊断与系统改进,比用单一数字给团队贴标签更稳健。

九、落地清单:用一个月验证流程是否真的变好

1. 第一周:建立共同定义和基线

选取一个产品线或一组跨团队需求,明确 Feature 的本地定义、层级关系和责任人。回看近期项目,抽样记录从提出到决策、从启动到交付的等待情况,并梳理目前最常见的范围变更与依赖阻塞。

  • 统一 Feature 与用户故事、项目目标、技术工作的边界。
  • 选定一至两个可验证的业务或风险结果指标。
  • 记录当前流程中最耗时的等待点,不先假定原因。

2. 第二周:挑选真实 Feature 做端到端试跑

选择一项价值较明确、风险可控、涉及协作但范围不至于过大的工作。按模板记录用户问题、预期结果、边界、依赖、验收条件和验证责任人。试跑过程中,记录信息缺口和模板中没有帮助决策的字段。

  • 让产品、研发、测试和相关业务代表共同确认边界。
  • 把关键依赖写成具体交付或确认事项,落实到责任人。
  • 提前安排上线后的观察方式,避免发布后无人跟进。

3. 第三周:检查流动与异常,而非临时追问状态

每周检查在制工作、等待时间、范围变化和质量信号。遇到延期时,先判断是估算偏差、依赖等待、紧急插入、返工还是验收不清,再选择对应动作。反复询问“做完了吗”不会自动消除阻塞,管理者更应帮助团队获取决策和资源。

  • 记录新增工作对原计划的影响及其决策来源。
  • 关注阻塞持续时间,不只关注卡片当前状态。
  • 对不确定性较高的假设安排小规模验证。

4. 第四周:用复盘决定扩大、修正还是停止

月末复盘不需要得出“流程已经成熟”的结论。只需回答:信息是否更完整?关键决策是否更快?团队是否减少了重复澄清?结果数据是否可用?如果某个环节增加了负担却没有改善决策,就要删减或调整。

  • 比较试点前后的等待、返工和计划变更,不把模拟目标当成真实结果。
  • 记录用户反馈、质量问题和结果指标的口径限制。
  • 明确下一轮要保留、修改或停止的流程做法。

十、总结:Feature 管理的成败,取决于能否让取舍变得透明

Feature 不是为了增加敏捷术语,也不是把任务树变得更深。它的管理价值在于把业务目标、可交付能力、团队执行和结果验证连接起来,让组织能看见为什么做、做多大、依赖什么、交付后如何判断是否值得继续。

我最看重的不是 Feature 数量,而是三个变化:需求进入计划前,价值和边界是否更清楚;执行过程中,依赖和等待是否更早暴露;交付之后,组织是否能依据真实反馈作出继续、调整或停止的决策。只要这三点没有改善,再复杂的层级、模板和工具也只是增加管理表面。

下一步可以从一项真实跨团队需求开始:写清用户问题和预期结果,拆出可验证的最小边界,标注依赖及其负责人,再约定上线后的观察口径。用一轮实际交付检验这些约定是否帮团队更快学习、更稳交付;能带来改善的做法再扩展,不能的就及时删改。

常见问题解答(FAQ)

1. 敏捷项目中的 Feature 应该怎么定义?

我在梳理需求时,经常遇到团队把用户故事、功能点和 Feature 混在一起的情况。尤其是多个团队协作时,粒度不一致会让排期和进度汇总变得很困难。

Feature 通常是能为用户或业务带来明确价值的一组相关能力,规模大于单条用户故事、小于完整产品或大型项目。定义时写清目标用户、要解决的问题、预期结果和验收边界,再拆成可在一个迭代或数个迭代内交付的用户故事;如果无法明确验收结果,通常还需要继续澄清或拆分。

2. Feature 拆分到多大才便于排期和跟踪?

我曾遇到一个 Feature 横跨多个团队和多个迭代,状态长期停留在“进行中”,很难判断实际风险。另一些 Feature 又拆得过细,管理者花大量时间维护条目,却看不清业务进展。

可以用三个标准判断粒度:是否有独立、可验证的业务结果,是否能在较短周期内完成交付,是否能由明确的负责人或团队推进。若一个 Feature 需要多个迭代,先按用户场景、业务流程或可独立发布的能力拆分;若拆分后每项都没有独立验收价值,则保留为同一 Feature 下的故事或任务。

3. 如何设计 Feature 从提出到交付的管理流程?

我在推动流程优化时,发现只要求团队填写字段并不能解决协作问题,需求经常在评审、开发和验收之间反复退回。管理者也需要知道哪些环节必须统一,哪些可以由团队灵活处理。

可设置“提出,评估,排序,拆分,开发,验收,复盘”几个关键阶段,并为每个阶段规定进入条件和负责人。例如,进入开发前要明确业务目标、验收标准、依赖和优先级;交付后由业务方按验收标准确认结果。流程是否有效,可看需求从提出到交付的周期、等待时间、返工率及按期完成情况,而不是只看状态是否更新。

4. 企业管理者如何避免 Feature 管理流于形式?

我担心引入新的管理规则后,团队只是多填几张表,实际交付速度反而下降。跨部门项目中,优先级变化、依赖延迟和需求膨胀也常常让原定计划失效。

先用一个跨职能团队或一条业务流程试行,再根据实际阻塞调整规则;只保留支持决策所必需的字段,并明确谁能调整优先级、如何记录范围变更。每个迭代检查交付周期、未完成工作量、返工原因和依赖等待时间;若流程增加了记录负担,却没有改善交付可预测性或减少返工,就应删减环节或重新设计。

核心关键词

读者评论

武
武婉清

我们团队以前也把模块当成特性,排进计划后才发现跨了好几个迭代。按用户场景拆确实更容易讨论,但拆到多小合适,还是得看能不能独立验证,光看周期不太够。

程
程远

交付指标和效果指标分开看很有必要。实际复盘时,业务数据常受季节、推广等因素影响,最好同时记录基线和观察窗口,否则上线后的变化未必能归因到这个特性。

许
许思源

跨团队依赖写上责任人后,等待也不一定会减少。我觉得还要明确最晚决策时间和延误时的替代方案;否则看板信息更完整了,项目还是可能卡在协调上。

文章包含AI辅助创作:敏捷项目Feature教程:企业管理者流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546991

赞 (0)
飞飞飞飞
Story落地方案:企业管理者开展敏捷项目的流程优化案例解析
上一篇 3小时前
敏捷项目如何做好Backlog?企业管理者流程优化与操作步骤
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
