Sprint实操方法:企业管理者提升敏捷项目效率的流程优化方法与模板

Sprint实操方法:企业管理者提升敏捷项目效率的流程优化方法与模板

不少团队的 Sprint 看起来很忙:计划会开了两小时,任务卡片排得满满当当,最后一天却仍有需求延期、测试排队和临时插单。问题通常不是团队“不够敏捷”,而是承诺容量没有按真实工作量计算,Sprint 目标也没有形成可验证的交付结果。本文从流程设计和管理决策出发,拆解一套可执行的 Sprint 方法,并提供容量测算、计划会、每日协作、评审与复盘模板。文中的团队数字均为情景模拟,用于演示计算方式,不代表行业统计。

一、先讲核心结论:Sprint效率取决于承诺质量,而非会议数量

1. 把“完成更多任务”改成“完成一个可验证目标”

我判断一个 Sprint 是否有效,首先不看团队关闭了多少张卡片,而看团队是否交付了一个利益相关方能够验证的结果。任务数量很容易被拆分方式影响:同一项功能可以拆成三张,也可以拆成十张;但用户能否完成目标流程、业务规则是否生效、结果是否可观测,不会因为卡片多就自动变好。

因此,Sprint 计划的第一行不应是“本迭代完成 38 个任务”,而应是一句业务目标,例如:“让试点客户能够独立创建项目并邀请协作者”。目标要能指导取舍:遇到突发请求时,团队可以判断它是否帮助实现目标,而不是因为有人催促就直接插入。

2. 先算可用容量,再谈承诺范围

计划会最常见的失真,是直接拿历史速度当作本期容量。历史完成量只能作为参考,不能忽略休假、值班、跨团队依赖、技术支持和新成员熟悉期。我的实践判断是:容量先按人天估算,再依据历史吞吐和工作不确定性校准;两者差异明显时,优先查清差异,而不是挑一个更好看的数字。

例如,6 人团队进行两周 Sprint,理论上有 60 人天。如果其中 6 人天用于休假、例行支持和团队事务,约 8 人天用于不可预先排定的线上问题,则计划工作不应按 60 人天塞满。容量不是让团队“空着”,而是为已知工作和合理波动留出空间,减少最后几天靠加班填坑。

3. 管理者要优化系统约束,而不是替团队分配每张卡片

管理者的关键工作,是让决策更快、依赖更少、质量标准更清楚。若所有任务都要逐级审批,开发完成后又要等测试环境,团队即使把看板排得再整齐,交付周期也不会自然缩短。Sprint 改善应从瓶颈入手:找出任务在哪个环节等待、等待由谁或什么条件造成,再决定是调整授权、补齐自动化,还是缩小批次。

这也解释了为什么单纯增加站会、日报或进度看板常常没有效果。它们能提高可见性,却不能自动消除阻塞。可见性解决“看不见”,流程优化解决“过不去”;两者不能混为一谈。

管理问题 应优先观察 不建议的第一反应
承诺经常落空 计划容量、插单比例、需求准备度 要求团队提高承诺量
开发完成但无法发布 测试等待、环境可用性、验收条件 只统计开发关闭数量
每日会议冗长 阻塞是否有负责人和解决时限 把会议改名或继续加会
每次复盘都重复同一问题 改进措施是否有责任人和验证指标 再写一份没有跟进机制的纪要

二、背景和真实场景:流程看上去完整,交付链条却可能断在中间

1. 一个常见的中大型团队场景

在中大型组织里,Sprint 团队往往不是一个封闭小组。产品需要业务确认,开发依赖平台服务,测试依赖共享环境,发布还要经过安全或运维窗口。一个 100 人以上组织可能有多个团队共同交付同一条用户旅程,单个团队的看板因此只能显示局部事实,不能直接说明端到端进度。

以下案例为情景模拟:某企业产品团队由 8 人组成,采用两周 Sprint。团队历史上每期计划约 45 个工作项,实际完成约 31 个;其中约 9 个工作项因验收条件不清而返工或重新排期,约 5 个工作项受外部依赖影响。管理层一度将问题归因于估算偏差,但进一步观察发现,团队的工作并非单纯“估错”,而是需求准备和依赖确认晚于计划会。

在这种情境下,改进点不是逼团队把估算做得更精确,而是把风险前移:准备会确认验收条件,计划会确认依赖责任人,Sprint 中段检查未完成工作是否仍有价值,评审会验证业务结果。流程变化让不确定性更早暴露,团队才有机会调整范围,而不是在最后两天集中发现问题。

2. Sprint特别适合短周期反馈,不适合把不确定性藏进承诺

Sprint 的周期应服务于反馈频率。周期过长,团队可能数周后才知道方向有误;周期过短,计划、演示和协调成本可能占据过多时间。两周是许多团队常用的起点,但不是标准答案。对外部依赖密集、交付窗口固定的团队,可能需要较长周期;对探索性强、需要快速验证的产品,较短周期可能更容易获得反馈。

我通常建议先问三个问题:业务方多久能提供一次有质量的反馈?团队多久能形成一个可测试增量?发布或合规流程是否允许更短的交付节奏?周期长度应由这些约束决定,而不是为了和其他团队看齐。

3. 多团队协作时,要区分团队目标与项目里程碑

一个 Sprint 可以服务于更大的项目里程碑,但二者不能互相替代。里程碑回答“整个项目何时达到某状态”,Sprint 目标回答“本团队本周期完成什么可验证变化”。如果把季度目标原样复制到每个 Sprint,目标会过大、难以检验;如果只列零散任务,团队又容易失去业务方向。

当多个团队共同参与时,应明确接口契约、依赖交付日期和升级路径。管理者不必替团队协调每一次沟通,但要确保跨团队依赖有明确的提供方、接收方、验收条件与失败后的替代方案。

三、常见误区:看似严谨的管理动作,可能制造更多浪费

1. 把速度当成个人绩效排名

速度是团队在特定估算体系下观察自身变化的参考,不是跨团队的产能单位,更不适合直接作为个人绩效指标。不同团队对工作项的拆分、点数定义、技术复杂度和质量门槛不同,拿速度做排名会诱导团队膨胀估算、拆分任务,甚至回避高不确定性工作。

如果管理层需要判断交付能力,应结合目标达成率、交付周期、缺陷趋势、计划外工作比例和业务结果。单一数字可以提醒进一步调查,不能独立证明团队表现好坏。

2. 把 Sprint Backlog 当作不可变合同

Sprint 计划是基于当前信息形成的承诺,不是对未来两周所有事件的预言。若出现安全风险、关键客户故障或政策变化,团队需要有明确的变更规则。严格禁止调整,可能让真正重要的事项无法处理;允许任何人随时插入,又会摧毁目标和可预测性。

较稳妥的做法是让产品负责人或指定决策人评估新请求的紧急程度,并说明它将替换什么工作、对目标有什么影响。插单不是“加一项而已”,它通常意味着容量、顺序或交付范围至少有一项要变化。

3. 把每日站会开成逐人汇报

每日站会的重点是团队如何共同推进 Sprint 目标,而不是管理者逐人收集工作日志。每个人依次重复“昨天做了什么、今天做什么、有什么问题”,如果没有围绕阻塞和协作安排展开,会议就会沦为口头日报。

更有效的做法是从目标和看板出发,先看最接近完成但停滞的工作,再看阻塞项和当天需要的协作。具体技术讨论可以在站会后由相关人员继续,不必让所有成员陪听。

4. 把“开发完成”误当作“已交付”

代码合并不等于功能可用,测试通过也不一定代表业务验收完成。团队应在 Sprint 之前明确“完成”的定义,包括代码审查、自动化测试、文档、部署状态、安全检查和验收标准等适用条件。

如果一项工作直到最后一天才进入测试,团队可能把瓶颈误判为开发速度。解决方式通常不是催测试更快,而是减少批量交付、让测试更早参与、保持环境可用,并在任务拆分时形成可独立验证的增量。

5. 复盘只记录感受,不形成闭环

“沟通要加强”“提高质量意识”不是可执行的改进措施。它们没有说明要改变什么行为、由谁推动、何时检查,也很难判断是否有效。复盘项应写成一个可验证的小实验,例如:“下个 Sprint 的准备会中,未满足验收条件的工作不进入可承诺列表;由产品负责人记录例外原因,并在评审后统计返工项数量。”

改进项不宜过多。团队若一次列出十几条,通常没有足够精力落实。每期挑一到两项与主要瓶颈相关的实验,往往比写一份完整但无人跟进的改进清单更有价值。

四、专业判断逻辑:用一组互相校验的信号判断流程该怎么改

1. 先看目标达成,再看任务吞吐

目标达成率回答团队是否实现了 Sprint 目标;吞吐量回答一定时期内完成了多少工作项。两者结合能发现不同问题:目标达成而吞吐减少,可能是工作项变大或目标更聚焦;吞吐增加而目标未达成,可能是团队忙于局部任务,却没有完成关键路径。

不要把目标达成率设成 100% 的刚性考核。团队可能因必要的外部事件改变计划。更重要的是记录变更原因,区分合理调整和系统性计划失真。连续多个周期目标未达成,且原因反复是需求不清或依赖晚确认,才说明准备流程需要改。

2. 用交付周期定位等待,而不是只看平均速度

交付周期可以从工作项进入执行到达到“完成”状态计算。平均值容易被少数特别大的工作项拉高,我更倾向于同时观察中位数和高分位区间,并按工作类型分组。例如缺陷修复、常规功能和探索性工作本来就可能有不同周期,不宜强行混成一个数字。

如果开发周期短、整体周期长,应检查等待状态;如果开发周期本身很长,应检查任务粒度、技术复杂度和并行工作量。如果周期的中位数稳定但高分位异常,说明少数大项或跨团队依赖可能拖慢交付,不一定需要重做整套流程。

3. 建立少而精的指标组合

建议管理者以四类信号构成观察面板:目标与计划、流动与等待、质量与返工、外部干扰。每个指标都要有明确定义和统计窗口。比如“完成”按什么状态算、插单是否包含线上故障、缺陷按发现时间还是修复时间归属,都应先说清楚。

观察维度 建议指标 适合回答的问题 注意事项
目标与计划 Sprint目标达成情况、承诺完成比例 计划是否聚焦、承诺是否可信 解释目标变更和外部事件
流动与等待 交付周期中位数、阻塞时长、在制品数量 工作卡在哪个环节 按工作类型分组观察
质量与返工 返工工作项比例、线上缺陷趋势 速度是否以质量为代价 避免用短期缺陷数简单定责
外部干扰 计划外工作占比、依赖等待时长 团队可控容量有多少 区分紧急事件和常态支持

4. 识别瓶颈时,先找证据再改流程

我会把“最近大家觉得很忙”当作调查起点,而不是结论。接下来抽取若干近期工作项,查看从需求准备、开发、测试到验收的时间线,分别记录实际工作时间、等待时间、退回次数和依赖对象。样本不必很大,但要覆盖不同类型工作,避免只看最顺利或最失败的案例。

若多数延迟来自等待业务验收,应该明确验收人和反馈时限;若主要卡在测试环境,就应优先修复环境管理;若需求多次变更,则需检查准备阶段的参与人和决策权限。流程改进必须对应具体原因,否则只是用新会议覆盖旧问题。

Sprint实操方法:企业管理者提升敏捷项目效率的流程优化方法与模板

五、具体案例与模板:从计划会到复盘形成闭环

1. 情景案例:先减少准备不足,再调整计划容量

继续使用前述 8 人团队的模拟情景。团队先连续观察三个 Sprint,而不立即改变估算规则。每个工作项记录进入准备列表的时间、计划会状态、是否有清晰验收条件、是否依赖其他团队,以及最终完成或未完成的原因。

样本推演显示,团队计划的 45 个工作项中,约 12 个在计划会时仍缺少明确验收条件;另有约 7 个存在未确认依赖。两类问题并非完全重叠,却共同增加了执行中的等待和返工。团队于是把“可计划”定义写清楚:必须有业务背景、验收条件、依赖负责人和初步拆分方案;不满足条件的工作可继续澄清,但不默认进入承诺范围。

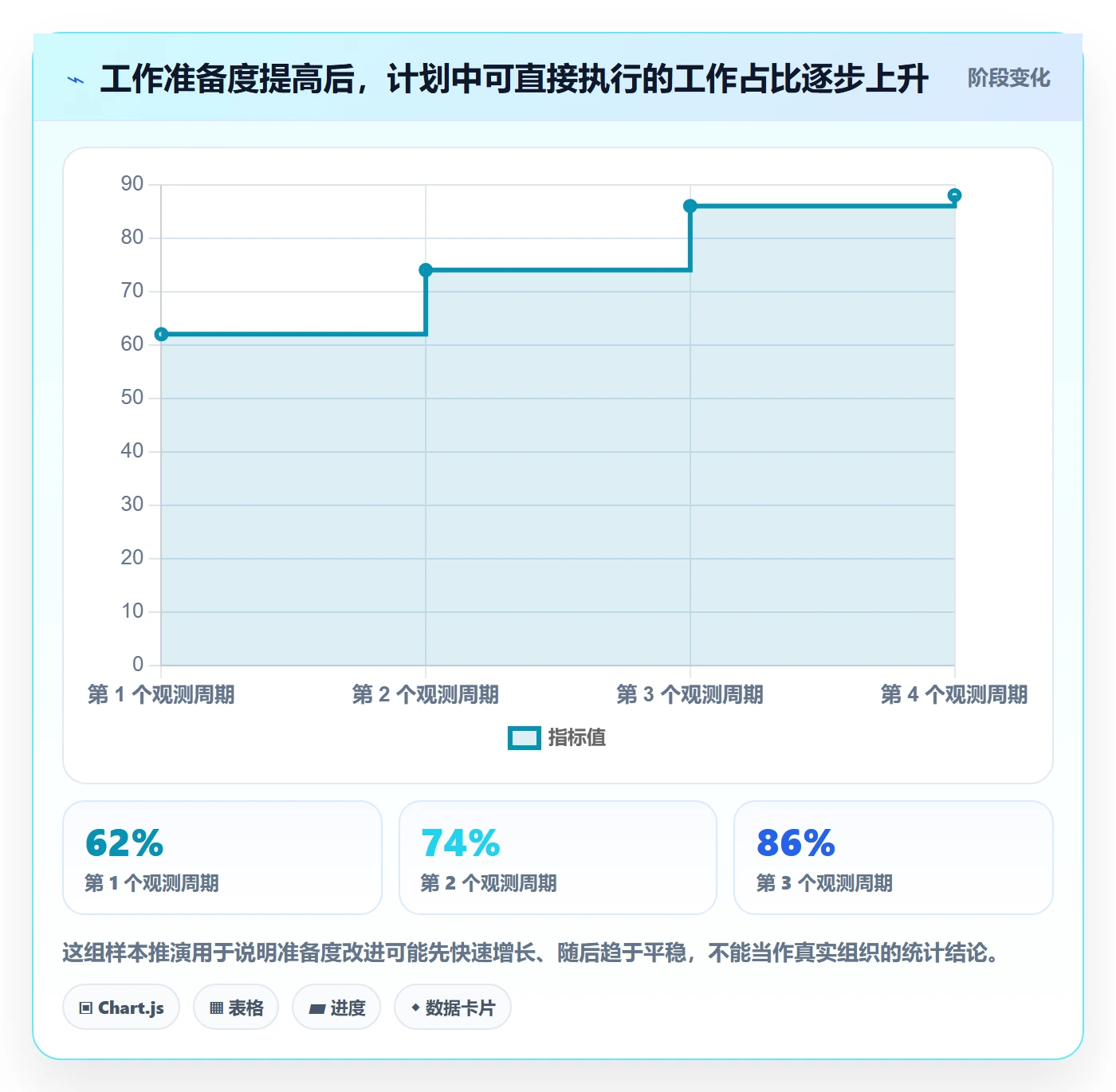

在随后两个周期的情景模拟中,团队将承诺工作项调整为约 34 个,同时预留支持容量。工作项数量减少,但目标相关工作按时验收的比例从模拟基线约 69% 提升到约 85%。这个变化不应被解释为普遍提升幅度;它说明的是,当工作准备质量不足时,少承诺、早暴露,可能比增加投入更能改善目标兑现。

2. 模板一:Sprint准备清单

准备清单的作用不是增加审批,而是把计划会无法临时解决的问题提前暴露。建议由产品负责人和团队代表共同检查,避免产品侧把“写完需求”误认为“团队已经理解”。

检查项 通过标准 未通过时的处理
业务目的 能说明目标用户、要解决的问题及预期变化 安排业务澄清,不预设开发范围
验收条件 关键成功路径和异常情形可验证 补充例子或验收场景
依赖关系 提供方、责任人、预计时间与接口约束明确 记录风险并确认替代方案
工作粒度 能在一个 Sprint 内形成可验证增量 继续拆分,避免仅按技术层拆卡
质量要求 测试、安全、性能或文档要求适用时已列出 在进入计划前补足质量约束

3. 模板二:Sprint计划会记录卡

计划会的输出应能让团队成员和利益相关方复述同一个目标。以下模板可以放在团队协作系统、共享文档或实体白板上;工具形式并不重要,字段能否支持决策才重要。

字段 填写示例 填写提示
Sprint目标 试点用户可独立创建项目并邀请协作者 写业务结果,不写任务清单
计划周期 6月3日至6月14日 注明评审和复盘时间
可用容量 团队合计 42 人天 扣除休假、值班和已知事务
预留容量 约 6 人天用于支持与不确定事项 依据团队历史波动调整
关键工作项 创建流程、邀请流程、权限校验、验收 围绕目标组织,避免堆积无关工作
主要依赖 身份服务接口在第 3 天前提供测试环境 写明负责人和风险升级路径
质量门槛 关键路径自动化通过,权限异常场景验收 明确达到“完成”的条件
变更规则 紧急事项由产品负责人评估替换范围 说明谁决策、如何记录影响

4. 模板三:每日协作与阻塞记录

团队可以围绕工作流而不是成员顺序开展短会。每次只需回答:当前最接近完成的工作是什么、它为什么还没完成、谁能帮助解除阻塞、今天是否需要调整协作顺序。会后把讨论转成明确行动,不要求每个人重复一遍完整工作日志。

记录字段 示例
阻塞事项 测试环境缺少新版本身份服务配置
影响工作 邀请流程端到端验证暂时无法开始
责任人 平台团队接口人和本团队测试负责人
下一步 当日 15:00 前确认临时环境或替代验证方案
升级条件 超过约定时间仍无方案时,由项目负责人协调

5. 模板四:评审和复盘分开处理

Sprint 评审面向产品结果:展示可用增量,收集业务反馈,确认后续优先级。复盘面向协作系统:讨论哪些因素帮助或阻碍交付,并选择改进实验。把两者分开,能避免业务评审被内部流程问题占据,也避免复盘变成向管理层解释进度。

会议 核心问题 建议产出
评审 交付结果是否满足目标?用户反馈改变了什么判断? 验收结论、反馈、后续优先级
复盘 什么因素影响了流动、质量或协作? 一至两项可验证的流程实验

Sprint实操方法:企业管理者提升敏捷项目效率的流程优化方法与模板

六、工具与数据实践:让工作流透明,但不要让工具替代管理判断

1. 先定义流程,再配置看板

工具选型前,团队应先统一状态含义,例如“待澄清”“准备就绪”“开发中”“待测试”“待验收”“已完成”。如果不同团队对“完成”理解不同,汇总报表看起来整齐,实际却无法对比。状态不宜过多,否则成员花时间维护看板;也不宜只有“未开始、进行中、完成”,否则等待原因无法被识别。

字段设置也应克制。团队需要的字段通常包括负责人、优先级、目标归属、验收条件和依赖信息。若每次创建工作项都要填写大量与决策无关的字段,数据质量可能下降。先确认某个字段会支持什么管理动作,再决定是否要求填写。

2. 对中大型组织,重点评估治理与协作边界

对于 100 人以上组织,工具除了任务管理,还要支持跨团队视图、权限治理、审计要求、数据迁移和组织级报表。若涉及敏感数据或网络边界要求,也要在试点阶段验证部署方式、身份集成、备份恢复和升级维护机制。不要只让供应商演示理想流程,应选取真实项目的典型工作项进行试跑。

以 PingCode 为例,若企业正在评估它,可以围绕实际迁移和协作场景检查:能否支持团队需要的流程配置;是否满足组织要求的私有化部署;现有 Jira 项目、字段、附件和历史记录如何平滑迁移;迁移后权限、链接、报表是否仍可用。企业是否选择某个平台,应由验证结果、总体拥有成本和治理适配度决定,不宜仅凭“国产替代”这一标签下结论。

迁移试点建议至少覆盖一个复杂项目和一个日常项目。复杂项目用于检查权限、依赖、历史数据和跨团队报表;日常项目用于检查创建、更新、搜索和评审是否顺畅。正式切换前,明确数据核对规则、并行使用期限、回退条件和支持责任人,避免把“导入成功”误当成“业务迁移完成”。

3. 工具试点要看操作结果,不要只听功能清单

试点可以设定四周左右的观察窗口,但时长应按项目节奏调整。至少跟踪需求准备耗时、工作项状态更新及时率、阻塞发现至响应时间、报表整理耗时和用户反馈。试点开始前记录基线,结束后用同一口径比较;如果团队流程同时大改,就要谨慎判断改善来自工具还是流程变化。

我尤其建议观察“数据有没有被用于决策”。如果团队每周花数小时维护报表,却没有任何容量、优先级或依赖决策发生变化,说明数据采集成本高于收益。好的协作平台让关键状态更容易产生和复用,而不是要求团队为管理者重复录入相同信息。

七、不同情况下的行动建议与取舍

1. 新团队:先建立最小可运行的Sprint节奏

新团队尚无可靠历史数据时,不必一开始就追求精确估算。先选择固定周期,明确目标、完成定义和评审对象,连续观察两到三个周期。用实际交付记录建立基线,重点记录哪些工作准备不足、哪些依赖造成等待。初期目标是形成共同语言,而不是建立复杂仪表盘。

取舍上,宁可少设指标,也不要在团队尚未稳定时引入速度排名、个人产能统计和过细的审批流程。新团队最需要的通常是明确决策权、稳定的产品反馈和可工作的环境。

2. 需求经常变化:缩小批次并建立紧急变更规则

若业务方向变化快,优先缩小工作批次,让团队尽早交付可验证部分。对于真正紧急的事项,设置统一入口和决策人,要求记录替换范围、原因与影响。若大多数需求都被称为紧急,问题通常不是优先级判断,而是业务规划、支持机制或产品决策边界失效。

取舍上,团队要接受短期计划稳定性下降,但要避免所有变化都直接打断正在进行的工作。对非紧急需求,可进入下一次优先级讨论;对高影响故障,则明确谁有权暂停当前目标。

3. 跨团队依赖密集:把依赖管理前移到计划会之前

依赖多的团队,应在 Sprint 准备阶段确认接口、提供方、接收方、时间点和验收方式。若依赖无法按时交付,团队需要一个不完全阻塞的替代路径,例如先用模拟数据验证业务规则,或将工作拆成不依赖外部接口的部分。

取舍上,跨团队同步会可能增加,但应只围绕关键依赖和决策点开展。不要把所有团队拉进每次站会;更合适的方式是通过明确的接口责任和升级路径减少无效等待。

4. 质量问题频发:减少并行工作,先修复完成定义

若返工和线上缺陷持续偏高,团队不应通过加快关闭工作项来改善表面吞吐。先审查完成定义是否涵盖测试、安全、性能和可观测性,检查开发与测试之间是否存在大批量交接,再按风险调整自动化覆盖和代码审查方式。

取舍上,短期吞吐可能下降,因为团队要投入时间修复基础质量能力。但如果返工长期占用容量,继续追求更多新功能只会扩大后续维护成本。管理层应接受可解释的短期投入,并观察缺陷、返工和交付周期的共同变化。

5. 多团队规模化:统一边界,不必强制统一所有做法

组织层面可以统一目标表达、工作项最小信息、完成定义的核心质量要求和指标口径;至于周期长度、估算方式、会议形式和看板列数,则可根据团队工作特征调整。强行要求所有团队采用同一套细节流程,往往提高了表面一致性,却压缩了团队处理本地约束的空间。

取舍上,管理者需要接受报表横向比较存在边界。真正值得统一的是数据定义和治理底线,而不是把每个团队变成同一条流水线。对于共同里程碑,使用依赖图、集成计划和跨团队目标补足视图,不要把各团队速度简单相加。

八、结语:把Sprint当作持续验证的管理系统

1. 下一步从一个瓶颈开始

Sprint效率提升不是把会议压到最短,也不是把每个工作项估算到最精确。更可靠的路径是:明确业务目标,按真实可用容量做计划,提前确认验收和依赖,让工作尽早流动,再用评审与复盘验证结果。每次只针对一个主要瓶颈做小幅实验,保留有效做法,停止无效动作。

如果你准备在下个周期启动改进,可以先做三件事:抽查最近十个已完成和未完成工作项,记录等待与返工原因;为下一次计划会补上准备清单和容量计算;复盘时只选一项能在一个周期内验证的改变。两到三个周期后,再判断是否需要调整团队节奏、工具配置或跨团队治理方式。

2. 独特的管理判断:速度不是起点,反馈才是

我最看重的不是团队每期多完成了几张卡,而是坏消息能否在代价变大之前被看见:需求不清能否在计划前暴露,依赖延迟能否在中段升级,质量风险能否在发布前发现,错误方向能否在下一次投入前被修正。当反馈足够及时,团队才有能力做出可信承诺;当反馈被流程遮住,再精细的模板也只是把不确定性包装得更整齐。

因此,Sprint优化的最终目标不是让计划永不变化,而是让变化有依据、有边界、有代价说明,并能及时调整。对管理者而言,最有价值的下一步不是再增加一张报表,而是找到当前交付链条里最久的等待,和团队一起验证一个更好的做法。

常见问题解答(FAQ)

1. 企业团队的 Sprint 周期设多长比较合适?

我第一次推动敏捷迭代时,不确定该选一周还是两周,担心周期太短会增加会议负担,太长又发现问题太晚。团队工作内容和交付节奏不同,这个周期应该怎么定?

可先从两周试行:它通常能兼顾计划、开发、验收和反馈,不代表所有团队都必须采用两周。若需求变化频繁、任务可在几天内独立验收,可试一周;若交付依赖较多,可测试两到三周。连续运行三个周期后,对比每周期完成率、未完成工作原因和反馈等待时间,再调整周期。

2. Sprint 计划会上应该承诺多少工作量?

我发现团队有时把待办列表排得很满,结果临近迭代结束仍有不少任务没完成。管理者在排计划时,怎样估算团队容量,才能避免把“尽量完成”误当成可靠承诺?

先按实际可投入时间估算容量,扣除休假、值班、会议和已知支持工作,再参考最近三至五个 Sprint 的平均完成量安排工作。新团队没有历史数据时,可保守预留约两成容量处理不确定事项,并把工作拆到通常一至三天可验收的粒度。复盘时记录未完成原因,不要用增加加班来掩盖容量估算偏差。

3. 每日站会怎样开,才能及时暴露阻塞而不是变成汇报会?

我参加过一些站会,每个人都轮流讲进度,但真正卡住的问题散会后才被发现。作为管理者,我希望既能掌握风险,也不让团队每天花太多时间重复汇报,应该怎么设计?

将站会控制在十五分钟左右,围绕 Sprint 目标、当天计划和阻塞展开,而不是逐人向管理者报流水账。每个阻塞项都要明确负责人、下一步动作和跟进时间;需要深入讨论的内容另约小会。可记录阻塞首次出现到解除的时长,并观察重复阻塞是否集中在依赖、审批或环境准备上。

4. Sprint 结束后用什么指标判断流程优化是否有效?

我担心团队只盯着完成任务数量,最后数字变好看了,交付质量和用户反馈却没有改善。做流程复盘时,应该看哪些指标,才能判断效率提升不是单纯把问题推到了下一阶段?

至少同时看交付、流动和质量:比较计划完成率与未完成原因、从开始到完成的周期时间,以及线上缺陷或验收返工情况。可按连续三至五个 Sprint 观察趋势,并按工作类型分组,避免单次波动造成误判。若完成量上升但周期时间、返工或缺陷也持续上升,就不能判定流程真正改善;

每轮复盘只选一至两个具体改进项并指定负责人。

核心关键词

读者评论

田
田舒然

我们之前也把测试排队算成开发进度慢,后来按工作项记录等待时间,才发现瓶颈主要在共享环境。文中建议先看流动过程,比单纯催提速更容易找到原因。

尹
尹子涵

容量按人天估算对有值班和支持任务的团队挺实用。不过计划外工作如何分类需要提前约定,否则不同 Sprint 的比例不太好比较。

何
何依诺

我认同速度不适合做个人排名,但目标达成率也不能单独看。遇到外部依赖或紧急故障时,最好连同变更原因一起记录,才不至于把合理调整当成计划失误。

文章包含AI辅助创作:Sprint实操方法:企业管理者提升敏捷项目效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546958

赞 (0)
飞飞飞飞
敏捷项目Scrum全流程:企业管理者流程优化与一文讲清
上一篇 4小时前
Story落地方案:企业管理者开展敏捷项目的入门指南案例解析
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
