敏捷项目里最容易被误用的,不是故事点,也不是迭代计划,而是 Feature:它被当成更大的待办事项塞进看板,管理层却期待它同时承担战略承诺、跨团队协调和交付预测。结果常见于这样的场景:季度评审上,Feature 看起来完成了 80%,但关键用户路径还没打通;研发说代码已提交,业务说价值尚未交付。真正需要管理的不是一个叫 Feature 的字段,而是从业务结果到可验证交付之间的责任链。
敏捷项目Feature教程:管理层协同管理,避坑指南
一、先讲结论:Feature 是跨职能协作的管理边界,不是更大的任务卡
1. 先把 Feature 的位置说清楚
我建议把 Feature 理解为一个可被用户感知、可被业务验证、需要多个角色共同交付的能力切片。它通常比单个用户故事大,比产品愿景小,可能跨越多个迭代,但必须有明确的结果边界。比如“支持企业客户自助配置审批规则”可以是 Feature;“优化审批体验”太宽泛,“增加一个审批按钮”则可能只是一个故事或任务。
这里有个关键边界:Scrum 指南并没有把 Feature 定义为 Scrum 的正式工件。不同组织会把它映射到 Epic、能力项、版本范围或内部需求层级。名称可以不同,管理逻辑不能含糊。如果组织只统一了字段名称,却没有统一验收边界、责任人和决策规则,Feature 只会让看板更拥挤。
我通常用四个问题判断一项工作是否适合建成 Feature:用户能否感知它带来的变化?它是否需要若干个可独立验收的故事?是否存在跨团队依赖或阶段性决策?管理层是否需要在季度或版本层面跟踪它?四个问题中有两个以上回答“是”,才值得进入 Feature 层级。
2. 管理层应该管理承诺边界,而不是逐条安排任务
Feature 适合让管理层看清“为什么做、要达到什么结果、当前卡在哪里、需要谁做决定”,不适合拿来替代团队的迭代计划。管理层负责优先级、预算、跨部门资源和风险取舍;产品负责人负责拆解价值与验收条件;研发团队负责技术方案、估算和交付方式。
一旦管理者越过团队直接把故事分派给个人,短期看似掌控更细,长期却会破坏团队对容量和承诺的共同判断。Feature 层级可以设定目标和约束,但不应变成“管理层指定做法、团队只负责执行”的包装。
3. 用结果定义完成,而不是用进度百分比定义完成
“Feature 已完成 90%”听起来直观,实际可能掩盖最重要的事实:剩下的 10% 是不是安全审查、数据迁移、权限校验或上线验证?若剩余项决定能不能使用,完成度数字就没有决策价值。更可靠的表达是明确可验收的状态,例如“主流程已通过测试,权限异常待验证,尚不具备生产发布条件”。
我会要求每个重点 Feature 同时报告交付状态和结果证据。交付状态回答“做到了哪一步”,结果证据回答“用户或业务是否获得预期变化”。这两者不能互相替代:代码合并不是用户价值,用户价值也不能仅靠团队主观判断。

二、背景和真实场景:为什么管理层会在 Feature 上失焦
1. 组织规模一大,需求之间就不再是独立队列
在小团队里,产品、研发和业务负责人坐在一张桌旁,需求冲突可以当场解决。到了多产品线、多研发团队和共享平台并存的阶段,一个 Feature 可能依赖身份认证、数据平台、合规审核和客户运营。每个团队都有自己的优先级,单个团队看板上的“进行中”并不能说明整体是否可交付。
这时管理层真正需要的不是更多任务明细,而是一个稳定的协同视图:Feature 的业务目标是什么,负责交付的团队有哪些,关键依赖谁承接,当前风险对上线窗口有什么影响,哪些决策需要管理层拍板。缺少这些信息,例会就会变成逐人问进度,信息越来越多,决策却越来越少。
2. “忙碌”与“交付”之间常隔着一个未被管理的接口
设想一家拥有多个研发团队的企业准备推出客户自助配置能力。前端团队已完成配置页面,服务端团队实现了规则接口,平台团队却还没开放细粒度权限;测试团队拿到的验收口径又没有覆盖旧客户迁移。每个团队都能汇报自己的进展,但客户仍然无法独立完成配置。
这个场景的根因不一定是团队执行慢,而是 Feature 的边界只覆盖了“功能开发”,没有覆盖权限、迁移、运维、培训和业务验收。管理层如果只看各团队的任务完成率,很可能得出“研发已完成,业务还没配合”的结论;如果按用户是否能完成目标来审视,就会发现交付链路尚未闭合。
3. 功能完成、发布完成和价值实现是三个不同时间点
一个 Feature 通常至少有三种状态:开发完成、可以安全发布、产生预期业务结果。它们之间可能隔着灰度验证、数据质量检查、客服培训、客户采用和效果观察。将这几种状态压缩成一个“完成”标记,管理层就无法判断下一步应该催开发、解决发布阻塞,还是重新检查产品假设。
对于高风险功能,我会在 Feature 卡片或关联页面中写出这三类状态的定义,并指定状态责任人。例如研发负责人确认代码与测试,发布负责人确认部署条件,业务负责人确认采用率或流程结果。这样可以减少“大家都以为别人会收尾”的责任空档。

三、常见误区:看板更细不等于管理更有效
1. 把 Feature 当成一个更大的故事
最常见的做法,是把几十个任务装进一个父卡片,然后认为层级已经清晰。卡片数量增加了,业务目标却仍然模糊;子项被关闭了,Feature 是否能独立交付仍没人说得清。这类结构只解决了“东西放在哪里”,没有解决“为什么做、如何判断完成”。
改善方法是先写结果,再拆分工作。Feature 描述用户或业务获得的能力;故事描述用户路径中的可验收增量;任务描述实现该增量所需的工程活动。父子关系是为了追溯和协调,不是为了让每一层都成为一个新的汇报单位。
2. 用百分比填补缺乏定义的状态
把工作估成“完成 70%”很方便,却常把不同尺度的数据混在一起:某团队按工作量估算,另一个团队按子任务数量,第三个团队按主观感觉。百分比看似精确,口径不一致时反而制造了错误比较。
更稳妥的办法是报告可观察状态及其证据:哪些验收条件已经通过,哪些还没有;下一项关键路径是什么;阻塞多久会影响目标日期。若业务确实需要预测区间,应使用团队过往交付数据、剩余工作和依赖不确定性建立预测,不要将随手估计的完成率包装成承诺。
3. Feature 一建档就等于团队必须承诺
候选需求、正在探索的方向和已纳入版本的 Feature,不应该处于同一承诺状态。若所有卡片一旦创建就显示在版本计划里,管理层会把“有人提出”误读为“组织承诺交付”。团队随后要在不断新增的范围中维持表面进度,真正重要的风险反而被挤到计划外。
我建议明确区分候选、评估中、已承诺、交付中、待验证、已实现和已取消等状态。状态数量不是越多越好,每种状态都应对应进入条件、责任人和下一步动作。比如“已承诺”必须具备目标、验收条件、资源判断和主要依赖,而不是仅凭会议上口头点头。
4. 用 Feature 完成率考核单个团队
跨团队 Feature 的结果通常由多个团队共同决定。若管理层只用 Feature 是否按期完成考核某个团队,团队就会优先优化自己的局部完成,而不是整体交付。有些团队会把未完成的依赖归因给别人,有些团队则会提前关闭任务,导致状态好看、整体验收落后。
更合理的做法是把责任拆成两层:Feature Owner 对端到端协调、风险透明和结果验证负责;各团队负责人对承接范围、容量预估、技术质量和阻塞升级负责。共同目标不代表责任模糊,反而要求每个接口有明确的交付约定。
5. Feature 越大,管理价值越高
把一个年度目标包装成单个 Feature,会让它在计划里长期处于“进行中”。它既无法提供可信预测,也难以在中途验证假设。相反,把 Feature 拆得过碎,则会让管理层被大量零散项目淹没。问题不是要追求某个固定规模,而是要找到可以独立验收、独立决策的边界。
判断是否过大,可以问:团队能否在一个合理的规划窗口内给出有依据的交付预测?能否先交付一个有用且可验证的切片?如果答案都是否定的,就应该按用户群、业务流程、风险或技术依赖拆分,而不是继续追加子任务。

四、专业判断逻辑:让 Feature 同时可决策、可交付、可验证
1. 用一页定义卡锁定业务问题和结果边界
一张合格的 Feature 定义卡不需要写成需求长文,但至少应包含问题、目标用户、预期结果、范围边界、验收方式、负责人、依赖和风险。它的作用不是一次性把所有细节冻结,而是保证管理层、产品、研发和业务在投入之前讨论的是同一件事。
- 问题:当前用户在哪个流程受阻,有什么证据支持这个判断?
- 目标用户:谁会使用这项能力,谁负责验收,谁可能受到变更影响?
- 预期结果:希望改变哪个行为、效率或质量指标,观察窗口多长?
- 范围边界:本次包含什么,明确不包含什么?
- 验收方式:通过什么测试、业务演练或用户观察判断达标?
- 责任与依赖:谁对端到端协调负责,哪些团队或外部系统必须配合?
- 主要风险:最可能推翻时间、成本或目标的假设是什么?
如果目标指标受外部因素影响,不要承诺一个团队无法控制的结果。例如促销季的转化率同时受价格、渠道和流量影响,Feature 团队可以对功能质量、目标人群触达和测量方案负责,但不应把全部业务波动归因于一项产品能力。
2. 用“可独立验证”而不是“方便分派”来拆分
拆 Feature 时,我优先寻找能够单独检验用户价值或关键风险的切片。按团队拆分通常容易排工,却会产生前端 Feature、后端 Feature、测试 Feature 各自完成、用户仍拿不到能力的局面。按用户路径、业务阶段或风险门槛拆分,更容易形成可交付结果。
例如自助配置能力可以先支持一种低风险规则和内部试点,再扩展到复杂审批与批量配置。第一阶段不一定覆盖所有需求,但必须能让目标用户完成一段完整任务,同时验证权限模型和理解成本。这样的切片既可学习,也能明确下一阶段是否值得投入。
3. 识别依赖时,区分“等待关系”与“协同关系”
并非所有关联工作都需要被登记为阻塞依赖。某团队需要另一团队先交付接口,这是明确的等待关系;两个团队可以并行开发,但必须共同确认字段定义,这是协同关系;某业务负责人需要在试点后做是否扩大的决策,则是治理决策点。把三者混成一个“依赖”标签,容易让依赖列表很长,却看不出谁该做什么。
管理者应关注依赖的承诺日期、接口人、交付物和失约影响,而非只看依赖数量。一个尚未落实负责人的关键依赖,往往比十个有明确接口协议的普通协同事项更危险。
4. 用风险和剩余关键路径替代伪精确进度
管理层周会可以要求每个重点 Feature 回答四件事:当前状态是什么;剩余的关键路径是什么;最大的未验证假设是什么;需要谁在何时做什么决定。这样的信息比“完成 72%”更能支持行动,也能让不同团队使用一致的表达方式。
对于日期预测,建议区分承诺日、预测区间和目标窗口。只有在依赖、范围和团队容量相对稳定时,才适合把某个日期作为较强承诺;否则应明确列出乐观、基准和保守情景。预测不是免责,而是把不确定性摆到台面上,便于尽早取舍。

5. 让指标和控制边界匹配
每个 Feature 最好设置一个主要结果指标、若干交付或质量护栏,再指定观察周期。比如主要指标是目标客户独立完成配置的比例,护栏可以是配置失败率、人工支持工单量和权限异常数。若只有结果指标而没有护栏,团队可能通过牺牲质量换取短期提升;若只有交付指标,功能上线后又无法判断是否值得保留。
指标选择要与决策对应。若管理层要决定是否扩展到更多客户,需要看采用、质量和服务成本;若要决定是否延后上线,需要看风险等级、故障影响和回滚能力。不要为了仪表盘完整而堆砌指标,每个数字都应能引出某种行动。
五、具体案例与数据观察:从“已开发”走到“可用、可验证”
1. 案例背景:企业客户自助配置审批规则
下面用一个情景模拟说明 Feature 如何管理,不把它伪装成真实客户的成效数据。某企业软件团队计划让客户管理员自行配置审批规则,原先所有变更都要提交服务请求。需求表面上像一个表单功能,实际涉及权限、规则校验、变更审计、旧配置兼容、试点支持和回滚机制。
如果只按开发工作拆分,前端会把页面做完,后端会把接口做好,管理层却可能在发布前才发现:客户管理员没有合适权限,历史规则迁移未验证,业务支持团队也没有处理异常的指引。Feature 的核心不是“新增规则编辑页”,而是“符合权限的客户管理员可以安全完成配置变更,并且异常可追溯、可恢复”。
2. 先定义分阶段结果,再决定是否扩围
我们可以把工作分成三个可验证阶段。第一阶段支持内部运营人员模拟客户配置,重点验证规则模型和审计链路;第二阶段邀请少量客户管理员试点,验证任务完成率、错误提示和支持负担;第三阶段根据试点结果扩展客户范围,并完善批量能力。每一阶段都要有退出条件,不应把“下一阶段已排期”当成自动启动的理由。
- 阶段一:内部演练完成关键配置路径,权限拦截、变更记录和回滚演练均有结果。
- 阶段二:试点客户能够完成目标任务,未解决的问题有负责人、优先级和继续试点的判断。
- 阶段三:扩围前确认支持能力、监控告警、客户说明和异常处理路径。
这一拆法的价值在于把大风险提前暴露。若规则模型不适配真实客户场景,团队在少量试点中发现,返工范围通常比全量发布后小;若试点顺利,管理层也能基于证据决定是否追加扩围资源。
3. 用一组明确的情景数据展示决策方式

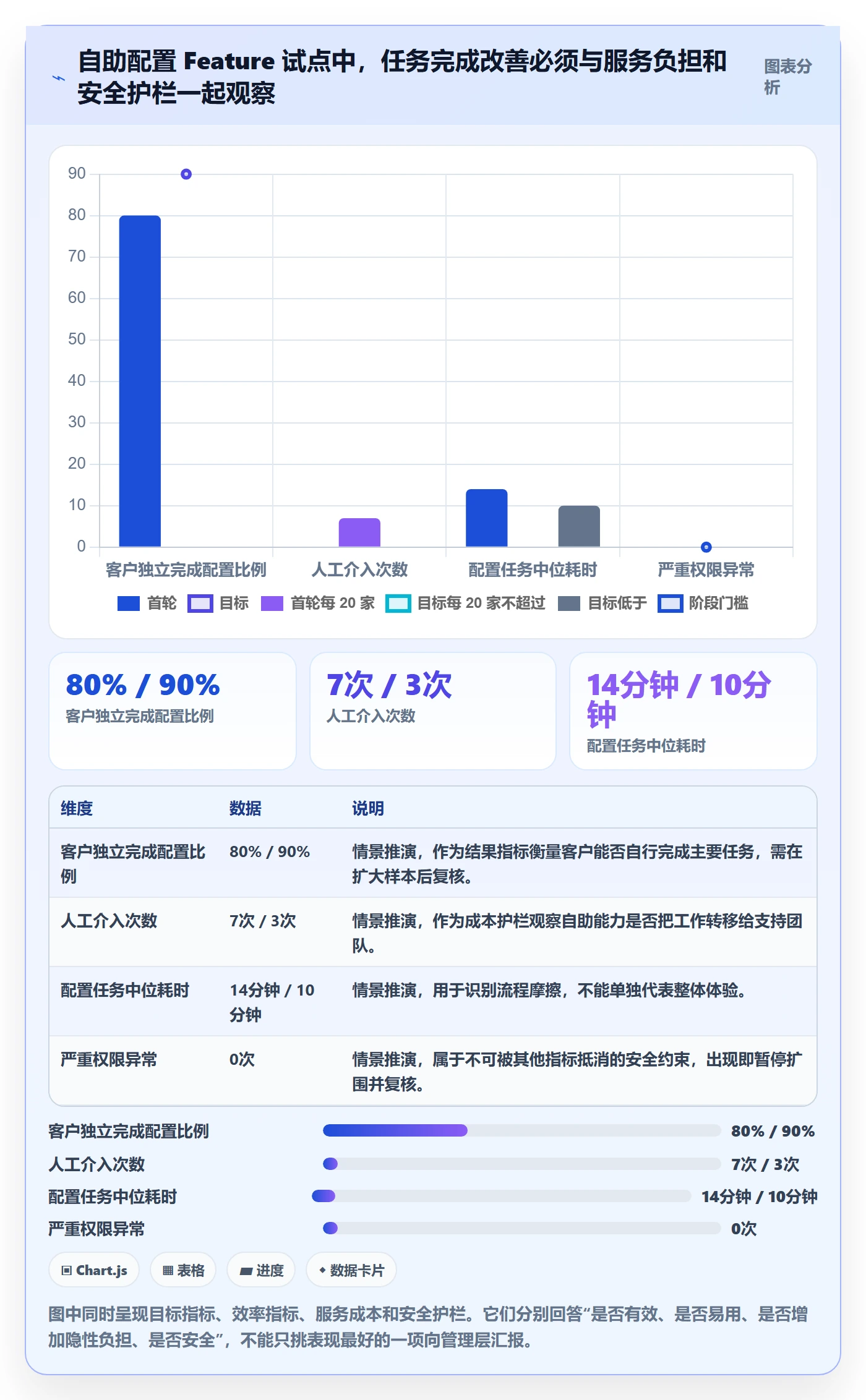

下面的数据是为了说明如何使用指标的情景推演,并非实际客户案例或行业平均值。假设试点覆盖 20 家客户,首轮 16 家能够独立完成配置;团队随后发现,失败主要集中在权限理解和错误提示,而不是接口性能。管理层因此批准先改进引导和权限说明,再扩大试点,而不是立即追加更多功能。
| 观察项 | 首轮试点情景值 | 阶段目标示例 | 管理含义 |
|---|---|---|---|
| 客户独立完成配置比例 | 16/20,80% | 不低于 90% | 低于目标时优先检查任务流程、提示文案和权限设置。 |
| 配置失败后的人工介入次数 | 每 20 家客户 7 次 | 降至每 20 家不超过 3 次 | 观察失败是否转化为服务负担,避免把问题留给支持团队兜底。 |
| 权限异常事件 | 0 次严重越权,2 次无权限误提示 | 严重越权为 0,误提示逐步下降 | 安全护栏不能用平均完成率抵消,严重异常需要单独设门槛。 |
| 配置任务中位耗时 | 14 分钟 | 低于 10 分钟 | 中位数可反映常见体验,但仍应结合失败案例观察长尾问题。 |
这里要特别注意分母和统计窗口。20 家试点客户样本很小,80%不能被解读成稳定的长期采用率;如果参与试点的客户本来就更熟悉产品,结果还可能偏乐观。更好的做法是记录客户选择方式、任务是否由真实管理员完成、是否接受过额外辅导,以及结果观察了多久。
4. 用证据决定扩大、修正还是停止
当试点结果不理想时,管理层不应只问“什么时候修完”,还要判断失败类型。若用户能完成任务但耗时偏长,可能需要优化交互;若多数失败来自权限和组织配置,可能需要调整产品模型;若目标客户根本不愿意承担自助配置责任,则需要重新审视价值假设。不同原因对应的投资方向完全不同。
当结果好于预期,也不意味着立刻全量发布。要检查样本是否代表目标客户、异常场景是否覆盖、客服和运维是否能承受规模增长。Feature 的“完成”是一个基于证据的治理决定,而不是某个团队把状态改成绿色。

5. 数字化工具只能承接流程,不能替组织做判断
当团队、产品线和依赖关系增多时,Feature 需要与需求、迭代、缺陷、发布和结果指标建立可追溯关联。工具应该让管理者从 Feature 一路看到故事和交付状态,也让团队能快速更新风险、责任人和验收证据。若每周还要把多个系统的数据复制到演示文稿中,往往意味着信息结构或工作流没有设计好。
以 PingCode 为例,面向中大型企业及 100 人以上组织的团队,可以把跨团队需求追踪、权限治理、迭代协作和管理视图纳入评估。其私有化部署、Jira 平滑迁移等能力,应按具体版本、部署架构、迁移范围和支持边界进行方案验证,而不是仅凭产品介绍推断适配程度。选型时也不应把“国产替代”视为单一功能比较,而要同时核对数据治理、集成能力、流程适配、迁移成本和长期运维责任。
我建议用一个真实业务 Feature 做小范围验证:从建立目标、拆分故事、跟踪依赖,到生成管理视图和导出数据,逐一检查是否需要重复录入、权限是否过细或过粗、历史工作项能否追溯、迁移后字段和工作流是否失真。工具演示中的漂亮看板不等于上线后流程可用,POC 必须覆盖真实复杂度。
六、不同情况下的行动建议:管理动作要跟组织阶段匹配
1. 小团队:先统一定义,不要先买复杂流程
小团队成员能够直接沟通时,Feature 管理不必从审批流和多层仪表盘开始。先约定什么工作值得成为 Feature、谁确认业务验收、如何标记跨迭代工作,以及团队怎样报告阻塞。用最少的字段形成共同语言,比搭建一套没人维护的治理系统更重要。
建议每周用短会检查正在进行的重点 Feature,限制同时推进的数量,优先让已经开始的工作抵达可验证状态。小团队的隐性风险通常不是看不到所有任务,而是团队同时开工太多,切换成本高,结果每件事都“差一点完成”。
2. 多团队组织:建立单一责任人与依赖承诺机制
当一个 Feature 需要多个团队配合时,应指定一名端到端 Feature Owner。这个角色不必替所有团队做决定,但要对目标清晰、依赖可见、风险升级和验收闭环负责。每项关键依赖还要有具体承接团队、交付物、预期时间和升级路径。
跨团队例会不要按团队顺序轮流念状态,应该围绕阻塞、关键路径变化和待决策事项展开。没有风险、没有变化、没有决策请求的状态可以异步更新,管理会议时间留给真正需要协同的事项。
3. 受监管或高风险业务:增加证据门槛,而不是只增加审批
金融、医疗、政务及涉及敏感数据的系统,Feature 需要把安全、隐私、审计、回滚和合规验证纳入完成条件。审批节点可以是控制手段,但审批数量本身并不等于风险降低。若审批者没有必要证据,只是在流程里点选通过,组织得到的只是更长的等待时间。
这类场景适合预先规定风险等级和对应证据,例如低风险变更采用自动化测试与抽样审查,高风险变更必须提供威胁分析、权限验证、审计记录和恢复演练。具体门槛应由组织的合规要求和风险制度确定,不能照搬其他行业的模板。
4. 需求频繁变化的探索型工作:承诺学习目标,不承诺全部功能范围
早期探索可能无法准确预测最终功能范围。此时可以把 Feature 描述为一个待验证问题,并设定探索时间盒、学习目标和继续投资条件。例如在两周内验证某类客户是否愿意采用自助配置,而不是承诺两周后交付所有配置能力。
时间盒结束时必须做明确选择:继续投入、调整目标、缩小范围或停止。若团队每次都以“还需要更多信息”为由延长探索,却没有新证据或决策规则,探索就会变成无期限的隐性项目。
5. 继承旧流程或进行工具迁移:先迁移责任关系,再迁移字段
从旧系统迁移 Feature 数据时,最容易把历史字段原样搬过去,却没有弄清字段的含义和使用者。不同团队可能把同一个字段用于优先级、紧急度或管理承诺。迁移后表面上数据齐全,实际报表无法横向比较。
我会先抽取一批不同类型的历史项目,核对层级关系、状态流转、权限、附件、评论、关联缺陷和审计记录,再决定字段映射。迁移验收要包括抽样核对和关键业务追溯,不能只检查“记录数一致”。记录数相同并不能证明关系没有断、附件没有丢、历史决策仍然可查。

七、取舍与避坑:治理力度要换来更好的决策,而不是更多表格
1. 透明度与填报负担之间的取舍
管理层希望看到清晰状态,团队希望减少重复汇报。这并非非此即彼。应先确定哪些信息会改变决策,再把这些信息放到团队已经工作的地方。例如风险责任人、验收条件和依赖日期确实有用;如果一个字段既无人查看,也不触发任何行动,就应考虑删除或自动生成。
判断字段是否值得保留,可以追问:谁在什么时候使用它?缺少它会导致什么决策错误?它能否从已有数据自动获得?若三个问题都没有明确答案,字段很可能只是表单负担。
2. 标准化与团队自主之间的取舍
跨产品线组织需要共同的最小口径,例如 Feature 的基本定义、状态含义、结果指标责任和重大风险升级规则。但不同团队的研发方式、发布节奏和合规要求可能不同,不适合强行统一所有状态和工作流。
可行做法是统一管理层需要横向比较的少数信息,允许团队保留适合自身工作的局部流程。标准化的是语义和决策接口,不一定是每个看板列、每个字段和每次会议。
3. 预测准确与快速调整之间的取舍
管理层需要可预测性,但敏捷并不意味着每项工作都可以随意改变。更好的方式是把承诺范围和探索范围分开:对已确认的版本目标,变更必须说明影响并做取舍;对探索中的假设,允许根据证据调整方向,但要限制投入时间并说明学习目标。
若组织把“预测”误当成绝不变化,团队会隐藏风险;若把“敏捷”误当成随时改范围,团队就无法形成可信交付。健康的治理不是让变化消失,而是让变化成本、影响和决策责任清楚可见。
4. 管理层介入与团队自治之间的取舍
管理层应该及时介入资源冲突、跨部门优先级、重大风险和目标取舍,不应介入每个故事的技术实现与个人任务分派。一个实用的升级规则是:当团队无法在授权范围内解决,并且影响到目标、风险等级或关键时间窗口时,提交明确的决策请求。
决策请求至少要说明问题、可选方案、各自代价、推荐意见和最晚决策时间。只说“项目有风险”不能帮助管理者做选择;写清“若采用方案甲,需延后某范围两周;若采用方案乙,增加某种运行风险”,管理者才能承担真正的取舍责任。
5. 什么时候应暂停、缩小或取消 Feature
Feature 不应因为已经投入很多资源就自动继续。若核心假设被试点否定、外部依赖长期无法落实、风险已超出组织可接受范围,或机会成本明显高于预期收益,应考虑暂停、缩小或取消。沉没成本不能成为继续投入的唯一理由。
取消时也要做好收尾:说明决策依据,保留已验证的知识,标记未交付范围,通知受影响团队和用户,并处理已经创建的技术债或数据变更。一个有记录的停止决定,往往比把项目长期留在“进行中”更能体现成熟治理。
八、落地清单:从下一次 Feature 评审开始做什么
1. 评审前准备
下一次重点 Feature 评审前,不必先重建全部流程。先选取正在进行、影响较大的三到五个 Feature,核对它们是否有清楚的问题、目标用户、可观察结果、范围边界、负责人和关键依赖。信息不全本身就是发现,不要为了会议呈现完整而替团队补写假设。
- 把候选工作与已承诺工作分开,避免需求提出即形成隐性承诺。
- 请业务验收人说明完成后会观察到什么变化,而不是只确认功能清单。
- 把跨团队依赖列出承接人、交付物和最晚需要的时间。
- 标记尚未验证的关键假设,并安排低成本验证方式。
- 对每个重点 Feature 指定一个真正需要的管理决策或明确写明无需升级。
2. 评审会上只讨论会改变行动的信息
会前可异步更新常规状态,会议时间集中讨论范围变化、风险、依赖失约、验证结果和资源冲突。若某个 Feature 没有变化,也没有需要决策的事项,不必要求所有人再次口头复述。会议是否有效,取决于会后是否产生了决策、责任人和下一步,而不是讨论了多少张卡片。
每个决策都应留下可追溯记录:谁决定、依据是什么、影响哪些目标或团队、何时复查。管理层变更优先级时尤其如此,否则团队可能在不同渠道收到互相矛盾的口头指令,计划表却仍保留旧承诺。
3. 会后用结果复盘,而不是只做交付总结
Feature 发布后,按定义好的观察窗口检查结果指标、质量护栏和用户反馈。结果不符合预期时,分清是功能交付失败、采用不足、目标假设错误,还是外部因素干扰。复盘结论要进入后续优先级和产品决策,不能止于“下次加强沟通”。
一个好的 Feature 复盘至少回答三件事:最初假设哪些被验证、哪些被推翻;交付链路中最昂贵的等待或返工在哪里;下一次可以通过什么机制提前发现同类问题。这样,Feature 才不仅是项目跟踪单位,也成为组织持续改进的学习单元。
4. 最终判断:管理的是价值流,不是卡片数量
Feature 治理的成熟度,不取决于组织使用了多少层级、多少状态或多少仪表盘,而取决于管理层能否更早发现错误假设、团队能否更快解决跨边界阻塞、业务能否依据证据决定继续投入还是停止。看板越精细,不代表价值流越顺畅;有时真正需要的是减少同时启动的工作、明确一个决策责任人,或把验收人提前拉进讨论。
下一步可以从三个真实 Feature 开始:为每个 Feature 补齐结果定义,绘出关键依赖,明确下一项可验证证据。如果这三件事做完,管理层仍看不清何时能交付或为何要继续投入,再考虑增加工具字段、治理会议或流程控制。先解决决策问题,再扩大管理系统,通常比先铺设一套复杂流程更稳妥。
常见问题解答(FAQ)
1. 敏捷项目中的 Feature 应该如何定义和拆分?
我在做迭代计划时,常遇到一个 Feature 被不同团队理解成不同范围的情况。拆得太大,进度和验收都难追;拆得太细,又容易变成零散任务。
先用用户价值或业务结果定义 Feature,并写清目标用户、预期结果和验收条件。若一个 Feature 需要跨多个迭代、包含多个可独立验收的能力,或无法在一次评审中说明完成情况,就应拆成更小的 Feature;实现步骤则放在任务层,不要把技术任务直接当成业务 Feature。
2. 管理层应如何参与 Feature 管理,才不会干扰团队执行?
我见过管理者在迭代中频繁追加需求,团队虽然响应很快,原定目标却不断延期。也遇到过管理层只看汇报数字,直到发布前才发现业务价值和交付内容不一致。
管理层负责明确业务目标、优先级和资源边界,产品负责人据此维护 Feature 排序,团队负责估算和实现。迭代开始后,新增事项先评估价值、成本和对当前目标的影响;确需插入时,应同步移出或延期同等容量的工作,并记录决策人、理由和影响。
3. 如何判断 Feature 是否达到完成标准?
我做跨职能协作时,常碰到开发说功能已完成,但测试、文档或业务验收还没结束。若只看任务状态,很容易把“代码写完”误当成“Feature 可交付”。
在启动前为 Feature 约定可验证的验收条件,并明确测试、集成、必要文档和业务确认是否属于完成范围。判断时以可演示、可验证的结果为准,而不是已投入工时或子任务完成比例;未满足约定条件的部分应保持未完成,并说明阻塞项和负责人。
4. 多个团队共同交付一个 Feature,怎样减少协同和进度风险?
我在跨团队项目里遇到过依赖方排期变化,导致本团队任务看似按时完成,整体 Feature 却无法验收。状态分散在不同看板时,管理层也很难及时看出真正的风险。
为每个跨团队 Feature 指定一名端到端负责人,并在开始前列出依赖团队、交付物、负责人和需要完成的时间点。用统一口径跟踪整体状态及阻塞原因,至少每周核对一次关键依赖;若依赖延迟会影响迭代目标,应立即评估替代方案、范围调整或排期变更,而不要只更新单个团队的任务状态。
核心关键词
文章包含AI辅助创作:敏捷项目Feature教程:管理层协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546689
读者评论
我们团队以前也用完成百分比汇报跨团队需求,后来发现权限、迁移和上线准备经常被算进“最后一点”。改成分别记录开发、发布和业务验证状态后,风险确实更早暴露,但前提是每个状态都要有人维护,否则还是会变成形式。
文章对 Feature 边界的判断比较实用,不过实际落地时“用户可感知”和“业务可验证”未必容易量化。尤其内部平台能力,用户可能没有直接感知,建议补充如何用服务稳定性、处理时长或故障率等指标判断是否达到结果。
跨团队项目里设置 Feature Owner 有帮助,但不能把所有协调责任都压给一个人。如果没有各团队明确的交付接口、升级时限和决策机制,Owner 很容易变成催进度的人。相比增加字段,我更关注依赖是否真的进入排期和评审。
