Task管理方法大全:管理层敏捷项目效率提升落地清单

管理层推进敏捷项目时,最常见的效率错觉是:看板上的任务越来越多,团队每天都在更新状态,项目却仍然频繁延期。问题往往不在于员工“不够敏捷”,而在于管理者把 Task 当成了进度记录,而不是连接业务目标、团队交付与风险决策的工作单元。真正有效的 Task 管理,不是让每个人填更多字段,而是让每一项工作都能回答三个问题:为什么做、谁来做、何时以及凭什么算完成。

一、核心结论:Task 管理的目标是缩短决策与交付之间的距离

1. 先管理工作流,再管理任务数量

我判断一套 Task 管理方法是否有效,不先看任务总数、燃尽图是否漂亮,而看管理层发现偏差后,能否在足够短的时间内作出正确决策。任务数量多不等于透明,状态更新频繁也不等于控制力强。若延期风险在最后一周才被看见,日报再勤快也只是更密集地记录失控。

管理层的首要工作,是把战略目标拆成可验证的结果,再把结果转成有边界的工作项。团队则负责决定如何完成工作,并通过可见的流程暴露依赖、阻塞和质量风险。管理者需要的是可行动的信号,而不是一份更长的任务清单。

因此,我建议用四层结构组织工作:目标层说明要改变什么业务结果;交付层说明要交付什么产品能力;Task 层说明谁在什么条件下完成什么工作;证据层说明如何验证完成。四层之间必须能向上追溯,也必须能向下检查。缺少任一层,管理者就容易把“做了很多事”误当成“创造了价值”。

管理层级 核心问题 适合观察的信号 常见失真
业务目标 我们要改善什么结果? 客户体验、收入、成本、合规或风险指标 目标写成模糊口号
交付结果 需要交付什么能力? 可验收的产品或流程变化 把发布活动当成业务结果
Task 执行 谁做什么,怎样算完成? 负责人、验收条件、依赖和剩余工作 只填标题和截止日期
管理决策 现在需要谁采取什么行动? 风险升级、范围取舍、资源调整 只汇报状态,不作决定

2. 速度不是“把人排满”,而是减少等待和返工

敏捷项目效率常被误解为更高的个人忙碌度。实际上,一个人同时承担太多未完成 Task,会造成频繁切换、等待评审、依赖排队以及质量返工。管理层若只追求每个人的利用率接近百分之百,系统就几乎没有空间吸收突发问题,任何一个环节延迟都可能传导到整个交付链。

我更关注从工作开始到可验收完成的周期、在制工作数量、阻塞时间和返工比例。它们能揭示工作流是否顺畅。若任务完成数增加,但周期持续变长,团队可能只是把更多工作推入队列;若周期缩短但线上缺陷上升,速度改善可能是以质量为代价。

Task管理方法大全:管理层敏捷项目效率提升落地清单

3. 管理层应治理边界,不应替团队填写每个 Task

管理层需要统一目标、优先级规则、风险升级条件和跨团队依赖处理方式,但不必替每个成员设计工作步骤。过度介入会让 Task 变成自上而下的指令清单,团队失去拆解与调整空间;完全放任又会造成各团队对“完成”“紧急”“阻塞”的定义各不相同。

更稳妥的分工是:管理者规定结果与约束,团队共同拆解工作并承诺短周期目标,负责人维护任务信息,产品或业务代表验证价值,交付负责人处理跨团队流动问题。管理层每次看板评审都应以决策为目的,而不是逐条点名催进度。

二、背景与真实场景:为什么任务看板越细,管理者有时越看不清

1. 组织扩张会让“口头协作”失效

十几人的团队可以依赖日常沟通补齐大量上下文;当产品、研发、测试、运营、安全和业务部门同时参与,一个小需求也可能穿越多个团队。此时,未写明的依赖不会消失,只会在交付后段以排队、返工或责任争议的形式出现。

在一类常见的中大型企业场景中,管理层最初通过周报跟踪项目,团队各自维护表格,技术任务记录在不同系统,风险则散落在会议纪要里。会议上每个人都能说出“目前正常”,但无法快速回答:哪些工作会影响关键路径?哪个外部决定正在阻塞交付?延期一周会影响哪个业务窗口?这不是个人执行力不足,而是信息结构没有支持管理决策。

当组织超过百人,或项目涉及多个业务单元时,任务管理工具的价值不只是创建事项。更关键的是统一工作项结构、保留历史变化、串联需求与缺陷、支持权限和组织协作,并能让管理层看到不同粒度的状态,而不强迫所有人使用同一张巨大看板。

2. 管理层通常在三个时刻发现信息断层

  • 承诺前:计划基于理想工时,却没有纳入评审、测试、审批、数据准备和外部依赖。
  • 执行中:任务表面上仍是“进行中”,实际已经等待决策或等待另一个团队数日。
  • 交付后:发布完成,但没有验证业务效果,团队无法判断这次投入是否值得复制。

我会把这三个时刻当作 Task 管理设计的压力测试。若承诺前没有容量与依赖评估,计划从起点就不可信;若执行中阻塞不可见,管理层只能在晚期救火;若交付后没有结果验证,团队会重复做看似忙碌、实际无效的工作。

这也解释了为什么“所有任务都在系统里”不是成功标准。系统里的信息可能过时、含糊、重复,甚至让人产生虚假的确定感。有效管理要求信息在关键决策发生前足够新、足够准确、足够可解释。

Task管理方法大全:管理层敏捷项目效率提升落地清单

3. 工具选择取决于治理复杂度,不取决于功能清单长度

小团队可能用轻量看板就能协调任务;中大型组织则常常需要跨项目组合视图、权限分层、流程定制、数据关联和审计能力。如果任务系统无法支持这些管理约束,团队会把关键信息搬到表格或聊天工具里,最终形成多套事实来源。

例如,PingCode主要面向中大型企业及百人以上组织,可用于覆盖研发协作与项目管理场景。对有私有化部署要求、需要从既有系统平滑迁移,或正在评估国产替代方案的企业,这类平台可以纳入选型范围。但我不会仅凭功能介绍作结论:迁移映射、权限模型、历史数据完整性、接口能力、运维责任和实际使用反馈,必须在试点中逐项验证。

选择平台时,先明确组织要解决的管理问题,再核对工具是否支持相应流程。若主要问题是优先级冲突,新增自动化字段不会自动解决冲突;若问题是多系统重复录入,先做数据与流程整合,通常比再增加一块仪表盘更有价值。

三、常见误区:看起来更精细,未必更敏捷

1. 把 Task 拆得越小,认为控制就越强

Task 过大,进度难以预测;Task 过小,则会让维护、汇报和状态切换成本超过实际执行价值。团队可能花大量时间更新“改一个按钮”“检查一个字段”之类的微任务,管理层看到更细的记录,却仍然不知道整体功能是否可用。

我建议以“能否独立验收、能否在短周期内产生可观察进展、是否有明确责任人”作为拆分依据,而不是机械规定每个 Task 必须在一天内完成。若工作跨越多个专业角色,可以拆成可并行的交付项;若拆分后仍然无法独立验证,可能只是把一个不确定的大任务切成多个不确定的小任务。

拆分过细还有一个隐性代价:关联关系增多后,团队需要维护父子项、依赖项、版本和状态映射。这个代价值得支付的前提,是它能提升风险发现或协调效率。否则,任务树越深,信息越容易变旧。

2. 把截止日期当成承诺质量

截止日期只是一个计划信号,不是可靠性的证明。一个日期如果没有范围、容量、依赖、质量门槛和风险假设支撑,就只是写在系统里的愿望。管理层要求所有任务都填日期,看似提高了纪律性,实际可能鼓励团队用虚假精度掩盖不确定性。

对存在外部依赖或需求尚未稳定的工作,建议区分目标日期、预测区间和必须遵守的业务窗口。目标日期用于表达期望,预测区间用于说明不确定性,业务窗口则需要明确错过后的影响。三者混用,会让管理者把最乐观的日期误当作团队承诺。

3. 把“忙”当作进展,把任务完成数当作价值

完成 Task 数可以描述活动量,却不能单独证明业务效果。把一个需求拆成十项小任务,会让完成数看上去大幅增长;但用户是否更容易完成流程、客服量是否下降、运营风险是否降低,仍需要单独验证。

我会把效率指标分为流动、质量、价值和预测四类。流动看周期与等待;质量看缺陷和返工;价值看目标结果;预测看承诺范围与实际完成情况。任何单一数字都可能被优化到失真,尤其是把“完成数”或“利用率”直接绑定绩效时。

4. 把所有工作都塞进同一个迭代节奏

新功能研发、线上故障、合规整改、运维请求和探索性研究,工作性质并不相同。若全部强行进入同一计划周期,团队要么频繁打断迭代,要么把紧急工作藏在计划之外,导致容量估算长期不可信。

更实用的做法是为不同工作类型设定明确入口和处理规则。紧急故障可以有快速通道,但必须定义何种影响才算紧急、谁有权插入、插入后哪些工作顺延;合规事项则需要追踪证据与责任人;探索性任务应有时间盒和决策产物,不宜用传统功能完成率衡量。

5. 用仪表盘替代沟通和判断

仪表盘可以暴露异常,却不能自动解释异常。周期变长可能来自依赖等待、范围变化、资源冲突,也可能是团队在加强测试。若管理层只看红黄绿状态,团队就会把精力花在维护颜色,而不是解决真实问题。

每项预警都应该对应一个可执行的问题:谁需要作出什么决策?最晚何时决定?若不决定会造成什么影响?没有行动责任人的风险标记,只是一种装饰性告警。

Task管理方法大全:管理层敏捷项目效率提升落地清单

四、专业判断逻辑:从目标、流动、风险到工具逐层检查

1. 先判断目标是否能指导取舍

项目目标如果不能帮助团队回答“什么可以不做”,它就很难成为管理工具。比如“提升平台体验”过于宽泛,团队无法据此决定先改哪个流程;“降低某关键流程的放弃率,并保持合规校验完整”则更接近可用于取舍的目标,但仍需明确基线、目标值、观察窗口和数据来源。

我通常检查目标是否满足四个条件:有业务对象、有预期变化、有验证方式、有决策边界。若目标只能在项目结束时由主观感受判断,任务再清晰也可能把团队带向错误结果。

2. 再判断 Task 是否具有可执行的定义

一个可执行的 Task 至少应包含工作描述、责任人、完成条件、优先级或所属目标、相关依赖,以及必要的风险说明。并非每个任务都需要填写十几个字段;字段越多,维护成本越高。判断字段是否值得保留,要看它是否能减少后续追问、支持排序或触发必要流程。

“完成条件”尤其重要。它可以是代码合并并通过自动化测试,也可以是业务流程经指定角色验收,或是风险评估文件经过审批。验收标准应与任务类型匹配,不能把所有 Task 都套用“开发完成”这一种口径。

任务字段 建议必填条件 管理价值 不宜过度扩展的情况
任务标题与描述 始终需要 帮助协作者理解工作范围 避免把背景全文复制到描述中
负责人 进入执行后必填 建立推进责任与沟通入口 跨职能任务可另设协作角色
验收条件 影响业务或质量时必填 降低交付末端争议与返工 简单内部动作无需复杂验收模板
依赖关系 存在前置条件时必填 揭示等待风险和关键路径 不应为了完整而建立虚假依赖
优先级 多工作竞争资源时必填 支持范围取舍与资源协调 若所有任务都是最高优先级,字段失去意义
风险与变更记录 高风险或跨团队工作必填 保留决策背景和影响范围 低风险常规任务不必增加审批负担

3. 用流动指标区分忙碌和顺畅

管理层不必一开始就建设复杂度量体系。建议先统一四个基础口径:任务从开始到完成的周期、在制工作数量、阻塞持续时间、返工或重新打开比例。关键不是立刻比较团队排名,而是观察同一团队在相近工作类型下的趋势,并调查显著变化背后的原因。

周期数据要谨慎解释。大任务与小任务不能直接混算,需求变更频繁的团队也不能简单与稳定维护团队比较。先按工作类型、风险等级或交付规模分组,再看中位数和分布,通常比只看平均值更不容易被少数极端值误导。

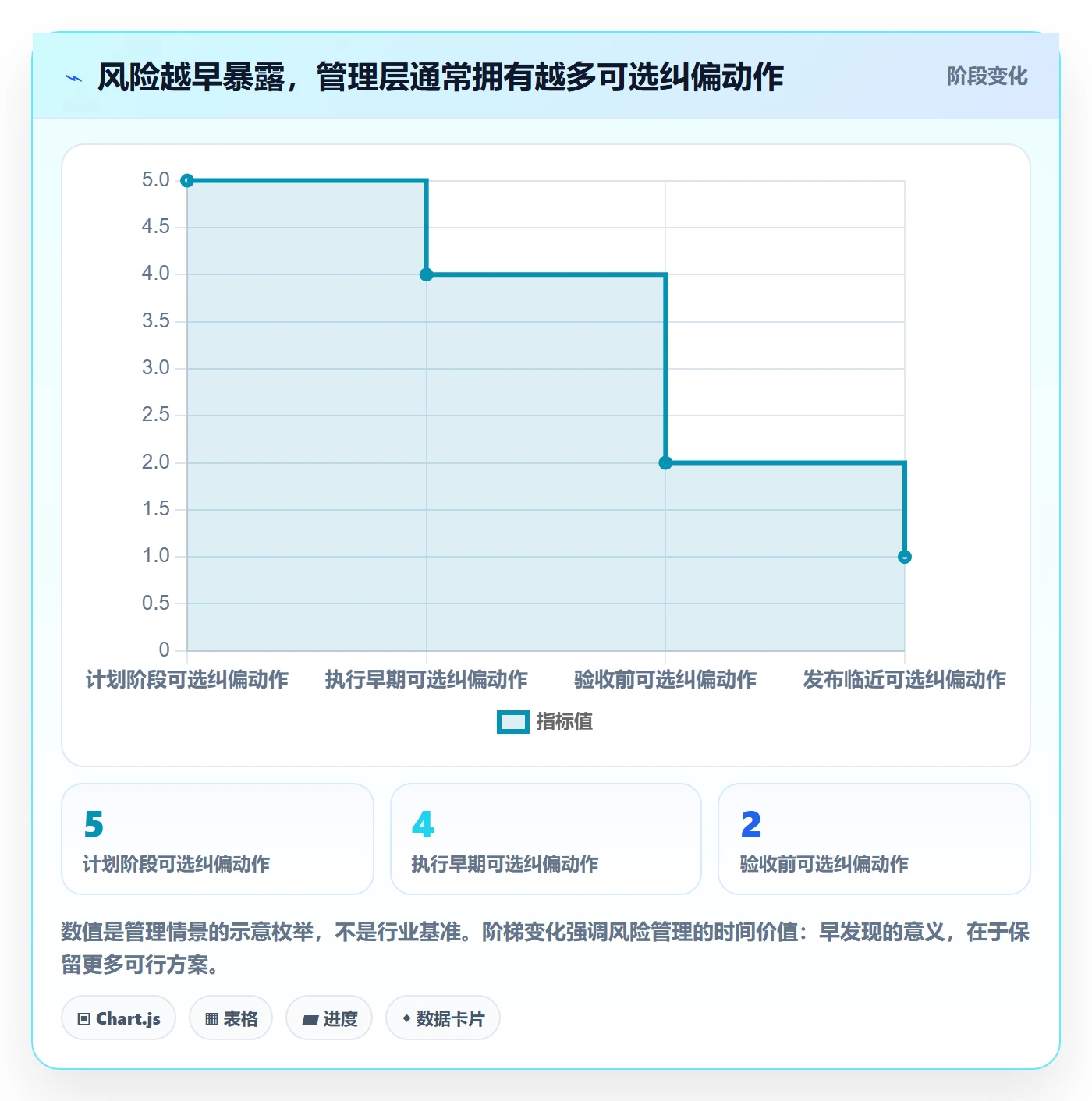

4. 把风险升级条件写在任务流程里

风险应该在仍有选择空间时升级,而不是等到项目状态变红才通知管理层。可以设置明确触发条件,例如关键依赖超过约定响应时限、任务连续多个工作日没有可验证进展、范围变更影响既定业务窗口、测试发现高严重度缺陷,或同一团队的在制工作超过约定上限。

触发条件不宜过多,否则告警会淹没真正重要的问题。每条规则都要明确接收人、响应时限和处理选项。升级不等于惩罚,若团队因报告风险而受到负面评价,风险就会被隐藏,管理系统反而失去最重要的功能。

Task管理方法大全:管理层敏捷项目效率提升落地清单

5. 最后判断工具能否支持治理方式,而非让流程迁就工具

工具评估应覆盖日常使用与管理治理两侧。日常使用包括创建任务是否顺手、移动端是否可用、通知是否可控、搜索和关联是否可靠;管理治理包括权限、审计、数据导出、流程配置、跨项目视图、接口和部署方式。

对大型组织,私有化部署、迁移能力、数据驻留、身份管理和运维责任会直接影响上线风险。迁移旧系统时,不能只验证任务标题能否导入,还要核对附件、评论、状态历史、用户身份、关系链接和权限映射。所谓平滑迁移,必须通过抽样校验和关键业务场景演练来证明。

五、案例与数据观察:用一个百人级产品组织演练落地逻辑

1. 先明确案例边界,避免把模拟数据说成行业结论

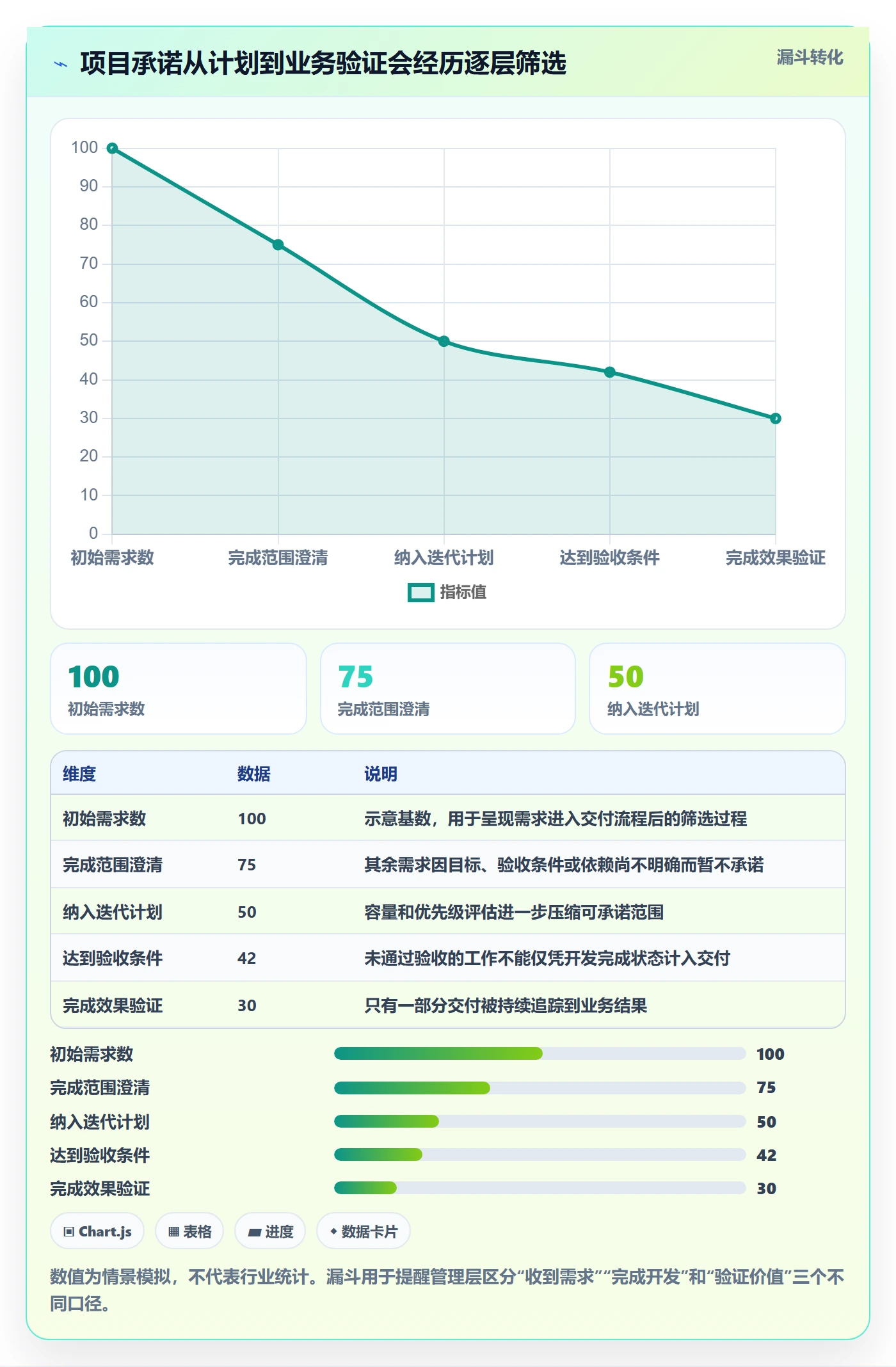

下面以一个假设的百人级软件组织为例,演示如何诊断 Task 管理。该组织有产品、研发、测试、运维和业务协作团队,两个主要产品线,每月同时推进多个项目。案例中的数字均为情景模拟,用于说明测量方法,不代表真实客户数据或行业平均值。

试点前,管理层观察到三个现象:关键需求常在测试阶段才暴露验收分歧;跨团队依赖状态分散在会议记录中;项目周报的“完成率”偏高,但发布日期仍频繁调整。团队并非没有任务系统,而是不同工作项的定义不一致,管理者也没有统一的风险升级规则。

2. 先用两周建立基线,而不是立即改造所有流程

试点团队先抽取近期已完成和进行中的工作,统一“开始”“完成”“阻塞”和“返工”的口径。每项工作只补充必要字段:目标关联、负责人、验收条件、依赖、当前状态和风险。随后用两周观察任务信息的完整度与状态更新质量,不把这段时间用于绩效排名。

基线阶段要特别记录数据缺失。若一半任务没有明确验收条件,不能直接断言团队验收能力低;应先确认该字段过去是否被要求、谁负责定义、是否存在适用模板。数据本身也需要诊断,字段不完整可能是流程设计问题,而非执行者态度问题。

观察维度 试点前情景值 第一个改进目标 解释方式
有明确验收条件的任务比例 约 45% 达到 80% 先提升可验收性,不要求所有任务使用同一模板
有负责人和依赖说明的关键任务比例 约 60% 达到 90% 重点覆盖跨团队与关键路径工作
阻塞超过约定时限仍未升级的事项 每迭代约 12 项 降至 5 项以内 减少静默等待,不以压低报告数为目标
交付后重新打开的任务比例 约 18% 先观察趋势 不能只追求下降,需区分验收遗漏与合理变更

3. 通过小范围试点验证“流程改变是否带来更好决策”

试点不以系统上线作为成功标准,而以管理行为是否改变作为验证重点。每周项目评审只讨论三类事项:目标偏差、关键依赖和需要管理层决定的范围冲突。普通任务由团队在日常工作中处理,不再逐条向管理层汇报。

同时设定在制工作上限的试验规则。若团队约定某类工作同时进行的数量上限为八项,超过时必须先说明原因,并决定是暂停新工作、拆分当前工作,还是接受额外风险。八只是该模拟团队的试验值,不是通用标准;实际界限应依据团队规模、工作性质和历史流动表现调整。

管理者还需要给紧急工作设定入口。试点规定,只有影响线上服务、法定时限或明确业务窗口的事项可走快速通道;插入后必须同步指出被挤出的工作。这样做不是限制紧急响应,而是让“紧急”产生可见的机会成本,避免每个需求都用最高优先级抢资源。

4. 以一轮情景推演观察结果,而不是只看单项指标

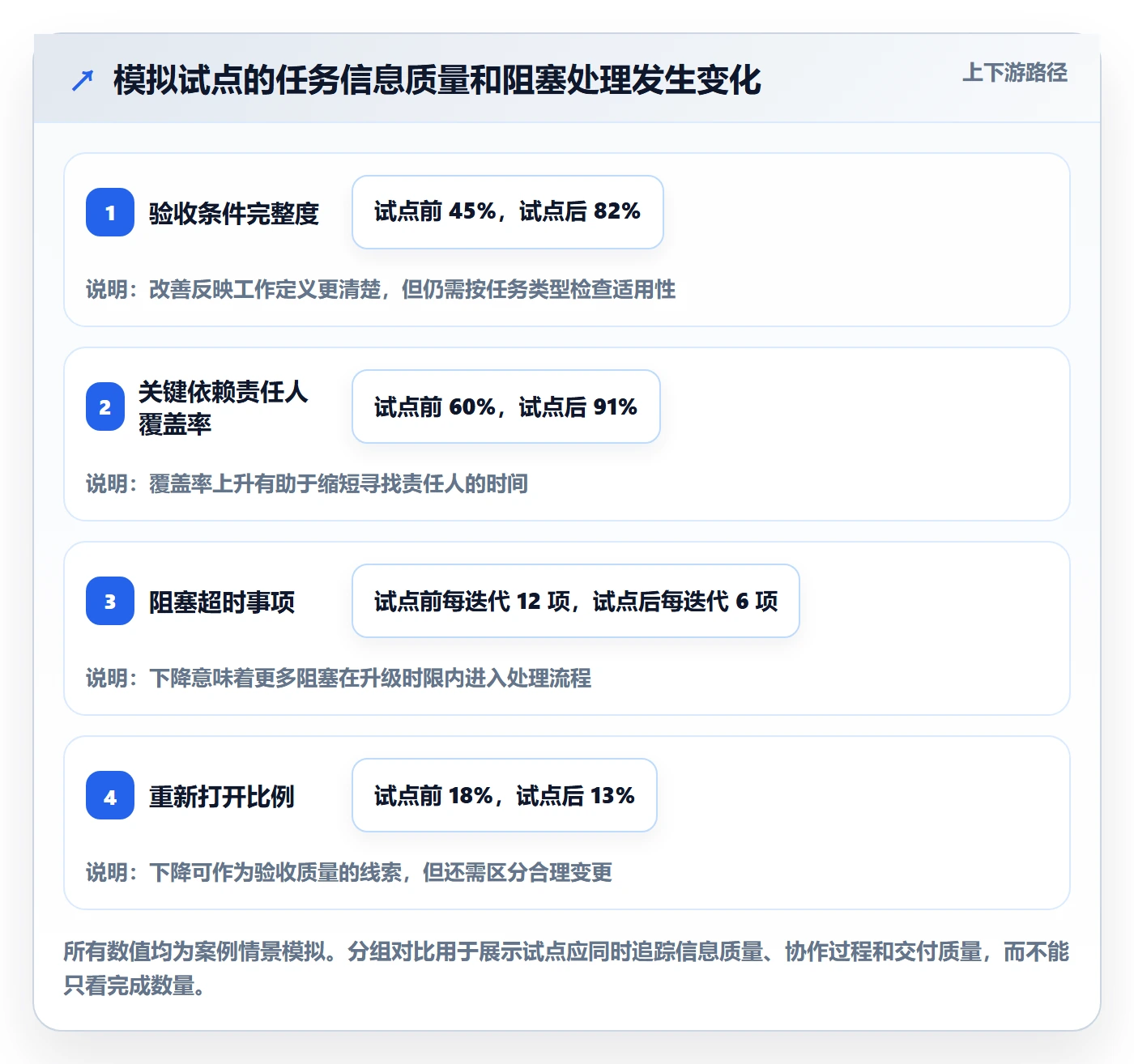

假设试点运行六周后,验收条件完整度从约 45% 上升到 82%,关键依赖的责任人覆盖率从约 60% 上升到 91%,阻塞超时事项从每迭代约 12 项降到 6 项。与此同时,交付周期中位数由 15 个工作日降至 12 个工作日,重新打开比例由 18% 变为 13%。这些变化只能说明试点值得继续验证,不能证明单一工具或单项制度造成全部改善。

下一步要排除其他影响:试点期间是否减少了需求变化?是否更换了项目负责人?工作规模是否变小?是否把质量检查推迟到统计窗口之外?如果周期变短但线上缺陷上升,就不是完整的效率提升。管理层应同时看速度、质量和目标效果,避免用一个好看的数字掩盖代价。

Task管理方法大全:管理层敏捷项目效率提升落地清单

5. 复盘工具贡献时,把流程、数据和产品能力分开看

如果试点采用 PingCode 或其他项目管理平台,管理层应分别验证三件事:平台是否降低了信息分散和重复录入;流程规则是否让风险更早出现;团队是否真正按照新口径协作。平台功能可以支持流程,但不能替组织解决目标冲突、责任不清或优先级频繁变化。

迁移试点宜覆盖一条完整业务链,而不是只导入一份任务清单。例如选择一个需求,从目标与需求关联、Task 拆分、代码或测试关联、缺陷处理、发布验收到结果复盘完整跑通。若企业有私有化部署和国产替代要求,还应把安全评审、运维演练、数据迁移抽样和故障恢复纳入试点验收。

六、落地行动清单:按不同组织阶段选择适合的推进方式

1. 小团队:先统一定义,再减少额外管理动作

如果团队规模较小、依赖关系简单,不要一开始就建设复杂字段和审批流。先统一四个基础规则:任务如何创建、什么状态代表阻塞、什么条件代表完成、谁负责维护信息。团队应能在短时间内解释一张看板,不需要专职人员持续修补数据。

  1. 选一个当前最重要的业务目标,限制同一时期的优先事项数量。
  2. 为 Task 写清责任人和验收条件,无法验收的任务先补充定义。
  3. 每周检查阻塞与返工原因,不把例会变成逐项念状态。
  4. 用四到六周观察周期、质量和目标效果,再决定是否增加字段或自动化。

小团队要特别谨慎地引入管理报表。若每周整理报告所花时间超过团队用于解决阻塞的时间,报表就已经偏离用途。记录是为了让行动更容易,而不是为了证明团队有记录。

2. 多团队组织:先处理跨团队依赖和口径差异

当多个团队共同交付一个结果,首要问题通常不是每个人的任务是否足够细,而是需求定义、优先级、依赖责任和状态口径是否一致。可以先建立共享的目标与依赖视图,同时保留各团队适合自己的执行看板,避免用一张统一大表取代专业工作流。

  1. 指定跨团队目标负责人,明确其协调权限和升级路径。
  2. 为依赖关系写明提供方、接收方、所需产物和最晚决策时间。
  3. 约定少量通用状态,例如待开始、进行中、阻塞、待验收、完成。
  4. 让跨团队评审聚焦冲突和决策,不复述团队内部每日动态。
  5. 每个迭代结束后核查依赖等待、范围变化和跨团队返工。

多团队组织不应为了统一而强迫所有部门使用完全相同的工作方法。统一的是管理口径和交付接口,不一定是每一个内部状态、审批步骤或工程实践。若团队工作性质差异大,过度统一反而会制造大量例外配置。

3. 复杂或受监管组织:先验证安全、审计与迁移边界

对数据敏感、业务连续性要求高或处于严格监管环境的组织,工具落地需要与安全和运维团队共同设计。私有化部署只是部署方式的一部分,不自动代表权限、备份、审计、灾难恢复和数据治理都已合格。

  1. 列出数据分类、访问边界、身份认证和审计留存要求。
  2. 用脱敏样本验证历史任务、附件、评论、关系和用户映射。
  3. 设计回退方案,明确迁移中断时如何恢复原有工作流。
  4. 模拟高峰访问、备份恢复、权限变更和人员离职等场景。
  5. 分批迁移并设置双轨校验期限,确认新旧数据口径一致后再停止旧流程。

若企业正在从既有研发管理系统迁移,应要求供应方说明迁移工具覆盖范围,并由内部团队抽样核对关键项目。迁移成功不能只看导入数量,还要检查历史决策是否可追溯、权限是否正确、依赖是否仍然有效,以及一线成员是否能在新系统中完成日常操作。

4. 已有系统但使用率低:先诊断使用阻力,不要急着换工具

使用率低可能由多种原因造成:任务创建太繁琐,状态无法反映实际工作,管理者仍以会议纪要为唯一依据,或者系统缺少团队需要的关联能力。先访谈不同角色,观察他们在哪一步转去表格、聊天或个人笔记,再决定是调整流程、补充培训、做集成,还是更换平台。

  • 若重复录入多:优先检查接口和数据责任边界,明确哪个系统是事实来源。
  • 若状态长期不更新:检查状态是否有实际管理用途,以及更新动作是否过于复杂。
  • 若管理者仍依赖线下汇报:先统一评审口径和决策规则,避免系统与会议各自维护一套进度。
  • 若关键需求无法追溯:补足目标、需求、开发、测试和发布之间的关联,而非单纯增加报表。

Task管理方法大全:管理层敏捷项目效率提升落地清单

七、取舍原则:透明度、灵活性与控制成本不可能同时无限增加

1. 追求统一口径,还是保留团队自主性

统一口径能让管理层横向查看风险,也能帮助跨团队协作;但统一过度会把不同性质的工作压进同一流程。我的判断是,组织应统一目标关联、负责人、关键状态、阻塞升级和完成定义,团队内部的拆分方式、工程步骤和局部协作习惯则可保留弹性。

如果某个字段只有管理层使用、一线成员看不到它如何帮助工作,就要谨慎考虑是否强制填写。必要的治理字段应能减少决策成本;若字段只是为了汇总而存在,却没有清楚的数据责任人,最终往往变成形式性维护。

2. 追求细颗粒度,还是控制维护成本

细颗粒度适合依赖复杂、风险高、需要审计的工作;轻量记录适合变化快、影响范围小、容易现场沟通的任务。判断标准不是“越细越专业”,而是新增信息能否改变排序、风险处理或验收结果。

一个实用的检查方法是抽取最近二十条任务,逐个问:哪些字段真的被评审、筛选、自动化或复盘使用?若某字段长期无人查看、无人更新,也没有合规要求,就应该考虑删除或改为条件必填。字段的存在本身不是管理成熟度。

3. 追求更多并行,还是更短交付周期

并行项目多,似乎能让资源同时服务更多需求,但每增加一个并行工作,协调和切换成本也会增加。若组织的关键约束是稀缺专业角色、共享测试环境或审批团队,继续扩大并行量可能只会制造更长队列。

在资源紧张时,我通常优先建议管理层做明确取舍:暂停低优先级工作、减少同时启动的项目、为关键依赖预留容量,或拆分可先验证的最小范围。把所有项目都保持“进行中”,并不等于所有项目都在取得进展。

4. 追求精确预测,还是坦诚管理不确定性

稳定、重复、数据充分的工作可以使用较具体的计划日期;探索性工作、外部依赖密集的项目和需求快速变化的产品,则应采用区间预测、阶段性决策和风险缓冲。管理层需要的不是绝对确定,而是知道预测建立在哪些假设上,以及假设变化时怎样调整。

把预测范围写清楚并不会削弱承诺,反而能把风险暴露在可讨论阶段。真正不负责任的不是承认不确定,而是把假设藏起来,再在期限临近时用加班来弥补计划缺陷。

管理诉求 适合的做法 主要代价 适用边界
高审计与可追溯 保留变更历史、验收证据和权限记录 流程和维护成本增加 合规、金融、医疗或高风险交付
快速探索与迭代 小范围目标、时间盒和短周期反馈 短期预测精度较低 需求不确定、需要快速验证假设
跨团队统一协调 统一依赖、优先级和升级规则 需要持续治理和冲突仲裁 共享资源多、项目相互影响明显
降低日常管理负担 减少低价值字段和重复汇报 部分细节需在需要时补充 风险较低、团队规模较小且协作紧密

八、结尾:把 Task 管理做成组织的反馈系统

1. 不要从任务模板开始,从需要作出的决策开始

Task 管理真正值得投入的地方,不是把每个人的工作记录得更完整,而是让组织更早发现偏差、更快处理依赖,并且在证据不足时敢于调整范围。任务是信息载体,流程是协作机制,管理决策才是系统最终要支持的对象。

我的独特判断是:成熟的敏捷管理,不是要求管理者看见一切,而是让管理者在该介入的时候看见足够的信息,并在不该介入的时候给团队留下空间。透明度的价值不在于暴露所有忙碌细节,而在于让关键约束无法被长期隐藏。

2. 下一步按四周节奏启动,而不是一次性全面改造

  1. 第一周:选定一个业务目标和一条交付链,写清范围、验收方式及关键依赖。
  2. 第二周:统一 Task 的负责人、完成条件、阻塞定义和风险升级规则,并记录当前基线。
  3. 第三周:在一个团队或一个跨团队项目中试运行,限制并行工作,记录等待与返工原因。
  4. 第四周:复盘周期、质量、风险和业务结果,决定保留哪些规则、删除哪些字段、是否扩大试点。

如果正在评估 PingCode 或其他项目管理平台,把工具验证放进上述试点,不要把采购和上线当成管理改进的终点。要求真实成员跑通一个完整交付场景,检查权限、迁移、审计、使用成本和数据质量,再决定是否扩大范围。

Task 管理的最终标准很简单:团队是否更少等待、更少返工,管理层是否更早作出有依据的取舍,交付是否更稳定地改善目标结果。先从一个真实项目验证这三件事,再谈规模化;比一开始建设一套看起来完美、却无人愿意维护的流程更可靠。

常见问题解答(FAQ)

1. Task拆分到什么粒度才方便管理?

我在推进跨部门项目时,经常遇到任务写得很大,负责人说不清进度,拆得太细又增加维护负担。我想知道有没有一个团队能直接采用的判断标准。

建议把任务拆到一名负责人能在1至3个工作日内完成并验收的范围。每项任务写清交付物、负责人、截止时间和验收条件;如果无法判断是否完成,通常还需要继续拆分。

2. 管理层如何给多个Task排优先级?

我手上同时有客户需求、技术改造和临时事项,各团队都认为自己的任务最紧急。我担心只按提出者的职级或声音大小排序,会让重要目标被挤到后面。

先按业务目标筛选,再比较影响范围、紧急程度、投入成本和依赖关系。可用高、中、低三级标注,并明确每项高优先级任务对应的目标和取舍;资源不足时,先暂停低优先级事项,而不是让所有任务同时开工。

3. 管理层看哪些指标才能判断Task管理是否有效?

我以前主要看任务完成率,但有时完成率很高,项目仍然延期,团队也觉得只是忙着更新状态。我想找到更能反映交付情况的指标。

至少同时看按期交付率、任务周期、阻塞时长和返工情况,并固定统计范围与周期。例如按周统计本周到期任务中的按期完成比例,同时记录延期原因;不要只比较任务数量,因为任务大小和复杂度可能不同。

4. Task进度应该多久检查一次,才能及时发现风险又不增加负担?

我在项目会上发现,检查太少时风险往往到临近截止才暴露,检查太频繁又会打断执行。我想知道管理层怎样设置合适的跟进节奏。

按任务风险和周期安排检查:短周期、高风险任务可每日异步更新,普通任务每周集中检查一次。跟进重点放在逾期、阻塞和依赖变化上;出现阻塞时明确责任人、解决动作和复查时间,而不是要求所有人重复汇报进度。

核心关键词

读者评论

邵
邵诗涵

文中把“完成”与“价值验证”区分开,这点很有启发。我们团队以前也常看任务完成率,后来发现上线后的使用率和缺陷率更能说明问题。不过业务结果往往受市场和运营影响,实际考核时还需要明确哪些变化可以归因于项目。

武
武启航

关于任务拆分不宜过细,我比较认同。拆到按钮级别后,开发和评审都增加了维护成本,反而看不出功能是否真正可用。只是不同团队的工作颗粒度差异很大,最好结合历史周期和验收方式调整,而不是设统一标准。

许
许云舟

工具选型部分比较务实,尤其提到迁移、权限和历史数据。很多平台演示时功能齐全,真正上线后却卡在权限配置和重复录入上。建议企业试点时加入真实项目和跨部门人员,单看供应商准备的样例流程,容易高估实际效果。

文章包含AI辅助创作:Task管理方法大全:管理层敏捷项目效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546498

赞 (0)
飞飞飞飞
敏捷项目Scrum全流程:管理层风险控制与一文讲清
上一篇 7小时前
敏捷管理指南:管理层如何做好敏捷项目,风险控制全流程
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
