一个 Scrum 团队连续三个迭代都按时完成了计划工作,管理层却在发布前两周才发现:关键接口尚未联调,安全评审没有排期,业务负责人也没有确认验收口径。问题不在团队“有没有开站会”,而在管理层把迭代完成率误当成了交付风险已经受控。Scrum 能让不确定性更早暴露,但它不会自动消除依赖、决策延迟和质量欠账;管理层真正要管理的,是这些风险能否在付出高昂代价之前被看见、有人负责并及时处理。
一、核心结论:Scrum不是进度承诺工具,而是风险暴露与反馈机制
1. 管理层要管结果条件,不要替团队排任务
我判断一个 Scrum 项目是否可控,不先看燃尽图是否漂亮,而是看三件事:团队是否围绕明确的产品目标工作,重大风险是否有负责人和处置期限,管理层是否能在短周期内完成跨团队决策。三项都成立,进度波动通常可以被讨论和纠正;三项缺失,即使每周都有状态汇报,项目仍可能在“看起来正常”中积累风险。
Scrum 的核心事件包括 Sprint、Sprint Planning、Daily Scrum、Sprint Review 和 Sprint Retrospective;核心责任角色是 Product Owner、Scrum Master 和 Developers。管理层不是第四种 Scrum 角色。它的职责是提供授权、资源和组织级协调,避免通过临时加需求、越级派活或要求团队伪造承诺,破坏团队对迭代目标的共同责任。
2. 把“可控”拆成可观察的信号
“项目可控”不是管理者说一句“目前没有问题”,而是能够回答:当前目标是什么、有哪些关键假设、什么条件会让目标失效、谁在何时处理、如果处理失败有什么备选方案。只要这些问题没有答案,进度百分比就只是外观信息。
- 目标可控:本次迭代和产品阶段要验证的结果有清晰定义,而不是只列待办数量。
- 风险可见:跨团队依赖、技术不确定性、合规要求和人员容量等风险有明确状态。
- 决策可达:团队遇到权限、预算或业务优先级问题时,能找到有权决策的人。
- 质量有门槛:完成的定义包含测试、集成、文档或安全检查等必要条件。
- 反馈能改变计划:评审结果会影响产品待办和后续取舍,而不是只做演示。
管理层看板不应把所有指标都塞进一个“项目健康分”。指标的价值在于触发具体行动。例如,“外部依赖中逾期未决的事项数量”上升,应该触发协调;“迭代完成率”下降,则需要先辨别是估算偏差、临时插单还是技术阻塞,不能直接推导出“团队效率低”。

二、背景与真实场景:风险常常藏在迭代边界之外
1. 一个典型的“按期完成、整体延期”场景
我在复盘敏捷项目时,常看到类似结构:一个产品团队内部的开发任务按迭代节奏推进,但交付目标依赖数据团队、平台团队、法务、安全或外部供应商。团队能控制自己写代码和测试的节奏,却不能单方面决定接口何时稳定、审批何时完成、业务何时验收。于是局部工作看上去持续完成,端到端交付却停在团队边界。
以下案例为基于常见项目形态构造的情景推演,不指向某家企业,也不代表特定产品的实测结果。某企业为内部运营平台组建 3 个 Scrum 团队,每个团队 8 至 10 人,采用两周 Sprint。一个关键上线能力需要业务规则确认、数据接口、权限审查和应用开发同时到位。
第一个 Sprint,团队把接口依赖记在会议纪要里,没有明确对接人和最晚确认日期。第二个 Sprint,开发按假设完成了页面与调用逻辑,评审演示使用模拟数据。第三个 Sprint,真实接口字段变化,权限审查又提出新增控制要求。表面上,迭代任务完成率仍然较高;实际上,集成风险和审批风险一直没有进入可见的项目管理机制。
这个场景揭示了一个容易被忽略的界限:Scrum 管理团队如何围绕产品目标交付增量;管理层风险控制还要处理团队无法独立消化的系统性约束。如果把所有问题都推给 Scrum Master,组织就会让一个没有资源调度权的人承担跨部门治理责任。
2. 规模越大,越不能把“敏捷”理解为各自为战
在 100 人以上的组织里,产品能力通常会跨越多个团队、共享平台、统一架构、数据治理和发布流程。问题不在团队数量本身,而在多个局部计划之间是否有明确的接口、决策规则和同步机制。组织越大,越需要把共同目标、依赖和交付边界讲清楚,同时避免把每个团队都塞进一张层层审批的总计划表。
工具可以帮助团队集中管理需求、缺陷、迭代和依赖,但工具不会代替风险判断。以 PingCode 为例,在中大型企业评估项目协作平台时,可以把需求到研发的关联、跨团队视图、权限治理和审计要求列入验证清单。若企业有数据边界或网络环境要求,也可以核实其私有化部署能力;若当前工作流依赖 Jira,评估时应检查迁移范围、字段映射、历史记录、权限和自动化规则,而不是仅凭“支持迁移”就认定切换没有成本。
对希望进行国产化替代的组织,工具选型不是采购部门单独完成的任务。真正需要验证的是:团队是否能用它维持现有工作连续性,管理层是否能获得可靠的组合视图,安全与运维是否能满足部署条件,迁移后是否仍能追踪需求、代码、测试和发布之间的关系。所谓“平滑迁移”,必须通过样本数据和真实用户试用验证。

3. 组织规模增大时,风险治理要靠共同语言
当管理层、产品负责人和研发团队对“完成”“风险”“承诺”的理解不一致,工具里的状态字段再齐全也没有用。建议先约定最小共同语言:什么叫可交付增量,什么情况算阻塞,外部依赖何时升级,谁有权调整产品优先级,哪些风险需要管理层介入。规则应少而明确,不能把敏捷治理做成一套额外的填表工程。
三、常见误区:看起来敏捷,实际把风险推迟了
1. 误区一:迭代承诺等于固定范围承诺
Sprint Planning 的目的是让团队围绕 Sprint Goal 形成可执行计划,不是让管理层把每个待办都变成不可调整的合同。若团队在迭代中发现原有假设不成立,Product Owner 与团队需要讨论范围和目标的影响;管理者若只要求“原需求不变、日期不变、质量不变”,最终得到的往往是隐藏加班、缩减测试或把未完成工作包装成完成。
更有用的承诺,是围绕目标和透明度建立:团队承诺及时暴露偏差、解释影响、提出选择;管理层承诺及时处理超出团队授权范围的问题。范围可以依据反馈调整,但调整需要显式记录代价和后果。
2. 误区二:燃尽图向下,就代表项目安全
燃尽图反映的是某个范围内剩余工作量的变化,不会自动显示验收标准是否完整、依赖是否兑现、缺陷是否积压,也不能说明当前工作是否仍然符合产品目标。若团队通过拆分任务让图表持续下降,实际可用增量却没有增加,图表甚至会制造虚假的确定性。
我建议把燃尽图当作讨论线索,而不是绩效裁判。若工作量下降但可验收增量没有增长,就要追问完成定义、集成频率和未决缺陷;若曲线突然抬升,则要区分新增范围、估算修正和返工,不能把三种原因混成一个“进度落后”。
3. 误区三:每日站会是管理层的逐人汇报会
Daily Scrum 是 Developers 检查 Sprint Goal 进展并调整当日计划的工作会议。管理者可以了解团队的公开信息,但不应把会议改造成逐人回答“昨天做了什么、今天做什么、有什么问题”的考核场。这样做会让成员把风险留到会后私聊,反而降低透明度。
管理层真正需要的不是坐在每场站会里,而是建立问题升级通道:哪些阻塞由团队自行处理,哪些需要产品优先级裁决,哪些需要跨部门资源协调,最长多久必须有回应。团队保持自主,管理层仍可通过风险台账、产品评审和定期组合检查获得足够信息。
4. 误区四:Scrum Master负责所有项目风险
Scrum Master 负责促进 Scrum 的理解和有效应用,并帮助团队与组织改善协作。若接口负责人失联、预算审批迟缓、合规要求没有决策人,这些问题不能靠 Scrum Master“多沟通”无限兜底。管理层需要明确风险所有者:提出风险的人未必是有能力处置风险的人,承担决策责任的角色必须有相应权限。
5. 误区五:回顾会只要气氛好就有效
回顾会不是情绪清理,也不是找一个“责任人”来解释为什么又延期。有效回顾会会把观察到的现象转化为一个可检验的改进动作,并在后续迭代检查它是否改变了结果。例如,若问题是集成测试总在 Sprint 末尾开始,行动就应聚焦于更早集成、环境准备或每日验证,而不是笼统地写“加强沟通”。
| 常见信号 | 容易采用的错误解释 | 更专业的追问 |
|---|---|---|
| 迭代完成率下降 | 团队执行力不足 | 是否有临时插单、依赖阻塞、估算口径变化或验收返工? |
| 缺陷数量增加 | 测试人员不够努力 | 缺陷来自新代码、集成环境、需求歧义还是历史质量债? |
| 依赖事项逾期 | 对接团队配合不好 | 是否有明确接口负责人、交付日期、升级路径和替代方案? |
| 评审反馈较少 | 产品已经没有问题 | 参会者是否有决策权,展示内容是否接近真实使用场景? |
四、专业判断逻辑:从风险识别走到管理动作
1. 先分清风险、问题、假设和依赖
风险是未来可能发生并影响目标的事件;问题是已经发生、正在影响交付的事实;假设是当前计划依赖但尚未验证的判断;依赖则是团队需要其他人、系统或供应方提供的输入。四者混在一起时,管理者容易把“已经延期”继续写成“存在延期风险”,也容易把未经验证的假设当成确定计划。
- 风险:可能发生,描述触发条件、影响范围和预警信号。
- 问题:已经发生,记录影响、负责人、临时控制措施与解决期限。
- 假设:尚待验证,设定验证方式和最晚验证时间。
- 依赖:由外部角色提供输入,记录责任人、承诺日期和升级机制。
这不是为了增加台账字段,而是为了让处理动作匹配问题类型。假设应尽快验证;依赖应确认对接和期限;问题要止损并解决;风险则要准备预警和备选路径。
2. 用概率、影响和可探测性安排注意力
风险排序可以从三个角度看:发生概率、对产品目标的影响,以及团队能够多早发现。高影响、高概率且难以及时发现的风险,应优先得到管理层关注。单纯把风险写成“高、中、低”不够,还要说明为什么这样评级,以及什么信号会让评级改变。
我不建议在信息不足时假装精确计算出一个可信的风险分数。分数适合帮助排序,不适合取代讨论。例如,一个低概率但一旦发生会导致合规违规的事件,不能因为平均分不高就被忽略;一个常见但可快速回滚的界面问题,也不应与不可逆的数据迁移风险采用同一升级规则。
| 判断维度 | 管理层要问的问题 | 可观察证据 |
|---|---|---|
| 概率 | 触发条件是否已经出现? | 未决事项、历史频率、外部承诺变化 |
| 影响 | 会影响哪个目标、客户或控制要求? | 延期范围、业务损失、合规后果、回滚代价 |
| 可探测性 | 团队最晚何时能发现偏差? | 测试覆盖、集成节奏、验收反馈周期 |
| 可逆性 | 出错后是否能回退或替代? | 数据恢复能力、开关机制、备选方案成熟度 |
| 责任清晰度 | 谁能采取行动,谁能批准资源? | 明确负责人、决策人、处理期限 |
3. 设置升级阈值,而不是只做状态汇报
管理层应该提前定义什么情况需要升级。阈值不必复杂,但要可执行。例如,关键依赖在承诺日期前仍未确认,就升级到相应部门负责人;关键假设连续一个迭代没有验证,就要求重新评估范围或方案;发布前置的安全评审尚未完成,就不得把相关能力标记为可上线。
建议每条高优先级风险至少记录:风险描述、触发信号、影响目标、负责人、下一步动作、截止时间、需要的决策和备选方案。台账的价值不是“风险写得多”,而是风险从提出到关闭的过程可以被追踪。

4. 用端到端证据判断交付,而不是用局部完成率代替
我判断一个增量是否接近可交付,会看从需求到使用的证据链:验收条件是否明确,代码是否集成,自动化和必要的人工测试是否通过,关键依赖是否真实可用,业务代表是否看到符合预期的行为。完成率可以辅助观察工作流,却不能代替这些证据。
对于多团队项目,管理层还应关注端到端周期:需求提出到可验收增量经历了多久,中间等待发生在哪里,返工占用了多少容量。若一个团队的任务关闭很快,而整体交付周期持续拉长,优化团队局部速度通常不会解决系统瓶颈。
五、全流程拆解:每个 Scrum 阶段都要有相应的风险控制动作
1. 产品方向与待办准备:先让不确定性显形
Sprint 开始前,Product Owner 应对产品目标和待办排序负责。准备工作不是要求所有需求提前写到完全没有歧义,而是识别哪些事项已经具备进入迭代的条件,哪些仍需要业务确认、技术试验或外部输入。管理层可以检查关键目标是否有业务负责人和衡量方式,但不应越过 Product Owner 直接给团队逐条派工。
对高风险需求,可在正式承诺开发范围前安排探索活动,例如接口验证、原型评审、数据样本检查或安全咨询。探索不是“额外浪费一个 Sprint”,而是用小成本降低后续大规模返工的概率。要注意探索产出应回答具体问题,否则容易变成无法验收的长期研究。
2. Sprint Planning:约束目标、容量和外部依赖
计划会需要同时看产品优先级、团队能力、既有工作和可预见依赖。管理者不必替团队估算,也不应通过要求“多承诺一些”来获得安全感。更有效的做法是确保跨团队承诺可核实:依赖方是谁、交付输入是什么、最迟何时提供、延迟后有哪些替代路径。
如果团队对 Sprint Goal 没有共同理解,或者多数高优先级事项依赖未经验证的假设,就不应把计划表里的任务数当成稳定预测。此时应缩小目标、先验证关键约束,或与 Product Owner 讨论范围优先级。
3. Sprint 执行:让风险在每日工作中被处理
Daily Scrum 关注团队朝 Sprint Goal 前进的情况。管理层可以通过透明的阻塞信息了解风险,但不要要求每个成员用固定模板向上级汇报。团队内的小问题应由团队快速处理;需要产品决策的问题交由 Product Owner;涉及资源、权限和跨部门承诺的问题则进入明确的升级通道。
执行过程中,管理层要特别留意范围变更、未完成工作搬移、关键人员被抽调和高优先级缺陷。每次改变都会影响目标和容量,必须说明取舍。若只把新增工作放进迭代而不移除其他工作,原计划就不再具有参考价值,风险也会被掩盖。
4. Sprint Review:检查真实增量,而非汇报幻灯片
评审时应尽可能展示可工作的增量,让业务相关人员基于实际行为反馈。展示截图、任务完成清单和漂亮的演示文稿不能证明系统已经集成,更不能证明用户问题已经解决。管理层要问的是:目标假设得到验证了吗?反馈是否改变待办排序?当前增量距离实际使用还缺哪些条件?
评审反馈要进入产品决策过程。若业务代表提出的新需求影响既定目标,Product Owner 应据此重新排序;管理者负责处理需要更高层决策的范围、资源或合规取舍,不应直接把每条意见转成团队的即时任务。
5. Retrospective:把一次性故障转化为系统改进
回顾会关注协作、工具、质量和组织环境中可改进的部分。改进项应有负责人、检查时间和判断标准。例如,“降低集成风险”太宽泛;“从下个 Sprint 起,每个工作日运行关键接口契约测试,并在评审前检查失败率”才可以被验证。
管理层无需控制每一场回顾会,但要确保团队提出来的组织级阻塞有人接手。若团队持续提出测试环境不稳定,而组织层面没有人决定资源投入,那么回顾会就会变成重复记录问题的仪式。
6. 发布与运营:Scrum迭代节奏不等于发布节奏
团队可以每个 Sprint 交付一个增量,但是否部署到生产环境,还要看架构、安全、数据、客户沟通和运行保障等条件。管理层应将发布控制要求前置,而不是在临近上线时才突然加入新审批。若产品需要分批开放,可以评估功能开关、灰度发布和回滚策略,但这些手段仍需通过具体系统验证。
上线后要观察真实使用和运行质量。若发布成功却没有跟踪错误率、用户完成率或支持请求变化,就无法判断交付是否达成产品价值。Scrum 提供持续反馈的工作方式,运营信号则补足迭代评审中看不到的真实使用结果。

六、数据观察与案例推演:看指标组合,别迷信单一数字
1. 情景基线:完成率高,不代表风险低

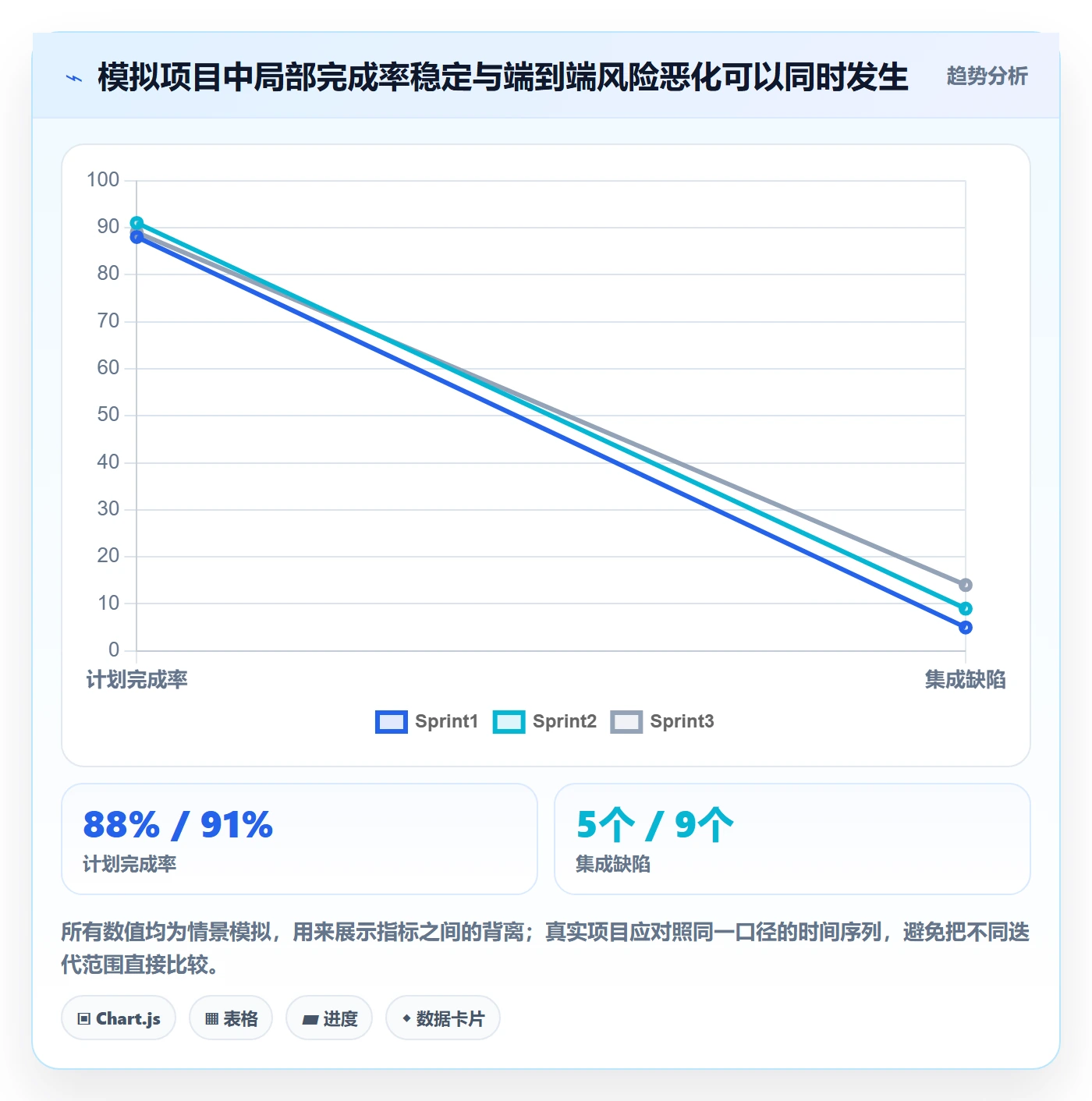

下面仍以一个三团队、两周 Sprint 的情景推演说明指标如何误导决策。假设连续三个 Sprint 的计划完成率分别为 88%、91% 和 89%,看起来波动不大。但同期关键依赖逾期事项从 2 项增至 7 项,集成缺陷从 5 个增至 14 个,评审后待澄清的验收问题从 3 项增至 9 项。此时“完成率稳定”并不能证明项目安全,反而可能意味着团队持续完成局部任务,却未解决端到端风险。
这些数字是为说明判断方法构造的模拟数据,不是对真实企业或产品的统计结论。企业应用时,应从迭代记录、依赖事项、缺陷系统和评审结论中提取数据,并先统一口径:同一项工作是否重复计数、缺陷如何分类、未决依赖如何判定逾期。
| 观测维度 | 第一个 Sprint | 第二个 Sprint | 第三个 Sprint | 管理层应采取的动作 |
|---|---|---|---|---|
| 计划完成率 | 88% | 91% | 89% | 结合目标达成和工作范围变化解读,不单独用于奖惩 |
| 逾期关键依赖 | 2项 | 4项 | 7项 | 找出责任人和等待节点,必要时协调跨团队资源 |
| 集成缺陷 | 5个 | 9个 | 14个 | 检查集成时点、接口变更和测试环境稳定性 |
| 待澄清验收问题 | 3项 | 6项 | 9项 | 安排业务决策人确认规则,避免把歧义留到发布前 |
2. 加入过程指标,才能解释结果为什么变化
结果指标告诉管理层“发生了什么”,过程证据帮助回答“为什么发生”。例如,集成缺陷增加时,继续检查首次集成时间、关键接口变更次数、缺陷平均停留时间和回归失败原因。若集成发生得越来越晚,问题可能是工作方式和依赖安排;若集成时间没有变化但缺陷大多来自需求规则,问题就更可能在业务澄清环节。
对迭代绩效的分析也需要避免把团队差异直接解释为效率差异。工作项大小、技术债、外部依赖、团队经验和业务领域复杂度都影响结果。跨团队比较速度点数尤其容易误导,因为不同团队对相对估算的使用方式不一定一致。

3. 指标要有行动阈值与反例检查
如果指标只显示红黄绿,却没有规定谁需要做什么,它就只是装饰。建议每个关键指标配一个行动阈值和反例检查:例如逾期依赖连续两个工作日没有新进展时升级,但如果延迟对象并不在关键路径上,则无需提升为管理层事件;缺陷数量超过阈值时先按严重程度、来源和未解决时间分层,不要只因总数上升就停止所有计划工作。
同样需要关注指标被优化后是否伤害了真实结果。把完成率作为团队排名依据,可能诱发拆小任务、挑容易事项或推迟登记缺陷;要求缺陷数量下降,也可能让问题晚些才被记录。管理层应定期检查指标是否仍能代表预期结果,并允许团队解释特殊情境。
七、不同情况下的行动建议:按组织成熟度选择治理力度
1. 单团队、新产品或高不确定性项目
团队规模较小、目标仍在探索时,不需要先建设复杂的项目组合看板。先明确产品目标、用户反馈路径、Sprint Goal、完成定义和关键假设。每个 Sprint 只选少数最有价值的验证点,确保评审时能得到真实反馈。管理层重点帮助团队快速接触用户、业务决策人和必要的技术专家。
若需求频繁变化,不要用冻结范围制造稳定假象。可以保留清晰的目标和优先级规则,允许 Product Owner 根据新证据调整待办。行动重点是缩短反馈周期,而不是增加审批层级。
2. 多团队、共享平台或强依赖项目
团队数量增加时,先识别产品能力之间的依赖关系、共享环境和关键接口。安排跨团队的依赖协调机制,讨论依赖的输入、负责人、日期和变化处理方式,而不是要求所有成员参加一场冗长的大型状态会。若某个依赖长期反复阻塞多个团队,管理层应评估组织结构、平台能力或资源安排是否需要改变。
可建立轻量级的产品组合视图,展示各团队目标、关键依赖、阻塞和决策等待时间。工具上可以使用某项目管理平台汇总不同团队的信息,但数据口径要先统一。若一个系统中“已完成”的定义是任务关闭,另一个系统中“已完成”代表业务验收,汇总出的总览没有决策价值。
3. 受监管、私有环境或复杂迁移项目
金融、医疗、政务及其他有严格控制要求的项目,应把审计、权限、数据保护和上线审批融入交付流程,而不是在最后阶段统一补材料。对私有化部署、国产化替代或 Jira 迁移等议题,先界定系统边界、数据范围、插件和自动化依赖,再安排小范围验证。不要用“功能看起来相似”替代流程迁移评估。
迁移验证至少应抽取典型项目与复杂项目,检查需求层级、历史记录、附件、权限、工作流、报表、自动化和通知规则。再由不同角色完成真实操作,观察是否出现信息丢失、权限扩大、重复录入或关键流程无法复现。对于 PingCode 的适配性,也应通过实际环境、权限模型、数据迁移样本与运维要求逐项验证;支持某项能力不等于适用于每个组织的具体配置。
4. 项目已经延期,管理层需要止损
项目延期时,先建立真实的现状图:当前可验收增量、未解决的高影响问题、关键依赖、剩余工作和必须保留的质量门槛。接着区分目标是否仍有价值、是否可以分阶段交付、哪些范围可以移出本次发布,以及哪些控制要求不能让步。不要在缺少证据时通过全面加人来解决问题;新增成员也需要熟悉系统和协作方式,短期内可能增加协调成本。
如果延期源于产品方向变化,应重新排序目标;如果源于集成和质量,应先修复系统瓶颈;如果源于组织决策等待,应明确决策人和时限。延期不是一种原因,不能用同一种管理动作处理。
八、如何取舍:自治、透明与控制之间的边界
1. 自治不等于不受约束
团队自治意味着由最接近工作的成员决定如何完成目标,不代表团队可以忽略安全、质量、预算和业务约束。管理层应把不可妥协的边界讲清楚,把实现路径留给团队。边界越含糊,管理者越容易在迭代中不断插入新要求,团队也越难对目标负责。
2. 透明不等于所有人都看所有细节
不同角色需要不同粒度的信息。团队需要任务、阻塞和技术细节;产品负责人需要价值、优先级和用户反馈;管理层需要目标达成情况、跨团队风险、决策等待和资源约束。一个总览页面不能满足所有人的所有需求,强行展示全量细节只会让重要信号淹没在噪声里。
3. 节奏稳定不等于每次都不调整
固定 Sprint 节奏有助于形成反馈和协作习惯,但节奏稳定不等于范围永远不变。更合理的取舍是:维持检查和反馈的节奏,必要时调整产品待办和下一步计划;若 Sprint Goal 已失去价值,由 Product Owner 判断是否需要终止 Sprint,而不是让团队继续完成一组已经无意义的任务。
| 管理选择 | 收益 | 代价或风险 | 适用条件 |
|---|---|---|---|
| 更高团队自治 | 缩短局部决策时间,增强团队责任 | 跨团队协调若无机制,可能形成局部最优 | 目标清楚、团队能力成熟、依赖边界稳定 |
| 更强集中协调 | 有利于处理共享资源和关键路径 | 容易增加等待,削弱团队对目标的主动性 | 高风险发布、强监管约束、关键依赖密集 |
| 更多进度指标 | 有助于发现趋势和异常 | 口径不一致时制造误判,还可能诱发指标优化行为 | 定义统一、数据可靠、指标绑定实际行动 |
| 更少但更关键的指标 | 减少噪声,便于管理层聚焦决策 | 可能遗漏细节,需要团队补充现场分析 | 产品组合层决策,管理者不直接管理日常任务 |
4. 工具治理与轻量流程之间要算总成本
项目管理工具的价值不只是任务记录,还包括信息关联、权限控制、查询能力、审计和迁移成本。使用某个项目管理工具还是某项目管理平台,关键取舍应由工作方式、组织规模、部署边界、集成需求和维护能力决定。功能列表很长不等于治理更好;如果团队必须在多处重复录入,同一风险的状态也可能越来越不可信。
选工具时,可先挑一个真实业务切片做验证:选一个包含需求、开发、测试、依赖、审批和发布的完整链路,观察数据是否能顺畅贯通。对于中大型组织,特别要测试不同团队的权限隔离、跨项目汇总和管理视图;对于迁移项目,要记录迁移前后缺失信息、人工修复量和用户培训需求。决策要基于可重复的验证结果,而不是供应商演示时的理想流程。

九、可执行的管理层检查清单:从下一次迭代开始
1. 启动阶段先做五项确认
- 确认产品目标、业务负责人和本阶段的成功判断方式。
- 明确 Product Owner、Scrum Master 与团队的责任边界及决策权限。
- 盘点关键假设、外部依赖、监管要求和无法绕开的技术约束。
- 定义完成的最低质量条件,包括必要测试、集成、文档或审查。
- 确定依赖升级规则,确保问题能到达有权限处理的人。
2. 每个 Sprint 重点检查四类信息
- 目标:团队当前工作是否仍然服务于 Sprint Goal,范围变化是否被显式讨论。
- 依赖:关键输入是否按期到位,逾期事项是否有人接手并有替代方案。
- 质量:可验收增量是否真实存在,未解决缺陷和回归风险是否被透明呈现。
- 决策:管理层或业务方是否存在迟迟没有回应的决定,回应延迟是否影响关键路径。
3. 每月检查治理系统是否在产生副作用
月度检查不应变成更多一层状态汇报,而是检视组织机制是否帮助团队更早交付价值。管理层可以观察跨团队等待是否减少、关键风险是否更早暴露、决策响应时间是否改善、质量问题是否在生产前发现。若某个制度持续增加填写和会议,却没有减少等待或返工,就应重新评估它的必要性。
也要检查指标是否造成反常行为。例如,团队是否为了维持完成率而把较大工作切成更小任务,是否把缺陷留到下一周期登记,是否避免接手复杂但高价值的工作。这类反例比再增加一张仪表盘更重要。
4. 需要选型或迁移时采用小范围验证
如果正在评估管理工具,不建议从“全公司一次性切换”开始。先选择一个有代表性的产品团队和一条复杂业务链路,设定迁移前基线,再运行一个完整迭代。记录迁移工作量、数据缺失、重复录入、权限问题、用户反馈与报告可用性。只有验证了真实工作流,组织才能区分工具功能不足、配置不当和流程本身不清楚。
对于从 Jira 等现有系统迁移的组织,要把历史数据、附件、权限、自动化规则和跨系统链接纳入验收。PingCode 可作为候选对象进入评估,但是否适配,应由企业结合私有化环境、组织规模、迁移复杂度和安全要求作实测判断。所谓适合,不是产品介绍页上的能力清单足够长,而是目标团队能够持续使用,并且管理层获得的数据能支持正确决策。
十、总结:Scrum的管理价值,在于让坏消息更早、更便宜地出现
我对管理层风险控制的核心判断是:不要把敏捷当作提高承诺数字的办法,而要把它当作缩短假设验证、问题暴露和决策响应的工作系统。迭代完成率、燃尽图和任务状态可以提供线索,但只有与目标、依赖、质量、用户反馈和决策时效结合,才足以支持管理判断。
Scrum 全流程中,团队负责围绕目标交付增量,Product Owner 负责产品价值和待办排序,Scrum Master 促进 Scrum 的有效应用;管理层则负责提供组织条件、处理超出团队权限的阻塞,并在范围、资源、风险和质量之间做明确取舍。责任分清,风险才不会在每次延期后变成“大家都知道,但没人能决定”。
下一步可以从一个正在运行的团队开始:选出一条最影响交付的依赖或假设,为它补上负责人、验证时间、升级阈值和备选方案;再对照最近三次迭代,检查局部完成情况是否与端到端可验收结果一致。如果坏消息能更早出现、有人能及时行动、团队能根据反馈调整方向,项目才真正进入可控状态。
常见问题解答(FAQ)
1. Scrum中管理层如何掌握项目风险而不干预团队日常?
我负责项目时,管理层常问进度和风险,但如果每天直接给成员派活,团队又容易失去自主性。我想知道怎样既让风险及时透明,又不把Scrum变成层层审批。
建立固定的风险检查节奏:每个Sprint评审关注已交付价值、未达成目标及原因;每周由Scrum Master或项目负责人汇总高影响风险、责任人、应对措施和截止时间。管理层聚焦资源、跨团队依赖和决策障碍,不绕过产品负责人直接调整团队任务;
出现影响Sprint目标的重大风险时,再通过明确的升级机制及时决策。
2. 需求频繁变化时,怎样判断是否应该调整当前Sprint范围?
我遇到过业务方在Sprint中途提出紧急需求,团队一边赶新任务,一边担心原定目标落空。我不确定哪些变化应当立刻处理,哪些更适合先排进待办列表。
先判断变化是否会让当前Sprint目标失去价值,或带来不可接受的合规、安全和业务损失;若不是,通常先由产品负责人记录并排序,留待后续计划。若确需调整,应由产品负责人和开发团队协商重新确定范围,必要时取消Sprint,而不是悄悄增加任务。
每次复盘变更来源、插入工作量及其对目标的影响,观察连续数个Sprint的趋势后再调整容量预留。
3. 管理层用什么指标判断Scrum项目是否存在延期风险?
我看到团队完成的故事点变多了,但关键功能仍没有交付,管理层却据此认为项目很稳。我想找一组更能反映真实进展的指标,避免只看表面速度。
不要把故事点或团队速度单独当作进度承诺。可同时看Sprint目标达成情况、已验收且可用的增量、待办事项变化、缺陷与返工趋势,以及关键依赖是否按期解除;判断延期时,将剩余高优先级工作与团队近期实际交付能力对照,并说明估算区间和假设。
若连续多个Sprint目标未达成,或范围增长持续快于交付,应尽早重估日期、范围或资源,而非简单要求团队提速。
4. Scrum团队发现高影响风险后,怎样设置可执行的升级和应对机制?
我曾遇到外部接口迟迟没有确认,直到临近发布才发现会卡住核心功能。我想知道风险要记录到什么程度,以及什么情况下应该立即让管理层介入。
每项重要风险至少记录发生概率、影响范围、最迟决策时间、责任人、缓解措施和触发升级的条件,例如依赖方超过约定日期仍未交付,或风险将影响Sprint目标、发布窗口及合规要求。责任人按约定频率更新状态;一旦触发条件,立即提交需要的决策和备选方案,而不是只报问题。
每次Sprint评审或计划会复核高风险项,已解除的风险注明验证依据,未解除的风险保留明确负责人和下一步日期。
核心关键词
文章包含AI辅助创作:敏捷项目Scrum全流程:管理层风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546491
读者评论
文中把“完成率高但整体延期”的原因拆得比较到位。实际项目里,接口和安全评审往往不是没人知道,而是没有明确的最晚决策时间。若能把这些前置条件纳入迭代入口检查,风险会更容易暴露。
我比较认同不要把燃尽图当绩效依据,但落地时还要考虑团队是否有稳定的验收口径。否则即使风险台账维护得很完整,业务方临时改标准,前面的数据仍然会失真。
文章强调管理层不应介入站会,这一点需要结合组织成熟度判断。团队刚建立时,管理者可能仍需定期了解阻塞情况,但应通过固定的升级机制获取信息,避免把会议变成逐人汇报。
