Sprint实操方法:实施团队提升敏捷项目效率的风险控制方法与模板

不少实施团队的 Sprint 看板看起来很忙:任务不断进入进行中,站会每天开,迭代结束时却仍有关键配置、数据迁移或验收事项没有完成。问题往往不是团队“不够敏捷”,而是把风险控制误解成事后催进度。我的判断是,Sprint 的效率不该只看完成了多少故事点,而要看团队能否在迭代开始前识别高影响不确定性,在迭代过程中及时暴露偏差,并为不可控事项准备可执行的退路。本文给出一套适用于实施团队的风险识别方法、决策规则和可直接改造的模板,并用明确标注的情景模拟数据说明如何验证效果。

一、先给结论:把风险控制嵌入 Sprint,而不是加一层审批

1. 迭代效率首先取决于风险暴露速度

实施项目常受客户决策、环境权限、接口联调、历史数据质量和验收口径影响。这些依赖并不总在团队内部,单靠开发速度无法消除。如果团队直到 Sprint 末尾才发现客户未提供字段映射,或者测试环境的证书还未开通,那么前面完成的工作可能无法形成可验收成果。

因此,我会把“风险是否被尽早发现并转成行动”放在单纯的任务完成率之前。完成率能描述结果,却不能解释为什么延期,也不能告诉团队下一轮应该改变什么。一个可靠的风险控制机制,应让风险有负责人、有触发条件、有截止时间和备选方案。

2. Sprint 风险控制要覆盖三个时间点

  • Sprint 计划前:识别影响目标的关键不确定性,确认外部依赖是否具备启动条件。
  • Sprint 执行中:用可观察信号检查风险是否正在发生,必要时调整范围或升级决策。
  • Sprint 结束后:复盘风险判断是否准确、响应是否及时,并把重复出现的问题转成流程改进。

这不是增加三轮会议。计划前可以在需求澄清中完成,执行中可利用每日站会或看板检查,复盘则只讨论影响目标的少数风险。要控制的是信息延迟和决策延迟,不是把所有不确定性都变成文档。

3. 用目标交付和风险暴露共同衡量效率

如果团队只追求“承诺任务全部完成”,成员可能倾向于挑选容易关闭的工作,把高不确定事项推到后面。更有用的观察组合是:Sprint 目标达成情况、阻塞持续时间、外部依赖按时到位率、返工占比,以及高优先级风险从发现到决策的时间。

观察维度 要回答的问题 常见管理动作
Sprint 目标达成 是否交付了对业务有意义的结果? 澄清目标,减少并行承诺
风险暴露速度 团队是否及时发现可能影响目标的变化? 设置触发条件和检查点
阻塞持续时间 等待外部决策或资源的时间是否过长? 指定升级路径和决策人
返工占比 需求、配置或数据假设是否频繁被推翻? 前置验证,缩小试点范围

二、背景与真实场景:实施团队为什么更容易在 Sprint 中失速

1. 团队交付的不是单一软件功能

实施团队通常同时承担需求澄清、环境准备、系统配置、接口联调、数据迁移、用户培训和上线支持。某个环节的完成,不一定意味着整体可交付。例如,接口代码通过单元测试,但对方系统尚未开放测试账号;数据脚本已经执行,但业务方没有确认历史数据的舍弃规则。

这类工作存在明显的串联依赖。团队可能把每项任务都估算得很准确,却因为前置条件迟迟不满足而无法形成端到端结果。传统的“任务拆小、持续跟进”有帮助,但如果不显式画出依赖关系,团队仍会把等待误判为执行不力。

2. 外部依赖会把局部偏差放大成迭代风险

以客户数据迁移为例,实施人员需要客户提供源数据、字段说明和脱敏规则。若字段说明晚两天,映射脚本可能无法定稿;脚本无法定稿,测试数据就无法生成;测试数据延迟又会挤压业务核对时间。真正的风险并非“脚本任务晚了”,而是一个上游输入失效后,影响了下游验收窗口。

因此,我建议把外部依赖作为 Sprint 风险的单独类别记录。依赖项至少要有提供方、承诺日期、验证方式和逾期后的升级对象。只写“等待客户反馈”没有管理价值,因为它没有说明等待到什么时候、谁负责跟进、逾期后怎么处理。

3. 高并行度常被误认为高效率

看板上同时有很多任务处于进行中,可能只是工作切换频繁。配置人员等客户确认时转去处理接口,接口又等外部联调,随后再切换到培训材料。每次切换都会增加上下文恢复成本,也更容易让临近验收的关键路径失去关注。

实施团队不必追求所有成员始终满负荷。对有强依赖关系的工作,留出少量缓冲容量,可能比把计划排满更有效。缓冲不是“闲置”,而是用于处理客户反馈、环境故障和缺陷修复等不可预测事项。容量规划的目标不是让每个人都忙,而是让 Sprint 目标有较高概率按期形成可验收结果。

4. 风险治理的关键是识别约束,而不是预测一切

没有团队能准确预言每个客户决策或系统故障。风险管理的价值不是做出完美预测,而是提前识别“哪些事情一旦发生会改变当前计划”,并设计足够便宜的验证动作。例如,接口文档不完整时,不必等待全部规格确认,可以先用最小请求验证身份认证、网络连通和错误返回机制。

Sprint实操方法:实施团队提升敏捷项目效率的风险控制方法与模板

三、常见误区:看起来在管风险,实际只是在记录风险

1. 误区一:把风险清单写得很长,就认为控制到位

风险清单很容易变成会议纪要的附属品:列出“客户需求变化”“环境问题”“人员不足”,却没有概率、影响、触发条件和负责人。这样的清单无法帮助团队排序,也无法说明本周应该先验证哪件事。

我会优先保留能够改变行动的风险记录。一个风险如果既没有明确触发信号,也没有对应动作,通常还只是担忧或问题描述。可以先把它转成可验证的假设,再决定是否需要进入正式风险跟踪。

2. 误区二:把已经发生的问题继续叫作风险

风险是可能发生的未来事件,问题是已经发生且需要处理的事实。比如“客户可能无法按时提供样本数据”是风险;“约定日期已过,样本数据仍未收到”是问题。两者处理方式不同:前者需要监控和预案,后者需要负责人、解决期限和升级路径。

如果团队一直把已发生的问题留在风险表里,风险表会失去状态含义。建议在触发条件满足时,把风险状态改为“已发生”,同步建立问题任务,并保留原风险记录以便复盘预测和响应是否有效。

3. 误区三:只用红黄绿灯,不说明判断依据

颜色可以帮助快速浏览,但不能代替判断。两个被标为“红色”的事项,可能一个会阻断上线,另一个只是影响非关键报表;如果只看颜色,团队无法判断是否需要调整 Sprint 范围。

我建议至少用“概率、影响、临近程度、可控性”四个角度判断优先级。特别要关注临近程度:发生概率不高,但触发窗口就在两天后且没有备选方案的风险,可能比概率较高但影响轻微的事项更值得现在处理。

4. 误区四:把所有风险都交给项目经理

项目经理可以协调和升级,却不可能替代技术负责人判断接口可行性、数据负责人判断迁移质量、客户负责人确认业务规则。风险责任应落在最能影响风险走向的人手里,项目经理负责确保跨角色协作和决策不被搁置。

责任分配还要避免“多人共同负责”的模糊状态。一个风险可以有协作人,但应有一位最终跟进者,负责更新状态、收集证据并在触发时提出动作。

5. 误区五:把故事点当成风险指标

故事点是团队用于估算相对工作量的工具,不能直接证明风险低或进度快。不同团队的点数口径不一致,把点数跨团队比较尤其容易误导管理层。实施项目更应该结合可验收结果、等待时间和返工情况看趋势。

如果点数持续上升,但外部依赖逾期率也在上升,团队可能只是把未完成工作拆得更细,并未改善交付能力。指标应服务于诊断,而不是变成新的绩效目标。

四、专业判断逻辑:如何决定一个风险是否需要本轮处理

1. 先判断它影响什么,不要先讨论颜色

我会先问四个问题:它会不会影响 Sprint 目标?会不会影响客户验收或上线窗口?影响是否不可逆?还有多少时间可以验证或缓解?回答这些问题后,再判断优先级。风险影响的对象应具体到交付物、里程碑、业务流程或合规要求,而非笼统写“项目进度”。

例如,“测试环境证书尚未更新”本身还不够。若本轮目标包括真实环境联调,且证书更新需要客户安全团队审批,这项依赖可能直接阻断目标;若本轮只做本地模拟验证,影响则较低。相同事件在不同迭代目标下,优先级并不相同。

2. 用风险暴露额排序,而非只看发生概率

可用一个轻量的排序办法:风险暴露额等于发生概率乘以影响损失,再结合临近程度和可控性做人工校正。这里的数字用于团队内部排序,不是精确预测。重点是让团队讨论“如果发生,会损失什么”,避免把高概率但低影响的小问题排在关键路径阻断项之前。

因子 建议判断尺度 判断提示
发生可能性 低、中、高 是否已有先兆、历史记录或依赖方承诺?
影响程度 轻微、显著、阻断 是否影响目标、验收、上线或合规?
时间紧迫性 远、中、近 触发窗口是否落在本 Sprint?
缓解能力 强、有限、无 团队是否有替代方案或可控验证手段?

当影响为“阻断”、触发窗口在本 Sprint 且缓解能力有限时,即使发生概率只是中等,也应优先安排验证或升级。反过来,影响轻微且可逆的事项可以继续观察,不必为了消除所有不确定性而扩大工作范围。

3. 把风险拆成事件、原因、影响和信号

一个可操作的风险表达式是:“由于某个原因,某个事件可能在某个时间发生,从而影响某个目标;当出现某个信号时,采取某个动作。”这比“接口有风险”更有用,因为它能指导检查和响应。

字段 示例填写 检查重点
原因 客户安全审批尚未完成 描述当前已知条件
风险事件 联调前无法获得有效访问凭证 描述未来可能发生的事
影响 本轮端到端验证无法完成 关联明确目标或验收项
触发信号 周三中午仍未收到审批状态 可观察、可判断、带时间点
响应动作 启动模拟环境验证,并升级客户负责人 动作应能被具体执行

4. 先用低成本试验消除不确定性

并非所有风险都需要写完整预案。对技术可行性不确定的事项,优先做时间盒验证;对客户规则不确定的事项,优先拿样例走通;对数据质量不确定的事项,优先抽样检查。验证的目标不是提前完成全部工作,而是用最小成本获得足以改变决策的信息。

时间盒必须有明确产出。例如,两小时验证结束后,团队应能回答“能否连通、缺少哪些权限、下一步是否需要客户介入”。如果验证结束只留下“还要继续研究”,说明问题边界没有设好,需要收窄问题或指定升级条件。

5. 区分可接受风险、需缓解风险和必须升级风险

  • 可接受:影响轻微、可逆,且不会威胁 Sprint 目标。记录观察条件即可。
  • 需缓解:可能影响目标,但团队有可执行的验证、替代或范围调整动作。
  • 必须升级:涉及客户决策、合规、安全、上线窗口或跨部门资源,团队没有权限独立解决。

升级不是把责任推走,而是让有决策权的人在损失扩大前做选择。升级内容应包含事实、影响、选项和最晚决策时间,不要只发一句“请尽快处理”。

五、可复用的风险控制模板与运行节奏

1. Sprint 风险登记模板

下面的模板可以直接放入任务系统、表格或项目空间。字段不必一次填满,但风险进入正式跟踪时,至少要能回答“谁负责、什么时候触发、触发后做什么”。

字段 填写示例 用途
风险编号 R-023 便于讨论和追踪历史
关联 Sprint 目标 完成订单接口端到端验证 判断影响是否关键
风险陈述 由于客户测试账号未审批,联调可能无法在周四前开始 明确原因、事件和影响
概率与影响 中、高 支持排序,不替代讨论
触发条件 周三12:00仍未获得账号状态 规定何时转入响应
负责人 实施负责人甲 确保有人推动
协作方 客户安全联系人、技术负责人 明确需要谁提供支持
预防动作 周二确认审批材料是否完整 降低发生可能性
应急动作 启动模拟接口验证并升级客户项目负责人 限制发生后的影响
最晚决策时间 周三16:00 防止讨论拖过行动窗口
状态与证据 监控中;审批工单已提交 以事实更新状态

2. Sprint 计划前的十五分钟风险检查

计划会议不适合逐条讨论所有风险。我通常建议围绕目标做一次短检查,把时间留给高影响事项,而不是让团队在一张长清单上逐字过会。

  1. 复述本轮目标:确保每个人理解什么结果算完成,而非只知道各自的任务。
  2. 标出关键路径:找出会阻止端到端验收的依赖、审批和输入。
  3. 检查启动条件:确认环境、权限、样本数据、接口联系人和验收人是否到位。
  4. 挑出前三项风险:优先讨论可能改变目标或时间安排的事项。
  5. 确定验证与触发点:为每项高风险安排负责人、检查时间和备选动作。

如果一个风险无法在十五分钟内形成判断,不意味着需要无限延长会议。团队可以指定小组做时间盒验证,再约定最晚回报时间。会议要产出决策和责任,而不是把所有信息当场讲完。

3. 每日站会检查风险信号,不做流水账汇报

站会可以围绕三个问题展开:昨天有哪些风险信号发生变化?今天哪个动作能降低关键不确定性?有什么事项已经达到升级条件?这种问法比“每个人昨天做了什么”更容易暴露等待和依赖。

当阻塞已持续超过预设时间,负责人应更新风险状态并启动升级,而不是等下一次例会。对外部依赖,升级信息要写明请求内容、承诺日期、当前状态和对 Sprint 目标的影响,让决策方可以直接选择继续等待、替代验证或调整范围。

4. Sprint 结束时复盘风险判断,而非追责

复盘时,我会把本轮风险分为四类:提前识别且成功缓解、提前识别但响应不足、未提前识别但影响有限、未提前识别且影响目标。讨论重点是哪些信号本可更早看到、哪项动作真正改变了结果、哪些流程约束应在下一轮调整。

不要因为某项风险最终没有发生,就断定跟踪它是浪费。风险控制看的是是否以合理成本保护了目标。也不要因为风险发生就认定负责人失职;需要判断触发信号是否可见、权限是否匹配、预案是否现实。

5. 工具配置以责任链和可追踪性为先

任务系统应支持风险与 Sprint 目标、依赖任务、缺陷和决策记录关联。团队不需要为了“数字化”把每个不确定性都建成复杂流程,但应能快速查看负责人、截止时间、当前状态和相关证据。若信息散落在聊天、表格和会议记录里,风险状态容易出现多个版本。

对于中大型企业和百人以上组织,跨项目依赖、权限治理、数据隔离和审计追踪通常更重要。以 PingCode 为例,评估此类平台时可以重点验证它是否适配团队的工作流、权限模型、报告需求和部署约束;其支持私有化部署,并提供 Jira 平滑迁移能力,但实际选择仍应通过业务流程验证、数据迁移演练和安全评审决定。国产替代是否合适,不能只看功能清单,还要看迁移成本、运维能力和组织接受度。

六、案例与数据观察:用模拟数据检验风险机制是否有效

1. 案例背景:一轮接口实施 Sprint 的关键依赖

以下案例是情景模拟,不是某客户的真实项目数据。假设团队有七名成员,执行两周 Sprint,目标是完成订单接口端到端验证。工作包括客户凭证审批、接口映射、测试数据准备、异常处理和业务验收。团队在计划时发现凭证审批存在不确定性,但一开始只把它写成“客户待确认”。

第一周周二,团队用一小时完成最小连通性验证,发现身份认证方式与现有测试配置不匹配。负责人当天向客户提出两个可选方案,并设定周三中午为决策点。客户未能按期确认后,团队启动模拟接口验证,同时由项目负责人升级审批事项。第二周凭证到位后,团队完成真实环境联调,并把原本可能挤占业务验收的工作提前分流。

2. 关键变化不是“任务做得更快”,而是决策更早

在这个模拟场景里,风险机制没有让客户审批变快,也没有减少接口本身的复杂性。它改变的是团队发现问题的时点、验证方式和等待期间的替代工作。团队从“等凭证后再开始”改为“先验证认证假设、并行准备模拟路径”,把不可控等待转化成有边界的行动。

这也是实施项目中常被忽略的效率来源:对外部依赖的控制能力有限,但可以控制验证顺序、问题升级时点和计划中的替代路径。效率提升来自减少无效等待与返工,而不是要求客户或团队无限加速。

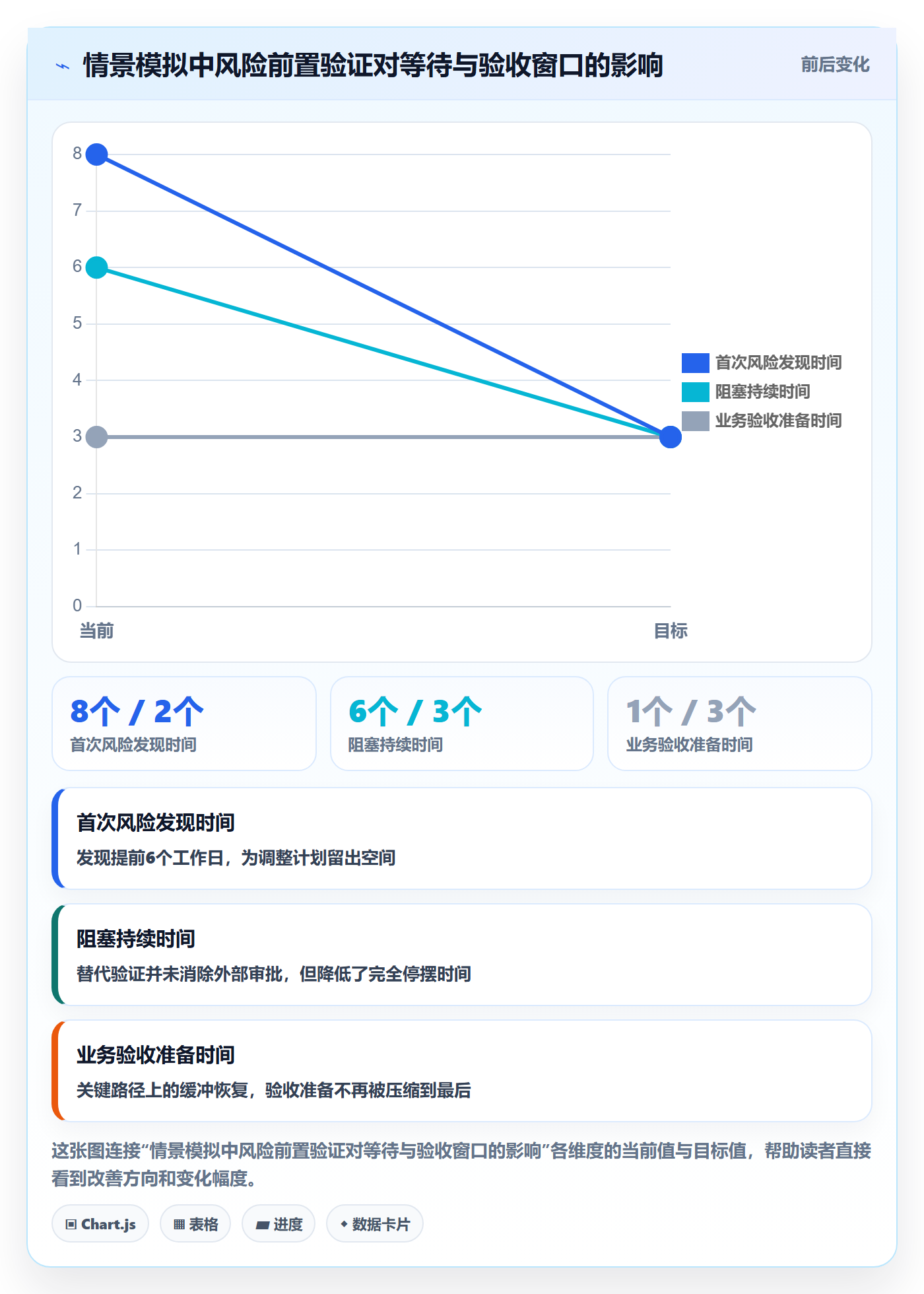

观察项 未设置触发机制的情景 设置验证与升级机制的情景 解读
首次验证发现认证不匹配 第8个工作日 第2个工作日 前置验证让关键假设提前暴露
阻塞事项持续时间 6个工作日 3个工作日 模拟路径减少完全等待时间
业务验收准备时间 1个工作日 3个工作日 提前决策保护了验收窗口
未计划返工工时 约24小时 约12小时 早期验证降低重复配置与联调

表中数字是用于演示风险机制的情景模拟,不代表行业平均值。实际团队可以用自己的历史数据替换:统计阻塞时长、返工工时、首次风险发现时间和验收准备时间,比较连续数个 Sprint 的变化,不要只拿单轮结果下结论。

Sprint实操方法:实施团队提升敏捷项目效率的风险控制方法与模板

3. 如何在自己的团队验证,而不是照搬示例数字

我建议先采集四到六个 Sprint 的基线,至少记录高优先级风险首次发现时间、阻塞持续时间、外部依赖逾期次数、返工工时和目标达成情况。口径要保持一致,例如阻塞时长从明确无法继续工作的时间开始计算,不要一会儿按自然日、一会儿按工作日。

接着只改一个主要机制,例如为高风险依赖加触发日期和替代验证路径。观察两到三个 Sprint 后,再判断是否值得扩展。若同时改了需求评审、容量规划、站会结构和工具配置,就很难判断是哪项变化带来改善。

指标 建议定义 使用边界
风险发现提前量 从首次可观察信号到影响目标的预计时间 需要记录信号,不应把事后回忆当精确数据
阻塞持续时间 任务因外部依赖或决策无法推进的工作时长 区分真实阻塞与团队主动排队
返工占比 因假设错误或输入变更产生的返工工时占比 需要统一返工分类,避免把正常迭代算作返工
验收准备窗口 可用于业务核对和缺陷处理的工作日 要结合验收复杂度,不宜追求单一固定数值

七、不同情况下的行动建议与取舍

1. 客户决策慢:把等待改造成有时限的选择题

如果客户尚未决定字段规则、权限方案或验收口径,不要只重复催问。提供清晰选项,说明每个选项对交付范围、风险和时间的影响,并约定最晚决策点。到期仍无结论时,按事先约定启动默认方案、模拟验证或范围调整,避免团队无限等待。

取舍在于:预先约定默认方案可能降低灵活性,但能减少关键路径被动停摆。若决定影响合规、数据安全或重大业务规则,就不应擅自采用默认值,必须升级给有权决策者。

2. 技术可行性不确定:先做最小验证,再承诺完整交付

接口性能、身份认证、消息顺序或复杂权限模型有疑问时,应安排短时间盒验证,并明确输入、成功标准和失败后的决策。验证结束后再决定是否扩大实现范围,必要时拆成“先证明可行,再完成业务闭环”两个阶段。

取舍在于:短期内可能少交付一些可见功能,却能避免把未知技术风险藏在完整方案里。若验证环境与生产环境差异很大,验证结果只能降低部分不确定性,不能当作生产就绪证明。

3. 数据质量不确定:抽样剖析优先于一次性全量迁移

遇到历史数据缺失、重复、编码不一致或字段含义不明时,先定义样本范围和质量规则。与业务方共同检查代表性样本,确认异常处理策略,再决定是否开展全量清洗或迁移。把数据质量问题分成可自动修复、需业务确认和不可迁移三类,能更快形成决策。

取舍在于:抽样可能遗漏低频异常,因此样本设计要覆盖不同业务类型、时间区间和边界值。对财务、权限或监管相关数据,关键规则不能只凭随机抽样判断,还需要全量校验或专项审计。

4. 团队成员紧张:保护关键路径,不要把计划排到满负荷

容量不足时,先减少并行工作和非目标事项,再讨论是否延长工期或增加资源。关键角色可能同时支持多个项目,排期时应确认真实可用时间,而不是按名义人数估算。对无法在本轮完成的低优先级工作,应明确移出范围,避免表面承诺、实际挤压关键验证。

取舍在于:保留缓冲会让计划表看起来不够“满”,但过度承诺通常会把风险推迟到 Sprint 末尾。若上线窗口不可调整,应减少范围、增加有经验的支援或提前暴露服务质量风险,不能只靠团队加班掩盖容量约束。

5. 多项目并行:设共享依赖负责人和跨项目升级窗口

多个实施项目共用安全、数据、架构或运维人员时,单个团队无法独立控制资源冲突。应建立共享依赖视图,明确资源承诺、优先级规则和冲突升级窗口。跨项目风险需要有组织层面的决策人,否则每个项目都可能把同一资源当作“已经确认”。

取舍在于:集中管理会增加协调成本,但能降低重复承诺。对规模较小、依赖少的团队,轻量共享表格可能足够;对百人以上组织,应进一步考虑权限、审计、跨项目报告和部署要求,避免信息治理跟不上协作规模。

6. 工具与平台选择:先验证工作流,再比较功能清单

选型时,先拿真实场景做演练:一项客户依赖如何进入计划、如何触发升级、如何与任务和验收关联、管理者如何查看跨项目阻塞。对于中大型组织,还要验证私有化部署、安全要求、数据迁移、身份集成、权限分层和运维责任。

以 PingCode 这类面向中大型企业及百人以上组织的平台为例,私有化部署和 Jira 平滑迁移能力可能适合有部署约束或既有流程迁移需求的团队,但这些能力不等于“迁移零成本”或“天然适配”。应安排代表性项目试迁移,检查字段映射、历史数据完整性、权限差异、自动化规则和报表口径。是否作为国产替代方案,应以试点结果和总体拥有成本为依据,而不是单凭宣传语作结论。

对于小团队,若风险少、依赖简单,使用现有看板加一张结构清楚的风险表可能更合算。对跨部门、多项目和强审计要求的组织,平台的权限治理、数据一致性和可追踪能力才可能抵消引入成本。工具必须降低信息断层,不能为了录入完整而让一线人员重复维护多套状态。

八、落地路线:用四周建立最小可行的 Sprint 风险机制

1. 第一周:统一风险语言和记录口径

挑选一个正在执行的团队,统一风险、问题、依赖和假设的定义。用少量字段开始记录:关联目标、风险陈述、触发条件、负责人、响应动作和状态。不要一开始就设计复杂评分模型,先确保不同成员对“何时算阻塞、何时需要升级”有一致理解。

2. 第二周:挑一个高影响依赖做前置验证

从当前 Sprint 中选择一项可能阻断目标的依赖,例如客户凭证、测试数据或验收口径。安排最小验证动作和最晚决策时间。验证动作应当短而具体,结果能影响计划选择;若无法影响任何决策,就需要重新审视验证是否必要。

3. 第三周:在站会中检查触发信号

只跟踪少数高优先级风险,检查信号变化和阻塞时长。达到触发条件后立刻执行预案或升级,不要等到周会。团队可以观察升级是否找到正确决策人、是否给出足够信息,以及决策是否在影响范围扩大前完成。

4. 第四周:复盘机制成本和收益

比较风险发现时间、阻塞时长、返工工时和验收准备窗口。若数据没有改善,先检查触发条件是否太晚、负责人是否有权限、预案是否可执行;不要立刻归因于团队不配合。若机制减少了等待,却显著增加了录入负担,应删减字段或把数据采集嵌入现有工作流。

四周只是建立试点的建议节奏,不是保证见效的周期。项目复杂度、客户响应速度和组织决策链不同,效果出现的时间也会不同。判断机制是否值得保留,关键是它有没有让团队更早采取有依据的行动,而不是表格是否填得更整齐。

九、总结:优秀的 Sprint 风险控制,是让坏消息尽早变成可选方案

实施团队的敏捷效率,不等于更快地消化任务,也不等于把所有不确定性提前消灭。真正重要的是:在不可控事件影响目标之前,团队是否能识别信号、验证假设、找到决策人,并保留可执行的替代路径。

我建议你下一步先做一件小事:选出当前 Sprint 中最可能阻断目标的一项依赖,为它写清触发条件、负责人、最晚决策时间和应急动作。然后连续观察几轮,记录风险发现时间、阻塞持续时间和返工工时。若信息更早、决策更快、验收窗口更完整,机制就在起作用;如果只是多了一张表,就应继续简化。

风险控制不是预测未来,而是缩短“发现偏差”到“采取行动”的距离。对实施团队而言,这段距离往往比多估几个故事点、更频繁地催任务,或者把 Sprint 计划排得更满,更能决定项目是否按目标交付。

常见问题解答(FAQ)

1. Sprint开始前如何识别并控制交付风险?

我以前常把风险留到迭代中后期才讨论,结果依赖项没到位时,团队已经没有调整空间了。现在做迭代计划时,我想知道怎样把风险提前变成可跟踪的事项。

计划会议中逐项检查需求是否清晰、工作量是否有依据、外部依赖是否确认、关键成员是否可用,并为每项风险记录发生概率、影响、负责人、应对动作和检查日期。高影响或高概率风险应先安排验证任务或准备替代方案;没有负责人和检查日期的风险清单,通常难以发挥实际作用。

2. 迭代开始后临时增加需求,应该怎样处理?

实际项目里,客户或业务方经常会在迭代中提出新想法,我也遇到过团队为了配合而不断插单的情况。这样一来,原定承诺和最终结果都变得难以判断。

先判断请求是否涉及生产故障、合规要求或明确的紧急业务损失;若不是紧急事项,将其进入待办列表,留到下一次优先级评估。确需插入时,由产品负责人和团队共同评估工作量,并同步移除等量或更大工作量的未完成事项;记录变更原因和影响,避免只加不减。

3. 怎样判断迭代中的阻塞已经影响交付,需要升级处理?

我曾看到任务连续几天停在同一状态,但团队每天站会都只说还在跟进。到了迭代结束才发现,等待外部确认或环境资源的问题早就影响了关键路径。

为阻塞事项记录发现时间、受影响任务、依赖方、当前负责人和下一步动作,并约定处理时限。若阻塞超过团队约定的响应时间,或已影响关键路径、迭代目标,就立即升级给有协调权限的人;每日查看阻塞时长和受影响工作量,而不只看任务状态。

4. 用什么指标和模板复盘迭代风险控制效果?

我做复盘时遇到过大家凭印象说“这次挺顺”或“风险太多”,但下次计划还是重复踩坑。想建立一套轻量记录,又担心指标变成单纯追求数字。

使用简单风险台账记录风险描述、概率、影响、责任人、应对措施、状态和复盘结论,并在每次迭代结束时对照目标检查。可跟踪承诺完成情况、迭代中途新增工作量、阻塞时长及已发生风险的数量和影响;这些指标用于发现趋势,不宜单独用来评价个人或团队,因为需求复杂度和外部依赖会影响结果。

核心关键词

读者评论

夏
夏思妍

我们团队也常把外部依赖写成“等待客户”,后来改成记录承诺时间和逾期后的联系人,至少能看出卡点在哪。只是客户那边没有明确决策人时,升级路径还是不太好落地。

胡
胡雨桐

用触发条件把风险转成问题任务,这个区分挺实用。实际操作中我会担心状态维护太频繁,最好只跟踪会影响本轮目标的事项,否则表格很快就没人更新了。

潘
潘泽宇

认同别把故事点当效率指标。实施项目里等待和返工确实更能解释延期,不过文章提到的指标还需要结合项目阶段看,数据迁移期和培训期的阻塞时间未必能直接比较。

文章包含AI辅助创作:Sprint实操方法:实施团队提升敏捷项目效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/545856

赞 (0)
飞飞飞飞
Agile怎么做?实施团队风险控制:敏捷项目从0到1
上一篇 1小时前
敏捷项目Scrum全流程:实施团队风险控制与一文讲清
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
