人力规划管理指南:项目成员如何做好人力资源计划,流程优化全流程

人力规划做得最差的时候,表格往往最完整:每个人都有项目、每周都有工时,月底却仍然有人连续加班,关键岗位空缺,项目经理还在临时借人。问题通常不是“没有计划”,而是计划把人当成可以随时搬动的工时单位,却没有把技能、可用时间、优先级和变化成本放在同一张决策图里。做好项目人力资源计划,核心不是把每个人排满,而是让组织在需求变化时知道该保什么、调什么、何时升级处理。

一、先讲核心结论:人力规划不是排满工时,而是管理供需差

1. 人力计划真正要回答四个问题

我判断一份项目人力计划是否可用,不先看颜色和格式,而先看它能不能回答四个问题:未来需要什么能力、哪些人能在什么时间投入、需求和供给差多少、差距由谁用什么方式解决。回答不了这四个问题,计划就只是人员名单,不是管理工具。

第一,需求必须具体到工作和能力。写“需要两名研发”信息不够,至少要知道需要什么技术栈、在哪个阶段投入、投入多久、是否需要独立交付。第二,供给必须扣除现实占用。员工有全职岗位,不代表每周四十小时都能用于项目;会议、支持、休假、培训和日常运维都是真实负荷。

第三,差距要形成选项,而不是只形成抱怨。若关键测试能力短缺,选项可能是调整范围、错开发布、内部培养、借调、外部采购或接受风险。第四,决策要有负责人和截止日期。没有责任人、没有复核节点的“待协调”,通常只是把风险往后推。

2. 计划的目标是提高交付确定性,不是提高利用率

很多团队会把人员利用率当成人力规划的首要指标。我更愿意把它当作诊断信号,而不是最终目标。一个团队长期保持接近满负荷,短期看起来效率高,实际上很难消化需求变化、缺陷返工和人员缺勤。对知识型项目来说,留出缓冲不是浪费,而是应对不确定性的能力。

项目计划要同时平衡交付、质量、人员可持续性和成本。某个角色的利用率偏低,可能是计划过度保守,也可能是工作前置条件没完成;利用率偏高,可能是短期冲刺,也可能是资源缺口长期被加班掩盖。只有结合产出、风险和连续周期判断,利用率才有意义。

3. 把“人”拆成能力、时间和承诺

在实际规划中,我会避免只按姓名和工时分配资源,而把人员信息拆成三个维度:能力、可用时间、承诺边界。能力回答“能做什么、熟练到什么程度”;可用时间回答“在哪些周可以投入多少”;承诺边界回答“是否已经承担其他项目、是否能被调整、调整需要谁批准”。

人力规划的最小有效单元,不是一个人名,而是某项能力在某个时间窗口内可以交付的有效工作量。这也是为什么“项目有五个人”不能直接推出“项目有五个人的产能”。如果五个人都缺少关键能力,或其中三人只能投入部分时间,名义人数并不能消除瓶颈。

二、背景和真实场景:为什么计划看起来合理,执行却不断失真

1. 项目需求与人员供给使用了不同时间尺度

项目经理常按周或迭代规划工作,部门负责人按月看人员负荷,招聘和外包决策则可能需要数周甚至更久。时间尺度不一致,就会出现需求在本周暴涨、组织下个月才发现缺口的情况。对关键岗位而言,问题不是“有没有人”,而是能不能在需要的时间到位。

我见过的典型场景是:产品团队已确认某个版本的范围,研发负责人按当前团队人数承诺日期,测试团队却在同一时期支援另一个发布。计划表上两个项目都“有测试资源”,实际到执行时,测试窗口重叠,两个项目都无法按原节奏完成。资源并未消失,只是被不同计划重复承诺。

2. 组织里的有效产能低于合同工时

合同工时是出勤和薪酬管理的基础,不等于项目产能。假设一名员工每周工作五天,其中固定会议和协作占一天,维护支持占半天,临时沟通和行政事项再占半天,那么可以稳定用于项目计划的时间就明显少于五天。具体比例因组织、岗位和项目阶段而异,不能直接套用同一个系数。

因此,我建议通过本组织的历史数据校准可用产能,而不是直接把一周五个工作日填满。连续观察四到八周,记录计划工作、支持工作、会议、返工和实际交付,再按岗位或团队形成区间。这个区间不是考核个人的“标准工时”,而是帮助项目估算时减少系统性高估。

3. 多项目环境中,优先级冲突常被伪装成资源不足

如果同一个专家同时支持三个项目,三个项目都把他标成“已确认”,表面上看是资源充足,实质上是没有做优先级决策。项目经理可能都认为自己的需求最紧急,职能负责人则只能在冲突发生后临时协调。问题不在于这名员工不够努力,而在于组织没有明确冲突由谁裁决。

我通常把这类情形称为“隐性多重承诺”。它有两个明显信号:关键人员日历被多个项目重复占用;计划变更总靠私下沟通,不留下决策依据。解决方法不是把日历做得更细,而是先建立组合层面的优先级和资源仲裁规则。

4. 变化不是例外,而是计划必须容纳的常态

需求范围、客户反馈、技术风险和人员状态都会变化。计划的价值不在于预测所有变化,而在于变化发生后能快速判断影响范围。若每次变更都要从头核对十几张表,团队就会倾向于不更新计划,直到延期已经无法掩盖。

计划应设置滚动窗口:近期工作细化到人和周,中期工作细化到角色和能力,远期工作保留为需求区间。随着信息变得可靠,再逐步确认具体人员。这样的做法既减少过早锁人,也避免把不确定的远期需求伪装成精确承诺。

三、常见误区:看似精细的排人表,可能放大管理风险

1. 把百分比填满,当成资源已经落实

“张三投入百分之五十”看起来明确,但如果没有写清楚是每周两天、每天半天,还是随任务弹性投入,团队对承诺的理解可能完全不同。更重要的是,投入比例不等于有效产出。一个人被安排投入百分之五十,却每天被临时会议切成碎片,难以承担需要连续专注的工作。

我更倾向于把资源承诺写成可执行的时间窗口和工作成果,例如“第 3 至第 6 周,每周至少安排两个连续半天,负责完成接口评审与关键模块实现”。这种写法既暴露协作条件,也方便冲突时讨论调整。

2. 只按人数缺口做判断,不看技能稀缺度

两个团队都缺一人,实际风险可能截然不同。一个缺口是可在团队内部轮换的常规执行工作,另一个缺口可能是只有一位熟悉核心系统的专家能处理。只看人数,会把这两种情况视为同等严重,最终把有限的招聘或外部支持预算用错地方。

我会给能力缺口增加稀缺度、替代性、学习周期和失败后果四个判断维度。高稀缺、高替代成本、培养周期长、失误后果大的能力,应优先进入资源风险清单。低风险工作则可以通过范围拆分、流程标准化或跨团队轮换处理。

3. 把加班当作长期供给方案

加班可能在上线窗口或突发事件中提供短期弹性,但不应成为常态供给模型。若计划每个月都依赖额外工时完成承诺,实际是在把资源缺口转嫁给员工,并使估算逐渐失真。更麻烦的是,疲劳会增加沟通遗漏和返工概率,最终吞掉加班带来的部分产出。

规划时可以记录额外工时,但要把它标为例外负荷,写明持续时间、触发原因和退出条件。若连续两个周期出现类似情况,就应重新审视范围、人员配置或优先级,而不是把上一个周期的超负荷直接复制到下一个周期。

4. 只做年度计划,不做短周期复核

年度规划适合讨论组织能力、预算和招聘方向,不适合替代项目执行层的滚动计划。项目的实际负荷和人员状态变化太快,年度表格很难准确到具体任务。反过来,只看本周也会让组织失去提前招聘、培养和跨项目协调的时间。

比较稳妥的方式是分层管理:年度或季度层看能力建设与总量缺口;月度层看跨项目冲突和人员调配;周度层看承诺兑现和工作变化。每一层都回答不同问题,避免要求一张表同时承担战略规划、资源审批和每日排班。

5. 把计划软件当成决策机制

管理工具可以提高信息可见性、减少重复统计,但不能替组织决定哪个项目优先,也不能替负责人承担冲突裁决。若没有统一的资源口径,换多少工具都会得到多份彼此矛盾的“准确数据”。工具上线前先统一字段、权限、更新责任和审批边界,通常比先追求复杂报表更有价值。

对 100 人以上、项目并行较多的组织,工具的价值往往体现在跨团队容量视图、变更留痕、工作关联和风险预警,而不是单纯记录工时。以 PingCode 为例,可以把项目工作、角色安排与进度信息放进同一管理环境中,帮助团队更早发现负荷冲突;但是否适用,仍要看组织现有流程、数据治理要求和系统集成条件,不能把工具功能等同于管理成效。

四、专业判断逻辑:从业务目标倒推能力,再从能力校验人员

1. 先从交付结果拆解工作包

人力规划的起点应是业务目标和交付范围,而不是现有人员名单。先明确项目必须交付什么、什么是可选项、验收标准是什么,再拆解出工作包和关键依赖。若先看“谁有空”,团队容易把现有能力当成项目边界,忽略更合理的范围或交付顺序。

工作包可以按阶段、产品模块、客户场景或专业领域拆分,但要满足两个条件:能判断完成状态,能识别负责能力。过大的工作包会掩盖角色缺口,过细则会产生维护成本,导致团队把时间花在更新计划而非交付上。

2. 将工作量换算成角色需求,而非直接换算成人头

例如,一个阶段需要完成需求梳理、方案设计、开发、测试和发布支持。每一项工作都需要不同能力,且投入时间分布不同。把总人天平均除以项目周期,得到“需要几个人”,会忽略关键岗位集中在某几周的峰值,也会忽略同一能力在多个项目上的竞争。

我建议至少同时查看三个视图:按能力分布的需求量、按时间窗口分布的峰值、按人员或团队分布的已承诺负荷。三者相互校验,才能发现“总人数够但关键周缺人”或“人力总量不足但可以调整顺序”的差异。

3. 使用净可用产能,而不是名义工时

净可用产能可以用一个简单框架估算:计划周期内的工作日,减去已确认的休假、固定支持、组织活动和其他项目承诺,再乘以经过历史校准的专注工作比例。这个结果只是规划区间,不是对个人每天产出的精确预测。

如果组织没有可靠历史数据,可以先用三到五个近期项目做基线。按岗位记录计划工作量与实际完成情况,注意区分范围变更、依赖等待、返工和人员中断。把这些原因分开,才能知道偏差来自估算、协作、需求稳定性还是供给本身。

4. 给缺口分级,并设置明确的处理门槛

不是所有资源差异都需要升级到管理层。一个可执行的判断框架,可以把缺口分为一般、重要和关键三级。一般缺口可由项目经理调整任务顺序;重要缺口需要部门负责人确认跨团队调配;关键缺口涉及里程碑、合规、安全或核心客户承诺,应进入组合层面的优先级决策。

分级不要只按缺多少人,而应看影响面、发生时间、可替代性和恢复成本。例如,某个岗位短缺两天但不影响关键路径,风险可能有限;某个专家只需投入半天,却是生产环境变更的唯一审批者,缺席就可能阻塞整个发布。

5. 让每个资源决策都有替代方案

“需要某位专家”不是完整决策。完整的资源申请应说明:为什么必须由该能力承担,最晚需要时间,所需投入区间,当前冲突是什么,若无法获得资源有哪些备选方案。备选方案可以是缩减范围、调整顺序、内部培养、外部采购或接受明确风险。

每个方案还要标出代价。例如,缩减范围可能降低客户体验,外部采购增加预算和知识交接成本,培养内部人员会降低当前周期产出,接受风险则需要定义监控指标和触发条件。让代价可见,管理层才能做真正的取舍,而不是让执行团队默默承担所有后果。

五、全流程操作:把人力规划嵌入项目治理

1. 需求澄清:明确必须做、可以延后和不能做错的事

项目启动时,我会先与业务负责人确认目标、范围、验收条件和时间约束。尤其要区分外部承诺日期与内部期望日期,识别哪些需求有法规、合同、安全或运营方面的硬约束。若这些条件不清楚,资源计划越精确,越可能只是精确地规划错误。

需求澄清之后,形成范围基线和变更规则。任何新增工作都要说明它会替代什么、增加多少能力需求、影响哪个窗口。若组织只允许需求增加、不允许重新讨论日期和资源,项目计划就会持续失去可信度。

2. 工作拆解:把交付物转换为能力需求

将交付物拆成可验证的工作包,为每个工作包标记主责能力、协作能力、依赖项、预计工作量和计划时间。工作量可使用人天、故事点、区间估算或历史类比,但要在同一个项目内保持口径一致,避免把不同方法得出的数值直接相加。

估算不必一开始就追求精确。远期任务可以给出区间和置信程度,近期任务再逐步细化。对于依赖不明、技术风险较高的工作,可以安排短期探索任务,先购买信息,再决定是否投入完整团队。

3. 能力盘点:同时看熟练度、可替代性和可持续性

能力盘点不是给员工贴永久标签,而是为了判断团队是否具备按期交付的能力。可以采用“独立完成、需要指导、正在学习、暂不可承担”这样的分级,也可以结合项目历史和技术评审结果。分级标准要公开、可解释,避免把主观印象包装成客观评分。

还应检查单点依赖:某项关键工作是否只有一人会做,关键审批是否只有一人能签,是否有人能够在合理时间内接替。若存在单点风险,计划中应增加结对、文档补齐、轮岗或备份安排。培养第二能力承担者会降低当期效率,但通常能降低后续项目对单人的依赖。

4. 供需匹配:按时间窗口检查,而非只看项目总量

将工作包的能力需求按周或阶段展开,与团队的净可用产能进行匹配。优先检查关键路径、发布窗口、客户现场支持和稀缺岗位。总量平衡不能证明计划可行,因为资源峰值可能集中在同一周,其他时间的空余无法自动转移到峰值窗口。

建议把需求和供给都显示为区间。当需求估算为 8 至 12 人天、供给为 9 至 11 人天时,计划处于边缘状态;若供给只有 4 至 6 人天,就应在承诺日期前调整范围或资源。区间比单一数字更诚实,也更能促使团队讨论不确定性的来源。

5. 冲突处理:先判断优先级,再讨论谁去支援

出现资源冲突时,先核对相关项目的业务优先级、影响范围和时间约束,再讨论人员调动。若先从“谁能借给我”开始,容易把问题变成部门之间的讨价还价。资源仲裁可以由项目组合负责人、部门负责人或有授权的治理小组承担,但决策角色必须事先明确。

调配时同时评估交接损失。把专家从一个项目临时拉走,可能导致原项目暂停、上下文切换和重新熟悉成本。资源不是无摩擦的库存,调动越频繁,切换损失越可能侵蚀理论上增加的产能。

6. 承诺与基线:记录计划假设和风险

确认人员安排后,记录计划版本、资源承诺、估算假设、关键依赖和风险。计划基线不是为了追责,而是为了在变化发生时知道变了什么。若原计划的范围、供给和假设都没有留痕,事后复盘就很难区分执行偏差与计划前提变化。

对关键岗位,最好明确投入窗口和替补人选;对兼职角色,说明优先级冲突时的升级路径;对外部人员,说明采购周期、交付验收和知识转移要求。单独写一个名字而不记录这些条件,不能视为完整承诺。

7. 滚动复核:看偏差原因,不只看完成率

周度复核关注短期阻塞、缺勤、变更和依赖;月度复核关注跨项目冲突、长期负荷和能力缺口;季度复核关注招聘、培养和项目组合容量。复核周期可以按业务节奏调整,但每次复核都要回答:计划偏差在哪里、偏差原因是什么、会影响哪些交付、下一步谁采取行动。

当实际工作量偏离计划时,不应立刻把差异归因于个人效率。先检查估算依据、任务清晰度、等待时间、返工、跨团队依赖和中断频次。只有把系统性因素识别出来,团队才可能减少下一周期的重复误差。

六、案例与数据观察:用一个项目组合演示供需判断

1. 案例边界:以下为情景模拟,不代表行业统计

以下案例是我用于说明判断逻辑的情景推演,不是某家企业的真实经营数据。假设一家拥有约 160 名员工的中型科技组织,同时推进三个项目:核心产品升级、客户数据迁移和内部运营改造。三个项目都需要研发、测试和产品分析能力,计划周期为八周。

项目团队最初把每名成员按每周五天计算可用时间,三个项目的计划总量看似可以覆盖需求。进一步核对后发现,部分研发人员每周要承担维护支持,测试团队有既定发布任务,数据迁移还需要一名熟悉旧系统的专家。问题从“总人数是否够”变成了“哪些能力在第几周会短缺”。

2. 从名义产能到净产能,缺口在哪里才显现

下表中的工作量是案例推演的八周累计估算。名义供给按岗位人数乘以八周工作日计算;净供给则扣除固定支持、其他项目承诺和计划内休假,并使用内部经验假设折算。该表说明的不是某个行业平均值,而是净产能口径如何改变判断。

能力类别 项目需求量 名义供给量 净可用供给 主要判断
产品分析 36 人天 48 人天 39 人天 总量勉强覆盖,需求变更可能形成缺口
后端研发 112 人天 144 人天 104 人天 净供给不足 8 人天,且集中在第 4 至第 6 周
客户端研发 64 人天 80 人天 60 人天 缺口较小,但发布前集中度高
测试验证 72 人天 96 人天 61 人天 缺口明显,需调整测试窗口或增加支持
旧系统迁移 24 人天 32 人天 18 人天 总量差距有限,但替代性低、单点风险高

如果只看名义供给,所有能力似乎都有余量;扣除固定支持和其他承诺后,后端、测试和迁移能力出现差异化风险。这里最值得注意的不是哪个岗位缺口数字最大,而是迁移专家虽然缺 6 人天,却可能决定整个迁移窗口能否按期完成。

人力规划管理指南:项目成员如何做好人力资源计划,流程优化全流程

3. 先调整工作顺序,再决定是否加人

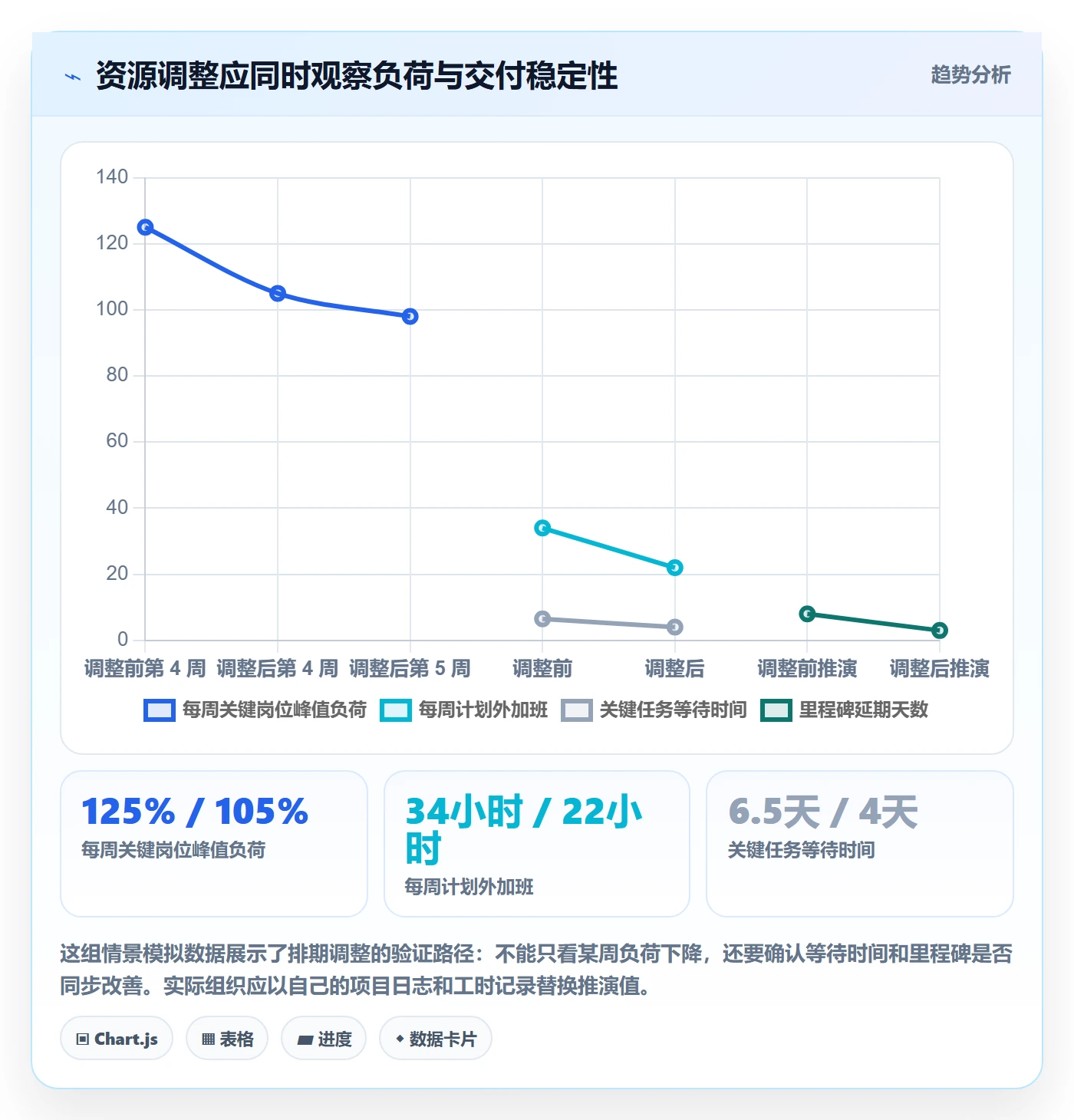

案例中的项目组合没有立即招聘,而是先拆解测试任务,把可提前执行的自动化检查和环境验证前移;再把一项非关键的内部运营改造推迟两周;同时为迁移专家安排一名内部搭档,承担数据核对和文档整理。这样做的目的不是把短缺隐藏起来,而是让稀缺专家集中处理只有他能完成的判断工作。

调整后,测试高峰由同一周集中变为两周分布,后端团队的关键模块也获得更连续的投入窗口。项目组合没有消除所有缺口,但减少了峰值重叠。若仍需要外部支持,团队可以更准确地采购测试执行或数据清洗能力,而不是笼统地采购“一个全栈人手”。

4. 观察指标要覆盖过程、结果和人员风险

项目组合的人力规划不应只追踪“计划投入与实际投入”。还需要观察工作等待时间、关键岗位冲突次数、计划外加班、返工占比、能力单点数量和资源变更后的交接时间。指标的目的不是增加报表,而是帮助管理层辨认偏差发生在供给、流程还是需求。

案例中可设置一个八周观察框架:每周记录角色负荷和临时调动;每个里程碑复盘计划偏差原因;周期结束时比较返工、延期和加班的变化。若调整排期后加班下降但延期没有改善,问题可能不在资源峰值,而在需求质量或技术依赖。

人力规划管理指南:项目成员如何做好人力资源计划,流程优化全流程

七、不同情况下的行动建议:把问题转成对应决策

1. 需求不清楚、范围还在变化时

不要急着锁定每个人的完整投入。先安排需求澄清、技术探索和风险验证,优先使用小规模、短周期的能力投入,换取更可靠的信息。远期需求用区间表达,并标记哪些假设一旦变化就会影响资源计划。

如果业务方要求立刻给出准确日期,可以提供条件式承诺:在范围维持、关键岗位到位、外部依赖按期完成的前提下,预计交付窗口是什么。把前提写出来,比给一个看似精确但无法兑现的日期更专业。

2. 关键岗位短缺,但项目价值和时间约束都很高时

优先把关键岗位工作按“必须由专家完成”和“可由他人准备或复核”拆开。让专家集中处理高判断密度的任务,把资料整理、测试准备、数据核对等工作分配给可培养的搭档。短期可以外部补充执行能力,但核心知识和最终决策权应有清晰归属。

同时设定资源缺口的决策期限。若在某个日期前无法落实人员,就自动触发范围或日期调整评估,不要等到关键路径已经被堵住才升级。对高风险项目而言,提前暴露一个坏消息,通常比晚期制造一个惊喜更可控。

3. 多项目争抢同一批人员时

建立统一的项目组合优先级,至少明确谁有权裁决、使用哪些业务标准、决策多久复核一次。优先级标准可以包含战略价值、客户承诺、合规风险、收入影响和延误成本,但不能假设这些因素能自动合成一个永远正确的分数。

如果两个项目都重要,管理层要明确采取哪一种代价:错开交付、降低其中一个范围、增加资源、接受更高风险,或暂停较低优先级项目。资源冲突本质上是业务取舍,不应长期伪装成一线人员的排班问题。

4. 团队规模较小、成员经常多角色兼任时

小团队不必追求复杂的资源管理系统,但应建立简洁的共享视图:成员当前承担的主要工作、未来四周的关键投入、固定支持责任、休假和单点技能。每周用十五到三十分钟检查冲突,避免临时消息成为唯一的协调机制。

多角色兼任时,计划要保护连续工作块。对需要深度思考的任务,零散安排几个小时往往不等于有效投入。可以通过减少并行任务、设置固定协作时段、轮值处理支持请求等方式,降低上下文切换。

5. 大型组织、多个部门共同交付时

规模越大,越需要统一资源口径、授权规则和数据责任。项目经理不一定有权直接改变员工安排,职能负责人也不一定掌握所有项目优先级。组织应明确资源申请、确认、变更和升级的流程,并规定哪些信息必须进入共享平台。

可以考虑使用项目管理平台支持跨团队计划、进度、依赖和负荷可见性。以 PingCode 为例,对于多项目并行、团队规模超过 100 人的组织,若业务流程需要关联项目工作与人员安排,它可以作为协作和信息汇总的候选方案之一。正式选型前应验证权限模型、历史数据迁移、接口能力、报表口径和实际使用成本,避免只在演示环境中评估功能。

6. 组织数据不完整、工时记录不可靠时

不要先要求员工每天填写复杂的工时分类。先选一个项目组合做小范围试点,只收集能支持决策的字段,例如角色、工作包、计划窗口、实际投入区间、偏差原因和风险状态。连续观察一个到两个规划周期,再判断数据采集是否带来足够价值。

数据质量要通过抽样核对和团队复盘提升,而不是单靠强制填报。若填报内容不影响决策、不反馈给团队,员工会把它视为额外行政负担,记录质量也会逐渐下降。

八、不同情况下的取舍:没有一种方案能同时最省钱、最快、最稳

1. 内部调配与外部采购的取舍

内部调配通常更熟悉业务、知识交接成本较低,但可能把缺口转移到另一个项目,也可能造成上下文切换。外部采购能够较快补充某些标准化能力,适合边界清楚、验收明确的工作,但要承担采购周期、质量管理、数据安全和知识留存成本。

我的判断原则是:核心判断、核心架构和关键业务知识尽量保留在内部;可模块化、可验收、替代性较高的执行工作可以评估外部支持。若外部人员接触敏感数据或关键系统,还必须先明确权限边界和合规要求,不能把“临时缺人”当成跳过治理的理由。

2. 专才与多能工的取舍

专才在复杂问题和高质量交付上通常更有优势,但容易形成单点依赖;多能工能提升短期调度弹性,却不意味着所有任务都能以相同质量完成。培训成员发展第二能力,需要投入时间,且学习过程会暂时降低团队产出。

更可行的做法不是要求每个人都成为全能角色,而是围绕关键风险建立有限的能力备份。选择那些影响范围大、替代性低、未来需求稳定的能力做交叉培养,并通过真实任务和复核机制检验熟练度。培训完成的标准应是可以独立承担具体工作,而非参加过课程。

3. 满负荷承诺与容量缓冲的取舍

满负荷安排看起来能提高短期账面利用率,但对变更、缺陷和突发支持缺乏弹性;容量缓冲会让部分时间暂时未分配,却能减少计划被小变化击穿的概率。缓冲应按项目不确定性设置,而不是所有团队统一留出相同比例。

需求稳定、工作标准化、依赖少的团队可以使用较紧的计划;探索性研发、客户现场项目或外部依赖较多的项目,需要更大的调整空间。若缓冲长期未被使用,应回看需求估算是否偏保守;若缓冲每次都被吃光,则应复核工作范围和供给假设。

4. 详细计划与轻量计划的取舍

详细计划适合依赖复杂、成本高、合规要求严格或跨团队协调密集的工作。它能帮助组织提前发现冲突,但维护成本更高。轻量计划适合小团队、低风险、短周期工作,重点是明确责任、关键节点和风险,不必把每一天都排进表格。

判断该做多细,可以看四件事:变更代价有多高、资源冲突有多频繁、任务依赖有多复杂、决策需要提前多久。只要详细程度足以支持当前决策,就不必再增加层级。计划精细度不是成熟度的替代指标。

5. 个人利用率与团队吞吐的取舍

如果管理者只追求每个人都随时有事做,团队容易增加并行任务,造成等待、切换和返工。若优先关注团队吞吐,就可能允许部分人暂时空出时间,帮助解除瓶颈、补齐文档或支持同事。对知识工作而言,个人看起来忙,不等于系统交付得快。

在瓶颈岗位前安排辅助工作、减少未完成任务数量、让后续环节及时接手,往往比把每名成员的日历填满更能改善交付。评估时应同时看周期时间、交付质量、阻塞时长和人员负荷,而不是只用单一利用率数字评价团队。

九、流程优化与工具落地:先建立管理闭环,再谈自动化

1. 把流程压缩为清楚的责任链

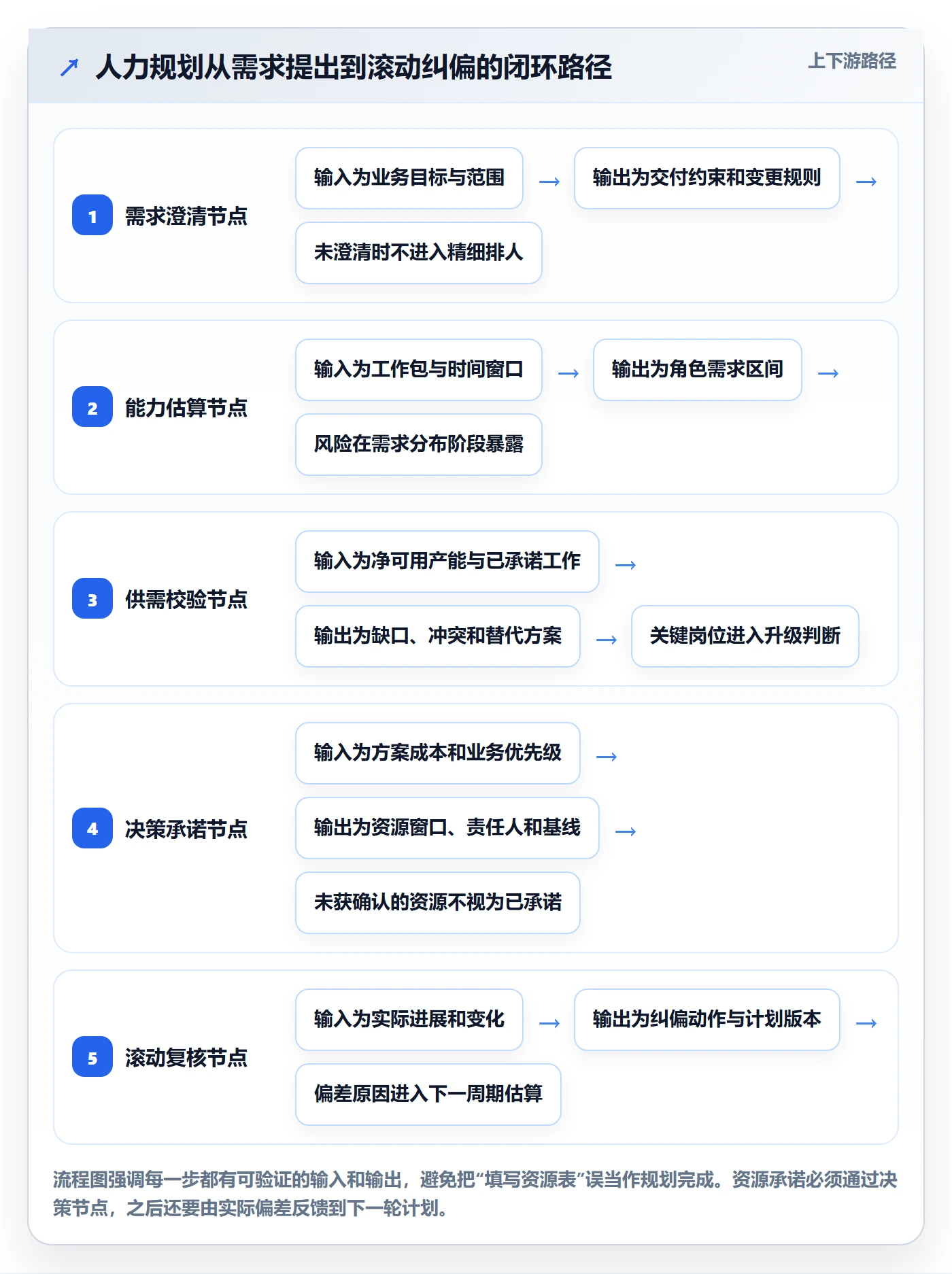

一套可运行的人力规划流程,通常需要需求负责人说明交付目标,项目负责人拆解工作和提出能力需求,职能负责人确认供给与可替代性,项目组合负责人处理跨项目优先级冲突。具体组织可以合并角色,但责任不能悬空。

每个阶段都要定义输入、输出和决策人。例如,需求澄清的输出是范围和约束;供需匹配的输出是缺口清单和方案;资源确认的输出是有时间窗口的承诺;滚动复核的输出是变更记录和下一步动作。流程越清楚,越不需要反复靠个人关系推动。

2. 先统一最少必要字段

试点阶段建议只保留支持决策的字段:项目或工作包、能力类型、需求时间窗、需求量区间、负责人、供给来源、承诺状态、冲突等级、替代方案和复核日期。若字段无法帮助判断、协调或追踪,就需要解释为什么要采集。

对个人敏感信息应遵循最小必要原则。人力规划的目的不是监控员工每一分钟,而是识别组织供需、提高承诺可信度和保护关键交付。权限设计要避免把团队协作数据转化为未经说明的个人绩效排名。

3. 选择工具时看闭环能力,不只看功能清单

工具评估应围绕真实流程做演练:新增需求后,资源缺口能否被发现;项目变更后,受影响的任务和人员能否追溯;跨部门冲突如何升级;管理层如何看到组合层面的容量风险;员工和负责人是否能低成本更新信息。

对于中大型组织,可把 PingCode 纳入候选评估,重点验证它是否适合现有项目协作方式、角色权限和管理数据要求。评估过程应使用脱敏的真实样例,模拟一个资源冲突从提出到裁决的全过程,而不是只观看功能展示。任何工具都需要流程负责人、数据维护责任和变更治理共同支撑。

4. 用小试点判断流程是否真的改善

试点可选择两到三个项目、一个明确的能力类别和六到八周观察周期。开始前记录现状基线,例如资源冲突发现时间、临时调动次数、关键任务等待时间、计划外加班和数据更新耗时。试点结束后比较趋势,并访谈项目经理、职能负责人和一线成员,确认数据变化是否符合实际体验。

试点不应只展示“信息填得更全”。如果系统上线后,管理者仍然在多个渠道重复询问,资源冲突仍靠私聊处理,或计划更新增加了大量无效工作,说明流程和工具还没有形成闭环。是否扩大范围,要看决策质量和执行成本,而不只是用户登录次数。

人力规划管理指南:项目成员如何做好人力资源计划,流程优化全流程

十、复盘指标与落地清单:用证据判断流程是否变好

1. 建立少而有用的指标组合

建议把指标分成四类。供需类看能力缺口和峰值负荷;流程类看冲突发现时间、资源确认周期和计划更新耗时;交付类看关键任务等待、里程碑偏差和返工;人员可持续性类看连续超负荷、计划外加班和关键人员单点依赖。

指标要设定口径和用途。比如“负荷”是计划时间占净可用时间的比例,还是实际工时占合同工时的比例?两者回答的问题不同。若口径不明确,不同团队的数字不可比较,也容易诱发不恰当的行为优化。

2. 关注领先指标与滞后指标的组合

延期和超预算是滞后指标,问题发生后才会明显;未确认的关键岗位、连续多周高负荷、等待时间上升和单点能力增加,则可能是更早的预警信号。管理者需要把领先指标用于提前调整,把滞后指标用于验证调整是否有效。

不过,领先指标不是预测器的保证。某个团队负荷高,不一定必然延期;若任务已经完成大半、依赖稳定,也可能按期交付。指标应触发核查,而不是自动生成结论或惩罚。

3. 复盘计划偏差时使用原因分类

建议把偏差原因至少分为六类:需求变更、估算偏差、供给变化、依赖等待、返工质量和管理中断。每次复盘先记录主要原因和证据,再讨论改进措施。若所有延期都被归类为“资源不足”,组织就无法判断是否该招聘、改流程或重新定义范围。

复盘要关注机制,不要把工具变成追责的唯一依据。实际投入高于计划可能源自需求临时增加,也可能源自重复返工;实际投入低于计划可能是人员缺席,也可能是任务被阻塞。只有结合具体事件看数字,数字才有解释力。

4. 可执行的启动清单

  1. 确认未来一个规划周期内的项目目标、范围、验收条件和硬性约束。

  2. 把交付物拆为可验证工作包,并标记所需能力、依赖和时间窗口。

  3. 按岗位或团队核对净可用产能,扣除已确认支持、休假和其他项目承诺。

  4. 识别关键岗位缺口、能力单点和峰值周冲突,区分总量不足与时间错配。

  5. 为每个重要缺口准备至少两个处理选项,并说明成本、风险和决策截止时间。

  6. 由有授权的负责人确认优先级和资源承诺,把假设、替代方案和版本留痕。

  7. 每周检查短期变化,每月复核跨项目冲突,每个里程碑复盘偏差原因。

  8. 用实际数据校准估算口径和流程指标,不把未经验证的模拟数字当作组织基线。

十一、总结:真正成熟的人力计划,允许计划被事实修正

1. 计划质量看的是决策能力,不是表格精度

人力规划不是把所有人提前分配到每个任务,也不是把每周工时计算到小数点。它的价值在于让组织更早看见关键能力缺口、重复承诺、峰值冲突和人员单点风险,并在成本失控或项目延期之前,做出范围、日期、供给和风险之间的取舍。

2. 下一步先从一个真实冲突开始

如果团队还没有成熟的人力规划机制,我建议不要先做全公司统一的大表。选择一个有明确交付目标的项目组合,挑出最容易冲突的一类能力,按净产能口径做一次滚动供需核对,记录计划假设和决策结果。六到八周后,用实际等待时间、冲突发现速度、加班和交付偏差检验方法是否有效,再决定是否扩展。

人力计划不是承诺每个人永远有空,而是让每一次资源承诺都讲得清依据、代价和退出条件。当组织能够把不确定性提前摆上台面,把资源冲突交给有权决策的人,并让实际偏差回到下一轮计划中,流程才真正从排人走向规划。

常见问题解答(FAQ)

1. 项目成员参与人力资源计划时,第一步应该做什么?

我以前以为人力计划就是把任务分给团队成员,后来发现任务排得很满,关键节点还是不断延期。项目启动时,我应该先收集哪些信息,才能避免计划只是在表格里看起来合理?

先确认交付范围、关键节点和验收标准,再把交付物拆成可估算的工作包。对每个工作包记录所需技能、预计工时、计划时间和依赖关系,最后核对人员的实际可用时间,而不是直接按岗位名称分工。例如,一个每周工作40小时的成员,若还要参加会议、处理支持事项,可供项目使用的时间可能只有24至28小时。

这个数字应由团队根据近期日历和实际记录估算,不宜套用固定比例。

2. 怎样估算项目成员的工作量,减少排期过满?

我在排期时常把任务拆成半天或一天,结果评审、沟通和返工都没有算进去。有没有一种既不需要复杂工时系统、又能尽早发现工作量失真的方法?

可以用“任务拆分、区间估算、历史校准”三步法。先把无法在数天内完成或验收标准不清的任务继续拆分,再由执行者分别给出乐观、最可能和保守工时;排期时优先采用最可能值,并标出不确定性较高的任务。

举例来说,若某功能开发估算为2、3、6个工作日,差异说明需求或技术路径尚未充分确认,应先安排短时调研或原型验证,而不是直接按3天承诺。每周将实际耗时与估算对照,连续几轮后再调整团队自己的估算依据。

3. 项目资源冲突时,应该优先调整任务还是增加人手?

我遇到过一个成员同时负责两个项目的关键任务,两个负责人都认为自己的事项最紧急。临时加人看起来能解决问题,但新人需要交接和熟悉背景,我该用什么标准判断哪种处理方式更合适?

先判断冲突是否落在关键路径,以及任务是否能拆分或并行。若任务高度依赖既有背景、交接成本高,优先重新排序非关键工作、调整范围或移动里程碑,通常比立刻加人更稳妥;若工作可以模块化、验收边界清晰,且有合适技能的人可用,再评估增援。可把候选方案的交付影响、交接耗时和新增成本并排列出。

例如增援预计投入5天、交接需2天,而关键任务只剩4天,增援未必能赶上节点;这种情况下应先谈范围取舍或节点调整。

4. 怎样优化人力资源计划的全流程,并及时发现偏差?

我做过计划表,也定期更新进度,但经常到临近交付才发现某个技能岗位已经超负荷。人力计划应该在哪些节点复核,哪些指标比单看任务完成率更能提前暴露问题?

把计划管理设成循环流程:启动时确认技能和容量,拆解任务后分配责任人,执行期间按固定节奏复核,范围或优先级变化时同步更新计划,项目结束后回看估算偏差。建议每周检查未来两至四周的成员负荷、关键技能缺口、未解决依赖和延期任务;完成率只能说明已经做了多少,无法单独说明剩余工作是否有人承担。

若某成员连续两周被安排的项目工时超过其可用工时,或关键任务仍无明确负责人,应尽早调整顺序、范围或资源,而不是等到里程碑失守后再补救。

核心关键词

读者评论

赵
赵泽宇

我们团队以前按每人每周五天排计划,结果会议、运维和临时支持都被算成了项目时间。连续记录几周后再估算可用产能,确实更接近实际,但岗位之间差异挺大,不能直接套同一个比例。

魏
魏宇轩

多项目冲突时,关键不只是看谁日历上有空,还得明确谁有权决定项目优先级。否则资源表更新得再勤,最后还是靠私下协调,承诺也很难算数。

谭
谭启航

文中把加班视为短期例外这点很实在。我们有段时间每个版本都靠加班收尾,后来发现返工和交接问题也增加了。想请教,连续几个周期超负荷时,团队通常用什么指标判断该缩范围还是补人?

文章包含AI辅助创作:人力规划管理指南:项目成员如何做好人力资源计划,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/545564

赞 (0)
飞飞飞飞
工作量落地方案:项目成员开展人力资源计划的实操方法案例解析
上一篇 58分钟前
人力规划最佳实践:项目成员人力资源计划实操方法,常见问题
下一篇 57分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
