人力资源计划里的资源负载,最容易算错的不是“一个人每周有多少小时”,而是把所有可用小时都当成了可交付产能。一个团队看起来有 12 个人、每人每周 40 小时,表格里便出现 480 小时的容量;但扣除休假、会议、支持任务、跨项目切换和技能不匹配后,真正能投入关键项目的时间往往少得多。做资源规划时,我更愿意先问:未来几周,哪些工作必须由哪些技能的人完成?然后才问,需要多少人。
一、先讲核心结论:负载计划不是把工时填满
1. 资源负载要回答三个问题
企业管理者做资源负载计划,最终要判断的不是“每个人有没有事情做”,而是三件事:承诺的工作能不能按期完成,关键技能有没有被重复透支,以及新增需求出现时团队还有没有调整空间。计划如果只展示人员利用率,管理者看到的通常是结果数字,而不是导致结果的约束。
我把一份可用于决策的资源负载计划拆成四层:需求层说明工作量和期限;能力层说明人、技能与可用时间;匹配层说明谁在何时承担什么工作;治理层则明确冲突由谁裁决、计划多久更新一次。缺少其中任何一层,负载表都可能“看起来完整,实际不能执行”。
核心判断:资源计划的质量,不由利用率是否接近 100%决定,而由计划是否暴露真实约束、支持及时取舍决定。长期把团队排到满负荷,遇到一个优先级变化、一次返工或一位关键员工请假,计划就会迅速失效。

2. 先算净容量,再谈利用率
名义工时是合同工时或排班工时,净容量则是扣除明确不可用于计划工作的时间后,真正可分配给目标工作的时间。两者不能混为一谈。比如一位员工每周工作 40 小时,但固定承担客户支持、内部评审和新人辅导,项目计划可用时间可能只有 26 小时。
我通常建议把容量拆成“固定占用、已承诺工作、可调度余量”三类。固定占用包括休假、固定会议、轮值支持;已承诺工作包括已批准项目和必须完成的运营事项;可调度余量则是管理者可用于新需求、风险缓冲或突发任务的部分。把三类分别呈现,比单独给出一个利用率更容易讨论。
3. 资源负载要按技能和时间切片
“团队还有 100 小时空闲”并不能证明团队接得下新项目。如果空闲时间属于测试人员,而新工作需要数据工程师;或者空闲发生在项目截止日期之后,这些时间对当前交付并没有帮助。资源负载至少应按人员或技能、时间周期、工作类型三个维度切片。
对于跨职能团队,我会先按技能组判断供需,再下钻到个人。这样能先看出是整体人手不足,还是某一项稀缺技能形成瓶颈。若只看个人,管理者可能反复调人,却没有处理技能供给不足这一根因。
二、为什么计划经常失真:从表格里的空闲到现实中的拥堵
1. 真实工作由多个来源进入团队
在企业里,工作通常不只来自已批准的项目。客户问题、合规要求、管理层临时事项、产品缺陷、内部运营和技术债务,都可能同时占用同一批人。项目组合表上只列正式项目,资源计划就会系统性低估需求。
我见过一种常见场景:部门负责人按季度项目计划给团队分配任务,员工却每天花不少时间处理客户升级和跨部门咨询。月末复盘时,项目延期被归因于“执行效率低”,但实际原因是计划里没有记录这些工作,也没有给它们留容量。这个问题不能靠催进度解决,必须让非项目工作进入同一套需求视图。
2. 个人可用,不等于工作可以连续完成
计划表可能显示某位专家每周可投入 12 小时,但如果这 12 小时被拆成每天零散的两三个小时,复杂任务未必能顺利推进。需要深度思考、环境搭建或多方协作的工作,对连续时间有要求。实际计划不应只关注小时总数,也要检查任务是否有可执行的时间块。
这在架构评审、数据迁移、薪酬核算和系统上线准备等工作上尤其明显。把这些工作切成许多短时段,表面上提高了排期填充率,实际可能增加上下文切换和返工。资源容量是一种时间数量,交付能力还受时间连续性影响。
3. 组织优先级变化会传导到多条计划
当某个重点项目临时提前,冲突并不会只发生在这个项目里。被调走的人员可能原本承担其他项目的关键任务;其他项目再向后顺延,又会影响依赖它们的团队。资源计划如果只展示单个项目的人员安排,就很难看见这种连锁效应。
因此,我会把计划视作滚动预测,而不是一次性承诺表。预测可以不断更新,承诺则需要经过优先级、容量和依赖关系的共同确认。这个区分能减少“计划日期看似确定,实际上没人真正确认可交付”的情况。

三、常见误区:看起来精确,实际上会误导决策
1. 把 100%利用率当作管理目标
利用率过低可能意味着需求不足、能力配置不合理或工作分配不均;但把所有人排满也不是效率最优。团队需要空间处理突发事项、完成评审、学习新流程和协助同事。没有缓冲的计划,一旦出现偏差,就只能靠加班或延迟其他任务来恢复。
我倾向于把利用率当作诊断信号,而非绩效指标。若连续数周大多数人都接近满载,应检查是否存在需求过量、固定工作遗漏或技能瓶颈;若有人长期低负载,则应检查任务分配、技能适配、权限和依赖,而不是立刻把“空闲”归因于个人表现。
2. 把总工时相加,忽略稀缺技能
总容量充足,不代表关键工作能完成。十名普通开发人员的空闲时间,无法自动替代一名熟悉特定系统的运维专家;几个部门的总人天,也不能消除某个审批角色每周只有半天可用造成的等待。
当项目交付依赖少数专家时,计划必须标记关键技能、替代人员和可并行任务。否则项目风险会集中在“某个人哪天有空”这种隐性条件上,管理层却只看到部门总工时没有超标。
3. 把估算当作承诺
“需要 80 小时”可能是初步估算,不等于团队已经确认在某个时间段内有 80 小时可用。估算包含范围假设、复杂度判断和不确定性;承诺还需要考虑依赖、人员技能、优先级和可用窗口。两者混在一起,容易产生虚假的确定性。
我会在计划中区分估算状态,例如“粗估、已评审、已承诺、执行中”。对于需求还未澄清、验收标准尚不明确的工作,先给区间或容量预留,比把一个看似精确的小时数塞进排期更可靠。
4. 只按月看容量,错过周度瓶颈
月度总量能发现大方向,却可能掩盖关键周的冲突。某团队整月有 400 小时可用,不表示某一周的上线窗口、审计节点或客户验收前有足够人手。负载计划需要同时保留中期趋势和近期可执行视图。
我的做法是:季度层面看能力供给与需求方向,月度层面看项目组合和人员分配,未来两到六周则细化到周;临近上线或关键节点时,再按日检查关键角色。不同时间尺度服务不同决策,不必用同一粒度管理所有工作。
5. 把平均值当作每个人的现实
“每人每周开会 5 小时”只是群体平均,不代表每个岗位都一样。管理者、招聘人员、业务分析师、开发人员和一线支持角色的固定占用结构差异很大。把一个平均扣减率应用到所有人,常会低估某些岗位的真实工作量,也高估另一些岗位的可排期时间。
更稳妥的方式是先按角色建立基础假设,再用团队实际记录校准。假设不必一开始就完美,但必须透明、可修正。若某项扣减来自经验估计,应标记为“建议基准”或“情景假设”,不要包装成精确事实。
四、专业判断逻辑:从需求到容量,再到可执行承诺
1. 先定义工作范围和计划边界
计划开始前,我会让管理团队先明确本次计划覆盖什么、不覆盖什么。是只看项目工作,还是包括运营支持、招聘、培训和合规事项?覆盖哪些团队?规划周期是一个月还是一个季度?如果边界不清,后续数字再精细也无法横向比较。
需求应尽量使用可识别的工作包描述,至少包含负责人或责任角色、预计投入、最晚完成时间、优先级和依赖条件。暂时无法明确工时的事项,也应进入待评估队列,而不是因为“不知道要花多久”就从计划中消失。
2. 按角色和技能建立容量模型
容量模型不是复杂的人力预测系统,起步时只需把人员的工作日历、固定职责、技能和可投入比例记录清楚。关键在于定义口径一致。例如,“每周可用 30 小时”是扣除固定会议后的净时间,还是仍包含会议?不同团队的数字必须按同一规则解释。
对于人员流动较大的团队,可以先以技能组为单位建模,再在关键任务上落到个人。对于规模较大、跨项目依赖较多的组织,则需要把岗位、团队和项目组合关联起来,避免各部门各算各的,最后才发现同一位专家被多个负责人同时承诺。
3. 用时间桶检查供需,而非只看总和
把工作量按周或双周分配,才能识别需求峰值。每个时间桶都要比较需求与净容量,并把超出的部分标为冲突,而不是通过平均摊到整个季度来“消除”超载。对于跨度长、变化大的项目,可先用月度粗排,再逐步细化近期窗口。
供需检查要至少看三种冲突:总容量不足、技能容量不足、关键人员时间不连续。总容量不足可以讨论延期或增员;技能不足可能需要培训、外部支持或调整范围;时间不连续则可能需要重排任务、设置专注时段或减少并行项目。

4. 给不确定性设置处理规则
不同类型的工作,不确定性并不相同。重复性运营任务可用历史平均值估算;探索性研发、复杂系统改造或需求频繁变化的工作,更适合使用区间、阶段评审和容量上限。管理者不必假装每项任务都能精确估算,而应明确不确定性如何进入决策。
一种实用做法是把需求分成已确认、待澄清和探索性三类。已确认工作进入正式排期;待澄清工作暂不承诺具体日期;探索性工作先给有限容量,达到检查点后再决定是否继续。这样可以避免不成熟需求占据确定性资源。
5. 把缓冲和依赖关系显性化
缓冲不是“浪费出来的时间”,而是对波动、返工和突发事项的管理方式。缓冲应根据团队历史偏差、工作类型和外部依赖设定,而不是所有项目机械套用同一比例。若某团队长期出现大量未计划支持请求,就应基于实际记录设置容量,而不是期待这些请求消失。
依赖关系也要进入计划。任务 A 完成后任务 B 才能开始,若只把 A 和 B 的工时相加,无法看出等待时间和资源空档。管理者应区分“工作量”与“日历跨度”:一个任务可能只需要两天投入,却因为等待审批或环境窗口延续数周。
6. 明确变更的裁决机制
计划冲突出现时,团队需要知道谁有权改变优先级、谁确认延期、谁批准临时增员。若所有项目负责人都能直接向员工加任务,却没有共同的优先级机制,资源计划只会变成冲突记录表。
建议建立简洁的变更流程:提出新增需求,说明业务价值和截止原因;评估容量与依赖;列出被挤出的工作;由有权负责人作出取舍;更新计划并通知相关团队。关键不在流程复杂,而在于新增承诺必须同时说明代价。
五、案例与数据观察:把负载冲突从个人问题还原为系统问题
1. 一个跨职能团队的模拟案例
以下案例是用于说明方法的情景模拟,不代表某家企业的实际绩效。某中大型企业的产品交付团队由 18 人组成,包含产品、研发、测试、数据和运维角色。团队同时负责两个重点项目、日常客户支持和季度合规改造。初版计划按每人每周 40 小时计算,显示容量充足,两个项目都被标记为按期。

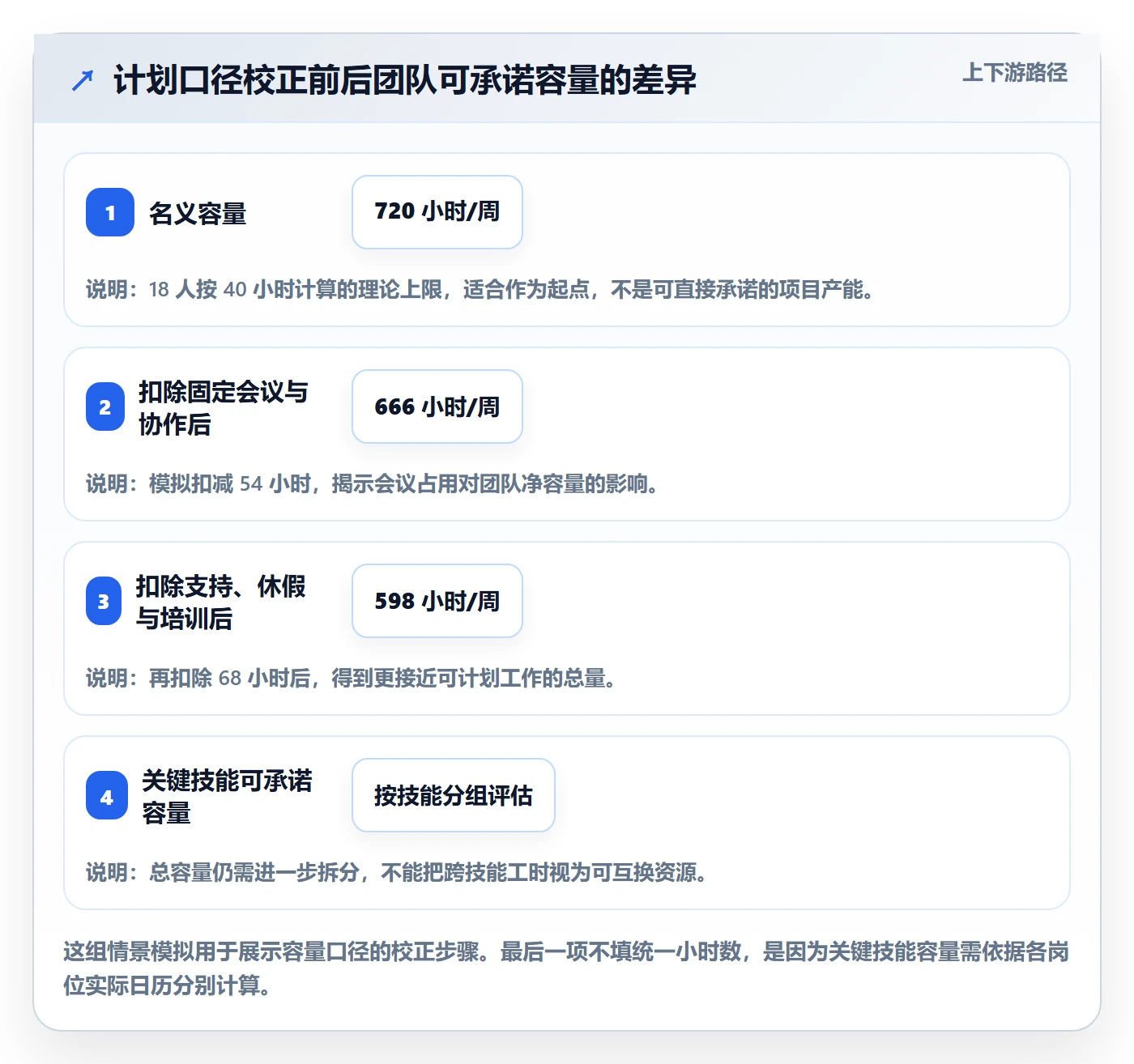

进一步核对后,团队每周固定会议和内部协作约占 54 小时,轮值支持约占 46 小时,已知休假和培训约占 22 小时。扣除这些占用后,18 人的每周理论净容量约为 598 小时,而不是 720 小时。再按关键技能拆分,数据工程和测试自动化在第 3 周分别出现短缺。
项目负责人最初的反应是“再协调一下人”。但把技能、时间和依赖放到同一张图里后,发现问题不是普遍缺人,而是两个项目都要求同一位数据工程师在同一周完成关键工作;测试团队的验收窗口也被客户支持任务挤占。通过把一个非关键分析工作延后两周、将测试回归拆分到两个窗口,并为支持轮值安排备份人员,团队没有新增编制,仍能降低关键周的冲突。
这个案例的管理价值不在于“精确算出 598 小时”,而在于把原本模糊的“大家很忙”转化为可讨论的选择:哪些工作必须在窗口内完成,哪些可以移动,哪些技能没有替代人选,以及调整后谁承担新风险。

2. 为什么先处理瓶颈比平均加人有效
若项目整体工时超出团队容量,增加人手可能有帮助;但若瓶颈集中在单一技能,新增人员未必能立刻改善结果。新成员需要熟悉业务、环境、质量规范和协作方式,短期还会增加导师与评审负担。管理者应先判断瓶颈是“量不足”还是“能力结构不匹配”。
我在资源讨论中会把新增人力的收益拆成三问:新增人员能接手哪类任务?多久能独立交付?现有成员是否需要投入时间带教?如果这三问没有答案,“多招几个人”可能只是在组织里增加等待和协调成本。
3. 从历史偏差中校准计划
计划偏差本身是下一轮规划的重要输入。可以记录每周计划工时、实际投入、未计划工作量、延期原因和返工比例。连续观察数个周期后,管理者往往能发现:某类工作的估算总是偏低,某个角色的会议占用明显偏高,或者某些依赖经常造成等待。
不要把历史平均值直接当作永久标准。业务季节性、产品成熟度和组织调整会改变工作结构。历史数据更适合用来提出问题、校准假设和设定风险区间,不适合用来机械预测未来每个项目。

4. 资源负载工具如何支持治理
当组织只有一个小团队、需求来源稳定时,共享表格通常足以起步。随着项目数量、团队规模和依赖关系增加,表格容易出现版本不一致、重复承诺、更新滞后和权限边界不清等问题。工具的价值不是替管理者决定优先级,而是让需求、人员、时间和变更记录能够互相追溯。
例如,PingCode 可用于中大型企业及 100 人以上组织的项目和团队协作管理场景。若企业考虑用这类平台支持资源计划,建议重点验证需求与项目是否能关联、团队负载是否可按时间和角色查看、变更是否留痕、管理层能否识别冲突,以及不同部门是否能在合适的权限范围内共享数据。选工具时,我不会先问功能清单有多长,而会先拿企业的一条真实冲突流程做演示。
演示时可以选一个跨部门项目,模拟新增任务、关键人员冲突、优先级变更和计划重排。观察系统能否呈现“新增任务会挤掉什么”,能否保留变更前后的状态,能否让责任人确认调整。如果工具只能展示漂亮的负载图,却不能连接需求、依赖和决策记录,管理者仍需要在多个地方手工对账。
六、落地步骤:从第一版计划到稳定运行
1. 第一步:选一个可验证的范围
不要一开始就要求全公司统一资源计划。可以选择一个项目较多、跨团队协作明显、负责人愿意参与的业务单元作为试点。试点的目标不是证明工具或流程“很先进”,而是验证数据能否被持续更新,冲突能否被更早发现,管理者能否据此作出取舍。
试点前先定义成功条件。例如,未来四周的关键技能冲突是否能提前识别,计划外工作是否有入口,负责人是否能在计划会上说明延期原因。目标应能被观察,不要只写“提升资源效率”这类无法判断是否达成的口号。
2. 第二步:盘点人员、角色和固定占用
建立人员清单时,除姓名和部门外,还要记录角色、关键技能、固定职责、工作日历、休假和参与项目情况。对于外包人员、兼职角色或共享专家,应标注其实际可用窗口与审批限制。数据不需要一开始全部自动化,但口径要清楚。
固定占用可以先从明显、重复的工作开始:例会、轮值、招聘面试、培训、合规检查、内部支持。不要把所有零碎时间都追踪到分钟;管理上重要的是识别稳定的容量消耗,而不是制造繁琐的填报负担。
3. 第三步:统一需求描述与优先级
需求清单至少要有业务结果、最迟需要日期、估算范围、关键技能、依赖项和优先级依据。优先级不应只是“高、中、低”标签,还要说明为什么重要:法定截止、客户承诺、收入影响、风险降低或战略窗口。这样发生冲突时,讨论才有依据。
对临时需求,可以设置简短入口,不必强迫所有请求都写长篇立项材料;但必须记录提出方、理由和预期影响。没有记录的工作,最后很难说明为什么原计划被打断,也无法用数据判断临时工作是否已经常态化。
4. 第四步:先对齐团队容量,再分配个人任务
安排工作时,先检查技能组和周度容量,再细化到个人。若团队整体容量已不足,应先在项目组合层面做取舍,而不是让每位员工各自承担超额任务。若总容量足够但关键技能不足,则需要讨论替代方案、培训、借调或外部支持。
将任务分到个人时,检查并行任务数量和时间连续性。过多并行会增加切换成本;对需要集中完成的任务,尽量提供连续时段。对于关键人员,不要只看本项目,还要确认其是否同时被其他负责人排入同一时间窗口。
5. 第五步:开展短而有决策的负载评审
负载评审不是逐人念表格,而是专门处理异常:哪些周超载,哪些技能无替代,哪些项目依赖尚未确认,哪些新增需求会挤出既有承诺。会议应聚焦需要管理层裁决的事项,已经没有冲突的安排可以异步确认。
我建议会议输出至少包括四项:冲突事实、可选方案、方案代价、决策责任人。比如“把数据分析任务延后两周,可保住上线测试窗口,但会推迟经营复盘”,比“人员不够,需要协调”更能推动决策。
6. 第六步:设置滚动更新节奏
对于变化频繁的团队,可以每周更新未来两到六周的计划,每月复核更远期需求;变化较少的部门则可降低频率。更新节奏应与业务变化速度匹配。过于频繁会带来维护成本,过于迟缓则会让资源计划失去预警价值。
每次更新不必重做全表,只需处理新增需求、人员变化、实际偏差和关键依赖。对已经过期的估算与计划,应及时关闭或标记,避免历史事项继续占用容量,造成虚假的超载。

七、不同组织情况的行动建议与取舍
1. 小团队、项目少:先把隐性工作写出来
小团队通常不需要一套复杂的资源治理体系。共享表格、团队日历和每周短会就可以起步,重点是把支持工作、会议和休假纳入可用容量。若新增工作很少,工具采购的收益可能暂时低于维护和培训成本。
取舍在于,表格启动快、灵活,但容易依赖个人维护;一旦项目和人员增加,数据版本与冲突追溯会变得困难。建议先坚持统一字段和更新责任,等跨项目协调成本明显上升后,再评估是否引入专门平台。
2. 100 人以上、多项目并行:优先建立组合视图
当人员分散在多个项目、部门和地区时,单个项目负责人很难掌握全局。此时应先建立项目组合和技能容量视图,明确哪些资源是共享专家、哪些工作属于持续运营、哪些项目拥有优先级裁决权。否则资源计划容易变成多个局部最优叠加后的全局超载。
对于这类组织,平台化管理可以减少重复录入、提高变化可追溯性,但也会带来权限设计、数据治理、流程培训和系统集成成本。企业应先选一两个高价值流程验证,而不是一次性把所有历史工作和管理口径搬进系统。
3. 需求波动大:预留机动容量,但要设边界
客户支持、应急响应和快速迭代团队常有大量突发需求。若把所有时间都排给项目,计划会反复被打断;若预留过多,项目交付可能看起来总是“资源闲置”。比较稳妥的方式是依据历史未计划工作量设置机动容量,并定期检验预留是否足够、是否过度。
如果突发工作长期超过预留容量,不应一直扩大缓冲而不追问原因。应进一步判断是产品质量问题、需求入口缺乏过滤、客户服务模式不合理,还是组织承诺超过能力。容量缓冲能吸收波动,不能替代问题治理。
4. 关键岗位稀缺:优先降低单点依赖
如果某类任务只有一人能够处理,短期可以通过明确排期和减少并行来保护其时间;中期则应安排知识转移、交叉培训、文档化和替代人选培养。只靠给关键人员加班,可能暂时保住一个节点,却会加大离职、错误和后续维护风险。
培训也有成本:培养替代者会占用当前专家时间,短期甚至降低交付速度。是否值得,取决于单点依赖的风险、未来工作量和岗位替代难度。对于低频、可外包且影响有限的工作,培养第二人选未必优先;对于核心系统和关键合规职责,冗余能力通常更有价值。
5. 预算紧张:先做需求取舍,再讨论增员
预算受限时,资源计划的作用不是把不足藏起来,而是把工作按业务价值和时间约束排序。管理者可以选择缩小范围、分阶段交付、推迟低优先级事项、调整期限或减少并行项目。若每个项目都保留原范围和原日期,最终很可能以质量、员工健康和客户信任为代价。
新增人员也不是唯一解法。外部专业支持适合短期、边界清楚的任务;内部轮岗适合可迁移技能;自动化适合重复性工作且有明确投资回报;延期适合价值不紧急的需求。不同方案的总成本不仅包括工资,还包括交接、培训、质量和管理成本。
6. 远程或跨时区团队:把协作窗口作为资源
跨时区团队的可用工时即使充足,也可能缺少共同协作时间。评估资源负载时,应把审批等待、交接频率和同步会议窗口纳入考虑。一个任务若必须在多地团队之间反复确认,计划工时可能不高,日历跨度却会明显增加。
这类团队的取舍是减少同步会议、增加结构化交接,还是集中安排重叠时段。选择取决于任务复杂度和决策风险。简单异步事项可以依靠清晰文档;高风险上线和问题响应则需要预先明确值守、升级路径和决策人。
八、衡量资源计划是否有效:别只盯一个利用率数字
1. 看计划可信度而非表格完整度
一个表格字段齐全,不代表计划可信。可用以下问题检查:实际发生的计划外工作是否能被记录?关键人员的多项目承诺是否可见?预计与实际偏差是否有复盘?新增需求是否明确影响了哪些既有承诺?如果这些问题没有答案,表格越复杂,反而越可能制造精确错觉。
计划可信度可以通过滚动对比观察:在每个周期开始时记录计划,在周期结束后对照实际,分析偏差来自估算、依赖、需求变更还是容量口径。重点不是追责谁“报错了工时”,而是找出下一轮能改进的假设和流程。
2. 同时看产出、波动和健康风险
利用率高未必代表交付多,低利用率也不必然代表浪费。管理者应结合按期完成率、未计划工作占比、关键技能冲突次数、返工情况和团队加班趋势判断。单一指标会诱导行为,例如为了提高利用率而提前填满任务,最终反而降低响应能力。
指标应该服务于诊断,而不是自动形成个人绩效排名。资源负载数据若被员工理解为“空闲就是不努力”,他们可能减少真实记录、把风险隐藏到计划外,最后管理层得到的不是更好的控制,而是更差的信息。

3. 把数据治理做得足够轻
资源计划需要真实数据,但不意味着每个人每天都要填报大量工时。数据采集方式应与决策频率匹配:对长期稳定的固定占用,可按周期维护;对项目任务,可记录计划和状态;对突发支持,可通过工单或简化分类统计。过度精细的采集容易让填报成本超过管理收益。
管理者还应明确数据的访问范围和使用目的。人员负载信息涉及组织安排与个人工作情况,应按职责授权,避免把透明误解为无限制公开。数据治理做得好,员工才更愿意暴露风险和承认计划偏差。
九、最终判断:负载计划的价值在于帮助组织敢于取舍
1. 计划不是承诺越多越好
一份优秀的资源计划,不会让所有项目负责人都满意,因为真实容量有限,优先级之间必然存在取舍。它的价值是让组织在承诺之前看到代价:如果提前这个项目,哪个任务会后移;如果不补关键技能,哪项交付会成为单点风险;如果保留全部范围,团队是否需要延长期限或承担额外成本。
这也是我对资源负载最重要的判断:负载表不是用来证明团队还能再挤出多少时间,而是用来揭示哪些承诺彼此不兼容。只要管理层愿意根据证据调整范围、顺序和资源,计划就能帮助组织更稳定地交付;如果每次冲突最后都变成“大家再努力一点”,再精细的工具也无法解决根本问题。
2. 下一步从一次真实冲突开始
如果你正在建立企业的人力资源计划资源负载机制,我建议不要先追求全员填报或复杂系统,而是选一个未来四到六周内真实存在的资源冲突,按需求、净容量、技能、依赖和变更代价逐项还原。把那些原本藏在个人日历、聊天记录和临时会议里的工作纳入视图,再让有决策权的人明确选择。
一旦这次讨论能回答“冲突是什么、有哪些可选方案、各自牺牲什么、谁来决定”,资源计划就已经开始产生管理价值。随后再逐步增加数据颗粒度、自动化能力和组织覆盖范围。先让取舍变透明,再让流程变高效;先建立可信口径,再追求精细预测。
常见问题解答(FAQ)
1. 人力资源计划中的资源负载应该怎么计算?
我在做季度计划时,发现每个人手上的项目看起来都排得下,实际执行却频繁延期。我想知道资源负载到底该按工时、人数还是任务数量计算,才能避免计划表“看着满、落地乱”?
建议按“可用工时”计算,而不是按任务数量或名义人数。公式可以用:资源负载率=计划投入工时÷可用于项目的工时×100%。例如,一名员工每周工作40小时,扣除例会、支持工作和休假后,可用于项目的时间是28小时;计划却排了32小时,负载率就是114%。这不是高效,而是计划已经透支。
实际排计划时,可先按周统计,再按角色汇总;同时把维护、客户支持等非项目工作单独列出,否则这部分隐性工作会不断挤占项目时间。
2. 资源负载率控制在多少比较合理?
我担心团队负载率太低会显得资源浪费,也担心排到100%后遇到临时需求就全盘延期。有没有一个适合企业管理者使用的判断区间,而不是简单要求每个人都满负荷?
负载率不宜一刀切,关键看工作是否可预测。对需求变化较多、经常处理突发问题的团队,可将计划负载控制在可用工时的70%至85%;工作节奏稳定、任务边界清楚的岗位,可以接近90%,但仍应保留调整空间。比如某团队每周可用项目工时为200小时,若计划安排190小时,一次紧急客户问题就可能导致加班或延期;
若安排160小时,则保留了40小时缓冲。管理者应关注持续超载和关键岗位瓶颈,而不是追求全员数字相同。
3. 发现关键员工超负荷时,应该先调人还是先改计划?
我做资源盘点时,常看到某个资深员工同时负责多个项目,其他人却还有空余时间。直接把任务分给空闲人员似乎能缓解负载,但我又担心交接成本和质量风险,应该怎么判断?
先判断超载来自任务总量、技能稀缺还是排期冲突,再决定调人或改计划。可逐项核对任务所需技能、交付时间、交接成本和返工风险:若任务标准化、文档齐全,转交通常比推迟更合适;若依赖资深员工的判断或上下游决策,贸然转交可能把工时节省变成返工。
实操中可先挑一项低风险任务做小范围交接,记录原负责人和接手人的实际耗时,再决定是否扩大。若多个项目争抢同一关键人员,应由管理者明确优先级,而不是让员工私下加班填补计划缺口。
4. 用表格或项目管理工具做资源负载计划,哪些字段最容易漏?
我准备把团队的资源计划从零散表格统一起来,但担心字段越加越多,最后没人维护。我想知道最少要记录哪些信息,才能及时发现超载和计划失真?
先保留能支持决策的字段:人员或角色、任务、所属项目、计划开始与结束时间、预计工时、每周可用工时、实际工时、优先级和状态。若只记录任务负责人和截止日期,管理者看不到同一周的工时冲突;若只记录预计工时,没有实际工时,也无法校准后续估算。
可以每周比较计划与实际:例如某类任务连续三周实际耗时比估算高25%,就应调整后续计划系数,而不是继续沿用旧估算。字段维护最好由任务负责人更新、项目负责人每周复核,避免把计划表变成没人相信的报表。
核心关键词
文章包含AI辅助创作:人力资源计划资源负载教程:企业管理者最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/545474
读者评论
我们团队以前按每人每周40小时排项目,结果支持工单和会议总被当成“效率损失”。把这些固定占用单独列出来后,延期原因确实更容易讨论。不过净容量多久校准一次比较合适?
按技能组看供需比直接加总工时有用,尤其是关键专家被多个项目同时预订的情况。只是技能标签如果长期不更新,也可能让人误以为某项工作只有一个人能做。
文中提到给不确定工作留缓冲,我认同,但缓冲最好结合历史数据分团队设定。统一留出固定比例,可能对支持工作多的团队仍然不够,对稳定重复的工作又显得过多。
