人力资源计划里的“工作量”经常算得很精确,最后却招错人:计划表显示需要新增 12 名员工,业务部门实际缺口可能只有 5 名;剩下的差额,往往来自重复统计、需求口径不一,或把“项目工时”直接当成“编制”。我判断人力需求时,不先问“要招多少人”,而是先追问:需求从哪里来、工作如何分配、现有人力有多少可用产能,以及哪些任务真的必须由新增员工完成。
一、先讲核心结论:工作量不是编制数,计划也不是招聘清单
1. 先把三个概念分开
人力资源计划中的工作量,是一段时间内需要完成的任务总量;产能,是现有人员在扣除休假、会议、培训、协作和必要缓冲后,实际可以交付的工作量;编制需求,则是工作量与可用产能之间的缺口,再结合技能、地点、班次和时间要求换算出来的岗位需求。
这三者不能互换。项目排期中的 1,000 小时,不等于需要 1,000 小时的新增员工;一名员工每月有 160 个合同工时,也不代表每月有 160 小时可以用于有效交付。若把合同工时直接当产能,计划表看起来整齐,实际执行却会持续超负荷。
我建议采用“需求量,有效产能,能力缺口,补充方式”四步法。先算清需求,再核验现有团队可用产能,随后定位缺口是人数、技能、时间还是地点问题,最后才决定招聘、内部调配、外包、自动化或调整优先级。
2. 一个可复核的基础公式
对于可按工时估算的工作,可用以下公式建立第一版模型:
净工作量 = 需求数量 × 单位标准工时 × 复杂度系数 × 返工系数
可用产能 = 计划人数 × 期间工时 × 有效产能率
等效人力缺口 =(净工作量 − 可用产能)÷ 单人期间有效产能
公式的价值不在于给出一个看似准确的小数,而在于迫使管理者说明每个输入值从哪里来。需求数量来自订单、项目或服务请求;单位工时来自历史记录、抽样或专家估算;复杂度系数反映工作难度;有效产能率则扣除不可避免的非交付时间。
如果计算结果是 4.6 人,不要直接把它包装成“需要招聘 5 人”。还要检查缺口出现在哪些月份、岗位技能是否可替代、工作是否能错峰、峰值是否短暂,以及现有员工是否已经承担了计划外任务。

3. 管理者最该盯住的不是一个总数
总工作量掩盖了岗位、技能、时间和地点差异。季度总需求看起来低于团队总产能,不代表团队一定有余量:如果工作集中在最后四周,或者关键任务只有少数员工能完成,仍然可能出现延期和加班。
因此,计划至少要能回答四个问题:哪个岗位缺人、缺什么能力、缺口持续多久、最晚什么时候要补上。没有这些信息,“计划新增 8 人”只是一个预算数字,无法指导招聘节奏和业务决策。
二、背景和真实场景:工作量为什么容易被算偏
1. 业务需求常常以项目、订单和服务请求的不同口径出现
一个常见场景是业务部门按项目报需求,财务按成本中心看费用,人力资源按岗位看编制,而一线主管按班次和任务安排人员。四种口径都可能正确,但它们描述的不是同一件事。
例如,同一项客户上线工作,业务部门可能把它算作一个项目,交付团队拆成 40 个任务,客户成功团队又按 15 家客户计算服务量。如果把三套清单直接相加,就会发生重复计算;如果只看项目数,又会漏掉实施、培训、验收和后续支持等工作。
我会先建立“需求对象”的唯一标识,再把不同部门的任务映射到同一个业务事件上。表格里至少保留需求来源、负责人、开始日期、交付日期、岗位类型、预计工时和关联项目。重复任务不靠会议上确认,而靠标识、责任人和交付物核对。
2. 计划工时与实际工时之间有系统性偏差
历史记录通常不是中性的。紧急任务容易被记下来,临时协助和沟通时间却可能没有记录;项目延期后追加的工作,可能被计入下一阶段;管理者还可能为了争取资源而高估需求,或为了控制预算而低报需求。
所以,历史工时不能不加筛选地直接作为标准工时。更可靠的做法是抽取同类任务的中位数,并区分正常交付、复杂交付和异常返工。均值容易被少数极端项目拉高;中位数更适合作为起点,但复杂度分布仍要单独检查。
3. 人员“在岗”不等于有空,更不等于具备所需能力
排班表上有 20 个人,不代表 20 个人都能承担新需求。有人处于关键系统值守,有人处于培训期,有人只掌握某一类客户或技术,有人需要承担审批和指导工作。按人数算产能,会把这些约束全部抹平。
我会把产能至少拆成三层:可用时间、可用技能、可用时段。只有三层都匹配,名义上的“空余人力”才可以抵扣相应需求。把一个不具备对应资格的人计入缺口抵扣,属于账面平衡,不是实际平衡。
4. 影响计划偏差的主要输入项
下表给出工作量模型常见输入项及其核验方法。具体阈值应根据组织的任务稳定性和历史数据决定,不宜把示例范围当作行业统一标准。
| 输入项 | 常见偏差来源 | 建议核验方式 | 对计划的影响 |
|---|---|---|---|
| 需求数量 | 重复项目、未确认需求、把意向当承诺 | 与订单、立项或服务请求编号关联 | 直接放大或缩小总工作量 |
| 单位标准工时 | 凭印象估算、只记录成功案例 | 按任务类别抽样,查看中位数和分位数 | 决定每单位业务量对应的人力投入 |
| 复杂度系数 | 所有客户或项目套用同一标准 | 按规模、定制程度、风险分层 | 影响高难度任务的资源配置 |
| 有效产能率 | 把合同工时等同交付工时 | 核对会议、休假、培训、值守和协作时间 | 影响现有团队可抵扣的工作量 |
| 技能可替代性 | 把总人数当成通用产能 | 建立岗位技能矩阵并由主管确认 | 决定缺口能否通过内部调配解决 |
| 需求时序 | 只比较全年总量,忽略峰值 | 按周或月拆分需求和可用工时 | 决定招聘时间、排班和阶段性支持方案 |
5. 计划质量取决于数据治理,不只取决于公式
有些企业上了系统、做了仪表盘,仍然算不准。原因通常不是图表不够多,而是同一个字段由多人随意填写,需求日期没有版本管理,项目延期后历史预测被覆盖,实际工时口径也不一致。
对 100 人以上、跨部门协作较多的组织,数据采集往往比计算公式更难。以 PingCode 为例,企业可以围绕需求、任务、负责人、优先级和计划周期建立可追踪的信息链;但工具本身不会替管理者定义“工时算什么”“任务如何归类”“谁对预测负责”。这些规则必须先确定,再谈系统化。
三、常见误区:看似精细的数字,为什么经不起复核
1. 误区一:把满勤工时当作有效产能
如果每人每月按 160 小时计算产能,实际上默认了员工每小时都可以交付计划内任务。现实中,沟通、会议、辅导、审批、系统维护和临时支持都占用时间。管理者不应把这些活动都视为“浪费”;很多活动本身就是岗位责任的一部分,只是不能再重复算作项目交付产能。
更合适的做法是用历史观察或抽样记录得到有效产能率,并按岗位区分。研发、销售运营、招聘和一线客服的非交付时间结构不同,统一套用一个比例会造成新的误差。

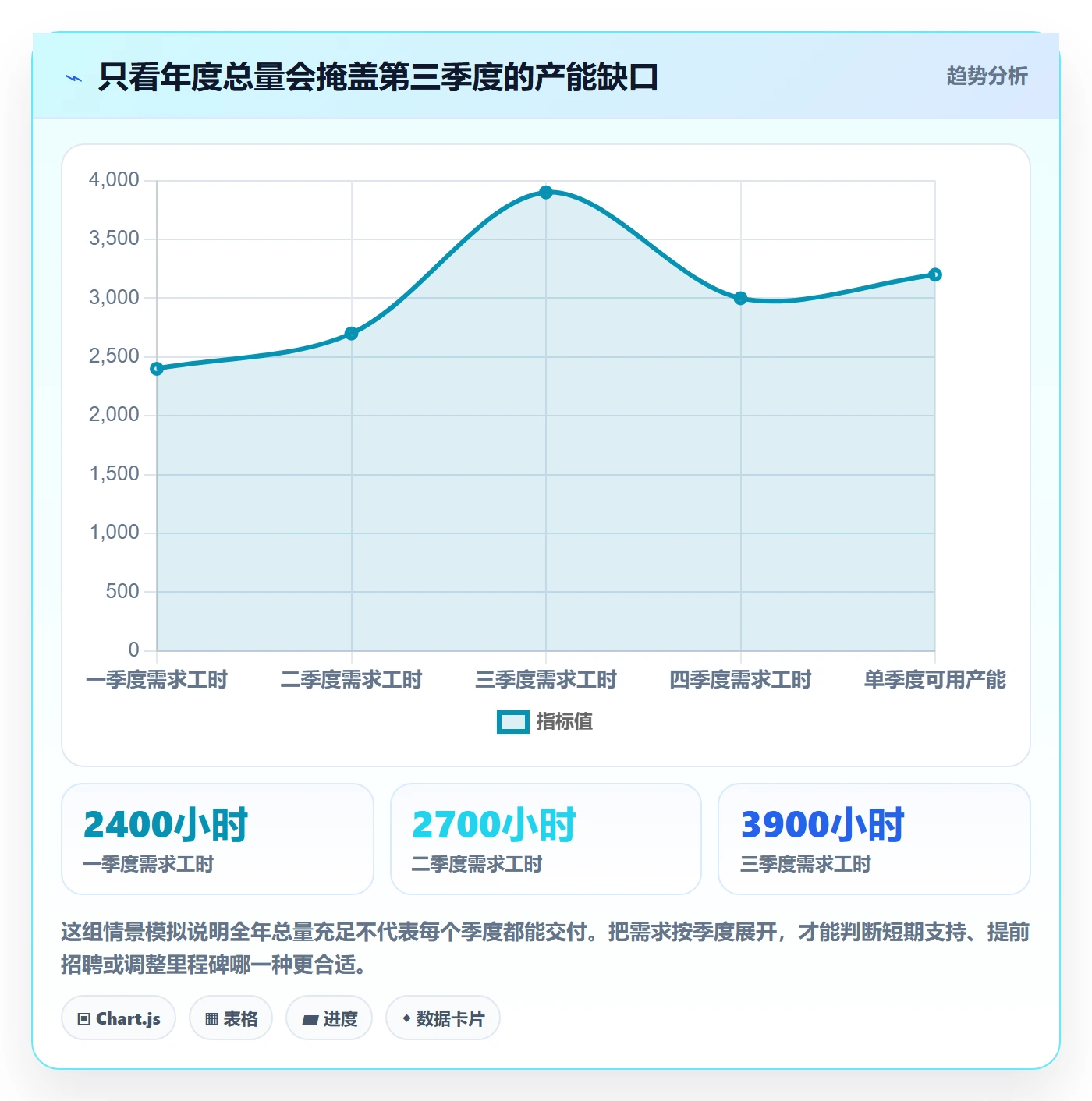

2. 误区二:用全年平均数掩盖月度峰值
全年需求 12,000 小时、全年产能 13,000 小时,表面上似乎不用补人。但如果 60% 的工作集中在第三季度,其他季度的闲置并不能自动转移到第三季度。尤其在岗位技能不可互换、交付时间不可调整时,全年平均会给出错误的安全感。
计划应至少拆到月;对于项目启动、旺季排班或集中交付,也可能要拆到周。拆分不是为了追求管理细度,而是要让峰值、空档和最晚到岗日期可见。
3. 误区三:把忙碌程度当作工作量证据
员工“每天都很忙”是重要信号,但不能单独作为增编依据。忙碌可能来自需求增长,也可能来自返工多、审批慢、职责不清、任务切换频繁或低价值流程。若只通过加人解决流程问题,短期可能缓解排队,长期却会让低效流程获得更多资源。
我会把工作量分为增值交付、必要管理、返工等待和可消除活动。对可消除活动,先评估流程改进;对必要管理,纳入岗位产能;对返工,追溯质量原因。只有明确是有效需求导致的持续缺口,增编才是有力选项。
4. 误区四:按部门人数比例分摊新增编制
“各部门按现有人数增加 5%”看起来公平,但公平不等于合理。增长快的业务可能被低配,需求收缩的部门可能继续获得预算,技能稀缺岗位也可能被一般岗位的比例稀释。
资源配置应以工作量和业务优先级为依据,再用预算和组织原则约束,而不是先定比例、再寻找理由。若确实需要统一压缩,可以明确这是预算决策,而不要把压缩后的数字包装成需求测算结果。
5. 误区五:把估算写成“精确值”,忽略不确定性
预测工作量不是测量一个已经存在的物体。订单可能取消,项目范围可能变化,新员工也有爬坡期。把“预计 7.3 人”写成确定结论,会让管理者误以为模型精度高于输入数据。
我更倾向于给出基准、低位和高位三种情景,并解释每种情景需要什么条件。区间不是逃避决策,而是把不确定性暴露出来,让预算、招聘和交付负责人可以共同讨论风险。

6. 误区五之外,另一个常见问题:只算新任务,不算存量工作
管理者经常从新项目清单开始估算,却忘了团队还要维护现有业务、处理客户问题、完成合规事项和支持内部协作。新任务的工时算得越细,存量工作漏得越多,结果仍然偏低。
我会为存量工作单独设置基线,例如固定运维、周期报表、招聘面试、例行审核和客户支持。基线要定期复核:业务变化时调整,不能因为它“每个月都做”就永远沿用旧数。
四、专业判断逻辑:从业务需求推导可执行的人力方案
1. 先定义测算边界
开始测算前,我会在一页纸上写明规划周期、组织范围、纳入的工作类型、工时口径和数据截止日期。边界不清,后续所有数字都可能在讨论中被改变。
例如,计划周期是未来两个季度,范围包括正式员工和稳定外包产能;不包括尚未批准的项目,不把会议和培训当成项目交付工时;统计单位按有效工时,技能要求按岗位族和等级区分。边界明确后,跨部门对账才有共同基础。
2. 需求端:从业务量换算到任务工作量
需求端不能只用“预计增长 20%”这类抽象比例。应尽可能关联可以追踪的业务量,例如新增客户数、订单数、功能需求数、服务请求量、招聘岗位数或门店营业时长。
接下来要把业务量映射到任务类型。以客户实施为例,新增客户可能产生需求澄清、配置、数据迁移、培训、验收和上线支持等不同任务。每类任务的工时标准不同,复杂客户也不能与标准客户等量处理。
3. 供给端:把名义人数折算成可用产能
供给端要从人员名册出发,逐人或逐岗位核对状态:是否在岗、何时到岗、是否有离职或长假计划、是否需要承担固定值守、是否具备目标任务所需的技能。
如果无法逐人估算,可以按岗位族建立产能模板,但应保留关键岗位的单独校验。对于新员工,还要考虑爬坡期;刚到岗的人不应立即按成熟员工的标准产能计入模型。
4. 缺口端:区分“总量不足”和“结构不匹配”
总量不足是团队在规划周期内的总可用产能低于净工作量;结构不匹配是总产能可能够用,但岗位、技能、地点或班次对不上。两类问题的解决办法不同。
总量不足可以考虑招聘、外包、延后交付或减少需求;结构不匹配则应优先看培训、跨团队调配、任务拆分和技能替代。若不区分问题类型,企业可能在总人数已经充足时仍继续招聘,或者在关键技能短缺时只增加一般岗位人数。
5. 把不确定性显式放入情景分析
对于稳定、重复且历史数据充足的任务,可以用基准估算;对于新业务、探索性项目或需求波动大的工作,则要使用区间或情景。基准情景回答“按当前判断可能需要多少”,低位和高位情景回答“如果关键假设变化,计划会怎样”。
例如,低位情景假设一部分需求延后,高位情景假设交付范围扩大并出现一定返工。情景参数要写清楚,不能为了给出漂亮的数字而随意调整。管理层批准计划时,应同时批准其依赖的关键假设。
6. 建立能被复核的工作量台账
一个可用的台账不必复杂,但至少应包含:需求编号、业务来源、任务类型、计划数量、单位工时、复杂度、计划周期、岗位技能、负责人、估算日期、实际工时和预测版本。
要特别保留版本。预测是某个时间点基于已知信息的判断;如果把旧预测直接覆盖成新数字,管理者就无法知道偏差来自需求变化、估算错误还是执行效率变化。
对 100 人以上的组织,需求、任务和人员信息分散在多个部门时,可以用 PingCode 这类项目管理平台把需求、任务、负责人和时间节点关联起来,减少手工汇总与重复录入。但人力计划仍需结合人事系统、排班数据和财务预算核对。任何单一系统都不应被当作所有人力事实的唯一来源。
7. 让预测和实际形成闭环
每个周期结束后,比较预测工时与实际工时,并对偏差做分类:需求量偏差、单位工时偏差、复杂度偏差、人员缺勤、技能不匹配或范围变更。不要只记录“超支 20%”,要找出超支发生在哪个环节。
偏差分析不是为了追责某个估算人,而是为了更新模型。若某类任务连续三期都高估,检查标准工时是否过时;若需求预测总是偏低,检查业务部门是否晚报计划外工作。模型只有在反馈后持续校准,才值得被用于招聘和预算决策。

五、具体案例与数据观察:从 12 人申请到按阶段补位
1. 案例口径说明
下面是一组情景模拟,用于展示测算方法,不代表某家企业的实际经营数据,也不是行业基准。假设一家 300 人左右的中型企业准备在两个季度内交付一批客户实施和产品改进项目,业务部门最初申请新增 12 人。
我不会先按申请人数做比例削减,而是把需求拆成任务,核对历史工时、交付日期和技能要求。模拟中,需求集中在实施、测试和客户支持岗位,部分任务属于一次性峰值,另一部分则是持续性维护。
2. 先拆工作量,而不是直接换算人数
业务清单显示,两个季度内共有 60 家客户进入实施阶段,另有 30 项产品改进需求和持续的客户问题处理。按任务类型拆分后,估算总工作量为 5,400 小时;根据复杂度和历史返工情况,增加 8% 的风险缓冲,调整为约 5,832 小时。
团队现有 18 名相关人员。按名义工时计算,两个季度的总工时显然远大于需求;但扣除休假、培训、固定值守、内部协作和不可替代的职责后,能够用于目标任务的可用产能约为 4,500 小时。初步缺口约 1,332 小时。

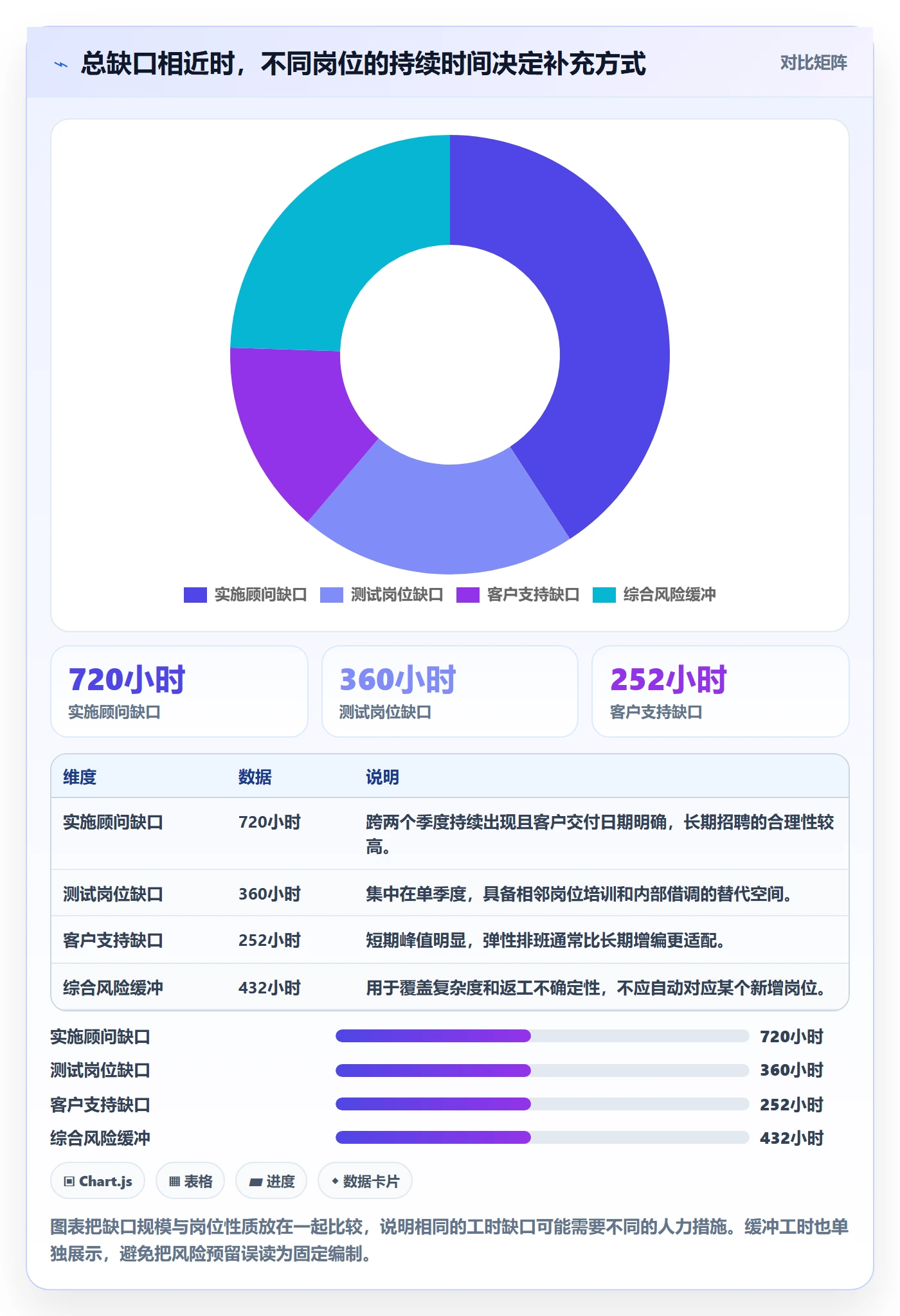

这仍然不是“需要新增多少人”的答案。继续按岗位拆分,发现缺口中约 720 小时集中在实施顾问,约 360 小时集中在测试能力,剩余部分是客户支持高峰。团队中有一部分测试任务可在下季度通过培训由相邻岗位承担,但实施顾问的客户现场时间无法完全替代。
3. 按持续时间和可替代性确定补充方案
实施顾问缺口连续两个季度存在,且客户上线日期已确认,适合提前招聘或安排固定外部支持。测试缺口集中在一个季度,可以通过内部培训、阶段性借调或调整验收顺序解决。客户支持高峰只持续数周,若直接招聘长期员工,可能在峰值结束后出现产能闲置。
因此,这个模拟案例的建议不是一次性新增 12 人,而是先批准 3 个关键岗位招聘,再为测试任务设置 1 个季度的内部借调,并为客户支持准备弹性排班。若业务预测在下次滚动复核中继续上升,再启动第二批岗位。
4. 计划要同时列出判断依据和触发条件
建议用“基准方案、触发条件、替代方案”呈现决策,而不只给一张编制申请表。比如,基准方案是先招聘 3 人;如果确认客户实施量连续两个月超过基准 15%,触发第二批招聘评审;如果新增客户延后,则暂停招聘并优先用内部调配吸收。
这种写法让管理者知道新增人力并非不可逆承诺,也让招聘团队可以提前安排候选人储备,而不是等业务已经延期才开始找人。

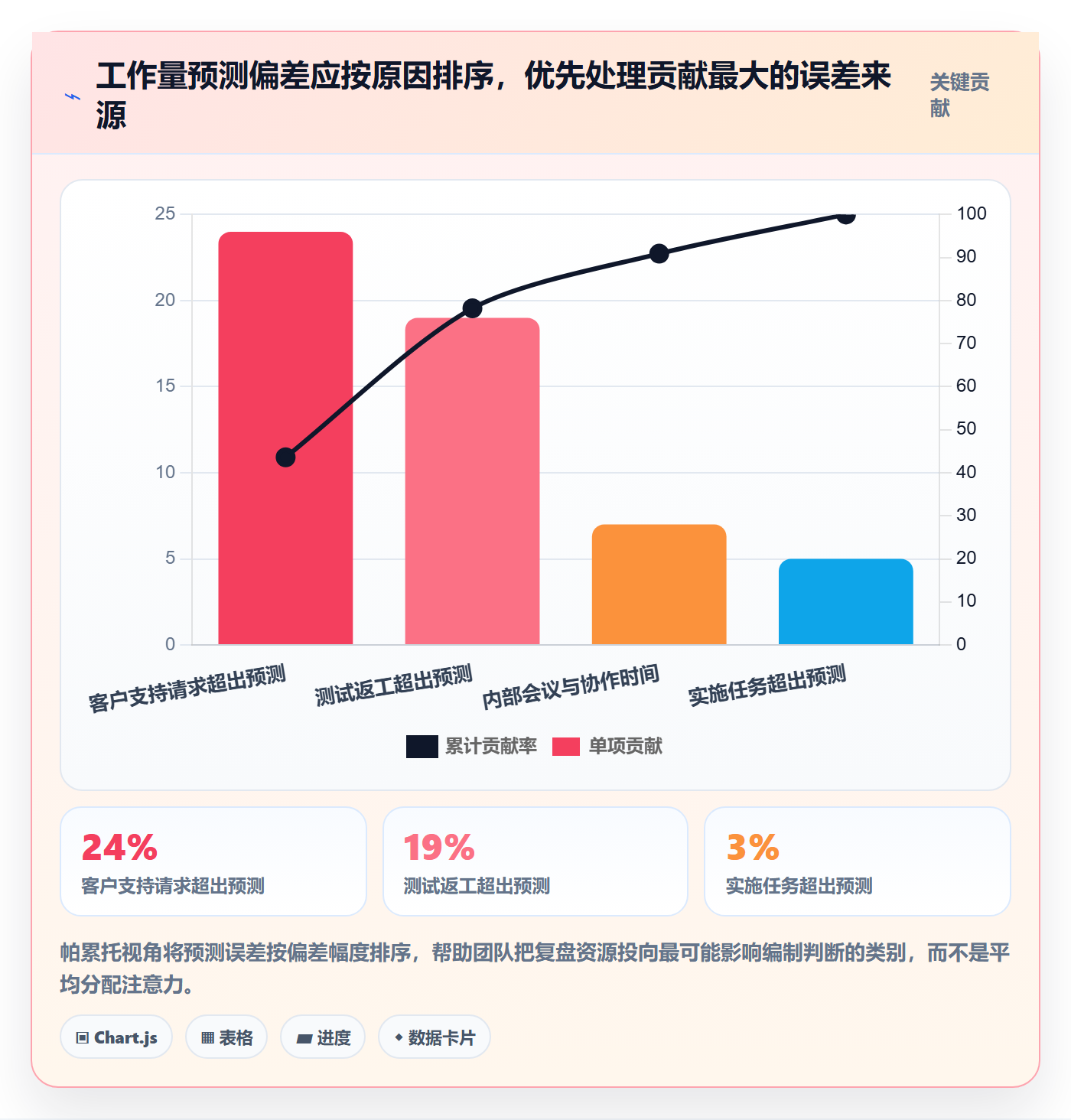

5. 对照预测与实际,找到偏差来源
假设第一个季度结束后,实际工作量比预测高 11%。复盘发现,偏差并非普遍存在:实施工作只高 3%,测试返工高 19%,客户支持请求高 24%。如果只看总量,容易得出“所有部门都需要增员”的结论;拆到任务类别后,真正的问题可能是测试质量和客户支持需求预测,而不是全面缺人。
这类分解对预算也有帮助。测试返工若来自需求变更,应评估需求确认流程;若来自质量缺陷,应评估培训、自动化和交付检查。客户支持请求如果属于短期发布问题,增加长期固定编制未必划算;若持续增长,则要重新评估服务模式和岗位容量。

六、不同情况下的行动建议:不要让一种方案回答所有缺口
1. 需求稳定、任务重复、历史数据充足
这种情况下,可以建立标准工时和岗位产能模型,按月滚动更新。先用过去 6 至 12 个月的任务数据划分类别,再查看中位数、波动范围和异常任务比例。数据充足不等于可以永远套用旧标准,业务流程变化后仍需重新抽样。
行动上,优先固定数据口径、建立预测与实际偏差表,并将长期稳定的缺口纳入年度招聘和预算安排。对于变化小、重复度高的工作,模型适合用于常规排班和人员计划。
2. 新业务、项目探索或需求波动较大
新业务没有可靠历史基线时,不要伪装成精确预测。先用任务清单和专家估算给出区间,记录假设,按阶段验证。随着真实数据累积,再逐步替换假设值。
行动上,先明确试点规模和停止条件,采用阶段性合同、短期支持或小批量招聘降低不可逆成本。若项目商业价值尚未验证,先把人力计划与业务验证节点绑定,而不是一次性按理想规模配齐团队。
3. 总产能足够,但关键技能短缺
如果团队总工时充足、特定技能却成为瓶颈,招聘不是唯一答案。可以评估培训周期、任务拆分、导师支持、内部轮岗和外部专家的短期协助。关键问题是技能补齐的时间是否早于业务交付截止日期。
行动上,制作技能矩阵,标注每项关键技能的熟练人数、备份人数和培养周期。如果只有一名员工掌握关键技能,缺口不只是当前工时,还包括离职、休假和知识传递风险。
4. 缺口只在短期峰值出现
对于季节性高峰、集中上线或短期客户活动,长期招聘可能形成后续闲置。可比较弹性排班、内部借调、临时外包、交付错峰和缩小服务范围等方案。
行动上,估算峰值持续时间和重复频率。如果峰值每年重复、技能门槛高且供应难度大,提前建立稳定的人才储备可能值得;如果只是一次性事件,短期支持通常更灵活。
5. 员工长期超负荷,但工作量证据不完整
在数据缺失时,不建议仅凭“大家都很忙”立即扩编,也不应以“没有证据”为由继续压缩。可以进行 4 至 6 周的轻量抽样,记录任务类别、等待时间、返工、加班和计划外请求,避免要求员工逐分钟填报。
行动上,把采集目标限制在管理决策所需的信息。若过程记录增加了大量行政负担,测量本身就会改变工作行为,产生新的失真。先选择一两个团队试运行,再决定是否扩大。
6. 组织正在调整,岗位和职责尚未稳定
岗位职责频繁变化时,按旧岗位编制模型推算未来需求,容易把临时分工固化为永久组织结构。此时需要先厘清工作由谁负责、哪些任务合并或取消,再确定长期岗位需求。
行动上,将人力计划分成“过渡安排”和“目标组织”两层。短期可以用项目团队、临时授权和共享服务维持运营;长期编制则等职责边界和工作量稳定后再确认。

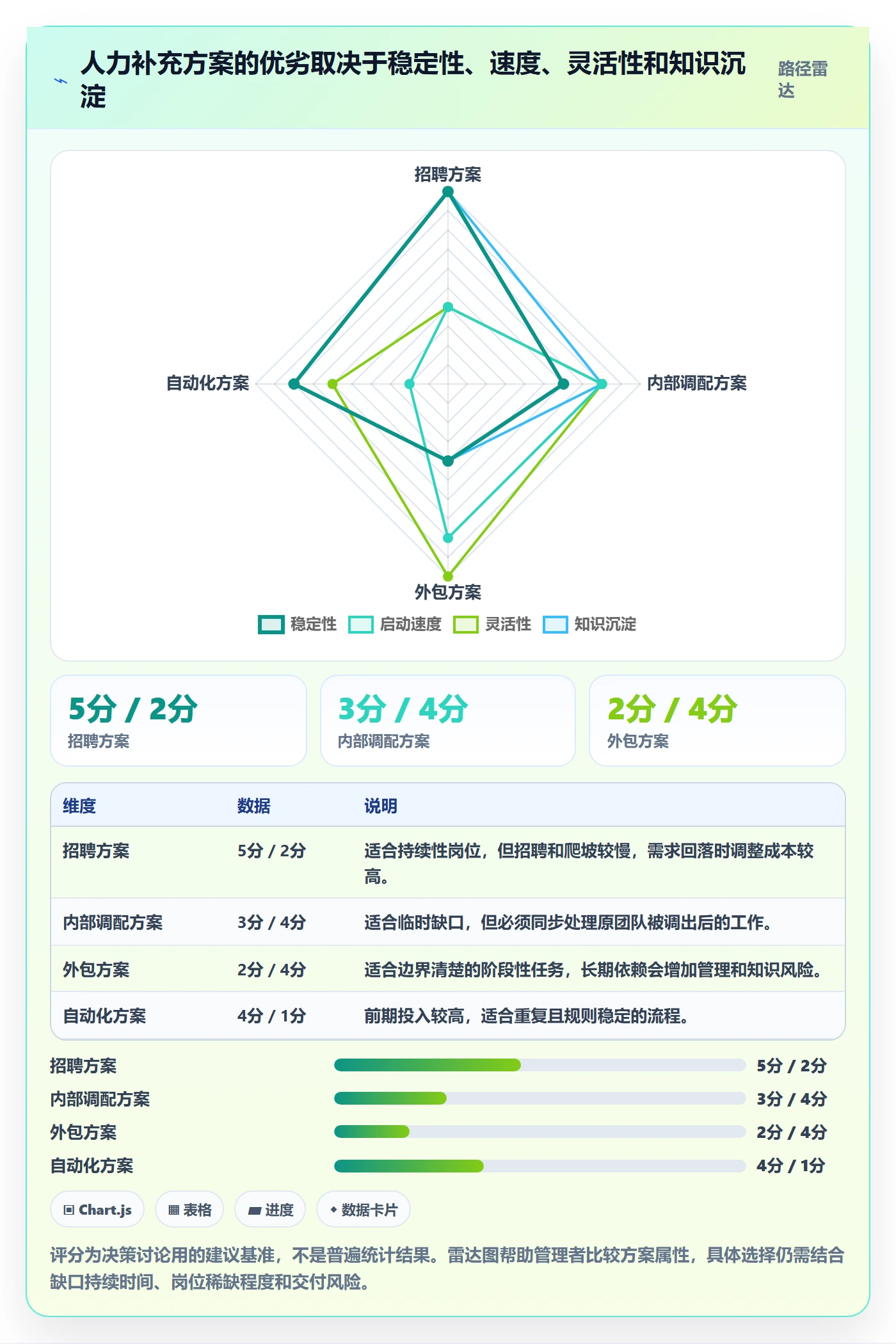

七、不同情况下的取舍:招聘、调配、外包、自动化与延期
1. 招聘:适合持续、明确且不可轻易替代的缺口
招聘的优势是能形成稳定产能、积累组织知识和客户经验。它的成本不仅是薪资,还包括招聘周期、培训、管理成本、设备和员工爬坡期。若需求只持续一个月,长期招聘未必划算;若关键岗位难以临时替代,迟招也可能造成高额交付风险。
招聘前应确认三件事:缺口是否持续、岗位技能是否明确、预计到岗时间是否早于业务需求。对重要岗位,还要考虑招聘市场周期,不能把“批准编制”误认为“已经有产能”。
2. 内部调配:适合技能相近、优先级可调整的工作
内部调配可以缩短补位时间,但会把缺口从一个团队转移到另一个团队。调配前应检查被调出团队的任务是否可以延期或减少,不能只把人移过去,却保留原团队的全部承诺。
调配也有隐性成本:交接、学习、管理跨度和上下游协作可能占用时间。对短期支持,明确起止日期、交付范围和负责人,避免临时借调变成无期限的双重责任。
3. 外包:适合边界清晰、交付标准明确的工作
外包可以应对短期峰值或特定专业需求,但不一定比招聘便宜。还要考虑需求澄清、供应商管理、数据安全、质量返工、知识转移和合同退出成本。
若工作涉及核心判断、长期客户关系或高度依赖内部知识,外包可能增加沟通和质量风险。更适合将交付物、验收标准、数据权限和变更流程写清楚,再比较总成本,而不是只比较小时报价。
4. 自动化和流程改进:适合重复、规则清晰且返工可定位的工作
自动化不能简单等同于“减人”。如果流程输入不稳定、例外情形很多,自动化可能把混乱快速放大。实施前要先确认任务频率、规则稳定性、人工处理成本和错误代价。
更合理的判断是:自动化投入能否减少重复工时、缩短等待时间、降低错误率,且维护成本可接受。把节省的工时重新投入更高价值的工作,通常比直接假设某个岗位可以取消更可靠。
5. 延期或缩减范围:适合资源成本高于项目边际价值的需求
当所有需求都被标成“必须马上做”,人力计划就无法发挥优先级管理作用。管理者应比较延期代价、业务收益、合规风险和新增资源成本。某些任务不是缺人,而是不值得在当前周期完成。
延期不是失败。若业务部门无法说明任务的结果价值、截止时间或不做的后果,先要求补充决策依据,可能比立即批编制更负责任。
| 方案 | 最适合的缺口 | 主要优势 | 主要风险 | 决策前要确认 |
|---|---|---|---|---|
| 招聘 | 持续且技能要求明确的缺口 | 形成稳定、可积累的组织产能 | 招聘周期长,需求回落后可能闲置 | 缺口持续时间、到岗时间、培养周期 |
| 内部调配 | 短期缺口且团队间技能相近 | 启动快、知识迁移相对容易 | 可能把压力转移给其他团队 | 被调出工作的优先级和替代安排 |
| 外包 | 边界清楚的阶段性或专业任务 | 灵活应对峰值和稀缺能力需求 | 沟通、质量、数据和退出成本 | 验收标准、权限、知识转移要求 |
| 自动化 | 高频、重复、规则稳定的任务 | 减少重复劳动并改善一致性 | 前期投入、维护负担和例外处理 | 任务频率、错误成本、维护责任 |
| 延期或缩减 | 价值尚不明确或优先级低的需求 | 释放产能给更重要工作 | 可能影响收入、客户体验或合规 | 延期损失、替代方案、决策责任人 |

八、把计划落地:一套可执行的滚动复核流程
1. 建立固定的预测周期
人力计划不应只在年度预算季计算一次。年度计划适合确定方向和预算上限,季度滚动计划适合更新业务假设,月度检查则适合识别近期峰值和招聘进度。周期越短,越应关注执行变化;周期越长,越要明确预测的不确定性。
建议至少每季度重估一次,并对关键岗位每月复核。复核不等于推翻全部计划,而是确认需求量、时间表、人员到岗和风险假设是否发生变化。
2. 设定预测误差的诊断规则
误差阈值应按任务稳定程度设定,而不是统一要求所有部门预测准确率达到某个数字。重复工作和新项目不具备相同可预测性。可先观察连续几个周期的误差分布,再确定哪些偏差需要升级讨论。
当偏差超过组织设定阈值时,先判断是需求范围变更、单位工时错误、产能缺勤还是技能不匹配,再决定是否改变编制。不要把每次超预测都转换成紧急增员。
3. 用一页决策摘要连接业务、人力和财务
一页摘要可以包含:基准需求工作量、现有可用产能、关键技能缺口、低位和高位情景、建议补充方式、预算影响、招聘提前期、触发条件和不采取行动的风险。它比几十张未解释的明细表更容易支持管理层决策。
明细数据仍需留档,以便复核;摘要则应突出假设和选择。真正需要管理者批准的,通常不是公式,而是需求优先级、风险承受程度和成本承担方式。
4. 明确数据责任人和口径变更流程
业务负责人负责确认需求和优先级,团队主管负责岗位技能与可用产能,人力资源负责岗位结构和人员状态,财务负责成本与预算口径。每项数据都要有明确责任人,否则所有人都能修改、也就没有人对准确性负责。
口径改变时要记录生效日期和理由。例如,工时统计从“任务实际工时”改成“任务加沟通时间”,必须注明版本,否则不同周期的数字不能直接比较。
5. 用系统减少重复劳动,但不要迷信自动化报表
当需求和任务散落在表格、邮件和会议纪要里,汇总很容易重复、遗漏和过期。项目管理平台可以帮助团队把需求、负责人、任务状态和时间节点关联起来;PingCode适用于中大型企业及 100 人以上组织的协作管理场景,能支持团队围绕工作项开展追踪。
但在设计人力计划时,仍应明确哪些字段由谁维护,哪些数据需要从人事或财务系统核对,哪些工时只能通过抽样获得。自动生成的报表会忠实呈现输入数据,却不会自动识别错误口径和重复需求。
衡量系统是否有价值,不是看报表数量,而是看它是否减少重复录入、缩短月度核算时间、提高需求可追踪性,以及让预测偏差更容易被定位。若系统增加了填报负担,却没有改善决策,说明流程或字段设计需要调整。
九、结尾:先证明缺口,再讨论增加多少人
1. 计划的专业性体现在假设透明,而不是数字复杂
人力资源计划工作量教程最终要解决的,不是如何把工时换算成漂亮的编制数,而是怎样让组织知道:业务需求是否真实、现有产能是否可用、缺口是短期还是长期、技能能否替代,以及哪一种补充方式的总成本和风险更合适。
我最看重的不是模型输出“需要 4 人”还是“需要 6 人”,而是每个结论都能追溯到需求、任务、工时、人员状态和关键假设。透明的区间,往往比没有依据的精确值更有决策价值。
2. 下一步从一张小范围工作量表开始
如果当前企业还没有成熟数据,不必先建复杂系统。选一个需求较稳定的团队,收集一个周期的业务量、任务类别、预计工时、实际工时、人员可用时间和技能要求;区分新增需求、存量工作、返工和等待,再比较预测与实际。
复核一到两个周期后,再决定是完善岗位产能模型、调整流程、补充关键技能,还是启动招聘。先把缺口证明清楚,再决定用什么方式填补;先让数据能解释偏差,再扩大测算范围。这比从一个编制目标倒推工作量,更能避免招错人、预算失控和团队长期透支。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:人力资源计划工作量教程:企业管理者数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/545369
读者评论
我们过去确实把项目工时直接换算成招聘人数,后来发现不少时间花在支持和返工上。按任务类型拆开后,缺口更容易解释,不过历史工时记录不完整时,标准工时怎么校准还是挺难的。
按季度看峰值比看全年总量更有用。我们有些岗位淡季的空余产能并不能转给旺季,技能和到岗时间都卡得很具体;如果能再把新员工爬坡期纳入测算,招聘节奏会更贴近实际。
文中提到先区分可消除活动和必要管理,这点很关键。团队长期忙碌未必是缺人,也可能是流程反复。我比较关心的是,抽样记录工时如何避免增加一线员工的填报负担?
