资源负载管理指南:企业管理者如何做好人力资源计划,流程优化全流程

资源负载管理最常见的失败,不是“人不够”,而是组织把需求、技能、可用时间和优先级分别放在不同表格里,等到项目延期时才发现同一个关键岗位被同时分配给三项工作。我的判断是:人力资源计划不能从“每个人有多少空闲时间”开始,而要从“哪些承诺值得占用哪些稀缺能力”开始。本文提供一套从需求预测、负载核算、冲突处理到流程复盘的管理方法,并用一个明确标注为情景模拟的中型企业案例演示如何落地。

一、先讲核心结论:资源负载管理不是把日历填满

1. 先管理优先级,再管理人头

资源负载管理,是把业务目标转化为可执行的人员需求,再把需求与员工的技能、可用时间、工作节奏和组织约束对齐。它不等于排班,也不等于统计工时。排班解决“谁在什么时间做什么”,工时记录说明“时间花到哪里”,而资源负载管理还要回答更前置的问题:这项工作是否值得启动,是否必须由这个人完成,是否应该现在完成。

管理者容易把“团队很忙”误判为“团队效率高”。但如果高负载来自优先级反复变化、等待审批、职责交叉和返工,忙碌只是浪费被分摊到了更多人的日历上。真正有效的计划,应同时降低关键岗位过载、非关键任务闲置和跨团队等待,而不是追求每个人的利用率都接近百分之百。

2. 计划至少要同时看四种资源

我在设计资源计划时,会把“人力”拆成四类约束:可用工时、专业技能、时间窗口和决策权限。可用工时决定能做多少,技能决定由谁做,时间窗口决定工作何时能发生,决策权限决定卡点能否及时解除。只看人头数,会把这四个问题错误地折叠成一个问题。

  • 容量:扣除休假、会议、值班、培训和固定运营工作后,真正可投入项目的时间。
  • 能力:员工能否独立完成任务,还是需要资深人员复核、指导或承担最终责任。
  • 时序:需求是否有固定交付窗口,任务之间是否存在前置依赖。
  • 治理:优先级冲突由谁裁决,计划变化由谁批准,变更成本由谁承担。

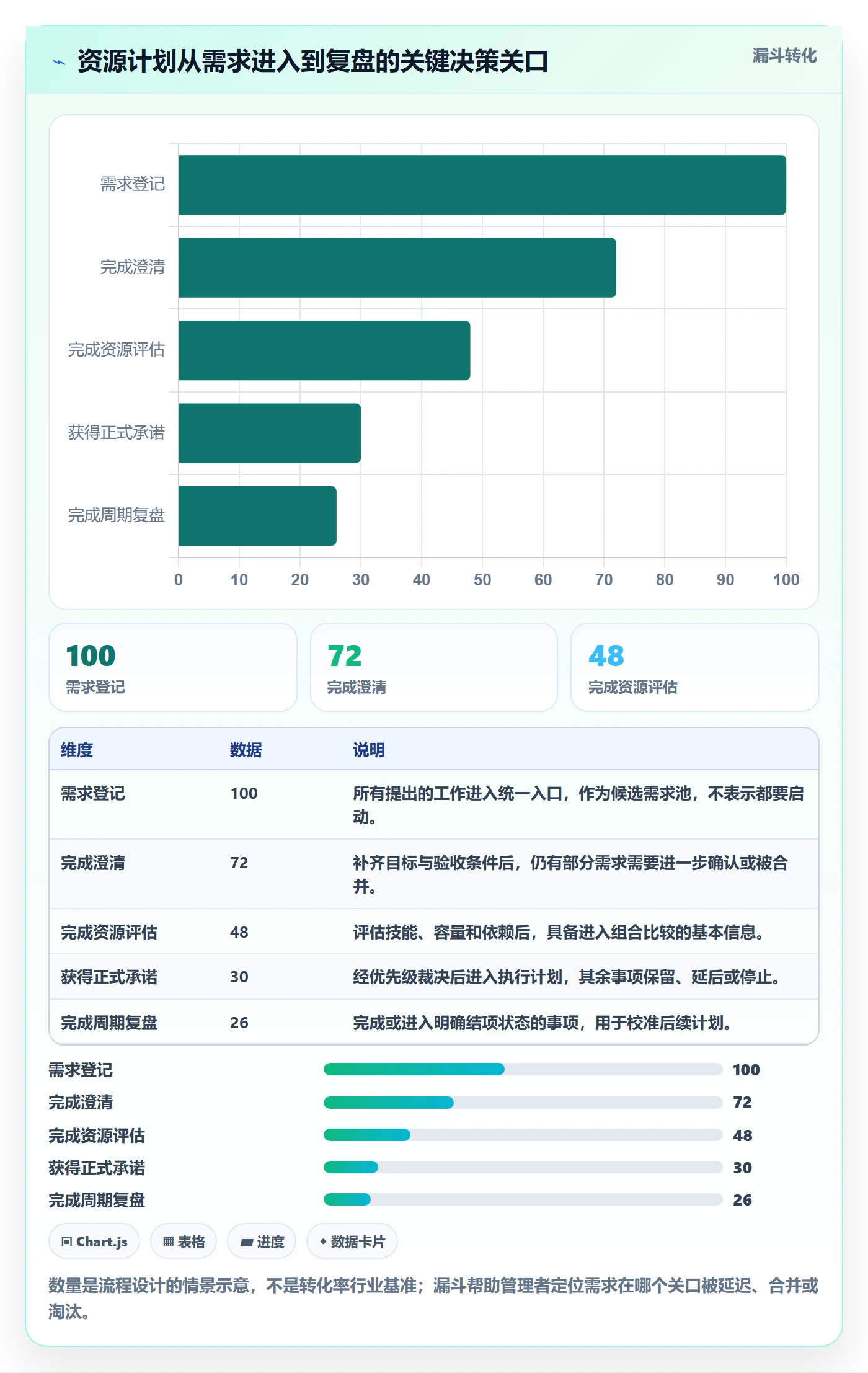

3. 一个可执行的计划应能回答六个问题

资源计划如果只能回答“谁负责”,还不够。对每个重要需求,至少要说明它要达成什么结果、为什么现在做、需要什么技能、预计占用多少容量、与哪些工作冲突,以及出现变化时如何调整。

  1. 目标是否与业务优先级相连,验收标准是否清楚?
  2. 需求是确定承诺、候选事项,还是仅供评估的想法?
  3. 哪些技能是不可替代的,哪些工作可以通过培训或拆分完成?
  4. 工作量估算包含评审、沟通、测试、上线和维护了吗?
  5. 冲突出现时,谁有权决定延期、缩范围或增加资源?
  6. 计划误差如何复盘,数据如何反馈到下一轮估算?

我的核心判断是:资源计划的质量,不看表格有多精细,而看组织能否在有限容量下做出透明取舍。若计划不能触发优先级讨论,它只是把现实冲突画得更整齐。

二、背景与真实场景:为什么人越忙,项目反而越慢

1. 多项目组织的隐性冲突

在中大型组织里,员工通常不是只服务一个项目。产品经理要支持多个业务线,架构师要评审多个团队的方案,测试人员要兼顾版本验收和线上问题,数据分析师还要处理临时经营需求。每位负责人都能解释自己的任务为什么重要,但组织往往没有一个共同机制比较这些任务的价值和代价。

于是出现一种典型状态:计划表上每个项目都有负责人,团队周会上每个人都在汇报进展,可关键工作仍然排队。真正的瓶颈不是总工时不足,而是稀缺技能的供给时间不连续。一个架构师每天被切成六段,每段之间还要重新理解上下文,看似全天投入,真正完成的深度工作却很少。

2. 计划与实际工作脱节的四个信号

如果团队经常出现以下现象,问题通常不只是估算不准,而是计划机制没有把真实工作纳入容量。

  • 管理层看到的项目排期总是平稳,员工日历却被临时会议和紧急请求持续打断。
  • 相同岗位反复成为多个项目的关键路径,项目负责人都以为该岗位已经为自己预留时间。
  • 工作量按开发或执行环节估算,却遗漏需求澄清、方案评审、缺陷修复、验收和交接。
  • 项目延期后只要求加班,没有重新确认范围、依赖和可替代方案。

我更愿意把这类问题称为“容量被重复承诺”,而不是简单的“资源不足”。前者意味着组织可以通过减少并行、调整顺序和消除低价值工作释放容量;后者才需要新增人员或外部能力。两种诊断对应的解决方案完全不同。

3. 为什么百分之百利用率不是健康目标

如果一个团队把所有可用时间都安排给已承诺工作,计划在纸面上会显得高效,却没有吸收需求波动、线上问题、评审延迟和返工的余地。没有缓冲的系统,一旦出现小幅偏差,就会把压力传给后续环节,形成积压、插单和加班的连锁反应。

这并不是说要给每个人随意留出大量空闲时间,而是要区分计划容量与理论容量。计划容量需要留出处理不确定性的空间,比例应根据工作类型、业务波动和历史偏差调整,而不是套用一个适用于所有企业的固定数字。

例如,稳定运营团队可以参考过去数月的故障和需求波动安排缓冲;探索性研发团队的不确定性通常更高;强监管或固定交付项目则应把审批和验证时间作为明确的前置约束。缓冲不是偷懒预算,而是对不确定性的明示。

三、常见误区:看似量化,实际让计划更失真

1. 用员工人数代替能力结构

“我们有二十名工程师”并不能说明团队能在下个月交付多少工作。人员可能集中在某一专业,缺少测试、数据、安全或运维能力;也可能有足够的人数,却只有一位员工掌握关键系统。人头规模回答的是组织有多少人,能力结构回答的才是哪些需求可以被完成。

管理者应把技能写成可观察的任务能力,而不是笼统的“高级、中级、初级”。例如,“能独立完成数据迁移并设计回滚方案”比“资深工程师”更有助于匹配工作,也更容易识别培训和备份需求。

2. 把每周可工作时间都当成项目容量

员工一周的名义工时不等于项目工时。管理会议、招聘面试、客户支持、代码评审、知识分享和内部审批都会占用时间。若用名义工时直接排项目,超载不是偶发错误,而是模型本身必然产生的结果。

容量核算应从个人或团队的工作日历开始,扣除固定职责和休假,再依据历史数据估计不可预测工作。缺乏历史数据时,可以先做短周期采样,记录计划工作、运营工作、会议、等待和返工,不必一开始就要求员工逐分钟填报。

3. 把工时精度误认为预测精度

把工作量记录到十五分钟,不代表下季度预测就会准确。过度精细的填报容易增加行政负担,还可能诱导员工把工作切成更容易被记录的单位,而忽略协作、切换和等待造成的损耗。记录粒度应服务于决策,不应成为管理本身。

对资源计划而言,通常先需要足够可靠的团队级区间估算,例如“约需三至五人周”,再识别关键技能和高风险依赖。只有在合同计费、合规审计或精细成本核算确有要求时,才有必要采用更细的工时粒度。

4. 只让项目负责人填表,不让职能负责人确认

项目负责人最了解目标、范围和期限,职能负责人更了解人员能力、工作质量和长期发展。如果资源计划只由一方填写,项目团队可能把人员当作可随时调拨的容量,职能团队则可能在项目启动后才发现关键人员无法同时承担多个角色。

有效的确认机制需要项目与职能双方共同对齐:项目负责人提出需求与交付承诺,职能负责人确认技能匹配和负载边界,组合层负责人负责跨项目取舍。否则,冲突会从计划阶段拖到执行阶段,用临时协调和加班补救。

5. 任务一变,就把计划整体推倒重来

计划不是一次审批后永久不变的合同,也不应因为一项需求变化就全部失效。成熟机制需要定义不同级别的变更:小变更由团队内吸收,影响里程碑或关键人员的变更进入组合评审,新增战略需求则必须同时说明被挤出的工作。

新增任务不是免费的。如果管理层只增加新工作、不记录被延后的事项,组织会形成“隐性扩容”的假象。每次优先级变化都应留下决定、影响和责任人,方便后续解释交付结果并改进预测。

6. 把利用率做成个人绩效排名

当员工知道高利用率会得到奖励,往往会优先选择容易记录、容易完成的工作,减少帮助同事、学习新技能和处理长期技术债的时间。利用率也无法区分价值密度:同样投入两天,解决关键故障与制作低使用率报表,对业务的贡献可能完全不同。

资源负载数据更适合用于识别结构性问题,例如某岗位长期超载、某类需求频繁插入、某团队存在等待,而不是直接用来比较个人价值。若要纳入绩效讨论,必须结合交付质量、业务影响和协作贡献,并明确数据的解释边界。

四、专业判断逻辑:从需求到容量建立可复用的计算方式

1. 先定义需求的承诺等级

在估算资源之前,我会先把需求分成三个等级。第一类是已批准的承诺事项,有明确目标、负责人和验收标准;第二类是候选事项,价值可能成立,但需要进一步评估或等待容量;第三类是探索事项,仍处于问题验证阶段,不应当以正式项目的方式占用大规模交付资源。

这一步很重要,因为不同等级的需求不应以同等确定性进入排期。若把所有想法都当成“已承诺”,容量表会被乐观估算填满,真正需要投入的项目反而没有空间。

2. 以有效容量而非名义工时计算

可以先用一个简单公式建立团队级估算:

有效项目容量 = 可排班工作时间 − 固定职责时间 − 已确认休假时间 − 运营与支持预留时间 − 风险缓冲

例如,某团队八人,四周名义工作时间合计为一百六十人日。若固定会议与治理工作占二十四人日,运营支持预留二十人日,休假培训预计八人日,风险缓冲设为十二人日,则可用于计划项目的容量约为九十六人日。这里的数字只是计算示例,不代表所有团队都应采用相同比例。

固定职责应尽量基于日历或历史记录,而不是凭感觉扣减。运营预留可使用过去数月的中位数或分位数进行校准;若支持需求波动很大,可把它单独作为容量池,而不是摊到每个员工身上。

3. 计算负载时同时看总量与峰值

只看一个月的总人日,会掩盖某一周的关键岗位冲突。一个项目可能总共需要二十人日,却要求资深安全工程师在同一周完成评审,而该人员已经承担两个版本的上线审核。总量看似合理,峰值却不可执行。

因此我会同时观察团队总负载、技能负载和时间段负载。对于每个关键岗位,至少要能看出未来数周的需求曲线、已经承诺的工作和可替代人员。跨项目负载应以统一口径聚合,否则每个项目看起来都在容量内,合并后却超出实际供给。

观察维度 要回答的问题 适合采取的动作 常见误判
团队容量 团队整体是否有足够可用时间? 调整承诺数量、工作顺序或交付范围 把名义工时全部当作可投入时间
技能容量 关键能力是否有足够供给? 安排备份、培训、外部支持或重新分工 认为增加普通人手就能解决专长瓶颈
时间峰值 关键需求是否集中在相同窗口? 错开里程碑、分阶段评审或调整依赖 只看周期总量,忽略同周冲突
依赖等待 任务是否被审批、环境或外部团队阻塞? 前置预约、设定响应时限或解除依赖 把等待时间计成执行人员的闲置

4. 使用技能矩阵识别单点风险

技能矩阵的价值不在于给人贴标签,而在于发现任务能否被替代。建议对关键能力采用“可独立交付、可在指导下完成、正在培养、尚不具备”这类行为描述,并定期由员工与负责人共同更新。

如果某项核心工作只有一人能独立完成,应把它标记为单点风险,而不只是给该员工更高负载。解决路径可能是培养第二责任人、把隐性知识写入操作手册、将任务拆分,或短期引入外部支持。不同方案的成本和生效周期不同,必须提前进入计划。

5. 把置信度和依赖写进估算

估算不是精确承诺,而是基于当前信息的判断。对工作量较大的项目,我会要求给出区间和置信度,例如“预计四至六周,当前置信度中等”,再说明影响区间的主要因素是需求未冻结、第三方接口待确认,还是团队缺少同类经验。

区间越宽,越应该先做澄清或小规模验证,而不是立刻承诺单一日期。管理者可以追问:哪个假设一旦不成立会改变排期?最早什么时候能验证?验证需要什么资源?这比要求估算者把数字说得更精确更有效。

6. 以组合优先级决定冲突,而不是谁先喊谁先得

当多个项目争抢同一能力时,可用统一维度比较:业务价值、时间敏感性、风险降低、战略关联、投入规模和可逆性。评分不必做成复杂模型,重点是让决策假设公开,避免不同负责人各用一套标准。

最终排序也不应成为机械算分。若两项工作价值相近,优先选择依赖少、验证快或失败成本低的一项,可能更有利于组织学习;若一项工作关系合规或重大客户承诺,则应明确其特殊约束。评分帮助看清分歧,不能代替管理者承担决策责任。

五、情景模拟案例:一个增长团队如何发现真正的瓶颈

1. 案例背景与数据边界

以下案例是为了说明分析过程而构造的情景模拟,不是任何企业的真实经营数据,也不应视为行业基准。假设一家拥有一百二十名员工的企业,其中产品与技术相关团队共三十六人,同时推进产品改版、客户定制、数据治理和稳定性改善四类工作。

最初,管理层认为团队缺少六名工程师,因为四个项目都表示“人手不足”。进一步拆解后发现,问题主要集中在三项能力:产品方案评审、自动化测试和数据迁移。与此同时,团队存在较高的临时插单,且每周平均有多次跨项目切换。

2. 先把项目需求与固定工作拆开

团队将未来六周的工作拆为已承诺项目、运营支持、会议治理、休假培训和风险缓冲,避免把所有时间都算给项目。对每个项目进一步拆出产品、开发、测试、数据、安全评审等技能需求,并标注需要投入的时间窗口。

初步负载表显示,产品改版和客户定制分别都需要资深产品负责人参与关键评审,而自动化测试负责人同时被安排在两个版本的验收周。团队总负载并未明显超过容量,但两个关键岗位出现集中峰值。这解释了为什么普通人手增加后,交付瓶颈仍然没有消失。

资源负载管理指南:企业管理者如何做好人力资源计划,流程优化全流程

3. 把“人不够”转成可讨论的决策

团队没有直接招聘,而是先比较四种方案:把项目错开、减少并行项目、训练备份人员,以及临时采购外部测试支持。管理层发现,产品方案评审峰值主要由两个项目的启动日期重叠造成,测试瓶颈则来自关键验收窗口相同。通过调整里程碑,短期内即可释放部分冲突容量。

对于数据迁移能力,团队判断培训第二责任人需要数周时间,但可以降低长期单点风险;对于短期版本验收,外部支持可以补充执行能力,却不能取代内部对质量标准和产品风险的判断。因此,团队选择错开评审、培养备份,并只在一个固定窗口采购短期测试服务。

4. 六周调整后的观察方式

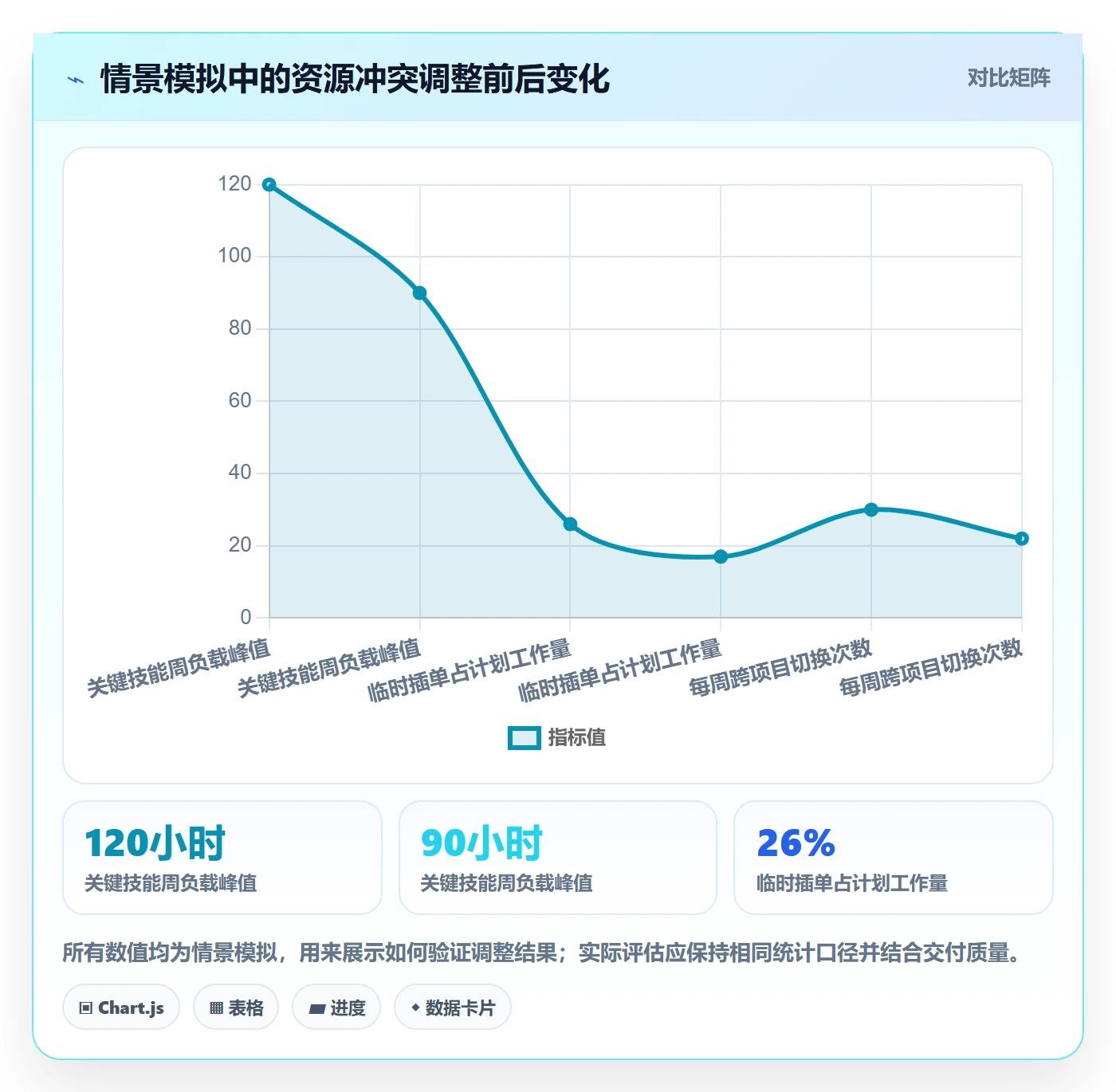

团队没有只看“是否按时完成”,而是同时观察计划偏差、关键岗位峰值、临时插单、等待时间和返工原因。假设调整后,关键技能负载峰值从每周约一百二十小时降到九十小时,临时插单占比从计划工作量的百分之二十六降到百分之十七,跨项目切换次数从每周三十次降到二十二次。这些数字仍然是情景模拟,不是对现实企业的统计结论。

这个案例的重要之处不是得出“招聘无用”,而是说明招聘决策应建立在瓶颈定位之后。若稀缺能力短期不可培养,补人可能是合理选择;若冲突来自并行项目过多、审批集中或任务切换,增加人员反而可能增加协调成本。

资源负载管理指南:企业管理者如何做好人力资源计划,流程优化全流程

5. 哪些数据更值得持续追踪

资源计划不需要堆砌大量指标。对管理者来说,少数能够触发行动的数据更有价值。

  • 计划负载与有效容量之比:用于识别团队或技能层面的超载,不应用作个人绩效排名。
  • 关键岗位峰值负载:用于观察需求是否集中在短时间窗口,发现总量数据掩盖的问题。
  • 临时需求占比:用于检验优先级入口是否有效,并分析插单来自客户、故障还是管理决策。
  • 计划偏差:用于检查需求澄清、估算、依赖和执行中哪一环节反复失准。
  • 等待与返工时间:用于辨别瓶颈是人手不足,还是流程、质量和协作机制造成的损耗。

指标口径必须先统一。例如“完成率”是按任务数量、工作量还是里程碑计算?“利用率”是否把支持工作算在内?如果不同团队使用不同口径,跨部门比较就会制造虚假的精确感。

六、流程优化全流程:从提出需求到复盘改进

1. 建立统一的需求入口

资源计划的第一步不是分配人员,而是收集需求。所有新增工作都应进入统一入口,至少记录业务目标、提出方、期望时间、影响范围、验收条件和初步投入。没有统一入口,紧急请求就会绕过排期系统,通过聊天、会议和私下承诺直接占用容量。

入口不意味着所有需求都要走相同流程。故障处置、合规要求、客户交付和探索性想法可以设置不同类别,但必须保留基本信息和优先级依据。真正紧急的事项可以快速处理,同时也要记录它挤占了什么工作。

2. 先澄清范围,再估算资源

需求描述过于模糊时,给出单点工期只会制造虚假的确定性。评估前应先确认要解决的用户问题、交付边界、不可变约束和验收方式。若这些内容仍不清楚,应优先安排短期澄清或验证任务,而不是直接承诺完整项目排期。

资源估算应覆盖完整生命周期,不只包括主要执行工作。对产品与技术项目,常见遗漏包括方案评审、测试环境准备、数据迁移、发布审批、客户沟通、文档交接和上线观察。每项遗漏都可能把成本从计划阶段转移到交付后。

3. 识别技能需求与前置依赖

对已澄清的需求,拆出阶段和能力需求,标明需要谁确认、依赖谁提供输入、什么时间点必须完成。这里不要求把所有工作拆到最细,而是要足以识别关键路径和能力瓶颈。

依赖最好写成可验证的交付物,例如“某接口文档完成并通过评审”,而不是笼统写“等待其他团队支持”。前者有负责人、完成条件和时间点,后者很难追踪,也容易把等待责任推给抽象的“外部原因”。

4. 做容量评估与冲突检查

先评估团队整体容量,再检查关键技能和时间窗口。如果团队整体有空间但关键技能超载,应讨论人员培养、工作拆分或里程碑调整;若整体容量已满,则必须决定减少承诺、缩小范围、延后交付或增加资源。

资源规划会议不应变成逐人询问“你还能不能多做一点”。更有效的讨论方式是展示需求、容量、依赖和冲突,让参与者围绕选项作出决定。把问题从个人意愿转为系统约束,能减少把结构性过载归咎于员工不够努力的情况。

5. 在组合层面做优先级裁决

当两个项目争用同一能力,项目负责人之间未必有权限互相取消承诺。组织需要设置明确的组合决策人或决策会议,按固定节奏处理跨团队冲突。讨论应包括被选择的方案、未选择方案的影响,以及决策复审时间。

如果某项工作因高层临时要求插队,应记录它的代价。被挤出的项目需要同步调整里程碑或范围,不能继续维持原承诺,再要求执行团队靠加班吸收变化。透明记录不是为了追责,而是让组织看见优先级变化的真实成本。

6. 形成基线并管理变更

资源计划获批后,建立基线:需求范围、预期容量、关键责任人、主要依赖和交付节点。基线不是锁死计划,而是后续判断变化影响的参照物。每次重要变更都要说明新增或减少的工作量、受影响的技能、里程碑变化和风险。

变更应按影响程度分层。团队可以自主处理的轻微调整,不必反复提交高层审批;涉及关键岗位、预算、客户承诺或组合优先级的变化,则需要升级决策。层级过多会拖慢执行,完全没有升级规则则会让计划失去可信度。

7. 按短周期更新预测

年度规划适合看方向和能力投资,不适合精确承诺每个人未来一年的工作。较合理的做法是把长期方向、中期容量和近期执行分层管理:远期保持范围与资源区间,中期滚动确认项目组合,近期对关键工作建立较具体的安排。

更新频率应由业务变化速度决定。需求稳定的组织不必每天重排资源;变化快的团队可以每周查看关键风险,每月重新评估组合。重要的是,更新要基于新信息,而不是为了让表格一直“最新”而频繁改动。

8. 在周期结束后复盘误差来源

周期复盘不应只问“为什么没按计划完成”。更有用的问题是:需求是否频繁变化,投入是否被支持工作侵占,估算是否遗漏质量活动,依赖是否按时交付,关键技能是否成为单点,决策是否延迟。

把偏差归类后,下一轮才能采取针对性行动。若偏差主要来自范围变化,应该优化变更机制;若来自等待,应改善依赖管理;若来自返工,应提升需求质量或质量控制;若来自技能稀缺,再考虑培训、招聘或外部支持。不要用“估算不准”这个笼统标签掩盖可改进的流程。

资源负载管理指南:企业管理者如何做好人力资源计划,流程优化全流程

七、不同规模与成熟度下的行动建议

1. 小团队:先把冲突说清楚,不急着买复杂工具

人员较少、项目数量有限的团队,可以先用共享表格、简单看板和固定周会建立最小机制。重点是列出承诺工作、可用容量、关键技能、临时支持和被延期事项,不要一开始就追求精细到个人每天的工时预测。

小团队最需要的是明确谁能决定优先级,以及新增任务会挤占什么。若负责人仍通过私聊直接派活,任何工具都会变成事后补录系统。先统一入口和决策规则,再考虑自动化。

2. 多项目团队:优先建设跨项目可见性

当同一批人同时服务多个项目,团队级计划很快不够用。此时应将项目需求汇总到组合视图,至少能按技能和时间段识别冲突。跨项目负责人需要共享一套优先级规则,避免每个项目都拥有“最高优先级”。

多项目环境里,减少并行往往比提高单项任务速度更有效。若团队同时启动的工作太多,完成时间会受到排队和切换影响。对管理者而言,先限制同时进行的关键工作数量,再补充人力,通常更容易看清实际瓶颈。

3. 中大型组织:建立组合治理与责任边界

对于中大型企业及一百人以上组织,资源计划通常横跨多个部门、项目组合和管理层级。此时需要统一需求分类、优先级口径、能力定义和容量视图,并明确项目负责人、职能负责人和组合决策人的职责。

这一规模下,某项目管理平台可以帮助汇总需求、项目计划、人员分工、工作进展与风险,但平台本身不能替代资源治理。工具配置前应先定义谁维护技能信息、谁批准容量假设、计划变化如何升级,以及哪些数据允许用于绩效分析。

例如,使用 PingCode 的组织可以考虑把项目组合、需求、迭代或交付计划与责任人信息连接起来,减少资源数据散落在多个表格和沟通渠道里的情况。实际配置应以企业现有流程为准,并核对权限、集成、数据治理及部署要求,不能只因为功能清单看起来完整就假设它会自动解决资源冲突。

4. 需求波动高的团队:给不确定工作单独留容量

客户支持、线上运营、探索性研发等工作具有较高波动性,不适合把所有时间提前分配给确定项目。可以设置可观察的弹性容量池,按周期记录实际需求,再依据波动范围调整预留比例。若容量池长期过剩,说明需要重新校准;若持续被用尽,则应重新审视支持范围、服务等级和人员供给。

弹性容量不是模糊的“留点时间”,而是有明确用途、责任人和复盘机制的安排。只有这样,它才不会被其他项目提前透支。

5. 交付窗口固定的团队:向前移动关键约束

若工作受到法定节点、客户上线窗口或营销活动日期约束,应尽早识别不能压缩的环节,如审批、数据迁移、质量验证和外部依赖。关键日期越刚性,越不能把所有问题留到执行后期处理。

对这类团队,计划中应明确决策截止点:何时冻结需求,何时确认接口,何时决定是否缩小范围。如果到达截止点仍缺少必要输入,管理层应主动选择延期或降级方案,而不是假定团队可以用更高强度补齐缺失条件。

八、不同情况下的取舍:招聘、外包、培训还是减并行

1. 什么时候应该招聘

当某项能力在较长周期内持续供不应求,需求与战略方向稳定,现有团队已经压缩低价值工作并改善流程,招聘才是较有依据的选择。招聘周期、融入时间和管理成本都应纳入容量模型,不能把新员工到岗日期直接当成完全产能开始日期。

招聘适合解决持续性能力缺口,不适合单独解决短期峰值或优先级混乱。如果新员工入职后仍然面对多个并行项目和频繁插单,组织可能只是把拥堵扩大到更多人。

2. 什么时候应该外包或采购支持

当需求短期、范围清楚、质量标准可验证,且外部团队能够独立交付时,外部支持适合填补暂时性的执行容量。它在重复性测试、阶段性迁移、短期内容整理等明确任务中,可能比长期扩编更灵活。

如果工作依赖大量内部知识、涉及核心架构决策或需要持续承担业务责任,外包并不一定能减少管理负担。外部资源仍需要培训、沟通、验收和安全管理,这些工作同样占用内部人员时间,应进入计划。

3. 什么时候应该培训与轮岗

当瓶颈来自长期单点技能,且需求会持续存在,培训第二责任人通常能降低组织风险。培训初期可能会降低资深人员的短期产出,因为指导本身需要投入容量,因此应把它作为正式工作计划,而不是要求员工在额外时间完成。

轮岗也需要边界。为了解决资源问题而频繁轮换人员,可能破坏专业深度和团队连续性。适合从任务拆分、结对交付、影子值班和评审参与开始,逐步扩大可独立承担的范围。

4. 什么时候应该减少并行项目

如果多个项目共享关键人员,需求切换频繁,且每个项目都因等待而延期,减少并行项目通常比对每个项目平均分配一点资源更有效。选择减少哪些项目,应依据业务价值、时间窗口、风险和停止成本,而非简单按负责人级别或项目声量决定。

减少并行会让部分项目明确延后,短期看起来像交付能力下降,但它可能提升完成速度和质量。管理者需要接受“少做几件、完成更多”的现实,而不是要求团队同时承诺所有目标。

5. 什么时候应该缩小范围或延后承诺

当交付日期受约束但容量不足时,可以讨论最小可交付范围、分阶段上线和可延后功能。缩范围不是降低质量,而是重新明确哪些结果必须在当前窗口交付,哪些可以在后续阶段补齐。

如果核心依赖尚未确认、关键技能没有供给、风险无法通过验证降低,延后承诺可能比强行启动更便宜。延期也必须设定重新评估的条件,例如依赖完成、人员到位或试验结果达到门槛,避免项目无限期挂起。

6. 取舍对照表

选项 适合解决的问题 主要成本 主要风险 决策前应确认
招聘 长期、稳定的能力缺口 招聘与培养周期、持续人员成本 需求短期化或管理负担同步增加 缺口是否持续,是否已排除流程浪费
外部支持 边界清晰的短期执行峰值 采购、沟通、验收和安全管理 知识断层、质量口径不一致 交付物能否独立验收,内部是否有管理容量
培训与轮岗 关键技能单点、长期备份不足 指导时间和短期产出下降 培养目标不清或人员频繁流动 能力是否会持续被需要,如何确认独立胜任
减少并行 共享岗位拥堵、等待与切换过多 部分项目延后或停止 短期管理压力和利益冲突 项目价值排序和停止成本是否透明
缩小范围 固定窗口下容量不足 部分功能延后交付 范围调整未同步到验收方 最小结果是否仍有业务价值,变更是否获确认

九、工具与数据治理:让系统支撑决策,而不是制造新负担

1. 先定义决策,再选择工具

选择资源管理功能时,我会先问组织需要作出哪些决定:是否接受新需求、何时启动项目、哪些技能需要培养、冲突由谁裁决、计划变化如何通知。如果这些问题没有答案,先上工具通常会把混乱流程电子化。

工具评估可以围绕需求入口、项目组合视图、人员与技能信息、时间计划、变更留痕、权限控制、报表口径和系统集成展开。还要检查数据导入维护成本、使用者负担、移动端体验和组织现有系统的兼容方式。

2. 建立最小数据集

不是所有组织都需要记录每个人每天做了什么。资源计划的最小数据集可以从需求编号、目标、优先级、负责人、技能类型、预计区间、计划窗口、依赖、实际状态和变更原因开始。只有当某个数据字段能支持具体决策时,才值得要求持续维护。

技能数据应设置更新责任和校准周期,避免建立后长期过期。工时数据则要明确采集目的、访问权限和保留期限,尤其要避免未经解释就将个人工作时长用于绩效排名或行为监控。

3. 让看板回答行动问题

管理看板不应只展示“项目总数、人员总数、完成百分比”。更重要的是揭示:未来四周哪些关键岗位过载,哪些工作仍在等待依赖,哪些变更影响了已承诺里程碑,哪些需求长期停留在候选状态。

每个图表都应对应一个可能的行动。如果出现过载,谁能决定错峰?如果依赖超期,谁负责升级?如果插单增多,谁来复审优先级入口?没有明确行动者的数据看板,只会增加阅读成本。

4. 用短周期试点验证流程

组织可以先选一个项目组合或一个共享技能明显的团队做六至八周试点。试点目标不应是“所有数据都填齐”,而应验证需求入口是否有效、容量口径是否可用、冲突会议能否作出取舍、计划变化是否留痕。

试点结束后,比较实施前后的计划偏差、冲突发现时间、临时插单、返工和管理耗时,并访谈项目负责人、职能负责人和执行人员。若管理耗时大幅增加,却没有更早发现冲突或减少反复协调,就应简化数据和流程。

十、落地检查清单与结尾:从一张真实的容量表开始

1. 管理者每月应检查的事项

  • 已承诺工作是否都有明确目标、验收条件和负责人?
  • 计划容量是否扣除了固定职责、支持工作、休假和合理缓冲?
  • 关键技能是否集中在少数人员身上,是否存在备份计划?
  • 未来数周是否存在关键岗位的负载峰值和跨项目冲突?
  • 新增需求是否说明它将挤占或延后哪些工作?
  • 计划偏差是否被分类为范围变化、等待、返工、估算或能力问题?
  • 资源数据是否用于改进组织安排,而非简单比较个人忙闲?

2. 未来四周的启动顺序

第一周,选定一个真实项目组合,收集已经承诺的工作、固定职责和关键技能需求。不要从所有部门同时铺开,先选一个冲突足够明显、负责人愿意共同参与的范围。

第二周,按统一口径估算有效容量,标记不确定事项、关键依赖和技能单点。初期允许使用区间,重点是把假设暴露出来,而不是追求小数点后的精度。

第三周,组织一次组合冲突评审。每个未被选择的方案都要记录其影响,每个新增承诺都要说明容量来源。若决策没有改变资源安排,说明会议可能只是同步信息,并没有真正完成治理。

第四周,检查实际工作与计划的差异,找出偏差背后的流程原因,并调整下一轮容量假设。这个循环要保持足够轻量,让团队能够持续执行,而不是只在管理层推动时短暂运行。

3. 结尾:资源计划的价值在于让代价可见

我不把资源负载管理理解成精确预测每个人未来的每一小时。组织越复杂,预测越需要承认不确定性。它真正的价值,是在承诺发生之前让稀缺技能、容量边界、依赖风险和取舍代价显形,让管理者有机会改变顺序,而不是等到延期后再追问谁没有尽力。

如果你今天就要开始,先不要采购新系统,也不要要求员工补填几个月的工时。选一个正在争抢关键岗位的项目组合,把已承诺需求、有效容量、技能峰值、临时插单和决策责任人放到同一张视图里。随后只问一个问题:为了完成最重要的工作,我们愿意明确延后什么?能回答这个问题,资源计划才真正开始发挥作用。

常见问题解答(FAQ)

1. 资源负载管理到底是在管“人不够”,还是在管“需求失控”?

我所在的团队经常觉得人手不足,但复盘后发现,很多成员并不是一直忙,而是被临时需求、重复沟通和任务切换占用了时间。我想知道,企业管理者应该用什么方法判断是真缺人,还是流程和优先级出了问题?

资源负载管理首先不是统计每个人手里有多少任务,而是比较有效产能与有效需求。一个常见误区是把员工每月160小时都当作可分配工时,实际上扣除会议、沟通、培训、请假、环境切换后,知识型岗位的稳定交付产能通常只有月度工时的55%至75%。

例如月工作时长按160小时计算,研发岗位可用于连续交付的时间可能只有96至112小时。若项目计划仍按160小时排期,延期几乎是必然结果。我在做团队负载盘点时,会先把工作拆成三类:承诺交付、必要运营和临时响应,再记录每类工作占用的实际时间。

某个20人团队第一次盘点时,表面上有18人处于满负荷状态,但进一步分析发现,约27%的工时用于重复填报、跨群确认和低价值审批;真正由关键岗位承担的工作却集中在5个人身上。调整审批路径、合并重复会议并设置需求入口后,团队没有增加编制,四周内计划按期完成率从68%提升到84%。

判断是否需要招聘,可以使用这个简单指标:岗位有效需求工时÷岗位可用产能。如果连续4周高于1.1,且通过削减低价值工作、调整优先级和跨团队调度仍无法降下来,才更接近真实的人力缺口;如果指标低于1.0但延期严重,优先检查任务切换、等待依赖和返工,而不是马上招人。

2. 企业应该怎样建立可执行的人力资源计划,而不是做一份年初就失效的人员预算?

我以前做年度计划时,会先根据业务目标倒推岗位数量,但实际项目经常变化,导致年初的人员安排很快失真。我想了解,怎样把业务目标、项目需求和人员能力连接起来,让人力计划能够每月调整而不是只在预算会上更新?

可执行的人力资源计划应当采用“滚动预测”,而不是一次性确定全年人数。建议至少建立三层数据:第一层是未来12个月的业务需求,包括已签项目、概率性机会和内部改进事项;第二层是各类工作所需的角色工时,例如产品设计、开发、测试、交付、客户支持分别需要多少人天;第三层是人员的可用产能、技能等级和到岗时间。

没有这三层数据,招聘计划通常只是把业务愿望换算成岗位数量。实际操作中,我会先建立角色级容量表,而不是直接按姓名排计划。示例:某季度预计需要高级开发工时420小时、中级开发工时760小时、测试工时520小时;现有团队可提供高级开发360小时、中级开发680小时、测试640小时。

结果不是简单地说“缺2名开发”,而是明确缺口分别为60小时、80小时和测试富余120小时。管理者可以选择临时外包、调整交付范围、让测试人员提前介入,或者只招聘最紧缺的能力,而不是整组扩招。建议每月更新一次未来3个月的详细计划,每季度更新一次未来6至12个月的趋势计划。

人员需求采用三个情景更稳妥:保守情景按已确认需求计算,基准情景加入中等概率机会,增长情景加入高增长目标。招聘决策可设定阈值,例如基准情景下关键岗位连续两个月缺口超过15%,或缺口工时超过一名全职员工月产能的1.5倍,再启动招聘;否则优先使用培训、借调、供应商或延期低优先级工作来消化波动。

3. 资源负载过高时,流程优化应该先改哪里:审批、排期,还是任务分配?

我的团队已经使用了任务看板和排期表,但项目依然经常延期,大家也都在抱怨工作太多。我发现很多任务卡在等待确认、等待输入和反复修改上,却不知道应该从哪个环节开始优化,才能真正降低负载。

流程优化不要先从工具界面开始,而要先找出工作流中的“等待时间”和“返工时间”。在一次交付流程分析中,我们把任务从提出到完成拆成需求澄清、设计、实现、验证和发布五个阶段,并连续跟踪了30个任务。结果显示,真正执行时间约占总周期的43%,等待时间占39%,返工占18%。

如果只要求员工加快执行,最多只能改善43%的部分;先减少等待和返工,通常更有效。我建议用三个指标定位瓶颈:平均在制品数量、阶段停留时间和一次通过率。比如需求阶段平均停留4.2天,其中2.1天在等待业务确认;

测试阶段平均停留3.6天,但一次通过率只有62%,说明问题不只是测试资源不足,还包括验收标准不清和开发自测不足。针对这种情况,可以设置需求进入标准、明确单一审批人、在开发开始前补齐验收条件,并把高风险任务提前做技术验证。资源分配上,不要让所有岗位同时追求满负荷。

流程中最关键的岗位应保留10%至20%的缓冲,否则一个临时问题就会让整个链路排队。可以采用限制在制品数量的方式,例如每名开发同时进行中的任务不超过2项,每名评审人每天固定两个评审窗口;当某阶段超过上限时,团队暂停新增任务,优先清理积压。

实践中,减少并行任务往往比单纯增加加班时间更能缩短交付周期,因为它降低了切换成本和隐藏排队。

4. 如何选择和落地资源负载管理工具,避免最后变成一套没人维护的表格系统?

我考察过几类项目管理平台,有的排期能力很强,但一线员工不愿更新;有的看板很好用,却无法支持管理层做跨项目资源分析。我想知道,企业应该用哪些标准评估工具,并怎样在不增加大量行政工作的情况下完成落地?

选择工具时,优先验证数据是否能自然产生,而不是先比较功能数量。资源负载管理至少要闭环回答四个问题:当前有哪些需求,谁在执行,预计占用多少有效工时,实际进展是否偏离计划。如果员工必须在任务系统、考勤表、审批表和周报之间重复录入,数据很快会失真。

我的判断标准是:一项工作能否在一次更新后同时服务于执行人员、项目负责人和管理层,而不是为不同角色生成三套数据。可以用一个小规模试点做评估。选取两个项目、20至30名用户,连续运行4周,重点观察五项指标:任务更新及时率、计划与实际偏差、资源冲突发现提前量、跨项目排期耗时和会议时长。

工具试点前,团队可能每周花6小时汇总资源情况,试点后如果只降到5小时,却仍无法提前识别冲突,说明它只是把表格搬到了线上;如果能把跨项目排期从两天缩短到半天,并提前一周发现关键岗位冲突,才有继续投入的价值。落地时建议分三阶段。第一阶段只统一项目、角色、任务状态和工时口径,不要一开始就配置复杂审批;

第二阶段接入容量预测、依赖关系和风险预警;第三阶段再做经营分析和人员决策。权限也要分层:一线人员维护任务和预计工时,项目负责人调整优先级和资源安排,管理层查看组合负载与趋势。最重要的是明确数据责任人和更新节奏,例如任务状态每天更新、未来两周排期每周确认、季度容量假设每月校准。

工具不是管理的替代品,只有当指标定义、责任边界和决策动作同时确定,系统数据才会真正有用。

核心关键词

读者评论

方
方启航

我们团队以前按每周名义工时排项目,会议、值班和临时支持都没扣,后来才发现计划从一开始就超了。先把固定职责单独统计,确实比要求大家把工时填得更细有用。

董
董若溪

技能矩阵落地时有个难点:能力等级由谁来判断?如果只靠负责人打分,容易变成人员标签。让员工参与更新,并用具体任务描述能力,可能更公平,也更容易找到培训方向。

闫
闫予安

文中强调冲突出现时要明确谁做取舍,这点很实际。不过跨部门项目里,决策者常常离执行团队较远。除了记录优先级变化,是否也应设定固定的复核周期,避免计划频繁调整?

文章包含AI辅助创作:资源负载管理指南:企业管理者如何做好人力资源计划,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/545217

赞 (0)
飞飞飞飞
工作量流程与规范:企业管理者人力资源计划流程优化关键指标
上一篇 50分钟前
人员投入最佳实践:企业管理者人力资源计划流程优化,常见问题
下一篇 45分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
