人力资源计划人员投入教程:管理层数据分析,避坑指南

人力资源计划里最容易让管理层误判的,不是“今年要招多少人”,而是把人员投入当成一个人数预算问题。一个产品团队申请增加 12 人,财务看到的是新增成本,业务负责人看到的是交付压力,HR 看到的则可能是招聘计划;但如果这 12 人里有 5 人只是为了弥补需求频繁变更造成的返工,真正的问题就不是缺人,而是计划质量和工作流失控。管理层数据分析的价值,正在于把“要不要加人”拆成可以验证的业务假设,并在投入发生前说明收益、风险和退出条件。

一、核心结论:人员计划不是人数表,而是可验证的经营假设

1. 先判断工作量,再讨论人数

我建议把人力资源计划人员投入教程的起点从“部门报编制”改为“业务需要完成什么”。人数是结果,不是需求本身。销售团队说要补 8 名销售,至少要先知道目标市场、客户数量、现有销售产能、预计转化率,以及新人达到稳定产出的时间。

如果这些条件都没有,管理层实际上是在用招聘预算购买一种未经验证的预期。人招到之后,目标可能变化,岗位职责可能重叠,或新人需要很长时间才能独立承担工作。此时新增人数看似解决了短期压力,却可能把不清晰的流程和低效的协作方式一并扩大。

判断顺序应是:业务目标、工作量、可用产能、能力缺口、投入方案、复盘条件。这六步不能倒置。先确定目标和工作量,再看现有人力是否能承接;只有缺口真实存在、且不能通过重新排优先级或改善流程解决时,才进入新增岗位的讨论。

2. 管理层需要看“投入带来的变化”,而不只是预算

单看人员成本,新增投入天然显得像费用。单看业务收入,新增人员又容易被包装成增长投资。更有用的分析是把人力投入与可观察的业务结果连接起来,例如交付周期缩短多少、关键岗位积压减少多少、客户响应时间改善多少、招聘交付风险下降多少。

但必须强调,人员投入和业务结果之间通常不是简单的一对一因果关系。新增研发人员不一定让交付速度按比例提升;增加招聘人员也不一定缩短关键岗位空缺,因为面试官时间、职位要求和审批流程可能才是瓶颈。分析要同时呈现投入、过程和结果,不能只挑一个有利指标。

3. 每项计划都应带着明确的验证条件

我会要求计划负责人在提交人员申请时回答三个问题:如果不投入,会出现什么可以量化的后果?投入后,预计在哪个时间点观察到什么变化?如果没有变化,组织准备如何调整?没有这三个答案的申请,不是成熟的人员计划,而是未经验证的资源诉求。

下面的示意模型展示了人员计划的逻辑链。图中数字只是用于说明分析结构的情景模拟,不代表任何企业的真实统计数据。

人力资源计划人员投入教程:管理层数据分析,避坑指南

4. 计划的好坏,要看能否支持取舍

人员计划不是证明每个部门都缺人的材料,而是帮助管理层在有限预算、有限人才供给和有限时间里做选择。好的计划会说明哪些工作要做、哪些工作暂缓、哪些能力需要内部培养、哪些岗位可以外部招聘,以及这些选择分别承担什么风险。

因此,计划不应只列“新增岗位”,还要列出不投入的后果和替代方案。若没有招聘预算,是否能先减少低价值项目?若某个岗位市场供给不足,是否能通过流程自动化、跨部门共享或培养内部候选人解决?这些问题比“编制是否已批”更接近经营决策。

二、背景和真实场景:人数失真通常从数据口径不一致开始

1. 同一张人员报表,可能混合了四种不同的人数

管理层常见的“现有员工人数”并不一定是一个一致口径。有人按合同在职人数计算,有人把已发 offer 的候选人算入,有人包含长期休假人员,也有人把外包人员一起统计。数字看起来精确,口径却不相同,横向比较时就会出现“人多但产能不足”或“编制已满却仍然缺人”的矛盾。

我通常把人员数据拆成四个概念:在岗人数、预算编制、可用产能和技能覆盖。它们分别回答“现在有多少人”“批准多少岗位”“实际能投入多少时间”“团队是否具备所需能力”。管理层若只看在岗人数,就会忽略兼职投入、休假、岗位空缺、培训爬坡和技能不匹配。

口径 回答的问题 常见误用 建议用途
在岗人数 组织当前有多少在职人员 把在岗人数直接当作可交付产能 用于组织规模和人员结构观察
预算编制 管理层批准了多少岗位 把已批编制误认为岗位已有人承担 用于预算控制和岗位审批
可用产能 扣除休假、会议、支持工作后可用于目标任务的时间 用理论工时代替实际有效工时 用于工作量和交付能力分析
技能覆盖 团队是否具备完成任务所需的能力组合 用总人数掩盖关键技能只有一人掌握的风险 用于能力缺口、继任和招聘优先级判断

2. 计划周期不同,结论也可能完全不同

短期人员计划主要处理项目峰值、离职交接、临时支持和交付节点;年度计划则关注组织能力、预算承受力、关键岗位供给和长期业务方向。若把短期高峰当作长期需求,企业可能把临时工作永久固化成编制;若用年度平均数掩盖季度高峰,则团队可能在关键交付窗口出现人力断档。

例如,一个团队全年平均工作量看起来只需要 20 人,但在产品发布前的 10 周,测试、客户支持和数据迁移任务集中出现。如果管理层只看全年平均数,可能不会批准任何弹性资源;如果只看峰值,又可能多招一批全年无法持续使用的人。更合理的做法是按月或按关键业务阶段观察需求曲线,并讨论峰值由谁、以何种方式承接。

3. 人员数据的源头分散,数据治理比图表更重要

员工主数据常在人力系统,岗位预算在财务表格,项目需求在业务协作平台,工时和任务进展又分散在不同工具中。管理层拿到一张汇总表时,容易忽略这些数据的更新时间、责任人和定义差异。数据看板可以让数字更整齐,却不会自动解决源头冲突。

对于 100 人以上、跨团队协作较多的组织,人员规划往往需要将岗位、项目、预算与交付信息串起来。以 PingCode 这类面向中大型企业和百人以上组织的项目管理平台为例,可以把项目目标、工作项、负责人和计划进度作为工作量分析的业务侧输入;人员编制、薪酬成本等敏感信息仍应由适当的人力与财务系统管理,再通过权限明确、字段最小化的方式关联分析。

工具的作用是让计划和执行能够互相核验,不是替代管理判断。如果项目工作项没有统一定义,负责人随意估算工时,或者人员数据长期不更新,再强的看板也只能更快地展示不可靠结果。

4. 指标冲突常常不是算错,而是各自回答了不同问题

业务部门可能说“缺 10 人”,HR 可能说“目前空缺率只有 6%”,财务则认为“人力成本已经超预算”。这三句话并不一定互相矛盾:业务部门说的是技能或工作量缺口,HR 说的是批准岗位未填补的比例,财务说的是成本边界。管理者要先问清楚每个指标的分母、时间范围和适用对象,才有条件做综合判断。

在管理报表中,我会为每项核心指标补上定义、数据源、统计周期和责任人。比如“岗位空缺率”是按批准编制计算,还是按计划招聘岗位计算?“人均产出”是以收入、交付工作量还是客户价值衡量?没有口径说明的指标,最多只能用于线索发现,不应直接作为预算审批依据。

指标 必须说明的口径 容易造成的误读
岗位空缺率 按批准岗位还是计划招聘岗位;按月末还是月均 把招聘未完成与业务缺人简单画等号
人均产出 产出定义、人员范围、观察周期和价格因素 把收入波动都归因于员工效率
加班时长 统计对象、登记方式、调休是否抵扣 把加班少误判为产能充足
招聘周期 从职位批准、发布还是首次面试开始计算 不同部门的数据不可直接比较

三、常见误区:为什么“多招几个人”常常没有解决问题

1. 用人数替代工作量分析

“这个团队很忙,所以需要增加 5 人”是一个现象描述,不是完整的资源论证。忙可能来自需求增长,也可能来自重复沟通、审批等待、需求返工、低价值任务过多,或少数岗位承担了大量非本职工作。把忙直接翻译成编制,等于跳过了问题诊断。

我会要求申请部门把工作拆成可识别的任务类别,并说明数量、周期、复杂度和服务水平。比如客户支持不能只报“工单多”,还需要区分咨询、故障、配置、升级处理和重复问题;研发不能只报“迭代多”,还要观察需求变更、返工比例、等待时间和发布后缺陷。

如果任务中有大量重复、低判断要求的工作,流程优化或自动化可能比新增岗位更有效。反过来,若关键任务需要专业资质、客户响应时限严格,且现有团队已没有可调配空间,招聘才可能是更直接的方案。

2. 用历史人数外推未来需求

“去年 50 人,今年业务增长 20%,所以今年要 60 人”看似易懂,实际假设了工作量和人数线性增长、岗位结构不变、效率不变、技术条件不变。真实组织中,这些假设往往同时不成立。

业务增长可能集中在低服务成本产品,也可能由高复杂度客户驱动;自动化可能降低部分岗位的重复工作,却增加数据治理和系统运营需求;新地区扩张可能需要当地语言和合规能力,而不是照搬总部岗位比例。历史人数可以作为基线,不能代替情景分析。

3. 把加班当作产能,把忙碌当作价值

加班时长升高,确实可能说明需求超过产能,但也可能是任务安排不均、优先级不清、估算偏差或管理等待造成的。反过来,加班低也不能证明人手充足:有些团队可能通过延迟项目、压缩质量或放弃客户需求来避免加班。

因此,我不会单独用加班时长证明需要招聘,而会把它与交付延误、积压量、返工、服务水平和员工流失风险一起看。若加班增加的同时,积压量持续扩大、关键任务延期且质量指标变差,人员缺口的可能性更高;若加班集中在少数流程节点,则应先处理瓶颈。

4. 把预算已批误认为需求合理

预算审批回答的是“组织愿意为这项投入预留多少资金”,不一定回答“这项工作是否仍然重要”。业务目标改变后,旧岗位可能已经不再匹配新的能力结构;但部门常会把历史批准当作持续招聘的理由。

人员计划需要滚动更新。岗位的预算状态、招聘状态、业务必要性和能力要求应分别呈现。一个岗位可以预算已批,但业务优先级已下降;也可以预算未批,但因关键客户合同或法规要求形成了新的不可回避工作量。

5. 把招聘周期当作唯一的解决时间

从需求批准到候选人入职,通常还要经历职位校准、寻访、面试、谈薪、通知期和入职适应。不同地区、岗位层级和技能稀缺程度差异很大,不适合用一个平均招聘周期覆盖所有岗位。

即使员工入职,也不等于立即产生完整产能。新人需要了解产品、流程、客户和协作方式,管理者也需要投入指导时间。计划若只把入职日期作为到岗节点,而没有考虑爬坡期,就会高估新增员工在项目周期内能够提供的贡献。

6. 把“人均产出”当成跨团队排名工具

不同团队的产出定义、任务复杂度、质量要求和外部依赖不同。将销售收入除以销售人数,与研发交付量除以研发人数,不能放在同一个排名里证明哪个团队更有效率。即使是同一职能,成熟市场与新市场、标准产品与定制项目的产出结构也可能不同。

人均指标更适合作为同一团队的趋势信号,或作为结构化对比的起点。若用于部门决策,必须同时展示产出质量、工作范围、协作依赖和环境差异,避免奖励短期可计量结果、惩罚长期能力建设。

7. 忽略能力结构,只看总人数

一个团队可能人数充足,却只有一位员工掌握关键系统、复杂客户或监管流程。总人数没有显示替补能力,也看不出关键技能集中风险。人员计划应该识别关键岗位、技能覆盖、继任准备度和知识交接风险,而不是只追求更高的人员总量。

如果某项能力只有一人掌握,解决方案不一定是立即招聘同岗位人员。短期可以安排交叉培训和文档沉淀,中期培养内部替补,长期再判断是否需要常设岗位。每种方式都有成本和风险,关键是把单点依赖显性化。

四、专业判断逻辑:从业务目标推导人员投入

1. 把目标拆成工作量单位

第一步是找到能解释业务目标的工作单位。销售可以按有效客户机会、客户覆盖量或销售阶段工作量估算;客户支持可以按工单类型、服务时限和复杂度分层;产品研发可以按经过校准的工作项、里程碑或交付批次观察。单位未必完美,但必须足够稳定,能支持团队之间和周期之间的对比。

我会特别避免把“任务数量”直接当作工作量。一个简单配置修改和一个跨系统改造,可能都是一项任务,投入差异却很大。可在初期采用小、中、大三档复杂度,先形成可讨论的估算,再根据历史完成记录校准,而不是一开始追求看似精确到小时的假准确。

2. 估算可用产能,而不是按名册人数乘标准工时

名册中的一个全职人员,不等于一个完整的可交付单位。员工会参与会议、培训、客户支持、管理和跨部门协作,也会有休假、入职适应和非计划工作。若组织一直把所有工作时间都算作有效产能,就会系统性高估资源供给。

可用产能可以用人天、有效工时或经过校准的工作点来表达。关键不是采用哪一种单位,而是团队内部定义一致,并能回溯实际偏差。某些岗位不适合用工时精细计量,例如战略、研究或高不确定性工作,此时可以用目标里程碑、工作类别和能力覆盖来代替机械打卡。

产能组成 纳入方式 判断提醒
目标任务时间 计入核心业务工作 需要与明确的业务交付关联
必要协作与会议 按团队历史观察估算 不能一概视为浪费,也不能无限膨胀
支持和突发任务 依据历史占比或业务峰值单独预留 长期偏高时应查找重复问题和流程瓶颈
休假、培训和入职爬坡 按计划周期扣减或单独建模 年度均值可能掩盖短期交付缺口
返工与等待 作为效率损失单独观察 不能把低效损失全部算成需要新增的工作量

3. 区分需求缺口、技能缺口和流程缺口

看到需求高于产能后,我不会立即得出“缺人”的结论,而会继续分解缺口来源。需求缺口是工作量超过现有可用产能;技能缺口是有人但不具备所需能力;流程缺口是时间消耗在等待、返工和重复活动上。这三类问题需要不同的方案。

需求缺口通常可以通过招聘、临时支持、工作范围调整或延期处理;技能缺口可以通过招聘、培训、岗位轮换或外部专家支持解决;流程缺口则需要优化审批、减少重复输入、明确决策权或改变协作方式。把三者混为一谈,容易用招聘去修补流程问题,也可能用培训拖延真正需要外部补充的稀缺技能。

4. 使用情景分析,而不是给出单点预测

业务需求预测本身有不确定性,因此人员计划更适合做低、中、高三种情景。低情景可以假设市场增长放缓或项目延期;中情景依据当前计划和可信度较高的需求;高情景则反映增长快于预期、关键客户集中上线等压力条件。

情景分析的目的不是把未来伪装成可精确预测,而是让管理层看清选择的后果。例如,低情景下是否会出现闲置,高情景下是否会发生交付违约,中情景下招聘窗口是否来得及。若不同情景都需要同一项关键能力,投入的确定性较高;若只有极高情景才需要新增岗位,可以考虑分阶段招聘或设置触发条件。

人力资源计划人员投入教程:管理层数据分析,避坑指南

5. 把人员成本、招聘时间和爬坡期放进同一张账

人员投入不只包含工资和福利,还包括招聘、设备、培训、管理指导、入职爬坡以及可能的离职替补成本。不同岗位的成本结构差异很大,不能只用平均薪酬推算整个计划。对关键岗位而言,招聘未完成造成的业务延迟,有时比工资差额更重要。

同样,招聘到岗日和有效产能形成日不是同一天。可以先用历史观察估算岗位从入职到稳定产出的爬坡时间,再以区间而非精确日期表达。如果缺少历史记录,先把“预计 1 至 3 个月”之类的假设标明,并在下一轮更新,不要把推测伪装成既定事实。

6. 把替代方案纳入同一决策框架

每个新增岗位都应与至少一种替代方案比较。替代方案可以是内部调配、岗位轮换、优先级重排、流程改造、自动化、外包或暂缓项目。它们并非天然更好:内部调配可能把缺口转移到另一团队,外包可能带来知识留存风险,自动化则需要前期投入和维护责任。

比较时要统一观察周期和结果口径。不能把招聘的年度成本与流程改造的一次性投入相比,却不计算后续维护;也不能只比较成本,不比较质量、交付风险和组织能力。真正有用的方案表应同时呈现预期收益、实施时间、可逆性和失败后的退出方式。

7. 使用决策门槛,而非依赖单一审批意见

我建议把人员申请设计成若干决策门槛:需求真实性、能力必要性、资源替代、预算可承受性和验证机制。每个门槛都要有责任人和证据。业务负责人对需求和优先级负责,HR 对岗位能力、招聘可行性和组织影响负责,财务对成本边界负责,相关管理者对执行后的结果负责。

当数据质量不足时,不必假装能够准确决策。可以采取小规模、可逆的试点,例如先借调一名员工、先签短期支持、先做流程试验,再决定是否设置永久编制。风险越高、预测越不稳定,越应优先选择可逆投入;需求越稳定、能力越稀缺、失败代价越高,越需要及早建设长期能力。

五、具体案例与数据观察:从“申请 12 人”到分阶段补齐能力

1. 案例背景:表面上缺人,实际有三种不同缺口

下面是一个用于说明分析方法的匿名化情景案例,所有数字均为示意数据,不是任何组织的实测结果。某中大型软件团队计划在半年内完成新客户交付、核心产品升级和存量客户支持。业务部门申请增加 12 人,理由是项目增多、团队加班、里程碑延期。

如果仅看申请表,容易得出“项目变多,需要扩编”的结论。但进一步拆分发现,12 人的需求中包含 4 名交付实施人员、3 名测试人员、2 名客户支持人员、2 名需求协调人员和 1 名数据分析人员。岗位构成说明,申请人并没有只对总工作量估算,还把当前协作方式和技能缺口一起折算成了编制。

分析团队进一步查看工作项、需求变更、缺陷返工、支持工单和人员可用时间后,发现三个不同问题:客户项目确实增长;测试工作存在阶段性高峰;而需求反复修改造成的返工和多轮协调,也占用了一部分产能。若一次性批准 12 个永久岗位,可能把短期峰值和流程浪费长期化。

2. 先建立工作量,产能对照,不急着给岗位开数量

团队将未来 6 个月的工作按交付、测试、支持、需求协调和数据分析分类,并用过去 3 个月的工作记录校准复杂度档位。由于部分工作估算仍不稳定,团队采用人天区间而非伪精确工时,同时把数据质量标成高、中、低,避免不同类别看上去同样可信。

示意测算显示,交付工作在中位情景下存在持续缺口,客户支持工作则主要集中在产品发布和客户上线阶段,测试工作存在两个月的高峰。需求协调工作量偏高,但其中一部分与需求变更、重复澄清和决策等待有关。由此,团队把 12 人拆成“稳定缺口、阶段性缺口、可改善工作量”三部分处理。

工作类别 申请人数 进一步分析后的判断 优先处置方式
交付实施 4 人 需求相对稳定,关键项目依赖专业经验 分阶段招聘,并同步设定客户交付指标
测试 3 人 负荷集中在发布窗口,长期需求尚未证实 先做阶段性支持与自动化覆盖评估
客户支持 2 人 工单增长真实,但重复问题占有一定比例 补充高峰支持,优先治理重复工单来源
需求协调 2 人 部分时间被需求反复和决策等待消耗 先明确需求准入与变更责任,再复核岗位需求
数据分析 1 人 技能缺口真实,但工作范围与服务对象尚不清晰 明确分析产品与优先级后再决定岗位形式

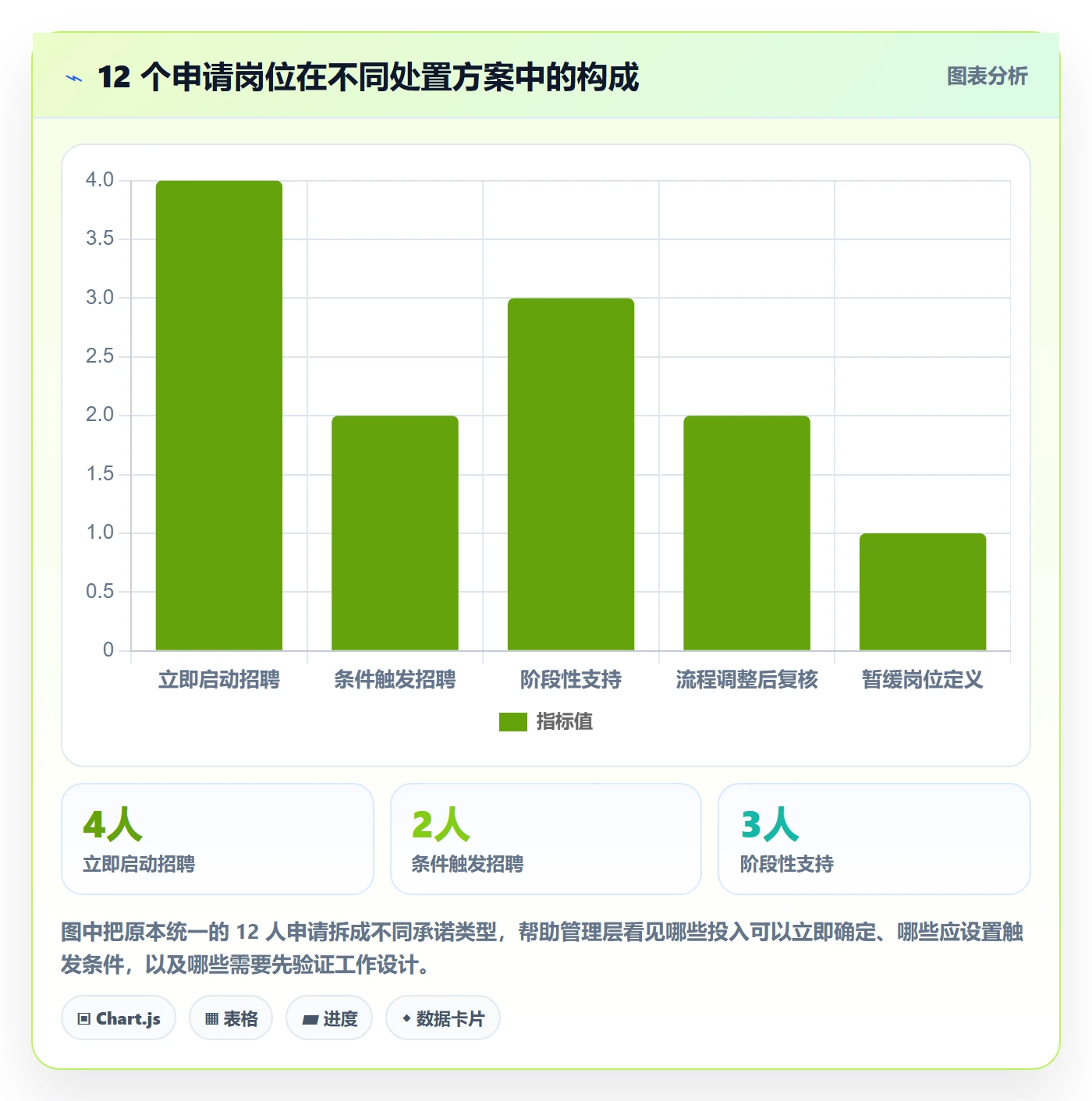

3. 把招聘方案拆成“立即、触发、暂缓”

基于情景分析,管理层没有把 12 人当作一个整体审批,而是将方案拆为三类。第一类是立即启动的稳定需求:交付岗位分批招聘,先补最影响客户里程碑的能力。第二类是达到条件后触发的需求:若测试积压或发布节奏连续超过预设阈值,再追加阶段性资源。

第三类是暂缓审批的需求:需求协调岗位先通过统一需求入口、明确决策人和变更规则减少无效往返;数据分析岗位则先界定服务对象、产出样式和所需技能,再判断是招聘、内部培养还是由现有团队承担。这样做并非否认缺口,而是避免在工作范围尚未清楚时固定化编制。

下图为该案例的情景模拟,展示的是处理组合而非真实审批结果。数字仅用于说明为什么应该把永久岗位、阶段性支持和流程改造分开评估。

人力资源计划人员投入教程:管理层数据分析,避坑指南

4. 复盘不只问“人招到没有”,还要查投入是否改变业务

招聘完成率可以说明招聘执行,却不能证明人员计划有效。案例团队在计划中设置了三类复盘指标:业务结果指标、过程指标和风险指标。业务结果关注关键客户项目按期交付比例;过程指标关注测试积压、需求变更次数和重复工单占比;风险指标关注关键技能覆盖、员工加班分布和新增人员爬坡情况。

假设两个季度后,交付延期仍然存在,但新增人员已到岗且工作量并未下降,就要进一步检查需求范围、客户决策等待、环境依赖或团队协作方式,而不是自动要求再加人。若延期下降但关键成员加班仍持续偏高,则可能说明计划改善了交付,却没有解决工作分配或长期可持续性问题。

5. 用漏斗数据识别计划质量,而非追求申请通过率

管理层可以观察申请从提出到批准的转化过程,但不应把“批准率越高”当作目标。申请被退回可能是岗位论证不足,也可能是数据标准不清;申请被批准也不表示需求经过了充分验证。更值得关注的是,不同环节的申请为什么流失、返工或修改,以及哪些数据缺失最常见。

例如,如果大量申请在“工作量证明”环节被退回,说明团队需要统一任务口径;如果主要在“替代方案比较”环节卡住,说明部门可能尚未形成流程改进或内部调配机制。这个观察能帮助组织改善计划过程,而不是简单要求申请者补更多表格。

6. 数据可信度要跟着决策风险走

不是每个岗位都需要同等复杂的测算。低成本、短周期、可逆的临时支持,可以基于较粗略的数据先做试验;高成本、长期、难撤回的管理层岗位或稀缺专业岗位,则需要更严格的能力定义、需求证据和情景评估。分析精度应与决策风险匹配。

团队可以给关键假设标注置信度。例如,客户项目数量来自已签合同,可信度较高;未来项目的人天估算来自尚未确认的需求,可信度中等;自动化能够减少多少工时,尚无试点数据,可信度较低。管理层因此能区分事实、预测和假设,不会把估算值误当成承诺。

六、管理层数据分析:把看板做成决策工具,而非展示墙

1. 建立四层指标结构

我建议管理层人员分析至少包含四层。第一层是业务需求,例如订单、项目、客户需求或服务量;第二层是产能供给,例如可用人天、岗位空缺和关键技能覆盖;第三层是执行过程,例如招聘周期、任务积压和新人爬坡;第四层是结果与风险,例如交付、质量、客户响应、人员流失和成本偏差。

如果看板只有员工人数、招聘人数和人力成本,它更像人员统计报表;如果只有交付结果,又难以判断结果是资源不足还是其他因素造成。四层结构能够帮助管理者沿着因果链追问:需求为什么变化,产能哪里不足,执行过程卡在哪里,最终业务风险是否下降。

层级 典型指标 管理层要追问的内容
业务需求 项目量、工单量、客户覆盖、需求变更量 需求是否真实、是否优先、是否集中在特定周期
产能供给 可用人天、岗位空缺、技能覆盖、关键人员依赖 缺的是总量、技能,还是时间窗口
执行过程 招聘周期、任务等待、返工率、新人爬坡进度 投入何时转化为实际产能,瓶颈在哪里
结果与风险 交付准时率、服务水平、质量、成本偏差、流失风险 投入是否改善业务,是否带来新的副作用

2. 不要把相关关系写成因果承诺

如果新增人员后交付速度变快,只能说明二者在时间上同时发生,不能单凭这一点断言速度提升完全由招聘造成。同期可能发生了项目范围缩小、工具升级、客户减少变更或关键决策提速。

更稳妥的做法是记录同期变化,并采用可比团队、前后阶段或阶段性试点作为辅助观察。对组织层面的投入,很难像实验室一样完全隔离变量,但至少可以说明“观察到什么”“有哪些共同变化”“结论有什么限制”。这比给出过度确定的 ROI 数字更可信。

3. 人均指标应与质量、复杂度和范围并列

如果看板展示人均产出,也应同时展示质量和工作范围。例如交付团队可以把项目完成量与返工、延期和客户验收结合;支持团队可以把工单处理量与首次解决率、复杂工单占比和客户满意度结合;招聘团队则可以将到岗数量与关键岗位质量、试用期表现和招聘周期结合。

这不是为了把看板做得复杂,而是避免组织只优化一个可计量数字。没有质量护栏的人均产出,可能推动团队压缩必要工作、转移复杂任务或降低服务水平。管理层应把指标视为观察窗口,而不是绩效结果的全部。

4. 设置预警阈值时,要同时规定行动

“积压超过 100 项时亮红灯”本身不能解决问题。预警必须对应行动:谁复核数据、多久内判断、哪些方案可以启动、需要谁批准。如果没有处置规则,警报只会增加信息噪音,团队也会逐渐忽略它。

阈值最好根据团队历史波动和业务风险设定,而不是照搬行业平均值。早期可以先观察一个季度,建立正常范围,再通过实际事件校准。对于重大客户交付或合规风险,则不一定需要等待统计阈值,单个高影响事件就可能触发管理审查。

5. 数据权限是管理分析的一部分

人员规划涉及薪酬、绩效、健康、离职意向等敏感信息。管理层通常需要聚合数据,而不是看到每个员工的全部个人信息。应按岗位职责设置访问权限,明确数据目的、保留周期和使用范围,并避免将个人层面的敏感信息作为常规图表的展示内容。

在关联项目工作与人员信息时,应优先使用必要的岗位或团队维度,减少不必要的个人数据暴露。数据越细并不总是越好;如果管理问题可以用团队产能和技能覆盖回答,就没有理由默认展示个人级明细。

6. 看板中必须标明数据更新时间和假设

同一张看板里可能同时存在实时项目数据、每周更新的人员状态和每月确认的预算信息。若没有更新时间,管理者会把不同步的数据当作同一时点的事实。建议在关键图表上显示数据截止日期、负责人和更新时间,重要预测再单独标明假设版本。

对于数据尚未成熟的部门,可以把“待验证”作为一种正式状态,而不是为了填满看板而补造数字。公开不确定性不会削弱专业性,反而能让管理者知道决策应该采取何种风险承受方式。

七、不同情况下的行动建议:把方法转成可执行计划

1. 业务增长明确、工作量持续上升

如果增长已经由合同、订单、明确项目或稳定服务量支持,且多个周期都观察到产能不足,可以启动结构化招聘。重点不是一次性补齐所有预测岗位,而是优先补最影响关键交付、客户承诺或合规要求的能力。

  • 按岗位能力和业务优先级排序,而不是只按申请部门排序。
  • 核对入职时间与项目里程碑,避免招聘完成后错过业务窗口。
  • 设置新人爬坡计划、导师责任和阶段性产出目标。
  • 保留需求变化时调整招聘批次的空间,避免把预测峰值全部固化。

2. 业务需求波动大,峰值明显但持续性不足

若工作量集中在发布、旺季、审计或客户上线窗口,永久编制未必是最佳选择。可以评估短期支持、内部借调、轮班机制、跨团队共享或在不影响质量的前提下调整工作范围。

但短期资源也不是零成本。团队需要评估交接、培训、安全权限、知识留存和外部服务质量。若临时资源每年反复出现,长期看可能仍需要建立稳定岗位;判断依据应是峰值持续时间、发生频率和内部共享成本。

3. 需求看起来很高,但返工和等待也很高

此时不要先把所有损失都转换为岗位需求。先用短周期试验减少需求反复、审批等待和重复输入,观察有效工作量是否下降。可以选择一个项目或一个客户群作为试点,记录变更次数、返工工时、等待时间和交付结果。

如果流程改善后工作量仍然超过产能,新增人员的论证会更扎实;如果缺口明显收窄,组织就避免了把低效永久转化为成本。试验周期应足以覆盖正常业务节奏,但不宜无限延长,以免借“先优化流程”之名拖延真实的人员补充。

4. 总人数充足,但关键技能不足

技能缺口需要先判断稀缺程度、时间要求和知识可迁移性。如果能力可以在半年内通过培训形成,可以考虑培养内部人才;如果客户项目将在短期内启动,且能力市场稀缺,外部招聘或专家支持可能更合适。

对于只有一人掌握的关键技能,应同时制定短期备份、中期知识转移和长期继任安排。招聘可以降低单点依赖,但新人到岗后仍要完成知识交接。只增加岗位而不处理知识集中,组织风险未必会下降。

5. 预算有限,但业务承诺不能下降

预算受限时,管理层必须显式地做优先级取舍,而不是要求团队在人员不变的情况下无条件增加目标。可以把工作分为必须完成、可延后、可停止和可降低服务等级四类,再讨论内部调配、流程优化和外部支持的组合。

预算不足不是隐瞒风险的理由。若人员不增加,应该明确哪些交付日期、服务水平或风险控制会受到影响。把取舍写进计划,管理层才能真正决定接受哪种风险,而不是在事后追究团队为什么没有完成所有目标。

6. 组织规模变化快,岗位边界仍在调整

当企业处于新业务探索、并购整合或组织重构阶段,固定岗位设计容易过早锁定。可以使用阶段目标、临时项目团队、轮岗或短期借调来观察实际工作结构,再逐步形成稳定岗位。

需要注意,临时安排不能无限期替代正式管理。若临时岗位长期承担核心工作,却没有清楚的责任、资源和发展路径,员工体验和业务连续性都会受影响。组织应设定复核日期,到期后明确转为正式岗位、调整职责或结束安排。

7. 数据质量较差,团队尚未形成统一口径

不要等到数据完美才开始管理,但也不要把低质量数字包装成精确预测。先选择少数对决策最重要的指标,统一定义和责任人,用一个计划周期积累基线。期间可以采用区间估算,并明确哪些数据尚待验证。

如果系统分散,可先使用受控模板或现有工具建立数据字典和更新时间规则,再逐步自动化。先把“谁更新、何时更新、按什么定义更新”说清楚,通常比先购买新软件更能改善数据质量。

八、不同情况下的取舍:没有零风险方案,只有透明的代价

1. 永久招聘与临时支持的取舍

永久招聘有利于沉淀知识、建立团队能力和维持连续交付,但会形成长期成本,也可能在需求下降时带来人员配置僵化。临时支持适合明确峰值和短周期任务,调整更灵活,却可能增加交接成本、质量波动和知识流失。

若需求稳定、能力与组织长期方向一致,永久岗位更有依据;若需求短暂、可标准化、外部资源容易接入,临时支持更灵活。两种方式都应计算完整成本,而不是只比较工资账单。

2. 立即招聘与分阶段招聘的取舍

立即招聘可以尽早启动寻访,降低关键岗位到岗延误的风险,但前提是岗位需求和预算已经足够确定。分阶段招聘能减少预测偏差造成的过量投入,却可能增加招聘周期和错过业务窗口的风险。

一个实用方法是把岗位分成“必须提前找人”“达到触发条件再启动”和“先验证职责”三类。市场上稀缺、招聘周期长、缺失后果严重的岗位,通常需要提前建立候选人渠道;需求不稳定、职责未清晰的岗位,则不宜把一次预测直接变成永久承诺。

3. 外部招聘与内部培养的取舍

外部招聘可以更快引入成熟经验,但招聘周期、薪酬竞争和文化适配都有不确定性。内部培养有利于保留组织知识、提升员工发展机会,却需要时间、导师和岗位实践,也不能假设每个人都适合转向稀缺专业。

管理者应同时比较能力缺口的紧急程度和能力形成周期。短期业务风险高且内部没有可培养候选人时,外部补充更现实;任务周期较长、现有员工具备基础能力时,培养可能更可持续。两条路径也可并行:先引入少量专家建立标准,再培养团队成员接续。

4. 流程改造与增加人力的取舍

流程改造往往能减少重复劳动,却需要跨部门协作、决策授权和持续维护;增加人力可以缓解短期压力,却可能让旧流程在更大规模上继续运转。若瓶颈来自审批等待、需求反复或职责不清,先招聘可能只是把等待成本转移给更多人。

但流程优化也不能成为无限推迟招聘的理由。若业务工作量真实增长,团队已通过优先级和流程改进释放了合理产能,仍无法保障客户承诺或安全要求,及时补人是负责任的选择。应给流程试验设定期限和结果标准,到期后根据数据作出决定。

5. 自动化与人工补充的取舍

自动化适合规则稳定、重复频繁、错误代价可控的工作。它通常需要前期投入、数据整理、系统维护和异常处理能力,不能把“计划自动化”当成已经实现的产能。若自动化失败时没有人工兜底,短期业务风险可能反而升高。

决策时应估算自动化覆盖范围、维护成本、异常比例和人工复核时间。对于高判断、高风险或需求变化频繁的任务,自动化更适合作为辅助工具,而不是直接替代人员。若某项工作量占比不高,投入复杂系统的收益可能低于流程简化或岗位调配。

6. 追求利用率与保留缓冲的取舍

团队利用率过低,可能意味着资源配置和优先级管理存在问题;利用率长期接近满载,则会让组织缺少处理突发需求、员工休假、技术债和能力建设的空间。把每个人的时间都排满,并不等于效率最高,反而可能让小变化演变成大延期。

缓冲多少应由业务波动、交付承诺和工作不确定性决定。高峰波动明显、客户响应要求严格的团队,需要适当的弹性;需求稳定、工作可预测的流程型岗位,可以提高计划利用率。关键不是追求一个统一的“最佳利用率”,而是知道缓冲正在保护什么风险。

九、落地清单:让人员计划持续有效,而不是年度填表

1. 计划启动前,先完成口径和责任确认

计划开始前应确认业务目标、计划周期、人员范围、数据来源、工作量单位和决策负责人。若这些基础定义不一致,后续表格会越做越复杂,却无法解决各部门对“缺人”的不同理解。

  • 明确在岗、编制、可用产能和技能覆盖的定义。
  • 指定业务数据、人员数据和成本数据的维护责任人。
  • 区分已确认事实、预测值和待验证假设。
  • 确定预算边界、决策门槛和复盘日期。

2. 计划编制时,让每个岗位都回答同一组问题

岗位申请应避免只写职责清单和薪酬级别。管理层真正需要知道的是岗位解决什么问题、为何现在需要、现有团队为何无法承接、有哪些替代方案、需要多久形成有效产能,以及如何判断投入值得。

可以采用统一模板,但模板应服务决策,而不是制造填表负担。对低风险临时支持,说明可以简化;对长期、高成本或影响关键业务的岗位,则需要更扎实的工作量、能力和情景分析。

3. 执行过程中,把招聘进度与业务变化同时监控

计划批准后,不能只追踪岗位发布和候选人进度。若业务需求下降、项目延期或自动化试点改变了工作量,原计划也应同步调整;若需求上升、招聘周期超预期,则需要及时讨论替代方案,而不是等到里程碑失守才升级。

每个计划岗位可以标明预计启动时间、目标到岗时间、预计爬坡周期、业务触发条件和取消条件。这样做能让招聘团队、业务团队和财务团队围绕同一套计划协作,也能避免岗位批准后长期无人负责。

4. 复盘时,既看结果,也看假设是否成立

复盘不能只问“计划完成了多少”,还要检查最初假设是否成立:需求是否按预计增长,产能估算是否偏高,招聘周期是否符合预期,流程改造是否释放了时间,新员工是否在预期内形成能力。如果假设偏差很大,下一轮预测就应调整,而不是只要求团队执行更严格。

对每次重大人员投入保留一页简短决策记录,包含当时可用数据、主要假设、方案取舍、批准理由和复盘结果。几轮之后,组织会积累属于自己的招聘周期、爬坡时间、峰值规律和替代方案效果,这些内部数据通常比笼统的行业平均值更适合指导下一次决策。

十、总结:最好的人员计划,会明确投入,也会明确不做什么

1. 把“缺人”转化为可检验的业务陈述

人力资源计划人员投入教程真正要解决的,不是怎样把申请表写得更完整,而是怎样让组织在投入前弄清楚缺口是什么、缺口从哪里来、哪些工作必须完成,以及投入之后如何判断问题是否改善。人数只是一种解决方案,不能代替问题定义。

我的核心判断是:先证明工作量,再确认产能缺口;先区分需求、技能和流程,再选择招聘、培养、调配或改造;最后把结果与复盘条件写进计划。这套顺序能减少盲目扩编,也能防止管理层用预算控制掩盖真实的业务风险。

2. 下一步从一项真实申请开始试算

如果组织还没有成熟的人员规划机制,不必一开始建设复杂模型。选择一个近期争议较大的岗位申请,按业务目标、工作量、可用产能、能力缺口、替代方案和验证指标重新梳理;同时标注每个数字的来源、更新时间和可信度。

然后把投入拆成立即执行、条件触发和暂缓复核三类,并约定一个明确的复盘日期。下一轮根据实际结果修正工作量估算、招聘周期和爬坡假设。一份值得管理层信任的人员计划,不是承诺预测永远正确,而是让组织看见预测的不确定性,并知道何时、依据什么改变决定。

常见问题解答(FAQ)

1. 人力资源计划中,管理层应该如何计算项目实际需要投入的人数?

我以前做年度人力规划时,最初直接拿项目数量乘以平均人数,结果招聘后仍然延期,团队却抱怨人手不足。后来我发现,管理层真正需要看的不是“有多少人”,而是未来一段时间内有多少可交付产能,以及这些产能是否集中在同一类技能上。

不要用“项目数×平均人数”估算投入,而应按工作量、可用工时和技能约束拆解。一个更可靠的公式是:所需人数=未来周期内确认工作量÷单人有效产能。比如某季度确认开发、测试、产品工作量合计为4800小时,按每人每月160小时计算,表面上需要7.5人;

但扣除会议、沟通、休假和临时支持后,单人的有效产能通常只有100至115小时,实际需要约11至12人。这里的差异,正是很多计划失真的来源。我在一次12周滚动计划中做过对比:按名义工时计算,团队需求为10人;加入20%的非项目时间和15%的需求变更缓冲后,需求上升到13人。

最终实际投入12人,虽然没有完全满足所有新增需求,但关键版本按期完成。管理层分析时建议同时展示三组数据:名义需求人数、有效产能人数、技能缺口人数。前两者回答“人够不够”,第三者回答“人对不对”。例如总人数不缺,但高级测试人员缺2人,仍然会形成发布瓶颈。

2. 管理层看人力投入报表时,哪些指标最容易误导决策?

我曾经负责过一份月度资源报表,团队利用率达到92%,看起来非常健康,但连续两个月交付延期。复盘后发现,利用率高并不代表有效产出高,很多工时耗在返工、救火和跨团队等待上。

最容易误导管理层的是单一利用率。利用率只能说明时间被填报了多少,不能说明这些时间是否用于高价值工作。建议至少把利用率拆成计划投入率、有效交付率、返工率、等待率和临时事项占比。

例如,某团队月度登记工时为3200小时,其中计划任务完成工时2100小时,返工工时420小时,等待外部确认工时360小时,临时支持工时320小时。表面利用率是92%,但有效交付占比只有65.6%,返工和等待合计达到24.4%。如果只看利用率,管理层可能继续给团队增加任务;

如果看结构,就会优先解决需求评审和外部依赖问题。我建议在报表中加入“工时结构”而不是只放一个百分比,并设定三个经验性预警线:返工率连续两周超过15%,说明需求或质量机制存在问题;等待时间超过计划投入的10%,说明资源依赖没有被排期;临时事项超过20%,说明团队实际上在承担未被正式纳入计划的支持工作。

不同组织的阈值可以调整,但必须持续追踪趋势,不能拿单月数据直接下结论。

3. 如何判断人力计划偏差是人员不足,还是排期和管理问题造成的?

当项目延期时,我过去很容易接受“缺人”这个解释,并据此申请招聘或外包。但我后来把计划工时、实际工时、阻塞时间和交付结果放在一起分析,发现有些项目即使增加人员,也只会让沟通成本更高。

先不要把延期直接等同于人员不足,建议用四步定位。第一步,比较计划工作量和实际工作量,确认是不是需求范围扩大;第二步,比较计划有效工时和实际有效工时,识别人员是否被会议、支持和返工占用;第三步,查看关键技能是否在关键时间段可用;第四步,分析延期是否集中发生在外部依赖或审批环节。

举例来说,某项目计划工作量为1800小时,团队可提供有效产能1600小时,初看似乎缺200小时。但复盘后发现,新增需求300小时、返工250小时、外部等待180小时,真正的人员产能缺口只有70小时。此时直接增加两名成员并不能解决问题,因为新增人员还需要培训,反而可能增加沟通成本。

可以用一个简单的判断矩阵:如果工作量增加且有效产能不足,属于真实缺口;如果工作量未增加但返工率上升,优先修复质量和需求机制;如果有效产能充足但交付仍延期,优先检查依赖、审批和优先级冲突;如果只有某类任务延期,则应解决技能结构,而不是扩大总人数。这个判断比“项目延期所以要招人”更适合管理层决策。

4. 人力规划使用某项目管理工具时,怎样避免数据填报失真?

我测试过几种资源计划流程,最常见的问题不是工具不会算,而是团队为了完成填报,把预估工时、实际工时和剩余工时混在一起。报表看起来很完整,但管理层无法判断数字到底代表承诺、记录还是预测。

首先要把三个概念分开:预估工时表示完成任务预计需要多少时间,实际工时表示已经消耗多少时间,剩余工时表示按当前情况完成任务还需要多少时间。它们不能互相替代。

一个任务原计划40小时,已经投入32小时,但由于需求变更预计还需24小时,系统里应该记录实际32小时、剩余24小时,而不是把总工时改成56小时后覆盖原计划。只有保留原计划,管理层才能识别偏差来源。我建议建立“最小填报规则”,避免把团队拖入复杂录入。

每周固定一次更新计划和剩余工时,每天只要求记录实际投入;临时支持、会议和返工必须使用独立类别;任务开始后如果连续两次剩余工时上升,就触发复核。某团队采用这个规则后,月度填报完整率从约70%提高到94%,但更重要的是,返工工时被单独识别出来,三个月后从总投入的18%降到11%。还要限制指标的使用场景。

实际工时适合做成本和容量分析,不适合直接用来评价个人效率;剩余工时适合做滚动预测,不适合追究过去的责任;计划偏差适合识别流程问题,不应简单等同于员工表现。若管理层把每个数字都变成考核依据,团队很快会少报风险、晚报延期,数据完整性反而下降。

核心关键词

读者评论

韩
韩静怡

我们团队以前确实把加班多直接当作缺人,后来拆开看才发现主要卡在需求反复确认和审批等待。把工作量、等待时间和返工一起看,比单看人数更有用。

熊
熊雨桐

文中把在岗人数、预算编制和可用产能分开讲,这点很实际。不过实际估算有效工时不容易,会议、支持任务的记录质量会直接影响结论。

王
王明远

我比较认同人员投入要有复盘条件,但业务结果往往受市场和流程变化影响,不宜简单用招聘前后的指标变化归因。最好同时记录外部变化,并约定何时重新评估。

文章包含AI辅助创作:人力资源计划人员投入教程:管理层数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/544921

赞 (0)
飞飞飞飞
可用工时最佳实践:管理层人力资源计划数据分析,常见问题
上一篇 2小时前
资源冲突流程与规范:管理层人力资源计划数据分析关键指标
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
