人力资源计划看起来像一张人数、岗位和预算表,真正让管理层头疼的却往往不是“缺几个人”,而是计划做完后需求反复变、招聘赶不上、预算说不清,最后业务部门和人力资源部门各自拿着一套数字开会。我的判断是:人力资源计划工作量管理的核心,不是把表做得更细,而是把需求、产能、成本和决策责任放进同一条可复核的流程里。本文会从管理层决策、工作量拆解、滚动校准和工具落地几个方面,给出一套能试运行、能发现偏差、也能及时止损的做法。
一、核心结论:计划的价值在于让管理层更早看见取舍
1. 人力计划不是“人数预算”的另一种叫法
不少企业的人力资源计划从编制表开始,也以编制表结束:部门报岗位和人数,财务压预算,人力资源部汇总,管理层审批。这样的流程能形成一份文件,却未必能回答三个关键问题:为什么需要这些人、这些人何时产生价值、如果需求变化应当先调整什么。
我通常把人力计划定义为一套资源配置决策机制。它需要把业务目标转化为工作量,再把工作量转化为岗位能力、招聘节奏、内部调配、外包或自动化等方案。人数只是计算结果之一,不是计划的起点。
一份可用的计划,至少要能追溯到业务假设、工作量口径、产能约束和决策人。如果管理层看到的只有“新增 12 人”,却看不到新增需求对应的项目、交付节点和测算区间,就很难判断这是必要投入还是部门惯性申报。
2. 管理层需要看见区间,而不只是一项精确数字

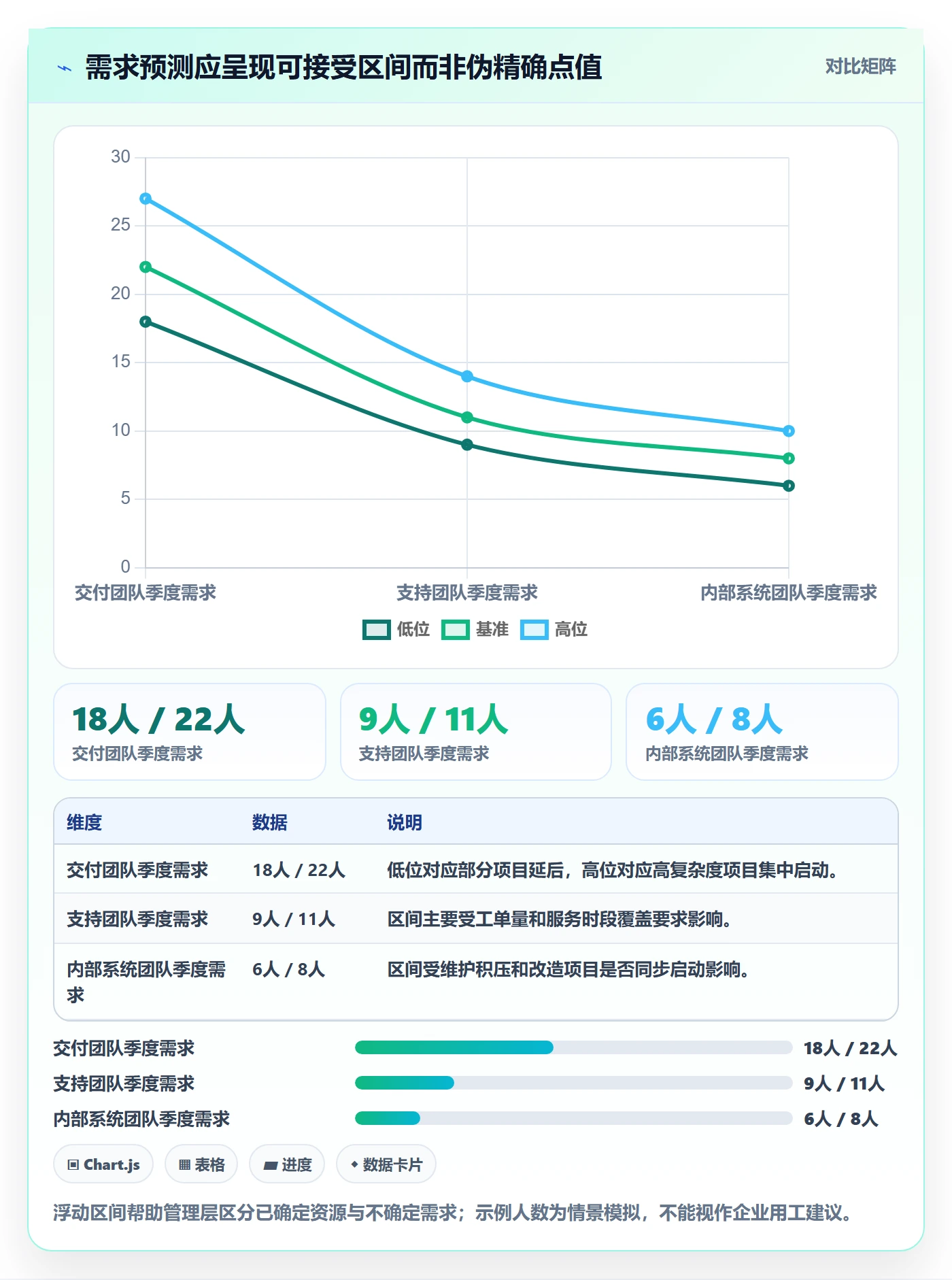

计划中的“需要 18 人”看似明确,实际可能建立在订单按时签约、系统按期上线、现有人力可完整投入等多个假设上。只要其中一项变化,精确到个位数的计划也会失真。因此,我更倾向于让管理层同时看到基准需求、上行情景和下行情景,并清楚标出触发调整的条件。
例如,基准情景是按已确认项目安排人员,上行情景纳入较高概率的新增项目,下行情景则假设部分项目延期。管理层不必一次性批准所有可能发生的招聘,而是可以批准一个明确的基准方案,并授权在达到特定条件时启动下一批资源。
计划要回答的不是“最终会是几个人”,而是“现在哪些决定不可逆,哪些决定可以延后,什么信号出现时再行动”。这能减少过早招聘,也能避免业务已经确定扩张、招聘却仍在等待审批。
3. 工作量必须有统一口径,否则流程优化只会加快争论
同一个“需求”,销售部门可能按合同金额估算,交付团队按项目数量估算,研发团队按工时估算,人力资源部门则按岗位人数汇总。口径不一致时,会上讨论的不是资源配置,而是谁的数字更有说服力。
因此,工作量计划要先定义对象和单位:是客户项目、产品迭代、工单、门店班次,还是服务请求;单位是标准工时、人天、班次、处理量,还是经过复杂度校正的工作量点。没有统一口径,就不要急着做跨部门排名或自动化计算。
下表中的指标是用于演示管理层应当如何读计划的情景模拟,不是行业统计或某企业实测。企业应以自己的历史数据、岗位规范和业务周期替换。
| 管理层问题 | 计划应提供的证据 | 缺少证据时的决策风险 |
|---|---|---|
| 新增需求是否真实 | 对应业务事项、发生时间、概率和责任人 | 将部门意愿当成已确认需求 |
| 现有人力是否不足 | 可用产能、技能匹配、计划负荷及历史实际负荷 | 把技能错配误判为单纯缺人 |
| 何时需要招聘 | 招聘周期、到岗日期、培训爬坡期和业务节点 | 批准人数时点晚于业务需要时点 |
| 预算是否可承受 | 全成本区间、分批投入方案和替代选项 | 只核算薪酬,忽略招聘、设备和管理成本 |
4. 先建立决策闭环,再谈复杂系统
如果需求提出、数据审核、预算审批和结果复盘没有明确责任人,再多字段也只是把混乱记录得更完整。管理层应先定下谁提出需求、谁确认业务依据、谁核算产能、谁审批资金、谁监控执行偏差。
流程成熟度可以逐步提高:先让关键岗位和重点项目形成统一口径,再扩展到部门级滚动计划,最后才考虑复杂预测和自动化。工具能降低收集、对齐和追踪成本,但不能代替业务负责人对假设负责。

二、背景与真实场景:为什么计划常常在审批后失效
1. 业务变化速度快于年度预算周期
年度计划适合确定方向和资金边界,却很难完整预测季度内的项目变动、订单节奏、客户交付要求和人员流动。企业若把年度编制当成不可调整的固定承诺,容易出现两种相反情况:业务增加时仍在等待下一轮审批;业务放缓时,已经批准的招聘继续按原节奏推进。

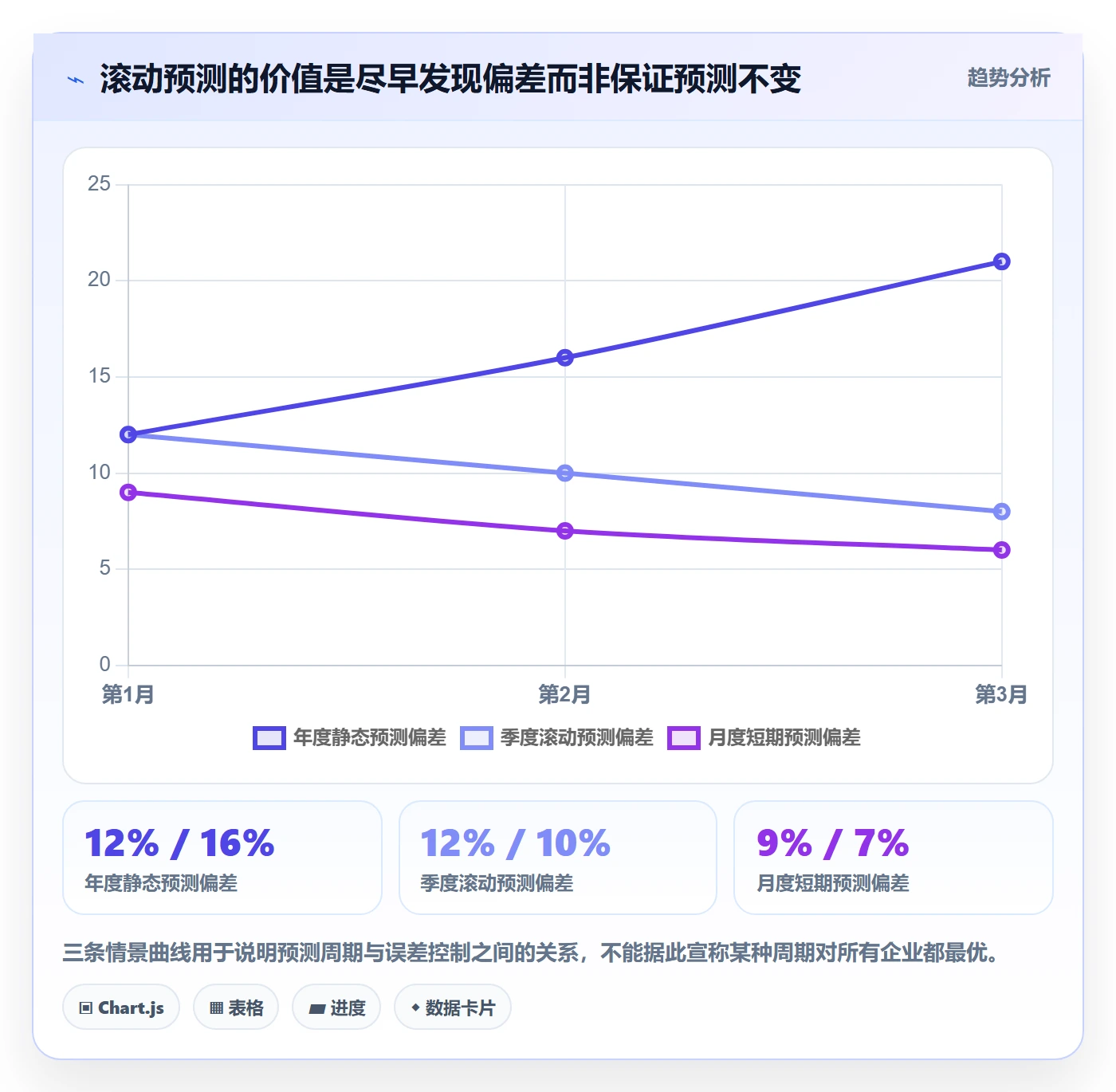

我更建议把年度计划理解为资源框架,把季度或月度滚动预测当成执行层。年度预算说明组织准备投入多少资源,滚动预测则更新需求出现的时间、岗位能力组合和可用产能。两者需要关联,但不能混为一张永远不变的表。
下图为情景模拟,展示需求预测每月更新后,预测偏差可能逐步收敛的过程。它不是特定行业的公开基准,企业应依据自己的预测记录计算误差。

2. “人手不够”可能是容量问题,也可能是流程问题
当团队持续加班、交付延期或待办积压时,新增人力往往是最先被提出的方案。但我在分析此类申请时,会先区分四种情况:工作量真的增加、现有人员技能不匹配、任务交接存在等待、返工或低价值工作占用大量时间。它们表面上都像人手不足,处理方式却不同。
如果团队有 20% 的时间花在重复录入、等待审批或返工上,再增加人员可能只是把低效流程扩大。反过来,如果需求量持续高于可用产能,且流程和技能配置已经过检查,持续压缩人力预算就会转化为交付风险、员工超负荷和关键岗位流失。
在审批新增人数前,先问“瓶颈在哪里”,再问“缺几个人”。这不是为了限制招聘,而是为了避免用长期固定成本解决短期流程问题。
3. 管理层真正缺少的是可比较的方案
很多申请只给出一个方案:招聘若干人,成本若干。管理层无法知道这是最优方案,还是部门唯一想到的方案。更有效的申请至少应对照招聘、内部调配、外包或阶段性资源、流程改造、范围调整等路径,并标明各自的启动时间、风险和退出条件。
例如,关键项目三个月后进入高峰,长期招聘的到岗与培训时间可能赶不上节点。此时短期外部资源可能成本更高,却能弥补时间窗口;若需求长期存在,则应评估内部招聘或培养。方案比较不是追求所有选项都做,而是让管理层知道选择意味着什么。

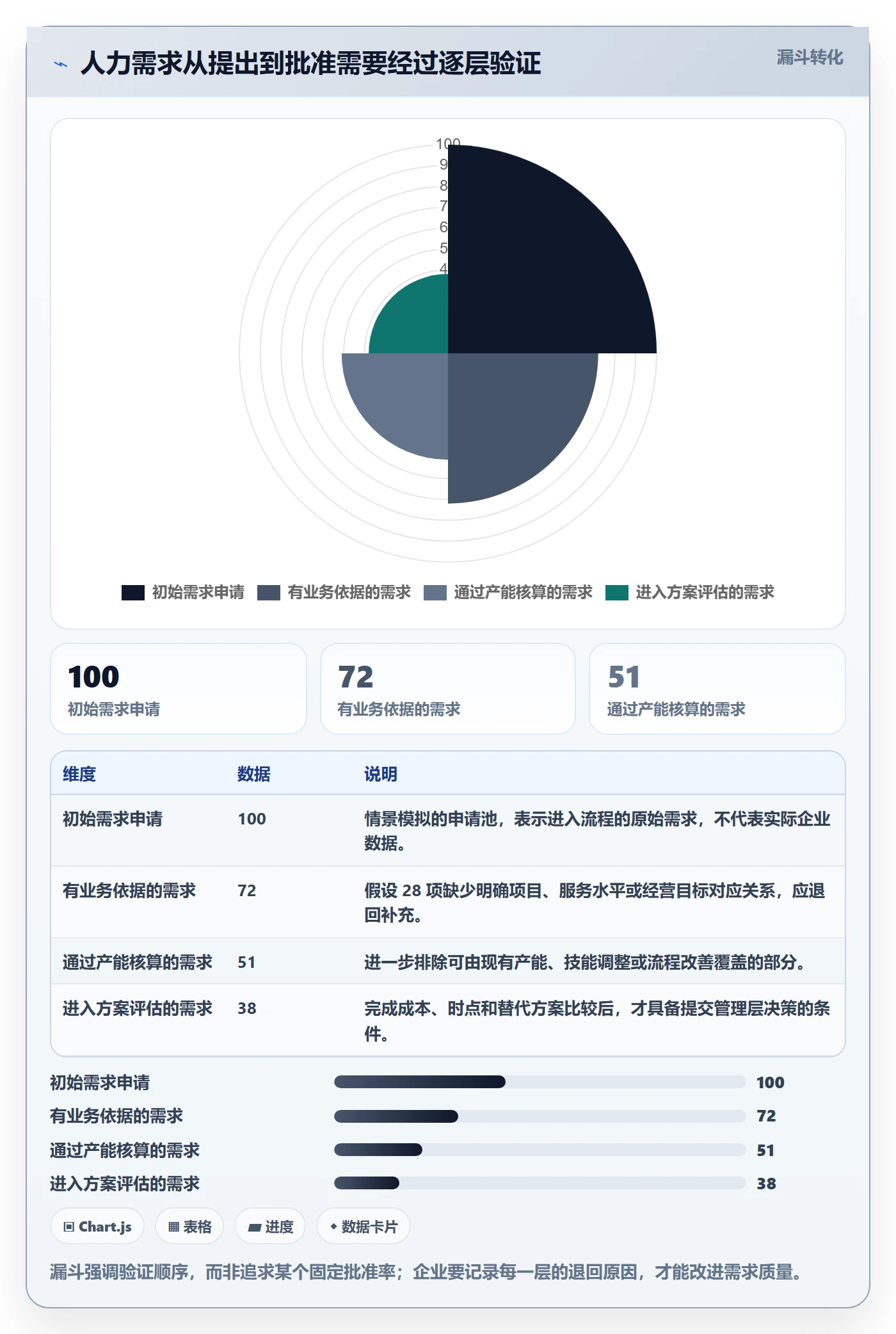

需求是否已确认、产能是否已核实、预算是否已核对,是方案进入审批前的三个基础门槛。只有三项都具备,审批讨论才适合进入“选哪种方案”;否则应先补证据,而不是直接投票决定人数。

4. 计划的误差会沿着时间传递
从需求提出到新员工独立承担工作,通常会经历审批、招聘、入职、培训和熟悉业务等阶段。若只比较“获批人数”和“实际到岗人数”,容易误以为招聘完成就等于产能补足。实际上,新员工在初期需要同事带教,团队短期可用产能甚至可能先下降。
这也是为什么管理层需要看岗位到岗时间和产能爬坡,而不只是月末编制。对紧急项目而言,人员到岗晚一个月的影响,可能远大于预算差异;对长期岗位而言,过早到岗又会让成本提前发生。计划需要将人力供给时间和业务需求时间放在同一条时间轴上。
三、常见误区:让工作量计划失真的六种做法
1. 把上一年人数直接加一个增长率
“业务增长 15%,人力也增加 15%”计算简单,却默认工作内容、产品结构、自动化程度和人员效率都没有变化。业务收入增长可能来自价格调整或少数大客户,工作量未必同比增加;相反,收入持平时,新产品、新合规要求或服务复杂度上升,也可能需要更多能力。
更合理的起点是拆解业务驱动因素。例如按订单数、客户数、项目类型、服务级别、交付周期和复杂度估算工作量,再核对每类工作需要什么岗位能力。若数据不足,先用明确的假设区间,而不是把增长率包装成精确结论。
2. 把编制等同于产能
在岗人数不等于可用产能。休假、培训、会议、招聘空缺、跨项目支援、管理职责和技能错配都会影响投入时间。以一名全职员工每月 20 个工作日为例,扣除日常会议、休假、培训和管理事务后,实际能投入重点任务的时间可能显著低于 20 人天。
企业不宜把某个统一折算比例套用到所有岗位。高频运营岗位、研发岗位、客户服务岗位和管理岗位的非直接工作占比不同。较好的做法是用历史工时、排班记录、任务抽样或团队复盘估算,并在计划里明确这是观测值、经验假设还是管理目标。
3. 用“忙不忙”代替工作量数据
主观反馈有价值,但它更适合发现信号,不适合单独承担资源审批。有人忙于高价值交付,有人忙于临时沟通;有的团队任务数量少但复杂度高,有的团队任务多却高度重复。只用加班时长判断缺口,会激励团队通过延长工时证明需求,甚至把低效变成扩编理由。
我会把定量数据和定性访谈结合:看实际交付量、积压趋势、周期时间、返工比例和关键任务覆盖率,再问经理哪些工作无法按时完成、被什么因素阻塞。数据告诉我们发生了什么,访谈帮助解释为什么发生。
4. 把所有需求都排成“高优先级”
部门往往会把每个岗位需求都标为紧急,因为各自承担局部目标。若优先级没有统一标准,管理层最终只能按表达力度、汇报顺序或组织影响力分配资源。这样做不仅不透明,还会让资源持续流向最会争取的人,而不是最能影响经营结果的事项。
应先约定优先级维度,例如法律与安全要求、客户交付承诺、收入或服务影响、关键能力稀缺程度、延误代价和替代可能性。具体权重可以由企业自行决定,但评分理由要写出来,并允许管理层覆盖评分,同时记录覆盖原因。
5. 只算工资,不算全成本和时间成本
新增岗位的成本不只是月薪。招聘渠道、招聘团队时间、设备和软件、培训与带教、管理跨度、办公和福利成本,都可能影响真实投入。若只比较工资,短期外包看起来可能昂贵;若把招聘周期和错失交付的成本纳入,结论有时会反转。
全成本不必一开始就做到会计级精细。先按决策影响程度设置估算层级:战略岗位用完整成本和情景分析,常规岗位用经过财务确认的标准成本,低风险短期需求则标明估算范围。关键在于不同方案使用一致口径。
6. 把工具上线当成流程完成
把表格搬进管理平台,不会自动带来需求质量提升。字段没有定义、审批人没有责任、版本没有记录、退回原因无人分析时,系统只是改变了信息存放位置。反过来,若流程清楚,轻量表格也能支撑早期试点。
如果企业需要跨部门管理工作事项、资源和审批协作,可以评估 PingCode 这类面向中大型企业及 100 人以上组织的管理平台是否适合自身场景。选择时应重点验证需求字段是否可配置、权限和审计记录是否满足要求、是否能关联项目与任务、报表能否支持滚动预测,以及实施与维护成本是否可控。不要把产品适配当成业务效果保证,试点结果仍要用实际指标验证。
| 误区 | 表面表现 | 更适合的纠偏方式 |
|---|---|---|
| 按营收比例扩编 | 快速得出人数,但看不到工作内容变化 | 拆业务驱动因素与岗位工作量 |
| 人数等于产能 | 岗位在编,任务仍延期 | 核算可用时间、技能和爬坡期 |
| 忙碌等于缺人 | 加班成为扩编证据 | 结合积压、周期、返工与访谈定位瓶颈 |
| 全都高优先级 | 审批取决于声音大小 | 采用公开维度并记录例外决策 |
| 只看工资成本 | 方案比较偏向表面低价 | 统一计算全成本、时间与风险 |
| 上线系统即完成 | 数据电子化但决策仍靠临时解释 | 先定义流程与数据责任,再验证工具 |
四、专业判断逻辑:把需求变成能复核的计算
1. 先拆业务驱动因素,再折算工作量
我建议每个部门先回答四件事:计划期内要完成什么结果;结果由哪些可观察的业务事项驱动;每类事项大约需要多少工作量;哪些能力和岗位可以承担这些工作。这样做的目的不是追求工时预测绝对准确,而是让需求来源可解释、假设可修正。
以客户实施团队为例,驱动因素可以是新签项目数量、项目复杂度、客户上线期限和售后服务等级。不同项目不能简单按“一个项目”计数:标准项目与多系统集成项目的投入差异可能很大。企业可以根据历史记录建立简单的复杂度等级,先区分低、中、高三档,再逐步修订。
数据薄弱时,不要先花数月打造精密模型。可以选一个业务范围做四至六周的任务抽样,记录工作类型、实际耗时、等待时间、返工原因和技能需求。样本不一定代表全公司,但能帮助团队发现目前最值得验证的假设。
2. 用有效产能而非名义工作日计算需求
一个基础核算思路是:某类工作量除以同类岗位在计划期内的有效产能,得到理论人力需求。有效产能要扣除休假、培训、会议、管理事务、非计划支持和新员工爬坡等因素。若历史数据不足,可以先以区间呈现,并注明估算口径。
例如,情景模拟中一个团队预计季度需要完成 480 个标准工作单元,每名熟练员工每季度可稳定完成 60 个单元,理论上需要 8 名熟练员工。但如果团队现有 7 人,其中 1 人承担主要管理职责,且新增员工需要两个月熟悉业务,计划期内的可用产能就不能直接按 7 人乘以 60 计算。
不要把理论需求人数直接写成招聘人数。在从理论需求到招聘方案之间,还要检查当前人员的技能、项目时间分布、可调配资源、外部服务能力以及业务优先级。如果缺口集中在某个短期窗口,按长期岗位招聘可能造成计划期后的人力闲置。
3. 把需求拆成“数量、能力、时间”三维
数量回答需要多少投入,能力回答需要什么技能组合,时间回答何时需要这些能力。很多计划只写“高级工程师 3 人”,却没有说明需要何时到岗、关键技能是什么、能否通过内部培养解决。管理层便无法比较不同方案的时间风险。
我会要求每条重要需求至少有以下信息:对应业务事项、岗位或能力标签、需求开始时间、需求持续周期、当前可用人力、缺口数量、招聘或调配周期、审批人、方案替代项和复盘日期。并非每个临时岗位都需要填写全部细节,但高成本、长周期和高风险需求必须更完整。
4. 用优先级与情景触发控制资源释放
计划不是所有需求同时执行。可以把需求分为已确认、条件触发和储备三类:已确认需求已有明确业务依据和预算;条件触发需求在目标、订单或项目状态达到约定条件后启动;储备需求用于预警和能力建设,暂不进入招聘执行。

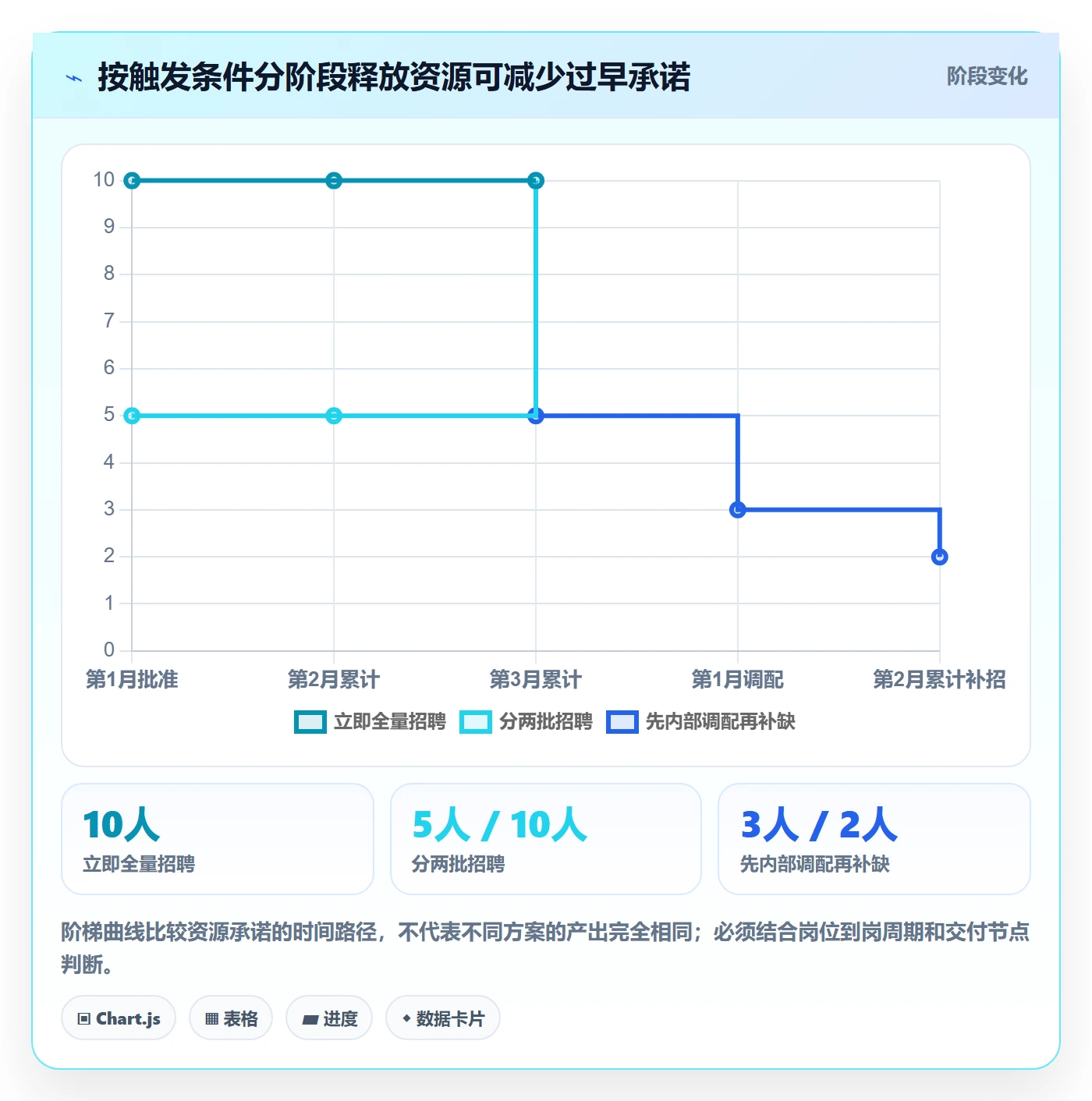

例如,将某岗位招聘与合同签署、项目立项或服务量阈值关联,而不是仅凭“预计会有业务”。触发条件必须可以观察、可以审计、由明确责任人确认。若条件长期未出现,应自动复核而不是让需求一直挂在审批队列里。
下面的图表采用示意数据,说明不同不确定性下可采用的分阶段资源方案。决策时应把具体岗位的招聘周期、合同条款和业务风险代入,而不是照搬示例比例。

5. 将风险边界写进审批材料
管理层审批不是承诺未来永不变化,而是授权在一定边界内行动。申请应说明如果业务量低于预期、项目延期、招聘失败或关键员工离职,团队准备采取什么动作;如果需求高于预期,升级审批的触发线是什么。
风险边界可以包括预算上限、阶段人数、最长空缺期限、临时资源退出日期和关键岗位替补安排。若某项需求不可延期,应明确延迟一周或一个月的损失;若需求可以延后,则应说明最晚决定日期。这样,管理层看到的是风险与选择,而非单纯的资源请求。
五、案例与数据观察:一个跨部门计划如何从人数争议转向方案选择
1. 情景说明:三类团队争用同一批资源
以下是我用于说明方法的情景模拟,并非真实客户案例或公开统计。假设一家正在扩张的中型企业有产品交付、客户支持和内部系统三个团队。三个团队都申请新增人力:交付团队表示项目增加,支持团队表示工单积压,内部系统团队表示自动化需求排期延误。
最初汇总后,三个团队合计申请 14 人。若只看部门申报,管理层只能批准或削减;经过拆解后发现,交付团队的工作量主要来自已签项目和高复杂度集成,支持团队约四分之一的工作与重复分类、跨部门转派有关,内部系统团队则同时承担维护和新开发,需求时间分布与其他团队不同。
这类分析的关键不是证明某部门申报不合理,而是让管理层知道每个需求中哪些已经确定、哪些属于流程损耗、哪些是能力结构问题。不同类型的缺口,不能用同一个招聘动作解决。
2. 先重构工作量口径,再讨论岗位人数
在情景模拟中,企业用项目复杂度等级衡量交付团队工作量,用每百张有效工单的处理时间衡量支持团队负荷,用已排期维护任务与系统改造事项衡量内部系统团队需求。三个口径并不相同,但都能关联到具体业务活动、时间区间和责任人,因此可以分别核算,再在预算层面比较成本和优先级。
初步审查发现,支持团队的积压并非全部源于处理能力不足。一部分工单等待其他部门提供信息,另一部分是重复归类。团队决定先改进分派规则并明确协作时限,同时只为关键服务时段补充短期覆盖。这样既没有否认支持团队存在压力,也没有把所有积压直接转成永久岗位。
3. 按业务确定性分配不同的资源方式
下表为情景模拟中的方案选择。表内金额仅用于展示成本比较逻辑,不代表市场报价或任何企业实际支出。真实评估时,应由财务按所在地、用工方式、岗位级别和合同条款校准全成本。
| 团队需求 | 主要判断 | 建议动作 | 复核条件 |
|---|---|---|---|
| 交付团队:申请 6 人 | 已签项目占比高,复杂度集中,需求时点明确 | 先批准 4 个长期岗位,另 2 个与项目启动节点挂钩 | 每月检查项目排期和到岗时间,项目延期时调整后续批次 |
| 客户支持团队:申请 5 人 | 部分积压来自转派等待和重复分类,现有人力利用不均 | 先实施分派流程改造,短期补 1 个高峰班次;两个月后评估常态岗位缺口 | 关注有效工单处理周期、重复转派率和服务水平 |
| 内部系统团队:申请 3 人 | 维护工作稳定存在,自动化需求与一次性项目混在一起 | 明确维护岗位与阶段性改造资源,优先评估内部培养和外部短期支持 | 按维护积压、项目里程碑和内部技能覆盖率复核 |
这个方案没有简单地把 14 人砍成某个更好看的数字。它把长期需求、阶段性需求和流程改善分开处理,降低了错误招聘的风险,同时保留了对已确认业务的支持。管理层审批的对象也从“是否同意部门申报”变成“是否接受这组有条件的资源组合”。
4. 用过程指标判断优化是否有效

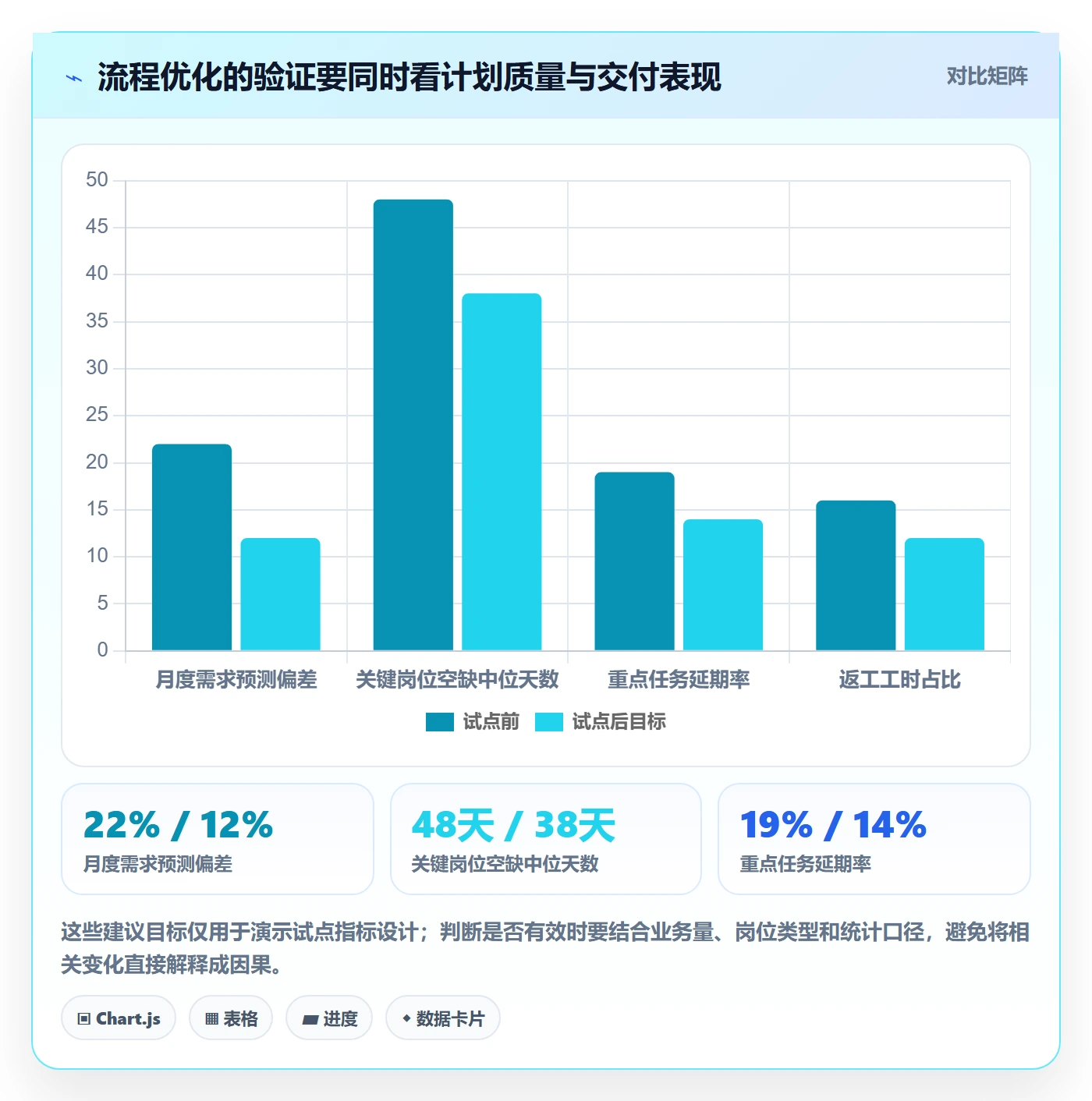

人力计划的结果不能只看招聘完成率。招聘完成了,可能仍未形成有效产能;新增岗位按时到岗,也可能没有解决交付瓶颈。应将资源投入与业务过程指标一起观察,例如计划工作量与实际工作量偏差、关键岗位空缺天数、任务周期、返工率、积压变化和新人独立上手时间。
下图是示意对照,不是实测效果。它用来展示试点前后应如何构造验证指标。企业在实际使用时,应选定同一业务范围、相同统计周期,并排除季节性或业务量变化带来的影响。

5. 不只看平均值,还要看分布与极端情况
平均工作负荷容易掩盖关键问题:团队总量可能合理,但少数关键岗位超载;平均招聘周期可能下降,但最难招的技能岗位仍然拖延;平均预测误差可能可接受,但某类项目反复出现偏差。管理层应按岗位族、业务单元、项目复杂度和需求来源拆分观察。
当数据量足够时,可以看需求预测误差的分布,而不只是一个平均数;当样本较少时,则逐条复盘重大偏差,区分信息变化、估算错误、执行延迟和外部冲击。不要为了报表漂亮而把不确定性压成单个百分比。

六、行动建议:按企业规模、数据成熟度和需求类型分层推进
1. 对流程尚未统一的企业:先做一个小范围试点
如果各部门还没有共同的需求口径,不建议一开始就要求全公司提交复杂预测模型。先选择一个业务稳定、数据相对可得、负责人愿意参与的团队,试运行一个完整周期。范围可以是一个项目群、一条服务线或一个关键岗位族。
试点要解决的不是“证明流程先进”,而是回答几个具体问题:需求能否追溯到业务事项;实际工作量是否有记录;现有人力如何折算为有效产能;审批周期是否影响到岗;计划与结果偏差能否找到原因。试点结束后再调整字段和流程,避免把错误口径复制到全公司。
建议试点至少覆盖一次需求提出、一次管理审批和一次计划复盘。若业务周期较长,可以先选择能在短期内观察到过程结果的环节,例如招聘审批时长、需求退回原因或临时资源使用,而不要声称短期试点已经证明长期产出提升。
2. 对跨多个部门的组织:建立共同字典与分层权限
当计划涉及多个事业部、地区或职能团队时,首先要建立共同字段定义,例如需求状态、优先级、业务依据、岗位能力、成本口径、计划周期和触发条件。同时允许岗位族保留必要的专属字段,不要为了“统一”而抹掉真实差异。
管理层需要汇总视图,但不一定要读取所有个人层面信息。人力资源计划涉及敏感人员数据时,应明确访问权限、保留周期、导出规则和审计要求。汇总报告尽量使用岗位和能力层面的数据;涉及个人绩效、健康、薪酬等信息时,应遵循企业的隐私与合规要求。
跨部门计划还要约定决策边界:哪些事项由业务负责人决定,哪些需要财务确认,哪些涉及人力资源政策,哪些必须升级到管理层。权限清楚比审批层级多更重要,层层转签若没有明确决策权,只会拉长周期。
3. 对数据成熟的企业:把预测模型当作辅助,不当作裁判
当企业已经积累稳定的工时、工单、交付周期、岗位能力和招聘数据,可以尝试建立预测模型,识别工作量趋势与可能的资源缺口。模型价值在于更早发现异常、提供可比较的情景,并帮助管理者检查盲点,而不是自动决定某个团队应该增减多少人。
模型上线前,要检查数据是否存在结构性偏差。例如历史工时只记录加班项目,会低估常规工作;某类岗位因管理习惯而漏报任务,会让模型误以为该岗位产能更高;过去因招聘冻结导致的低配置,也不能被当作合理目标复制。
每次模型建议都应能说明主要驱动因素和适用边界。若预测需求突然大幅变化,管理者应能追到是业务量变化、复杂度变化、人员流动还是数据异常,而不是只看到一个自动生成的“建议人数”。
4. 对突发业务需求:先设置临时资源和退出机制
突发需求不一定适合走长期编制审批。企业可以根据合规要求和业务特点,评估内部借调、短期项目团队、合规外部服务、服务时段调整或范围分阶段交付。每种做法都应明确负责人、成本上限、工作范围和结束时间。
临时资源不能因为“以后可能还会需要”而长期留在临时状态。若同一类临时需求连续多个周期出现,应复盘其是否已经转变为稳定业务能力需求;反之,若项目结束,应按约定释放资源或将人员转入已确认的工作,而不是让临时安排默认变成永久成本。

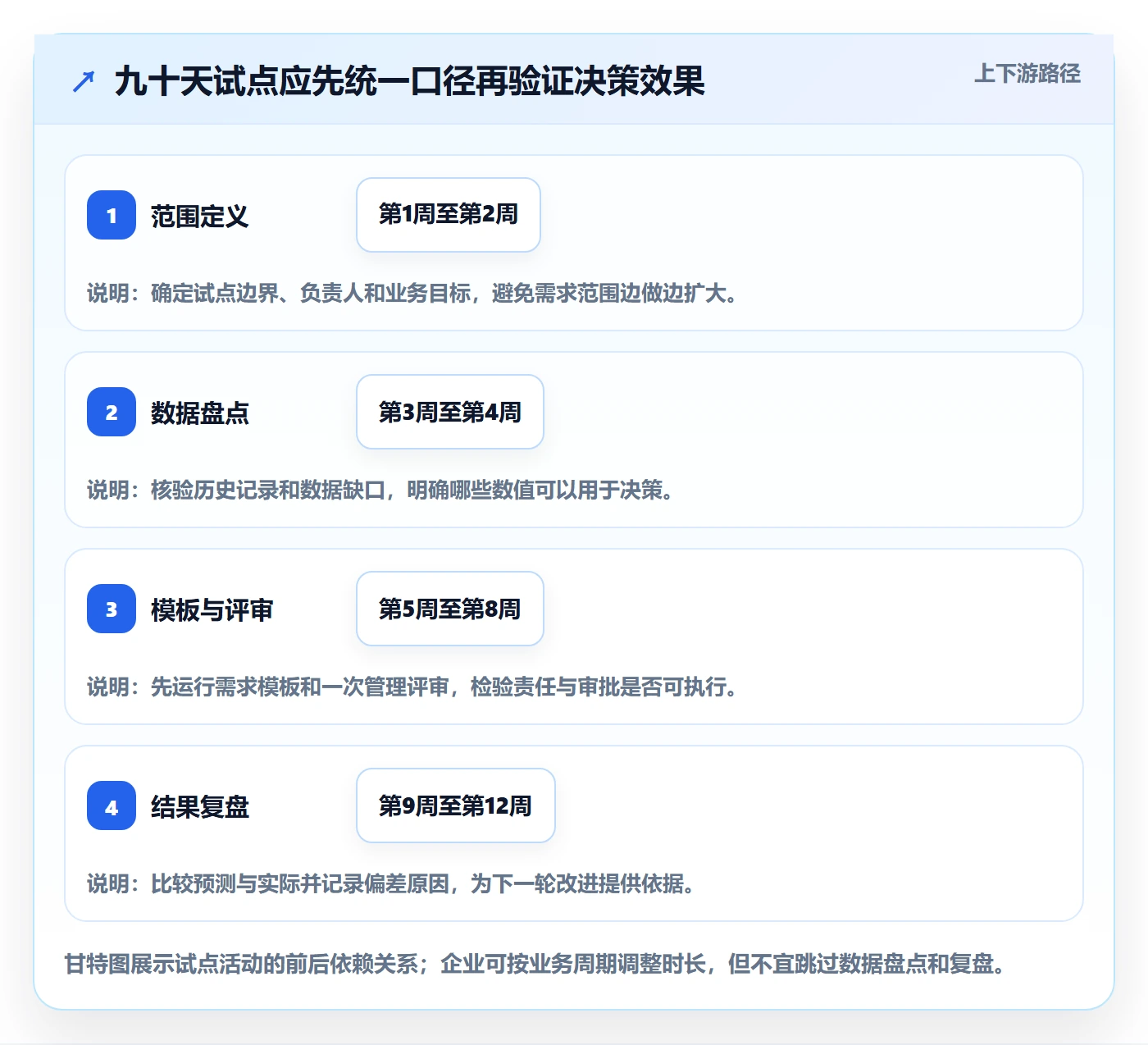

5. 一个可执行的九十天推进节奏
企业可以用约九十天完成首轮流程试运行,但这个周期是实施建议,不是必须遵守的行业标准。工作重点是逐步校准,不是一次性完成所有系统配置和数据治理。
- 第 1 至 2 周:定义范围。选定试点团队和计划周期,确认业务目标、需求责任人、决策人及指标口径。
- 第 3 至 4 周:盘点现有数据。整理历史需求、在岗能力、实际工作量、招聘周期和成本口径,标记缺失项与可信度。
- 第 5 至 6 周:建立需求模板。将业务依据、数量、能力、时间、方案选项、风险和触发条件放入同一流程。
- 第 7 至 8 周:运行首次评审。管理层不只审批人数,还要记录采纳方案、退回原因、条件批准和例外决定。
- 第 9 至 12 周:跟踪并复盘。比较计划与实际,分析误差来自需求变化、数据口径、审批延迟还是执行偏差,更新下一轮做法。
如果企业已有成熟系统,可在试点验证字段和责任之后配置工作流、权限、看板和提醒;若目前只是单一团队试验,先用易于维护的表格或现有协作平台可能更经济。工具复杂度应服从流程成熟度,不要让系统实施排期成为业务优化的前置障碍。

七、不同情况下的取舍:没有一种方案适合所有需求
1. 招聘、内部调配、外包与流程改善怎么选
资源方案的选择不能只看单位成本,还要看需求持续时间、能力稀缺度、到岗速度、知识沉淀和退出难度。下表提供判断框架,适用于方案比较,不构成法律、税务或用工意见。涉及外部服务和用工关系时,应由企业专业人员核对当地法规和合同条件。
| 方案 | 适用条件 | 主要优势 | 需要承担的代价 |
|---|---|---|---|
| 长期招聘 | 需求持续、能力属于核心业务、工作量较稳定 | 有利于沉淀内部知识和长期能力 | 招聘周期、固定成本、培养期和未来需求收缩风险 |
| 内部调配 | 组织内存在可转移能力,且原岗位风险可控 | 启动可能较快,熟悉组织规则 | 可能把瓶颈转移到其他团队,需处理交接与优先级冲突 |
| 外部短期支持 | 需求有明确期限、技能稀缺或内部招聘来不及 | 灵活补充阶段性能力 | 单位成本、知识转移、质量管理和退出安排需要额外关注 |
| 流程改善或自动化 | 重复工作、等待、返工或手工录入占用明显 | 有机会减少长期低价值工作量 | 需要改造时间、业务配合及持续维护,短期不一定立刻增产 |
| 调整交付范围或时间 | 资源和预算受限,且业务结果允许分阶段完成 | 减少不合理承诺,保住关键交付 | 需要与客户或内部利益相关方重新协商预期 |
2. 需求确定性高时,减少等待;不确定性高时,保留选择权
当工作量已由合同、法规要求、稳定服务量或正式项目确认,且岗位到岗周期较长,过度等待会增加交付风险。此时可以尽早批准关键岗位,甚至设置阶段性招聘上限,防止招聘周期晚于业务节点。
当需求依赖未签订单、待批准项目或尚未验证的增长假设时,适合分批释放资源。企业可以先准备候选人渠道、内部培养或阶段性服务方案,但不一定立即形成完整长期固定成本。决策关键是明确触发条件和最迟启动日期,避免“保持灵活”变成无限期拖延。
3. 技能缺口明显时,不能只拿人数填空
如果团队人数足够,但特定技能或授权资格不足,新增通用岗位不一定解决问题。先比较培养现有人才、内部流动、招聘稀缺能力和购买外部服务的时间与风险。对重要技能,还要评估是否只有一人掌握、是否存在单点依赖,以及人员离职时业务能否继续。
若培训周期长,短期内可以采用“外部专家支持加内部接班人培养”的组合,但需约定知识转移成果和结束条件。若该能力直接关系核心竞争力,长期完全依赖外部资源可能带来知识和控制风险,应逐步建立内部能力。
4. 流程问题明显时,先改善还是同时扩编
当积压主要来自返工、转派和审批等待,可以先做流程试验,再观察有效工作量是否下降。但若流程改造需要较长时间,且现有负荷已经影响安全、服务或关键交付,单纯要求团队“先优化”并不负责任。可以采用临时缓冲与流程改造并行的方式,并设定复核时间。
管理层需要防止两种极端:一是把所有问题都归因于缺人,另一是把所有缺口都推给效率提升。合理做法是将短期风险缓冲与长期结构改善分开核算,短期资源有退出条件,流程改善有负责人和结果指标。
5. 数据可信度不足时,降低承诺精度
若历史数据少、部门口径冲突或业务模式刚发生变化,就不应给出看似精确的岗位数量。可以先提供区间、信心等级、主要假设和待验证事项,并批准小规模试点或分阶段资源。随着实际数据积累,再逐步收窄范围。
这并不意味着管理层无法决策。相反,把不确定性讲清楚,管理层才能决定哪些风险可以承担、哪些需要先验证、哪些业务不能等待。真正不可靠的不是估算存在误差,而是把估算包装成确定事实。
八、结语:把人力计划从“争人数”变成“管理选择”
1. 最有价值的计划不是最精细的表格
人力资源计划的质量,不由字段数量决定,也不由预测是否精确到个位数决定。更重要的是,管理层能不能看清需求从哪里来、现有产能是否可用、不同方案的成本和风险是什么,以及下一次调整由什么信号触发。
如果一份计划能够区分已确认需求与情景假设,能够把招聘周期和产能爬坡放进时间轴,能够解释为何选择招聘、调配、外包或流程改造,那么它就具备了实际的管理价值。反之,即使报表漂亮、系统完整,也可能只是把不确定性藏得更深。
2. 下一步先做三件小事
第一,选一个业务范围,定义工作量单位和需求责任人。第二,复核最近一段时间的实际工作量、空缺时间、延期和返工,标出数据来源与可信度。第三,在下一次审批中要求每项重要需求同时提供业务依据、有效产能、方案对比和复核条件。
我最希望管理层记住的一点是:人力计划不是承诺一个永远不变的答案,而是建立一套能在变化发生时重新作出更好决定的机制。先用小范围、可复核的流程证明价值,再扩展到更多部门;让数据支持判断,而不是替代判断。
常见问题解答(FAQ)
1. 人力资源计划中,工作量应该如何估算才不会沦为拍脑袋?
我以前做年度人力资源计划时,常把“项目需要多少人”直接等同于“团队有多少人”,结果季度中途频繁加班,管理层却认为资源已经充足。我想知道,怎样把工作量、人员产能和实际可用时间拆开计算,才能让计划真正可执行?
先不要从“需要几个人”开始,而要从任务量和有效产能开始。一次实际测算中,我把一个研发与运营混合团队的季度工作拆成42项交付任务,按历史数据估算总工作量为1,860小时;
再扣除会议、培训、请假、临时支持和跨部门沟通后,8名成员每人每月真正可用于计划工作的时间只有约112小时,季度有效产能为2,688小时。表面看产能有余量,但其中有3人承担值班和客户响应,实际可分配给项目的时间只有约2,180小时,余量立刻从44%降到17%。
这说明“编制人数充足”并不代表“项目产能充足”。建议使用这个计算顺序:任务工作量=标准工时×数量×复杂度系数;有效产能=在岗人数×工作日×每日可计划工时×可用率;资源缺口=确认工作量÷目标周期-有效产能。
复杂度系数不要凭感觉,可以用过去三个月同类任务的实际耗时与标准耗时相除,先采用1.1、1.3、1.6三级,而不是一开始就追求精确到小数点。我的经验是,当计划中的资源利用率超过85%时,延期风险会明显上升;比较稳妥的管理区间是70%至80%,把20%左右的容量留给变更和突发事项。
2. 管理层想优化人力资源计划流程,最应该先改哪个环节?
我见过很多公司把流程优化理解成增加审批节点,最后计划表更完整了,但决策速度反而变慢。我的困惑是,管理层到底应该优先优化需求入口、资源评审,还是执行过程中的变更管理?
优先改“需求进入计划池”的入口,而不是先改审批表。某次流程测试中,团队原本允许各部门通过邮件、即时消息和会议口头提交人力需求,连续一个月收到了67条需求,其中只有39条写清了目标、截止时间和预计工作量;管理层花了大量时间讨论优先级,却有近42%的需求连基本信息都不完整。
后来我把入口统一为五个必填字段:业务目标、交付物、截止时间、预计工作量、延期影响,并增加一个“如果不做会发生什么”的选项。两周后,需求数量减少到41条,但可直接进入评审的需求从39条中的23条提升到35条,资源评审会议从每周120分钟缩短到55分钟。
判断流程是否优化,不要只看表单数量或审批层级,而要看三个指标:需求一次通过率、从提出到决策的平均时长、决策后两周内的返工率。若审批节点增加后,一次通过率没有提升、决策时长却变长,说明增加的是行政动作,不是管理价值。更合理的做法是设置分级规则:低金额、低风险、低资源占用的需求由部门负责人直接确认;
跨部门、关键岗位或占用周期超过一个月的需求,才进入管理层资源评审。
3. 使用项目管理平台辅助人力资源计划时,哪些配置最容易造成反效果?
我在试用某项目管理平台时,最初把所有任务都设置成必须填写工时、负责人、审批人、优先级和多个标签,结果团队每天花在维护数据上的时间明显增加。我想知道,哪些字段和流程是真正有用的,哪些只是让计划看起来更规范?
最容易踩的坑是把工具当成管理制度的替代品,先配置几十个字段,再期待数据自动变得准确。一次试用中,我对比了两套配置:A方案设置18个必填字段和三级审批,B方案只保留任务名称、交付物、负责人、截止日期、预计工时和风险等级。运行四周后,A方案的表单完整率达到96%,但实际按时更新率只有61%;
B方案的表单完整率为89%,实际按时更新率达到87%,而且项目负责人每周少花约35分钟维护数据。这个结果说明,字段越多不等于计划越可信,关键是每个字段是否会改变资源决策。建议把字段分成三类:必须影响排期的字段,例如负责人、截止日期和预计工时;只用于分析的字段,例如业务线和成本中心;
可以通过规则自动生成的字段,例如任务状态、逾期天数和负载预警。前一类保留为必填,后一类尽量自动计算,分析类字段则只在确实需要做对比时启用。上线前最好做一个10人、两周的压力测试,观察每人每周维护时长、逾期任务识别准确率和计划变更后的同步速度。
若系统让一线员工每周花超过30分钟维护单个项目,通常不是员工执行力差,而是配置粒度已经超过了管理收益。
4. 人力资源计划中,如何处理临时需求和计划外工作,避免团队长期透支?
我曾经把临时任务全部标记为紧急,短期内看似响应很快,但一个季度后原计划完成率从92%降到68%,团队加班却越来越多。我想建立一套既能响应业务变化、又不会让所有计划失控的规则,应该怎样设置缓冲和升级机制?
不要把计划外工作直接塞进原计划,而要建立“容量预算”和“替换规则”。在一个30人团队的季度计划中,我先根据过去两个季度的数据统计临时需求:共发生54次,合计占计划工时的13.6%,其中真正影响收入或合规的高优先级事项只占4.2%。
于是我把季度有效产能的15%设为变更缓冲,其中10%由团队自行消化,超过10%就必须由管理层决定取消、延期或增加资源;任何新增任务只要预计超过40小时,必须同时指定一项被暂停的原计划任务。这个规则实施后,临时需求响应时间从平均6.4天降到3.1天,季度计划完成率恢复到84%,加班小时数下降约22%。
判断一项需求是否应该插队,可以用三个问题:不处理是否会造成明确的收入、合规或客户损失;是否存在可接受的临时替代方案;是否有任务可以被暂停并释放同等容量。建议在计划看板中单独设置“变更池”,每周只统计四个数字:新增工作量、已消化缓冲、被替换任务、剩余缓冲。
最危险的信号不是缓冲被使用,而是连续三周缓冲都被用完却没有调整目标;这通常意味着需求预测、人员配置或管理层优先级判断至少有一项已经失真。
核心关键词
文章包含AI辅助创作:人力资源计划工作量教程:管理层流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/544827
读者评论
我们之前也遇到过部门都报“缺人”,后来把项目节点和实际可投入工时放在一起看,才发现有些需求是技能错配,不是人数不足。统一口径确实比把表做复杂更重要。
滚动预测听起来合理,但每月更新会增加业务和人力团队的维护成本。文中提到用历史数据校准,想了解数据基础比较薄弱的团队,最初应优先记录哪些指标?
认同审批时比较招聘、调配和外包方案。不过新员工爬坡期很难准确估算,尤其岗位差异大。实践中是按岗位设区间,还是先用团队历史到岗数据做粗略折算?
