人员投入管理指南:实施团队如何做好人力资源计划,最佳实践全流程
实施项目最容易出现的误判,不是“人不够”,而是把计划表里的 10 个人误当成每天都能投入 10 个人。一个 12 周的客户实施项目,表面上有项目经理、顾问、开发和测试共 10 人;若把培训、跨项目会议、请假、返工和客户等待都扣除,真正能用于交付的时间可能不足计划工时的七成。人员投入管理的核心,不是把名字填满,而是让合适的人在正确的时间,以可持续的负荷完成有明确验收标准的工作。
一、先讲结论:人员计划不是排班表,而是交付风险模型
1. 用可交付能力替代名义人数
我判断一份人力资源计划是否可信,首先不看“配置了多少人”,而看它是否把每个人的可用时间、技能匹配度、任务依赖和交付风险放在同一张图里。名单只能说明谁可能参与,不能证明团队有能力按时交付。
例如,一个实施顾问一周名义工作 40 小时,但其中可能有 5 小时内部会议、4 小时客户沟通、3 小时文档和行政事项,另有 4 小时被临时问题打断。若计划仍按 40 小时排任务,就相当于把无法稳定用于交付的时间提前花掉了。
有效投入应按“可用工时 × 任务适配度 × 连续性”估算。这三个因素分别回答:人是否有时间、是否具备完成工作的能力、是否能在需要的窗口持续投入。只看其中一个因素,都会高估项目产能。
2. 计划必须连接范围、进度、能力和预算
人力计划不能独立于项目范围存在。需求增加、数据质量变差、接口迟迟未就绪,都会改变人员投入曲线。一个只在立项时做一次、之后不再更新的计划,通常不是管理工具,而是存档材料。
我建议把计划做成滚动预测:近期两周细化到人和任务,中期四至八周细化到角色和阶段,远期只保留能力需求与关键日期。这样既能指导排期,也能避免把不确定的远期工作伪装成精确工时。
3. 人力管理的目标是降低交付波动,不是提高利用率到极限
把每个人排到 100% 看似高效,实际会让团队没有空间吸收客户延迟、缺陷返修、临时审批和关键人员请假。项目管理中,满负荷不是高效率的同义词;在变化频繁的实施工作里,它往往意味着一旦有偏差,所有后续工作都会被推迟。
以下为用于说明计算方法的情景模拟,不代表行业调查结果。假设一个 8 人团队每人每周名义工时为 40 小时,扣除非项目工作和预留缓冲后,可用于承诺交付的容量明显低于 320 小时。

二、背景与真实场景:实施团队为什么容易“看起来有人,实际上缺人”
1. 实施工作通常跨越多个责任边界
实施团队的交付并非单一角色连续作业。项目经理要对齐范围、进度和决策;业务顾问要梳理流程、确认规则并推动用户验收;技术顾问要处理配置、接口或部署;客户侧关键用户要提供数据、权限和业务判断;测试人员则要验证过程和结果。
这意味着项目进度往往受制于最窄的瓶颈,而不是总人数。若系统配置人员充足、但客户业务负责人每周只能参加一次评审,需求确认就会成为关键路径;若关键接口依赖少数技术人员,即使其他成员暂时有空,也不能直接替代其工作。
2. 计划与实际之间常有三类落差
第一类是可用时间落差。成员同时服务多个项目,日历中虽然有空档,却不一定有完整的半天或一天用于高专注任务。把零散空档相加,常会高估复杂配置、数据迁移和方案设计的实际产出。
第二类是技能落差。某个角色有空,不代表能立即承担另一个角色的工作。熟悉业务流程的顾问,不一定能独立处理复杂接口;经验丰富的技术人员,也未必能替代客户侧的业务决策人。
第三类是依赖落差。团队排好了工作,但前置条件没有按计划到位。例如,数据模板迟迟未确认,导致数据清洗无法启动;测试环境不可用,导致验证任务即使分配了人也不能完成。
3. 多项目共享人员时,局部最优会变成整体冲突
在 100 人以上的组织里,实施团队常由多个项目共享顾问、架构师、测试人员和交付经理。每个项目负责人都可能认为自己的任务“只占一点时间”,但多个小任务汇总后,关键人员的日历会被碎片化。
如果每位负责人都把核心人员排到 80% 至 90%,组织层面就没有空间处理估算误差和突发问题。表面上每个项目都获得了资源,实际上每个项目都在争夺同一段不可复制的专业能力。
以中大型企业常用的项目管理平台 PingCode 为例,若组织用平台维护项目、工作项、负责人和计划日期,价值不在于系统自动“变出”人员,而在于让不同项目的需求集中显现。管理者可以据此识别共享角色冲突,并决定调整顺序、补充能力或改变交付范围。
三、常见误区:为什么人力计划越精细,越可能失真
1. 把人数当产能
“项目需要 10 人”不是完整的资源需求。还要说明 10 人分别是什么角色、在哪些周投入、各自承担什么工作、需要哪些前置条件,以及计划投入是全职还是兼职。
如果一位顾问每周只投入两天,且分散在四个半天,其产出不能简单等同于一位连续投入两天的顾问。复杂工作需要连续上下文,频繁切换会增加重新理解、交接和返工成本。
2. 用平均工时掩盖峰值冲突
项目全周期平均每周需要 160 小时,并不意味着每周都只需要 160 小时。需求调研、数据准备、集成联调、上线切换和验收阶段的负荷通常不同。平均值会把高峰摊薄,容易让团队在关键周缺人。
计划应按阶段画出投入曲线,重点审查峰值周的角色容量。项目延期往往不是因为全周期总工时不够,而是某类能力在某个关键窗口没有可用人选。
3. 把“有空”理解为“可替代”
当关键岗位出现冲突时,管理者有时会把任务交给当前有空的人。若没有技能验证和交接安排,这种调配只是把资源冲突转化为质量风险。
我通常会要求替代方案写清楚三件事:替代人员能独立完成哪些任务、哪些部分必须由资深人员复核、何时需要升级求助。不能说清楚这三点,就不能把替代能力计入可用产能。
4. 把利用率当作唯一绩效指标
利用率高可能说明排期充分,也可能说明团队没有缓冲、任务切换过多或工时记录不准确。若只奖励高利用率,成员容易把每个空档都填满,项目却失去吸收变更的能力。
更可靠的做法是把利用率与按期交付率、返工率、任务等待时间和加班趋势一起看。高利用率同时伴随返工上升,通常不是健康的资源效率,而是把压力转移到了质量和可持续性上。
5. 把工时估算当成承诺,而不是假设

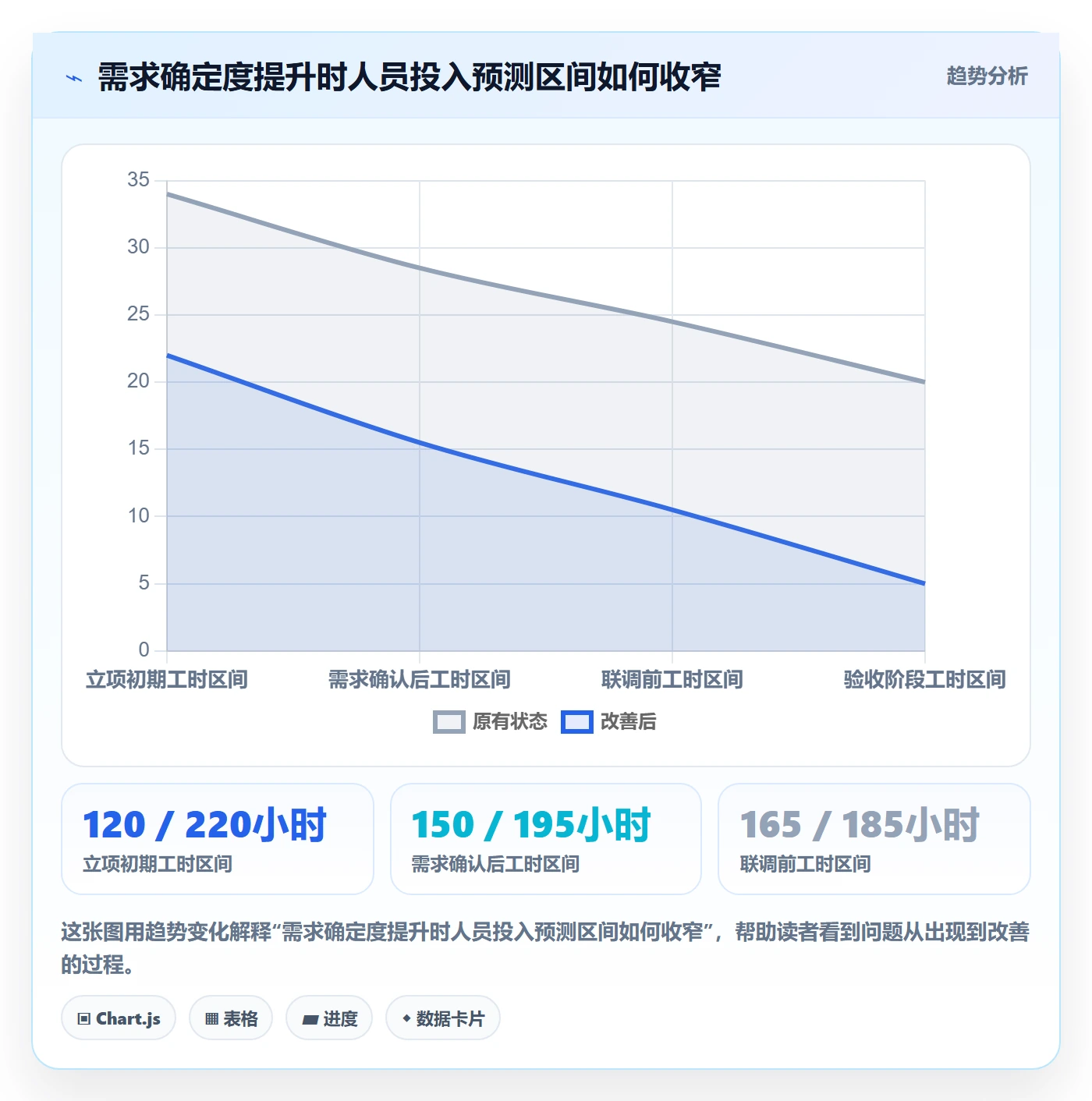

早期估算受需求清晰度、客户响应速度、数据质量和技术依赖影响。把一个粗略估值直接转成刚性排期,会让不确定性消失在表格里,却不会在现实中消失。
我会要求每个关键估算同时记录依据、区间和置信度。例如,“数据迁移约需 8 至 12 人天,前提是字段映射已确认且源数据通过抽样检查”。这比写“10 人天”更能指导决策。
四、专业判断逻辑:从需求到容量,建立可解释的计划
1. 先建立工作分解,再估算角色需求
人员计划应从交付物和验收条件开始,而不是从可用人员名单开始。将项目拆成可检查的工作包,再识别每个工作包需要的角色、技能、依赖和完成定义,才能回答“要什么人、何时要、为什么要”。
我常用的最小工作包应满足三个条件:有明确负责人;可以判断是否完成;有可识别的输入和输出。像“推进系统上线”这样的大任务,无法可靠估算,也无法在延期时定位问题,需要拆成环境准备、配置确认、数据导入、用户验证和切换演练等活动。
2. 按角色而非姓名做第一轮容量核算
在项目范围尚未稳定时,先按角色估算需求,可以避免过早绑定具体人员。例如,先确认某阶段需要 1 名业务顾问、0.5 名集成顾问和 0.3 名测试人员,再结合技能和日历分配到人。
角色容量核算也能暴露结构性缺口。若团队总人数充足,但连续六周都需要两名接口工程师,而组织只有一名具备相关经验的人,问题就不是“排期不够细”,而是能力供给不足。
3. 区分名义容量、可用容量与承诺容量
名义容量是合同工时或标准工时;可用容量是扣除休假、例会、支持工作和非项目职责后可分配的时间;承诺容量则是在考虑任务切换、依赖风险和不确定性后,团队愿意对外承诺的稳定产出。
我不会建议所有团队使用同一个固定折扣率。新团队、复杂集成、需求频繁变更的项目,承诺容量应更保守;范围成熟、流程重复、成员稳定的项目,可以在有历史数据支撑时提高容量假设。
4. 用滚动窗口处理不确定性
近期计划要足够具体,远期计划要保留弹性。一个实用做法是:未来两周落实到具体人员和工作包;未来三至八周落实到角色容量和里程碑;更远阶段只保留大致能力需求、关键依赖和决策日期。
每次滚动更新都要比较计划与实际,而不仅是把日期往后推。若需求澄清平均比预期多出三天,应该调整未来同类工作的估算;若某角色经常被跨项目借调,应重新核算其真实可用容量。
5. 以风险调整后的容量制定承诺
对于范围稳定、依赖清楚的任务,估算可以较集中;对于外部接口、数据治理、客户决策和跨团队审批等不确定事项,应采用区间估算并设置触发条件。
可以把计划拆成“基础计划”和“风险情景”:基础计划说明正常条件下需要的人员;风险情景说明条件恶化时哪些日期、工作包或资源需求会改变。风险缓冲不是隐瞒效率低,而是明确承认不确定性并预先决定如何响应。

五、全流程最佳实践:从启动、排期到复盘的人员计划闭环
1. 启动前:明确项目边界与资源约束
启动前要先把范围、里程碑、交付标准、客户责任和关键假设写清楚。若需求仍处于探索阶段,计划应明确哪些估算只是初步判断,哪些资源尚未锁定。
随后盘点资源约束:成员当前项目、休假、技能证书、客户现场要求、时区差异、内部值班和不可移动的关键工作。资源约束不是排期之后才处理的“例外”,而是计划输入的一部分。
2. 计划阶段:建立资源需求矩阵
建议按“工作包,角色,周次,投入量,前置条件,负责人”建立资源需求矩阵。它既要能回答每个工作包由谁完成,也要能汇总同一角色在同一周被多少项目调用。
| 字段 | 需要回答的问题 | 常见遗漏 |
|---|---|---|
| 工作包 | 要交付什么,怎样验收 | 只写活动名称,没有完成定义 |
| 角色与技能 | 需要什么能力,是否存在替代者 | 只写姓名,不写技能要求 |
| 投入窗口 | 哪几周需要投入,是否必须连续 | 只填总人天,忽略峰值和连续性 |
| 前置条件 | 客户、环境、数据或审批何时就绪 | 把等待时间误算为人员工作时间 |
| 估算依据 | 估算基于什么经验和假设 | 把不确定数字写成确定承诺 |
3. 排期阶段:先排关键路径,再填充非关键工作
优先安排决定项目最早完成时间的任务及其关键资源。例如,架构评审、数据迁移验证、核心接口联调和客户验收窗口,通常比可延期的文档整理更需要提前锁定人员。
关键资源不能只在日历上“有空”。还要确认其前后任务是否留有交接时间,是否存在多个项目同时要求其参加同一周的评审,以及紧急支持是否会打断连续投入。
4. 执行阶段:用短周期检查偏差,而不是月底追责
每周至少检查三类信息:计划投入与实际投入的差异、已完成工作与预期产出的差异、阻塞事项与下一步决定。若实际工时符合计划,但交付物没有完成,问题可能是任务定义、技能匹配或依赖条件,而不一定是投入不足。
我更关注“工作为什么等待”,而不是单纯询问“人做了多少小时”。任务等待时间长,可能是审批链条过长、客户反馈没有责任人,也可能是关键技能只有一个人掌握。不同原因对应完全不同的资源措施。
5. 变更阶段:变更范围时同步重算人力
任何新增需求都应说明对范围、时间、成本和人员的影响。若新增工作需要核心人员投入,却没有讨论其他任务顺延或预算增加,实际等于要求团队用加班吸收变更。
变更评审可以按三种方式做取舍:延长时间、增加合适能力、减少或延后其他范围。若三者都不接受,就必须指出质量或交付风险由谁承担,不能把未解决的冲突藏进排期表。
6. 收尾阶段:把偏差沉淀为估算依据
项目结束后,按角色和工作类型比较估算与实际,不要只做全项目总工时对账。总量可能接近,但需求澄清少估、返工多估,或者技术投入偏低、客户协调投入偏高,都会被总数掩盖。
复盘时记录可迁移的条件,例如数据量、接口数量、客户决策机制、团队熟练度和环境成熟度。下一次估算应引用这些条件,而不是机械照搬上一个项目的总人天。
六、具体案例与数据观察:一个实施项目如何找出真正的瓶颈
1. 案例口径:用于说明方法的情景模拟
下面以一个跨部门流程系统实施为例。项目预计 12 周,涉及项目经理、业务顾问、集成顾问、测试人员和客户关键用户。数据为情景模拟,用来展示如何分析投入,不代表任何企业的真实绩效或行业平均水平。
初始排期将 8 名交付成员按每周 40 小时计算,认为团队有 320 小时周产能。项目启动后,团队发现客户业务负责人每周只能提供有限评审时间,源数据质量不稳定,集成顾问同时支持另一个上线项目。
2. 第一次检查:总人力够,关键周的能力不够
从全周期总人天看,团队似乎足以完成工作;但按周拆开后,数据映射确认和接口联调恰好集中在同一阶段。该阶段需要业务决策、集成能力和测试能力同时到位,单纯增加不相关角色并不能缩短关键路径。
团队将工作拆成数据盘点、字段映射、样本验证、接口联调和用户验收。拆分后发现,真正影响进度的不是所有人都忙,而是两个前置节点没有按期完成:客户字段确认与测试环境准备。
3. 第二次检查:工时增加不等于吞吐量增加
团队最初考虑让集成顾问加班赶工,但复核后发现,如果字段映射未确认,增加接口开发时间只会提前产生待返工的工作。于是管理者将部分人员从后续非关键文档工作调到数据核验,同时与客户明确字段决策责任人和反馈时限。
这一选择没有让所有资源利用率立即升高,却减少了错误输入进入下游的概率。对实施项目来说,先消除阻塞、再增加产能,往往比直接追加人手更经济。
4. 第三次检查:用阶段指标判断方案是否奏效
团队没有只看“是否按期上线”,而是追踪需求等待时间、数据问题关闭速度、关键角色冲突次数和返工工时。若等待时间下降、返工没有上升,说明资源调整改善了过程;若等待时间下降但返工急剧上升,则可能只是压缩了审查和验证。
下表中的前后对比为情景模拟,用来示范怎样设定观察口径。真实项目应使用自己的工时记录、任务时间戳和缺陷数据,并保持统计窗口一致。
| 观察维度 | 调整前 | 调整后 | 判断用途 |
|---|---|---|---|
| 客户字段确认平均等待 | 6 个工作日 | 3 个工作日 | 判断责任人与反馈时限是否改善决策等待 |
| 关键集成顾问每周冲突项目数 | 3 个项目 | 2 个项目 | 判断共享资源是否获得更连续的投入窗口 |
| 数据问题重复打开比例 | 约 28% | 约 15% | 判断前置核验是否减少重复返工 |
| 测试环境就绪延误 | 5 个工作日 | 1 个工作日 | 判断环境责任与准备节奏是否清晰 |

5. 从案例得出的判断:瓶颈可能在团队之外
实施团队常把进度压力归因于“人手不足”,但若任务长期等待客户决策、数据、审批或环境,新增内部人员无法直接消除瓶颈。项目经理应把依赖方的投入纳入整体计划,明确责任人、最晚提供时间和延误时的处置方案。
这也是项目管理平台发挥作用的边界:平台能够让任务、负责人、依赖和状态更加可见,但不能替代资源承诺、客户决策和管理取舍。工具能减少信息散落,却不能替组织做出谁优先、哪些范围延期的决定。
七、不同情况下的行动建议:团队规模、成熟度和项目风险各不相同
1. 小团队、单项目:先建立最小可用计划
团队人数不多、项目关系简单时,不必一开始就搭建复杂资源模型。先记录工作包、负责人、预计投入周次、可用时间和阻塞条件,再每周用实际结果校准估算。
小团队尤其要标记单点依赖。如果只有一人掌握关键配置或客户关系,计划中应安排文档化、结对交接或备份人员,而不是等到对方请假时才发现没有替代方案。
2. 多项目共享资源:先建立统一的容量视图
当多个项目共用顾问、架构师或测试人员时,各项目负责人各自维护表格通常不够。至少要有统一的角色容量视图,标明人员在各项目的投入比例、关键窗口和不可用时间。
资源冲突出现时,先由项目组合层面确定优先级,不要让成员自己在多个负责人之间做隐性取舍。否则,表面上每个项目都排入计划,实际顺序由谁催得急决定。
3. 新业务或高不确定项目:降低远期精度,增加复核频率
探索性项目、流程重构和新技术实施通常存在较大的估算误差。此时应把资源计划作为假设集来管理:哪些工作已经确认,哪些依赖外部决策,哪些估算需要通过原型或试点验证。
不要用精确到小时的远期排期制造确定感。可以先做短期详细计划和阶段性资源预留,等关键假设验证后再逐步释放后续容量。
4. 进入上线窗口:优先保障关键岗位与恢复能力
上线切换阶段需要的不仅是执行人手,还要有决策、技术处理、用户沟通和回退能力。计划中应明确值守角色、升级路径、可联系时间、回退责任人以及关键人员的休息安排。
若上线窗口跨越夜间或周末,应把连续值守时长和交接安排作为资源计划的一部分。人员疲劳会影响判断和操作质量,不能将“有人在场”视为“风险已覆盖”。
5. 交付压力过高:先区分容量不足和流程阻塞
当团队加班增加、任务仍持续积压时,先检查工作是否在等待决策、环境或验收,是否存在返工、优先级频繁变化和任务并行过多。若主要问题是阻塞,继续加人可能只会增加沟通成本。
若确认为能力不足,再判断缺的是数量还是特定技能。一般性辅助工作可以通过临时支持缓解;稀缺专业能力则需要更早安排内部调配、外部支持或缩减范围。

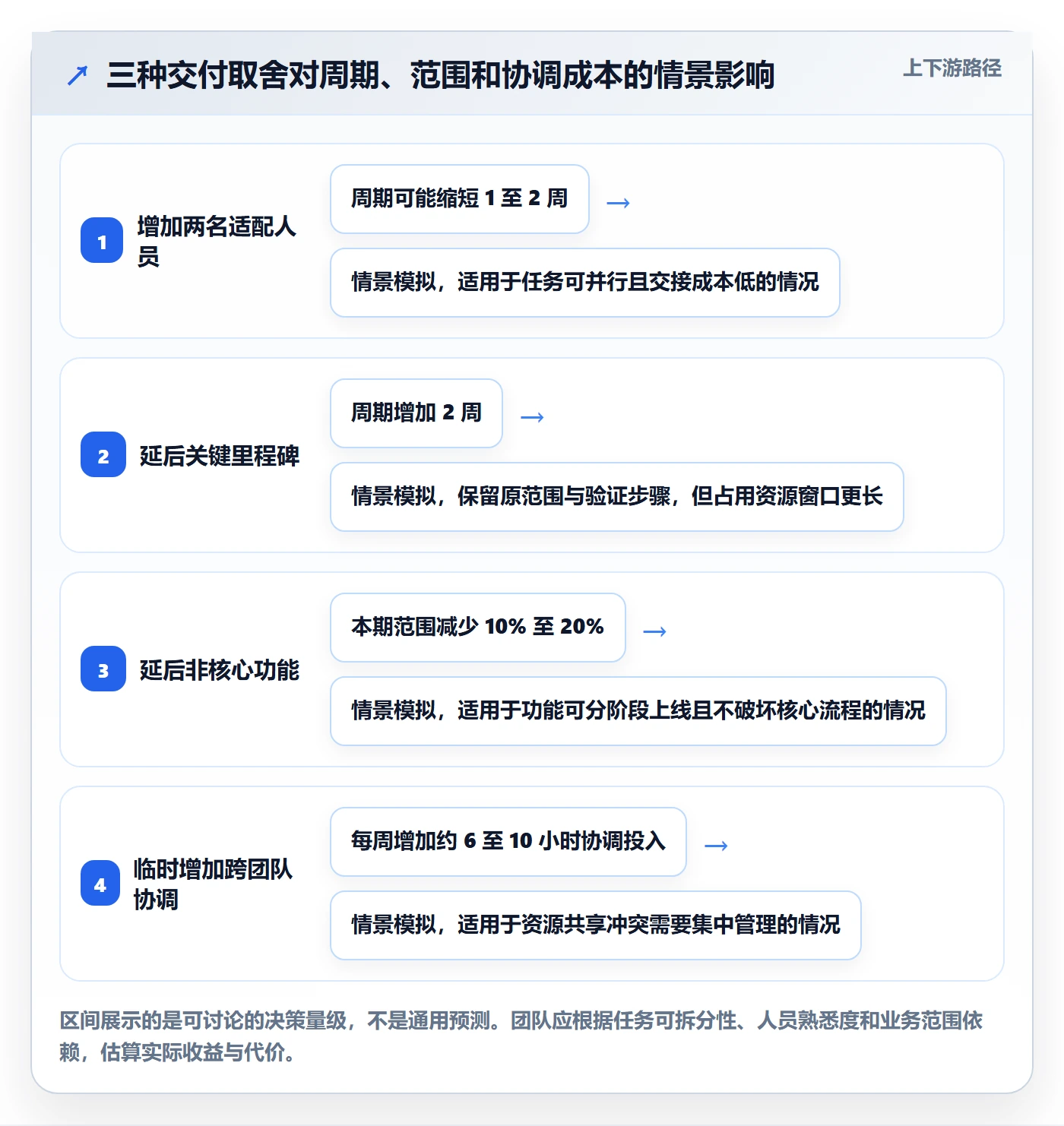

八、资源取舍:增加人、延长时间、减少范围,分别意味着什么
1. 增加人手:适用于可拆分、可交接的工作
增加人员适用于工作可以并行、任务边界清晰、接手成本有限的情况,例如补充数据清洗、测试执行或文档整理能力。但如果工作高度依赖领域知识、业务决策或系统上下文,新成员需要培训和交接,短期内未必提高净产能。
增加人员前应计算引入成本:培训时间、评审负担、沟通次数和交付质量风险。若项目只剩一周,临时补入不熟悉系统的人员可能增加资深成员的指导负担,效果不如压缩范围。
2. 延长时间:适用于质量底线和范围都不宜降低的情况
延期能缓解峰值冲突,适合关键资源确实无法及时到位、必要验证不能省略,或客户依赖延误已经影响关键路径的情形。代价是机会成本、团队占用周期增加,以及其他项目的资源窗口可能受到影响。
延期不应只是把里程碑向后移动。管理者还应重新确认人员可用性、客户验收窗口、外部合作方安排和环境有效期,否则新的日期仍建立在旧假设上。
3. 减少范围:适用于时间固定且可分阶段交付的情况
范围裁剪常常比盲目加人更快,但必须先区分核心流程、合规要求、上线必要能力和可延后优化。被移出本期的工作要记录后续负责人和承诺窗口,避免“暂缓”变成无人管理的遗留需求。
裁剪时要检查被删功能是否影响端到端流程。如果删掉一项能力会导致用户无法完成关键业务,即使它看起来是局部功能,也不能仅凭工时较大就剔除。
4. 增加缓冲:适用于高依赖、低可控项目
缓冲适用于客户决策、外部审批、数据质量或接口稳定性不确定的项目。缓冲应绑定风险触发条件,而不是隐藏在一个没有解释的日期余量里。
例如,可以设定:若接口文档在某日之前未确认,则暂停非关键联调工作,改由技术负责人评估替代方案。这样缓冲既保护交付承诺,也提供了明确的决策时点。

九、工具与度量:让计划可见,但不要把管理外包给系统
1. 先统一数据口径,再决定工具配置
资源管理工具的效果取决于数据口径。组织需要先讲清楚“投入”是计划工时、实际工时还是容量比例;“完成”是任务状态变更还是验收通过;“冲突”是超过可用工时,还是关键角色被多个任务争用。
口径不一致时,即使系统里有完整仪表盘,管理者也可能在比较不同含义的数据。例如一个项目按工时统计、另一个项目按人数统计,汇总出来的资源负荷没有可比性。
2. 先跟踪少数能触发行动的指标
度量指标不应越多越好。我建议先选择能改变管理动作的指标:角色负荷峰值、关键任务等待时间、计划与实际投入偏差、返工工时占比、关键资源冲突次数、交付物按期验收比例。
每个指标都要关联动作。若关键角色连续两周超出可用容量,触发资源优先级评审;若任务等待时间上升,核查前置条件和决策责任;若返工增加,检查需求确认、评审和测试覆盖,而不是直接要求团队提速。
3. 逐步建设,而不是一口气追求全面数字化
对刚开始做资源管理的团队,可以先建立统一项目清单和角色负荷视图。数据稳定后,再关联工作项、里程碑、工时记录和风险状态。最后才考虑跨项目预测、历史估算校准和自动预警。
对 100 人以上、项目并行较多的组织,某项目管理平台可以承担项目、工作项、责任人、状态和依赖信息的集中管理。但人力容量是否可信,仍取决于数据更新纪律、角色定义和管理层是否真正做优先级取舍。
4. 建立轻量治理规则,避免填表成为额外负担
资源数据应尽量从日常工作流中产生。若成员需要在多个系统重复填同一份投入信息,更新率很快会下降。先确定哪些字段是排期决策必需的,再删除无法触发管理动作的字段。
建议明确数据责任:项目负责人维护需求与计划,团队负责人确认技能和可用性,成员更新实际进展,管理层处理跨项目冲突。责任边界清楚,数据才能用于决策,而不是在月底由项目助理补录。
十、最后总结:好的人力计划,能解释为什么这样安排,也能说明何时改变
1. 判断计划质量的五个问题
我会用五个问题检验一份人员计划:每个重要交付物是否有明确负责人;关键角色是否在正确窗口可用;估算是否说明依据和假设;客户及外部依赖是否进入计划;当范围或条件改变时,是否有明确的重算与决策机制。
如果其中任何一个问题没有答案,团队就不该把计划当作确定承诺。它可以作为当前假设使用,但必须标出需要验证的条件和最晚决策日期。
2. 读完后可以立即采取的行动
-
选一个正在执行的项目,把任务拆到可验收的工作包,并标出角色、投入窗口和前置条件。
-
把名义工时、可用工时和承诺工时分开记录,找出团队在哪些活动上系统性高估了产能。
-
检查未来四周共享角色的负荷,先解决同一关键人员被多个项目同时占用的问题。
-
每周复核等待、返工和计划偏差,找出偏差来自人手不足、技能不匹配还是外部阻塞。
-
将估算与实际的差异沉淀到下一项目的假设中,逐步建立自己的历史基线。
最重要的管理判断是:不要问“团队还能不能再挤出一点时间”,而要问“当前的限制究竟是什么,以及哪种取舍能降低总交付风险”。人数、工时和利用率只是输入;真正需要管理的是能力是否匹配、工作是否连续、依赖是否兑现,以及团队是否有空间处理变化。
人员计划不是一次性承诺,而是一种持续更新的决策机制。下一步不必先购买工具或设计复杂报表,可以从一张真实项目的角色容量表开始:写清楚工作、能力、时间、假设和风险,再用每周实际结果校准。能解释、能调整、能复盘的计划,才是实施团队真正用得上的人力资源计划。
常见问题解答(FAQ)
1. 实施团队的人力资源计划应该从什么时候开始?
我以前总觉得等项目范围确定后再排人更稳,结果启动会开完才发现关键岗位已经被其他项目占满。现在我想知道,人员计划到底应该在售前、立项还是需求梳理阶段开始,哪些内容可以先估、哪些必须等范围明确?
建议在立项或售前交接时启动人员计划,不要等需求完全冻结。先按交付阶段拆分工作,例如调研、方案设计、配置开发、测试、培训和上线,再标出每阶段所需角色、技能和大致投入;范围未定的部分用区间表达,并注明假设。比如初步估算配置工作需要 20,30 人日,就同步记录差异来自接口数量、数据质量还是流程复杂度。
进入需求基线后,再把区间收敛为可执行计划。判断计划是否足够成熟,不看表格是否填满,而看每项关键工作是否有负责人、投入窗口、前置条件和估算依据。
2. 实施项目如何估算每个岗位需要投入多少人天?
我在做计划时,常把项目经理、顾问、开发和测试的工作量按经验分摊,但实际执行时不是顾问被访谈和返工占满,就是测试阶段临时缺人。我想知道,怎样估算才能避免只算任务工时、不算协调和等待?
先按交付物估算,而不是先给岗位分配一个总比例。把工作拆到可验收的任务,例如访谈纪要、配置清单、接口联调、测试用例和培训场次,再分别估算直接工作量、评审返工、沟通协调和现场支持。举例来说,一个接口任务若预计开发与联调 5 人日,还应根据外部系统配合情况预留等待和重测时间,而不是简单记成 5 人日。
首轮估算可以采用三点法:乐观、常规、偏复杂三个数值,常规值作为排期基础,复杂情形用于风险预案。项目执行两周后,用实际投入与完成任务对照校准后续估算;偏差连续超过约 15% 时,应查明是范围变化、依赖延误还是估算口径不一致。
3. 实施团队成员同时参与多个项目,怎么安排才不容易造成资源冲突?
我们团队里核心顾问经常同时挂在几个项目上,计划表看起来每个人都有安排,到了关键评审或上线周却总有人无法到场。我想知道,除了把每个人的工时加总,还应该怎样识别真正的冲突?
不要只核对月度总工时,还要检查具体日期、技能稀缺性和任务连续性。把人员需求排到周粒度;上线、数据迁移、关键评审等不可移动任务进一步落到日期,并为关键岗位设置明确的优先级和替补人选。
可用容量也不应按满负荷计算,例如每周 40 小时中,扣除例会、支持和行政工作后,计划交付工时可先按 28,32 小时估算,再用团队历史数据修正。若某位接口专家在同一周被两个项目安排参加联调,表面上的工时可能不超标,实际仍是硬冲突。每周滚动检查未来两到四周的安排,优先调整可移动任务;
不要靠成员加班掩盖持续性的容量缺口。
4. 项目范围或上线时间变化后,人力资源计划应该怎么调整?
我遇到过客户临时增加报表需求,团队先答应下来,后来只能压缩测试时间或让成员连续加班。我不确定计划变更时应该同步评估哪些影响,怎样说明需要增人、延期或缩减范围的依据?
每次范围或日期变更,都应同时重算工作量、关键路径和技能需求,而不是只在计划表里追加任务。先记录变更内容及其影响,再估算新增交付物需要的岗位和人日,检查这些工作是否挤占测试、培训或上线准备时间。
比如新增 8 张报表,若估算需要 6 人日,但当前顾问只剩 3 人日可用,就应明确比较三种选择:增加有相应技能的人手、推迟上线,或减少其他交付范围。把选择、成本、风险和决策人写进变更记录,并在批准后更新人员计划与里程碑。
判断方案是否可行,重点看关键工作是否有真实可用的人员和连续时间,而不是总人日是否勉强对得上。
核心关键词
文章包含AI辅助创作:人员投入管理指南:实施团队如何做好人力资源计划,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/544495
读者评论
我们团队以前按每人每周40小时排计划,到了联调阶段总是发现关键顾问被会议和其他项目切碎了。按角色和周次看峰值,比只统计总人天实用得多。
滚动计划的思路适合需求变化多的项目,不过两周内细化到具体人员,对共享人员较多的团队仍有难度。跨项目的优先级如果没有统一协调,单个项目做得再细也容易被临时借调打乱。
把估算写成区间并注明前提很有帮助,尤其是数据迁移和客户审批这类依赖。但缓冲不能只凭经验定,最好定期拿实际工时和等待时间校准,否则容易变成随意加量。
