敏捷项目Feature教程:实施团队入门指南,避坑指南

敏捷项目Feature教程:实施团队入门指南,避坑指南

团队把一个“Feature”拆成十几张任务卡,迭代结束时卡片几乎全变绿,用户却仍然无法完成原本要做的事,这是我在敏捷实施复盘中反复看到的落差。Feature不是“比任务大一点的需求”,而是围绕用户价值组织的一组可验证能力。它的边界划错,开发、测试、产品和管理者会各自忙碌,却很难共同交付一个可用结果。

一、先讲结论:Feature的价值不在层级,而在可验证的用户结果

1. 先把它定义成一段可验收的价值

我在实施团队里判断一个Feature是否成立,通常先问一句:交付之后,哪类用户能完成什么原本不能完成的事情?如果回答仍然是“完成接口开发”“增加一个按钮”或“支持某字段”,描述大概率停留在实现动作,而没有说明用户结果。

Feature可以理解为一个能被用户感知、能独立验证、通常需要多个团队角色协作完成的产品能力。它不是每个组织都必须采用的固定层级。有人用Epic、Feature、Story,有人用目标、能力、用户故事。名称不重要,关键是团队对范围、验收和拆分规则有共同理解。

例如,“支持客户批量导入联系人”可以是Feature,因为用户可以通过这项能力完成一项完整工作。导入模板、字段校验、错误提示、导入结果查询,可能是它下面的用户故事或任务。单独的“新增一个上传按钮”通常不足以构成完整Feature,因为它没有覆盖导入成功、失败处理和结果反馈。

2. Feature的完成标准必须落到用户可观察的变化

Feature的验收不应只写“代码合并”“接口通过”或“页面完成”。这些是团队内部的过程信号,不能证明能力已经可用。我会要求至少写清楚用户入口、成功路径、失败路径、关键约束和结果反馈。对涉及权限、数据迁移或合规的功能,还要说明边界条件和审计要求。

例如,批量导入不仅要说明文件格式,还应明确:空文件如何提示、重复联系人如何处理、部分成功是否允许、失败行能否下载、重复提交是否会造成重复数据。这样的验收约束能在开发前暴露产品决策,而不是等测试阶段把模糊需求逐条退回来。

3. 不要把所有需求都强行装进Feature框架

很小的缺陷修复可能直接作为待办项处理;长期战略目标可以用Epic或目标承载;一次跨系统交付则可能需要多个Feature共同实现。层级是帮助沟通和计划的工具,不是流程合规指标。如果团队先争论某项工作该叫Feature还是Epic,却没有讨论用户结果和依赖关系,往往是在给命名问题投入过多精力。

判断问题 更像Feature 更像Story或任务
用户能否感知 能完成一项有意义的工作 通常只是实现步骤或局部变化
能否独立验收 有完整的价值结果和验收边界 离开其他工作后,用户价值不完整
是否需要拆分 通常需要多个Story或任务协作 已经是可交付的最小工作单元
计划周期 通常跨越多个角色或迭代 可在团队当前计划周期内完成

敏捷项目Feature教程:实施团队入门指南,避坑指南

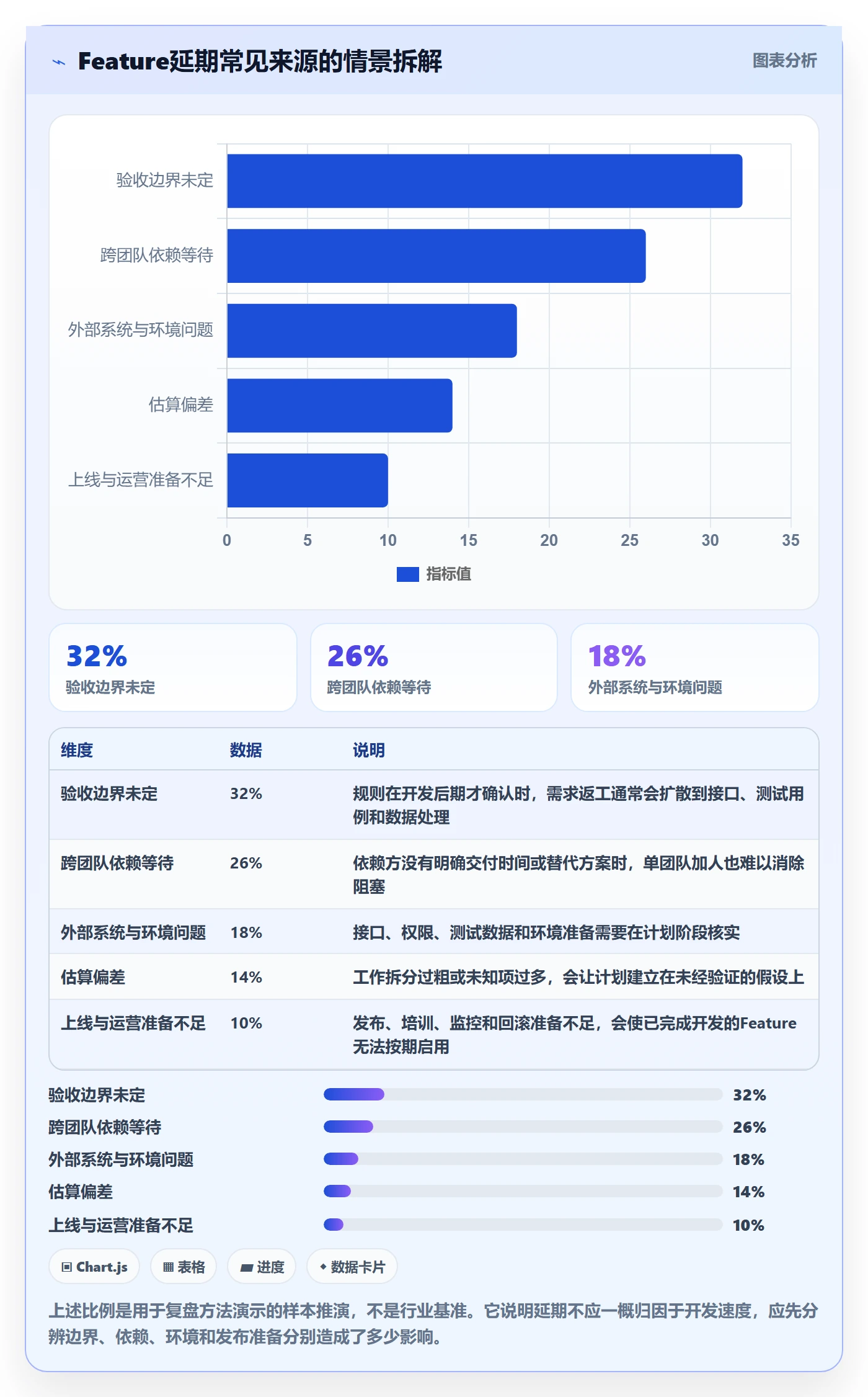

二、背景和真实场景:为什么团队会在Feature上失速

1. 需求从业务目标传到开发,常被拆成“动作清单”

实施团队经常同时面对业务部门、产品负责人、研发、测试、运维和管理层。业务提出的是“缩短客户开户时间”,项目计划里却很快变成“增加开户页面”“新增校验接口”“补一张配置表”。这些事项都可能必要,但如果没有一个上层Feature串起用户目标,团队无法判断它们合起来是否真的让开户更快。

我处理这类情况时,会把原始需求先写成“用户、情境、障碍、期望结果”四个要素,再讨论方案。例如:“渠道运营人员在批量接入新客户时,需要更快发现材料缺失并一次性补齐,减少来回沟通。”这句话仍需验证,但它给产品、开发和测试提供了共同的问题边界。

2. 跨职能协作会放大边界不清的成本

一个Feature可能牵涉前端、后端、数据、权限、测试环境、客户配置和上线安排。开发团队认为“接口已经完成”,测试团队认为“业务流程还不完整”,业务方则认为“用户现在还不能用”。这不一定是某个角色不负责,更常见的原因是团队没有先约定Feature的整体完成定义。

当组织超过百人、多个团队并行时,问题还会从单个Feature扩展到依赖管理:谁是最终负责人、共享组件何时可用、哪些Feature需要同一批数据、版本窗口如何协调。如果每个团队只看自己的任务看板,计划看起来很满,跨团队结果却可能互相等待。

3. Feature既要够大以表达价值,也要够小以便计划

范围太大的Feature,估算会变成猜测,风险和依赖藏在内部;范围太小的Feature,则会退化成技术任务,无法独立解释用户价值。我的实际判断方式不是先规定固定工期,而是先看它是否能够独立验收、是否包含多个不同用户结果、是否存在需要单独决策的高风险环节。

一个团队可以把Feature拆到一个迭代内,也可以允许它跨迭代,但每个迭代结束时仍要有可检查的增量。若整个Feature在最后才出现可验证结果,团队就失去早期反馈机会。跨迭代不等于把验收推迟到最后,而是要把交付路径设计成逐步增加能力。

4. 工具能显示工作状态,却不能替团队做范围判断

某项目管理平台可以帮助团队关联需求、Story、任务、缺陷、版本和测试结果,减少信息散落;但它不能自动判断“客户导入”是否已经包含失败恢复,也无法替代产品负责人确认业务规则。工具里的层级配置再完整,如果团队没有共同的验收语言,最终只会更快地产生更多状态字段。

对中大型企业和百人以上组织来说,跨团队可见性、权限治理、历史数据迁移、部署方式和系统集成确实会影响选择。以PingCode这类研发管理平台为例,评估时应把私有化部署能力、与现有流程的适配、Jira平滑迁移方案以及权限和审计要求放进试点范围,而不是只看演示中的看板是否好看。国产替代是否合适,也要以真实迁移验证为依据,不能只凭产品介绍下结论。

敏捷项目Feature教程:实施团队入门指南,避坑指南

三、常见误区:Feature看起来规范,交付却没有变好

1. 把Feature写成技术模块名称

“消息中心改造”“订单服务重构”“新增数据库索引”通常是在描述系统对象或实现动作。它们可能是重要工作,但不能直接告诉业务方用户能得到什么变化。尤其是技术改造,确实可能有必要,只是价值表达应写成风险降低、性能改善或后续交付能力提升,并列出可观测证据。

例如,“订单查询性能优化”仍然偏宽泛。可以进一步说明在既定数据规模和并发条件下,关键查询的响应时间目标是多少,监控窗口如何取值,是否会影响一致性。这样既没有把技术工作伪装成用户功能,也让验收具备可操作性。

2. 用Feature作为“大筐”,把无关工作塞在一起

有些团队把同一个版本、同一个部门或同一个客户相关的需求都放进一项Feature。这样做短期内少了几条记录,却让范围、优先级和状态失去意义。一个Feature如果同时面向不同用户、解决不同问题,且某部分可以独立上线,应认真考虑拆分。

拆分不是追求卡片数量更多,而是让每个部分都能产生可验证的结果。比如“完善客户管理”可按用户行为拆为“快速定位客户”“批量维护联系人”“追踪客户状态变化”,而不应简单按“前端、后端、测试”拆成三个对用户没有独立意义的Feature。

3. 把Story点数相加,误以为得到Feature的可靠工期

故事点适合团队在特定上下文中比较工作复杂度,不是跨团队通用的时间单位。不同团队的估算习惯、历史交付速度、技术栈和外部依赖都可能不同。把多个团队的点数直接相加,再换算成统一日期,容易制造表面精确。

如果计划必须给出时间区间,我会先分开讨论已知工作、未知工作和等待依赖,再参考团队自身的历史交付数据。早期估算可用区间表达,并标明关键假设;随着需求澄清、技术验证和依赖落实,逐步收敛。没有历史数据时,宁可明确不确定性,也不要用小数点制造可信感。

4. 认为Feature完成就等于价值实现

Feature开发完成,只能证明团队交付了某种能力,并不自动证明用户使用、流程改善或业务指标变化。上线后的采用率、完成率、错误率、处理时长等指标,才可能反映实际结果。指标也必须谨慎解释:使用率上升不一定代表用户更满意,处理时间下降也可能来自需求量减少。

因此,我会区分“交付验收”和“结果验证”。交付验收检查功能是否按约定工作;结果验证检查用户是否采用、问题是否改善、是否出现副作用。两者的负责人和观察时间可以不同,但不应把后者完全从Feature生命周期中删除。

5. 用状态字段掩盖阻塞

“进行中”“待测试”“已完成”看起来清楚,却可能隐藏真正的等待原因。例如开发已完成,但测试环境尚未准备;测试通过,但业务规则仍有争议;上线申请已提交,却没有明确的回滚责任人。团队应能从状态之外读出下一步、责任人和阻塞条件。

如果一个Feature长期停留在同一状态,我会要求团队说明:当前卡点是什么、谁可以解除、最晚何时需要决定、若无法按期解除有什么替代方案。把阻塞说清楚,比频繁更新状态更能改善协作。

表面现象 可能的真实问题 改进动作
任务很多,Feature迟迟不能验收 拆分围绕角色或组件,而非用户结果 重新检查每个子项是否构成可验证的用户增量
迭代内反复新增范围 验收规则未确定,计划承诺早于澄清 建立进入迭代前的最小澄清门槛
状态全部正常,实际进度不明 没有展示依赖、阻塞和下一决策 在例会上讨论风险与解锁动作,而非逐条读状态
上线后没人知道是否有效 没有预先定义结果指标与观察窗口 在Feature计划中加入上线后验证责任和时间点

四、专业判断逻辑:从想法到可交付Feature的六步法

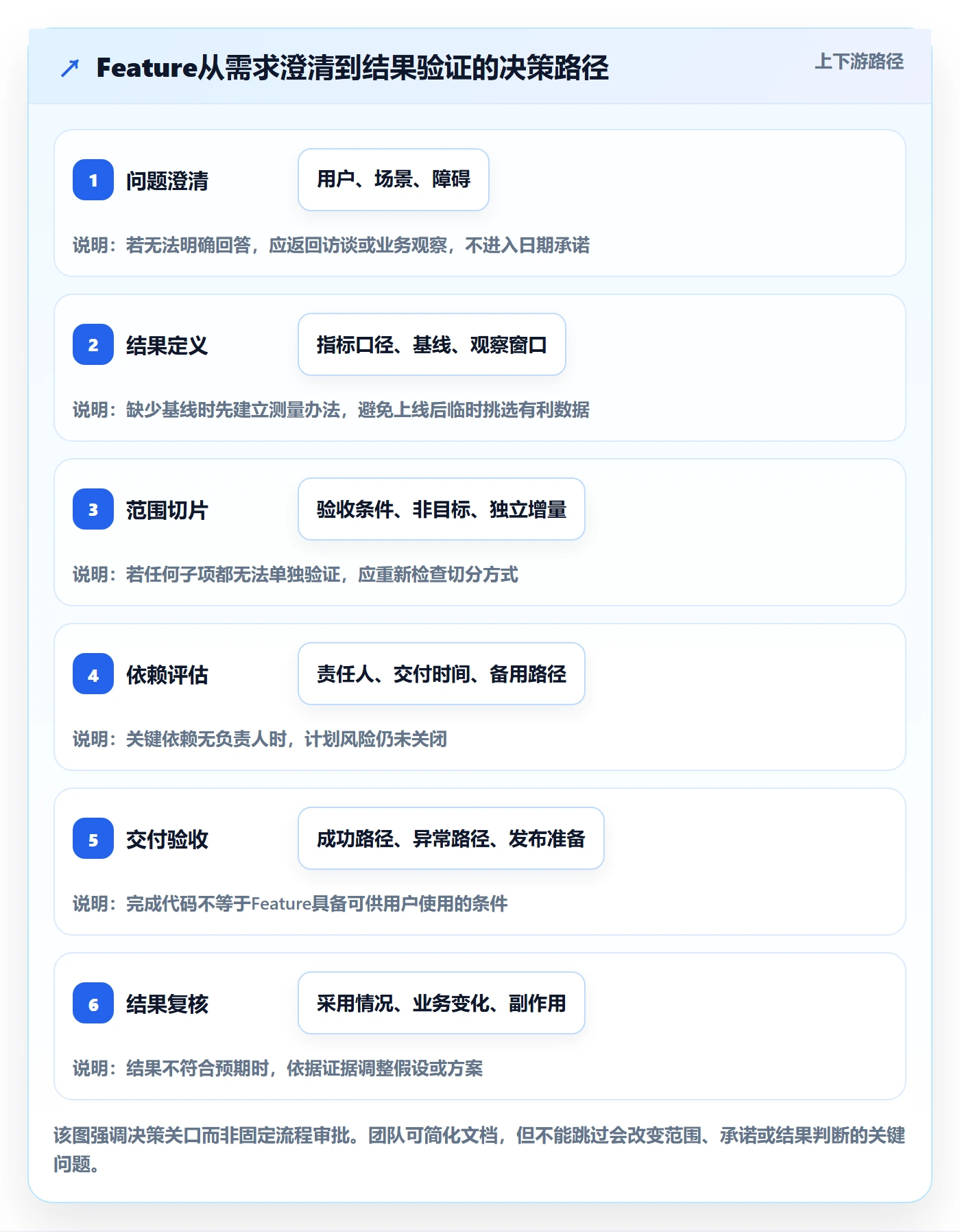

1. 描述用户、场景和要解决的问题

先写清谁在什么情境下遇到什么障碍,而不是一开始就写解决方案。解决方案可能被讨论、替换或拆分,问题描述则帮助团队保留目标。可以用一句话组织:“某类用户在某个场景中,因为某个障碍无法顺利完成某项工作。”

随后检查这句话是否具体到能够访谈或观察。 “提升体验”过于宽泛;“客服在处理重复咨询时,无法快速找到该客户最近一次处理记录”更容易验证。若连用户群都说不清,应先做澄清,而不是立刻承诺研发日期。

2. 写出期望结果和成功信号

结果指标应与用户问题有关,并在Feature开始前确定口径。比如“提高导入成功率”要说明分母是上传文件、有效数据行还是导入任务;“缩短处理时间”要说明从哪个操作开始计时、在哪个环节结束。没有口径的指标,复盘时很容易因计算方式不同而得出相反结论。

并非每项Feature都必须对应财务指标。降低人工重复录入、减少无效等待、提高流程可追踪性,也可以是有价值的结果。关键是让团队知道要观察什么,以及什么变化可以支持继续投入、调整方案或停止扩展。

3. 划定范围,明确不做什么

范围说明不只是功能清单,也包括边界条件。批量导入Feature可能暂不支持历史数据回填,或第一阶段只支持一种文件格式。把“不做什么”写出来,能避免不同角色默认了不同承诺。

边界也要标明待决策问题及负责人。如果“重复数据是覆盖还是跳过”尚未决定,就不要把它隐藏在备注中。团队可以给出决策截止时间、临时默认规则和可能影响,保证未知项可见。

4. 将Feature拆成可独立验证的增量

常见拆法包括按用户流程、按业务规则、按使用人群、按数据规模、按风险阶段拆分。选择哪种方式,取决于团队能否尽早交付有意义的结果。例如先支持小批量导入并提供错误明细,再扩展大文件处理和后台任务;但如果首批用户根本不能从小批量导入中获益,这种拆法就只是技术便利。

每个增量应有独立验收条件。切片可以先覆盖最关键的成功路径,再补充权限、异常、性能和运营能力,但不能把基本安全、合规或数据正确性当作可有可无的“以后再做”。

5. 识别依赖、风险和未知项

在承诺之前,逐项检查外部系统、数据来源、权限、环境、技术方案、合规审查和发布窗口。依赖最好有明确的责任团队、交付物、需要时间和备选方案。“等接口”不是计划;“数据团队在某日期前提供字段定义,逾期则先用测试样本验证页面流程”才更接近可执行安排。

对于高不确定性问题,可以安排短时间的技术验证或用户研究,而不是把所有未知直接计入开发估算。验证工作的目标应明确:要回答哪一个问题、怎样判断、结果会影响什么决策。没有决策用途的探索,容易变成没有边界的预研。

6. 交付后验证实际结果

Feature上线后,按照预先约定的口径观察结果,并检查副作用。数据量小、季节性强或用户群变化明显时,不宜仅凭短期波动宣称成功。可以结合行为数据、工单、用户访谈和运营反馈,判断指标变化是否与Feature有关。

若结果没有改善,不必第一时间认定团队执行失败。可能是问题假设不成立、目标用户没有采用、入口不明显、操作成本过高,或外部因素压过了功能影响。复盘的目标不是为既定方案辩护,而是决定继续投入、调整设计还是停止扩展。

  1. 写出用户、场景和问题,避免先入为主地锁定方案。
  2. 定义期望结果与指标口径,说明观察窗口和数据来源。
  3. 划定范围,并显式记录暂不支持的情形。
  4. 拆分可独立验证的增量,优先交付关键用户路径。
  5. 确认依赖、未知项、责任人和备选方案。
  6. 上线后回看实际结果,决定扩展、调整或停止。

敏捷项目Feature教程:实施团队入门指南,避坑指南

五、案例与数据观察:批量导入Feature如何从“做页面”变成解决问题

1. 情景:客户资料导入反复失败

下面的案例是用于说明拆解与验证方法的情景模拟,并非某家企业的公开项目数据。假设一家业务团队每月接收大量客户资料,运营人员需要把表格导入系统。业务方提出的需求是“增加批量导入功能”,研发团队最初将其拆为上传页面、解析接口、数据库写入和错误日志四张任务卡。

这组任务覆盖了技术实现,却没有回答几个关键问题:用户如何知道哪些行失败?部分成功后能否继续处理?重复提交是否造成重复记录?不同团队对字段格式是否理解一致?如果这些问题留到测试阶段,团队可能完成了四项开发工作,仍需反复修改范围。

2. 先确认问题,再决定Feature边界

模拟访谈后,团队发现主要障碍不是“缺少上传按钮”,而是资料格式不一致、错误定位困难、失败后需要从头重做。于是Feature被重新描述为:“运营人员可以批量导入客户资料,快速识别并修正无效行,不因部分错误重做整份文件。”

这个描述带来了更具体的范围:提供模板和字段说明;导入前进行校验;区分成功行与失败行;给出可理解的错误原因;允许修正后重新提交;对重复数据采用明确规则。团队还决定第一阶段限制文件大小,并将大文件后台处理列为后续能力。

3. 用阶段性验收避免“最后一天才发现不完整”

第一阶段先验证模板、格式校验和错误反馈,不立即追求所有字段与所有异常情况。第二阶段验证部分成功、重复数据处理和重新提交。第三阶段再根据真实文件规模决定是否需要异步处理、进度通知或批量回滚。每个阶段均有独立验收条件,业务人员可以在早期看到实际行为。

这种拆分并不意味着可以跳过数据安全或正确性。重复数据规则、权限控制和错误文件中的敏感信息处理,属于上线前必须明确的约束。团队可以推迟低频便利功能,但不能把会造成数据污染的规则留到以后再决定。

4. 用模拟数据演示如何判断效果

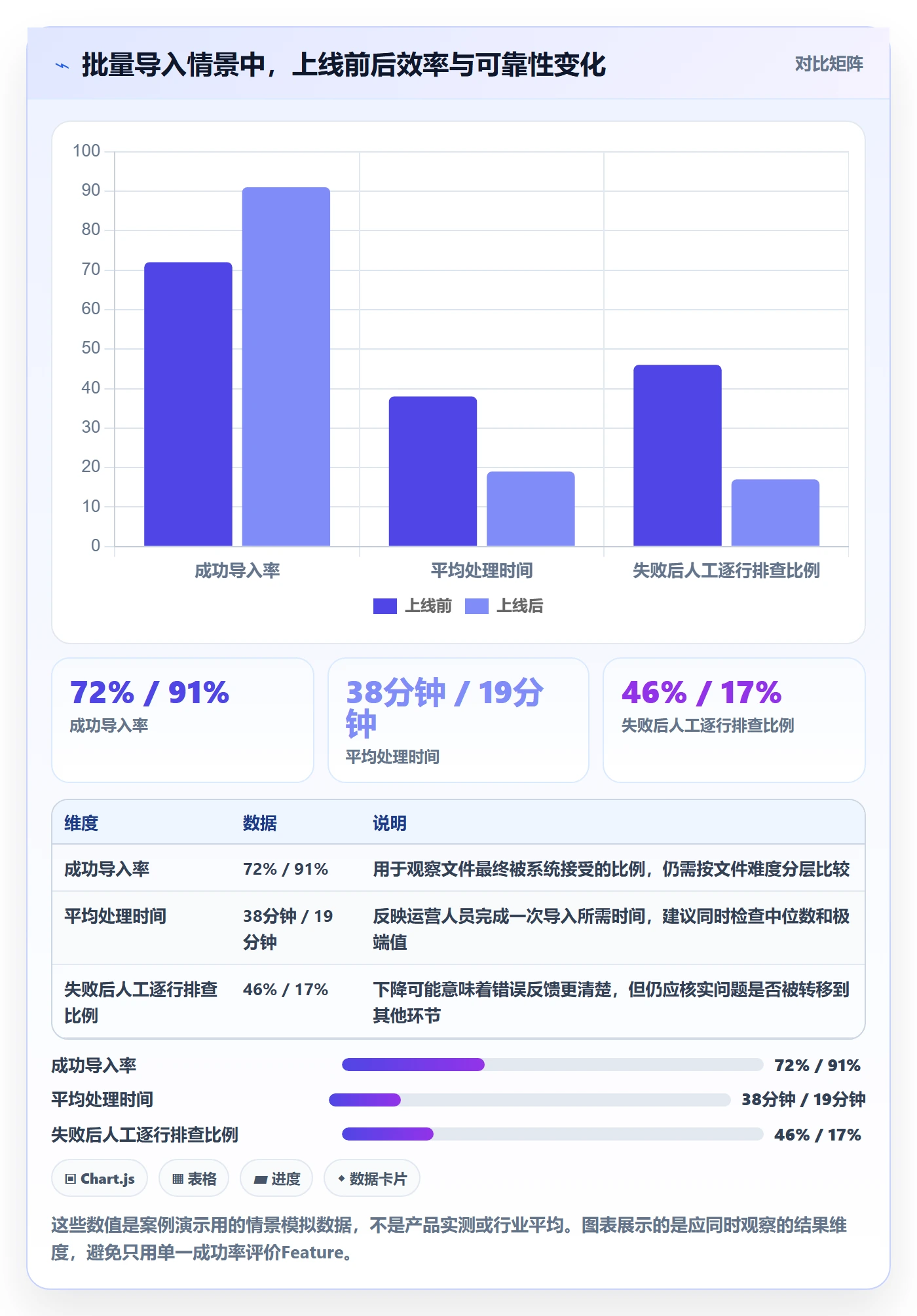

为了避免把演示数据误当成企业实绩,下面的数值均为情景模拟。团队可以先用两周基线观察,再用同类文件和相近用户群比较上线后的表现。示意结果显示,成功导入率由72%提高到91%,平均处理时间由38分钟降到19分钟,失败后需要人工逐行排查的比例由46%降到17%。这些变化仍不能单独证明功能有效,必须同时检查文件复杂度、用户经验和同期流程调整。

如果只看成功导入率,团队可能忽略失败任务是否更难、文件是否更小。如果只看平均时间,少数极端慢任务可能扭曲结果。因此复盘时应同时观察中位数、失败原因分布、不同用户群表现和错误类型,避免把一个单一指标变成成功叙事。

敏捷项目Feature教程:实施团队入门指南,避坑指南

5. 观察副作用,确认改善没有转移成本

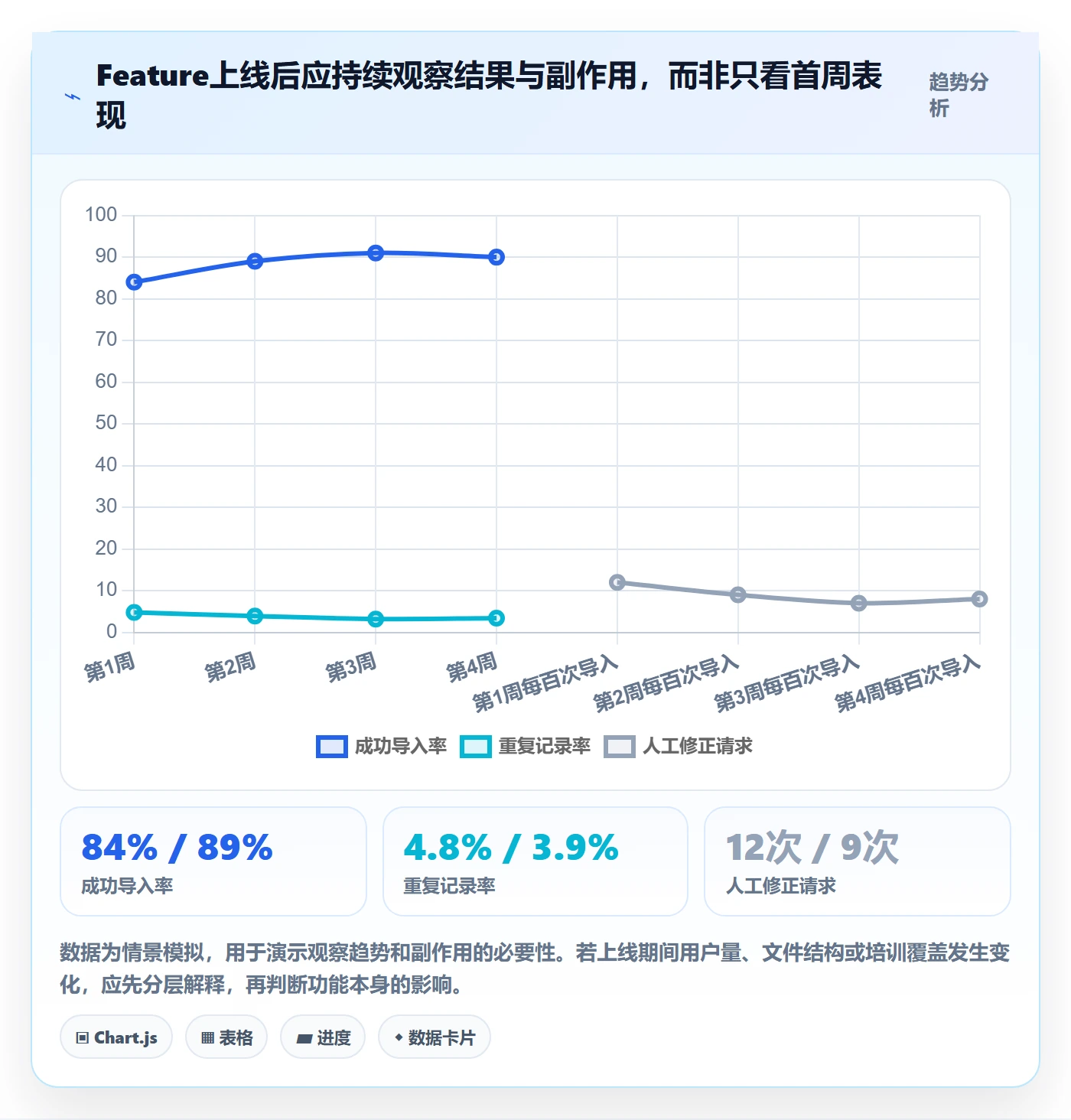

假设导入时间减少,但客服工单里的数据更正请求增加,Feature就不能简单判定为成功。系统可能放宽了校验,导致错误数据进入后续流程;也可能错误提示虽然详细,却对普通用户过于技术化。结果指标要配合质量与运营指标,才能看清成本是否被转移。

我会建议团队在Feature验收中明确观察对象:导入失败率、重复记录率、人工修正次数、用户求助量、异常处理时长。观察数据时先确认来源可靠、统计口径一致,再讨论因果关系。若流量变化较大,可以比较相近用户群,或采用分批启用的方式降低干扰。

敏捷项目Feature教程:实施团队入门指南,避坑指南

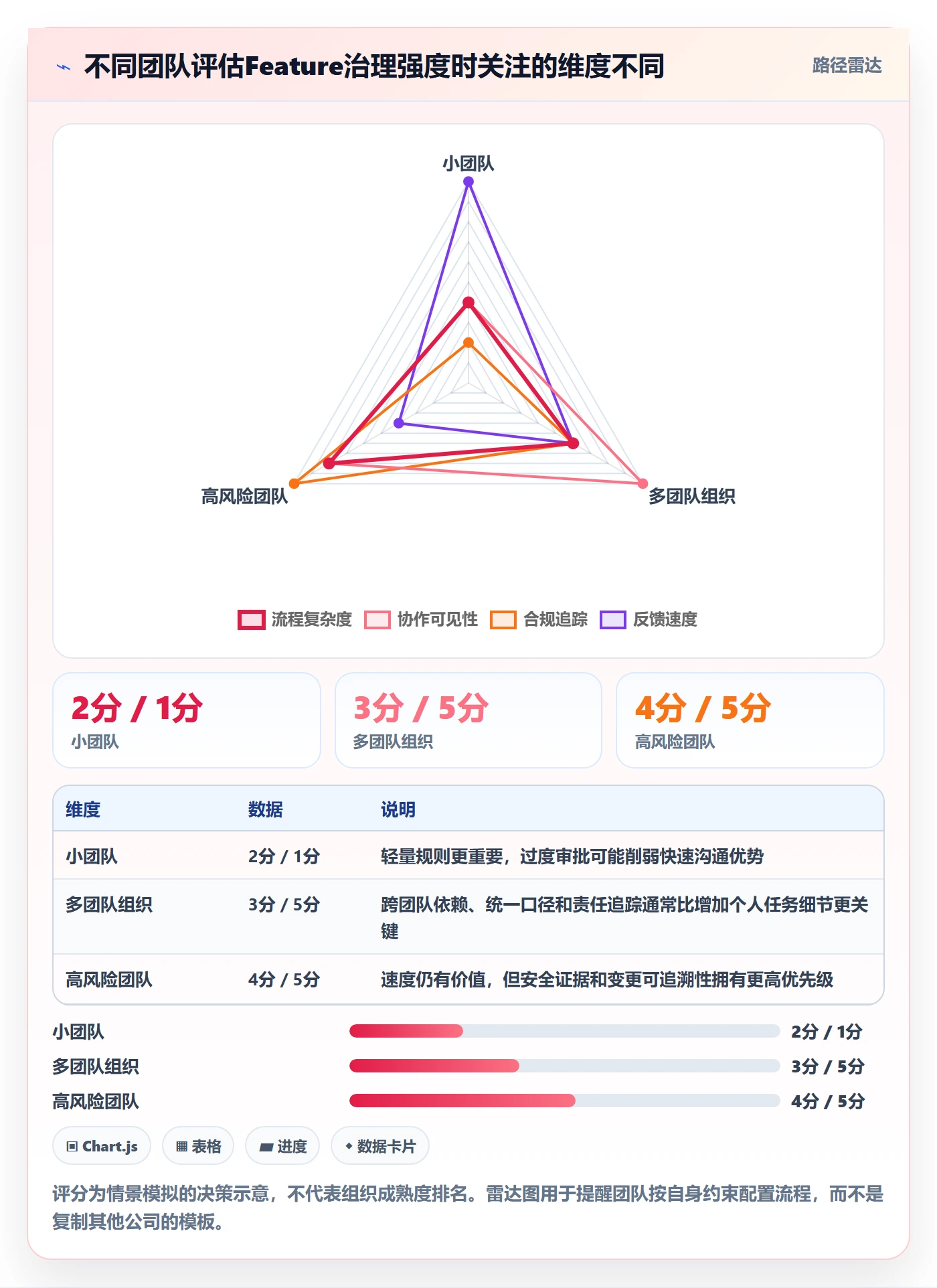

六、不同团队的行动建议:按规模、风险和成熟度调整做法

1. 小团队:先统一一句话定义,不急着增加流程

人数较少、产品边界清晰的团队,不一定需要复杂层级或大量必填字段。可以先约定:什么工作需要Feature、必须包含哪些信息、谁负责验收、何时检查结果。用一页简短模板通常足够,重点是持续使用,而不是追求文档完美。

小团队的优势是沟通快,但口头共识容易随人员变动消失。建议把关键约束记录在Feature描述中,尤其是范围边界、未决问题和验收条件。若团队常在迭代中途改变方向,先改进优先级与决策机制,而不是增加一层审批。

2. 多团队组织:把依赖和责任显示出来

百人以上组织常见的难题不是没有任务,而是团队之间缺少共享的结果视图。此时应明确Feature负责人、协作团队、依赖交付物、决策人和升级路径。跨团队Feature不宜只由多个团队各自拆卡,再期待最后自动合并。

评估平台时,可以用一个真实跨团队Feature试跑:查看能否关联需求、开发任务、测试和发布信息;能否按角色控制可见与可编辑范围;能否追踪依赖和变更;能否适配企业的部署与审计要求。若涉及从Jira迁移,应先核对字段、历史记录、附件、权限和工作流映射,并用一组真实项目做试迁移。PingCode可作为候选平台之一进行验证,但是否适合仍应由组织的部署、治理和迁移测试结果决定。

3. 高合规或高风险团队:先画出不可妥协的质量边界

医疗、金融、政务或关键基础设施相关团队,Feature拆分不能把安全、隐私、权限和审计当作普通的后续优化。应在需求阶段确定合规责任人、必要证据、测试要求、变更记录和上线审批边界,再决定哪些增量可以分批发布。

在高风险环境下,功能渐进交付不等于降低验证标准。可以小范围启用、灰度发布或先在受控用户群验证,但每一步都应满足预先定义的安全条件。若技术或业务风险无法接受,应先做验证工作,而不是为了赶迭代把不确定性推到生产环境。

4. 技术债务类Feature:把能力改善与验证方式写清

重构、平台升级和基础设施改造不一定直接产生用户可见功能,但仍可以用Feature方式管理,只是成功信号不同。例如减少构建失败、降低部署耗时、提升故障恢复能力,或让某类需求从多个迭代缩短到一个迭代。指标应与改造目标相连,而不是只记录代码行数和模块完成度。

技术债务工作尤其需要写明受益范围、风险、验证环境和停止条件。若收益只是“代码更整洁”,团队难以判断投入是否值得;若把目标写成“部署耗时从某基线降低至某范围,同时不增加回滚率”,讨论就更容易落到证据上。

敏捷项目Feature教程:实施团队入门指南,避坑指南

七、常见取舍:Feature管理没有适用于所有团队的唯一答案

1. 详细文档与快速沟通之间的取舍

范围清楚、风险较低、团队稳定的Feature,可以通过短描述和验收清单完成协作;跨团队、涉及合规或长期维护的Feature,则需要更完整的决策记录。判断标准不是文档页数,而是关键参与者能否据此做出一致行动,以及人员变动后能否理解当时的取舍。

如果写文档花费过多时间,先删掉不会改变决策的内容;如果会议不断重复同一争议,说明需要补上决策背景、责任人和结论。文档的作用是减少重复解释,不是替代讨论。

2. 一次性完整交付与分批交付之间的取舍

分批交付有助于提前获得反馈、暴露技术风险,但也可能带来重复迁移、临时界面或阶段性运营成本。一次性整体交付减少中间状态,却可能让团队很晚才发现核心假设错误。判断时要看每个阶段能否带来真实价值,还是仅仅方便研发排期。

如果阶段增量无法独立使用,可以考虑先在内部或有限用户群验证,明确它是实验阶段而非正式承诺。若每个切片都需要大量临时方案来维持,整体交付可能更经济,但仍应通过技术验证和里程碑检查降低末期风险。

3. Feature按用户价值拆分与按技术风险拆分之间的取舍

按用户价值拆分有助于较早获得业务反馈;按技术风险拆分则适合先验证架构、性能或数据迁移。两者并非互斥。可以先安排短小的风险验证,再把正式Feature拆成用户可感知的增量。

需要警惕的是,风险验证项目悄悄变成长期开发,或用户价值拆分忽略了不可回避的底层依赖。团队应说清验证完成的判定条件,以及验证结果会触发什么方案选择。

4. 指标精度与测量成本之间的取舍

并不是每个Feature都值得建立复杂埋点和长期实验。低风险、影响范围小的改动,可以用工单、人工抽样或运营记录做基本验证;影响关键流程或高投入的Feature,则应在开发前评估数据采集和分层分析成本。

如果指标采集成本高于决策价值,可以先选一个可操作的代理指标,并明确它的局限。比如页面访问次数只能说明有人打开页面,不足以说明任务完成;此时可以补充完成率或失败原因抽样,让证据更接近用户结果。

5. 统一模板与团队自主之间的取舍

统一模板能降低组织沟通成本,便于搜索、审计和汇总;但不同产品和技术团队的风险、交付方式可能不同。建议只统一真正影响协作的最小字段,例如目标用户、问题、验收边界、责任人、依赖和结果观察,其余内容允许按领域补充。

如果管理层需要跨团队比较,应先统一指标定义和统计口径,而不是强迫所有团队采用完全相同的拆分方式。表面结构统一但含义不同,反而会制造错误比较。

决策场景 优先选择 需要接受的代价 降低代价的方法
需求变化频繁、风险较低 轻量文档和较短反馈周期 过程记录可能不够完整 保留关键决策、验收口径和变更原因
跨团队依赖较多 明确负责人、依赖交付物和升级路径 前期协调成本增加 及早确认依赖,减少计划后期集中等待
上线风险高或合规要求严格 先定义质量与审计门槛 验证和发布周期可能变长 将验证前移,并采用受控灰度降低整体风险
技术方向不确定 先做有明确决策用途的技术验证 短期内用户可见交付减少 设定时间盒、结论标准和后续方案分支

八、结尾:先让Feature成为团队共同理解的价值边界

Feature管理最容易被误解的地方,是把它当成一套层级命名规则。真正重要的不是每张卡片叫Story、Feature还是Epic,而是团队能否从用户问题出发,明确交付边界、拆出可验证增量、提前处理依赖,并在上线后检查结果。

我的建议是从一个正在排期的Feature开始,不要先全组织推广模板。用半小时检查它是否写明用户与场景、成功信号、非目标、验收条件、关键依赖和上线后观察方式。若其中任何一项无法回答,就先补证据或安排决策,再谈日期承诺。

接下来一周,选一个跨角色协作较多的Feature做小范围试点:记录首次澄清到范围冻结花了多久、计划中途改变了几次、阻塞等待了多少时间、最终是否能按约定验收。数据不必一开始很复杂,但统计口径要一致。复盘后只保留确实减少误解、返工或等待的规则。

我的核心判断是:好的Feature不是写得最完整的需求,而是让团队更早发现自己是否在解决正确问题的工作单元。先把问题和验收说清,再选择合适的拆分和工具;不要反过来让看板层级决定业务应该如何思考。

常见问题解答(FAQ)

1. 敏捷项目中的 Feature 和用户故事有什么区别?

我刚开始拆解需求时,经常看到团队把一个较大的功能直接写成用户故事,结果一个迭代做不完。我想知道两者该怎么区分,避免需求层级混乱。

Feature 通常描述能为用户或业务带来可感知价值的一项较大能力,可能需要多个用户故事和多个迭代完成;用户故事则应小到团队能在一个迭代内实现、测试并验收。判断时可以问:这项需求是否包含多个独立场景,或预计需要多个迭代?如果是,优先作为 Feature,再拆成可独立验收的用户故事。

2. Feature 应该拆到多大才适合进入迭代?

我在排迭代计划时遇到过两种情况:有的 Feature 大到没人能估算,有的又被拆成一堆零散任务。我想找到一个既方便规划、又不丢失业务价值的拆分尺度。

Feature 可以跨越多个迭代,但进入迭代的工作应拆成团队能在单个迭代内完成并验证的用户故事。先按用户流程、业务规则或交付场景拆分,再检查每个故事是否有明确结果和验收条件;若仍需跨多个迭代才能交付,继续拆分。团队可用历史迭代吞吐量校准规模,不要把固定故事点数当作通用标准。

3. Feature 的验收标准应该怎么写?

我曾见过需求写着“体验更好”或“支持导出”,开发和测试对完成标准却理解不同。尤其在涉及权限、异常情况或多个使用角色时,我不确定验收标准要写到多细。

验收标准应描述可观察、可验证的结果,而不是实现方案。可按正常流程、边界条件和权限场景逐项列明,例如支持哪些文件格式、数据范围、无权限时的提示,以及导出失败后的处理;每条标准都应能由产品、开发和测试共同判断通过或不通过。

4. 多个团队共同交付一个 Feature,怎样避免进度失真?

我参与过需要前后端、测试或其他团队协作的项目,Feature 看起来已经完成大半,但关键依赖尚未交付,最终仍无法上线。我想知道应怎样汇报进度,才不会把局部完成误当成整体完成。

先标出每个团队负责的用户故事、依赖关系、负责人和目标迭代,并约定共同的完成定义。进度应以已完成且通过验收的故事为依据,同时单独展示未解决依赖和阻塞项;只有所有必需故事完成、集成验证通过且满足发布条件,才将 Feature 标记为完成。

核心关键词

读者评论

吴
吴文博

我们过去也把Feature按前后端拆,结果各自都完成了,用户流程却没闭环。后来先写成功和失败路径,测试阶段的反复确认确实少了些。

杜
杜景行

文中用情景数据说明筛选和延期原因,提醒得挺好。不过团队复盘时最好把样本范围和统计口径也记下来,否则比例容易被误当成普遍规律。

覃
覃可欣

上线后验证结果这点很重要,但实际项目里常遇到指标受季节、推广活动等因素影响。除了观察使用率和处理时长,最好也记录同期变化,免得把相关性直接当成效果。

文章包含AI辅助创作:敏捷项目Feature教程:实施团队入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/544416

赞 (0)
飞飞飞飞
敏捷管理指南:实施团队如何做好敏捷项目,实操方法全流程
上一篇 48分钟前
Agile怎么做?实施团队实操方法:敏捷项目从0到1
下一篇 47分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
