敏捷管理指南:实施团队如何做好敏捷项目,入门指南全流程

敏捷项目最常见的失败,不是团队不会开站会,而是做了三个月迭代,业务方仍说不清产品到底交付了什么。实施团队要把敏捷真正落地,关键不是把瀑布计划拆成两周一段,也不是购买一套工具后要求所有人填表,而是建立一条可验证的反馈链:业务目标能拆成可验收的工作,团队能稳定交付,真实用户能及时反馈,管理者能依据事实调整范围。本文按启动、规划、执行、验收、改进和工具选择逐步展开,并用一组明确标注为情景模拟的数据说明,怎样判断敏捷项目是否在变好。

一、先讲结论:敏捷不是迭代更短,而是更早验证价值

1. 用结果而不是仪式判断敏捷是否有效

我判断一个团队是否真正敏捷,首先不看它有没有每日站会、迭代评审或看板,而看三件事:团队能否持续交付可用成果,业务方能否及时确认方向,项目负责人能否用事实处理变化。如果三项都没有改善,仪式再完整,也只是把传统管理换了一套词汇。

迭代的价值,是把“做完再看”的风险提前暴露。比如,一个需求原本要开发两个月,团队可以先交付一个窄范围、可验证的版本,用真实使用反馈决定后续投入。第一版不必面面俱到,但必须能回答一个明确问题:目标用户是否需要它,关键流程是否可用,技术方案是否站得住。

敏捷追求的不是每个迭代都交付更多,而是尽早知道哪些工作值得继续、哪些假设需要改变。因此,单看迭代速度容易误判。团队可能把大量需求拆得很细、关闭得很快,却没有任何可运行的业务成果。

2. 建立一条能被观察的价值链

启动前,我建议把项目目标写成“目标,用户行为,产品能力,验收证据”四层。以企业内部审批流程改造为例,目标可以是减少跨部门审批等待;用户行为是提交人能一次补齐必要材料;产品能力是字段校验、流程状态可见和超时提醒;验收证据则是抽样观察提交完整率、审批等待时间及退回原因。

这一层层的连接能防止团队只做功能清单。功能上线不等于问题解决,代码合并也不等于用户获得价值。验收证据最好在开发前约定,避免项目末期才争论“做完了没有”。

观察层级 需要回答的问题 可用证据
业务目标 为什么要做这项工作 成本、周期、收入、风险或服务水平
用户行为 目标用户需要发生什么变化 任务完成率、操作路径、反馈记录
交付能力 团队要提供什么可用能力 可运行功能、接口、流程或文档
验收证据 怎样证明变化已经发生 测试结果、使用数据、抽样核验

3. 先看约束,再选敏捷做法

敏捷不意味着需求可以随时插队,也不意味着不用估算、风险评审或合规检查。团队要先识别固定项和可调整项:监管节点、合同承诺、预算上限通常是硬约束;功能范围、发布顺序、实现方案则可能存在调整空间。约束不说清楚,迭代计划就会变成一份注定失真的承诺。

一旦团队发现每个迭代都被临时事项打断,就不该简单要求成员“更专注”,而要追查插入需求的来源、审批路径和业务后果。敏捷的管理动作是让变化透明、可比较、可决策,而非假装变化不存在。

敏捷管理指南:实施团队如何做好敏捷项目,入门指南全流程

二、背景和真实场景:实施团队为什么容易“做了敏捷却没有变快”

1. 多角色协作让等待成为主要损耗

实施团队常常同时面对客户业务负责人、产品经理、开发、测试、运维和安全团队。表面上看,开发任务只需几天;实际周期却被需求澄清、环境申请、数据确认、接口排期和验收意见切成许多等待段。迭代可以缩短反馈间隔,却不能自动消除组织边界上的排队。

因此,团队的交付周期不只是编码时间。它通常包括等待决策、等待依赖、开发、测试、部署、用户确认和返工。若只统计开发人员的任务完成数,容易把“团队忙碌”错认成“价值流动”。

2. 需求不确定与交付承诺并存

典型场景是:客户希望尽早看到成果,管理层要求按期交付,需求方又在过程中不断补充规则。团队如果把所有内容都承诺在固定日期内,就会通过加班、压缩测试或隐瞒风险来维持表面进度;如果拒绝任何变化,又会错过真实需求。更可行的做法,是固定迭代节奏,公开容量和风险,同时让业务方通过优先级决定哪些工作先做。

这里的重点不是“范围随时变”,而是“每次变化都有代价”。新增工作进入当前迭代时,必须说明它替代了什么、增加了什么风险、是否影响验收目标。没有替换规则的变更机制,只是把压力转移给执行团队。

3. 企业规模越大,统一流程越需要边界

百人以上组织通常有多个团队、共享系统、权限分层和审计要求。每个团队完全自定节奏,会让跨团队依赖变得难以协调;所有团队强行使用同一套字段、估算和会议,又会造成流程负担。我的判断是,组织需要统一最小协作规则,例如需求优先级、依赖表达、完成定义和发布信息;团队可以保留适合自身工作的估算方式和内部协作细节。

这也是为什么工具配置应服从协作问题,而不是先有复杂工作流再寻找使用理由。先从跨团队可见性、权限边界、审计要求和迁移成本入手,再决定哪些环节需要标准化。

4. 观察交付链路,而不只看团队局部

一个团队的迭代速度提高,并不一定意味着项目整体交付变快。如果开发完成后需要等两周才能获得测试环境,瓶颈仍在系统边界之外。团队应把从需求提出到用户确认的链路画出来,记录每个阶段的进入时间、完成时间和等待原因,先找最大的排队点,再讨论改进方案。

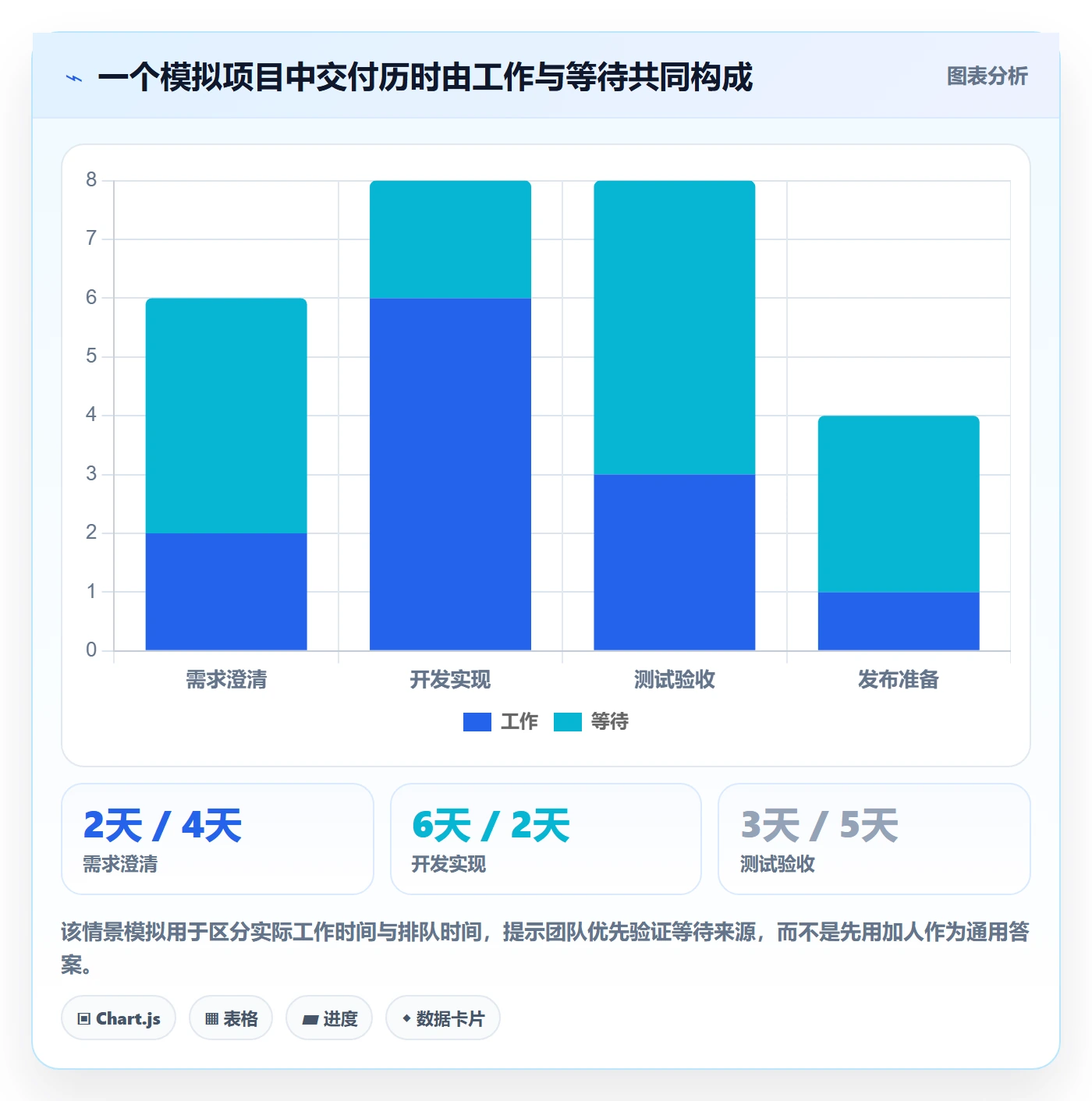

下图是供团队诊断使用的情景模拟,并非行业统计。它展示一个项目中,各环节历时不均时,为什么单纯增加开发人手未必能缩短整体周期。

敏捷管理指南:实施团队如何做好敏捷项目,入门指南全流程

三、拆解常见误区:把敏捷做成形式,问题仍留在原地

1. 误区:每两周开一次迭代,就算敏捷

固定节奏是协作基础,不是敏捷成效。若迭代结束时只有开发任务关闭,没有可运行成果;评审时只汇报完成百分比,没有用户或业务代表验证;复盘提出的问题也从未落实,那么团队只是按周期切分工作,并没有缩短反馈链。

一个简单的判断办法是:随机挑选最近一个迭代,要求团队在不准备长篇汇报的情况下演示可用结果,并说明它验证了什么假设、收到什么反馈、下一步因此改变了什么。如果这三个问题都答不上来,先别增加仪式,先修复成果定义和反馈机制。

2. 误区:需求越细,计划越可靠

过早把远期需求拆到字段、按钮和边界规则,容易让团队在证据不足时投入大量分析。一旦用户流程、接口条件或业务策略变化,这些细节会成为沉没成本。合理的做法是让近期工作足够明确、可开工、可验收;远期工作保留目标、主要假设和风险,随着新信息逐步细化。

拆分不是把一个大故事机械切成多个技术任务,而是寻找可以独立验证的价值切片。比如,先让一种用户完成最常见的提交路径,再扩展特殊权限与异常场景。若每一小块都必须等全部模块完成才有意义,拆分可能只降低了卡片大小,没有降低交付风险。

3. 误区:速度高,就说明团队绩效好

故事点是团队内部用于讨论复杂度和容量的相对尺度,不是跨团队排名分数。不同团队的估算口径、需求粒度和历史基准都不同。把故事点用于个人考核,通常会诱发估算膨胀、任务拆细和复杂度争议,最终让指标失去诊断价值。

我更愿意同时观察迭代目标完成情况、周期时间、未完成工作比例、缺陷趋势和用户反馈。每一项都要有明确口径,并配合背景解释。例如,周期时间下降但返工上升,可能只是测试被推迟;交付数量上升但使用量不变,可能是团队做了更多低价值工作。

4. 误区:每日站会是给管理者逐人汇报

每日同步的重点应是团队如何调整当天计划、哪些障碍需要协助,而不是每个人轮流证明自己很忙。若站会超过团队实际需要,话题反复展开或管理者现场追责,可以把深度讨论移到会后,由相关人员继续处理,并把结果更新到协作空间。

站会不适合解决所有问题。依赖讨论、方案评审和缺陷根因分析通常需要单独时间。把这些会议内容塞进站会,反而会让最重要的风险信息被淹没。

5. 误区:工具上线,协作问题就会消失

工具能帮助记录、追踪和暴露工作,却不会替团队决定优先级,也不会让未明确的验收标准自动变清楚。若工作项字段很多、状态定义含糊、每个团队都维护自己的表格,工具可能只是把原来的信息孤岛搬进系统。

先用最少字段跑通一条交付链,再根据真实阻塞增加规则。每个新增字段都应该回答一个具体问题,例如“谁负责决策”“依赖哪个团队”“如何判断完成”。若字段没有使用者、没有决策场景,往往可以删掉。

四、专业判断逻辑:决定敏捷怎么实施的五个问题

1. 目标是否能在短周期内被验证

不是所有工作都能在两周内创造完整业务结果,但大多数工作都可以在短周期内获得有价值的证据:关键技术能否打通、用户能否完成核心操作、数据是否准确、合规规则是否满足。先区分“最终收益需要较长时间观察”和“早期证据完全无法获取”。前者常见,后者通常意味着需要重新设计验证路径。

如果涉及硬件采购、复杂数据迁移或外部审批,团队可以把准备活动做成可验证成果,例如完成小规模数据试迁移、提交安全方案评审、验证接口契约,而不是等所有条件成熟后才开始评估风险。

2. 需求变更是否有明确决策机制

敏捷团队需要能接受新信息,但不能让所有人都能无成本地改变当前承诺。应明确谁负责排优先级、谁确认验收、紧急变更的入口是什么,以及当前迭代中新增工作如何处理。团队可以约定紧急事项必须说明业务影响,并由有权负责人决定替换哪项工作。

变更决策的质量,不取决于表单多不多,而取决于影响是否可见。至少要看新增工作对目标、容量、依赖、测试和发布时间的影响,并把决定留痕,避免同一问题在不同会议中重复争论。

3. 依赖是可提前处理,还是只能被动等待

如果一个团队的大部分工作都要等另一个团队提供接口、数据或环境,单团队优化很难改变结果。要把依赖从口头提醒变成可管理的工作项:明确提供方、需求内容、期望时间、验收方式和替代路径。跨团队风险越高,越需要提前验证接口,而不是等到开发完成才集成。

遇到无法消除的外部依赖,可以考虑缩小早期验证范围、使用受控模拟数据或先完成不依赖该条件的切片。但这些替代方案必须清楚标明边界,不能把模拟验证误报为真实环境验收。

4. 完成定义是否覆盖质量与发布准备

若“完成”只表示代码已提交,剩余测试、文档、权限、安全检查和部署工作就会堆到迭代末期。团队应共同定义完成条件,并根据项目风险纳入必要项,例如代码审查通过、自动化测试通过、关键缺陷关闭、监控方案明确、业务代表验收。

完成定义不宜无限膨胀。只把真正保障可用性、可维护性和可审计性的条件写进去,并区分每个工作项的完成条件与整体发布门槛。这样既不把低风险改动拖入复杂审批,也不会让高风险变更绕过必要控制。

5. 需要统一的是信息,还是工作方法

跨团队协作通常需要统一信息结构和交接规则,但不必把每个团队的工作方法完全统一。比如,团队可以采用不同估算方式,却共享优先级定义、依赖状态、发布记录和验收证据。统一的边界应以降低交接成本为目标,而不是为了让管理报表看起来整齐。

这条判断也适用于工具选型:先明确组织需要看见什么、哪些信息必须留痕、哪些数据要分权限,再看工具能否承载这些需求。不要先选一套复杂模板,再要求所有项目迁就模板。

判断问题 风险信号 优先动作
目标能否验证 只能在项目结束时判断成败 设计早期技术或用户验证
变更如何决策 所有新需求直接插入当前迭代 指定优先级负责人并公开替换规则
依赖是否透明 外部事项长期停留在口头沟通 登记责任人、时间与验收方式
完成是否可信 迭代关闭后仍有大量测试与发布工作 重写完成定义并统计遗留工作

五、全流程实施:从启动到持续改进的操作步骤

1. 启动:先确认问题、范围和决策人

项目启动会不应以介绍角色、朗读计划为主,而应让关键参与者对问题有共同理解。实施团队至少要确认目标用户、当前痛点、预期结果、不可突破的约束、主要依赖和验收责任人。若这些问题没有答案,就要把“补齐答案”列为启动阶段的工作,而不是假装需求已经确定。

建议产出一页项目简报:目标与边界、核心假设、关键角色、决策路径、首个验证点和主要风险。它不是大型需求文档的替代品,而是方便所有人快速发现理解差异的共同基线。

2. 建立工作列表:按价值和风险排序

工作列表中的项目应足以支持优先级决策。每个近期条目至少包含用户或业务背景、预期结果、验收条件、依赖和未知项。若某项工作无法说明“为什么现在做”,它可能还没有排到近期执行的条件。

排序时不能只看业务收益。对重大技术不确定性、安全风险、外部依赖和高返工成本,也要安排早期验证。先做高风险假设的验证,可能比先开发最显眼的功能更能保护项目投入。

可以采用轻量的相对比较:用户影响、紧迫程度、风险降低和投入规模分别讨论,再由业务责任人做最终取舍。不要把公式评分当作自动决策。评分适合揭示分歧,不适合掩盖没有达成共识的事实。

3. 迭代规划:承诺一个目标,而不是塞满任务

迭代规划时,团队先检查近期工作是否足够清晰,再依据历史实际交付、假期、支持任务、技术债和依赖情况评估可用容量。新团队没有稳定历史数据时,应以保守容量启动,连续观察几个周期后再调整,不要把第一次估算当作绩效承诺。

一个好的迭代目标是一句可以验证的结果描述,例如“让目标用户能够完成一条从提交到状态查询的闭环”。任务列表服务于这个目标;若容量变化,优先保住目标的核心切片,而不是尽量维持所有卡片都不动。

4. 执行:让障碍与变化尽早可见

执行期间,团队应持续更新工作状态、验证依赖、补充验收信息,并在发现计划失效时及时讨论。每日同步可以围绕目标、阻塞和协作安排展开。工作项超过数日没有进展时,应检查等待原因、范围是否过大、验收是否不清或责任是否不明,而不是默认成员在继续埋头处理。

对频繁出现的临时需求,团队可以记录来源和影响,迭代结束后再判断是需求治理问题、生产支持容量不足,还是计划缺少缓冲。把所有干扰都归结为“业务不稳定”,会错过改进入口。

5. 评审与验收:展示可运行成果,收集具体反馈

评审不应只是汇报做了多少工作。团队应演示真实可运行的成果,明确哪些部分符合验收条件、哪些尚未完成,并提出需要业务方判断的问题。反馈要尽量落到可执行的后续工作,而不是只记录“看起来不错”或“再优化一下”。

如果用户无法参加,可以安排代表验证,或使用真实任务观察、客服记录和产品数据补充证据。但间接证据要注明局限,例如样本较少、只覆盖熟练用户、尚未经过生产环境验证。

6. 复盘:每次只推动少量可验证改进

复盘重点不是追究谁造成了延误,而是识别工作系统中的重复障碍。团队可以从“哪些事情帮助了目标”“哪里产生等待或返工”“下一周期试什么改变”三个问题开始。每项改进都要指定负责人、验证时间和观察方式,否则它很容易成为会议记录中的装饰。

一次复盘不必产生十几个行动项。选择一到两个影响最大的改进,下一周期观察其结果,再决定保留、调整还是停止。改进也应被验证:如果把需求澄清提前,却没有减少开发中的返工,就要继续检查验收标准是否明确,而不是把流程变化本身当作成功。

7. 发布与回顾:把交付结果连接到业务结果

迭代结束不一定意味着立刻发布,但发布计划应有明确条件、责任人和回退安排。发布后要观察关键业务指标、用户反馈、故障与支持请求,并区分短期波动和稳定变化。对于尚未达到业务目标的成果,要判断是产品假设错误、采用率不足、流程配套不到位,还是指标采集出了问题。

若团队只在结项时评估成败,就很难知道改进应发生在哪一环。把发布后的观察纳入工作列表,敏捷项目才形成“交付,使用,反馈,调整”的闭环。

六、案例与数据观察:一个百人以上组织如何找出交付瓶颈

1. 案例边界:这是情景模拟,不是客户实绩

以下案例是为说明诊断方法而构造的情景模拟,不代表某个真实客户的统计结果。假设一家拥有多个业务团队的企业,在推进内部服务平台改造时,项目参与者超过一百人,涉及业务、研发、测试、安全和运维。项目团队感觉“大家都很忙”,但业务方反复抱怨需求迟迟不能用。

项目组先抽取连续六个迭代的工作记录,按工作项类型查看从进入开发到可验收的周期,并区分主动工作时间、外部等待和返工。样本不用于评估个人,也不按团队大小直接排名,而是用于找出最常见的流程阻塞。

2. 先找到等待和返工来源,再调整流程

模拟观察发现,部分需求在进入开发后仍缺少业务规则确认;测试环境申请排队;跨团队接口契约常常在联调时才发现差异。若团队只针对编码时间优化,这些问题不会消失。于是项目组做了三项试验:需求进入迭代前补齐关键验收条件;高风险接口提前做契约验证;环境申请设置明确责任人和状态。

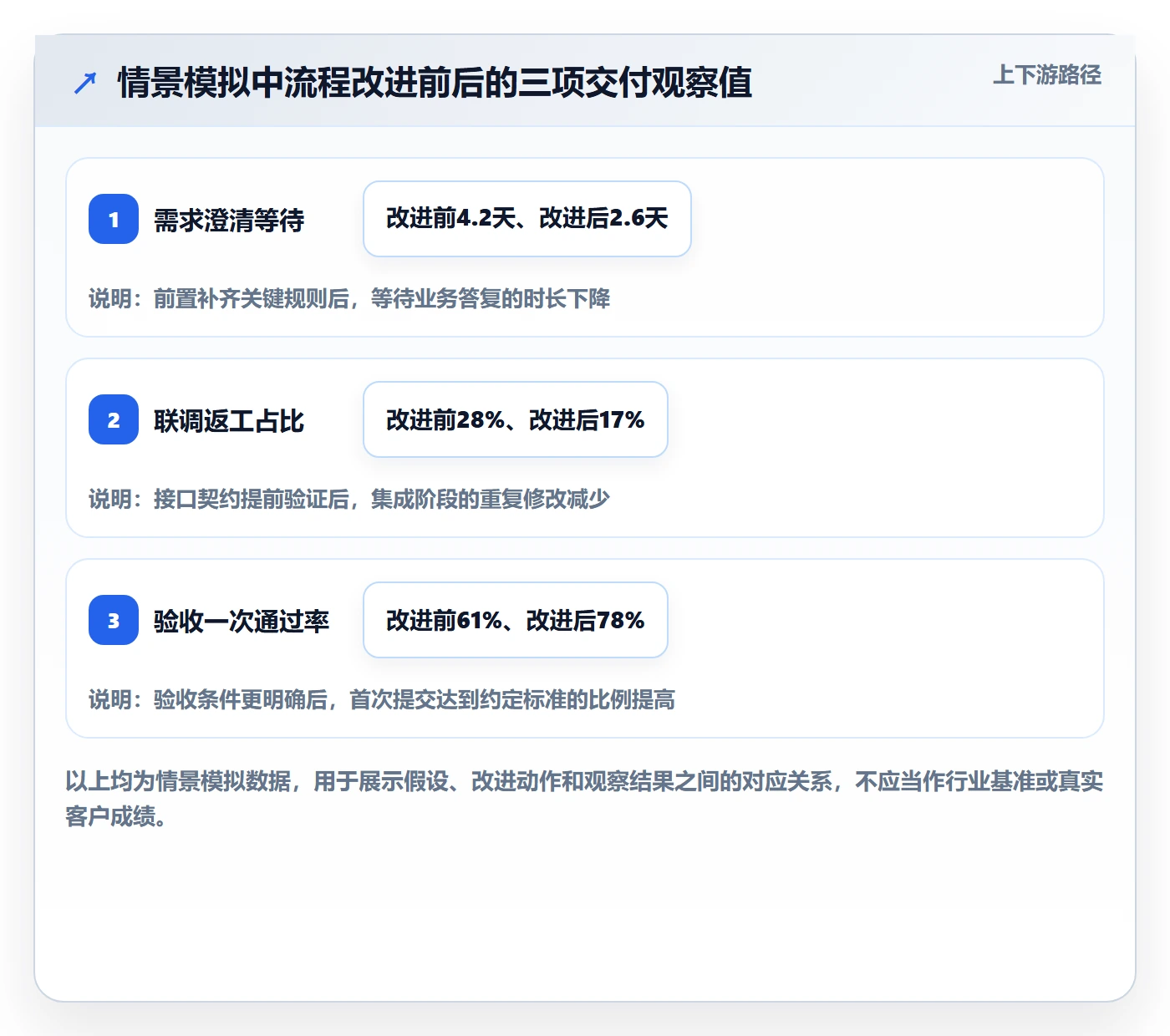

试验不以“流程更规范”为成功标准,而看下一轮抽样中的等待时间、返工占比和验收一次通过情况。这里最重要的不是模拟结果数值本身,而是先把改进动作与预期机制连接起来:验收条件前置应减少规则返工,契约验证应提早暴露集成风险,责任人明确应减少环境请求失联。

敏捷管理指南:实施团队如何做好敏捷项目,入门指南全流程

3. 用观察值决定下一步,而不是凭感觉宣布成功

情景模拟中,几项观察值改善,并不能直接证明整体业务价值已经实现。项目组还要确认样本量、需求复杂度、团队人员变化和统计口径是否一致,并检查是否出现副作用,例如为了提高一次通过率而减少了验收范围。

如果等待下降但端到端周期没有变化,瓶颈可能转移到了发布审批或用户验收;如果返工下降但缺陷率上升,团队可能只是把问题推迟到上线后。指标必须组合阅读,也要持续追问机制是否真的发生,而不是只看图表颜色变绿。

4. 记录基线时要把口径写清楚

团队可以从最小可用的测量开始:周期时间从工作项进入“进行中”到达到“完成定义”的自然日数;等待时间按明确的阻塞状态计算;返工占比按重新打开或因验收失败退回的工作项统计;验收一次通过率以首次提交验收的工作项为分母。不同团队要先统一口径,再比较跨团队数据。

如果数据由人工补录,抽样核对时间戳和状态记录,避免把状态更新延迟误认为实际等待。对数量较少的团队,报告中标注样本数和范围,不要用一个百分比制造过度确定感。

七、指标体系:既看流动效率,也看交付质量和业务采用

1. 用少量指标回答不同层面的问题

指标不需要堆满仪表盘。实施团队可以按三个层面组织:流动效率看工作如何经过系统;交付质量看成果是否可靠;业务采用看用户是否获得预期变化。每个指标都要对应一个决策场景,否则它只增加阅读负担。

层面 建议观察项 适合回答的问题 常见误读
流动效率 周期时间、等待时间、在制品数量 工作卡在哪里,是否同时启动过多 把更短周期等同于更高价值
交付质量 缺陷逃逸率、返工占比、验收一次通过率 交付是否稳定,问题是否被推迟 通过缩小测试范围制造表面改善
计划可靠性 迭代目标完成情况、未完成工作原因 团队的计划是否与实际容量匹配 把承诺完成率用作个人考核
业务采用 核心任务完成率、活跃使用、流程等待时间 成果是否被使用,业务问题是否改善 把登录或点击次数等同于价值

2. 周期时间和吞吐量要结合看

周期时间反映单项工作从开始到完成经历多久;吞吐量反映一定时间内完成了多少项工作。周期时间下降但吞吐量停滞,可能是团队减少在制品、优先完成小项;吞吐量上升但周期时间变长,可能是同时启动了太多工作。两者都不能单独说明价值,需要结合工作项大小、类型和质量观察。

对外报告时,我更倾向于展示分布而非只报平均数。少数大型工作或长期阻塞会显著拉高平均值,中位数与较高分位数能帮助团队同时了解典型情况和尾部风险。样本不足时,要说明不确定性,不必追求看起来精确的小数位。

3. 让指标服务改进,而不是服务排名

跨团队比较的风险在于,背景不同会让数字失去可比性。团队甲负责新业务探索,团队乙维护成熟产品;即使工作项数量相同,风险、验收和依赖也可能完全不同。指标首先用于团队自身前后对照,再用于发现值得交流的实践,不应直接推导个人绩效。

发现指标变差时,先问工作内容、人员构成、样本范围和统计口径是否变化,再查流程中的原因。若只是要求团队把数字调好看,团队会学会优化数字而不是优化交付。

八、工具与迁移:先定义协作边界,再决定平台能力

1. 什么情况下需要项目管理平台

小团队初期可以用简单看板和定期沟通,但当项目数量增加、跨团队依赖频繁、权限边界复杂、审计留痕要求提高时,分散表格会带来重复维护、状态不一致和信息难追溯的问题。此时选型的重点不是功能清单越长越好,而是平台能否让团队看见工作流、依赖、风险和交付证据,同时保持足够低的使用成本。

以 PingCode 为例,如果组织有百人以上规模、多个项目团队协同,并且需要统一管理需求、研发任务和交付状态,可以评估它是否符合组织的流程、权限与治理要求。按产品提供方的能力描述,该平台支持私有化部署,并提供 Jira 平滑迁移能力;实际适配程度仍应通过试点验证,包括历史数据、字段映射、权限继承、附件迁移和用户使用体验。对有国产替代需求的组织,它可以进入候选评估,但不能仅凭“可迁移”三个字就认定迁移无风险。

2. 选型要验证端到端场景,而非只看演示

建议准备三类真实样本:一个普通需求、一条跨团队依赖、一个有权限或审计要求的高风险工作项。让实际使用者完成录入、优先级调整、状态流转、验收、报表查看和权限检查。演示环境中看起来顺畅,不代表真实组织的字段、角色和历史数据迁移后仍然顺畅。

如果正从既有系统迁移,先盘点在用项目、字段、状态、自动化规则、附件、用户组和报表。保留正在使用的信息,清理过期项目和重复字段;制定映射表并抽样核对迁移前后记录。重要项目应先做小范围试迁移,确认业务连续性与数据完整性后再扩大范围。

3. 用试点确认工具是否解决具体问题

工具试点应有时间边界、参与团队和判定条件。比如选一条跨团队交付链路,观察需求状态是否一致、依赖是否能被提前发现、验收证据是否容易追溯、报表是否减少人工汇总。试点期间记录配置工时、培训负担、用户反馈和需要的定制量,避免只统计功能是否成功打开。

若工具上线后,团队仍维护多套表格、管理者仍通过私聊追问状态、项目复盘仍靠人工拼数据,就要查清是流程设计不合理、使用培训不足、权限配置不当,还是平台能力与场景不匹配。不要把“大家不愿用”当作唯一原因。

4. 工具取舍:治理能力与使用负担必须同时评估

大型组织通常需要更细的权限、统一报表和可审计记录,但配置越复杂,培训、维护和变更成本也越高。最适合的配置不是最完整的配置,而是能覆盖必要治理要求、又不让一线团队花过多时间维护状态的配置。

选型时可以把需求分为必须具备、试点验证、暂不需要三类。必须具备的条件通常涉及安全、部署、身份管理、数据迁移和审计;试点验证的条件包括工作流灵活性、报表质量和协作体验;暂不需要的功能则不应成为当前采购的核心理由。

敏捷管理指南:实施团队如何做好敏捷项目,入门指南全流程

九、不同情况下的行动建议与取舍

1. 新团队、需求尚不稳定:先做小范围验证

新团队缺少可靠历史数据,目标也可能仍在探索。建议从一个短周期开始,选择低依赖、可观察的核心用户场景,约定最小验收证据,并保留足够时间获取反馈。不要一开始就建立复杂估算模型,也不要把第一轮速度当作之后每轮的承诺。

取舍上,应接受早期计划精度较低,但不能接受目标含糊。先把关键假设说清楚,再用小规模试验验证。若关键假设未被验证,扩张团队或提前承诺大范围交付都可能放大返工成本。

2. 成熟团队、交付稳定但反馈慢:缩短价值验证链

成熟团队可能按期交付,但很少观察用户使用结果。此时不一定要改变迭代长度,优先检查评审是否有业务决策人参与、发布后是否有采用数据、工作列表排序是否依据结果。将用户观察和业务验收接入迭代节奏,通常比增加更多内部会议更有效。

取舍是团队可能需要投入额外时间做埋点、用户访谈或数据核验,短期看起来会减少开发容量;但如果这些信息能避免大规模做错方向,这种投入通常更有决策价值。要控制范围,先关注少数关键用户任务和核心指标。

3. 跨团队依赖密集:先治理接口与等待

依赖密集型项目应建立清晰的依赖责任和提前验证机制。接口、数据、环境与审批事项要在工作开始前尽可能暴露;定期同步依赖状态,但避免把同步会议变成逐项念清单。对高风险依赖设定明确的确认点和备选方案。

取舍是前置协调可能增加早期沟通量,却能减少后期联调集中爆发。若依赖无法消除,团队应透明呈现它对范围和时间的影响,而不是把外部等待隐藏在开发任务里。

4. 合规与发布控制严格:敏捷节奏与治理并行设计

强监管环境并不排斥敏捷。团队可以把安全评审、审批证据、测试记录和发布门槛设计成工作流的一部分,避免临近上线才补材料。早期与安全、运维、法务或质量责任人确认最低要求,能减少后续返工。

取舍是必要控制不能因追求速度而省略,但也不必让每个低风险改动经过同样复杂的审批。根据变更风险分级,区分自动化检查、抽样复核和人工审批,前提是符合组织制度与适用法规。

5. 大规模组织统一方法:统一协作接口,保留团队自治

组织扩展敏捷时,先统一共同语言:工作优先级、依赖状态、完成条件、发布信息和风险升级路径。再通过代表性团队验证规则是否真能改善协作。规则落地后持续收集例外场景,避免一套流程对所有工作类型都强行适用。

取舍是统一程度越高,跨团队汇总越容易,但本地适应性越弱;自治越多,团队灵活性越好,但组织层面可能难以预测依赖。合理的边界是:统一对外协作所需的信息,允许团队在不破坏接口的前提下选择内部实践。

项目情形 优先行动 需要接受的取舍
目标和需求不确定 缩小首个验证切片,尽早收集用户证据 初期估算范围较宽,不能过早作细节承诺
交付稳定但业务反馈慢 将业务验收和发布后观察纳入节奏 短期研发容量会被验证工作占用
依赖密集 提前登记责任、接口和确认时间 前期协调投入增加,换取后期风险降低
合规要求严格 按风险把控制嵌入工作流 发布速度受必要控制约束,不能以敏捷为由绕行
百人以上多团队协作 统一信息与交接规则,分阶段试点 治理与自治需要持续平衡,不能一次配置后永久不变

十、结尾:把敏捷落地为一套持续学习的交付系统

1. 先改变观察方式,再改变流程

实施团队做敏捷项目,最值得优先改变的不是会议名称,而是观察项目的方式:从“完成了多少任务”转向“用户获得了什么可验证的变化”;从“谁还没做完”转向“工作为什么在系统里等待”;从“计划有没有被遵守”转向“变化如何影响目标、风险与容量”。这会让团队讨论从责任归属转向问题解决。

我的独特判断是,敏捷成熟度不在于流程有多标准,而在于团队多快能发现错误假设、以多低的代价修正它。流程、指标和工具都应该服务于这个能力。若一种做法增加了记录,却没有让决策更快、风险更早暴露或交付更可信,就值得重新审视。

2. 下一步从一个可控试验开始

如果团队准备启动敏捷改进,不必同时改革所有项目。选择一条业务影响明确、参与角色齐全、范围可控的交付链路,先用一个迭代验证目标、验收和反馈机制;再用连续几轮的数据检查等待、返工、质量与用户采用情况。每轮只增加必要规则,保留有效做法,停止没有证据支持的复杂配置。

具体可以从三件事开始:写清一个业务目标和一个验收证据;把当前交付链路中的等待原因记录下来;与团队约定下一轮只试一项改进。做完后复盘它是否改变了实际工作,而不是只确认会议是否如期举行。敏捷不是一次性上线的管理方案,而是团队持续缩短学习周期、提升交付可信度的能力。

常见问题解答(FAQ)

1. 实施团队开始敏捷项目,第一步应该做什么?

我第一次负责推动敏捷时,最容易把注意力放在站会和迭代工具上,却没先确认团队要解决什么问题。团队成员对目标理解不一致时,流程很快就会变成例行打卡。

先选一个范围可控、价值明确的项目,和业务方共同写清目标、目标用户及验收标准;再确认产品负责人、跨职能团队成员和决策机制。启动前记录当前交付周期、缺陷数或需求变更情况,作为之后评估改进的基线。

2. 敏捷项目的迭代周期设多长比较合适?

我会纠结一周还是两周,因为周期太短可能让团队频繁开会,太长又可能到迭代末才发现方向不对。尤其是团队刚开始实践敏捷时,很难判断怎样安排更稳妥。

可先采用两周作为试运行周期,并确保每次迭代都能交付可验证的成果。连续运行三到四个迭代后,根据需求变化速度、任务拆分粒度和反馈等待时间调整;如果迭代目标经常未完成,先检查估算和任务规模,不要只靠延长周期解决。

3. 迭代开始后,业务方不断提出新需求该怎么处理?

我遇到过迭代中途插入紧急需求,结果原定工作被挤掉,团队又无法说明延期原因。业务方通常并非故意打乱计划,而是需要知道哪些变化值得马上处理。

先由产品负责人评估需求的业务价值、紧急程度和影响范围,再决定是否进入当前迭代。若必须插入,应同步移出等量工作或明确调整迭代目标,并记录变更原因;非紧急需求先进入待办列表,按优先级在下一次计划会议中处理。

4. 怎么判断敏捷实践是否让项目变好了?

我不想只用会议是否按时召开来判断敏捷有没有效果,因为流程完整不代表交付更有价值。项目上线后,我也需要向团队和业务方解释改进究竟体现在哪里。

用少量指标结合用户反馈判断,例如交付周期、迭代目标完成情况、线上缺陷数和需求验收通过率,并与启动时记录的基线对比。至少观察三到四个迭代,同时检查指标是否受到团队规模、需求复杂度或发布节奏变化影响;若交付更快但缺陷明显增加,就不能视为整体改善。

核心关键词

读者评论

石
石静怡

我们团队也遇到过“任务都关了,业务却说没交付”的情况。把验收证据提前写清楚确实有帮助,但指标不宜一开始铺得太多,先选一两个能真正影响决策的指标更容易坚持。

钟
钟安琪

文中对等待时间的拆分比较贴近实施项目的实际,环境申请和业务确认经常比开发更耗时。难点在于这些等待往往跨部门,单靠项目经理催促效果有限,最好明确责任人和升级时限。

薛
薛清越

我比较认同不要把故事点用于个人考核。实际使用中,字段和流程一多,成员就容易为了维护记录而维护记录。建议先用最小流程试跑几个迭代,再根据真实阻塞决定是否增加规则。

文章包含AI辅助创作:敏捷管理指南:实施团队如何做好敏捷项目,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/544384

赞 (0)
飞飞飞飞
敏捷项目如何做好Backlog?研发团队最佳实践与操作步骤
上一篇 1小时前
Agile怎么做?实施团队入门指南:敏捷项目从0到1
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
