Story落地方案:研发团队开展敏捷项目的落地方案案例解析

Story落地方案真正的难点,不是把需求改写成“作为某类用户,我希望……”,而是让一个可交付、可验证的用户价值穿过需求评审、开发、测试和发布。如果团队的 Story 数量持续增加,迭代承诺却总是落空,问题通常不在于成员“不够敏捷”,而在于 Story 被当成了任务标题,而不是贯穿价值、验收和反馈的协作契约。

一、先讲核心结论:Story不是格式,而是交付边界

1. 一个可落地的Story至少要回答四个问题

我判断一条 Story 是否能进入迭代,不会先看它有没有套用标准句式,而会检查四件事:谁在什么场景下遇到什么问题;这条需求希望产生什么可观察的变化;团队怎样确认结果符合预期;如果本次迭代无法完成,能否独立调整或延期。

句式“作为用户,我希望获得某项功能,以便实现某个目标”只是表达辅助。它不能替代业务规则、边界条件、数据权限、失败状态和验收方式。团队如果只统一句式,往往得到一批“看起来规范、拿来无法估算”的需求。

我的判断标准是:任何一条 Story 都应该让产品、研发和测试对“交付后会发生什么”形成足够一致的理解。一致不等于每个人脑中一模一样,而是对关键行为、明确不做的部分以及验证信号没有根本分歧。

2. 先确定价值,再确定工作项

Story 的上游应当是用户问题或业务目标,下游才是开发任务、测试任务和发布动作。若团队从“要加一个按钮”开始拆 Story,常会把界面实现误认为用户价值;若从“减少首次配置失败”开始,才有机会讨论引导、默认值、校验和帮助信息是否需要组合交付。

一条 Story 不必等于一个开发任务,也不必对应一个页面。它的边界应该围绕一次可验证的用户结果,而非团队内部的工种边界。前端、后端、测试可以各有子任务,但用户最终应能通过一个可观察的场景确认价值已实现。

3. 用完成定义约束“做完”的含义

Story 的验收条件描述这条需求的特定行为;团队的完成定义则是所有工作项共同遵守的质量底线。两者不能混为一谈。前者可以写“无权限用户不能导出数据”,后者可以要求代码审查、自动化测试、文档更新和部署验证。

如果团队只在验收条件中写功能路径,却没有对性能、安全、兼容性和可观测性设定共同底线,Story 可能在演示环境中“通过”,但上线后仍然暴露风险。

对象 回答的问题 示例 常见误用
Story 谁获得了什么结果 运营人员可按日期导出已筛选的订单 写成“开发导出接口”
验收条件 这条需求如何验证 导出结果与当前筛选条件一致 只写“功能正常”
完成定义 所有交付项共同遵循什么质量标准 审查、测试、部署检查均完成 每条Story临时补一套标准
任务 团队需要执行哪些工作 接口、页面、测试脚本 把任务清单当作用户价值

二、背景和真实场景:为什么团队“做了敏捷”仍然交付不稳

1. 常见场景:需求多、依赖多、迭代承诺却越来越虚

在中大型研发组织中,我经常看到这样的工作局面:产品把需求放进待办列表,研发在评审会上估算,测试等功能提测后才集中介入;跨团队依赖通过群消息确认,关键规则散落在文档和会议纪要里。每个人都很忙,但到迭代末仍要解释哪些工作没完成、为什么验收口径变了。

这类问题不一定是团队没有站会,也不一定是缺少项目管理工具。更常见的根因是信息在环节之间失真:业务目标没有转成可验收结果,需求边界没有在开发前谈清,外部依赖没有显式进入计划,迭代中的变化又没有经过容量和价值判断。

因此,Story 落地需要的是一套从发现问题到上线复盘的工作机制,而不是一张卡片模板。模板可以帮助团队记录信息,却不能替团队做优先级判断、风险沟通和跨职能协作。

2. 先分清三种不确定性

需求不确定性是团队还不知道用户真正需要什么,或业务规则尚未明确。此时强行估算完整交付,结果常是把猜测包装成承诺。

技术不确定性是团队对架构、性能、数据迁移、安全限制或第三方接口缺乏把握。它不应被藏在 Story 的乐观估算中,应先用技术验证、原型或小型实验降低风险。

交付不确定性是依赖团队、审批、环境、数据准备或发布窗口不明确。即使需求本身清楚、技术方案成熟,外部约束也可能让迭代计划失效。

这三种不确定性需要不同动作:需求不清时做澄清和用户验证;技术不清时做探索和验证;交付依赖不清时明确责任人、日期和替代方案。把它们统一标注为“需求复杂”,会让风险没有对应的处理方法。

Story落地方案:研发团队开展敏捷项目的落地方案案例解析

3. 用工作流观察问题,而不是只看迭代仪式

敏捷仪式的存在,不代表信息流畅。评审会开了两小时,如果关键验收条件仍需开发中途确认,评审并没有完成它的主要工作。每日站会每天召开,如果阻塞问题没有责任人和下一步动作,它也只是在重复状态汇报。

我建议团队观察工作从“提出”到“可验收”经过了多少等待、返工和交接。一个 Story 在开发前等待业务确认三天,或开发完成后等待测试环境四天,都是系统问题;将这些时间算进个人工时,却不记录等待原因,会掩盖真正的瓶颈。

三、常见误区:哪些做法让Story看起来完整、实际上不可执行

1. 误区一:套上用户故事句式,就认为需求已经清楚

“作为管理员,我希望管理用户,以便提升效率”看似符合格式,却没有说明“管理”包括创建、禁用、修改角色还是批量导入,也没有说明权限范围和失败行为。团队无法依据这句话给出可靠估算,更无法在验收时判断“提升效率”如何被验证。

更有效的写法是先写清用户场景和结果,再补充边界。例如:“组织管理员可查看本组织成员,并禁用离职账号,避免其继续访问业务数据。”随后再明确禁用后的会话处理、历史记录保留、权限限制和恢复规则。

2. 误区二:Story越小越敏捷

拆得过大的 Story 难以估算、难以并行,也容易在迭代末留下半成品。但拆得过细也会产生协调成本:每张卡片都要评审、追踪、验收,团队却看不到完整用户结果。拆分不是追求卡片数量,而是找出可以独立验证、独立排序的价值切片。

如果一条 Story 只能在其他十条工作全部完成后才有任何用户价值,优先考虑重新切分。可按用户角色、业务规则、数据规模、正常与异常路径、操作阶段或交付风险拆分,但每一片都应具备清晰的边界。

3. 误区三:把研发子任务当成Story

“创建数据库表”“开发接口”“补充单元测试”都是实现活动,不能单独说明用户获得了什么结果。它们可以作为一条 Story 下的任务,但如果整个计划只由这些技术任务组成,产品和业务就很难判断迭代结束时交付了什么。

技术工作当然可以进入待办列表。例如重构、升级依赖、降低故障风险都可能具有真实价值,但需要把受益对象和预期结果说清楚。不要为了“看起来像业务需求”而虚构终端用户,可以明确写出维护者、运营人员或系统稳定性所对应的价值。

4. 误区四:验收条件只有“正常流程”

只写“用户可以导出文件”通常不够。至少要判断筛选条件是否生效、空结果如何处理、超大数据量如何响应、权限不足时如何提示、重复点击是否产生多个任务、文件中是否包含敏感字段。

并非每条 Story 都要写成测试用例大全。关键是找出会改变业务结果或风险等级的边界。对高风险操作,应在需求澄清阶段邀请测试、安全或数据责任人参与;对低风险的小改动,则可使用团队已有的通用标准。

5. 误区五:估算越精确,承诺越可靠

当需求边界不清、依赖未知时,把估算写成小时并不能提高准确性,只会制造虚假的确定感。Story 点数、理想人天或区间估算都只是规划工具,不能代替对风险和容量的讨论。

团队应区分“工作量估计”与“完成日期预测”。前者讨论相对复杂度和工作内容,后者还受人员可用时间、历史吞吐、并行限制和外部等待影响。把两者混成一个承诺,通常会让计划偏乐观。

6. 误区六:工具配置完整,就等于流程成熟

工作流、字段、报表和权限配置可以提升透明度,但配置本身不能消除缺少决策人的问题。若产品优先级经常临时改变,工具中的待办列表即使排列整齐,团队也仍然无法稳定交付。

工具应该服务于流程约定,而不是用更多字段代替责任。新增一个字段之前,我会先问:谁在什么时候填写?谁会据此做决策?不填会造成什么具体后果?若没有明确答案,这个字段很可能只是表面治理。

四、专业判断逻辑:从用户问题到可交付Story

1. 第一步:把需求压缩成可验证的问题陈述

我常用“用户,场景,障碍,期望变化”四部分整理需求。它不是固定模板,而是防止团队过早跳到解决方案。例如,“销售希望增加一个导出按钮”是方案描述;“销售每周要把筛选后的订单逐条复制到报表,重复操作造成统计延迟”才说明了场景和障碍。

此时还要问需求来自哪里:客户访谈、客服工单、行为数据、法规变化,还是内部管理要求。来源不等于真相,但它决定了后续如何验证。来自少数大客户的需求可能价值很高,也可能不适用于大多数用户;来自定量行为数据的信号也可能受采样和埋点口径影响。

2. 第二步:写出预期结果及验证信号

把“提高效率”“体验更好”改写为可观察的结果。可观察不一定意味着立即承诺一个百分比,也可以是“用户无需人工联系支持人员即可完成配置”“无权限账号无法下载受限数据”。如果要设置量化目标,应注明基线、统计范围和观察周期。

对外部业务结果,不要把功能上线与结果改善画等号。功能上线是交付指标,用户是否采用、失败率是否下降、业务耗时是否减少,才是结果信号。二者都重要,但不能互相替代。

3. 第三步:切出最小可验证价值,而非最小代码量

切分的目标是让团队用尽可能小的交付范围验证关键假设。一个可用的切片可以先支持一种角色、一类数据或一个明确路径,同时把不支持的情形写清楚。若删掉某项工作后用户仍无法完成任何目标,它可能只是技术子任务,不一定是独立 Story。

切分后可以用三个问题检查:这一片是否能单独验收?是否能单独排序或延期?它是否提供了有意义的反馈?如果三个答案都是否,就要重新审视边界。

4. 第四步:用验收条件表达可观察行为

验收条件应当描述输入、操作、系统响应和重要边界,避免只写“符合预期”。对于业务规则复杂的需求,可使用表格列出规则与示例;对于简单需求,几条清晰的条件即可。测试人员应尽早参与,因为许多缺失规则只有在设计测试场景时才会暴露。

场景维度 需要澄清的内容 示例问题
权限 谁能查看、修改或导出 成员离职后,旧会话是否立即失效
边界数据 空值、超限、重复和异常输入 无符合条件的记录时,是否仍生成空文件
状态变化 处理中、失败、取消和重试 导出失败后,用户能否重试且避免重复任务
质量约束 性能、安全、兼容性和审计要求 大数据量导出是否需要异步处理

5. 第五步:评估风险、依赖和团队容量

评审 Story 时,不要只问“要几天”,还要问“什么会让它无法按计划完成”。把外部依赖、需要决策的规则、数据准备、环境限制和发布窗口记录下来,并给每一项设置负责人和最晚确认时间。

容量规划应基于团队实际可用时间,而不是把所有成员的工作日简单相加。支持轮值、缺勤、会议、紧急缺陷和跨团队协作都会影响可用容量。若团队没有可靠的历史数据,可先用保守区间规划,再记录实际完成情况,逐步校准预测。

6. 第六步:在迭代中控制变化,并在发布后验证结果

迭代开始后出现新信息并不罕见,关键是变化是否有显式决策。新增紧急工作时,应说明它替换了什么、由谁批准、对当前承诺有什么影响。将新工作悄悄塞进迭代,会让团队无法分辨计划失误与范围变化。

发布后要检查两个层面:功能是否按验收条件运行,预期结果是否出现。若功能正确但采用率低,应继续查找入口、培训、默认设置或用户需求判断的问题,而不是把“代码已上线”当成项目价值已经实现。

Story落地方案:研发团队开展敏捷项目的落地方案案例解析

五、案例解析:一支跨职能团队如何把模糊需求变成可交付切片

1. 场景说明:订单导出需求为什么不能直接估算

下面是一个匿名化的情景案例,用于说明落地方法;其中周期和数量为模拟数据,不代表某个客户的实测结果。某企业内部运营团队提出“增加订单导出功能”,理由是每周要为财务准备对账表。研发团队最初准备拆成前端按钮、导出接口、文件生成和测试脚本四项任务。

产品澄清后发现,运营人员目前需要先按日期、状态和区域筛选订单,再复制到电子表格;财务只关心已完成订单,敏感字段不能进入文件;当结果超过一定规模时,同步下载容易超时。需求并非单纯“增加一个按钮”,而是包含筛选一致性、字段权限和大数据量处理三类规则。

2. 先做发现,而不是立刻承诺完整方案

团队用半天时间观察两位运营人员完成对账准备,记录人工步骤和失败点;随后请财务确认字段口径,请安全负责人确认敏感字段边界。这样做的目的不是收集尽可能多的意见,而是找出哪些事实会改变设计与验收。

观察后,团队发现最耗时的步骤不是打开导出入口,而是重复筛选和核对字段。于是需求目标被调整为:让运营人员以当前筛选条件生成符合权限规则的订单文件,并能判断任务成功、失败或仍在处理中。团队暂不承诺“节省多少小时”,因为当时没有稳定的基线记录。

3. 按用户结果切分,而不是按技术组件切分

最初的四项技术任务被重新组织成三个可验证切片。第一片支持小规模、单次筛选结果的文件生成;第二片增加异步处理和任务状态;第三片补充失败重试、审计记录和更细的权限验证。每一片都有明确的验收范围,不要求用户等到所有扩展能力完成后才获得任何可用结果。

这个拆分并不意味着第一片忽略安全或质量要求。权限和敏感字段规则必须从第一片起成立;被推迟的是大规模处理的交互体验和增强的运维能力,而不是基础安全边界。

切片 本次交付 明确不包含 验证方式
小规模导出 当前筛选结果可生成文件,字段遵循角色权限 超大数据异步任务 核对筛选条件、文件字段和无权限场景
异步处理 任务可在后台执行并展示处理中、成功或失败 自动重试策略 使用边界规模数据检查状态转换和失败提示
可靠性增强 增加受控重试、审计记录和运维追踪 未列入本期的跨系统自动对账 检查重复触发、审计字段和故障定位信息

4. 评审重点:不确定的部分要显式留下记录

模拟迭代计划中,团队没有把大数据量性能直接写成“保证一分钟完成”,而是先确认数据量级、生成任务的并发限制和文件保留规则。对尚未确认的业务字段,由财务负责人在进入开发前给出答案;如果无法按时确认,则第一片使用已达成一致的字段范围,不把不确定内容偷偷放进实现。

团队将 Story 的验收条件写成可复核的行为,例如:导出结果必须遵循页面当前筛选条件;未授权角色不能取得受限字段;无匹配记录时提供明确反馈;后台任务失败时展示可理解的状态。性能要求则独立记录测试规模和环境,避免把环境差异误判为产品行为。

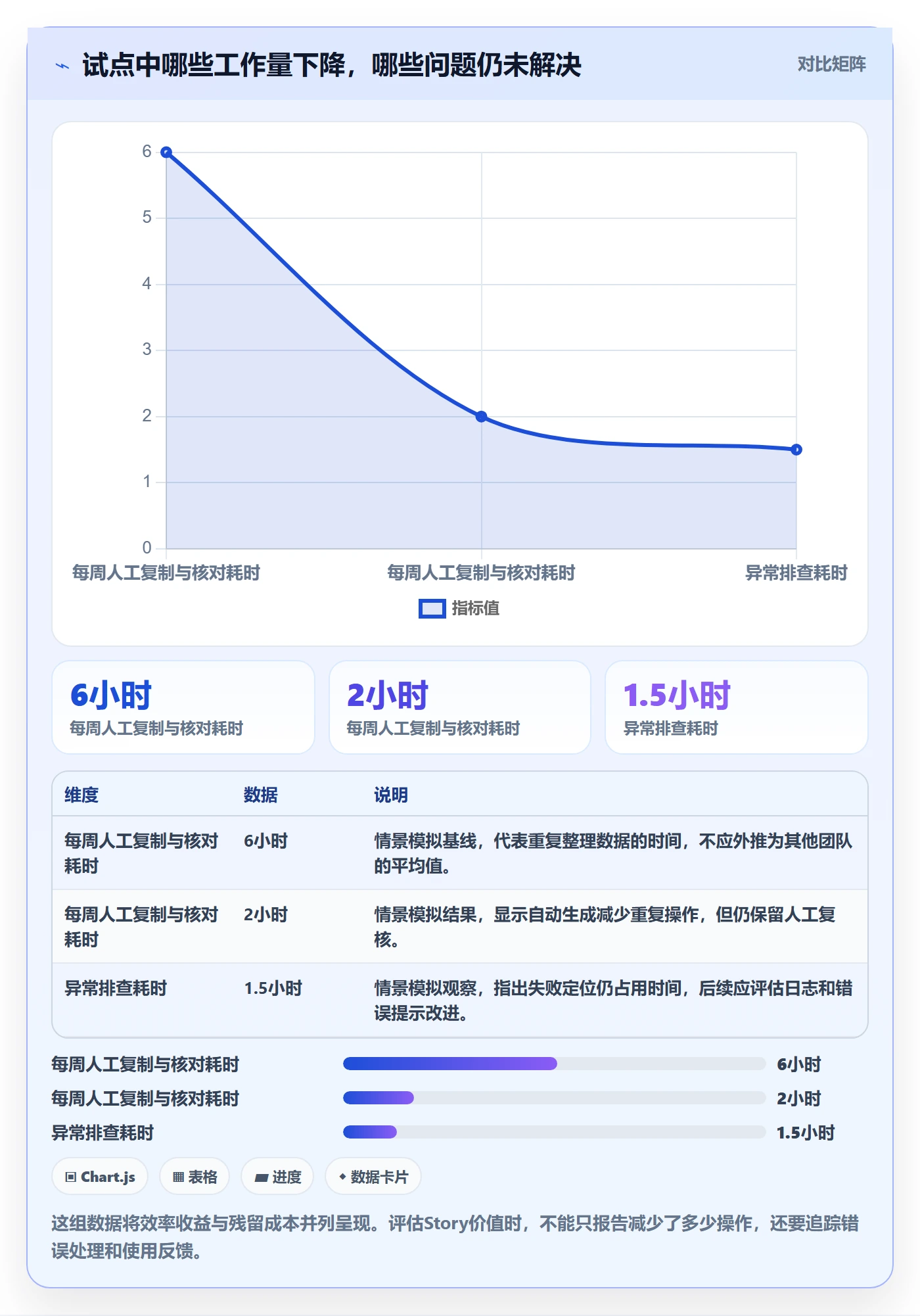

5. 用模拟数据展示观察方式,而不是伪装成行业结论

假设团队在试点中记录了两周的流程数据,情景模拟显示:每周人工复制和核对约需 6 小时;小规模导出试点后降至约 2 小时;出现错误时的人工排查时间仍约为 1.5 小时。这个结果提示,导出功能减少了重复录入,却没有自动消除口径错误和异常处理成本。

如果只看“功能已上线”,团队可能宣布项目成功;若同时观察人工处理耗时、文件字段错误率、任务失败率和活跃使用者比例,就能发现还需要补充字段口径提示、失败定位信息或用户培训。上面的数值仅为情景模拟,正式项目应使用团队自己的时间记录和一致的统计口径。

Story落地方案:研发团队开展敏捷项目的落地方案案例解析

6. 复盘重点:把假设和事实分开

试点复盘时,团队将记录分成三类:已验证事实、尚未验证的假设、下一步决策。比如“财务认可字段范围”属于已确认信息;“异步导出能减少大部分支持请求”若没有客服数据,只能列为假设;是否扩大使用范围,则要结合任务失败率和实际采用情况决定。

这种区分很重要,因为团队容易把一次演示中的顺利操作误当成长期效果。短期试点可以验证流程是否可用,但要判断组织级收益,还需要覆盖更多用户角色、数据规模和异常场景,并明确统计周期。

Story落地方案:研发团队开展敏捷项目的落地方案案例解析

六、不同团队如何行动:按成熟度选择落地节奏

1. 刚开始采用Story的团队:先建立最小共同语言

如果团队过去主要以项目任务和功能模块管理工作,不建议第一周就引入复杂估算、多个看板和大量必填字段。先选一个真实业务场景,统一问题描述、验收条件和完成定义,再用一个迭代观察需求澄清是否提前、返工是否减少。

初期重点不是追求全量覆盖,而是选一条端到端流程跑通:需求进入、澄清、开发、测试、验收、发布和反馈。只要团队能对哪些工作可以进入迭代形成一致判断,后续才有基础扩展规模。

2. 多团队协作:先管理依赖,再追求统一模板

跨团队项目中,Story 常常依赖共享服务、数据平台、安全审批或发布窗口。此时优先建立依赖清单:依赖内容、提供方、责任人、确认时间、失败时的替代方案。统一模板可以减少表达差异,但不能替代明确的跨团队约定。

大型组织可用共同的目标和约束保持方向一致,同时允许不同团队依据工作性质采用适合的拆分粒度。安全治理、平台建设和产品功能的验证方式并不相同,强行统一到一种 Story 形式,反而可能降低信息质量。

3. 高不确定性产品:把探索工作与交付工作分开管理

新产品或新业务规则不稳定时,不要把探索任务伪装成确定的功能承诺。可以先安排用户访谈、原型测试、技术验证或小范围试点,约定探索产出是什么、何时做决策、哪些证据会改变优先级。

探索的完成标准不是“做完所有可能性”,而是关键假设得到足够证据,团队能够继续、调整或停止。若探索没有决策出口,团队容易不断增加研究活动,却没有明确的产品判断。

4. 受合规和安全约束的团队:让控制要求进入设计早期

如果系统涉及个人信息、金融数据、医疗数据或严格审计要求,安全与合规不是上线前的最后一道检查。相关责任人应在 Story 澄清阶段参与,确认数据范围、授权边界、留痕要求、保留期限和异常处理。

不要把合规工作统一塞进一个“安全验收”大任务。需要满足的控制点应落到相应的工作项和完成定义中,同时保留必要的独立审查。这样既能提前识别阻塞,也能避免功能开发结束后才发现设计方向不符合约束。

七、不同情况下的取舍:速度、粒度和治理不能同时无限增加

1. Story粒度:小切片带来反馈,也增加协调成本

小切片可以更早暴露问题、便于调整优先级,但若每一片都需要跨团队部署和复杂验收,拆分过度会提高协调成本。适合的尺度取决于能否独立验证、发布流程成本以及业务反馈速度,而不是卡片平均大小。

当发布成本很高时,可以在代码层面分批实现、通过功能开关控制暴露,但仍要把用户价值和验收边界说清。技术上可以逐步上线,不代表业务目标可以含糊。

2. 质量要求:不要用“本次先不管”掩盖长期风险

赶时间时,团队可能选择推迟性能优化、自动化测试或运维能力。取舍本身并非错误,但要清楚说明适用范围、风险接受人和补偿措施。例如允许某个低使用频率功能暂时采用人工监控,不等于可以忽略权限校验或数据完整性。

我会把不可妥协项与可延期项分开:数据权限、关键业务正确性和法定要求通常不能靠口头承诺推迟;界面微调、非核心自动化或低概率增强能力,则可依据风险和用户影响评估分期。

3. 估算方法:使用团队能稳定理解的尺度

小团队可以用相对规模或简单区间讨论复杂度;成熟团队可以结合历史吞吐做预测。无论采用哪种方式,都应定期检查估算偏差来自哪里:需求变化、依赖等待、技术未知,还是容量规划过于乐观。

若估算讨论变成争论“到底是三点还是五点”,应回到假设和工作范围。数字的价值在于帮助团队看见相对差异和不确定性,不在于制造精确感。

4. 统一流程还是团队自治:用共同底线替代全局僵化

多团队需要最低限度的共同语言,例如状态定义、优先级规则、完成定义和关键度量口径;但不必要求每个团队采用完全一致的拆分方式和估算尺度。平台团队、产品团队和维护团队的工作流差别真实存在,治理应尊重差异。

决策维度 偏向统一的条件 偏向自治的条件 需要防范的风险
状态与度量口径 需要跨团队汇总交付状态 团队内部工作类型差异较大 定义不一致导致数据无法比较
Story拆分方式 产品线共享价值边界和发布节奏 平台、维护、探索任务差异明显 为了统一格式丢失真实工作信息
工具字段 字段直接支持审批、追踪或决策 字段只服务局部工作且没有跨团队用途 字段过多造成填报负担和数据失真
质量底线 安全、合规、数据正确性要求明确 实现路径可以由团队自行选择 把实现方式误当成唯一质量标准

八、如何选择支撑工具:先看工作机制,再看功能清单

1. 评估工具时先写出需要解决的协作问题

选工具之前,我会让团队先列出当前最影响交付的三类问题,例如需求上下文分散、跨项目依赖不可见、迭代数据无法回溯或权限治理困难。随后用真实工作样本验证工具是否能改善这些问题,而不是仅依据功能列表或演示环境做决定。

如果组织规模较小、流程简单,轻量工具和清晰约定可能已经够用。中大型企业或一百人以上的组织,通常还需要考虑多团队权限、项目层级、审计、报表口径、集成和迁移成本。工具能力越多并不必然越好,关键是能否支持实际的责任边界和治理需求。

2. 用一条端到端流程做试点

试点时不要只导入一批测试卡片。选择一个正在进行的真实项目,走通从需求提出到发布复盘的流程,观察用户是否能快速找到背景、验收条件、依赖关系、负责人和当前状态。再检查管理者是否能看见风险,而不必让成员额外维护一套重复报表。

试点至少应覆盖不同角色:产品、研发、测试、项目管理和必要的治理人员。每个角色都要实际完成一项工作,而不是只听供应商演示。工具试用的目标是验证工作机制能否运行,不是证明界面是否顺眼。

3. 迁移与部署属于实施方案的一部分

组织如果已有历史需求和项目数据,迁移时应先确定哪些信息必须保留、哪些字段需要映射、历史附件和评论如何处理、旧系统与新系统是否需要并行。所谓“平滑迁移”不能只看能否导入卡片,还要验证链接关系、权限、工作流状态和历史追溯是否可用。

对于有数据控制和部署要求的企业,需把私有化部署能力、身份认证、网络边界、备份恢复和升级责任纳入评估。厂商功能说明只是评估输入,企业仍需通过安全审查和技术验证确认是否满足自身规范。

4. 以PingCode为例:围绕组织条件验证适配性

如果组织正在评估 PingCode,可以把它放进真实的敏捷项目场景中验证,而不是把产品介绍当作结论。尤其对中大型企业和一百人以上的组织,应测试多团队项目管理、权限配置、流程适配、数据追踪和规模化协作是否符合实际治理要求。

若评估目标包括本地化部署或从既有系统迁移,建议将私有化部署能力、Jira迁移路径和迁移后的数据核验列为独立验收项。产品是否支持某项能力,应以当前合同范围、技术文档和实际验证结果为准;“支持迁移”也不等于所有历史配置无需改造。

国产替代的判断更不能只看功能名称是否相似。还应比较数据控制、合规要求、供应商服务能力、集成生态、总拥有成本、用户学习成本和退出机制。对部分组织而言,替换一个系统的成本不仅是许可证和实施费用,还包括流程重构、培训、历史数据治理和短期效率波动。

评估项 需要验证的证据 常见遗漏
Story与迭代管理 真实项目中的需求拆分、验收和状态追踪 演示数据简单,无法体现跨团队依赖
权限与审计 不同角色的可见范围、修改记录和追溯能力 只验证管理员账号,未测试普通成员边界
部署与安全 部署架构、身份认证、备份和升级方案 只确认部署选项,未评估长期运维责任
迁移与集成 样本数据映射、关联关系、接口和回滚方案 只统计导入数量,不核对数据完整性
总拥有成本 许可、实施、培训、运维和切换影响 只对比首年采购费用

Story落地方案:研发团队开展敏捷项目的落地方案案例解析

九、度量与复盘:不要把Story点数当作绩效指标

1. 用交付流指标找瓶颈,不用来给个人排名

周期时间、在制工作、完成吞吐和阻塞时间可以帮助团队理解交付流。比如某类 Story 的周期突然变长,可能是评审等待、依赖延迟或测试环境不足;只有再追查原因,指标才有行动价值。

这些数据不适合直接用于个人绩效排名。若团队成员知道关闭卡片数量会影响评价,就可能倾向于拆小任务、回避复杂工作或提前关闭未完成项。度量的对象应是系统和工作方式,而非用单一数字判断个人贡献。

2. 把结果指标与交付指标分开

交付指标回答“团队交付了什么、交付过程是否稳定”;结果指标回答“用户或业务是否因此改善”。例如上线次数属于交付信息,用户完成任务的成功率、人工处理时间或故障率变化属于结果信号。一个项目可以按时交付,却没有达到预期业务效果。

对结果指标要说明基线和统计口径。若基线来自短期抽样,需标注样本范围;若受季节、业务量或其他改动影响,就不能把全部变化归因于某条 Story。透明说明限制,比给出看似漂亮但不可解释的数字更有价值。

3. 定期检查准备度,而非增加更多审批

团队可以按周检查待办项是否具备进入迭代的条件:价值是否明确、验收是否可验证、依赖是否有人负责、规模是否适合、风险是否可接受。检查的目的不是制造一条更长的审批链,而是尽早发现尚未准备好的工作。

若某一类 Story 经常在开发中途返工,复盘应查找源头:是否用户问题定义不足、业务规则缺失、测试介入太晚,或产品优先级不断变化。只要求成员“下次写详细一点”,并没有改变导致问题重复发生的机制。

十、下一步怎么做:用一个迭代验证你的落地方案

1. 选择一个范围明确的真实场景

优先挑选影响明确、参与角色可找到、周期不至于过长的工作,不要一开始就拿组织级平台替换或重大架构改造做试点。试点不是做一个漂亮样板,而是检验团队能否建立可重复的协作方式。

2. 在迭代开始前完成四项准备

  • 写清用户、场景、障碍和预期变化,并注明需求来源。
  • 确定至少一组可观察的验收条件,补充高风险边界。
  • 识别技术、业务和交付依赖,给每项设置负责人及确认时间。
  • 检查团队可用容量,明确新需求进入后将替换什么工作。

3. 在迭代中记录变化和等待

不用为试点制作复杂报表,但要记录范围变化、阻塞开始与结束时间、返工原因和验收分歧。记录的目的不是追责,而是把“感觉总在等”转化为可以讨论的具体原因。

4. 发布后同时复核交付和结果

先检查Story是否满足验收条件,再确认目标用户是否真的使用、异常是否可处理、预期结果是否有变化。如果暂时没有足够数据,就明确下一轮观察计划,不要把缺少证据解释成成功或失败。

5. 根据证据决定扩大、调整或停止

如果试点减少了需求歧义,但跨团队等待仍然严重,下一步应优化依赖管理,而不是继续增加Story字段。如果流程清楚但用户并未采用,应回到价值假设和使用场景。如果工具带来重复录入,应调整集成或流程边界,而不是要求成员长期维护两套数据。

Story落地的关键,不是让每张卡片写得更像标准答案,而是让团队更早发现“我们还不知道什么”,并把这些未知转化为可处理的决策。先选一个真实场景,跑通需求、验收、交付和反馈,再根据证据扩大范围;这比先推广一套模板、再期待组织自然变敏捷,更稳妥,也更容易验证。

常见问题解答(FAQ)

1. Story应该拆到多细,才能真正落地执行?

我在推进研发项目时,经常发现同一个Story有人认为一天能完成,有人却要做一周,最后不是延期就是反复拆分。我想知道,Story的粒度到底应该按功能、页面还是开发任务来判断,才能既方便排期又不让团队陷入过度拆分。

建议把Story控制在一个迭代内可完成,通常以1至5个工作日为宜,并满足“单一用户价值、可独立验收、范围边界清晰”三个条件。若一个Story需要跨两个以上迭代,或同时包含多个用户目标,应先按用户价值拆分;开发、测试、设计等具体动作则放到Story下作为任务,不要把任务清单直接当成Story。

拆分后可用INVEST原则检查:独立、可协商、有价值、可估算、小型、可测试。

2. 敏捷项目中如何给Story估算工作量,避免估算失真?

我曾遇到过团队第一次做估算时,大家直接报工时,结果开发觉得两天够用,测试却需要额外三天,最终计划几乎没有参考价值。尤其是需求不完整、存在技术风险时,我不确定应该估算理想开发时间,还是把沟通、测试和返工一起算进去。

建议采用相对估算而不是直接报工时,例如使用1、2、3、5、8、13的故事点,并先选一个团队熟悉的Story作为基准样本。估算应覆盖实现、联调、测试和必要返工,但不把会议等固定管理成本重复加进每条Story;技术不确定性较高时,可单独标记风险或安排技术预研。

连续运行3至5个迭代后,用已完成故事点除以迭代数量计算团队平均速率,再用实际速率而不是理想工时预测后续范围。

3. Story的验收标准怎么写,才能减少开发与产品之间的争议?

我在项目评审中最常见的问题是,需求文档写着“支持快速搜索”或“优化加载速度”,但上线后每个人对完成标准的理解都不同。为了避免测试阶段才发现口径不一致,我想知道验收标准应该写到什么程度,既足够明确又不会把方案限制得过死。

验收标准应描述可观察的业务结果,而不是只写实现方式,建议采用“前置条件,用户操作,预期结果”的格式,并覆盖正常流程、异常流程和权限边界。例如“当用户输入完整订单号并提交后,系统应在2秒内返回唯一匹配结果;无匹配时显示明确提示”。涉及性能、数据准确率或兼容性的Story,要写出可测量阈值;

验收标准在进入开发前由产品、开发和测试共同确认,完成后按同一口径验收。

4. 如何用Story进度判断敏捷项目是否真的在按计划推进?

我以前看项目进度时,容易被“已完成任务数”误导:任务看起来完成很多,真正能交付的Story却很少,临近迭代结束还集中暴露测试和依赖问题。我希望找到一套简单的观察方法,既能及时发现延期,也不会把团队带入只追求关闭任务的状态。

建议把Story完成定义为满足完成标准并通过验收,而不是代码提交或开发任务关闭。每个迭代至少跟踪承诺Story数、完成Story数、未完成原因、阻塞时长和缺陷回流数;用燃尽图观察剩余工作趋势,用累计流图识别测试堆积和在制品过多。

若连续两个迭代出现完成率低于80%、阻塞事项超过2个工作日,或验收阶段反复退回,就应减少下个迭代承诺量,优先解决依赖、需求变更和环境问题,而不是继续加人或压缩测试时间。

核心关键词

读者评论

熊
熊景行

我们之前也常把接口、页面各自列成 Story,迭代结束时卡片都关了,业务却没法完整走通。后来改成按用户场景验收,跨角色协作确实更清楚,不过拆分边界仍需要反复讨论。

欧
欧阳欣然

文中把等待时间也纳入工作流观察,这点很实用。我们团队常把测试环境排队算成测试进度慢,记录等待原因后才发现主要是环境准备没人负责。想了解作者通常用什么方式持续追踪这类等待?

彭
彭知夏

验收条件列得细,但实际项目里每条都覆盖异常路径会增加评审成本。我倾向于按数据敏感度和失败影响分层,高风险需求多澄清,低风险改动沿用团队通用标准。

文章包含AI辅助创作:Story落地方案:研发团队开展敏捷项目的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/544333

赞 (0)
飞飞飞飞
上一篇 6小时前
敏捷项目Scrum全流程:研发团队最佳实践与一文讲清
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
