敏捷管理指南:研发团队如何做好敏捷项目,协同管理全流程

敏捷项目最常见的失败,不是团队没有站会,也不是迭代周期不够短,而是每个人都在“按敏捷流程做事”,却没有人能回答:这周交付的东西解决了什么问题,谁有权改变优先级,质量问题会不会被带到下个迭代。敏捷管理的核心,不是把项目拆成更多任务,而是缩短从需求判断到用户反馈的距离,并让研发、产品、测试和业务围绕同一组结果协同。

一、先讲结论:敏捷不是流程套件,而是反馈与决策机制

1. 团队要管理的是价值流,不是任务数量

看板上有多少张卡片、一天开几次会、每个迭代完成多少故事点,都不能单独证明团队敏捷。更有解释力的问题是:一个需求从提出到用户可用要多久?中途等了几次确认?上线后发现的问题能不能迅速进入下一轮决策?

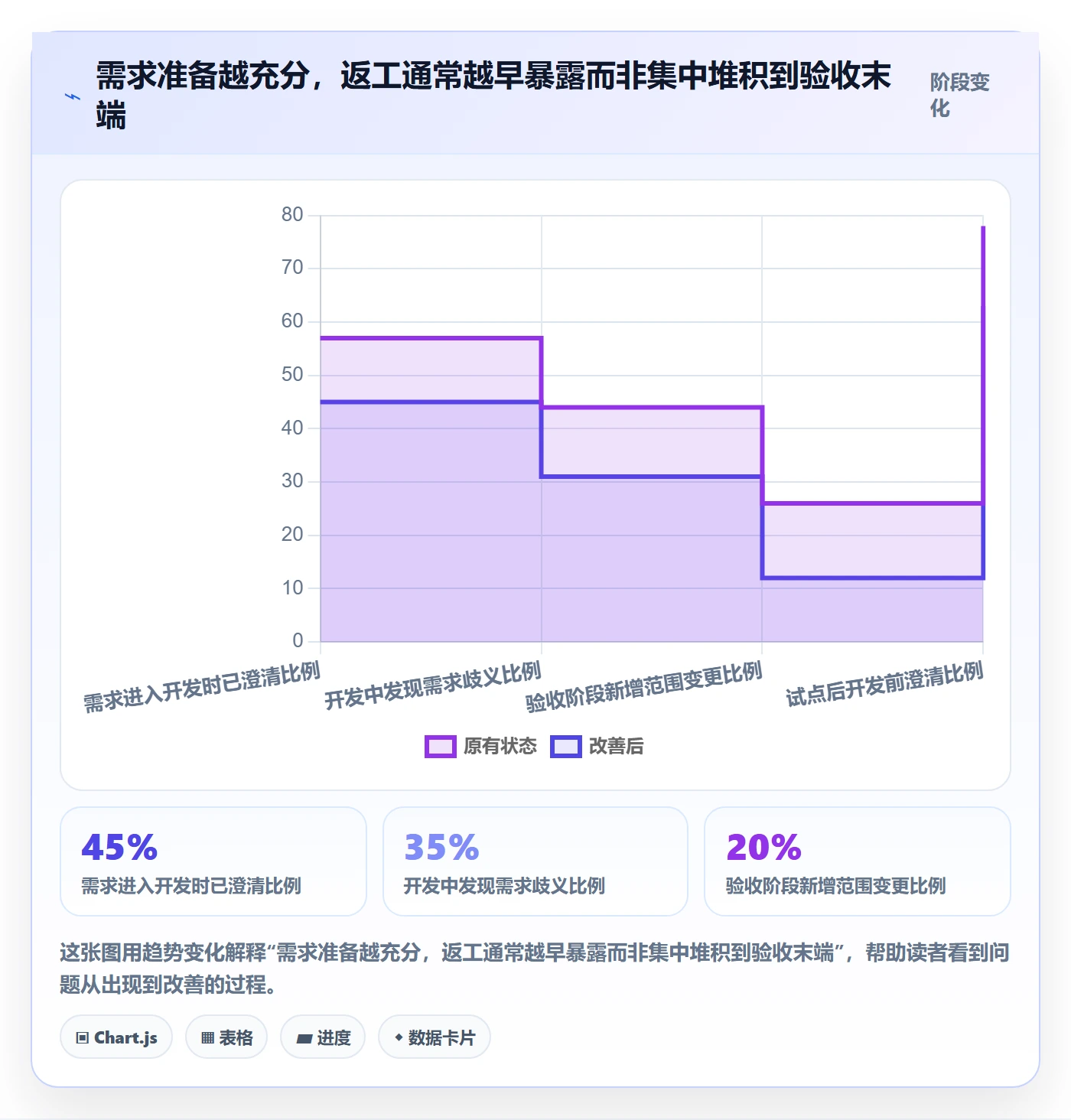

我通常先把敏捷项目拆成四个相互连接的环节:需求形成、迭代计划、研发与验证、上线反馈。每个环节都要有明确输入、负责人、完成条件和反馈出口。流程越短不一定越敏捷;如果需求没有验收标准,团队只是更快地制造返工。

判断一套敏捷机制是否有效,先看它有没有降低等待、返工和决策延迟,再看团队是否遵循了某种仪式。会议和工具是机制的载体,不是结果本身。

2. 迭代承诺要从容量和风险出发

计划会议里最容易出现的误判,是把“所有人都很忙”当成“团队容量足够”。节假日、线上事故、跨团队依赖、代码评审和临时支持都会占用真实产能。计划时如果只把开发任务时长相加,承诺通常会高于团队可交付能力。

可以先用近几轮的实际吞吐量估算容量,再按人员可用时间、风险和未完成工作做调整。故事点适合在团队内部表达相对复杂度,不适合拿来比较不同团队,更不应直接换算成个人绩效。

管理对象 更有用的观察方式 不宜直接得出的结论
迭代承诺 实际完成比例、未完成原因、容量变化 承诺越多,团队越高效
需求交付 从进入开发到可用的周期、等待时长 任务拆得越细,交付越快
质量表现 缺陷发现阶段、修复周期、上线后影响 测试阶段缺陷少,就代表质量高
团队协同 阻塞时间、依赖响应时间、决策等待时间 会议越多,信息越透明

3. 先建立闭环,再扩大敏捷范围

如果一个团队还无法稳定地完成需求澄清、代码评审、测试和发布,就不适合一开始把敏捷扩展到多个部门。先选一个真实业务场景跑通闭环,明确谁负责产品决策、谁验收、谁维护质量门槛,再逐步复制。敏捷转型不是一次性换流程,而是持续校准工作系统。

敏捷管理指南:研发团队如何做好敏捷项目,协同管理全流程

二、真实场景:跨职能团队为何会在“都很忙”时仍然延期

1. 延期往往从等待开始,而不是从开发开始

设想一个由产品、前后端研发、测试和运营组成的团队。产品提出一项会员权益改版,需求进入迭代后,前端等待接口字段,后端等待规则确认,测试等到提测才发现异常场景没有定义。看起来每个角色都在工作,实际上工作被拆成了彼此等待的片段。

这种项目的燃尽图可能看起来正常:任务陆续开始,剩余工作也在减少。但如果没有标出阻塞、返工和验收等待,图表只能说明任务状态变化,不能说明价值何时交付。管理者应追问“卡在哪里”,而不是只问“还剩几张卡”。

在诊断中,我会把需求从进入团队到上线的时间拆成实际处理时间与等待时间。若开发工作只占整个周期的一小部分,继续催促开发人员加速往往不是有效措施;应优先清理决策、依赖和环境等待。

2. 一个可复用的周期观察样例

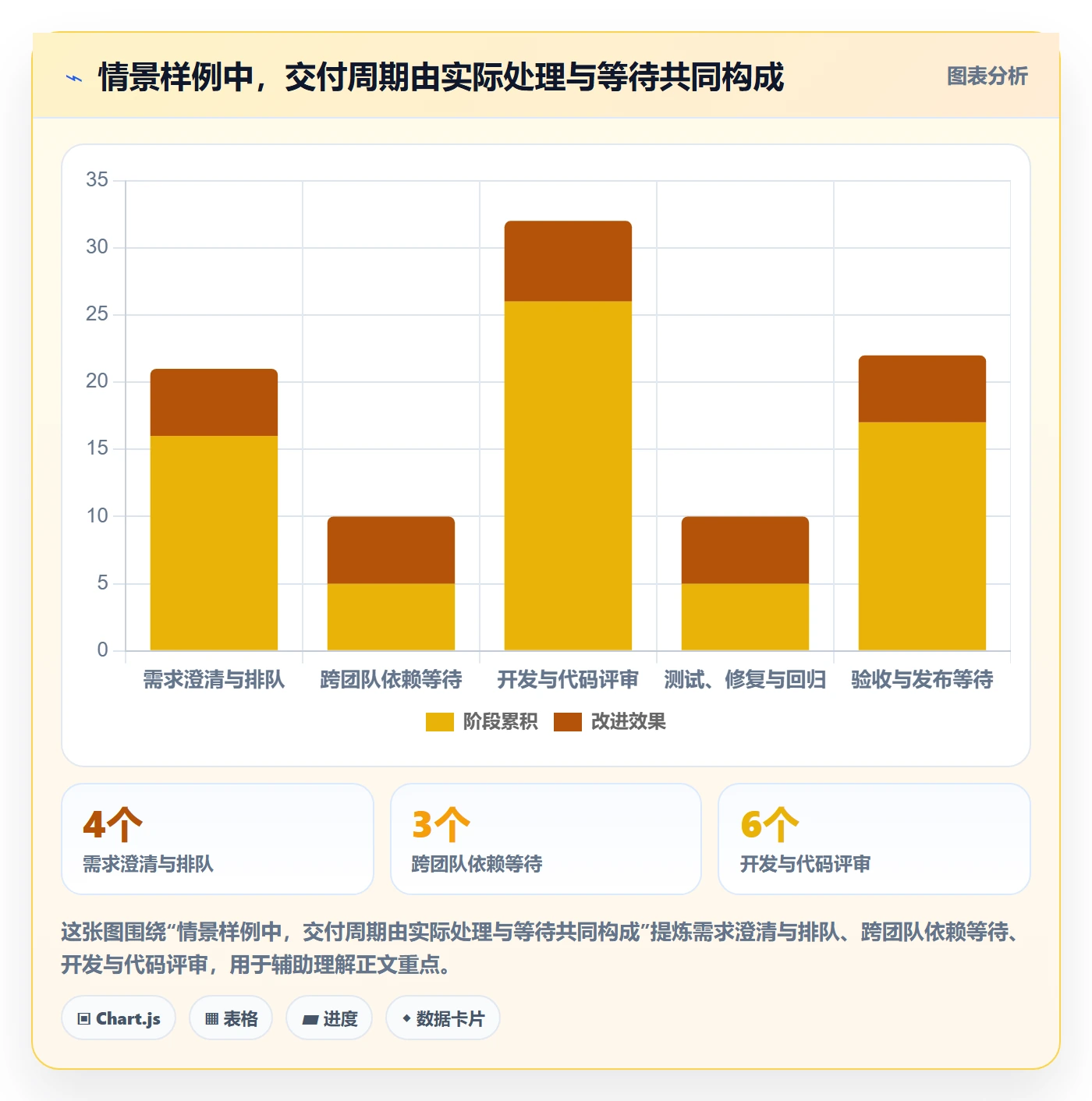

以下是一组情景模拟数据,用于展示诊断方式,不代表行业统计或任何单一企业的实际成绩。假设一个团队追踪连续三个迭代中的 30 项需求,发现平均交付周期为 18 个工作日,其中实际开发与测试约 8 天,需求等待、依赖确认、评审和验收合计约 10 天。

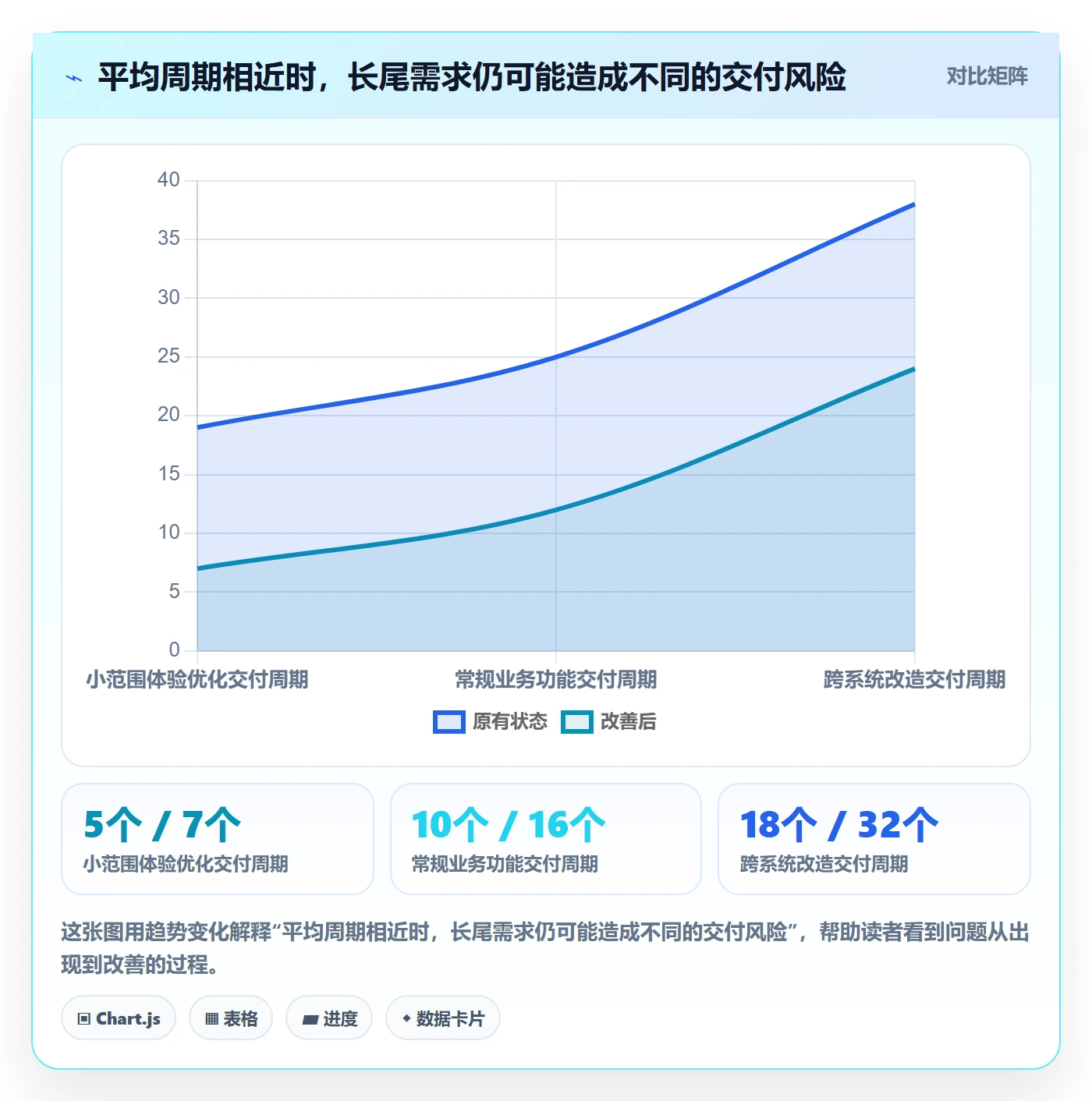

如果团队只盯着开发工时,可能会要求工程师把编码时间再压缩两天。但从数据结构看,优先改善需求准备和跨团队响应,更可能缩短总周期。这里的关键不是“等待时间一定占一半”,而是必须用团队自己的数据找出最大的延迟来源。

周期组成 情景模拟时长 管理含义
需求澄清与排队 4个工作日 检查验收条件是否在迭代前准备好
跨团队依赖等待 3个工作日 为外部接口和决策设置响应责任人
开发与代码评审 6个工作日 观察并行工作是否造成频繁切换
测试、修复与回归 3个工作日 分析缺陷是否集中在需求遗漏或集成阶段
验收与发布等待 2个工作日 检查业务验收窗口和发布机制

敏捷管理指南:研发团队如何做好敏捷项目,协同管理全流程

3. 把“阻塞”变成可管理对象

阻塞不是状态栏里的一句备注,而是一项需要被识别、升级和解除的工作。每个阻塞至少应记录发生时间、影响范围、等待对象、下一步动作和责任人。超过团队约定时限仍未解决时,应升级给能够调动资源或做出业务决定的人。

这项做法看似增加记录,实际是减少重复追问。尤其在 100 人以上的组织中,项目依赖可能跨多个团队和系统;如果只靠聊天记录传递状态,信息容易随人员、频道和时间变化而丢失。

三、常见误区:把敏捷做成仪式、速度竞赛和状态汇报

1. 每天站会不等于每天协同

站会的目的不是逐人汇报昨天做了什么,而是让团队发现今天的协作风险。若每个人只对着管理者报告,会议就退化成状态检查。更有效的讨论围绕迭代目标、阻塞和需要协作的事项展开;具体技术方案可以会后由相关人员继续讨论。

站会结束后,团队应能明确至少三件事:目标是否仍可达成、哪些任务需要协同、谁来解除最关键的阻塞。如果每次站会都只增加了一轮口头更新,却没有引发行动,就应缩短、改造或取消当前形式。

2. 速度指标不应成为个人考核指标

故事点和团队吞吐量适合帮助团队做规划,不适合评价个人价值。把速度与奖金或排名绑定后,团队会自然调整估算、拆分方式和任务边界,让数字变好看,却未必让用户更早获得价值。

我更愿意同时观察交付周期、承诺完成情况、缺陷趋势和业务结果,并用趋势而不是单次数据讨论改善。若速度提高但返工上升、上线后问题变多,这不是效率提升,而是把成本推迟到后续阶段。

3. “每两周交付”不代表每两周创造价值

固定迭代节奏有助于检查和调整,但不能替代价值验证。一个团队可以每两周发布一次,却长期交付用户并不需要的功能。迭代目标应表达结果,例如“降低新用户完成首次配置的障碍”,而不是简单列出“完成三个页面、五个接口”。

如果产品假设还不确定,先交付小范围实验或可验证原型,通常比投入完整功能更稳妥。相反,涉及合规、资金、隐私或高风险基础设施时,不能为了追求短周期而跳过必要评审和验证。

4. 工具无法替代责任边界和工作协议

状态字段再丰富,也不能自动解决“谁拍板”“谁验收”“谁维护依赖”的问题。团队应先规定需求就绪、完成定义、缺陷优先级、紧急插单和版本发布的工作协议,再选择能支持这些协议的系统。

对于规模较大的组织,工具选择还要评估权限模型、审计、集成、数据迁移和部署方式。以 PingCode 为例,其产品定位覆盖中大型企业及 100 人以上组织,并支持私有化部署及 Jira 平滑迁移等能力。实际选型仍应通过试点核对具体版本、迁移范围、接口兼容性、运维要求和合同条款,不能只依据功能介绍作结论。

四、专业判断逻辑:先识别瓶颈,再决定采用什么敏捷实践

1. 从四类信号定位主要问题

敏捷项目的症状经常相似,根因却不同。任务长期不动,可能是需求不清,也可能是外部依赖未就绪;迭代总是未完成,可能是计划容量过高,也可能是插单没有边界。先区分问题类型,再选方法,能避免用会议解决决策问题、用工具解决组织问题。

观察信号 优先核查的原因 建议采取的动作
任务进入迭代后频繁返工 验收条件、边界场景、业务规则是否清楚 建立需求就绪检查,邀请测试提前参与澄清
任务多但完成少 并行工作是否过多,是否存在频繁切换 限制在制品数量,优先完成已开始的工作
研发完成后长时间未上线 集成、验收、发布审批或环境准备是否等待 把发布条件前移,拆解发布阻塞并明确责任人
迭代目标不断变化 紧急插单是否有入口,优先级是否有单一决策人 设定插单规则,记录被挤占工作的影响
上线后缺陷集中出现 测试介入是否太晚,质量门槛是否不一致 完善自动化验证、代码评审和完成定义

2. 用流动效率解释“忙碌但不快”

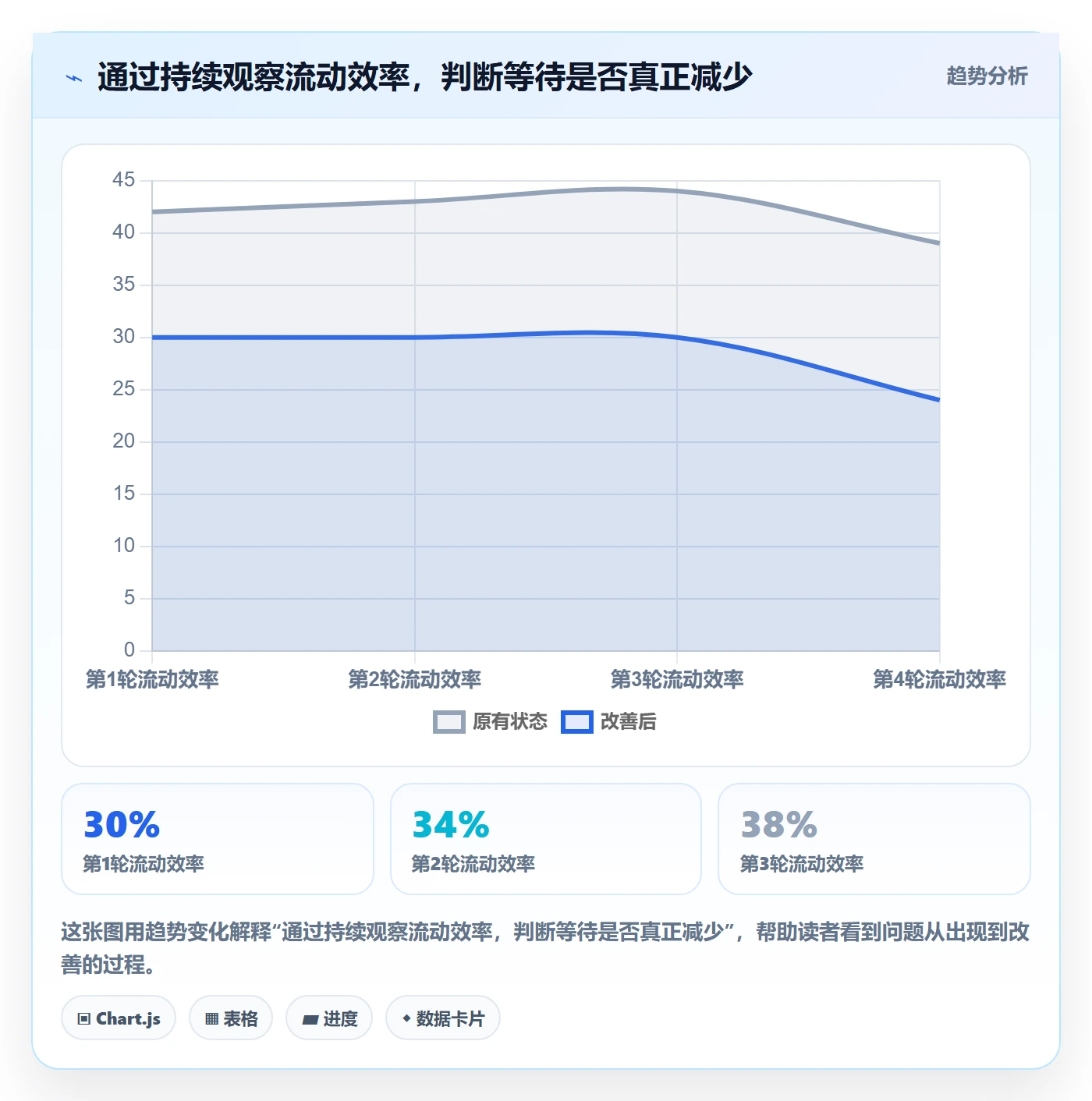

一个实用的诊断指标是流动效率:实际处理工作所用时间,除以从开始到完成的总时间。它不是跨团队排名工具,而是帮助同一团队识别等待的趋势。比如一项工作总共历时 10 天,真正处理时间为 3 天,流动效率约为 30%;其余时间要进一步区分是排队、依赖还是审核等待。

这个指标也有边界。工作类型不同、系统复杂度不同,结果不宜横向比较;团队若故意少记等待,也会让数字失真。更稳妥的做法是先选同类需求,按统一口径采集几轮数据,再观察变化及变化原因。

敏捷管理指南:研发团队如何做好敏捷项目,协同管理全流程

3. 以风险决定迭代粒度与验证强度

不是所有需求都适合拆成同样大小的故事。低风险、边界明确的功能可以快速切片;涉及数据迁移、权限、账务或安全的变更,需要把验证、回滚和审计工作纳入交付计划。拆分的目标是更早获得反馈,不是把关键风险藏进一个看似很小的任务里。

我会优先评估变更影响面、失败后果、可回滚性和依赖数量。影响面大且难回滚的需求,即使功能看起来简单,也应增加评审与灰度验证;可逆且影响有限的实验,则可以用更小的范围快速验证假设。

五、把全流程落到实践:从需求入口到复盘改进

1. 需求进入团队前,先做轻量澄清

需求准备不是写一份厚重的规格文档,而是让团队对问题、用户、预期结果和验收方式达成足够一致。产品负责人应说明为什么要做、服务谁、怎样判断有效;研发和测试则要提前指出技术约束、边界场景与可验证风险。

可把需求就绪条件控制在一页内:目标用户、要解决的问题、关键场景、验收条件、依赖项、风险和暂不处理的范围。若团队仍无法判断工作边界,就不应把它伪装成可承诺的迭代任务。

2. 计划会议围绕迭代目标,而不是把待办清空

迭代计划应先确定目标,再选取支持目标的工作。团队依据历史实际完成情况和当前可用容量确定承诺,同时保留处理突发问题的空间。若业务确实要求插单,应同步说明它挤占了什么,以及可能影响哪个目标。

  1. 回顾容量:统计假期、值班、已知支持工作和关键人员可用时间。

  2. 确认目标:用一句话表达本轮要验证或交付的业务结果。

  3. 拆解工作:将目标拆为可验收、可协作的小项,并标出外部依赖。

  4. 识别风险:为不确定性高的事项安排预研、原型或早期验证。

  5. 明确承诺:确认范围、责任人和变更规则,不把所有待办都塞入迭代。

3. 研发过程里同步管理质量和阻塞

开发、测试和产品不应按“先全部开发、再集中测试、最后统一验收”的瀑布式顺序机械交接。能提前验证的规则就提前验证,能自动化的重复检查尽量自动化;风险高的功能应在实现过程中就形成可运行的切片,尽早发现集成问题。

每日同步要聚焦需要协同的事项,而不是重复报进度。阻塞发生后,应立即标记影响、约定跟进人和升级时限。对于长期卡住的工作,先判断是否应该拆分、取消或改变方案,而不是让它在看板上无限期停留。

4. 评审与回顾要产出下一步行动

迭代评审回答“交付的结果是否满足目标”,回顾会议回答“工作系统下一轮要如何改善”。两者不要混成一场泛泛的情绪讨论。评审应让业务相关方看到可运行成果、未完成内容和已知风险;回顾则聚焦一到两个能验证的改进行动。

例如,不要只写“加强沟通”,而应写成“下个迭代由接口负责人在需求进入计划前确认字段契约,发生未响应时由项目负责人在一个工作日内升级”。行动必须有负责人、期限和可观察结果,否则复盘只是在记录问题。

敏捷管理指南:研发团队如何做好敏捷项目,协同管理全流程

六、用数据观察改进:不要把仪表盘变成绩效看板

1. 指标应组成一组,而不是孤立追一个数字

任何单一指标都容易被误读。交付周期下降可能来自范围变小,也可能来自质量门槛降低;缺陷数下降可能因为测试覆盖不足;吞吐量增加也可能只是任务拆得更碎。应至少把流动、质量、可预测性和业务结果放在一起看。

观察维度 可选指标 常见误读
流动 交付周期、在制品数量、阻塞时长 周期变短就代表需求更有价值
质量 缺陷逃逸率、修复周期、回滚次数 缺陷总数少就代表质量更好
可预测性 迭代目标完成情况、承诺变更次数 完成率高就代表团队应继续增加承诺
价值 功能使用率、任务成功率、业务转化变化 上线功能越多,业务收益越大

2. 采用团队可解释的数据口径

数据治理比图表美观更重要。团队要约定周期从哪个状态开始、何时算交付、阻塞如何记录、返工怎样统计。口径不一致时,趋势图看起来精确,却无法支持正确决策。

在试点初期,建议只保留少数能够触发行动的指标。比如发现阻塞时长上升,就检查依赖响应;发现缺陷逃逸增加,就追查测试覆盖、需求变化和发布风险。每项指标都要能回答“看到异常后谁采取什么行动”,否则它只是装饰。

3. 看趋势与分布,不只看平均数

平均交付周期会掩盖少数超长任务。将需求按类型分组,观察中位数、长尾和周期分布,能更快发现大任务、审批等待或外部依赖造成的拖延。若只有少量样本,应明确样本数和统计区间,不要把偶然波动包装成管理结论。

敏捷管理指南:研发团队如何做好敏捷项目,协同管理全流程

七、不同规模与约束下的行动建议

1. 小团队:先减少切换,再增加流程

人数较少、产品边界清楚的团队,最常见的损耗是临时插单、多人同时开工和口头决策遗失。先设定清晰的需求入口、在制品上限和完成定义,通常比引入复杂角色分工更有价值。工具只要能让待办、阻塞和验收状态透明即可。

  • 每轮只设一个清晰的迭代目标,避免目标彼此冲突。

  • 限制同时进行的工作,优先把已开始的事项完成。

  • 用短周期检查需求是否有效,不因流程简单而省略质量验证。

2. 多团队组织:管理依赖与共同节奏

团队数量增加后,单个团队的敏捷实践无法自动形成组织级协同。多个团队共享平台、数据或发布窗口时,应明确依赖关系、接口负责人、集成验证时间和升级路径。各团队可以有不同迭代节奏,但必须共享可见的里程碑和风险信息。

对 100 人以上的组织,需求、缺陷、测试、版本和权限信息可能分散在不同系统。此时要评估跨团队视图、流程配置、访问控制、审计能力、数据导出和系统集成。选择平台前先梳理真实协作场景,再以试点验证,不要用“功能数量多”替代适配度判断。

3. 强合规或高风险项目:敏捷与控制并不冲突

敏捷不是降低合规要求,而是把证据和风险控制嵌入更短的交付周期。需求变更、代码评审、测试记录、发布审批和回滚方案都可以在每轮迭代中形成可追溯记录。若组织要求审批,不应把审批从流程中删掉,而应减少重复审批、明确责任并尽早启动评审。

涉及安全、隐私、财务或关键基础设施时,保留必要的阶段门是合理取舍。关键是让评审与开发并行,而不是等到项目末尾才集中发现不满足要求。

4. 工具迁移或国产替代评估:先验证迁移链路

迁移不是简单导入任务名称。历史项目可能包含自定义字段、工作流、权限、附件、评论、关系链接和自动化规则。应先划定迁移范围,确认哪些数据必须保留、哪些历史配置可以重建,再做小批量试迁移和抽样核验。

对于正在评估 PingCode 的团队,可把私有化部署、Jira 平滑迁移及中大型组织的协作需求列为验证项。国产替代是否适合,不能只看厂商是否具备某项能力;还要实测数据完整性、权限映射、工作流复现、集成接口、运维成本和用户培训。称其为国产替代候选可以,是否是团队的合适选择必须由验证结果决定。

八、不同情况下的取舍:敏捷不是把所有事情都做成同一种节奏

1. 固定迭代还是持续流动

固定迭代适合需要稳定复盘、共同计划和周期性展示的团队,也适合产品工作能够形成阶段目标的场景。持续流动适合工作持续进入、优先级经常变化且交付粒度较小的团队。两者都能敏捷,关键是是否有明确的在制品限制、优先级规则和反馈节奏。

选择方式 优势 代价与适用边界
固定迭代 容易建立目标、评审和复盘节奏 突发事项需有插单规则,否则承诺容易失真
持续流动 可按优先级持续拉取和交付工作 缺少明确节奏时,团队可能失去集中检查与复盘
混合方式 可为规划设周期,为紧急工作设独立通道 需要区分正常需求与紧急事项,避免所有工作都走快速通道

2. 统一流程还是团队自主

组织需要统一最小协作标准,例如工作状态含义、依赖登记方式、风险升级路径和完成定义的底线;但不必要求每个团队使用完全相同的估算方法、会议形式或迭代周期。过度统一会让流程脱离业务,完全放任又会导致跨团队信息无法拼接。

可以把标准分成“必须一致”和“团队可配置”两层。必须一致的部分服务于协作、审计和风险管理;可配置的部分留给团队按产品特点调整,并通过结果与复盘持续校准。

3. 自动化投入还是人工检查

重复、稳定、容易判定的检查适合自动化,例如构建验证、静态规则和常规回归。变化频繁、需要业务判断或风险边界尚未确定的环节,仍需要人工评审。自动化不是为了把所有检查都变成脚本,而是释放时间,让人把注意力放到更高风险、更需要判断的工作上。

投入自动化前先计算维护成本。如果某项测试变化频繁、稳定性差,维护脚本的成本可能高于人工验证。可以先从高频、重复、失败后影响大的路径开始,观察维护耗时和缺陷拦截效果,再决定扩大范围。

九、结尾:从一个真实阻塞开始,而不是从一套新流程开始

敏捷管理最值得保留的,不是某种固定会议安排,而是团队能够更快发现错误假设、更早暴露依赖、更及时做出取舍。把任务做得更快,却没有让用户更早获得可验证的价值,不是敏捷;把流程做得更复杂,却没有减少等待和返工,也不是敏捷。

下一步不要先重画所有流程图。选取最近一个延期或返工明显的项目,抽取 10 至 20 项同类需求,记录从提出、澄清、进入开发、验收到上线的时间,并标注等待原因。随后挑出最主要的一类等待,制定一个有负责人、有期限、能用数据验证的改进行动,在下一轮检查效果。

当团队能解释“为什么慢”、能决定“先改哪里”、能验证“改了是否有效”,敏捷才从口号变成了可持续的协同能力。

常见问题解答(FAQ)

1. 研发团队如何判断一个项目适不适合敏捷管理?

我所在的团队需求经常变,大家都在讨论要不要改成敏捷,但我担心只是换了流程,交付并不会更快。尤其是项目范围、客户参与程度和团队规模不一样时,我不知道该看哪些信号。

先看需求是否会迭代、能否拆成短周期交付的增量,以及业务方是否能持续参与反馈。若需求相对稳定、交付必须一次性通过严格审批,敏捷收益可能有限;若优先级常变且团队能每一到两周交付可验证成果,可以先选一个小项目试行两个迭代,再根据交付节奏、返工和反馈时效决定是否扩大。

2. 敏捷项目一个迭代应该设多长,计划多少工作量?

我第一次参加迭代计划时,团队有人建议一周,有人建议一个月,最后还把所有需求都塞进计划里。实际执行中经常延期,我想知道周期和工作量怎么定才不至于变成拍脑袋。

先根据团队反馈速度和任务粒度选择一到两周作为试运行周期;迭代内的工作量以团队近期实际完成量为基准,不直接按可用工时填满。连续记录至少三个迭代的承诺项与完成项,若完成率持续偏低,就减少承诺或拆小任务;若频繁出现等待和切换,再检查依赖与任务分配,而不是单纯延长周期。

3. 敏捷团队如何处理迭代中途突然插入的紧急需求?

我遇到过迭代刚开始就被要求加一个高优先级需求,团队一边赶新任务,一边又被要求按原计划交付。结果大家都很忙,却没人能说清哪些工作应该暂停。

先由产品负责人判断紧急程度和业务影响,并明确新增需求的验收标准;再与团队评估工作量,选择替换迭代内同等工作量的任务,或将需求排入下一迭代。只有涉及重大线上故障、合规风险等确需立即处理的事项,才启用约定的紧急通道,同时记录被中断的任务、影响范围和决策人,避免无记录地持续加塞。

4. 敏捷项目该用哪些指标判断协同和交付是否改善?

我发现团队的看板任务越来越多,会议也都按时开了,但上线速度和质量似乎没有明显变化。复盘时大家容易只谈感受,我想知道用哪些数据能看出流程到底有没有改善。

建议同时观察交付、流动和质量:记录每个迭代承诺项完成比例、需求从开始到交付的周期、在制任务数量,以及缺陷数量或线上故障趋势。按同一统计口径连续跟踪至少三个迭代,并结合阻塞原因解释变化;不要把单一速度指标当作个人绩效,因为提高估算点数并不等于更快交付用户价值。

核心关键词

读者评论

白
白露

我们团队以前也盯迭代完成率,后来发现不少时间耗在等接口和业务确认上。把等待原因单独记录后,才知道该推动谁,不只是催开发。

魏
魏承宇

故事点拿来估团队容量还算有用,一旦和个人考核挂钩,估算就容易变味。实际落地时,管理者能否接受吞吐量短期下降,可能比选哪种工具更关键。

唐
唐宁

需求就绪检查值得做,但不宜变成每项工作都要填完整文档。小改动和高风险变更分开设门槛,既能减少返工,也不至于让流程本身拖慢交付。

文章包含AI辅助创作:敏捷管理指南:研发团队如何做好敏捷项目,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/544225

赞 (0)
飞飞飞飞
Story落地方案:研发团队开展敏捷项目的数据分析案例解析
上一篇 43分钟前
迭代最佳实践:研发团队敏捷项目数据分析,常见问题
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
