Epic流程与规范:研发团队敏捷项目流程优化关键指标

很多研发团队把 Epic 拆成一串 Story 后,进度看板看起来更忙了,版本却没有更准时:需求在不同团队之间等待,跨服务依赖到冲刺中段才暴露,Epic 的“完成率”甚至长期高于实际可交付能力。我的判断是,Epic 流程优化的关键不在于把工作项分得更细,而在于建立一条可验证的链路:战略目标能否落到可验收的结果,依赖能否在承诺前暴露,交付数据能否帮助团队及时调整。本文围绕这条链路拆解 Epic 规范、关键指标、诊断方法与不同规模团队的取舍。

一、先讲核心结论:Epic 管的是价值闭环,不是大号任务

1. Epic 的合格标准是结果可验证

我判断一个 Epic 是否定义合格,不先看它包含多少 Story,而先问三个问题:它要改变哪个用户或业务结果?什么证据能说明结果发生了?哪些团队、系统或决策依赖必须先解决?如果这三个问题没有答案,Epic 通常只是一个装着多个任务的大容器。

一个实用的 Epic 定义至少包含:目标用户、当前问题、预期结果、范围边界、验收证据、关键依赖、责任人和复盘时间。这里的“预期结果”不应只写“完成某功能”,而应尽量写成可观察变化,例如“将新客户首次完成关键操作的中位时长从 12 分钟降至 8 分钟”。

我最看重的区分是:交付指标说明做了多少,结果指标说明改变了什么。 Story 完成数、代码提交数和燃尽图可以帮助团队管理执行;它们不能单独证明 Epic 创造了价值。对 Epic 的评审,应同时看交付是否完成、质量是否达标、目标结果是否出现。

2. 用“目标,能力,交付,验证”组织流程

一条可运行的 Epic 流程通常包括四个相连环节:先确认目标和范围,再把目标拆成可独立验证的能力切片,随后安排跨团队交付,最后用生产数据或用户反馈验证结果。任何一段断开,都会产生看似完成、实则没有闭环的 Epic。

例如,若目标是降低客户提交工单的时间,Epic 可以拆为表单简化、自动补全、附件上传性能和埋点验证等能力。团队不必等所有功能全部完成才验证价值,可以先上线一小部分用户,检查关键路径耗时和错误率,再决定扩大范围或调整方案。

下表中的阶段时长是我建议团队用于初始诊断的情景基准,不是行业统计。真正的目标应从团队过去 6 至 12 个月的交付记录中校准。

阶段 主要产物 建议观察周期 容易漏掉的证据
目标澄清 目标、边界、结果指标 1 至 2 次评审 基线数据与不做什么
方案与切片 能力切片、验收条件、依赖清单 1 至 3 周 跨团队接口和非功能要求
交付与集成 可运行增量、质量证据 按团队节奏滚动 等待时间、返工原因
发布与验证 上线记录、结果数据、后续决策 发布后 2 至 8 周 实际使用与长期影响

Epic流程与规范:研发团队敏捷项目流程优化关键指标

3. 指标应服务决策,而不是服务汇报

指标的价值不在于看板有多少颜色,而在于它能否触发具体动作。若 Epic 进度连续两周停滞,团队是否会检查阻塞依赖?若返工比例上升,是否会回看验收条件和方案评审?若上线后关键行为没有变化,是否允许缩小后续投入?没有行动规则的指标,最终只是装饰性数据。

我建议每个核心指标至少写清四项:定义、数据来源、统计周期、触发动作。比如“阻塞等待天数”要说明从何时开始计时、何时结束、是否包含节假日,以及超过何种阈值需要升级。团队间口径不一致时,趋势图即使画得漂亮,也不能用于可靠比较。

二、真实场景:为什么 Epic 在中大型研发组织容易失真

1. 一个 Epic 往往跨越多个交付边界

小团队可以依靠短距离沟通解决很多不确定性;组织扩大后,Epic 常涉及产品、服务端、客户端、数据、安全、运维和业务运营。每个团队都有自己的排期和局部目标,某个依赖晚一周,可能让多个后续 Story 一起等待。

在我做流程诊断时,最常见的错觉是“团队都在做事,所以 Epic 在推进”。看任务数量确实如此,但任务数量无法显示等待、切换和返工。判断 Epic 健康度,应把工作时间与等待时间分开:前者体现实际加工,后者通常揭示接口、决策或资源配置问题。

对于 100 人以上组织,流程问题通常不是某个团队不够努力,而是跨团队协作的可见性不足。需求文档、缺陷记录、迭代计划和发布结果分散在不同位置,管理者很难回答“哪个依赖正在拖慢目标、影响多少工作、谁有权解除阻塞”。

2. 规模化协作的难点是信息口径,而非工具数量

一个组织可能同时使用多个研发系统,但仍无法形成统一的 Epic 视图。常见原因包括 Epic 的层级定义不一致、状态含义不同、验收口径各写各的,以及关联关系只靠标题文本维护。工具越多,重复录入和状态不一致的成本越容易被低估。

选平台时,我不会只看能不能创建 Epic,而会检查它能否表达父子关系、跨团队依赖、版本关联、变更记录和权限边界;还要确认数据能否按统一口径导出,迁移时历史关联是否保留。对中大型企业,私有化部署、身份与权限集成、审计能力和现有流程迁移,往往比界面上多一个看板更影响落地。

例如,团队评估 PingCode 时,可以把讨论从功能清单转向一条真实链路:创建 Epic、关联需求与缺陷、分配跨团队依赖、推进迭代、关联发布和复盘结果。PingCode 面向中大型企业及 100 人以上组织,也支持私有化部署和 Jira 平滑迁移;这些能力是否适合某家企业,仍需通过实际数据结构、权限模型、迁移范围和运维要求验证。不能因为支持迁移,就假设所有历史流程都能无成本照搬。

3. 指标口径比指标数量更值得先统一

有的团队把“Epic 完成”定义为所有子任务关闭,有的团队定义为功能上线,还有的团队把上线后验证也算进去。这三种口径都可能适用于不同管理目的,但不能混在同一个趋势图里。否则,组织会误把统计规则变化当成执行能力变化。

我通常先选 3 至 5 个关键指标试运行,而不是一次性建立几十项指标。每个指标都要能追溯到原始事件或工作项,且明确谁负责维护口径。先让数据可信,再增加分析维度,效果通常优于先铺满仪表盘。

Epic流程与规范:研发团队敏捷项目流程优化关键指标

三、常见误区:看起来敏捷,实际在放大不确定性

1. 把 Epic 拆得很细,就以为风险变小

把一个 Epic 拆成几十个 Story,能提升任务可见性,却不一定提升交付可控性。如果这些 Story 仍然依赖同一个未决接口,或必须等同一批团队完成后才能集成,细分只是把一个大风险拆成许多小卡片。

有效切片应尽量形成端到端的可验证增量。举例来说,“完成数据库表设计”“开发接口”“制作页面”是技术活动,不一定构成用户价值切片;“用户可在新流程中提交并查询一类申请”则更接近可验证能力。技术任务可以保留,但应被组织在能够验证结果的交付路径中。

2. 用 Story 点数或完成数衡量团队产能

Story 点数是团队估算相对复杂度的辅助语言,不是跨团队通用的生产力单位。把不同团队的点数放在同一排行榜上,会鼓励估算膨胀、拆分方式变化和局部优化。完成 Story 数也会受到任务粒度、缺陷返工和工作类型影响。

如果管理者想知道交付是否改善,应观察端到端周期、承诺完成稳定性、阻塞时间、变更失败率和结果达成情况,并结合工作类型解释变化。数据用于发现系统问题,不是用来给个人贴效率标签。

3. 只看 Epic 完成率,忽略未完成工作如何收尾

按 Epic 数量计算完成率,可能把一个只差少量工作的大 Epic 与一个刚启动的大 Epic 视为同样未完成;按 Story 数量计算,则可能被大量小任务稀释。团队需要同时记录承诺范围、实际交付范围、延期原因和范围变更,避免单一百分比掩盖真实情况。

我更愿意把“完成率”作为复盘入口,而不是最终结论。若完成率下降,要继续追问:是优先级改变、需求扩张、依赖未解除、质量返工,还是估算和承诺机制不合理?原因不同,改进措施完全不同。

4. 把上线当作价值验证的终点

上线说明功能进入生产环境,不等于用户采用,更不等于业务目标达成。某些功能发布后使用率很低,可能是入口难找、培训不足、流程不匹配,也可能是原问题并不重要。若团队只庆祝上线,Epic 就容易形成“交付完成、价值未知”的断点。

在 Epic 定义阶段就应安排结果观察窗口、数据负责人和决策方式。比如发布两周后检查激活率和错误率,六周后检查重复使用情况;若样本量不足或季节性影响明显,则延长观察,而不是急于下结论。

Epic流程与规范:研发团队敏捷项目流程优化关键指标

四、专业判断逻辑:建立一套可行动的 Epic 指标体系

1. 按结果、流动、质量和可预测性分层

我建议把指标分成四层。结果层回答“目标有没有变化”;流动层回答“工作如何经过系统”;质量层回答“交付是否稳定”;可预测性层回答“承诺与实际偏差有多大”。这四层不能互相替代,单独看任何一层都可能得出错误结论。

指标层 可选指标 适合回答的问题 不宜单独推断
结果 目标行为变化、采用率、业务转化率、问题解决时长 Epic 是否改变了预期结果 变化是否完全由本 Epic 导致
流动 端到端周期、阻塞天数、在制 Epic 数、交接次数 工作卡在哪里、等待是否增加 周期短就一定有价值
质量 变更失败率、严重缺陷、回滚次数、返工比例 交付是否稳定、风险是否外溢 短期无缺陷就代表长期可靠
可预测性 承诺范围完成率、日期偏差、范围变更率 规划和执行是否形成稳定预期 高完成率就代表目标定义正确

对于周期类指标,优先使用中位数和分布,而不是只看平均值。少数特别长的 Epic 会显著拉高平均值;中位数能描述典型情况,但又可能隐藏长尾。因此我会同时看中位数、较高分位数和延期案例,判断系统对大多数工作和高风险工作的表现。

2. 每个指标都要配套一个解释规则

指标变化并不自动等于因果关系。周期缩短可能来自切片变小,也可能来自延期 Epic 被取消;完成率提高可能是承诺范围更保守,也可能是实际交付改善。没有解释规则,团队容易把“数字变好”误读为“系统变好”。

因此,指标旁边应附带必要的上下文:Epic 类型、团队数量、范围变更、严重缺陷和取消数量。观察连续周期的趋势时,应尽可能保持同一统计定义;若口径变更,应在图表和复盘记录中注明。

3. 设阈值的目的,是触发检查而非惩罚

阈值可以是团队自己的预警线。例如,某 Epic 的未解除阻塞连续超过 5 个工作日,触发负责人检查;范围变更超过初始基线的 20%,要求重新评估交付承诺。这些数值是可调整的管理规则,不是普遍适用的行业标准。

阈值设置要结合团队历史分布和风险等级。安全合规类 Epic 与体验优化类 Epic 的容忍度不同;紧急事件与常规规划也不能套用完全一致的规则。更重要的是,触发之后要明确谁能决策、需要哪些证据、多久给出处理结果。

Epic流程与规范:研发团队敏捷项目流程优化关键指标

五、具体案例:用一个跨团队 Epic 看见流程瓶颈

1. 案例设定与指标基线

以下是便于复用分析方法的模拟案例,不代表某家企业的真实经营数据。某 B2B 服务团队希望缩短客户提交并跟踪服务申请的时间,Epic 涉及产品、前端、服务端、数据和运维五个团队。原先的目标描述是“完成服务申请中心改版”,没有明确用户结果,也没有约定上线后的验证方式。

诊断后,团队把目标改为:“减少客户从进入入口到成功提交申请的中位时间,同时不增加提交失败和重复申请。”新流程先面向部分客户试运行,结果指标包括关键路径耗时、成功提交率、重复申请率和上线后严重缺陷。团队另行记录依赖等待和范围变更,避免结果指标无法解释。

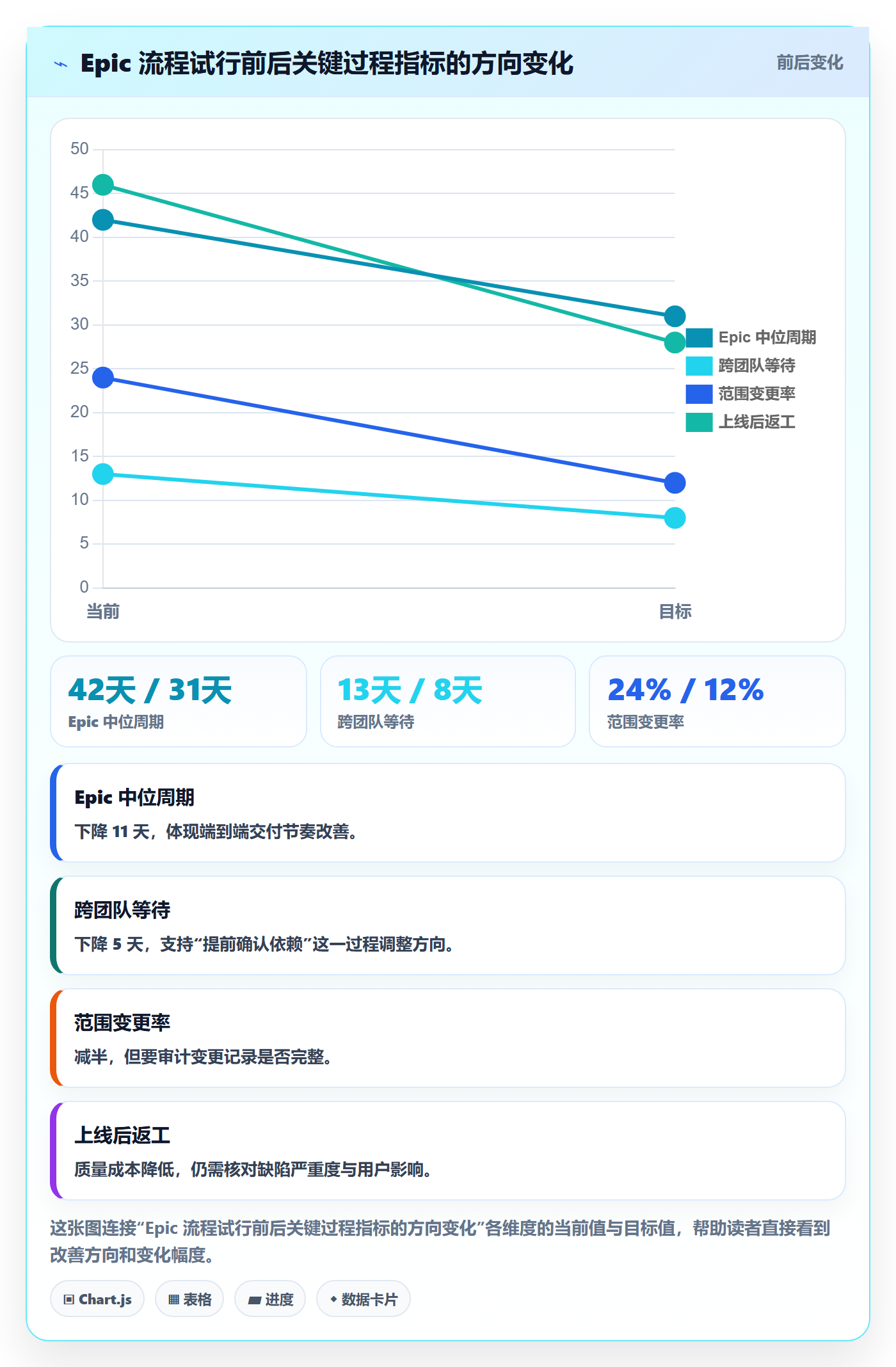

在试行前的模拟基线中,Epic 从确认到上线的中位周期为 42 天,平均跨团队等待 13 天,范围变更率 24%,上线后两周内返工 46 人时。试行后的模拟数据分别为 31 天、8 天、12% 和 28 人时。由于样本规模和周期有限,这组变化只能说明诊断方向值得继续验证,不能据此宣称方法必然带来相同收益。

2. 发生变化的不是“催得更紧”,而是工作顺序

第一步,产品与业务负责人确认了用户问题和不做范围,把“改版”拆成可测试的关键路径,而不是先按前端、后端、数据团队各自分配一批任务。第二步,服务端和数据团队在开发前确认接口与埋点字段,减少中段才发现数据定义不一致的概率。

第三步,团队把跨团队依赖直接关联到对应能力切片,并要求依赖有明确责任人、需要时间和解除条件。第四步,发布计划增加小流量验证和回退条件。这样做没有减少所有工作,而是把高风险决策提前,让团队在投入大量实现成本之前先暴露不确定性。

第五步,上线后,团队没有把“发布成功”当作最终完成,而是在两周和六周两个时间点检查目标行为。若关键路径耗时改善但提交失败率上升,就先修正质量问题;若用户采用率偏低,则检查入口可见性和用户教育,而不是继续堆叠功能。

观察项 试行前模拟值 试行后模拟值 解释边界
Epic 中位周期 42 天 31 天 需确认工作类型和范围相近
跨团队等待 13 天 8 天 应查看等待原因是否被转移到其他阶段
范围变更率 24% 12% 下降可能来自边界更清楚,也可能来自变更记录不足
上线后返工 46 人时 28 人时 还需结合严重缺陷和观察窗口判断

Epic流程与规范:研发团队敏捷项目流程优化关键指标

3. 为什么这些结果不能直接外推

单个 Epic 的前后对比容易受到团队熟练度、发布窗口、需求复杂度和样本选择影响。若试行阶段只挑简单 Epic,周期缩短并不说明整个流程都变好;若同时调整了组织结构、工具和考核方式,也无法把结果归因于某一项变化。

更稳妥的做法是连续观察多个同类 Epic,并记录取消、拆分和延期案例。可以按工作类型、参与团队数和风险等级分组,比较同类对象的周期与质量变化。对于结果指标,尽量用上线前基线、分阶段发布或对照人群辅助判断,避免把季节变化误认为功能收益。

4. 复盘记录应留下可重复的决策证据

复盘不是总结“沟通还需加强”,而是写清楚哪个决策晚了、哪个证据缺失、下一次谁在什么时间点采取什么动作。比如:“接口字段确认延后 6 天,原因是数据负责人未进入方案评审;下次在 Epic 进入计划前指定数据责任人,并将字段清单作为准入条件。”这种记录才能转化为流程改进。

复盘还要区分系统问题和偶发事件。单次故障不一定意味着流程失效,但相同等待原因连续出现,就应该调整依赖治理、容量规划或评审机制,而不是再提醒大家“提高意识”。

六、按团队现状采取行动:先处理最贵的等待

1. 刚开始建立 Epic 机制的团队

若团队目前以项目名或大需求代替 Epic,不要先建设复杂指标体系。先选一个正在进行的 Epic,补齐目标、范围、验收证据、负责人、依赖和复盘时间。再把它拆成可独立验证的能力切片,检查每个切片是否能被用户或业务方观察到。

第一轮只记录三个问题即可:从承诺到交付用了多久、阻塞在哪里、发布后是否验证结果。连续记录几个 Epic 后,再决定哪些指标值得成为正式管理口径。过早设定精确阈值,容易让团队围绕数字而非问题优化。

2. 已有迭代机制但经常延期的团队

如果团队有计划会、看板和迭代节奏,却仍经常延期,我会先排查跨团队等待、范围变更和决策响应时间。将延期 Epic 按原因分类,不要把“开发慢”当作默认答案。特别要检查工作是否在依赖未确认时就进入承诺,以及关键人员是否同时承担过多在制工作。

可以设一个短周期试验:连续 6 至 8 周为新 Epic 建立依赖清单,限制未完成的高优先级 Epic 数量,并对超过团队历史高分位的阻塞及时升级。试验结束时,比较周期分布、等待天数、质量和范围变更,而不是只看是否按期完成。

3. 100 人以上、多个团队协同的组织

大型组织首先需要统一核心对象和口径,而不是强制所有团队采用完全相同的执行方式。应统一 Epic、能力切片、依赖、发布和结果验证的定义,同时允许不同团队保留适合自身的迭代节奏。统一的是连接规则与数据含义,不必统一每个团队的会议形式。

工具层面,评估某项目管理平台时,应拿真实 Epic 做端到端验证:权限是否能覆盖跨部门协作,历史数据能否迁移并保留关联,私有化部署是否满足安全和运维要求,指标是否可按组织维度汇总,数据能否导出供独立分析。对考虑 PingCode 的企业,也应验证 Jira 迁移的字段映射、工作流差异、附件与历史记录、用户权限及报表口径,而非只做演示环境里的新建和查询。

4. 追求结果管理但数据基础薄弱的团队

若缺乏可靠的行为数据,先别把业务结果指标直接绑定绩效。先和数据团队确认事件定义、采集完整度、用户分群和观察窗口。埋点覆盖不足或统计口径频繁变化时,行为指标会带来错误自信。

在数据可靠前,可以先用定性证据和过程数据补位:用户访谈、支持工单主题、人工处理时间、试点反馈和错误记录。定性证据不能替代统计验证,但能帮助团队提出更好的假设,再逐步补齐可量化的验证条件。

Epic流程与规范:研发团队敏捷项目流程优化关键指标

七、不同情况下的取舍:规范要减少返工,不要增加仪式

1. 标准化与团队自治之间

标准化能降低跨团队协作成本,但标准过细会把所有团队拖进同一种工作方式。我的建议是把标准分成两层:组织级必须一致的内容包括 Epic 定义、关键状态、依赖关系、数据口径和审计要求;团队级可自行决定的内容包括会议安排、任务估算方式、日常看板和具体拆分节奏。

如果某项规则无法解释它降低了什么风险或成本,就不应仅因为“流程看起来完整”而强制执行。相反,涉及安全、合规、数据权限和跨系统接口的要求,通常值得明确成为组织级门槛。

2. 快速上线与完整范围之间

当目标不确定、用户反馈成本低时,优先交付小而可测的范围,尽快验证关键假设;当涉及金融、医疗、安全或高可用场景时,不能为了缩短周期而跳过必要的测试、审计与回退准备。这里的取舍不是“敏捷对抗质量”,而是确定哪些风险可以通过小流量控制,哪些风险必须在发布前消除。

可以用风险分级决定验证强度:影响面小、容易回滚的改变,适合逐步放量;不可逆、涉及敏感数据或影响核心交易的改变,应提高审批、测试与监控要求。Epic 计划中应把这些成本提前列出来,避免到发布前才发现质量门槛。

3. 平台集中管理与工具灵活性之间

集中平台有利于统一权限、审计、数据关联和组织级观察,但迁移与治理成本不能忽略。完全分散的工具则可能让团队局部效率不错,却难以形成可靠的跨团队依赖视图。选择时应计算总拥有成本,包括订阅或部署费用、迁移、集成、管理员维护、用户培训和数据治理。

对于需要私有化部署或替换既有协作平台的企业,先做范围可控的迁移试点,优先迁移一个业务域的 Epic、需求、缺陷和发布关联。试点验收不应只看数据条数,还要核对关系完整度、权限正确性、历史记录可查性和用户实际采用情况。迁移完成不等于流程优化完成。

4. 预测承诺与保留调整空间之间

业务方需要时间预期,研发团队也需要在新证据出现后调整方案。完全不承诺会削弱协作,过早锁死日期和范围则会把不确定性转化成隐性加班。较好的做法是明确承诺等级:目标日期、可信区间和需满足的前置条件分别表达,并在范围变化时重新评估影响。

例如,团队可以承诺某日期前完成核心能力试点,同时把低优先级体验优化放在可调整范围内。只要规则透明、决策留痕,范围变化不等于失控;隐瞒变化、让团队继续背负旧承诺,才会损害预测可信度。

八、把流程改进落到 30 天行动计划

1. 第一周:选样本并画出真实交付链路

选取过去 6 至 12 个月中已完成、延期和取消的 Epic,按复杂度和团队数量分组。无需一开始回填所有数据,先抽取 10 至 20 个代表性样本,梳理从提出目标到上线复盘的关键事件、等待和范围变更。

输出一张流程图,标出每个交接点的输入、责任人、等待条件和常见返工。若团队不知道某个状态代表什么,就先统一定义;不要在事实链路尚未厘清时就发布一套新制度。

2. 第二周:确定最小指标集与数据口径

挑选能驱动行动的少量指标,例如 Epic 中位周期、跨团队阻塞天数、范围变更率、上线后严重缺陷和目标结果变化。为每项指标写明计算方式、数据来源、统计周期、负责人和预警动作,并选一名业务负责人确认结果指标的解释边界。

若数据不能自动取得,可以先用表格人工记录,但要保留原始事件和更新时间。人工数据适合验证口径,不适合长期承担大规模组织汇总;当定义稳定后,再考虑自动化采集和报表。

3. 第三周:对一个 Epic 做流程试验

选择一个依赖清楚、风险可控、又有真实业务意义的 Epic,使用新的目标模板、切片方式和依赖记录规则。每周检查阻塞、范围变更和验收证据,发现规则增加负担时及时调整,而不是等项目结束后才知道团队没有采用。

试验期间要记录与旧流程不同的动作,例如提前邀请依赖团队、建立小流量发布、安排结果复盘。这样才能在结束后判断哪些动作可能影响了结果,而不是只比较两组最终数字。

4. 第四周:复盘并决定扩大、修改或停止

试验结束时,分别检查过程、质量、结果和采用情况。若周期缩短但缺陷增加,应先处理质量风险;若依赖等待下降但业务结果不变,应检查目标假设是否成立;若指标口径难以维护,应简化记录方式。流程试验的目标是找到有效机制,不是证明预先设计的方案一定正确。

决定扩大前,明确适用范围和例外条件;决定停止时,保留失败原因与证据。团队愿意停止无效规则,是流程治理成熟的重要表现。

九、总结:Epic 优化不是让所有工作更快,而是更早知道该改什么

Epic 流程是否有效,不能只看任务是否关闭、看板是否整齐或版本是否按某个日期上线。真正值得追踪的是目标是否清楚、依赖是否提前暴露、交付过程是否稳定、质量成本是否可控,以及用户或业务结果是否得到验证。

我最建议团队记住一个判断:Epic 的价值,不在于它包含多少工作项,而在于它能否把不确定性转化为可验证的决策。当指标能暴露等待,复盘能改变下一次行动,工具能保留可信的关系与证据,流程才真正开始优化。

下一步可以从一件小事开始:挑一个正在推进的 Epic,补齐目标、边界、依赖、验收证据和复盘日期;再用团队自己的历史数据建立周期与等待基线。先把一条链路做可信,再扩展到整个研发组织,通常比一次性推行复杂规范更稳妥。

常见问题解答(FAQ)

1. Epic 在敏捷研发中应该如何定义?

我过去把跨多个版本的大需求都叫作 Epic,结果团队对它的范围理解不一致。我想知道怎样定义,才能让 Epic 既能承载业务目标,又不会大到无法跟踪。

建议用可验证的业务结果定义 Epic,而不是只按需求大小命名。描述中写清目标用户、要解决的问题、预期收益和验收条件,并将预计跨越多个迭代、需要多个故事交付的事项作为 Epic;若目标或验收标准无法说清,应先拆分或补充调研。

2. Epic 应该拆分到什么粒度才适合进入迭代?

我在排期时经常遇到 Epic 下面的故事仍然要跨好几个迭代,估算也很不稳定。我想判断该继续拆分,还是可以先放进路线图逐步澄清。

进入迭代前,应拆成团队能在一个迭代内完成并验收的故事;每个故事都要有明确用户价值、验收条件和依赖信息。若故事仍需跨迭代、包含多个独立结果,或估算范围很宽,就继续按用户流程、业务规则或可交付能力拆分;未澄清的部分可留在待办列表,不要伪装成已承诺的迭代工作。

3. 评估 Epic 流程是否有效,优先看哪些指标?

我所在的团队会统计完成的故事数,但这个数字上升时,业务结果不一定更好。我想找到能同时反映交付效率、预测能力和实际价值的指标。

建议按 Epic 追踪周期时间、计划与实际完成时间偏差、范围变更率,以及上线后的目标结果指标。周期时间从 Epic 被确认进入执行到达到验收条件计算;预测偏差可按实际用时与承诺用时之差除以承诺用时统计。

业务结果则依据 Epic 的目标选取,例如转化率或处理时长,并设定上线前基线和观察窗口,避免只用故事数量判断成效。

4. Epic 频繁变更时,团队怎样控制范围又不牺牲敏捷性?

我遇到过 Epic 开始后不断加入新需求,原定日期一再推迟的情况。我不确定应该冻结范围,还是允许业务方随时调整优先级。

不必冻结所有需求,但要把目标、验收条件、当前范围和变更记录分开管理。每次变更由业务负责人说明预期收益、影响的依赖与交付时间,再由团队重新排序;若目标变化,应重新确认 Epic 的成功标准和计划。

定期复盘范围变更率与延期原因,若变更持续增加且目标不变,优先拆出新增范围或缩减低价值内容,而不是默认延长工期。

核心关键词

读者评论

袁
袁嘉宁

我们之前也遇到过上线后没人追结果的情况,后来给需求补了数据负责人和复盘日期,至少能分清是功能没被用,还是指标本身没设好。结果变化受其他因素影响,归因时还是得谨慎。

方
方启航

把等待时间单独记录很有帮助,尤其跨团队依赖经常被笼统算成开发延期。不过等待从哪一刻开始、阻塞解除如何确认,确实需要先统一口径,否则团队之间的数据不好比较。

杜
杜明远

不太建议一开始就把四层指标全铺开。小团队数据维护人手有限,我会先挑阻塞时间、端到端周期和一个结果指标试跑,确认能触发实际调整后再扩展。

文章包含AI辅助创作:Epic流程与规范:研发团队敏捷项目流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/543990

赞 (0)
飞飞飞飞
迭代最佳实践:研发团队敏捷项目流程优化,常见问题
上一篇 4小时前
Sprint实操方法:研发团队提升敏捷项目效率的流程优化方法与模板
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
