迭代最佳实践:研发团队敏捷项目流程优化,常见问题

不少研发团队把迭代做得越来越“敏捷”:站会更频繁,任务卡片更整齐,计划会也开得更久,但版本还是延期,测试仍在最后几天集中爆发。问题通常不在团队缺少流程,而在流程没有让风险提前暴露。迭代优化的关键不是把 Scrum 仪式做全,而是缩短从需求不清、工作阻塞到决策介入的时间,并让交付结果可以被验证。

一、先讲核心结论:优化迭代,不是把流程做得更满

1. 迭代的目标是稳定交付,而不是按时清空任务

我判断一个迭代是否健康,首先看团队能否持续交付可验证的增量,而不是看计划完成率是否漂亮。任务按时关闭,可能只是状态被改成“完成”;如果代码没有合并、测试没有通过、产品验收没有完成,用户仍然拿不到价值。

因此,迭代目标应当写成结果,例如“让管理员能够按部门查看审批进度”,而不是“完成审批页面、接口和数据库改造”。前者描述用户获得的能力,后者描述团队准备做的工作。任务拆分可以服务于结果,但不能替代结果。

我的核心判断是:流程优化要先改善反馈速度和交付完整性,再讨论会议数量、工具配置和团队仪式。如果一个团队每周都能及时发现依赖、澄清需求、验证代码,却仍然有个别事项延期,通常比一个所有任务都显示绿色、但版本上线后频繁返工的团队更健康。

2. 先关注三类信号,再决定改哪段流程

流程问题不宜凭印象诊断。我会先看三类信号:需求进入迭代后变更是否频繁;任务从开始到完成的等待时间是否过长;完成定义是否导致测试、验收或发布工作被推迟到迭代末尾。

观察信号 可能暴露的问题 优先核查的环节
迭代中途新增事项很多 需求入口缺少约束,紧急与重要混在一起 需求筛选、优先级和插单授权
任务长期处于进行中 任务过大、依赖未确认,或个人并行事项过多 任务拆分、在制品限制和阻塞升级
最后几天集中测试和修复 测试设计介入过晚,完成定义不完整 需求澄清、持续集成和验收条件
计划完成率高但上线质量差 指标鼓励关闭任务,而非交付价值 度量口径、发布验证和缺陷反馈

这些信号只是诊断入口,不是结论。例如,任务周期长未必意味着开发效率低,也可能是等待安全评审、外部接口或业务确认。要优化流程,必须把“做了多久”拆成“实际工作多久、等待多久、返工多久”,否则容易把系统性阻塞误判成个人问题。

迭代最佳实践:研发团队敏捷项目流程优化,常见问题

3. 用小范围试验代替一次性流程重构

如果团队的问题是需求频繁变更,先调整需求入口和插单规则,不要同时更换迭代长度、角色分工、估算方法和项目管理工具。变量改得太多,结果即使改善,也很难判断到底是哪一项起了作用。

我更倾向于选一个有代表性的团队,连续观察几个迭代。试验前记录基线,明确本轮只改变什么;试验后比较周期、返工、插单和交付结果,并记录例外情况。流程改进不是发布一份新制度,而是建立“发现问题,试行规则,验证效果,决定推广”的闭环。

二、背景和真实场景:团队为什么会在“更敏捷”之后更忙

1. 需求变化快,不代表可以没有需求准备

敏捷允许反馈推动需求调整,但这不意味着所有需求都可以在开始开发后再解释。团队至少需要在进入迭代前知道用户是谁、要解决什么问题、验收如何判断、是否依赖其他系统。若这些信息缺失,开发人员会在编码过程中反复追问,测试人员也无法提前设计覆盖路径。

一种常见场景是:业务方只提出“做一个更灵活的权限配置”,团队据此估算并开始实现;开发完成后才发现,“灵活”实际包含组织继承、临时授权、审计记录和批量回收。此时新增的不是几张页面,而是权限模型、异常处理和数据兼容工作。延期看起来发生在开发阶段,根因却是需求边界没有被讨论。

2. 大团队的迭代难点,经常是跨团队依赖而非单队产能

一个小团队可以在白板上快速协调;当组织扩大到多个产品线、平台组、测试团队和安全团队时,关键工作往往不在某一张任务卡里,而在团队之间的接口约定、环境准备和决策等待中。单个团队按计划完成,不代表端到端交付就能按期发生。

这也是为什么百人以上研发组织不能只靠增加站会解决问题。需要明确依赖负责人、交付日期、接口契约和升级路径,并让风险在迭代开始前可见。否则,各团队的局部计划看似合理,组合起来却形成串行等待。

3. 迭代末尾的“冲刺”经常是系统问题的显影剂

如果一个迭代总在最后两三天集中合并代码、补测试、修缺陷,团队可能把它解释成“大家要提升执行力”。但我会先查任务是否过大、代码是否持续集成、测试环境是否可用、需求是否在开发后才补齐。末尾拥堵通常是前面某个环节长期积压的结果。

下表是一个用于诊断的情景模拟,不代表行业统计。它展示了一个团队把验证推迟到迭代后段时,风险如何从“看不见”变成“同时爆发”。实际团队应使用自己的工单和流水线记录替换示意值。

阶段 常见表象 需要追问的问题
迭代开始 计划任务很多,测试用例尚未准备 验收条件是否清楚,工作是否能独立并行
迭代中段 开发任务持续增加,已完成项没有及时验证 是否存在在制品过多、依赖等待或集成困难
迭代末段 集中合并、回归、修复,部分任务延期 哪些问题本可更早发现,完成定义是否缺少验证

迭代最佳实践:研发团队敏捷项目流程优化,常见问题

三、常见误区:看起来有流程,实际上没有控制住风险

1. 把站会开成逐人汇报会

站会的价值不是让每个人向负责人证明自己忙碌,而是快速发现会影响目标的阻塞。若每个人都按“昨天做了什么、今天做什么”逐条汇报,会议会变成状态播报,真正需要协作的问题反而被挤到会后。

更有效的做法是围绕迭代目标和任务流转展开:哪些事项无法前进?谁需要在今天提供决策或支持?有没有新增风险影响目标?如果团队需要讨论技术方案,先标记参与者和议题,另约短会解决,不要让全员等待。

2. 用速度点数给团队或个人排名

故事点是团队内部用于相对估算的一种工具,不是跨团队产能单位。不同团队对一个“5 点”任务的理解可能完全不同。把速度用于考核或横向排名,容易诱发点数膨胀,也会让团队把注意力放在“承诺更多”而不是“交付更完整”。

我会把速度用于团队自己的计划参考:观察最近若干迭代的实际完成量,识别波动和异常,再据此决定承诺范围。若人员构成、任务类型或工程环境发生变化,历史速度就要重新解释,不能机械套用。

3. 把迭代计划会议开成任务分派会

计划会不是管理者把任务分给每个人的场合。团队需要共同确认目标、容量、风险和任务拆分;若需求还没准备好,会议就会把模糊工作包装成看似明确的承诺。

计划会上应先讨论团队能解决什么用户问题,再拆解必要工作,并标明依赖和验证方式。任务拆分不是为了让任务卡数量变多,而是为了让工作更容易估算、协作、验证和调整。

4. 只盯完成率,不看延期原因

完成率可以帮助复盘,但不能独立解释绩效。任务延期可能来自估算偏差,也可能来自需求变更、生产事故、外部审批或环境故障。若只要求完成率提高,团队可能把未完成任务改名、拆到下个迭代,或降低验收标准。

建议把延期原因按可行动类别记录,例如需求变化、依赖等待、技术不确定性、容量被占用、缺陷返工。分类不必复杂,但需要能够指导下一步改进。若连续几轮都出现同类原因,才值得调整流程或资源配置。

5. 误以为工具能自动带来敏捷

工具可以让工作状态、依赖关系和历史数据更容易被看见,但不能替团队定义优先级,也不能替业务方给出验收标准。流程没有决策规则时,工具只是把混乱更快地记录下来。

工具选择应从组织问题出发:团队是否需要跨项目追踪、权限隔离、审计记录、私有化部署、历史项目迁移或组合视图。以 PingCode 为例,面向中大型企业和百人以上组织时,可以重点评估其项目协作与研发管理能力;如有部署和迁移要求,应通过实际试点确认私有化部署方案、Jira 数据迁移范围、字段映射、权限继承和历史记录完整性,而不是仅凭产品介绍作结论。

四、专业判断逻辑:把迭代拆成可检查的决策链

1. 先定义目标,再决定工作范围

每个迭代都应有一个可复述的目标。目标最好能回答三件事:为谁解决什么问题;迭代结束时用户或内部使用者能做什么;如何证明这项能力可用。目标过多时,团队会在多个方向之间切换,任何一个方向都难以形成完整增量。

计划范围不是把所有有价值的需求都装进去,而是在容量、风险和依赖约束下,选择最可能实现目标的一组工作。团队应该保留应对不确定性的空间,而不是把理论工时全部排满。

2. 用“准备就绪”检查减少迭代中的猜测

准备就绪不是一份繁琐的审批清单,而是最低限度的协作约定。对于预计进入迭代的需求,我通常检查问题背景、用户场景、验收条件、关键依赖和主要风险是否可理解。技术方案不一定要提前定死,但不确定性要被明确标记。

遇到高风险工作,可以先做短周期的技术验证或产品原型,而不是把未知直接算成普通开发任务。这样做的目的不是追求文档完整,而是让团队知道哪些假设尚未验证,以及验证失败后会怎样调整。

3. 用“完成定义”避免把质量推到下一轮

完成定义应说明一个工作项何时真正完成,至少覆盖代码合并、必要测试、验收结果和相关文档或发布说明。不同类型任务可以有不同检查项,但不应把最容易被忽略的质量工作默认为“以后再补”。

对于用户可见功能,完成不只是开发人员认为代码写完,而是关键验收条件通过,回归风险可控,并且上线方式已经考虑。对于平台或基础设施任务,完成则可能意味着监控、回滚和运维交接准备齐全。

4. 以流动效率补充迭代完成率

迭代完成率回答“计划的工作有多少完成”,但不说明工作如何流动。我建议同时观察周期时间、在制品数量、阻塞时间、返工比例和发布后缺陷。每个指标都需要明确口径,否则数字看起来精确,实际无法比较。

例如,周期时间可以从任务进入“进行中”算到满足完成定义;阻塞时间则单独记录等待外部决策或依赖的时段。不要把所有时间归入开发耗时,否则会误导团队去压缩编码时间,却不处理真正的等待源。

指标 建议口径 适合回答的问题 不适合单独用于
迭代目标达成率 已验证的目标结果数 ÷ 计划目标结果数 团队是否交付了预期价值 个人绩效排名
周期时间 工作项开始处理至满足完成定义的时间 工作从启动到完成是否顺畅 不区分任务类型的团队竞赛
阻塞时间占比 记录为阻塞的时长 ÷ 周期时间 等待是否成为主要瓶颈 直接判断个人投入不足
返工比例 因缺陷或理解偏差重复处理的工作量 ÷ 总工作量 需求、设计或质量环节是否存在系统性缺口 脱离问题分类的质量评判
发布后缺陷率 观察窗口内用户可见缺陷数 ÷ 发布功能数或版本数 交付质量是否需要进一步验证 忽略功能规模差异的简单排名

迭代最佳实践:研发团队敏捷项目流程优化,常见问题

5. 识别瓶颈时,区分“局部忙碌”和“端到端流动”

当开发任务持续堆积,团队可能会增加开发人员;但如果真正的瓶颈在代码评审、测试环境或业务验收,增加开发投入只会制造更多等待中的工作。瓶颈通常表现为某个阶段队列变长、交接频繁、完成速度低于上游输入速度。

因此,先看工作从需求到上线的整体路径,再判断要优化哪个节点。若测试队列长期积压,试着让测试人员更早参与需求澄清、推动自动化覆盖,并限制未验证工作继续涌入;不要仅凭“开发忙”就把问题定义成开发资源不足。

五、案例与数据观察:一个迭代优化试点如何做

1. 案例背景:两个团队都延期,根因却不相同

下面是一个匿名化的情景模拟,用来说明诊断过程,不是对某家企业的实测结果。某研发组织有两个协作团队:产品功能团队负责业务流程,平台团队提供公共接口。表面上,两队都连续几个迭代未能完成全部计划;进一步拆解后,功能团队主要被需求变更打断,平台团队主要受跨系统确认和环境等待影响。

如果只针对两个团队统一要求“提高承诺完成率”,很可能会让功能团队减少探索,却不能消除平台依赖。试点的第一步不是加考核,而是把未完成工作按原因分类,并检查原因是否能被流程改变。

2. 试点动作:只改变三个容易验证的环节

团队选择连续四个迭代观察,试点期间不更改迭代长度,也不调整人员编制。功能团队为迭代中插单建立明确的授权规则;平台团队在计划前确认接口依赖与环境负责人;两个团队共同把完成定义补充了验证和验收要求。

  1. 建立基线:从现有工单和发布记录中整理目标达成、插单数量、阻塞时长和返工情况,并统一统计口径。
  2. 限制入口:非紧急需求进入待排队列,只有影响生产安全或明确业务时限的事项可以触发插单决策。
  3. 提前暴露依赖:每项跨团队依赖都注明提供方、接收方、约定时间和未按期时的升级方式。
  4. 完成后复盘:对延期和返工只讨论流程原因及改进动作,不把原因分类变成追责清单。

如果组织具备研发管理平台,可以将需求、缺陷、版本和依赖关系放在可追踪的工作流中。但字段越多不等于可视化越好。最小可用配置应围绕“谁在等待什么、等待多久、谁能做决定”展开,而不是让所有团队填写一套无人使用的复杂模板。

3. 数据观察:先验证机制是否改变,再讨论推广

下表中的数值是试点设计用的样本推演,展示适合比较的指标结构,并非真实企业数据。实际应用时,应比较同一团队、相近工作类型和一致统计口径下的多个迭代,避免把版本规模、人员变化或生产事件误认为流程改进效果。

观察指标 试点前样本推演 试点后样本推演 解读重点
迭代中途插单 每轮 7 项 每轮 3 项 入口规则是否减少非紧急打断

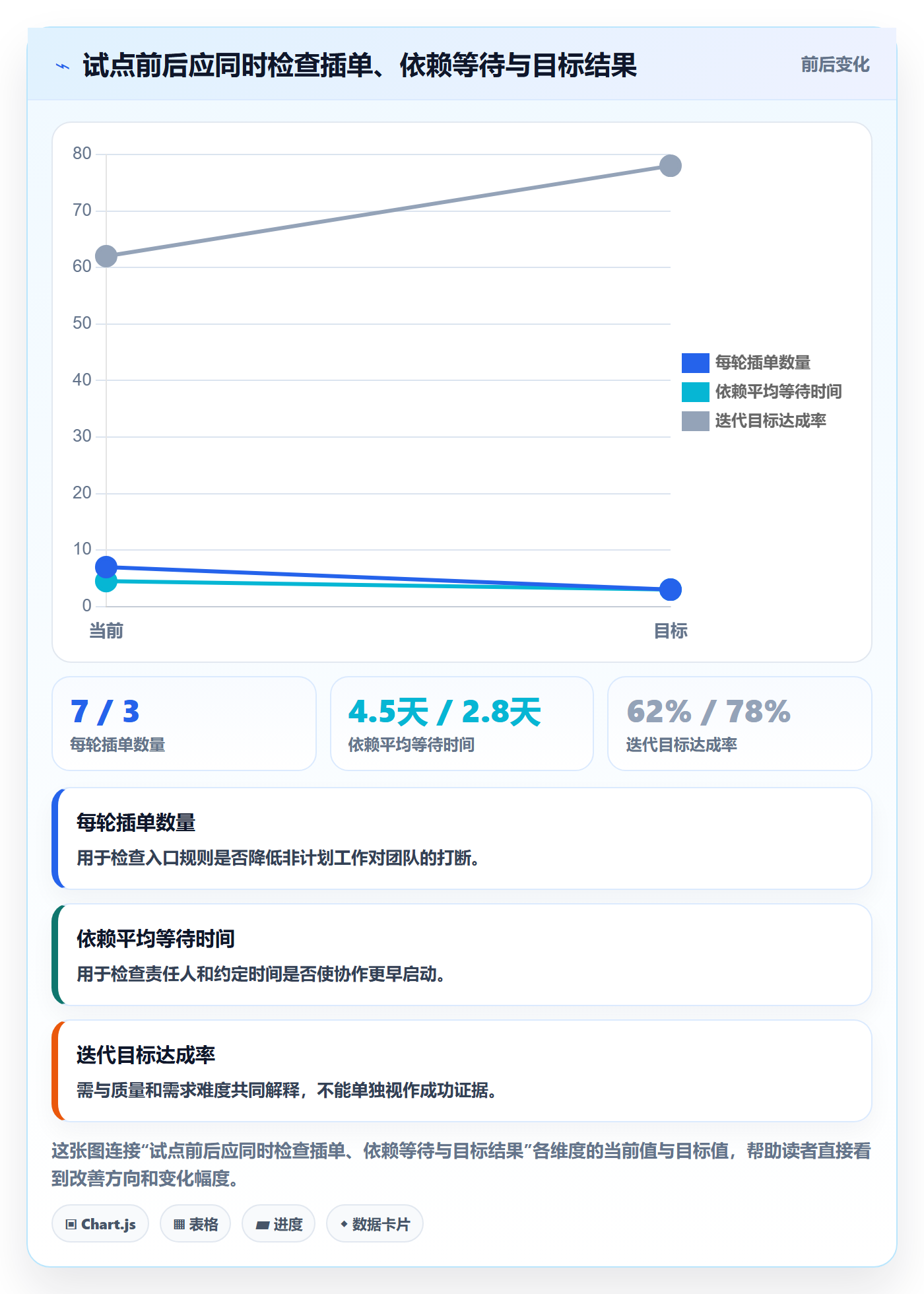

依赖等待时长 平均 4.5 天 平均 2.8 天 提前确认责任人是否缩短等待
目标达成率 约 62% 约 78% 结果是否随阻塞减少而改善
迭代后补充验收的事项 每轮 5 项 每轮 2 项 完成定义是否促使验证前移

即使目标达成率上升,也不能立刻断言新规则有效。还要检查工作难度是否下降、生产事故是否减少、计划范围是否变小。若插单减少,但业务紧急需求被压在队列里,流程只是在转移成本;若目标达成率提高,却伴随缺陷增加,团队可能牺牲了质量。

迭代最佳实践:研发团队敏捷项目流程优化,常见问题

4. 判断是否推广:看机制能否持续,而不只看一轮数字

推广前,我会问三个问题:插单是否真的被更好地筛选,而不是转成私下口头安排;依赖负责人是否持续更新,而不是试点期间临时加班;完成定义是否帮助提前发现问题,而不是增加形式化打勾。如果效果依赖某位负责人每天催办,说明机制还没有进入团队的日常协作。

若试点数据没有改善,也不一定意味着方向错误。可能是指标口径不一致、试点周期太短、真正瓶颈不在试验范围内,或者试点团队的工作类型不适合该规则。复盘应先检查假设和执行,再决定扩大、调整或停止。

六、不同情况下的行动建议:按瓶颈选择最小改动

1. 需求经常在迭代中变更

先区分合理变化和缺少入口管理。生产事故、监管变化或明确的业务窗口可能需要插入;一般优化需求则应进入待排队列,在下一次优先级讨论中比较价值、风险和容量。

  • 给插单设定触发条件和决策人,避免任何人都能直接改变团队承诺。
  • 记录每次插单挤出了什么工作,评估延后成本,而不只记录新增内容。
  • 若需求方向频繁改变,安排更短的发现与验证周期,不要把未经验证的完整方案塞入迭代。

当业务确实需要高频响应,可以保留明确的应急容量或设置专门的值守机制。代价是计划容量减少,但优点是减少对所有成员的随机打断。哪种做法更合适,取决于紧急事项的频率、影响和响应时限。

2. 任务总在迭代末尾堆积

先追踪队列长度和在制品数量,不要立即通过加班清空。若开发完成的工作长期等待评审,团队可以设定评审响应时限并优先清理旧队列;若测试积压,则应让验证更早并行,而不是把所有工作继续推给测试阶段。

  • 把超大任务拆成能够独立验证的切片,而不是按开发、测试、上线分别拆成互不闭环的大阶段。
  • 限制同时进行的工作数量,让团队完成已有事项后再启动更多工作。
  • 检查任务是否包含环境准备、数据迁移和发布验证,避免“开发完成”后才发现还差关键步骤。

3. 跨团队依赖多,计划经常被外部因素打断

依赖不是一句“需要平台组支持”就算管理完成。至少需要明确交付物、接口标准、验证时间、负责人和变更处理方式。对关键依赖,最好在迭代计划前完成技术或业务确认,无法确认时应把不确定性作为风险显式呈现。

如果多个团队共用同一平台能力,单队迭代计划可能不足以协调优先级。可设跨团队的依赖评审或联合计划,但应聚焦高风险事项,避免所有团队都参加冗长的全量同步会。协同机制的价值是减少等待,不是增加汇报层级。

4. 计划完成率高,但线上质量不稳定

这种情况下,优先检查完成定义、测试策略和发布风险,而不是进一步增加承诺。需求验收条件是否可测试?自动化测试是否覆盖关键路径?高风险改动是否有灰度、监控和回滚方案?如果这些环节缺失,计划完成率再高也不能证明交付可靠。

质量指标需要有明确观察窗口。例如,发布后七天内的用户可见缺陷可以作为团队内部观察口径之一,但要说明版本规模和缺陷严重程度。不要把所有缺陷简单加总后比较,否则一个大型版本和一个小型修复版本会失去可比性。

5. 组织规模大,需要跨项目透明和权限治理

百人以上组织往往需要同时处理团队自治、跨项目依赖、权限边界、审计和管理视图。此时工具应支持团队级工作方式与组织级治理并存,而不是强制所有团队使用完全相同的流程模板。

若评估 PingCode 或其他研发管理平台,建议用真实项目做小范围验证:选择一个有跨团队依赖的项目,迁移部分历史数据,设置实际权限角色,模拟一次迭代计划、缺陷跟踪和版本发布。关注迁移后关联关系、字段语义、附件和历史状态是否满足需要;若涉及私有化部署,还应由信息安全、运维和采购共同确认部署架构、升级机制、备份恢复与服务边界。平滑迁移需要验证,不应仅凭“支持迁移”推定所有数据都能无损自动转换。

七、不同情况下的取舍:没有一种流程适合所有团队

1. 固定节奏与持续流动,按工作可预测性选择

固定迭代适合需要周期性对齐、工作相对可规划、产品团队能稳定安排反馈的场景。它有助于形成计划和复盘节奏,但遇到大量紧急任务时,团队容易不断破坏承诺。

持续流动更适合工作到达时间不均、支持和缺陷处理较多的团队。它可以按优先级持续拉取工作,但需要严格限制在制品并管理优先级;如果没有入口纪律,流动看板也可能变成无限任务池。

考虑因素 固定迭代更合适 持续流动更合适 需要承担的代价
需求到达方式 可按周期规划 到达频率不稳定 前者可能受紧急变更干扰,后者需要更强的队列治理
团队协作节奏 需要定期统一目标和复盘 任务可独立进入、完成和发布 前者会议较集中,后者更依赖日常可视化
发布方式 按版本窗口交付 可持续或高频发布 前者可能积累批量发布风险,后者需要成熟的自动化与回滚能力

2. 标准化与自治,按风险和协作范围分层

统一流程能提升跨团队可见性,却可能压低成熟团队的效率;完全自治有利于快速试验,却会增加组合层面的协调成本。更务实的做法是统一少数必要规则,例如工作状态含义、依赖表达、完成定义底线和关键质量门槛,同时允许团队根据产品形态调整会议节奏和任务拆分方法。

高风险系统可能需要更严格的变更审查、审计和发布控制;探索型产品则可能更需要缩短用户验证周期。流程的强度应跟风险匹配,而不是跟组织层级匹配。统一的是底线和接口,不一定是每一步操作。

3. 更多度量与更少度量,关键在是否支持决策

数据越多不一定越透明。指标如果没有负责人、口径和行动规则,就会增加维护负担。建议从少量指标开始,每个指标都要能回答一个具体问题:目标是否达成?主要等待在哪里?返工是否上升?发布风险是否可控?

当团队已经能够稳定采集数据,再考虑细分工作类型或建立组合视图。不要过早追求一张覆盖所有团队的“统一效率排名”。不同产品、技术栈和风险等级下,简单横比会把背景差异误当成能力差异。

迭代最佳实践:研发团队敏捷项目流程优化,常见问题

八、落地步骤与下一步:把改进做成可以复用的机制

1. 用一轮迭代完成诊断,而不是先写流程手册

第一步是选定一个团队和一个清晰问题,例如插单导致计划不断失效,或测试工作集中在迭代末尾。整理最近几个周期的需求变化、阻塞、返工和发布情况,确认数据口径,必要时抽查工单时间线,避免只看汇总数字。

诊断结果要写成可验证的假设。例如:“跨团队接口在计划时没有负责人确认,导致等待时间增长”,比“沟通不足”更容易验证。前者可以检查依赖是否有明确责任人、约定日期和超期记录;后者很难转化为行动。

2. 下一轮只改一个主要机制

为假设选择最小干预:需求插单问题就先设入口和决策人;依赖等待问题就提前确认责任和时间;测试末端拥堵就把验收条件和自动化检查前移。说明试点范围、负责人、观察指标和停止条件,避免改进措施变成无期限的新流程。

一轮结束后,不只看结果指标,也看执行过程。规则有没有被使用?例外是否合理?记录负担是否过重?如果团队执行成本高于带来的协作收益,就应简化。流程设计的目标不是制造更多管理动作,而是让关键工作更少依靠临时协调。

3. 达到什么条件后再扩大试点

推广前至少确认:目标问题在试点中确有改善;没有通过降低质量或压缩必要工作换取短期数字;实施规则不依赖个别人的持续催办;其他团队也具备相似的工作条件。若不同团队的需求类型差异很大,应推广判断原则,而不是复制每个字段和会议安排。

  1. 试点前保留一组稳定基线,写明数据窗口、统计口径和样本范围。
  2. 试点中记录例外,尤其是生产事件、人员变动和重大需求调整。
  3. 复盘时比较目标结果、流动过程和质量信号,避免只挑有利指标。
  4. 决定推广、调整或停止,并说明原因;将经验写入团队协作约定。

4. 最后的判断:敏捷不是速度竞赛,而是更早面对事实

迭代流程优化最容易走偏的地方,是把可见的仪式当成敏捷,把可量化的任务数当成交付,把工具里的状态当成真实进展。真正有用的流程,会让团队更早知道目标是否成立、依赖是否可靠、质量是否达标,也让管理者更早做出资源和优先级决策。

下一步建议从一个反复出现、且团队能够影响的问题开始:选定指标口径,回看最近几个迭代,找出等待或返工最多的环节,再用一个周期验证最小改动。不要先追求完美流程;先让问题可见、决策及时、交付可验证。持续做到这三点,迭代才会从日历上的固定周期,变成团队稳定改善交付能力的工作机制。

常见问题解答(FAQ)

1. 敏捷迭代周期设多长比较合适?

我所在的团队有的需求几天就能完成,有的又要跨多个环节,迭代太短怕开会和交付准备占用时间,太长又担心反馈来得晚。应该按什么依据确定周期?

先选一个团队能稳定执行的周期作为试运行起点,常见做法是按周或双周安排;不要只按任务数量决定长短。连续观察至少三个迭代,记录需求变更频率、计划完成率和反馈等待时间:若迭代内频繁插入紧急工作,可缩短反馈间隔或设置明确的紧急事项规则;

若团队常因测试、验收未完成而延期,则应先拆小需求、明确完成标准,而不是单纯延长周期。

2. 迭代计划会上应该纳入多少工作?

我参加计划会时,经常看到大家把所有看起来重要的需求都排进去,结果迭代结束仍有不少事项没做完。我想知道怎样估算承诺量,才能避免计划变成愿望清单。

先依据团队近期已完成的工作量估算容量,再扣除休假、支持任务和已知会议等固定占用;例如参考最近三到五个迭代的中位完成量,而不是挑最高值。计划时为每项工作明确验收条件,并保留应对不确定事项的缓冲;迭代结束后比较计划与实际完成情况,若连续多次超出或低于预期,再调整容量估算。

3. 需求频繁变更时,怎样避免迭代被打乱?

我遇到过迭代开始后业务方不断提出新需求,团队一边赶原计划,一边临时切换任务,最后交付和质量都受影响。哪些变更可以进入当前迭代,哪些应该留到下一轮?

先区分真正紧急的线上故障或重大业务风险,与普通优化、补充想法;后者进入待办列表,由负责人按价值和紧迫度重新排序。若必须插入紧急事项,应同步说明其影响,并与提出方确认移出或延期的等量工作,避免无声增加范围;定期统计迭代中途新增事项的数量和占用工作量,若比例持续偏高,应检查需求入口和优先级决策机制。

4. 怎么判断敏捷迭代流程优化是否有效?

我所在团队以前主要看每个迭代完成了多少任务,但任务变多后,延期和返工也跟着增加。想优化流程时,除了完成数量,还应该看哪些指标,避免为了数字牺牲交付质量?

至少联合观察计划完成率、需求从开始到交付的周期、缺陷或返工情况,并结合团队复盘判断原因。统一统计口径,例如只把满足验收条件且已交付的事项计为完成,跨迭代事项按实际状态记录,不把未完成工作算进产出;每次只尝试一到两项流程改动,比较改动前后连续数个迭代的数据,同时确认质量和团队负荷没有恶化。

核心关键词

读者评论

石
石磊

我们组以前也把速度点数拿来横向比较,后来大家估点越来越保守,计划看着稳定,实际并没改善。改成复盘等待和返工后,才发现不少时间耗在需求确认上。

张
张嘉禾

完成定义”很有必要,不过不同类型工作怎么统一口径不太好把握。基础设施改造往往没有直接的用户验收结果,可能还得补上监控、回滚和运维接手这类检查项。

曾
曾思源

文章强调小范围试验我比较认同。跨团队依赖多时,单个团队即使调整流程,也可能卡在外部审批或环境准备;这类等待是否需要在组织层面设负责人和升级时限?

文章包含AI辅助创作:迭代最佳实践:研发团队敏捷项目流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/543977

赞 (0)
