Feature 拆得越细,研发效率就越高吗?我在梳理多个团队的需求交付流程时,反复看到相反结果:团队把一个 Feature 拆成十几张任务卡,卡片看起来都在流转,发布时却发现接口、验收口径和跨团队依赖没有人负责。问题不在于拆得不够细,而在于团队把“可追踪的工作项”误当成了“可交付的用户价值”。
这篇教程把 Feature 当作连接业务目标、用户价值与工程交付的中间层,讲清楚它是什么、怎么拆、怎样估算、如何验收,以及哪些场景不该使用它。文中的团队数据均为情景模拟,用于演示诊断与决策方法,不代表行业统计或任何产品实测结果。如果你正在为中大型研发组织制定统一工作项规则,也会看到怎样在方法设计与工具配置之间划清边界。
一、先讲核心结论:Feature 是价值边界,不是任务清单
1. Feature 要能回答三个问题
在敏捷研发里,Feature 通常指一组彼此相关、能够共同交付某项用户能力或业务能力的工作。不同组织对 Epic、Feature、用户故事的定义并不完全一致,因此名称并不是关键。关键在于:团队能否通过它判断“交付了什么能力”“谁会因此受益”以及“怎样证明它完成了”。
我判断一个工作项是否适合叫 Feature,通常看三个问题。第一,目标用户或业务对象是谁;第二,这项能力解决什么具体问题;第三,团队能用什么可观察的结果证明价值已交付。如果这三个问题都只能回答“把需求做完”,它更像任务集合,而不是定义清楚的 Feature。
Feature 的价值边界应当大于单项实现任务,小于无法在合理周期内验证的宏大愿景。它不是产品路线图上的“提升体验”,也不应细到“增加一个按钮”。它应当描述一个可被用户感知、可被团队验证、可被产品负责人取舍的能力切片。
2. 不要用工单数量衡量 Feature 管理质量
Feature 拆得多,可能意味着需求被正确分层,也可能意味着团队把同一目标切成了许多互不关联的卡片。卡片数量只反映记录方式,不等于交付效率。更值得追踪的是从需求进入到价值验收的时间、跨团队等待时间、验收返工比例,以及发布后是否达到预期效果。
一个容易被忽略的判断是:拆分的目的不是让每个人都“有事做”,而是让团队尽早暴露不确定性,并在较小范围内获得反馈。如果拆分后每张卡片都必须等其他卡片完成才能验证,那么工作虽然细了,风险却没有降低。

二、背景和真实场景:为什么团队会把 Feature 做成“中间层空壳”
1. 需求从一句话落到多个团队时,最容易丢失价值边界
假设业务提出“降低新用户注册流失”。产品团队可能把它拆成短信验证、第三方登录、注册页面优化和异常提示;客户端、服务端、测试、数据团队随后各自创建任务。若没有一个共同的 Feature 目标,这些工作项会各自完成,却没人确认用户是否更容易完成注册。
这种情况并不罕见:项目管理工具里有完整的状态流,会议上也能逐条汇报,但交付后业务仍然回答不了“这次改动解决了什么”。它往往不是工程能力不足,而是团队在拆需求时把实现手段当成了目标。
我会要求 Feature 的描述同时包含“价值假设”和“验证方式”。例如,不写“新增短信验证码”,而写“降低首次注册时因身份验证失败造成的中断;通过注册完成率、验证失败率及相关客服反馈观察变化”。短信验证码只是可能的实现方案,不是价值本身。
2. 百人以上组织还会遇到依赖与口径问题
小团队通常能靠日常沟通补齐缺失信息;组织规模扩大后,团队分布、权限边界、版本节奏和数据口径会增加沟通成本。一个 Feature 可能涉及产品、研发、测试、运维、数据和安全团队。若各团队对“完成”“上线”“验收”的定义不同,状态字段再完整也无法形成可靠的整体判断。
对于中大型组织,Feature 还承担跨团队对齐作用:哪些团队参与、哪些依赖必须先完成、哪些结果由谁确认、变更会影响哪个版本。这里的管理重点不是增加审批,而是让责任和依赖在开始前可见。否则,团队往往等到临近上线才发现关键接口、数据埋点或安全评审没有纳入计划。
3. 先区分“能力交付”与“技术实施”
Feature 既可以面向用户,也可以面向内部平台能力。例如“让运营人员能够按地区配置活动规则”是可感知的业务能力;“将服务迁移到新框架”则更接近技术实施。后者并非不重要,但若要作为 Feature 管理,就应说明它服务的目标,例如降低故障恢复时间、支撑更高的峰值负载,或减少重复维护成本。
如果一项技术工作没有可说明的影响,也无法判断优先级,它不应因为规模较大就自动成为高优先级 Feature。团队应把技术风险、维护成本和业务机会放在同一张决策桌上讨论,而不是用“技术升级”四个字替代价值说明。

三、常见误区:看似规范,实际让团队更难交付
1. 把 Feature 当成比用户故事更大的文件夹
有些团队会创建 Feature,再把所有相关事项放进去,但 Feature 本身没有目标、验收标准或负责人。此时它只是目录,无法帮助团队判断范围是否合理,也无法让管理者识别交付风险。
修正方式不是增加更多字段,而是先补一条可检验的价值陈述。一个实用句式是:“对于某类用户,在某种场景下,提供某项能力,使某个可观察结果发生变化。”如果团队无法完成这句话,先开澄清讨论,不要急着拆任务。
2. 按职能拆分,导致每个团队都完成、整体能力却未完成
把一个需求拆成“前端开发”“后端开发”“测试用例”“埋点开发”,有助于跟踪工作,却不等于形成用户可用的切片。若每个 Feature 都采用这种横向拆分,团队会在集成、联调和验收阶段集中承受风险。
我更倾向于先按用户场景或业务能力切分,再在每个切片内部安排前后端、测试和数据工作。这样做不意味着每个小切片都要单独发布,而是要求团队尽早拥有一条从实现到验证的完整路径。
3. 把“代码完成”当成“Feature 完成”
代码合并、测试通过、部署完成,分别是工程过程里的重要节点,但不能自动证明 Feature 已经交付。功能可能还没有开关配置、权限策略、监控告警、用户说明,或者业务验收人尚未确认。
建议把完成定义写成团队共同遵循的检查项,例如:实现完成、必要测试通过、依赖团队确认、可观测性准备完成、业务验收通过、发布策略明确。并不是所有 Feature 都需要同一套重流程,但“做完”的含义必须在开始前说清楚。
4. 用估算点数替代不确定性讨论
估算不是承诺日期的计算器。一个 Feature 被估成 13 点,不能说明团队已经理解它;它可能只是大家对未知内容的一致沉默。特别是涉及外部系统、数据迁移、合规要求或新技术路线时,估算应当伴随风险说明和验证计划。
如果团队意见差异很大,我不会急着把数字平均,而会问:哪些假设不同?最大的未知是什么?能否用一个短周期实验先验证?当范围还没澄清时,先给出精确估算,通常只是把不确定性藏进计划。
5. 为了报表整齐,强行让所有 Feature 一样大
统一尺寸看起来便于统计,实际上会鼓励团队把不同风险、不同依赖和不同业务价值的工作包装成同一种单位。登录能力、数据治理、内部工具和基础设施改造,天然不一定适合相同的切片方式。
团队更需要统一的是定义质量和验收规则,而不是每项工作的工期。可比较的前提是口径一致;口径一致不代表工作必须一样大。
四、专业判断逻辑:如何识别、拆分和验收一个 Feature
1. 先判断它是问题、方案、能力还是任务
收到需求后,我会先把表达归入四类。业务问题描述现状差距;方案假设提出可能的解决办法;Feature 描述可交付能力;任务描述具体实施动作。把这四类混在一起,最常见的结果就是业务问题被误写成开发任务,团队没有机会判断方案是否正确。
| 表达类型 | 示例 | 下一步处理 |
|---|---|---|
| 业务问题 | 新用户在注册流程中频繁中断 | 补充影响人群、发生场景和当前证据 |
| 方案假设 | 增加第三方账号登录 | 确认它是否能解释并改善问题 |
| Feature | 让新用户能通过受支持的账号方式完成注册 | 明确范围、依赖、验收与验证信号 |
| 实现任务 | 接入身份服务、增加回调处理 | 由团队分解并纳入迭代执行 |
这个分类不要求每家公司使用完全相同的术语。它的作用是提醒团队:方案还没有被验证时,不要把它伪装成唯一答案;实现任务也不应冒充业务目标。
2. 用五项检查确定 Feature 边界
一项 Feature 是否值得进入计划,可以用五项检查作初筛:目标用户清楚、价值假设明确、范围可解释、依赖可识别、验收可执行。五项中若有两项以上无法回答,优先补信息;如果价值明确但依赖未知,可以安排探索任务,而不是直接承诺交付窗口。
- 用户:谁会使用或受到影响?内部运营人员也可以是用户。
- 价值:它解决什么问题?为什么现在做比以后做更重要?
- 范围:哪些内容属于本次交付,哪些明确不做?
- 依赖:需要哪些团队、系统、数据或决策支持?
- 验收:谁确认完成?通过什么行为、结果或检查项确认?
这五项不是审批表,而是澄清对话的顺序。若团队发现“用户明确、方案不明确”,应先讨论方案验证;若“方案明确、依赖不明”,应先识别外部风险;若“做完标准明确、业务价值不明”,则需要回到优先级判断。
3. 从用户场景向下切片,不从组织架构横向切片
我通常从一次完整用户旅程开始,再寻找可以独立验证的最小能力。例如,报销流程可以先完成“提交并查看审批状态”,再增加复杂规则、批量处理和异常提醒。切片不必覆盖全部需求,但应让团队能够观察某个真实场景是否改善。
判断一个切片是否成立,可以问:“如果只交付这一片,谁能使用它?我们能观察什么变化?它是否依赖尚未完成的其他部分?”若答案是“没人能用,必须等全部完成”,切片可能仍然只是实现层拆分。
需要注意,最小切片不是把功能砍到残缺。它必须保留完成某个具体场景所需的必要部分,同时明确暂不支持的边界。为了缩短周期而省略权限、安全、数据一致性等必要条件,属于转移风险,不是有效切片。
4. 让验收标准覆盖行为、边界和运行条件
验收标准不应只写“功能正常”。对用户可见的行为,应说明输入、输出及失败场景;对后台能力,应说明权限、数据条件、监控和恢复方式。涉及不同角色或状态时,尽量逐条列出边界,而不是把所有情形塞进一句话。
例如,注册能力至少需要考虑成功流程、验证码错误、重复提交、超时、账号已存在和风控拦截。并不是每项 Feature 都要把所有细节写成庞大文档,但关键边界必须由产品、研发和测试共同确认,避免验收阶段才暴露理解差异。
5. 用证据决定 Feature 是否结束
完成证据可以分成三层:工程证据证明实现质量,交付证据证明能力已按计划可用,结果证据帮助判断价值假设是否成立。某些结果需要上线后才能观察,因此可以把“功能交付完成”和“效果观察完成”分成两个状态,避免把等待业务数据误当成开发未完成。
例如,团队可以在发布后观察一段预先约定的窗口,再由产品和数据负责人判断是否达到预期。观察周期应依据用户行为频率、业务周期和数据量设定,不能为了快而在样本不足时下结论,也不能无限期等待而不设复盘日期。

五、具体案例与数据观察:一次注册体验改造怎样避免“做完却不知成效”
1. 案例边界与数据口径
下面用一个虚构的中型产品团队演示方法。团队发现注册流程存在中断反馈,准备改造验证与异常提示。为了避免把示例误读成真实项目战绩,所有数字均为情景模拟,不是来自某家企业、某款工具或公开行业基准。
模拟团队由产品、客户端、服务端、测试和数据角色组成,计划周期为两周。原始方案是一次性上线第三方登录、短信验证优化、异常提示和埋点改造。团队在拆解时发现,第三方登录涉及外部审核,若将它作为唯一主线,排期会被外部依赖牵制。
2. 从“做四项功能”改成“验证两个场景”
团队先把目标改写为“让首次注册用户在验证失败时更容易恢复,并能完成注册”。随后把范围拆成两个可观察场景:第一,验证码错误或过期后,用户能看懂原因并重新尝试;第二,用户离开验证步骤后返回时,不会无故丢失已填写信息。
第三方登录仍然保留为候选方案,但不阻塞首个切片。团队先确认外部审核条件,同时为现有验证流程补充错误提示、重试限制和埋点。这样既能在较短周期内改善当前场景,也能在下一轮根据证据决定是否追加外部登录能力。
3. 先定义观察指标,再安排实现任务
模拟验收指标包括注册流程完成率、验证失败后重试成功率、重复提交率和客服相关反馈量。团队同时声明,完成率变化可能受到流量来源、促销活动和设备差异影响,因此不把一个简单的前后对比直接归因于功能改造。
为了减少误判,团队建议按相同渠道、相近时间窗口和相同用户范围进行比较;如果可行,再采用分批发布或对照组。若流量不足以支持统计判断,则把数据作为方向性信号,并结合用户反馈、日志和可用性测试,不把微小波动包装成确定结论。

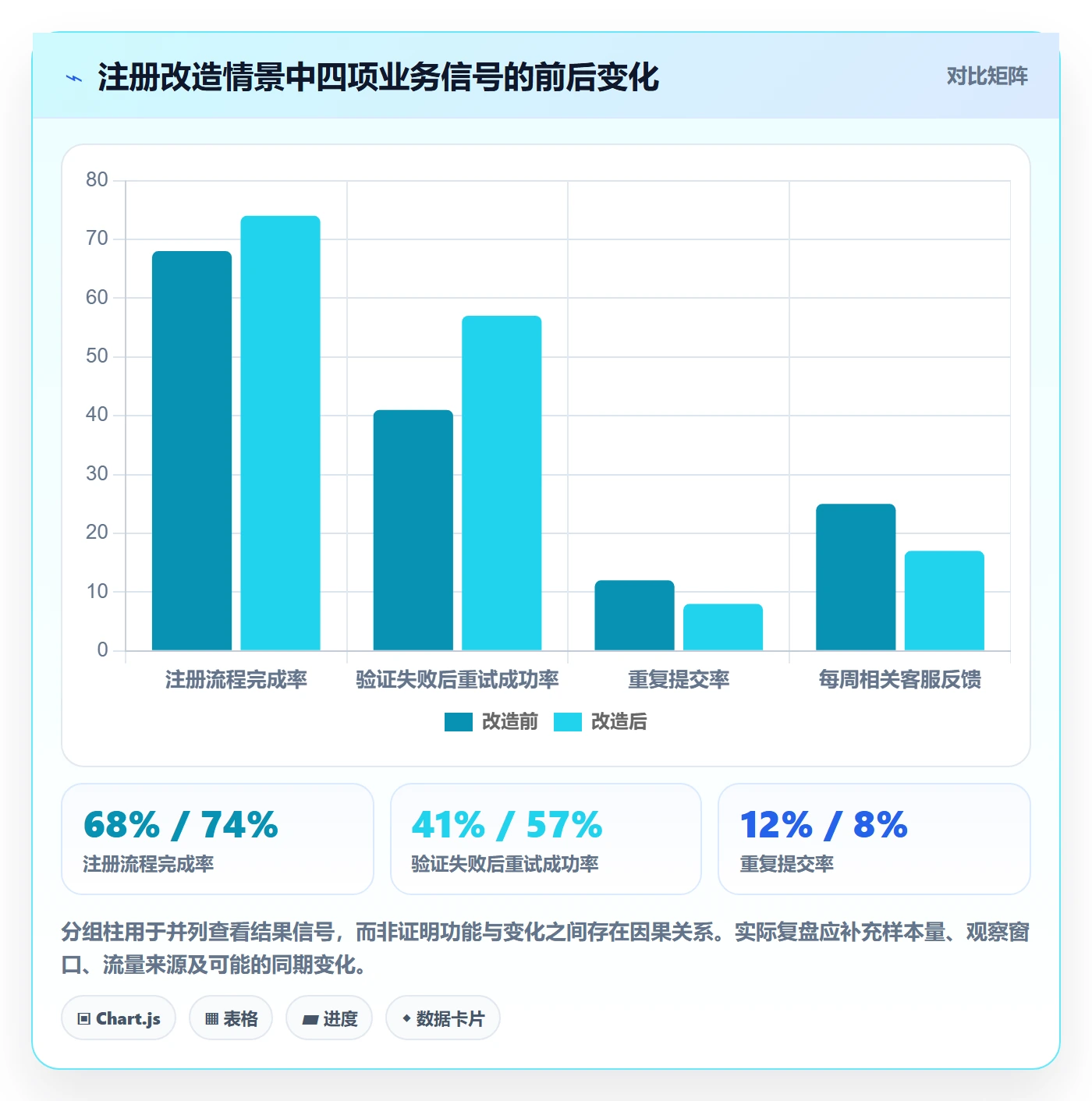

| 观察指标 | 模拟改造前 | 模拟改造后 | 判读提醒 |
|---|---|---|---|
| 注册流程完成率 | 68% | 74% | 需控制渠道与时间窗口,不能仅凭前后差异断言因果 |
| 验证失败后重试成功率 | 41% | 57% | 可用于检查错误提示与恢复路径是否帮助用户继续操作 |
| 重复提交率 | 12% | 8% | 应同时检查页面延迟、按钮反馈及服务端幂等处理 |
| 相关客服反馈 | 每周 25 次 | 每周 17 次 | 需使用一致的分类标准,并注意反馈量受用户总量影响 |
表中数据是为了展示怎样组织复盘,不是对某项方案效果的承诺。更重要的是,团队把每项指标都关联到一个具体问题:用户是否走完流程、失败后能否恢复、是否重复操作、是否仍然需要求助。
4. 用结果倒查切片质量,而不是只看排期是否完成
如果交付按期完成但重试成功率没有改善,团队要检查错误提示是否清楚、重试入口是否可见、服务端限制是否过严,或者用户中断原因根本不在验证环节。若完成率上升但重复提交率也上升,则需要排查页面反馈与请求处理,而不是只庆祝总转化变好。
这个案例想说明:Feature 的拆分质量可以通过“能否解释结果”来检验。好的切片让团队知道它在解决什么、观察什么;坏的切片只让团队知道哪些卡片已经关闭。任何数字都要与口径、周期、范围和限制条件一起解释。

六、不同情况下的行动建议:从需求澄清到组织落地
1. 需求还很模糊时,先做探索,不要急着承诺 Feature
如果团队只收到“提升体验”“优化后台”这类表达,先通过用户访谈、客服记录、产品数据或现场观察补足问题证据。探索工作应有时间边界和产出,例如确认主要用户、列出关键假设、比较候选方案,而不是无限期研究。
探索完成后,团队可以把高风险假设转成小型验证任务。如果暂时没有可靠数据,也可以标明“待验证假设”,说明目前依据和下一步获取证据的办法。透明呈现未知,比填写一个看似精确的目标数字更专业。
2. 需求目标清楚但方案未知时,拆成实验而不是大 Feature
当团队知道要改善什么,却不确定通过何种设计实现时,可以先安排原型测试、技术验证、有限流量实验或数据分析。实验的验收标准是获得决策证据,而不是上线完整能力。结束时要明确继续、调整或停止,避免实验结果被忽略后又回到原有方案。
实验同样需要负责人、时间窗口、风险边界和结果记录。特别是涉及真实用户或生产数据时,必须遵守组织的数据治理、安全与隐私要求。短周期不代表可以跳过风险控制。
3. 依赖多、跨团队多时,先画依赖路径再排期
跨团队 Feature 应明确依赖的输入、提供方、期望时间和失败后的替代方案。只写“依赖平台组”并不足够;应具体到接口、环境、权限、数据或评审结论,并确认依赖团队是否认可时间窗口。
对无法提前消除的依赖,可以把风险暴露安排在前面。例如先做契约确认、沙箱联调或数据样本验证,再启动全部实现。团队不是要把所有风险都解决后才开工,而是要避免最重要的风险直到交付末期才首次出现。
4. 技术改造没有直接用户时,写清维护或风险收益
基础设施和工程治理工作不一定有直接用户界面,但应说明它保护或改善的对象。例如减少故障恢复时间、提高发布回滚能力、降低重复操作、满足合规要求,或者支撑明确的容量目标。无法量化时,也要给出可核验的证据,如故障演练结果、维护步骤减少或风险项关闭情况。
不要为了证明每项技术工作都带来短期收入而制造虚假指标。真实的决策材料可以说明:不做的风险是什么、做完能改变什么、成本由谁承担、何时复核。把取舍摊开,通常比把技术收益包装成不可靠的商业预测更有效。
5. 规模较大时,优先统一术语和连接关系
百人以上组织更容易出现同名不同义:某团队把 Feature 当版本目标,另一团队把它当用户能力,还有团队把它当需求文件夹。此时应先发布简短的数据字典,明确各类工作项的用途、上下级关系、负责人、状态和验收责任,再逐步调整工具字段。
以 PingCode 为例,如果组织已经使用该平台管理研发需求、迭代和交付,可以把 Feature 作为业务能力层级,关联用户故事、缺陷、测试与发布记录,并为不同团队保留必要的流程差异。对于中大型企业及 100 人以上组织,重点应放在权限模型、跨项目依赖、字段治理、历史数据迁移和报表口径,而不是先追求一张所有团队都必须使用的复杂工作流。
如果组织涉及敏感数据、内网运行或合规要求,可在评估时核实私有化部署能力、运维职责、升级机制和安全边界;如果计划从 Jira 迁移,应先抽取一批代表性项目做字段映射、附件校验、权限核对和关系抽查。工具是否适合组织,取决于这些真实约束是否被验证,不应仅凭“支持迁移”或“支持部署”作结论。
七、不同情况下的取舍:速度、完整性与治理成本
1. 小团队不要过度配置流程
团队人数少、依赖简单、沟通直接时,轻量描述和短周期复盘通常足够。过多必填字段会让团队把时间花在维护记录上,而不是澄清问题。小团队应保留目标、范围、验收和依赖等核心信息,其他字段只有在真实决策需要时再增加。
但“轻量”不是不写。关键假设和验收口径如果只存在于个人记忆里,团队仍会在人员轮换、需求变更或发布后复盘时付出代价。用简短记录换取共同理解,往往比追求完全口头协作更可靠。
2. 多团队项目要接受协调成本,但避免把协调流程当成果
跨团队工作需要明确责任、依赖和决策机制,协调成本无法完全消除。取舍的重点是让协调发生在风险出现之前,而不是把每个状态变化都变成审批。若一个 Feature 的同步会议越来越多,却没有更早发现问题,流程可能只增加了可见性负担,没有增加交付能力。
可以按风险调整治理强度:依赖少、影响面小的 Feature 采用轻流程;涉及核心数据、安全、合规或多个系统的 Feature 增加评审、回滚与演练要求。治理不应平均分配,而应与影响范围和失败代价相匹配。
3. 指标越多不代表决策越好
Feature 复盘常见的问题是指标过载。团队同时追踪十几项数据,却没有说明哪些数据会改变下一步决策。建议先选一项主要结果指标,再配一到三项解释指标和必要的护栏指标。主要指标看目标是否改善,解释指标帮助理解原因,护栏指标检查是否以牺牲质量或安全换取短期收益。
例如,提高注册完成率可以作为结果指标;验证失败后重试成功率用于解释过程;重复提交率和异常率则作为护栏。若指标方向互相冲突,团队应回到用户场景分析,而不是只挑选最有利的一项汇报。
4. 迁移旧项目管理方式时,不要一次性复制所有旧规则
迁移工具或流程时,旧系统中的字段、状态和报表未必都仍有业务价值。直接复制会把历史复杂度带入新环境,使团队继续维护没人使用的字段。迁移前应把规则分成必须保留、可简化、需要重建和可以淘汰四类,再用小范围项目验证映射。
对于 Jira 平滑迁移这类需求,平滑不等于无差异复制。应重点检查工作项层级、附件、评论、权限、链接关系、历史状态和自定义字段是否按预期保留;同时确认迁移窗口、回滚方案和用户培训安排。国产替代的选择也不应只看功能清单,更要核对部署模式、集成能力、数据治理、服务保障与长期运维成本。
八、避坑落地清单:让下一次 Feature 评审更有用
1. 评审前准备一页信息
准备材料不必很长,但应让参与者在会议前看到问题、目标、候选方案、主要假设、依赖和验收思路。会议的重点不是朗读文档,而是找出尚未解决、会改变范围或优先级的关键问题。
- 说明问题发生在哪类用户、什么场景,当前证据是什么。
- 明确本次 Feature 的能力边界,以及明确不做的内容。
- 列出外部依赖、关键假设和仍未验证的风险。
- 提出一项主要结果指标、必要的解释指标和护栏。
- 确认业务验收人、工程负责人和复盘时间。
2. 评审时按决策顺序讨论
先确认问题值得解决,再讨论方案是否合理;接着检查切片能否独立验证,再评估依赖、容量和风险;最后才讨论排期和承诺。顺序倒过来,团队容易先接受一个日期,再被迫为日期寻找合理化解释。
如果评审中出现大量未知,不代表项目失败。需要区分“现在必须回答的问题”和“实施中可以逐步澄清的问题”。前者影响价值、风险或切片边界;后者不应拖慢所有工作,但应有负责人和检查节点。
3. 发布后安排复盘,不要让结果消失在下一轮迭代里
复盘应在立项时就安排,而不是等到有空再做。团队可以约定上线后何时查看结果、由谁准备数据、哪些变化会触发追加措施。若用户行为需要较长时间积累,应说明等待原因和复查日期,不要把“数据还不够”作为无限期搁置的理由。
当预期没有实现时,复盘不应只追究执行责任。可能是问题判断错误、方案假设失效、切片不完整、指标口径不合适,也可能有同期变化。把失败拆成可验证的原因,才能让下一项 Feature 少走弯路。
九、总结:先让 Feature 可解释,再让它可追踪
Feature 管理的核心,不是建立一个更复杂的层级,而是让业务问题、用户能力、工程交付和结果证据之间保持可追溯的关系。一个好的 Feature 不一定大,也不一定能在所有组织里按相同周期完成,但它应该让团队说得清楚:为什么做、做到哪里、怎样验收、什么证据会改变下一步选择。
我建议下一步先抽取团队最近完成的十项需求做一次回看,不急着改工具或发布新流程。逐项判断它们是否有明确用户、可解释范围、可执行验收和结果复盘;记录最常缺失的两项,再用一轮迭代试行新的 Feature 描述模板。先修正定义,再自动化流程;先暴露不确定性,再承诺交付时间。这比追求统一卡片格式,更能让 Feature 真正成为研发团队的价值边界。
常见问题解答(FAQ)
1. Feature和User Story有什么区别,研发团队应该如何划分?
我刚开始做敏捷项目时,常把一个Feature直接当成一条大需求,结果一个迭代做不完,开发、测试和产品对完成范围的理解也不一致。尤其是在跨端、跨服务的项目里,我不知道Feature究竟应该拆到什么粒度才合理。
Feature通常代表一个对用户或业务有完整价值的功能主题,范围大于单条User Story,但应小于一个长期产品模块。判断标准不是字数,而是能否在一个发布周期内完成,并且能拆成若干条可独立验收的Story。
实践中,建议先写清目标用户、业务价值和完成边界,再按用户流程、业务规则、异常场景或端到端链路拆分;如果一个Feature需要跨越多个版本、包含十几项互不相关的目标,通常应继续拆分。
2. 如何把一个Feature拆成可执行的任务,避免拆完仍然太大?
我遇到过一种情况:看起来已经把Feature拆成了接口、页面、数据库和测试任务,但所有任务完成后,用户还是无法真正使用功能。后来我发现,按技术层拆分虽然方便分工,却很难暴露业务闭环和集成风险。
优先按可验证的用户价值拆分,而不是先按前端、后端、测试等职能拆分。可以采用主流程优先、异常流程补充、权限和数据规则单独确认的顺序;每条Story都应包含角色、行为、结果和验收条件,并尽量能在一个迭代内完成。技术任务可以作为Story下的执行项,但不能代替可交付的业务结果。
若拆分后单条Story仍需多个团队协作、无法独立验收,或预计超过迭代周期的三分之一,就应继续切小或先处理依赖。
3. Feature的验收标准应该怎么写,才能减少返工?
我曾经遇到过开发认为功能已经完成、测试认为存在大量问题,而产品只能反复解释“要符合预期”的情况。根本原因不是团队不努力,而是验收标准没有把正常流程、边界条件和失败后的表现写清楚。
验收标准应至少覆盖成功路径、关键输入边界、权限限制、异常处理和数据结果五类内容,并使用可观察、可验证的描述。例如不要写“加载要快”,而应明确在约定网络和数据量下,页面在多少秒内完成首屏展示;不要只写“支持批量导入”,还要说明文件格式、重复数据、空值和失败记录如何处理。
Feature评审时让产品、开发、测试共同确认标准,开发完成后按同一份标准验收,返工通常会明显少于依赖口头说明的做法。
4. 研发团队如何判断一个Feature是否值得进入当前迭代?
我以前会按照需求方的紧急程度安排Feature,结果迭代中途频繁插入事项,原计划不断延期,却很难说明到底是哪类工作挤占了容量。后来我开始把价值、风险、依赖和团队产能放在一起评估,而不是只看业务声音大小。
进入迭代前,至少检查四项:目标和收益是否明确、验收标准是否可评审、外部依赖是否已经确认、工作量是否符合团队剩余容量。可以用业务价值、用户影响、风险降低程度和时间紧迫性进行相对排序,再结合过去三到五个迭代的实际交付量安排范围,通常只承诺历史平均产能的七成到八成,给缺陷、评审和不可预见工作留出缓冲。
若Feature存在未解决的关键依赖、需求仍频繁变化,或预计占用大部分迭代容量,应先做技术预研、依赖确认或拆出最小可验证版本,而不是直接承诺完整交付。
核心关键词
文章包含AI辅助创作:敏捷项目Feature教程:研发团队实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/543959
读者评论
我们以前也把前后端和测试分别建卡,最后才发现没人对用户流程整体验收。后来按场景拆 Feature,联调问题确实更早暴露了,不过跨团队负责人还是得明确。
文中把估算和不确定性分开讨论这点很实用。实际排期时,业务往往还是要一个日期;团队会怎么向业务说明探索任务的结果,以及它对交付时间的影响?
价值验证不一定能在发布前完成,尤其是转化率这类指标还会受活动和流量变化影响。除了设定上线后的观察窗口,是否也需要提前约定数据口径和对照方式?
