研发团队把一个“Feature”写进迭代计划,不等于已经具备交付它的条件。真正容易拖垮迭代的,往往不是开发速度,而是这个词在产品、研发、测试和管理者口中指向了不同东西:有人把它当用户能力,有人当版本需求,有人则把它当成几个任务的集合。Feature 的入门关键不是先学会在工具里建字段,而是先把它定义成可验证、可拆分、能追踪业务结果的一段产品能力。
一、先讲核心结论:Feature 是能力边界,不是任务大筐
1. 一句话定义 Feature
在敏捷研发语境里,Feature 通常指一项能为用户或业务带来可识别价值的产品能力。它比用户故事大,通常需要拆成多个故事或研发工作项;它又比产品愿景小,应该能在相对明确的周期内完成、集成并验证。
例如,“提升会员体验”太宽泛,无法直接规划;“支持会员查看过去 12 个月的订单并按状态筛选”则更接近 Feature,因为它指向一项具体能力,也能进一步拆成页面、查询接口、权限校验、数据处理、测试和上线监控等工作。
我的判断标准是:一个 Feature 应当能回答“谁获得了什么能力、如何验证能力有效、交付边界在哪里”这三个问题。如果只能回答“要做什么页面”或“需要几个接口”,它可能仍停留在实现方案;如果只能回答“让体验更好”,它还没有足够清晰的验收边界。
2. Feature、Epic、用户故事和任务分别解决什么问题
团队最常见的混乱,不是名称不统一,而是用一个层级同时承担业务规划、用户验收和工程执行。把层级分开,沟通成本会明显下降:上层说明价值和范围,中层说明用户可感知的能力,下层说明实现与验证工作。
| 对象 | 主要回答的问题 | 常见粒度 | 不适合承担的职责 |
|---|---|---|---|
| Epic | 一组相关能力共同解决什么较大的业务问题? | 跨多个 Feature 或较长周期 | 直接作为单个开发任务排进短迭代 |
| Feature | 交付什么可识别的用户或业务能力? | 可拆成多个故事,周期取决于团队发布节奏 | 只作为模块名称或部门分工标签 |
| 用户故事 | 某类用户在一个场景下需要完成什么目标? | 可估算、可验收的需求切片 | 把完整系统设计说明书整体塞进一个条目 |
| 任务或缺陷 | 团队需要完成哪项工程工作或修正? | 可执行、可跟踪的工作项 | 代替用户价值和产品验收标准 |
不同组织对 Epic、Feature、Capability 的层级定义并不完全一致,尤其是采用规模化敏捷框架的团队,术语可能有自己的约定。因此,入门时不必争论谁的词典更“正宗”,但必须在团队内写清层级关系、进入条件和完成条件。
3. 新手最值得记住的三个判断
-
Feature 先按用户价值切,不按技术组件切。“订单服务改造”可能是技术项目或工程工作,不必然是用户可感知的 Feature。
-
Feature 可以跨迭代,但不能长期没有可验证的阶段结果。若一个 Feature 连续数个迭代仍无法演示任何有效能力,应重新评估粒度或拆分策略。
-
Feature 完成不等于代码合并。至少要确认需求验收、集成验证、发布状态和风险监测的责任边界。

二、为什么团队会需要 Feature:从需求列表转向能力交付
1. 真实场景:故事都完成了,用户却仍然用不了
设想一个常见的迭代复盘场景:产品把“订单历史查询”拆成列表页面、接口、状态标签、权限判断和测试用例。各负责人都报告自己的故事已完成,但到了演示时,页面只显示静态数据,接口尚未接入,权限规则还在确认。单看工作项,进度似乎不错;从用户角度看,能力却没有交付。
这通常不是某个人不努力,而是计划结构只记录“局部工作完成”,没有一个对象负责表达端到端能力。Feature 的价值就在于把这些工作重新挂回用户结果:哪些故事必须一起完成,哪些能先交付,哪些只是后续增强。
2. Feature 帮团队补上四种上下文
-
业务上下文:说明能力服务哪类用户、解决哪种问题,而不是只有需求编号和标题。
-
范围上下文:明确本次交付包含什么、不包含什么,减少开发中途才发现“默认还要支持导出、批量处理和移动端”的情况。
-
依赖上下文:呈现其他团队、数据、权限、接口或发布窗口的前置条件。
-
结果上下文:让团队能在上线后检查功能是否被使用、业务指标是否变化,而不只统计完成了多少任务。
对人数较少、协作路径很短的团队,Feature 也许只是一种轻量的分组方式;对多个产品线、平台团队和交付团队并行工作的组织,它则更像一条贯穿需求、研发、测试和发布的追踪线。规模越大,缺少共同语义造成的重复解释、遗漏和等待通常越难靠口头沟通补回来。
3. Feature 不等于组织架构,也不等于发布版本
把“支付组”“客户端组”“基础架构组”建成 Feature,会让需求目录逐渐变成组织通讯录。把“九月版本”建成 Feature,则会把多个互不相关的用户能力混在一起。组织、版本和 Feature 可以彼此关联,但解决的是不同问题。
一个 Feature 可能由多个团队共同完成,也可能在一个版本里只发布一部分。真正稳健的结构是让团队能从用户能力向下看到工作项,也能从某个任务向上追溯它为何存在。不要为了让列表整齐而牺牲这种双向关系。

三、常见误区:Feature 为什么会越用越难管
1. 误区:把所有需求都叫 Feature
如果缺陷、技术债、用户故事、版本目标和跨部门项目都被统一标成 Feature,团队表面上建立了标准,实际却失去了分类价值。不同工作对象需要不同的验收方式:缺陷看复现条件和修复结果,技术债看风险或维护成本,Feature 看用户能力与业务结果。
判断时不必追求繁复的类型体系。先规定最低分类:产品能力、缺陷、技术改进和探索验证。若某类工作无法明确归属,再讨论是否需要新类型,不要一开始就设计几十个类别。
2. 误区:用技术模块切分,却称它为用户能力
“新增用户表字段”“改造搜索索引”“替换消息队列”都可能是必要工作,但它们通常描述的是实现或架构变化。若将这些条目直接当成对外承诺的 Feature,管理者容易误以为用户能力已经交付,而真实体验可能尚未发生变化。
技术工作当然可以有独立目标,尤其是可用性、性能、合规和成本治理。但应把它的结果写具体,例如“将高峰期搜索接口的第95百分位响应时间从约1.8秒降至1秒以内”,并标注观测方法和适用负载。技术价值不等于用户价值缺席,只是需要另一套清楚的结果描述。
3. 误区:Feature 太大,故事太小,二者都无法估算
“重构会员中心”跨度可能涉及多个季度、多个团队和大量未知;“修改按钮颜色”则可能小到没必要独立承担一个 Feature。正确粒度不由固定工时决定,而由团队能否在自身发布周期内计划、验证和调整决定。
我的实用检查方式是做一次“可独立演示”测试:在当前发布周期结束时,能否展示某个用户场景已经端到端工作?如果不能,是因为切片不完整、依赖未解决,还是 Feature 的范围本来就过大?答案不同,处理方式也不同。
4. 误区:只写完成条件,不写非目标
“支持历史订单查询”可能被理解为支持全部历史数据、全部终端、导出、批量筛选、客服代查和复杂权限。验收条件写得再细,如果没有边界说明,团队仍会在实现途中不断扩张范围。
非目标不是拒绝需求,而是把“本次不做”公开化。例如首期只支持网页端、近12个月数据、单条件筛选;移动端适配和批量导出进入后续评估。公开边界比在临近发布时才解释更容易建立信任。
5. 误区:把“状态变成完成”当成用户价值已经验证
工作项状态是流程信号,不是业务结果。功能完成、发布成功、用户采用和指标改善是不同阶段。Feature 如果没有上线后的观测办法,团队就无法区分“实现了能力”和“能力解决了问题”。
最简便的做法是在 Feature 说明中同时记录上线前基线、预期观察窗口和指标口径。若目标是减少客服咨询量,就要确认咨询量来自哪个渠道、按什么用户量归一化、观察多长时间;否则发布后的变化很难归因。
6. 误区:建立层级越多,管理就越成熟
多层级不是越多越好。每多一层,就多一次维护关系、同步状态和解释规则的成本。团队如果不能说明某一层级为何存在、谁负责、怎样验收,就不要为了看起来像大型组织而加入它。
对于百人以上、多个团队共享平台能力的组织,使用项目管理平台统一连接 Feature、故事、缺陷、迭代和发布信息,通常比依赖分散表格更有利于追踪;但工具不能替代清晰的业务定义。若团队尚未对“什么算完成”达成共识,先统一规则,再讨论自动化。
四、专业判断逻辑:一张 Feature 够不够成熟,看这六件事
1. 用户与问题是否具体
写清楚目标用户和发生场景。少用“提升效率”“优化体验”作为唯一描述,改成“仓库管理员在高峰时段需要按订单状态快速定位待出库记录”。具体场景能帮助设计、研发和测试讨论同一件事。
2. 交付能力是否可观察
用用户能完成的行为表达能力,而不是仅用内部组件名称表达。能力可以通过界面演示、接口行为、权限结果、数据变化或业务指标来验证。验收标准必须和 Feature 的承诺相匹配。
3. 范围和非目标是否明确
记录本次包含的用户类型、端、数据范围、异常情形和兼容范围,同时写出重要的非目标。边界不是让需求僵化,而是让变更可以被识别、讨论并重新估算。
4. 依赖和风险是否可见
列出外部团队、数据迁移、第三方服务、权限政策、合规审核和发布窗口等依赖。依赖不一定都能提前消除,但必须有负责人、预期时间和失败时的处理办法。
5. 是否能拆成可交付的故事
拆分时优先按用户场景、业务规则或端到端能力切片,而非简单按前端、后端、测试机械切分。分工仍然重要,但计划层应保留对完整能力的追踪,避免各组件分别完成、用户路径却无法闭环。
6. 成功标准是否可测且有时限
“用户满意度提升”若没有调查口径、样本范围和观察周期,就无法作为执行指标。必要时将衡量方式分为交付验收、采用情况和业务结果三层:先确认功能正确,再观察是否有人使用,最后评估业务变化。
| 成熟度检查项 | 较弱的表达 | 可执行的表达 |
|---|---|---|
| 用户问题 | 优化订单体验 | 会员难以在客服协助之外查找较早订单 |
| 交付能力 | 增加订单模块 | 会员可查看近12个月订单并按状态筛选 |
| 验收标准 | 功能正常 | 符合权限的会员可查询;无订单时显示空状态;接口错误可重试并被监控 |
| 范围边界 | 后续再看 | 首期支持网页端与单条件筛选,不包含批量导出 |
| 效果指标 | 提升效率 | 观察上线后4周内相关客服咨询量及自助查询成功率 |

五、具体案例:会员历史订单查询如何从 Feature 走到可验证交付
1. 先写价值假设,不急着开任务
假设客服团队观察到,会员经常来询问较早的订单状态。产品团队初步提出“会员可自助查询历史订单”,但在规划前还应确认问题规模:咨询量来自哪些渠道、哪些用户更受影响、现有查询路径卡在哪里。没有基线时,可以先做短期数据采样或访谈,不要把未经验证的假设包装成确定收益。
本文以下数字均为情景模拟,用于演示计算与决策,不代表任何企业的实测结果或行业平均值。假设团队从近四周客服工单中抽样,发现相关问题约占订单咨询的18%;团队决定先上线近12个月查询能力,并在发布后四周比较咨询量和自助查询成功率。
2. 把 Feature 写成能力承诺
Feature 名称:会员自助查询近12个月订单。
用户与问题:已登录会员需要自行确认历史订单状态,避免每次都联系人工客服。
首期包含:网页端订单列表、近12个月数据、按订单状态筛选、订单详情跳转、无结果提示和权限校验。
首期不包含:批量导出、超过12个月的数据检索、客服代客查询以及新的移动端专属页面。
3. 拆成可验收的故事,而不是按部门各写一条
-
故事一:作为已登录会员,我可以查看近12个月订单列表,以便快速找到近期订单。验收需覆盖有订单、无订单、数据加载失败和分页场景。
-
故事二:作为会员,我可以按订单状态筛选列表,以便缩小查找范围。验收需确认筛选结果、清除条件后的恢复行为和状态定义一致。
-
故事三:作为会员,我可以从列表进入订单详情,以便查看订单状态与关键信息。验收需确认只有有权访问的用户能查看对应订单。
-
故事四:作为维护人员,我可以观察查询失败和接口异常,以便在问题影响用户前发现故障。验收需说明日志字段、告警阈值和隐私约束。
这里有个容易忽略的点:监控工作不一定直接呈现为用户界面,却属于让能力可运营的必要条件。如果项目只把“页面显示出来”算完成,上线后发生超时或权限错误,团队可能没有足够信息定位问题。
4. 为模拟案例建立前后对照

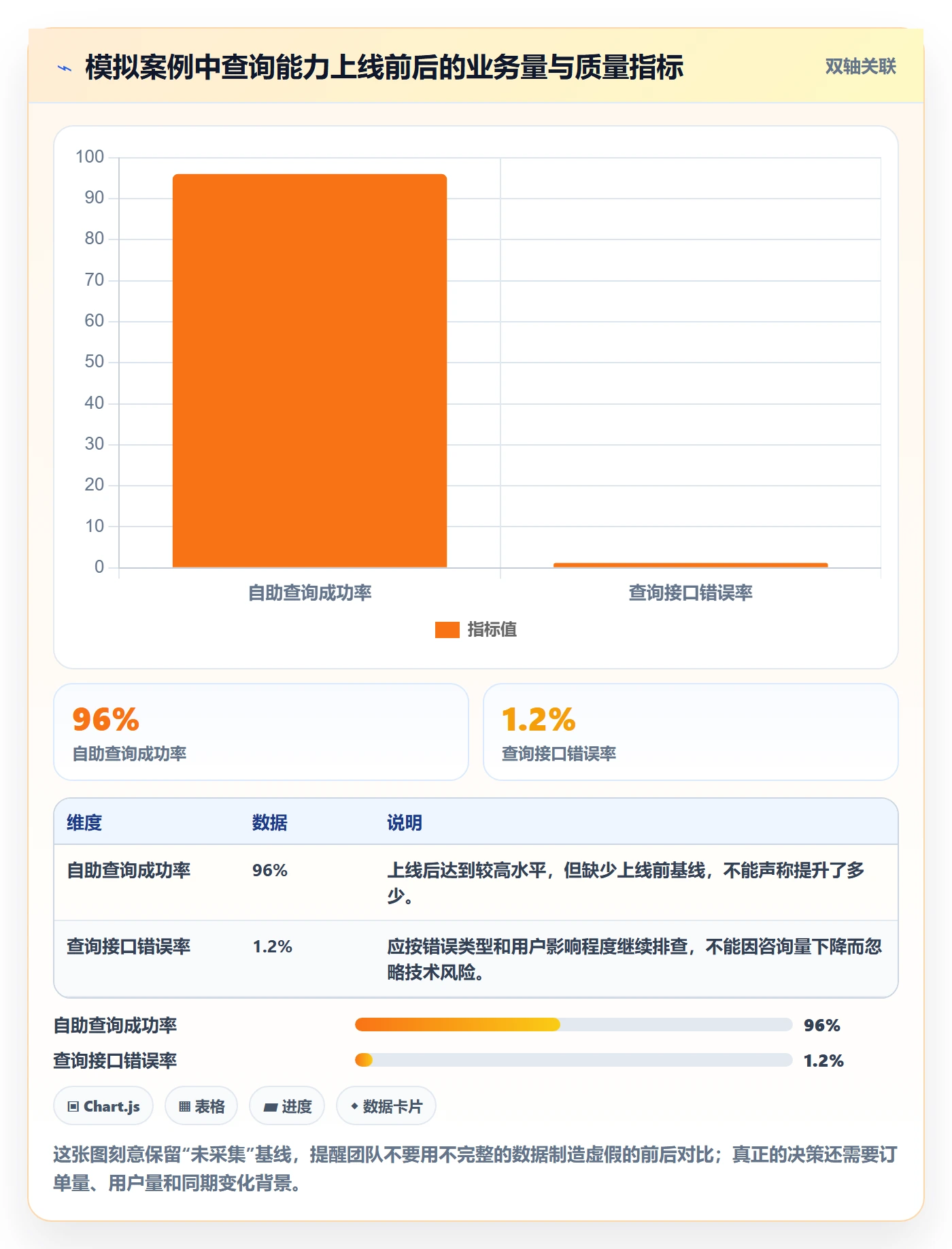

假设上线前四周,相关订单咨询有1200次,订单查询页面访问成功率为基线待采集;上线后四周,咨询降至960次,页面查询成功率达到96%。这并不自动证明 Feature 带来了改善:同期可能有促销结束、客服口径调整或订单总量变化。因此,至少要按订单量或活跃会员数归一化,并同时检查错误率、放弃率与反馈。
| 观察项 | 上线前示意值 | 上线后示意值 | 解读限制 |
|---|---|---|---|
| 相关订单咨询量 | 1200次/4周 | 960次/4周 | 需结合订单量变化校正,不能仅凭总次数归因 |
| 自助查询成功率 | 未采集 | 96% | 需明确成功是页面加载、结果返回还是用户完成目标 |
| 查询接口错误率 | 未采集 | 1.2% | 需按错误类型区分系统故障与无权限访问 |
| 用户主动反馈量 | 基线不足 | 需持续观察 | 反馈减少可能是体验改善,也可能是反馈入口难找 |

5. 用交付数据找堵点,不用完成率替代解释

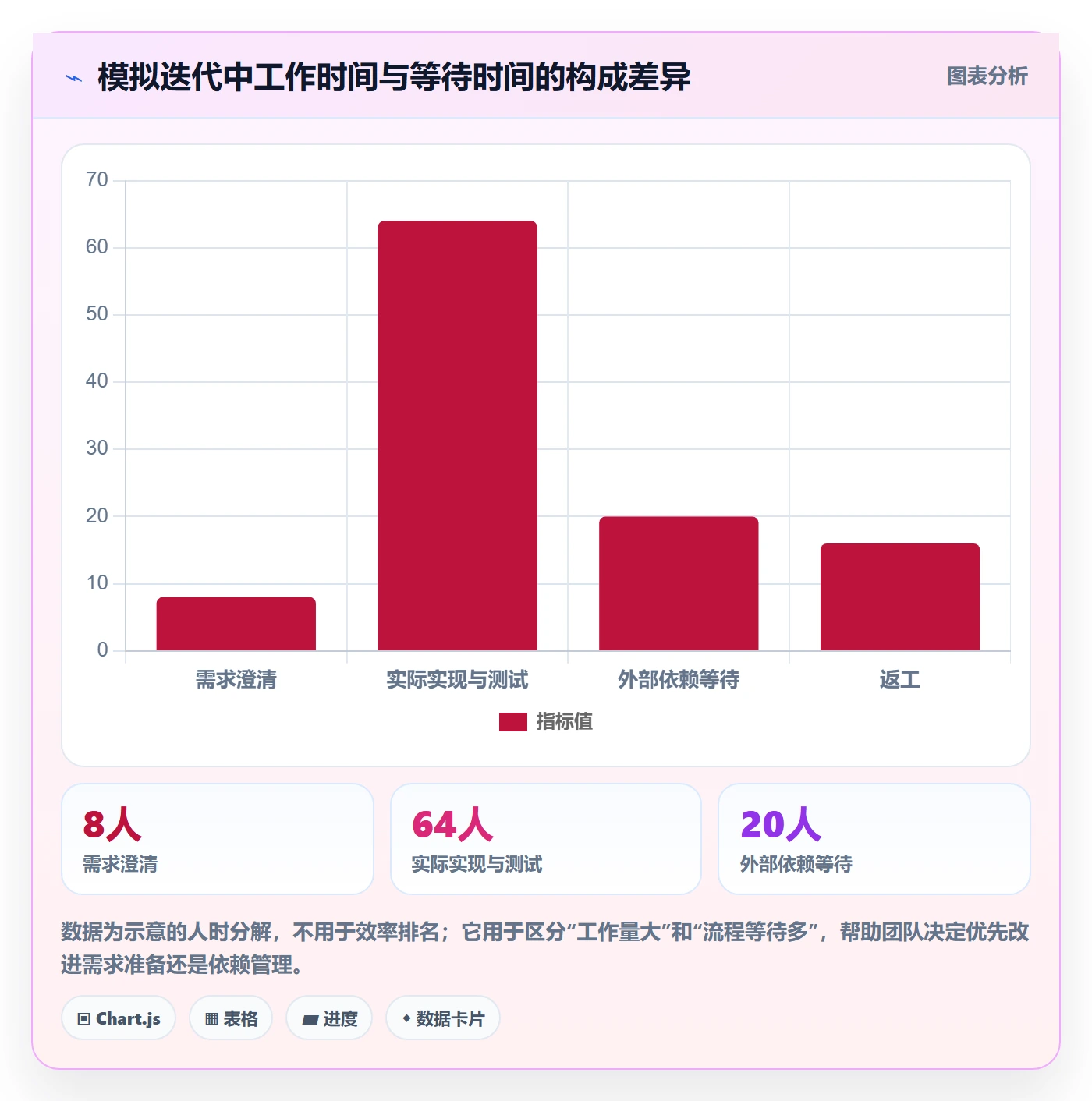

情景模拟中,团队计划四个故事,最终两个故事首轮通过,另两个因接口字段映射和权限规则补充而返工。若只汇报“完成率50%”,管理者无法知道问题来自估算、依赖还是验收准备不足。更有用的复盘是记录各阶段等待时间、返工原因和未满足条件。
这种记录不是为了追究责任,而是让下一次 Feature 规划更准确。如果主要等待来自外部数据定义,下一轮就把字段确认作为进入迭代前的条件;如果主要返工来自权限规则遗漏,就让安全或业务负责人提前参与验收标准评审。

六、不同情况下怎么行动:从小团队到多团队协作
1. 小团队、单一产品:先用轻量模板
如果团队只有一个产品小组,需求主要由产品、研发和测试直接沟通,不必马上建设复杂层级。每个 Feature 记录用户问题、能力描述、验收条件、非目标、负责人和目标发布窗口即可。
建议先运行两到三个迭代,再观察哪些字段经常缺失、哪些信息重复维护。只有当实际协作出现可重复的问题,才增加流程或自动化,不要把表单填满当作成熟度。
2. 多团队共享平台:先明确边界与依赖责任
当产品团队、平台团队和业务系统团队共同交付时,Feature 需要标明最终能力负责人,并关联依赖工作。一个 Feature 可以有多个执行团队,但必须有一个人或角色对端到端验收负责;否则每个团队都完成了自己的部分,整体仍可能无人负责。
规划会上优先问三件事:接口契约由谁确认,测试环境何时可用,发布风险由谁决策。把这些答案留在可追踪记录中,比会后依赖群聊搜索更可靠。
3. 合规、安全或私有化要求较强:把非功能验收纳入能力交付
对于金融、医疗、政务或数据敏感场景,Feature 的验收不应只包含用户主路径,还要考虑权限审计、数据保留、日志脱敏、故障恢复和部署约束。需要私有化部署的组织,也应在选型和实施前明确升级方式、运维责任、网络边界及数据迁移策略。
如果用项目管理平台承载 Feature 追踪,评估时应检查权限粒度、审计能力、部署方式、接口与迁移能力,以及能否从需求一路追踪到缺陷和发布。以 PingCode 为例,其公开产品信息提及面向中大型企业及百人以上组织,支持私有化部署和 Jira 迁移;实际采购前仍应由企业通过产品演示、技术验证和合同条款核实适配范围、迁移完整性及服务条件,不能把厂商能力描述直接等同于本企业已验证结果。
4. 正在替换旧工具:先迁移语义,再迁移记录
工具迁移最容易失败的地方,不是导入字段,而是旧系统里的“Feature”可能实际混合了故事、任务、项目和版本。直接照搬会把历史歧义固化到新系统。建议先抽样检查不同类型记录,统一状态映射、关系层级和必填字段,再迁移高价值历史数据。
迁移演练要至少验证:上下游关系是否保留、附件和评论是否完整、权限是否符合新系统规则、报表口径是否变化、用户能否找到旧编号。先在小范围完成对照验收,再扩大迁移批次。所谓平滑迁移,必须由实际数据抽样和业务验收证明,而不是只看导入任务显示成功。
5. 需求高度不确定:先做探索,不要伪装成确定性 Feature
如果团队还不知道用户是否需要某项能力,先把工作定义为探索、原型验证或技术试验,并写清要验证的假设、样本、周期和决策门槛。例如“访谈10位目标用户,确认至少6位在过去一个月遇到该问题”,这是验证计划,不是功能交付承诺。
验证结果支持继续时,再将学习转化为 Feature;结果不支持时,停止或调整方向也是有效产出。不要用“已完成探索功能”掩盖团队尚未得到结论。
七、不同情况下如何取舍:粒度、度量与工具都要有边界
1. Feature 应该多大:以反馈速度而非固定天数决定
不存在适用于所有团队的“Feature 必须在两周内完成”规则。更实用的尺度是:团队能否在合理周期内完成端到端验证,且在中途仍能根据反馈调整。发布频率高、依赖少的产品可以切得更小;涉及硬件、合规审查或多系统联调的能力可能周期更长,但仍应建立可检查的阶段结果。
| 情形 | 建议选择 | 要承担的代价 |
|---|---|---|
| 用户路径清晰、技术风险低 | 按端到端用户场景拆成较小 Feature | 需要维护更多能力条目和关联关系 |
| 外部依赖多、能力无法一次发布 | 拆出可独立验证的阶段能力,并标清依赖 | 阶段价值可能有限,必须防止把内部进度包装成用户成果 |
| 问题和方案均不确定 | 先做探索验证,达到决策门槛后再承诺交付 | 短期内未必有可发布功能,需要管理者接受学习成果 |
| 多个团队各自完成组件 | 保留端到端 Feature 负责人,同时按团队分配故事 | 需要额外协调集成、验收和发布责任 |
2. 该追踪什么指标:不要把产出、质量和结果混成一个分数
Feature 管理常见的误用,是用故事点、完成率或关闭数量衡量团队价值。它们可以帮助团队理解工作流,却不应单独作为业务绩效结论。故事点不是跨团队统一的生产力单位,完成率也可能被拆小工作项人为抬高。
-
交付流指标:关注从进入规划到完成验证的周期、等待时间和工作项年龄,用来发现流程卡点。
-
质量指标:关注缺陷逃逸、回滚、故障影响和用户路径成功率,用来判断交付是否稳定。
-
结果指标:关注采用率、转化、客服咨询、处理时长或其他与目标相关的业务变化。
这些指标需要结合解释。周期变短可能来自流程改善,也可能来自需求范围变小;缺陷数量下降可能来自质量提升,也可能来自报告渠道受阻。判断时要看指标口径、数据来源、观察窗口和潜在副作用。
3. 什么时候需要专门的平台:看协作复杂度,不看组织口号
小团队用看板、文档或轻量工具就能运转,并不代表它不专业。真正需要更强追踪能力的信号包括:跨项目依赖难以发现、需求与测试脱节、发布状态需要人工拼表、权限和审计要求变复杂、管理者频繁要求重复汇报。
中大型企业可评估一体化项目管理平台,但选型标准应落在业务场景:是否支持自定义工作流、权限治理、需求到发布追踪、数据报表、接口集成、私有部署和迁移验证。某项目管理工具或某项目管理平台是否适合,不能只看功能清单;还要用真实项目跑一轮,验证查询、权限、通知、变更和报表是否符合组织习惯。
4. 何时不要增加新流程
如果团队每天都能直接确认需求边界,工作项数量少,发布风险可控,增加审批层级可能只会拉长反馈时间。反过来,若线上事故频发、权限要求严格或跨团队变更经常漏同步,必要的评审和审计不是官僚步骤,而是风险控制。
取舍原则不是“敏捷就少流程”,而是每项流程都要对应一种明确风险,并证明它能降低该风险。没有风险依据的流程应精简;风险真实存在的流程应设计成尽可能靠近工作发生的位置,而不是在最后一刻集中补签。
八、落地模板与最终建议:让 Feature 从名词变成团队习惯
1. 可直接采用的 Feature 说明模板
-
名称:用用户能力表达,避免仅写部门、版本或技术模块名称。
-
目标用户与场景:谁在什么情况下遇到什么问题?
-
价值假设:如果交付该能力,预期发生什么变化?证据来自哪里?
-
交付范围:本次包含哪些用户、端、数据范围和核心行为?
-
非目标:本次明确不做什么,后续如何评估?
-
验收条件:主路径、异常路径、权限、性能或兼容要求如何验证?
-
依赖与风险:依赖团队、外部系统、审批、数据准备和责任人分别是谁?
-
衡量方式:观察哪些交付、质量和业务指标,基线与周期是什么?
-
关联工作:链接用户故事、任务、缺陷、测试、发布和决策记录。
-
负责人:谁对端到端能力验收和结果回看负责?
2. 用三个迭代完成第一轮改进
-

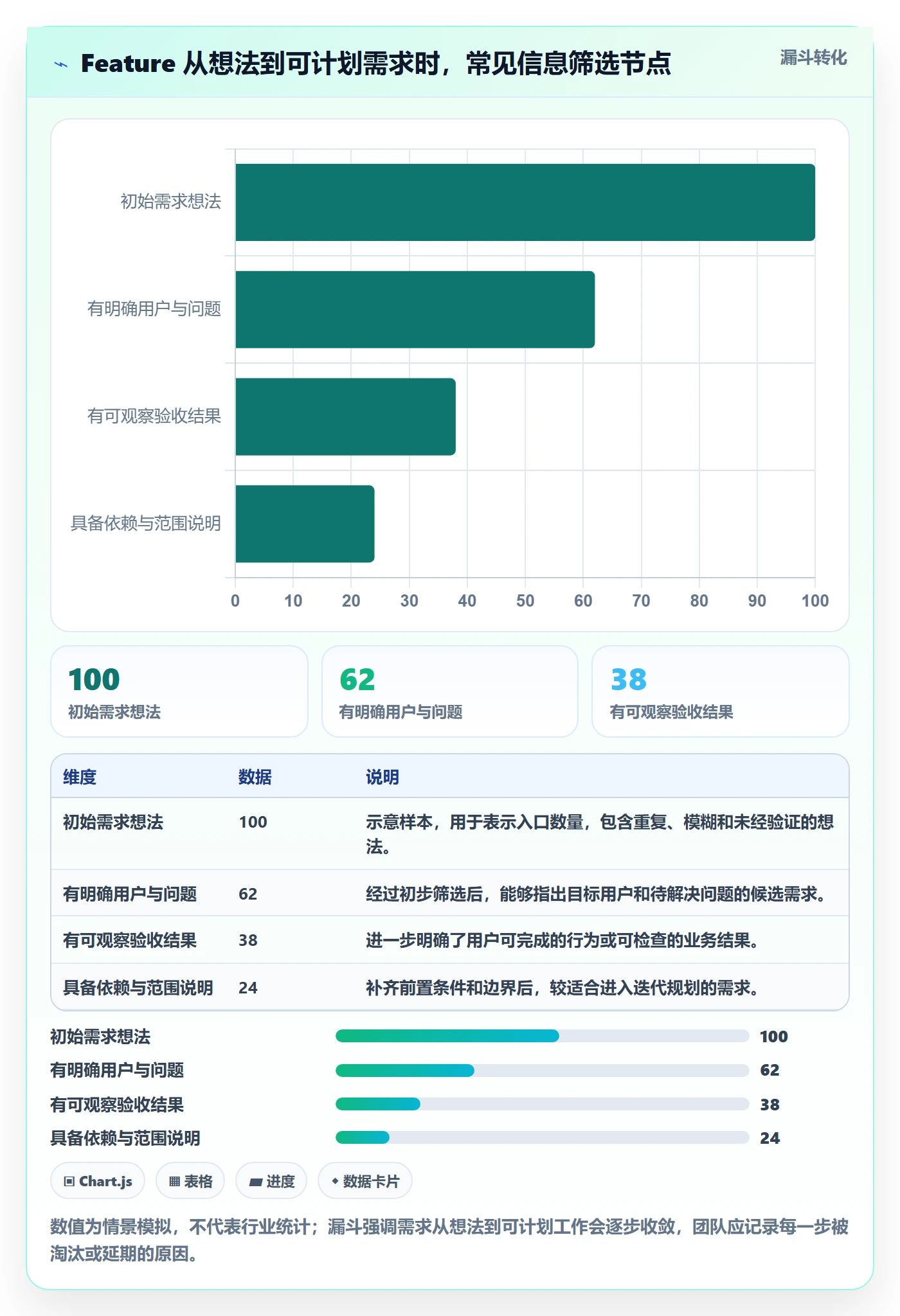

第一个迭代:选一个范围清晰、依赖较少的真实需求,统一 Feature 定义和模板。记录团队最常争论的边界问题,不急着一次制定完整制度。
-
第二个迭代:检查拆分质量、依赖等待和验收返工。挑出一个最明显的流程阻塞点,例如权限规则确认过晚,并只对这个问题设计改进。
-
第三个迭代:回看能力是否端到端交付、用户是否能完成目标、质量是否达标。根据证据调整模板、粒度和工具配置,保留真正有用的约定。
3. 最后用五个问题做规划前检查
-
目标用户和问题是否能用一句话说清楚?
-
完成后,用户或业务方能观察到什么变化?
-
范围、非目标、依赖和主要风险是否可见?
-
团队能否拆出可验收的故事,并指定端到端负责人?
-
上线后用什么指标、在什么时间窗口判断是否有效?
如果其中两项以上没有答案,优先补齐需求准备或做探索验证,不要急着把条目排进迭代。若问题主要是工具中关系难追、权限难管或跨团队信息断裂,再评估流程配置和平台能力;若问题是目标不清、验收含糊,换工具通常不会解决根因。
Feature 的独特价值,不是多出一个层级,而是让团队能从业务问题一路追到可验证的交付结果。下一步可以从一项正在开发的需求开始:把它改写成用户能力,补上非目标与验收方式,再请产品、研发、测试和业务负责人共同检查。先用真实案例跑通,再决定要不要扩大到整个组织。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:敏捷项目Feature教程:研发团队入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/543887
读者评论
我们团队以前按前后端拆故事,评审时每项都说得清,演示却经常拼不起来。后来补了端到端验收场景,确实更容易发现依赖;不过跨团队排期还是得单独盯。
可独立演示”这个判断挺实用,但技术改造不一定能直接演示用户能力。我们做性能优化时会把基线、压测条件和观测窗口写清楚,免得只凭发布完成就算达标。
上线后看业务指标有必要,不过咨询量会受活动和季节影响,不能简单归因于新功能。我更倾向同时看自助查询成功率和咨询量,并记录观察周期内的其他变化。
