敏捷项目里最常见的 Feature 失控,不是团队不会拆任务,而是把“一个重要业务结果”误写成了“一个更大的需求包”:名称像能力、描述像愿望、验收像一句“效果符合预期”。等到迭代结束,开发说做完了,测试说无法判断,产品经理才发现团队交付的是一串功能点,而不是用户能感知、业务能验证的价值。我的判断是,Feature 不是“比用户故事大一点的需求”,而是一个需要同时满足业务价值、交付边界和结果验证的产品切片。
本文会从定义、拆分、估算、验收、工具协作和常见取舍入手,给出一套可直接拿来评审的做法。
一、先讲核心结论:Feature 要对业务结果负责
1. Feature 不是需求清单的收纳盒
在敏捷项目中,Feature 通常指能够为用户或业务提供一组完整能力的功能特性。它的规模通常大于单个用户故事,但又不能大到跨越多个发布周期、无法验证结果。它应当能够拆成若干可交付、可验收的用户故事,并且有明确的价值假设与边界。
我评审 Feature 时,不先看标题写得是否专业,而先问四个问题:谁会使用?他要完成什么任务?团队交付后,用户行为或业务结果会有什么可观察变化?如果结果没有发生,我们能否知道是产品假设错了、交付质量不够,还是推广没有到位?
Feature 的质量不由字数决定,而由“可验证的价值”决定。如果一个描述无法回答上述问题,它可能还是机会假设、业务目标或解决方案草案,还不是可进入开发承诺的 Feature。
2. 用三个边界判断它能不能进入迭代规划
我通常把 Feature 的可执行性拆成三个边界。第一是价值边界:它服务哪个用户问题,不服务哪些相邻问题。第二是交付边界:最小可用版本包含什么,哪些能力明确延后。第三是验证边界:上线后看什么信号、观察多久、谁负责判断。
| 边界 | 评审时要问的问题 | 不清晰时的典型后果 |
|---|---|---|
| 价值边界 | 目标用户与待解决任务是什么? | 需求不断吸收相邻诉求 |
| 交付边界 | 本次最小可用能力包含什么? | 故事越拆越多,版本持续膨胀 |
| 验证边界 | 什么数据或行为能说明假设成立? | 上线即结项,无法复盘成效 |
这三个边界不是文档格式要求,而是防止范围蔓延的决策工具。价值边界决定“做不做”,交付边界决定“先做什么”,验证边界决定“做完后怎么办”。缺少任意一项,Feature 都可能看起来很完整,实际上不能帮助团队作出正确取舍。
3. 把 Feature 写成可讨论的假设
一个有用的初稿可以采用这样的句式:对于某类用户,在某个场景中提供某种能力,使其更容易完成某项任务;我们预计某个行为指标会发生变化,并通过某种方式验证。它不是固定模板,而是迫使产品经理明确“用户、场景、能力、预期变化”之间的因果关系。
例如,“增加批量导入”只是在描述解决方案;“让运营人员在活动上线前把已有商品信息快速录入系统,减少逐条录入时间,并降低因手工复制造成的字段错误”才开始说明用户任务和价值。至于是否要做批量导入、是否支持所有字段、是否需要失败记录下载,则要结合使用频率、数据质量和实现成本继续判断。
因此,Feature 不是需求写作的终点,而是产品、设计、研发、测试与业务方共同作出范围决策的起点。
二、背景和真实场景:为什么团队会把 Feature 做成“大需求”
1. 需求入口越多,Feature 越容易变成拼盘
在中大型组织里,一个产品能力常常同时受到客户反馈、销售承诺、合规要求、运营诉求和技术改造的影响。每一方都能说出合理理由,产品经理如果只负责把意见合并成一份需求文档,Feature 很快就会变成“所有人都想要的东西”。
我见过一种常见局面:同一个迭代目标里,既要解决新用户首次配置困难,又要支持管理员批量维护,还要补齐审计记录,并顺便改造权限模型。它们可能都和“配置能力”有关,但服务不同用户、对应不同风险、验证方式也不同。强行归入一个 Feature,会让团队无法判断哪部分是必须交付,哪部分只是顺手做。
拆分时不要只按页面、模块或技术组件切割。更有效的问题是:这些工作是否共同服务同一个用户任务?是否可以分别上线并产生独立价值?是否有不同的风险与验收标准?如果答案显示它们的价值链不同,就应考虑拆成不同 Feature,或者明确一个主 Feature 与独立的后续项。
2. 组织规模影响协作方式,不改变价值判断
小团队可以在白板上快速澄清边界;当参与者超过数十人,且多个产品、研发、测试和业务团队并行时,口头共识容易在传递中变形。此时,Feature 的目标、依赖、状态和验收证据需要能被不同角色持续查看,而不是只存在于某位产品经理的会议纪要里。
例如,面向 100 人以上组织的团队,往往需要同时处理跨团队依赖、权限治理、审计、发布节奏和历史数据迁移。工具能帮助记录关联关系,但不能替代业务判断。选用某项目管理平台时,应验证它是否支持组织实际需要的流程、权限和部署方式;如果企业要求数据在内网环境运行,还要把私有化部署、升级责任、集成方式和运维边界纳入评估。
以 PingCode 为例,企业评估时可以把私有化部署能力、跨团队协作和从 Jira 平滑迁移的实际验证纳入试点清单。所谓“平滑迁移”不能只看导入按钮是否存在,而要抽样检查项目层级、字段映射、历史记录、权限、附件和关联关系。工具是否适合,最终取决于迁移后业务是否能继续运转,而不只是数据是否被导入。
3. Feature 失控往往发生在“看起来合理”的加项中
项目范围很少是因为有人一次提出一个离谱的大需求而失控。更常见的是每次评审都加一项“顺便”:顺便支持另一种角色,顺便补一个筛选条件,顺便兼容旧流程。单项看起来很小,叠加后却改变了权限模型、测试矩阵和发布风险。
我建议记录每次新增范围的来源和影响,而不只记录最终需求列表。至少包括提出角色、对应问题、用户覆盖范围、实现与测试成本、是否影响当前目标。这样产品经理可以区分“真正阻塞价值验证的必要项”和“可以在下一轮验证后再做的增强项”。

三、常见误区:看起来像敏捷,实际上让 Feature 更难交付
1. 把 Feature 当成一个大用户故事
用户故事通常聚焦一个角色、一个目标和一段可验收价值;Feature 则可以容纳多个彼此关联的故事。把二者混为一谈,容易导致两种问题:要么一个故事大到无法估算、无法在迭代内完成;要么团队把 Feature 拆成多个没有业务关联的技术任务,最后失去完整价值。
判断拆分是否合理,重点不在层级名称,而在每个子项是否有独立的验收条件,以及整体是否仍能形成同一个用户结果。若每个子故事都必须等其他所有故事完成才有任何意义,团队需要重新检查拆分是否只按技术组件进行;若子故事可独立上线并验证不同价值,可能它们原本就属于不同 Feature。
2. 把“功能完成”误当成“用户问题解决”
“接口已上线”“页面已交付”“测试通过”说明的是交付状态,并不自动证明用户问题解决。产品经理需要把交付指标和结果指标分开:前者回答团队是否按要求完成,后者回答用户是否因此更容易完成任务。
例如,批量导入能力上线后,导入任务成功率是过程质量信号,首次完成导入的耗时是用户任务信号,导入后仍需人工修正的比例则揭示数据质量问题。只看功能上线数量,团队可能会把“能导入”当成功,而用户实际上仍花大量时间清理文件。
3. 用“所有人都需要”代替用户证据
“客户都在问”“销售认为必须有”“竞品有这个功能”都可以成为调研线索,却不能直接作为优先级结论。产品经理要追问:反馈来自多少个独立客户?他们是否有相同任务?问题发生频率多高?当前替代方案是什么?不解决会带来收入、留存、效率还是合规风险?
如果证据不足,可以先做访谈、数据分析或小范围原型验证,而不是直接把完整方案放进迭代。对高成本、低可逆性的 Feature,先验证关键假设通常比“先开发再观察”更稳妥。
4. 把验收标准写成主观形容词
“操作简单”“体验流畅”“支持灵活配置”听起来明确,实际却无法让不同角色得出一致结论。验收标准应尽可能描述可观察条件,例如支持哪些文件格式、字段缺失时如何提示、部分失败如何处理、权限不足时用户看到什么。
并非所有体验都能化成单一数字。对于可用性,可以结合任务完成率、操作时长、错误类型和用户访谈;对于稳定性,可以结合异常率、恢复机制与日志证据。关键不是追求所有东西都有一个指标,而是让团队事先说清“什么证据足以支持验收”。
5. Feature 一旦排期就不再调整
敏捷不等于每周改目标,也不等于排期后禁止调整。合理做法是稳定目标、允许在边界内调整实现路径。遇到新证据时,产品经理应判断它是否改变价值假设、风险判断或优先级,再决定替换、延后或扩大范围。
如果任何新信息都被当作“必须追加”,团队会失去承诺;如果任何变化都被拒绝,团队又会忽视事实。Feature 需要有明确的变更入口:说明新增需求的证据、影响和决策人,不能只在聊天里口头加项。
四、专业判断逻辑:从机会到可交付 Feature 的六步法
1. 先识别问题,不急着认领方案
把需求输入改写成问题陈述:谁在什么场景下遇到什么阻碍,当前怎样解决,造成什么影响。尽量区分事实和推断。比如“用户需要一键导出”是解决方案,“月末运营人员要从多个页面汇总数据,反复复制导致核对时间长”才是问题描述。
我会要求至少有一种证据支撑问题:行为数据、客户访谈、工单分类、现场观察或业务流程记录。证据不必一开始就完美,但必须知道它的局限。例如,销售反馈能说明客户在意某项能力,却未必能说明真实使用频率。
2. 明确目标用户与关键任务
“所有用户”通常不是可执行的目标人群。进一步区分使用者、决策者、管理员和受影响者,明确首个版本服务谁。不同角色对同一能力的价值可能完全不同:普通用户关心操作耗时,管理员关心权限和审计,业务负责人关心流程是否可控。
如果一个 Feature 同时面向多种角色,不一定要拆开,但要说明角色之间的关系。例如管理员配置规则,普通用户按规则提交,审核人处理异常。此时故事可以按任务流拆分,验收则要覆盖端到端流程,而不能只验证某一个页面。
3. 写出价值假设和失败条件
价值假设要能被事实推翻。可以写成“如果我们为某类用户提供某能力,那么在某场景下,某项行为或结果将改善,因为目前的主要阻碍是某原因”。随后补充失败条件:如果指标没有变化,哪些原因值得排查?样本量是否足够?是否有季节性或推广因素?
没有失败条件的假设,通常只是愿望。产品经理不必在开发前准确预测结果,但要事先约定观察口径,避免上线后选择性解释数据。
4. 定义最小可验证切片,而非最小功能集合
最小可用版本不等于把功能砍到最少,也不等于先做一个无法真实使用的半成品。它应该足以让目标用户完成核心任务,并让团队获得有解释力的反馈。
例如,导入能力的首版可以只支持一种标准模板、有限字段和清晰的错误报告,而不是同时支持十种格式、字段智能匹配和复杂权限。但如果用户没有办法知道哪些记录导入失败,那么“支持导入”仍不是完整的任务闭环。
| 范围判断 | 优先保留 | 通常可后置 |
|---|---|---|
| 核心任务闭环 | 完成任务所需的关键输入、结果和错误反馈 | 低频的个性化设置 |
| 风险控制 | 权限、数据保护、关键异常处理 | 不影响安全与合规的便利项 |
| 验证能力 | 关键事件埋点、反馈入口、结果观察口径 | 暂时无法支持决策的复杂报表 |
5. 拆故事时兼顾价值、依赖与风险
拆分时可以先画出用户任务流,再标出关键决策、数据输入、异常分支和跨系统依赖。每个故事尽量形成可独立验证的行为变化。技术任务可以作为故事的实现子任务,但不要让技术任务代替用户价值描述。
依赖多的 Feature 应尽早暴露高风险部分。比如需要接入外部系统,先做接口可行性验证;涉及历史数据迁移,先抽样跑通字段映射;涉及权限改造,先验证角色模型。把未知项推到开发末尾,往往会让团队在最晚的时候才发现方案不成立。
6. 在上线前约定观察和复盘
每个重要 Feature 至少要有一位结果负责人。上线前确定数据来源、观察窗口、基线和比较方式;上线后检查实际使用、异常、反馈和业务影响。若无法可靠采集数据,可以使用抽样观察或访谈补充,但要标明样本范围与局限。
例如,观察“导入耗时下降”时,应区分文件大小、记录数量、用户熟练度和数据复杂度。简单比较上线前后平均耗时,可能把用户结构变化误判为产品效果。更稳妥的做法是按任务类型分组,或在相似条件下比较中位数与失败率。

五、具体案例与数据观察:批量导入 Feature 如何避免做成“大而全”
1. 案例背景与证据边界
下面用一个匿名化的企业运营场景说明方法。该案例的数字是为了展示判断过程而构造的情景模拟,不是某个客户的公开实测,也不应被当作行业平均值。团队的问题是:运营人员需要把多个来源的商品信息整理后录入系统,月末集中处理时,重复复制和字段校验耗费大量时间。
最初的需求标题是“支持批量导入”。讨论中陆续出现文件模板下载、智能匹配字段、重复数据合并、图片导入、失败记录回滚、导入权限、操作审计等要求。若全部纳入首版,团队将无法快速验证最初假设:用户的主要痛点究竟是逐条录入慢,还是数据格式不统一?
2. 先把核心问题与假设分开
团队访谈了 8 名目标用户,并观察 4 次实际录入任务。情景模拟中的观察结果显示,主要耗时集中在重复填写与发现错误后返工,而不是寻找导入入口。访谈样本有限,因此团队没有把它当成普遍结论,而是先把首版限定为“标准模板批量导入,并能清楚定位失败行”。
这个边界保留了任务闭环:用户下载模板、填入数据、上传文件、查看结果、修正失败记录后重试。首版不承诺智能字段识别、图片批处理和自动合并,因为这些能力会增加规则复杂度,却不是验证“批量录入是否降低任务成本”的必要条件。
3. 用故事和验收条件把边界落下来
团队将 Feature 拆成几个故事:获取标准模板、上传并校验文件、展示导入结果、下载失败记录、记录导入操作。故事拆分关注用户能否完成任务,而不是仅按前端、后端和数据库划分。
验收条件也从形容词改为可观察行为。例如,文件格式不支持时说明允许的格式;必填字段缺失时指出行号与字段名;部分记录失败时保留成功结果并明确失败数量;重新上传修正文件时避免重复创建已成功记录。实际阈值应由业务与技术约束共同确定,不能把示例条件直接照搬到所有产品。
4. 用前后观察发现“速度提升”之外的问题

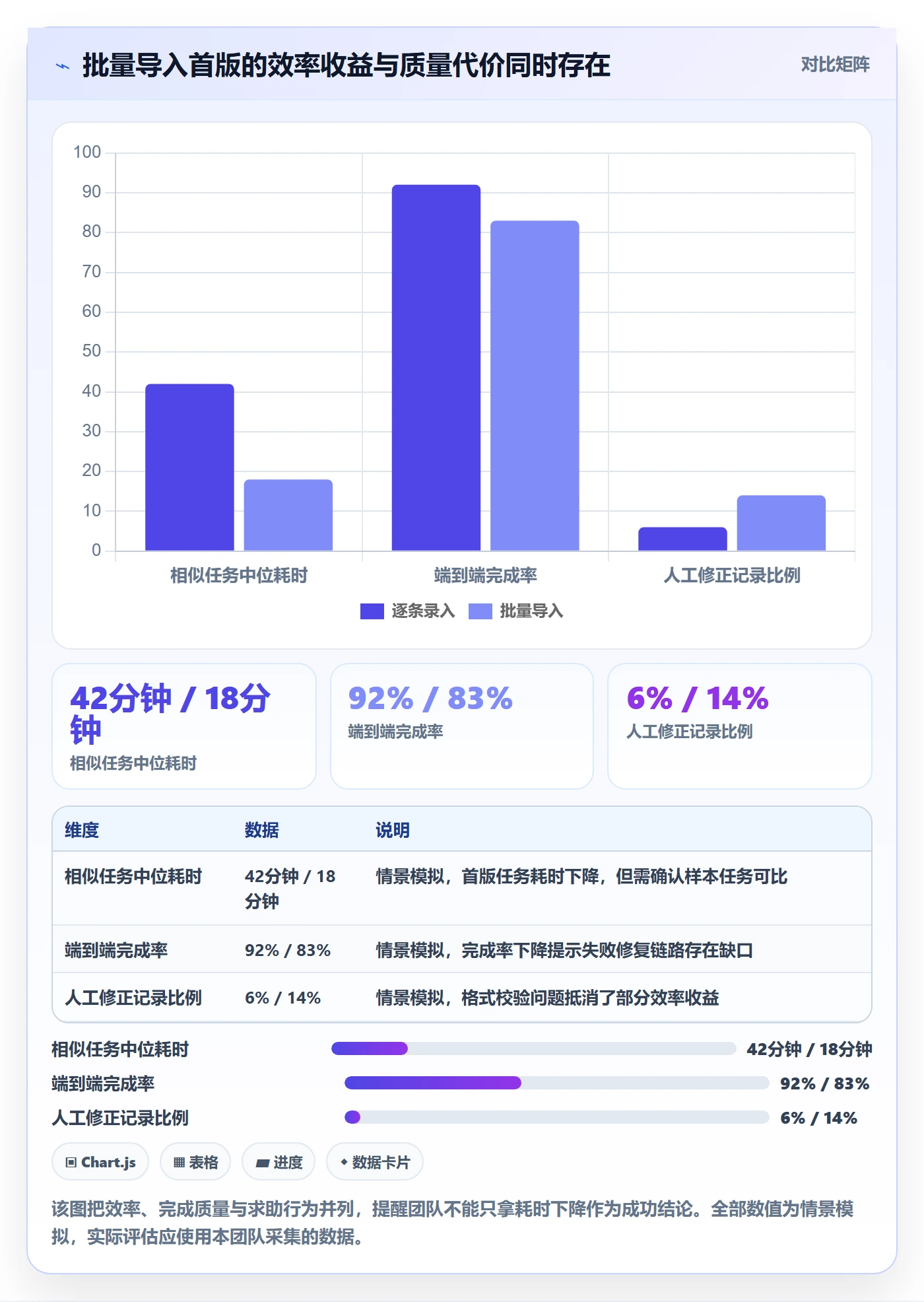

为说明复盘方法,假设试点观察 12 名用户各完成一次相似规模任务。情景模拟数据中,逐条录入的中位耗时为 42 分钟,首版批量导入后为 18 分钟;但失败记录率达到 14%,其中大部分来自日期格式和商品编码前导零丢失。团队因此没有只宣布“耗时下降 57%”,而是将数据质量作为下一轮改进重点。
这里的关键判断是:速度指标证明核心任务可能更快,但失败率揭示用户仍需返工。若团队只看上传成功率,还可能把部分成功文件误认为任务成功。结果指标应覆盖端到端任务完成,而不仅是某个技术节点。
| 观察项 | 逐条录入(情景模拟) | 首版批量导入(情景模拟) | 产品判断 |
|---|---|---|---|
| 相似任务中位耗时 | 42 分钟 | 18 分钟 | 初步支持效率改善假设 |
| 需人工修正的记录比例 | 6% | 14% | 暴露格式校验与模板引导不足 |
| 任务端到端完成率 | 92% | 83% | 速度改善不能掩盖完成率下降 |
| 用户主动求助次数 | 每 12 次任务 5 次 | 每 12 次任务 7 次 | 错误反馈和自助修复需要加强 |
这些数字是样本推演,不能作为产品承诺。真实项目应记录样本量、任务难度、用户熟练度、观察时间和数据采集方式。样本较小时,趋势只能用于提出下一步验证问题,不能据此宣称普遍因果关系。

5. 复盘后如何决定下一步
如果错误主要集中在少数字段格式,下一步可以优先加强模板示例、上传前校验和错误提示,而不是立即开发复杂的自动纠错。如果错误来自用户数据源本身不稳定,就要评估是否需要提供字段映射或数据清洗能力。两种问题表面上都表现为导入失败,解决方案却不同。
团队也可以保留少量用户访谈,检查数据背后的原因。事件数据能告诉我们失败发生在哪里,访谈和观察能解释用户为何这样操作。定量与定性证据结合,才能避免把错误率下降误判为体验改善,或者把少数强烈反馈放大成普遍需求。
六、工具与协作:让 Feature 可追踪,不要让工具替代判断
1. 用工具管理证据链,而不是只管理状态
Feature 的基本信息至少应能关联目标、用户问题、价值假设、用户故事、验收条件、依赖、风险、发布记录和结果复盘。理想状态下,任何参与者都能从目标找到交付内容,再从交付内容找到上线证据,而不是靠人工复制多份表格维持一致。
工具中的字段越多不代表管理越成熟。若团队填了十几个必填项,却无人用它们作出决策,流程只会变重。先识别团队需要解决的协作问题,再决定哪些信息应该结构化:例如跨团队依赖、变更记录、验收证据和上线结果通常比重复填写长篇背景更有价值。

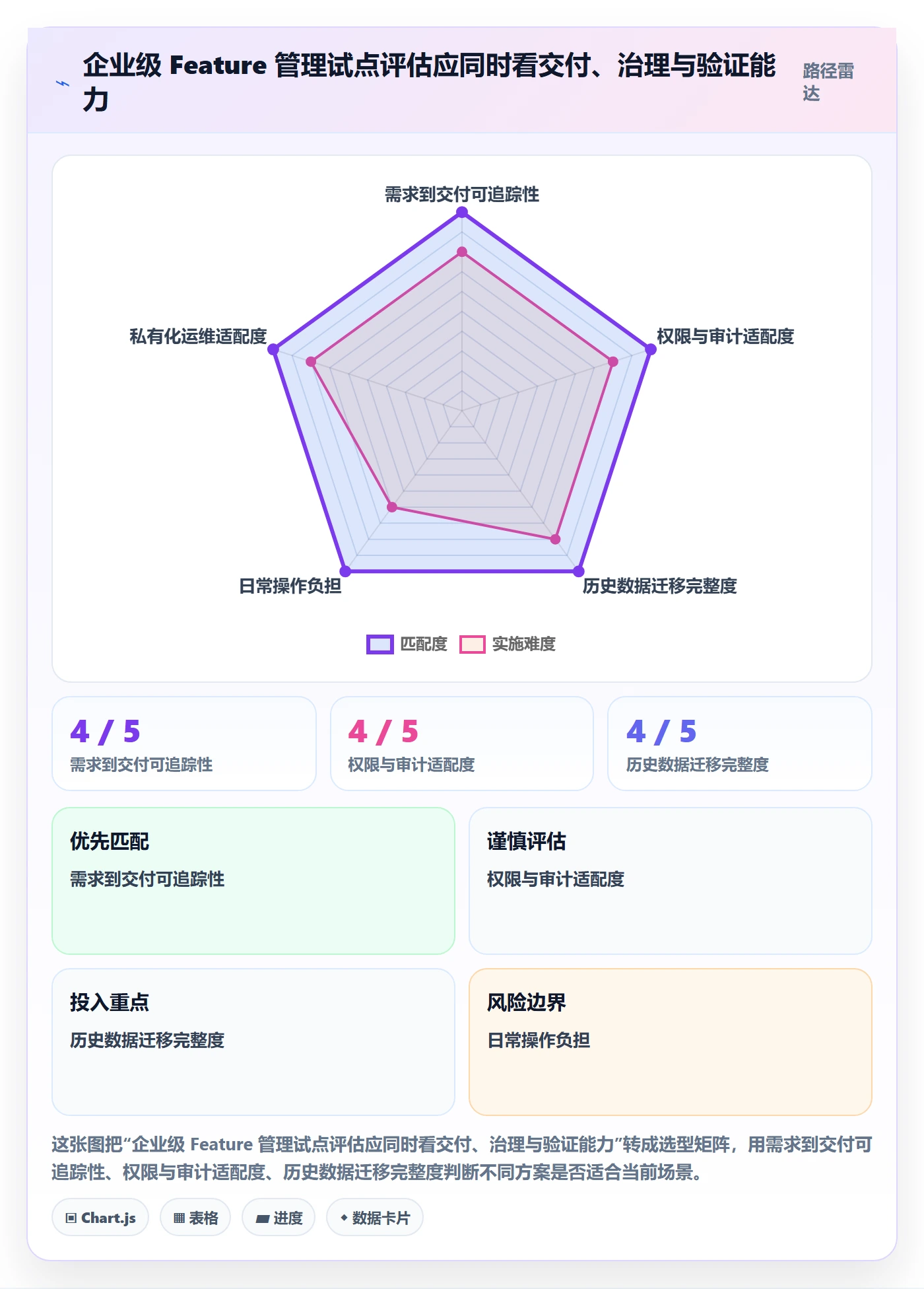

2. 组织规模较大时,优先验证治理与迁移
中大型企业评估某项目管理平台,应让真实团队用实际流程试点,而不是只看演示环境。试点覆盖至少一个跨团队 Feature、一个有权限差异的项目和一个需要追溯决策的发布周期,并检查角色权限、字段治理、通知噪声、报表口径和集成稳定性。
如果组织正在从既有工具迁移,先挑选有代表性的项目做小范围验证。对于 Jira 平滑迁移的诉求,重点抽查工作项层级、状态流转、字段、附件、评论、权限、版本和历史关联是否符合预期。迁移完成后,还要让原团队验证日常工作流,而不仅由管理员确认导入数量。
PingCode 可以作为企业候选方案之一进行试点评估,并重点核实其私有化部署要求和 Jira 迁移适配情况是否满足组织实际约束。这里的“适合”不是一句产品标签,而是由数据安全、运维能力、定制复杂度、使用体验和迁移成本共同决定。任何“国产替代不二选择”一类绝对结论都不应替代企业自己的验证;采购决策应基于约束清单和试点结果。
3. 用 RACI 式责任分工减少上线后的空档
产品经理可以负责价值假设与范围决策,研发负责人负责技术可行性和依赖,测试负责验收覆盖与风险,数据或运营角色负责观察口径和结果回收。具体组织可以不同,但每个关键动作都要有明确责任人,尤其是上线后的数据检查和复盘主持。
- 产品经理:明确问题、目标用户、最小切片和范围变更决策。
- 研发负责人:识别技术风险、系统依赖、回滚方案和性能边界。
- 测试负责人:覆盖主路径、异常路径、权限和数据一致性。
- 业务或数据负责人:确认指标口径、数据来源和观察窗口。
- 项目负责人:维护依赖、风险、决策记录和跨团队同步。
4. 自动化只适合稳定规则,不适合自动裁决价值
可以自动提醒未填写验收条件、依赖未确认、上线后没有观察任务等流程缺口,也可以汇总周期和阻塞数据。但系统不能替代产品经理判断某需求是否值得做、某指标是否足以证明价值、某客户诉求是否代表普遍问题。
若工具报表显示 Feature 按期完成率很高,却没有用户结果数据,团队不应立刻把流程视为健康。交付准时是执行信号,不是价值证据。相反,若团队常因高风险未知项延期,早期验证和依赖管理可能比继续优化进度仪表盘更重要。

七、不同情况下的行动建议与取舍
1. 需求证据不足时:先验证问题,不要直接扩大开发
如果需求来自少量反馈,且缺少使用数据,先做问题访谈、流程观察或原型测试。验证对象不是“用户喜不喜欢这个按钮”,而是他们是否确实遇到该问题、当前如何应对、什么结果会让他们愿意改变行为。
取舍是短期开发速度与降低错误投入之间的平衡。对成本低、可逆性高的改动,可以小步试验;对涉及架构、权限、数据迁移或长期维护的能力,应投入更多前置验证。不要让“敏捷”变成跳过问题确认的借口。
2. Feature 太大且依赖很多时:按可验证价值分阶段
先识别最关键的端到端路径和最危险的未知项。将高风险依赖提前验证,把可独立上线的价值切片分阶段发布。阶段之间需要有清楚的退出条件,例如接口验证通过、目标用户能完成核心任务、关键数据质量达到约定标准。
取舍是整体一致性与阶段反馈之间的平衡。若拆得过细,用户可能拿到无法使用的碎片;若坚持一次性交付,团队又会延迟发现风险。每个阶段都应尽可能产生真实学习,而不只是完成内部技术里程碑。
3. 多方诉求冲突时:让决策依据显性化
建立一张简明决策表,列出诉求来源、目标用户、业务影响、紧急程度、证据强度、实现成本、风险与可逆性。不要用“谁声音大”作为排序机制,也不要把所有诉求都包装成最高优先级。
取舍时可以把法规、安全和业务连续性作为硬约束,把用户价值、覆盖范围和验证速度作为优先级依据。若两项需求确实同等重要,应明确选择的代价和承担人,而不是把它们全部塞进同一迭代后期待团队自行消化。
4. 上线数据不充分时:降低结论强度,补齐证据
样本量小、埋点缺失或观察窗口太短时,不要写“Feature 已证明提升转化”。可以写“早期样本显示任务耗时下降,但样本有限,尚不能判断长期使用率”,并提出下一步验证计划。
取舍是快速决策与结论可靠性之间的平衡。对低风险改进,早期信号可以支持继续试验;对高成本扩展,应等待更稳定的证据。最重要的是把事实、解释和下一步行动分开记录。
5. 团队规模较小与组织复杂度较高时,管理粒度不同
小团队可以用轻量看板、短文档和定期讨论管理 Feature,重点放在共同理解与快速反馈。复杂组织则需要更明确的依赖关系、权限、变更记录、发布节奏和结果责任,避免局部团队的“完成”不等于端到端流程可用。
取舍不是“轻流程还是重流程”二选一,而是流程成本是否解决真实风险。小团队不必复制大组织的审批层级;大组织也不能只靠口头同步维持跨部门一致性。流程应随依赖数量、风险级别和参与角色增加,而不是按模板机械增长。

八、产品经理评审清单:会前、会中、会后各做什么
1. 会前:让讨论围绕证据和选择展开
评审前准备一页材料即可,但要能回答问题来源、目标用户、当前证据、价值假设、建议切片、关键依赖、主要风险和需要拍板的事项。材料不是为了证明方案已经正确,而是为了让团队知道哪些部分已确认、哪些部分仍是假设。
- 写清用户问题及其证据来源,不把客户原话直接等同于普遍需求。
- 列出本次范围与明确不做的内容,防止会中口头扩张。
- 标出高风险依赖和需要提前验证的技术或数据问题。
- 准备至少一种可行替代方案,避免评审只剩“同意或反对”。
- 注明上线后由谁观察什么结果,以及证据从哪里获得。
2. 会中:先统一问题,再讨论方案和范围
评审顺序建议是先确认问题是否真实,再确认目标人群和价值假设,然后讨论方案、拆分与依赖,最后决定优先级和承诺范围。若团队对问题本身没有共识,过早讨论页面细节通常只会制造虚假的进展感。
当有人提出新增要求时,不要立即说“可以”或“以后再说”。先追问它是否影响当前用户任务闭环、是否是合规或安全硬约束、是否能单独验证价值、会增加什么成本。需要追加时同步说明替换掉什么或延期什么,让范围变更有可见代价。
3. 会后:记录决策,不只记录讨论
会议纪要应保留最终结论、决策依据、未解决问题、责任人和截止时间。尤其要记录被拒绝或延后的需求及原因,避免同一诉求在下一次会议中以不同表述重复进入排期。
上线后回到原始假设复盘,而不是只回顾进度。复盘可回答:用户是否完成了目标任务?数据是否支持假设?出现了哪些意外行为?后续应扩大、调整、停止还是继续观察?这样,Feature 才能从一次性交付变成持续学习的单元。
九、总结:优秀的 Feature 是一项可被证伪的产品承诺
Feature 管理的核心,不是把需求分层命名,也不是把每件事都写进某个工具,而是让团队对同一个价值假设形成可执行、可验证、可调整的承诺。它需要清楚回答用户是谁、问题是什么、首版做到哪里、用什么证据判断,以及如果结果不如预期下一步怎么做。
我最看重的判断标准是:Feature 上线后,团队能不能区分“我们交付了能力”和“用户的问题得到改善”。如果不能,缺的通常不是更多字段,而是更清楚的边界、更可靠的观察设计或更诚实的复盘。
下一步可以从手头最重要的一个 Feature 开始:把标题改写成用户问题,列出价值假设与失败条件,标注首版不做项,补齐验收和观察责任,再邀请研发、测试与业务角色共同检查。先把一个 Feature 做成可验证的闭环,再把这套方法推广到更多团队,比一次性上线复杂流程更容易产生实际改变。
常见问题解答(FAQ)
1. 敏捷项目中的 Feature 应该怎么定义?
我在梳理产品需求时,经常听到团队把功能点、用户故事和 Feature 混着用,结果不同人对交付范围理解不一致。尤其是跨多个迭代的需求,我不确定该用多大的粒度来描述。
Feature 通常指能为用户或业务带来明确价值的一组相关能力,范围大于单条用户故事,但应能拆分为可独立验收的故事。定义时写清目标用户、要解决的问题、预期结果和验收边界;如果团队无法在评审中说清“交付后谁会获得什么价值”,就先补充问题背景,不要只用功能名称充当定义。
2. 一个 Feature 太大时,产品经理应该怎样拆分?
我曾遇到一个需求横跨多个团队和好几个迭代,大家都认可方向,却迟迟无法估算和排期。拆得太粗不好交付,拆得太细又容易变成一长串没有业务意义的任务。
优先按可验证的用户价值或业务场景拆分,而不是按前端、后端等技术层拆分。例如先交付基础查询,再支持筛选和批量操作;每一部分都应有独立验收条件。若某个 Feature 预计需要超过一个迭代,或包含多个可分别验证的用户结果,通常值得进一步拆解;具体迭代长度应以团队实际交付节奏为准。
3. 多个 Feature 同时排队时,怎么判断先做哪个?
我在需求评审时经常面对业务方都说“很急”的情况,但团队容量有限,不能把所有需求都塞进近期计划。我想知道怎样减少凭声音大小排优先级的情况。
先统一比较口径,可用预期业务影响、用户覆盖范围、紧迫性、置信度和实现成本做相对评分,再结合团队容量决定投入顺序。记录每项判断的依据和关键假设,并优先验证高影响但不确定性大的需求;排定后约定复核时间,若用户数据或业务条件变化,再调整顺序,而不是把优先级当成永久承诺。
4. Feature 进度看起来正常,为什么仍可能无法按期交付?
我遇到过任务完成数量不断增加,但临近发布才发现关键依赖没有解决、验收条件也有争议的情况。只看完成百分比让我很难判断这个 Feature 是否真的接近交付。
不要只统计任务完成率,应同时跟踪可验收的用户结果、未解决依赖、风险和验收状态。开始前确认验收条件及责任人;执行中定期检查是否已有端到端的可用成果,并把阻塞项标明负责人和处理期限。
若关键依赖未确认或核心验收条件仍有争议,即使多数任务已完成,也应将 Feature 标记为有风险,而不是按完成百分比判断交付确定性。
核心关键词
文章包含AI辅助创作:敏捷项目Feature教程:产品经理最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/543699
读者评论
我们以前也把跨角色需求都塞进一个Feature,排期看着完整,验收时却各说各话。按用户任务拆分确实更清楚,不过遇到必须同步上线的权限和审计要求,边界怎么划还得结合依赖判断。
把交付指标和结果指标分开很有帮助。实际项目里上线后数据常受培训、推广和使用频率影响,单看任务耗时变化容易误判;最好同时记录基线,并约定观察周期和样本范围。
验收条件写得具体能减少扯皮,但并非所有团队都有条件埋点或长期跟踪。小项目是否可以先用少量用户观察和工单反馈验证,再决定要不要投入完整的数据监测?
