Story落地方案:产品经理开展敏捷项目的效率提升案例解析

Story 落地最常见的失败,不是团队不会写用户故事,而是故事从需求池进入迭代后,仍然没人能说清楚“谁在什么场景下要完成什么、怎样才算交付”。我在梳理敏捷项目时,会先看需求从提出到验收的流转链,而不是先统计团队写了多少条 Story:如果一条需求要经过多轮口头解释、拆分和返工,工具再完整也只是把低效流程搬到了线上。

Story落地方案:产品经理开展敏捷项目的效率提升案例解析

一、先讲核心结论:Story不是卡片,而是可验证的交付约定

1. 先把“效率”定义为更快获得有效反馈

产品经理开展敏捷项目时,容易把效率等同于“一个迭代做了多少需求”。这个口径很容易诱导团队把故事切小、把任务塞满,却不一定更快验证用户价值。对我来说,更值得追踪的是:从需求进入迭代到用户或业务方确认结果,经过多少等待、澄清、返工和验收争议。

一条合格的 Story 至少要连接四件事:用户或业务角色、具体使用情境、期望结果,以及能判定结果是否达成的验收条件。缺一项,团队就可能在编码开始后才发现“要解决的问题”与“要交付的功能”并非一回事。

核心结论是:Story 落地的第一目标,不是统一句式,而是减少交付过程中的理解偏差。标准模板能帮助团队发现信息缺口,但不能代替产品判断。团队应当先把价值和边界讨论清楚,再决定怎样写、拆多细、放在哪个迭代。

2. 用四个结果指标判断改进是否有效

我通常建议产品经理同时观察交付速度、需求稳定性、返工比例和验收等待时间。单看速度会掩盖质量问题;单看缺陷数又可能忽略需求长期排队。四个指标放在一起,才能判断团队究竟是变快了,还是只是把问题推迟到了测试或上线之后。

  • 需求就绪率:进入迭代的 Story 中,开始开发前已具备清晰价值、验收条件和依赖说明的比例。
  • 范围变更率:迭代开始后,新增、移除或实质改写的承诺范围占比。
  • 返工占比:因理解不一致、验收遗漏或边界缺失而重复投入的工作量占比。
  • 验收等待时间:开发完成到业务或产品给出验收结论之间的时间。

这些指标不能脱离上下文比较。比如,刚启动一个新领域探索时,范围变更率偏高可能是合理发现;在接口稳定、需求重复度高的维护工作中,同样的变更幅度就值得追查。指标用于提出问题,不应直接变成团队排名或个人绩效分数。

Story落地方案:产品经理开展敏捷项目的效率提升案例解析

二、背景和真实场景:需求不少,为什么团队仍然“忙而不快”

1. 典型场景:需求池很长,迭代承诺却经常失真

下面的案例是一个合成示例,由常见协作问题抽象而来,不代表某家企业的真实经营数据。团队约有 24 人,包含产品、设计、开发、测试和业务代表,维护一个面向企业客户的工作流产品。每个两周迭代都能排满工作,但临近结束时仍会出现功能未验收、临时补条件和跨团队等待。

复盘时,团队最初把问题归因于开发估时不准。进一步追溯后发现,故事进入迭代时常只有功能名称和一句业务诉求;异常路径、权限边界、旧数据兼容方式和依赖系统的响应规则,多数留在产品经理的聊天记录里。开发先按自己的理解实现,测试再从旧文档和历史缺陷中补条件,业务验收时又提出另一套预期。

这类团队通常不是缺少会议,而是缺少可被共同检查的决策记录。一条 Story 的关键背景如果只存在于某个人的记忆里,那么会议结束并不代表信息已进入团队的工作系统。人员请假、优先级变化或并行项目增多,都会让隐性知识转化为等待与返工。

2. 把等待拆开,才能找到真正的瓶颈

分析 Story 的周期时,我不会只问“开发用了几天”,而会把时间分为需求澄清、排队等待、实际实现、测试验证和业务验收。开发时长下降,不一定意味着端到端交付更快;如果故事在验收队列里多等三天,用户仍然感受不到改善。

对于中大型企业,这个问题还会被跨部门依赖放大。一个故事可能同时涉及权限、数据治理、基础平台、安全评审和区域业务规则。若依赖没有在进入迭代前暴露,团队就会在承诺之后才开始协调,局部团队看似满负荷,整体交付却被最慢的审批或接口节点卡住。

因此,产品经理的工作不是把所有需求写得更长,而是把不确定性尽可能前移:哪些内容已知、哪些需要验证、谁能作出决定、最晚何时必须拿到答案。故事描述应当支持这些决策,而不是堆砌背景材料。

Story落地方案:产品经理开展敏捷项目的效率提升案例解析

三、常见误区:形式规范了,交付却没有变好

1. 误区一:把模板当成需求质量保证

“作为某类用户,我希望……以便……”是有用的表达起点,不是质量认证。团队可以把一句话写得非常标准,却仍然没有回答:目标用户是否真实存在、当前方案为什么重要、边界条件是什么、怎样判断问题被解决。

我会把模板当成提问清单,而非填空作业。若某个 Story 无法明确“以便”之后的结果,先回到需求来源验证目标;若验收条件无法写成可观察的行为,先与设计、技术或业务方讨论方案边界。强行补齐句式,只会让模糊内容看起来更完整。

2. 误区二:把所有需求都拆成同样大小

Story 的大小应由验证价值、依赖关系和交付风险决定,而不是由固定工时数字决定。把一个完整用户目标拆成十几个纯技术任务,可能让看板更热闹,却没有任何一项能独立获得用户反馈;反过来,一个跨多个系统、无法在迭代内验证的“大故事”,也不适合直接作为迭代承诺。

我的判断方法是先找出可以独立验证的用户结果,再识别支撑结果所需的实现切片。若拆分后每一块都只完成后台字段、接口或页面局部,且无法验证价值,就应重新组合或设计一条更小的端到端路径。

3. 误区三:把故事点换算成工时,追求精确估算

相对估算可以用于讨论复杂度、风险和不确定性,但故事点并不是准确工时单位。团队一旦把点数直接换算成工时或个人产能,很容易出现“估算越大越安全”“拆卡为了过线”等行为,数据表面变整齐,实际协作质量却下降。

估算最有价值的时刻,往往不是得到一个数字,而是团队对风险产生分歧时。有人认为接口简单,有人担心历史数据兼容;有人认为规则已定,有人发现不同客户有不同权限。把分歧说出来,比强迫团队在短时间内给出看似精确的点数更有用。

4. 误区四:把迭代开始后的变更都视为失败

敏捷项目不等于需求冻结。用户反馈、合规要求或生产问题都可能合理地改变优先级。真正需要控制的不是“绝不变化”,而是变化是否被显式记录、是否影响已承诺的结果、谁有权调整,以及团队是否重新评估容量。

产品经理应区分探索性变更与准备不足。前者可能带来新证据,促使团队重新排序;后者则是已知信息没有及时进入故事,导致实现过程中反复补充。两种变化的处理方式不同,不能只用一个变更率指标一刀切。

四、专业判断逻辑:从用户结果到可交付故事

1. 先回答价值问题,再进入实现拆分

我建议产品经理按照“目标,行为,结果,证据”梳理需求。目标说明为什么现在要做;行为指出用户会执行什么动作;结果描述希望发生的变化;证据说明怎样知道变化有效。目标和证据没有对齐时,团队容易把功能上线误当成价值实现。

  • 目标:用户当前在哪个环节遇到阻碍,影响谁、影响多大?
  • 行为:用户会在何种条件下执行什么动作?
  • 结果:行为成功后,用户体验或业务流程应出现什么变化?
  • 证据:用何种事件、业务指标、验收结果或访谈反馈来验证?

证据不必总是复杂埋点。有些企业流程适合观察任务完成率和处理时长,有些探索性方案适合小范围试点、可用性测试或人工访谈。关键是上线前先约定验证方式,不要等功能做完后才争论“怎样才算成功”。

2. 用验收条件锁定可观察边界

验收条件应描述输入、行为和预期结果,尤其要覆盖会改变系统行为的边界:权限不足、重复提交、超时、空数据、历史记录和失败回滚。并非每个故事都要写满所有异常分支,但必须识别哪些边界会造成数据错误、越权或用户无法继续操作。

我会避免把实现方案写成验收条件。例如“增加一个按钮”描述的是界面方案,不是用户结果。更可验证的表达是:具备相应权限的用户,在指定状态下能够发起操作;无权限用户不能执行;重复请求不会产生重复记录。这样的条件能让产品、开发和测试围绕同一行为讨论。

3. 以风险和依赖决定拆分顺序

拆分时先找最不确定、失败代价最高的部分,而不是先从最容易开发的页面开始。若关键风险来自外部接口,就先验证接口可用性和数据约束;若风险来自业务规则,就先通过原型或案例评审澄清规则;若风险来自系统性能,就提前进行技术验证,避免到迭代末尾才暴露容量问题。

对跨团队依赖,我会记录依赖方、输入输出、需要确认的日期以及未按时确认时的替代方案。依赖不是一句“等平台支持”,而是一项有责任人、有时间点、有风险处置方式的工作。

4. 定义就绪条件与完成条件,但不要制造流程负担

就绪条件用于判断故事是否适合进入迭代,完成条件用于判断交付是否真正结束。前者通常关注目标、范围、验收口径、依赖和容量;后者关注实现、测试、文档、发布、安全或运营要求。两者必须与团队实际风险匹配,不需要把每个项目都套进同一张长清单。

如果就绪清单长到没人认真检查,说明它混入了低价值字段。我的建议是先保留会导致返工或阻断的项目,试运行两到三个迭代,再根据实际缺陷和等待原因增删。流程标准的价值在于降低遗漏,而不是增加录入负担。

Story落地方案:产品经理开展敏捷项目的效率提升案例解析

五、案例与数据观察:一次六周的Story改造如何验证

1. 案例边界:这是情景模拟,不冒充企业实测

为了说明改进方法,以下使用一个六周情景推演:24 人产品交付团队,以两周为一个迭代,共观察三个迭代。假设团队先记录基线,再试行需求就绪检查、例子驱动的验收条件和验收责任人机制。表内数据是模拟观察值,用于展示分析逻辑,不是 PingCode 客户数据,也不能直接作为行业平均值。

我不会只把“每个迭代完成的故事数”当作成效。故事拆分方式稍有变化,数量就可能大幅波动。因此,比较时要尽量固定团队、迭代长度、统计口径和工作类型,并同时观察返工和验收等待,避免通过把一张卡拆成多张卡制造虚假的产出增长。

2. 先记录问题发生在哪里,再选改进措施

基线期,团队为每条故事补记阻塞原因:目标不清、依赖未确认、验收条件缺失、开发估算偏差、测试环境等待、业务验收排队。分类的目的不是追责,而是看问题是否集中在少数几类。如果多数延误来自环境和审批,单纯培训如何写 Story 就不会解决主要瓶颈。

改进期采取三项轻量措施。第一,迭代计划前安排一次短时故事梳理,只处理即将进入候选范围的需求;第二,开发前让产品、开发和测试共同挑选关键验收例子;第三,指定验收责任人与响应时限,对需要业务决策的事项提前预约。

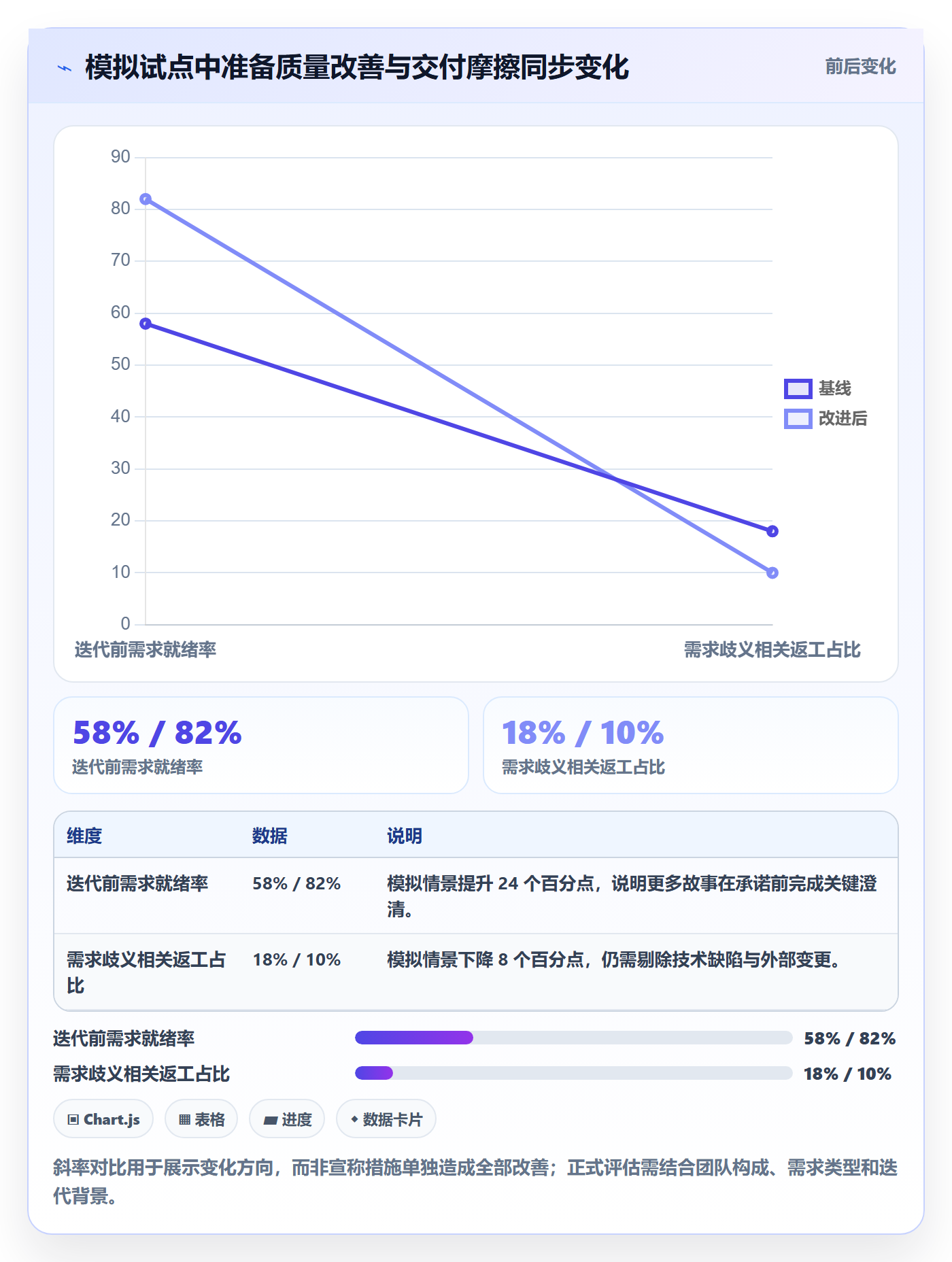

3. 对比时看趋势,也看副作用

观察项 基线情景 改进后情景 解读边界
迭代前就绪率 58% 82% 需统一“就绪”定义,避免为了达标而勾选空字段
迭代内范围变更率 32% 19% 变更减少不一定总是好事,还要检查是否压制了有效反馈
需求歧义相关返工占比 18% 10% 依赖缺陷、技术债和生产事故应单独统计
完成至验收中位数 2.5 个工作日 1.0 个工作日 需明确工作日算法,并区分等待产品与等待业务
每迭代交付的可验证结果 4 项 6 项 只统计能被用户或业务方验证的结果,不按卡片数累加

这组模拟数据最值得注意的不是完成结果从 4 项变成 6 项,而是验收等待和歧义返工同步下降。如果只有产出增加、返工不变甚至升高,我会怀疑团队是否只是把工作拆得更碎;如果就绪率提高却没有改善等待,则下一步应调查资源排队、环境和外部审批。

三个迭代足以帮助团队发现方向,但不足以证明长期因果关系。季节性需求、人员变动、技术专项和客户紧急问题都会影响结果。比较时应记录这些背景,并把“我们做了什么、观察到什么、还有什么不能确定”一起写进复盘。

Story落地方案:产品经理开展敏捷项目的效率提升案例解析

4. 把工具放在协作机制之后

当团队超过 100 人,或者多个产品线、研发团队和业务部门需要共享需求与交付状态时,靠会议纪要、个人表格和聊天记录维持一致性会越来越困难。此时可以评估 PingCode 这类面向中大型企业及百人以上组织的研发项目管理平台,用统一工作项、迭代、缺陷和流程状态承载协作信息。

工具不能替团队决定怎样拆分故事,也不能自动消除不同部门的目标冲突。评估时,我会先验证工作流能否贴合现有治理方式、权限与报表是否满足组织要求,再测试产品和研发是否愿意在同一个系统里更新事实。若关键状态仍要在多个地方重复维护,系统上线反而会增加隐性工作。

对于有数据边界或基础设施要求的组织,可将私有化部署能力纳入技术评估;已有 Jira 流程和历史数据的团队,可将平滑迁移能力列为验证项。迁移不应只检查卡片是否导入,还要核验项目结构、字段、附件、权限、历史记录、自动化规则和报表口径,并先用一个代表性项目做试迁移。

Story落地方案:产品经理开展敏捷项目的效率提升案例解析

六、不同情况下的行动建议:先选最可能解除瓶颈的一步

1. 新团队或新项目:先建立最小共同语言

新团队不宜一开始就引入复杂的打分表和多层审批。先对齐 Story 的最小信息:目标用户、问题情境、预期结果、验收条件、依赖项和负责人。选一条近期需求一起演练,从产品描述走到开发、测试和验收,观察每个角色还缺什么信息。

前两三个迭代可以用简短复盘积累例子。把“写得清楚”变成团队能识别的具体案例:哪些条件让开发一次理解,哪些遗漏导致返工。新项目的不确定性较高,标准应允许探索,只要探索任务明确假设、实验方式和继续或停止的判断条件。

2. 需求频繁变化:区分探索队列与交付队列

如果变化来自市场和用户反馈,产品经理应把待验证假设与已承诺交付分开管理。探索中的想法可以保持轻量,先记录问题、证据和下一步验证;只有当方案足够清楚、团队有容量时,才转成可交付的 Story。这样既不压制学习,也不把未经验证的想法直接塞入迭代。

若变化主要由内部反复补充已知规则造成,就应追踪决策为何没有提前发生。可以设置需求决策截止点,但必须允许重大业务风险和生产事故例外进入,并说明替换哪项工作、谁确认影响。规则的目的不是封锁变化,而是让变化有成本、有责任、有取舍。

3. 跨团队依赖较多:先做依赖地图,再承诺日期

产品经理应把依赖拆到可执行层面:需要谁提供什么、交付形式是什么、最晚何时获得、若延期将影响哪个验收结果。涉及多个系统时,可把端到端流程画出来,标记数据归属、接口契约、权限审批和发布顺序,再决定故事边界。

如果依赖方无法给出承诺,不应把风险藏在乐观估算里。可以改做不依赖该环节的验证切片、安排技术探索,或推迟对外承诺。重要的是让管理者看到真实约束,而不是用“团队会协调”掩盖未知事项。

4. 组织超过百人:用统一口径,不追求所有团队同一套流程

规模化组织需要在可比较和本地适配之间平衡。可以统一工作项的基本语义、状态含义、关键指标定义和跨团队依赖规则;团队内部的估算方法、会议节奏和拆分技巧,则应允许按产品类型调整。统一的是信息契约,不必是每个团队完全相同的操作步骤。

选择项目管理平台时,应让产品、研发、测试、运维和安全代表共同参与试点。验证的不只是页面功能,还包括权限边界、审计记录、数据迁移、系统集成、报表口径和管理员工作量。私有化部署、Jira 平滑迁移等能力可能对特定企业很重要,但仍需通过实际环境、数据样本和业务流程验收,不能只凭产品介绍作结论。

Story落地方案:产品经理开展敏捷项目的效率提升案例解析

七、取舍与边界:质量不是写得越多越好

1. 详细度要随风险变化

故事写得过少,团队要靠反复询问补齐信息;写得过多,则可能提前固化尚未验证的方案。我的取舍原则是:对安全、权限、数据一致性、财务结果和不可逆操作写得更明确;对低风险、可快速试验的界面细节保留讨论空间。

需求文档也不需要把所有知识重复写进每条 Story。稳定的业务规则可以链接到单一可信来源,故事只写本次变化涉及的部分,并指出适用版本。否则,团队会面对多份相似文档,无法判断哪一份才是最新约定。

2. 指标可用来改进流程,不适合直接评价个人

完成数量、故事点、缺陷数都容易受任务难度、拆分粒度和工作类型影响。把这些数据直接用于个人排名,会促使团队优化数字而非结果。更稳妥的做法是看团队级趋势,搭配定性复盘,并把异常点作为调查起点。

例如,缺陷增加可能是需求质量下降,也可能是测试覆盖扩大、发布范围改变或历史问题被集中暴露。没有背景信息就给团队贴标签,会让数据失去诊断价值。每个指标都应有定义、负责人、数据来源、使用目的和不适用场景。

3. 不要为了“敏捷”取消必要治理

涉及隐私、安全、监管和高风险业务时,审批和审计并非天然与敏捷冲突。真正需要检查的是,控制点能否前置、材料能否复用、风险是否按等级处理,以及审批是否有明确时限。把必要控制变成可见的工作项,比让它藏在迭代之外更有助于预测交付。

同样,工具迁移也不是敏捷改造的捷径。更换系统之前,应先统一工作项含义和状态规则;迁移过程中要验证数据完整性和权限映射;迁移之后还要定义新旧系统的停用时间。若流程问题尚未厘清,换工具只会让旧问题换一个界面继续存在。

4. 用小试点换取组织级决策证据

在全组织推广前,选一个有代表性但风险可控的团队试点,最好覆盖常见依赖、验收和报表需求。试点周期要足以经历完整交付闭环,而不是只看首次录入体验。通过前后数据和访谈判断:哪些环节变快了,哪些工作新增了,哪些制度仍需调整。

如果试点有效,再逐步推广并保留差异化空间;如果效果不明显,先判断问题是工具配置、流程设计、角色职责还是团队习惯。任何一种答案都比“大家还不习惯,所以继续强推”更有决策价值。

八、下一步怎么做:用一个迭代验证你的Story流程

1. 第一周:采集基线并选定一个真实问题

先从最近两个迭代抽取 10 到 20 条 Story,检查目标、验收条件、依赖、变更和验收等待。样本不必追求统计学代表性,但要覆盖不同规模和不同类型的工作。记录每类问题发生次数,并找团队确认原因,避免产品经理单方面判断“大家没看文档”。

从高频问题中只选一个作为试点重点。例如,如果验收条件缺失最常见,就不要同时启动重构估算体系、看板流程和会议制度。改进范围越小,团队越容易判断变化是否有帮助,也越容易在失败时及时调整。

2. 第二周:共同改写并明确验收责任

挑选即将进入迭代的真实故事,让产品、开发和测试共同补充目标、关键例子、边界条件和依赖。对需要业务验收的结果,提前确认验收人和可安排时间。讨论应聚焦决策,不追求每条卡片都写得像规格说明书。

如果讨论中出现重大分歧,把分歧记录成待验证问题或待决策事项,并指定负责人和时间点。不要把“后续再看”当作结论。没有证据、没有责任人的待办会在迭代中再次变成隐性等待。

3. 一个迭代后:比较结果并决定扩展、调整或停止

迭代结束后,用同一口径比较需求就绪率、范围变化、歧义返工和验收等待。再与参与者核对:哪些信息确实减少了沟通,哪些字段没人使用,是否出现了新的负担。数字和访谈不一致时,先解释差异,而不是挑选更符合预期的一方。

若关键指标改善且新增工作可接受,就扩大到更多相似团队;若部分改善、部分恶化,就缩小改动重新试验;若没有任何可见收益,停止无效的模板扩张,转而调查其他瓶颈。试点的价值不在证明某个方法正确,而在于降低错误推广的成本。

4. 最后的判断:好Story让团队更早发现不该做什么

我对 Story 落地的独特判断是:它不仅帮助团队更顺利地完成需求,也应该帮助团队更早识别不值得做、尚不能做或必须先验证的工作。能促成及时停止、重新排序和明确取舍的故事流程,往往比单纯提高卡片完成率更接近敏捷的价值。

因此,下一步不必先购买新工具,也不必先写一套庞大的规范。先拿一条真实需求,问清用户结果、验收证据、关键依赖和失败边界;再观察它从提出到验收的等待与返工。若团队规模和协作复杂度已经让状态难以共享,再评估合适的平台,并用真实项目验证部署、迁移和治理要求。把一个迭代的反馈闭环做好,再扩展方法与工具,才是更稳妥的效率提升路径。

常见问题解答(FAQ)

1. Story应该拆分到多细,才能真正提升敏捷项目效率?

我在推进敏捷项目时,常遇到产品经理写出的Story过大,开发完成了一部分却无法验收,最后只能反复补充需求。我也曾把Story拆得过细,导致任务数量膨胀、团队只关注执行而忽略了用户价值。

建议以“一个用户角色、一个明确目标、一次可验证价值”为基本单位拆分Story,通常控制在团队一个迭代内可完成,理想情况下不超过3个工作日。可以用INVEST原则检查:是否独立、可讨论、对用户有价值、可估算、足够小且可测试;

如果一个Story包含多个业务规则、多个页面或需要跨多个迭代,通常就应该继续拆分。

2. 产品经理如何判断Story已经达到可开发状态?

我以前遇到过Story看起来写得很完整,但开发开始后仍不断追问边界条件、权限规则和异常流程,迭代计划因此频繁被打乱。后来我发现,Story能不能进入开发,关键不在字数,而在团队是否能用同一套标准理解和验收。

可以设置“Ready标准”:目标用户和业务价值明确,验收条件可执行,关键交互或字段规则已确认,依赖项和风险已标注,且开发与测试能够独立估算。实践中可要求至少一名开发和一名测试复述验收条件;如果两人的理解不一致,先补充示例和边界,不要直接排进迭代。

3. 如何用Story估算迭代容量,而不是凭感觉排期?

我曾经按Story数量给团队排任务,结果同样是10条Story,有的迭代轻松完成,有的迭代却严重延期。真正影响效率的不是条目数量,而是Story背后的复杂度、未知因素和外部依赖。

建议采用相对估算,例如使用斐波那契数列1、2、3、5、8进行Planning Poker,并以团队过去3至5个迭代的平均完成点数作为容量基线。排期时不要把历史平均值全部用满,通常预留20%至30%处理缺陷、技术风险和临时事项;

如果连续两个迭代完成量下降超过20%,应优先检查需求质量和依赖阻塞,而不是简单要求团队加速。

4. Story落地后,产品经理用哪些指标判断效率是否真的提升?

我发现只看“完成了多少条Story”很容易产生假效率,因为有些任务虽然关闭得很快,却在上线后产生大量返工和缺陷。对我来说,效率提升必须同时体现在交付速度、需求稳定性和用户结果上。

建议至少跟踪四类指标:Story从开始到完成的周期时间、迭代承诺完成率、验收后返工率和上线缺陷率。可以先记录连续4个迭代的基线,再观察调整Story拆分和验收标准后的变化;例如周期时间下降、承诺完成率稳定在85%至95%、返工率和上线缺陷率同步下降,才说明流程优化有效,不能只看交付数量增加。

核心关键词

读者评论

黎
黎云舟

我们团队以前也把故事拆得很细,但开发和测试仍常在验收时争论边界。后来把权限、重复提交和失败回滚写进验收条件,返工确实少了一些。不过清单不能过长,否则评审会变成形式。

于
于云舟

文章把验收等待单独拿出来观察很有参考价值。实际项目里代码完成后经常还要排业务确认,周期并不短。比较难的是责任人经常临时变更,最好在进入迭代时就明确备选验收人。

田
田若宁

用情景数据说明方法比较谨慎,但这些指标落地时统计成本不低,尤其是返工原因很容易被主观归类。我更倾向先选一两个迭代试行,确认团队能稳定记录,再逐步扩展指标。

文章包含AI辅助创作:Story落地方案:产品经理开展敏捷项目的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/543353

赞 (0)
飞飞飞飞
Epic流程与规范:产品经理敏捷项目效率提升关键指标
上一篇 1小时前
敏捷项目如何做好Backlog?产品经理效率提升与操作步骤
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
