不少团队把 Feature 当成“比需求大、比项目小”的任务卡,结果计划会上看起来层次分明,到了交付时却发现:一个 Feature 横跨多个团队、验收口径各说各话,迭代结束了,业务价值仍无法确认。我的判断是,Feature 不是多加一层工作项,而是把用户价值、跨团队交付和可验证结果连起来的管理单元。PMO 落地时,先明确它解决什么问题、由谁负责、如何验收,再决定工具和流程;否则,流程越完整,返工可能越多。

一、先讲核心结论:Feature 是价值边界,不是任务容器

1. 用一句话界定 Feature

在敏捷产品交付中,Feature 通常指一项可被用户感知、能够独立说明业务价值、需要多个故事或技术工作共同完成的产品能力。比如“支持企业管理员批量导入成员并分配角色”,可能包含导入模板、字段校验、权限配置、失败记录和审计日志等工作,但对用户而言,它们共同构成一项能力。

Feature 的大小没有统一的故事点门槛。有人把它定义为一个月内能完成的能力,有人按季度规划。我的判断标准不是工期,而是三个问题:它是否有清楚的用户结果?是否能被明确验收?是否能在合理时间内获得反馈?如果三者都答不上来,它更可能是主题、项目或一组技术任务,而不是适合交付管理的 Feature。

2. PMO 要管边界和机制,不要替团队拆每张卡

PMO 的关键职责不是替产品负责人写需求,也不是逐条检查团队的任务卡,而是定义组织级的最小规则:什么情况下需要 Feature、谁对结果负责、跨团队依赖如何暴露、验收证据放在哪里、延期时如何调整范围。

流程治理的目标,是让项目在出问题时更早暴露,而不是让每张卡片都长得一样。如果 PMO 要求所有 Feature 都使用同一套复杂模板、填写十几个字段,却没有减少依赖等待和验收争议,制度成本就超过了治理收益。

3. 判断是否值得建 Feature 的四个检查点

  • 有用户结果:能说清用户完成了什么以前做不到的事。
  • 有业务责任人:至少有一位负责人对目标和验收口径负责。
  • 有可拆分交付:可以拆成故事、技术工作或验证工作,并按依赖安排顺序。
  • 有反馈窗口:完成后能通过使用数据、用户验证或运营结果判断价值。

不满足这些条件时,不应急着建一张更大的卡。先补业务目标、缩小范围,或者把它归入更高层级的主题,再判断何时进入交付计划。

敏捷项目Feature教程:PMO落地方案,避坑指南

二、背景和真实场景:为什么 Feature 治理会在规模扩大后变难

1. 单团队做功能,和多团队交付能力不是一回事

一个团队开发一项小功能时,口头同步、共享文档和短周期迭代往往足够。组织扩展到多个产品线、多个研发团队或不同交付地点后,问题发生变化:产品团队认为需求已经说明,研发团队认为接口条件未确定,测试团队等候环境,运营团队则不知道何时准备上线。

这类问题不是“大家不够敏捷”,而是交付对象的边界和依赖没有被共同看见。需求拆成几十张小卡,并不自动带来透明度;如果这些卡片没有共同的目标、负责人和验收条件,团队只是把同一个模糊问题拆成了更多条目。

2. Feature 适用于跨角色协作,但不适用于所有工作

Feature 特别适合描述用户能感知的产品能力、跨团队功能包和需要分阶段验证的改进。它也可以承载某些平台能力,但需要把“内部技术成果”翻译成受益对象和可验证影响,例如“降低新业务接入所需的配置时间”,而不是只写“重构配置中心”。

日常缺陷、单次运维操作、明确的小型技术任务,不一定需要额外建立 Feature。若一个很小的改动只需一个故事就能说明、开发和验收,再套一层父级工作项,可能只是增加维护成本。PMO 应治理例外规则,而不是把所有工作都强行装进同一种层级。

3. 复杂组织最常见的卡点,是责任与依赖不在同一张视图里

某个 Feature 的业务负责人可能在产品团队,接口依赖由平台团队控制,测试资源由质量团队安排,发布窗口由运营部门协调。只看单个团队的迭代看板,无法回答“整个能力何时可用”。只看项目甘特图,又可能看不见迭代内的变化和具体阻塞。

因此,PMO 至少要能在 Feature 层面看到负责人、目标版本、关键依赖、当前风险和验收状态;在故事层面则让团队保留自己的工作方式。上下层各自回答不同的问题,不应要求 Feature 层面承担所有执行细节。

4. 工具能承载规则,但不能替组织作出定义

工具可以帮助关联 Feature 与故事、呈现跨团队依赖、追踪状态和沉淀验收记录,但无法替组织决定“什么叫完成”“谁有权调整范围”或“延期是否必须升级”。这些是治理约定,不是字段配置问题。

例如,面向中大型企业及百人以上组织的 PingCode,可用于承载产品研发协作流程;其支持私有化部署和 Jira 平滑迁移,适合把部署方式、历史数据承接和流程治理纳入同一评估。但“能迁移”不代表原有流程值得原样照搬,“支持私有化”也不意味着部署和运维没有成本。工具应在流程边界明确后选型,而不是成为流程设计的替代品。

敏捷项目Feature教程:PMO落地方案,避坑指南

三、常见误区:看起来规范,实际上会放大管理成本

1. 把 Feature 当成“大故事”,只按工作量判断层级

“超过八个故事点就建 Feature”这类规则看似可操作,却容易把估算尺度误当作业务边界。故事点是团队估算复杂度和不确定性的相对单位,不是跨团队通用的长度单位。同一个需求在不同团队的点数可能不同,拿点数直接决定层级,会让组织的层级结构随估算习惯变化。

更好的判断是看用户价值和可独立验收性。即使一个功能只需要两个故事,只要它有独立的业务结果和跨团队协调需求,也可能值得作为 Feature 管理;反过来,一组工作量很大的基础设施任务,如果没有单独的用户可见结果,未必应该伪装成产品 Feature。

2. 把 Feature 完成率当成价值完成率

状态从“待办”变成“完成”,只能说明工作项按当前定义走到了某个状态,不能证明用户采用了功能,也不能证明业务指标改善。尤其是涉及新流程、权限或运营习惯的能力,发布只是验证的起点。

我会把完成拆成两个层次:交付完成,确认范围内的功能、测试和上线条件已满足;结果验证,确认目标用户能使用,关键行为发生,且风险在可接受范围内。两者都记录,才能避免报表显示百分之百完成,实际业务却没有变化。

3. 一张 Feature 塞进全部技术细节和会议纪要

父级工作项最适合保存目标、范围、责任人、关键依赖、验收条件和决策记录。若把所有接口说明、测试用例、会议纪要和每次沟通都复制进去,Feature 很快会变成无法维护的长文档。

详细执行信息应保留在相应的故事、技术任务或文档中,再通过关联关系连接。PMO 可以规定信息在哪里找到,而不必要求同一内容重复粘贴到多个地方。

4. 先建审批门槛,再讨论如何减少风险

有些组织的 Feature 流程从“必须经过几级审批”开始设计,结果需求评审排队时间增长,业务负责人却仍然不知道验收标准。审批可以处理授权和重大风险,但不能替代定义质量、依赖分析和及时反馈。

建议把治理分成两类:所有 Feature 都应满足的轻量定义条件,以及只有高风险、高投入或强监管事项才触发的额外审查。这样既保留必要控制,也不让低风险工作承担同等管理负担。

5. 用统一模板掩盖不同业务的不同风险

安全合规、客户体验、平台稳定性和内部效率提升,面对的风险并不相同。统一模板可以保证最基本的信息完整,但风险检查应按工作类型调整。比如涉及个人数据的能力,要明确数据处理边界;面向外部客户的功能,要有兼容性和回滚考虑;内部平台改造则要说明迁移和服务连续性。

敏捷项目Feature教程:PMO落地方案,避坑指南

四、专业判断逻辑:用一套轻量规则管理全生命周期

1. 定义最小信息集,而不是最大字段集

我建议每个 Feature 至少具备以下信息:一句话目标、目标用户或受益对象、业务负责人、范围边界、验收证据、关键依赖、目标时间窗口、风险与假设。信息不必全部填在一个表单里,但必须能被相关人员快速找到,并且有明确的维护责任。

信息 回答的问题 缺失时的典型后果
目标与受益对象 为谁解决什么问题? 团队以交付功能代替解决问题
负责人 谁对优先级和价值负责? 范围争议无人拍板
范围边界 本次做什么、不做什么? 开发中不断追加内容
验收证据 如何判断能力可用或目标有进展? 各方对完成状态理解不同
依赖与风险 需要谁、什么条件,最可能卡在哪里? 关键阻塞直到临近上线才暴露

2. 让验收条件分成能力验证和结果验证

能力验证检查功能是否按约定运行,例如管理员能够导入有效文件、错误行能被定位、无权限用户无法执行操作。结果验证则检查目标是否发生变化,例如导入流程耗时是否下降、人工纠错量是否减少、目标用户是否真正采用。

两者不必都设置成严格的上线门槛。能力验证通常是交付条件;结果验证则可能需要上线后观察一段时间。关键是不能把“暂时没有结果数据”解释成“Feature 已经创造价值”。

3. 依赖管理应指向可行动的人和日期

“依赖平台团队”不是有效的依赖记录。有效记录至少包括依赖内容、提供方负责人、需要时间、被依赖方负责人、未按期交付的影响和替代方案。没有负责人和日期的依赖,只是一个风险提醒;无法触发行动。

PMO 可以定期检查高风险依赖,但不要把所有依赖都升级成会议议题。只有影响关键路径、跨部门资源或承诺窗口的事项,才需要进入项目级处理。

4. 进度报告看预测,不只看状态

“进行中”并不能回答何时完成。对于跨团队 Feature,至少要追踪剩余工作、未解决依赖、验收准备度、目标窗口可信度和范围变化。预测可以是区间,不必假装精确到某一天;持续更新的区间通常比一次性承诺更有决策价值。

如果团队持续报告“按计划”,但关键依赖没有确认、验收环境没有准备、范围不断增加,PMO 应该质疑预测依据,而不是要求团队把状态颜色改成红色。状态是结果标签,预测质量才是治理的重点。

5. 指标要分层,避免用一个数字管理所有行为

PMO 可以观察组合层面的交付时间、延期原因、范围变化频率和依赖等待时间;团队则观察故事流动、缺陷和反馈。不同层级的数据不应直接用于个人绩效排名,否则团队会优化数字而不是优化交付。

敏捷项目Feature教程:PMO落地方案,避坑指南

五、案例与数据观察:用一个企业级导入能力演示落地过程

1. 案例背景与口径说明

下面的案例是为说明治理方法而构造的情景模拟,不代表某个客户的真实项目数据,也不代表任何工具的实测效果。场景是一家多业务线企业,计划为企业管理员提供批量导入成员并分配角色的能力,涉及产品、前端、服务端、身份权限、测试和运营等角色。

起初,需求被写成“支持批量导入”。这句话无法回答文件格式、重复成员、无效角色、部分失败如何处理,也没有说明失败后管理员如何修正。评审后,团队将目标改为:让管理员能够通过模板批量新增或更新成员,在导入前发现关键错误,并在导入后追踪处理结果。

2. 把范围边界说清楚,避免一次做完所有需求

第一阶段只支持规定格式的表格、单次导入上限、基础字段校验、角色映射和结果报告;暂不支持跨组织迁移、自动识别任意文件格式和复杂审批流。这样做并非降低质量,而是把首个可验证能力控制在可交付范围内,避免为了覆盖所有极端情况拖延核心用户反馈。

验收证据分成三类:功能测试证明有效记录能够导入、错误记录能够定位、越权操作会被拒绝;运营验证观察管理员是否使用批量入口;结果观察比较批量操作耗时和人工修正次数。三类证据分别由研发、产品和运营负责人维护。

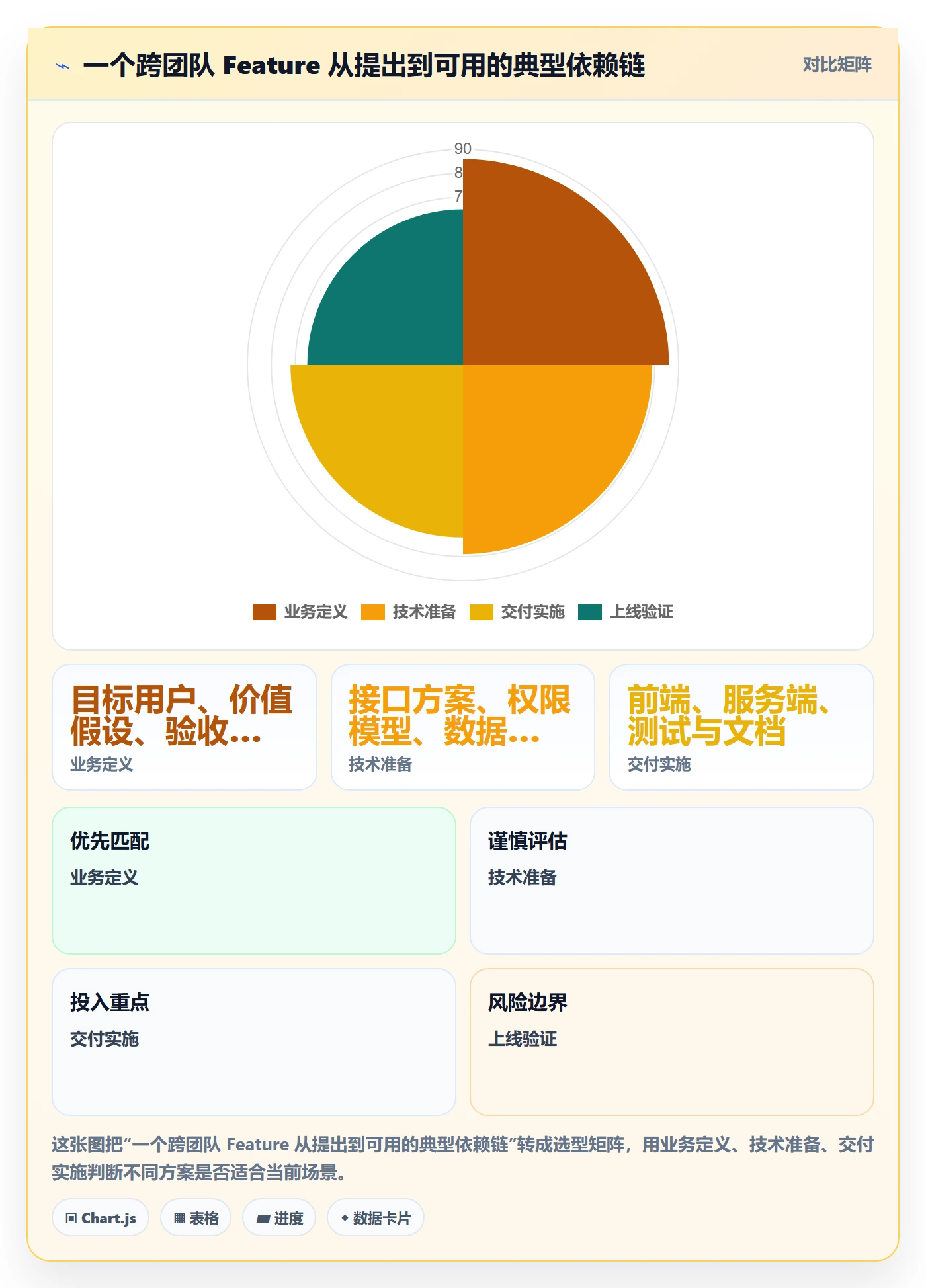

3. 用依赖清单暴露最容易被遗漏的工作

  • 权限团队确认角色标识与组织边界,未确认前不冻结导入字段。
  • 测试团队准备包含重复账号、缺失字段、无效角色和超限文件的样例。
  • 运营团队提供试点客户名单和培训安排,避免功能上线后无人试用。
  • 服务端团队确认失败行是否可重试,以及重复提交的处理规则。
  • 产品负责人确定首阶段不支持的场景,并记录后续评估条件。

团队采用两周迭代作为情景假设,但不把 Feature 完成日期机械等同于两个迭代。若权限规则未定,前端页面可能已经完成,整体能力仍不能验收。这个差别正是 Feature 视图的价值:它让管理者看到整项能力的真实状态,而不是只看到某个团队的局部进度。

4. 示意数据怎样辅助决策

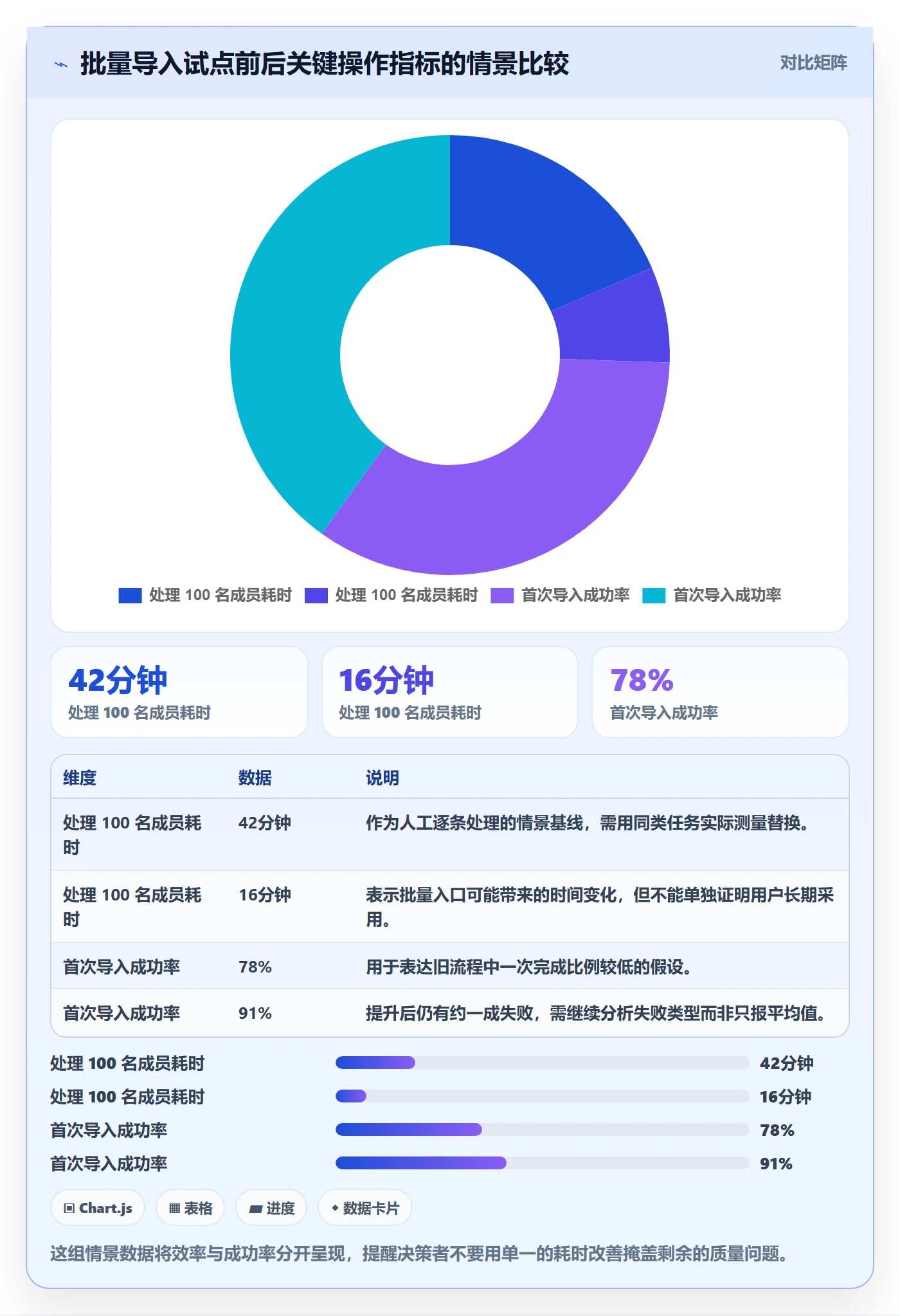

假设试点前,管理员处理 100 名成员需要 42 分钟,试点后同等规模操作需要 16 分钟;首次导入成功率从 78%提升到 91%,但角色映射相关失败仍集中出现。团队不能据此宣布价值已经全部实现,而应进一步区分格式问题、权限配置问题和用户操作问题,再决定是否优化模板、提示文案或权限预设。

这些数值是情景模拟,用于演示验证方法,不是公开调查或产品实测。实际比较时,应确保样本规模、成员数量、任务类型和测量方式大致一致。若上线前后任务复杂度不同,直接比较耗时会造成误判。

敏捷项目Feature教程:PMO落地方案,避坑指南

5. 从一次试点推导下一步,而不是急着全面铺开

若试点发现用户节省时间明显,但失败主要来自角色规则不清,下一步应先修正规则说明与默认值,而不是优先扩展更多文件格式。若成功率提高,却没有管理员持续使用,则需检查入口发现性、使用频率和替代流程,而不是继续堆叠功能。

PMO 应要求试点结论回答三件事:哪些用户场景得到验证、哪些假设仍未验证、下一阶段继续投入的依据是什么。这样,Feature 才成为组织学习的载体,而不是一项做完即归档的交付记录。

六、PMO 落地方案:从试点到规模化的六步路径

1. 先选一个有代表性的试点范围

不要一开始就把全公司所有产品线纳入统一改造。选择一个确实存在跨团队依赖、业务负责人愿意参与、交付周期可观察的范围。试点既不能小到没有协作问题,也不应大到牵涉大量历史流程和组织调整。

启动前记录当前基线:从需求确认到可用的时间、等待依赖的时间、范围变更次数、验收争议次数,以及上线后是否有结果观察。没有基线,试点结束时就只能凭印象判断“更顺了”。

2. 发布一页纸定义,明确何时需要 Feature

PMO 的第一版规则应短而明确:哪些工作适合建 Feature、必需信息是什么、允许哪些状态、谁负责修改、怎样关联故事和验证记录。对于不适合的工作,也要给出例子,避免团队因为担心不合规而把每张小任务都包装成 Feature。

定义要允许产品线保留差异。组织统一的是价值边界、责任和可追踪性,不一定是所有团队使用相同的故事写法、估算单位和迭代节奏。

3. 先训练产品负责人和交付负责人

培训重点不是逐个讲字段,而是练习如何把模糊目标改写成可验证结果、如何切分首阶段范围、如何标记依赖和如何处理范围变更。PMO 可以用真实需求做工作坊,让参与者现场指出“用户结果是什么”“最晚何时需要证据”“什么情况算不做”。

4. 建立可升级的例外机制

当 Feature 影响多个部门、涉及重要客户承诺、存在安全合规风险或关键依赖无法解决时,应有明确升级路径。升级机制需要说明决策人、需要的证据和反馈时限;否则,“升级”只会变成增加一次汇报,而不能推动问题解决。

5. 用工具配置支持流程,但先做小范围验证

配置工具前,先确认工作项层级、状态、权限、关联关系和报告口径。再用一两个实际 Feature 验证:团队是否能轻松关联故事、负责人是否能更新验收状态、PMO 是否能识别依赖风险、管理者能否看到组合视图。若字段无法服务于决策,就不要因为“系统里有这个功能”而强行启用。

对于已有研发平台的组织,迁移时应先盘点项目、用户、权限、工作项关系、历史记录和自动化规则,再制定分批迁移与回滚方案。PingCode 支持私有化部署及 Jira 平滑迁移,可作为中大型组织评估产品研发管理平台时的候选方向之一;是否适合,仍应通过数据迁移验证、权限测试、运维评估和试点反馈作出判断。所谓国产替代,不应只看功能清单,还要核查部署、安全、服务能力、接口生态、成本和持续升级机制。

6. 每月复盘规则是否减少了等待和争议

试点一个月至三个月后,复盘的重点不是统计建了多少 Feature,而是检查定义质量、依赖暴露时间、验收争议和结果验证覆盖情况。若某个规则没有改变决策,也没有减少风险,就考虑简化;若反复出现同类问题,就补充边界示例或升级机制。

敏捷项目Feature教程:PMO落地方案,避坑指南

七、不同情况下的行动建议与取舍

1. 团队少、单一产品、依赖简单

建议采用轻量规则:用简短目标、负责人、验收条件和故事关联即可,不必建立复杂的组合治理会议。若一个能力能由单一团队在短周期完成,可以直接以故事或小型需求管理;只有当价值边界和协调成本确实需要独立跟踪时,再建立 Feature。

取舍在于少做流程管理,换取更快的决策速度。风险是团队规模扩大后,缺少历史追踪和跨团队透明度;因此至少保留清晰的目标、验收和决策记录。

2. 多团队协作频繁,版本目标经常变化

建议把 Feature 作为跨团队对齐单位,明确业务负责人、关键依赖、目标窗口和范围变更记录。每周检查关键路径和预测,不必要求所有团队同步使用相同迭代节奏,但要确保共同的验收目标与交付窗口可见。

取舍是增加少量协调成本,换取更早发现等待和冲突。要避免把所有小变更都升级为组合级议题,只有影响目标、依赖或承诺的变化才需要进入升级机制。

3. 监管、审计或安全要求高

建议在最小信息集之外增加风险等级、审批证据、数据处理边界、测试记录、变更授权和上线回滚方案。把必须留存的证据与一般过程记录区分开,明确保存期限和访问权限。

取舍是前期准备时间更长,但能降低审计缺口和上线风险。不要把高风险流程复制到所有低风险工作上;按影响范围和法规要求分级治理,避免控制过度。

4. 正在进行研发平台迁移或国产替代评估

建议先梳理旧平台中真实使用的流程,而不是迁移每一个历史字段和自动化规则。把数据准确性、权限一致性、历史追溯、接口能力、部署维护、迁移窗口和回退预案列为验收项,先迁移一条业务线或一个项目组合,再评估扩大范围。

取舍是分批迁移需要双轨运行和阶段性支持,但比一次性切换更容易控制风险。若组织有私有化部署要求,应将基础设施、安全评估、升级责任和日常运维纳入总成本,不要只比较许可证或采购报价。

5. 组织想快速看到管理成效

建议选两个可观察的改进目标,例如减少关键依赖的等待时间、提高验收条件在开发前明确的比例。明确测量口径和观察窗口,再把数据与复盘记录一起看。不要承诺仅靠建立 Feature 就能提高产能;交付表现还受团队能力、技术债、需求质量、决策速度和外部依赖影响。

取舍是少设指标、深入解释,通常比设十几个 KPI 更有价值。管理者需要的是能改变资源和优先级决策的信息,而不是颜色更多的仪表盘。

八、结尾:先让 Feature 可验证,再让流程可复制

1. 真正的落地标准不是建卡数量

PMO 推行 Feature 的成效,不应以系统中新增了多少条记录衡量,而应看团队是否更早说清用户结果、依赖是否更早暴露、范围争议是否更容易处理、上线后是否有人验证结果。若只是把原有任务换了一个名称,管理并没有发生变化。

2. 下一步先做一个小而完整的验证

可以从一项跨团队能力开始:写清用户结果和范围边界,确定业务负责人,列出依赖与验收证据,关联执行工作,再在上线后安排结果观察。用真实案例检验规则是否足够轻、是否能促成行动,然后根据复盘修订模板、工具配置和升级机制。

我认为,Feature 最有价值的地方,不是把组织层级再加深一层,而是让“做了什么”与“为何要做、如何证明有效”重新连在一起。先建立这条连接,再扩大流程;先验证治理规则,再规模化推广。对 PMO 来说,这比一次性设计一套看起来完整的框架,更稳妥,也更容易持续。

常见问题解答(FAQ)

1. 敏捷项目中的 Feature 应该如何定义?

我在推进敏捷项目时,常遇到团队把一个需求、一个用户故事和一个 Feature 混着用的情况。到了跨团队排期或向管理层汇报时,大家才发现讨论的范围并不一致。

可以把 Feature 定义为能为用户或业务带来可验证价值的一组相关工作,通常需要拆成多个可独立验收的用户故事。创建时写清目标用户、预期结果、验收条件和不包含的范围;如果一项工作无法在一个迭代内完成,应优先拆分,而不是直接把大型任务当成 Feature 排期。

2. PMO 如何推动 Feature 管理而不增加团队负担?

我担心 PMO 一推新流程,团队就要多填表、多开会,实际交付反而变慢。尤其是多个团队并行时,我想知道怎样既统一口径,又保留团队自己的工作方式。

PMO 应统一最小必要信息,而不是规定每个团队使用相同的执行细节。建议先明确 Feature 的负责人、业务目标、优先级、依赖关系、验收标准和状态定义,再选一个团队试运行两个迭代;每周检查信息是否支持决策,删去没人使用的字段,并用跨团队依赖和目标达成情况判断流程是否有效。

3. Feature 的优先级应该依据什么判断?

我遇到过业务方都说自己的需求最急,团队只能靠声音大小决定先做什么的情况。做完之后又很难解释为什么某个 Feature 排在前面。

先用统一口径比较预期业务价值、用户影响、时效性、风险和实施成本,并由业务负责人和交付团队共同校准。可以采用相对评分而非假装精确的收益预测;记录评分依据和决策人,按固定节奏复核。若高优先级 Feature 长期未启动,或低价值工作持续占用产能,应重新检查排序规则和实际投入。

4. Feature 落地过程中最常见的风险如何提前发现?

我曾看到一个 Feature 在看板上长期显示进行中,团队每天都有活动,却说不清什么时候能交付。遇到跨团队依赖或验收标准不清时,我也不确定 PMO 应该看哪些信号。

重点监测三个信号:Feature 是否持续跨越多个迭代、关键依赖是否有明确负责人和日期、验收条件是否能被团队一致解释。出现阻塞时,记录影响范围、责任人和下一步处理时间;若范围持续扩大,应重新拆分或调整优先级。复盘时比较计划与实际交付的范围和周期,不要只用完成事项数量评价团队。

核心关键词

读者评论

董
董嘉宁

我们团队试过按“跨团队+独立验收”建立 Feature,确实比按故事点分层更稳定。但上线后的结果验证经常无人维护,最后还是只看开发完成率。建议把数据观察负责人和截止时间也纳入最小信息集。

龙
龙子涵

依赖登记写清负责人和日期很有用,尤其是接口、测试环境这类等待项。不过实际项目中依赖变化很快,维护成本不低。若没有固定复盘节点,表里的信息很容易一周后就失真。

崔
崔雨桐

文章对审批和模板的克制比较认同。我们以前要求所有需求填同一套表,低风险小改动也要走完整流程,结果产品绕开系统私下推进。按风险分级治理更现实,但分级标准需要定期校准。

文章包含AI辅助创作:敏捷项目Feature教程:PMO落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/543058
