Agile怎么做?PMO最佳实践:敏捷项目从0到1

Agile怎么做?PMO最佳实践:敏捷项目从0到1

敏捷项目启动后,最先失控的往往不是迭代速度,而是“每个人都在忙,却没人能说清楚下一次交付什么”。PMO要把Agile从口号变成可重复的交付机制,关键不是先安排培训、买工具或照搬Scrum仪式,而是先选一项有边界的业务目标,建立可验证的产品待办、稳定的团队协作节奏和清晰的决策规则,再用数据判断流程是否真的改善。

一、先讲核心结论:PMO负责搭系统,不替团队跑流程

1. 敏捷转型的起点是交付问题,不是框架名词

我判断一个组织是否适合启动敏捷项目,通常先问三个问题:客户或内部用户的需求是否经常变化?团队是否能在数周内交付一个可验证的成果?关键决策人是否愿意根据反馈调整优先级?如果三个问题都是否定的,强行采用迭代、站会和看板,只会增加会议,不会自动提高交付质量。

敏捷不是“少做计划”,而是把计划拆成可以逐步验证的假设。团队仍然需要目标、预算、合规要求和依赖管理,只是不会假装在项目开始时就能准确预测所有细节。对PMO来说,最重要的变化是:从追踪任务是否按最初计划完成,转向追踪价值是否持续交付、风险是否及时暴露、预测是否越来越可靠。

2. PMO的三项职责要与团队执行边界分开

在实践中,我会把PMO的工作划分为三层。第一层是设定最小治理规则,例如项目准入、风险升级、发布验收和数据口径;第二层是帮助团队建立工作流,包括待办梳理、迭代计划、评审和复盘;第三层是组合层面的资源与依赖协调。PMO提供边界、透明度和障碍清除,不代替产品负责人排需求,也不替开发团队承诺产能。

如果PMO同时决定需求优先级、给个人分派任务、要求团队每日汇报进度,敏捷团队通常会退化成带看板的传统项目组。管理层可以设定目标和约束,但具体交付方案应由最接近工作的团队共同制定,并通过可见结果接受检验。

3. 从0到1先建立四个可运行的最小条件

  • 明确业务结果:写清楚目标用户、当前痛点、期望变化和验证方式,避免只写“完成系统建设”。
  • 指定责任角色:至少明确谁对价值排序负责、谁对技术交付负责、谁负责协调跨团队障碍。
  • 形成可排序待办:把工作拆到团队可以估算、测试和验收的粒度,优先处理价值高、风险高、依赖多的事项。
  • 设置反馈节奏:约定计划、每日同步、评审、复盘的频率,同时规定会议产出和决策权限。

对首个试点,我建议PMO先做“最小可治理”,而不是“全面标准化”。团队能持续交付、用户能及时反馈、风险能被升级,就足以开始学习。等这些动作跑过两到三个迭代,再根据真实问题补充模板、指标和审批规则。

Agile怎么做?PMO最佳实践:敏捷项目从0到1

二、背景与真实场景:为什么组织越大,敏捷越容易变形

1. 需求变化快,但决策链条没有变短

常见的试点场景是:业务部门每周提出新需求,团队每两周迭代一次,管理层却仍要求季度初一次性确认完整范围。结果是团队表面上迭代,实际工作被大量临时插单打断;产品负责人没有足够授权,待办排序要层层审批;开发人员为了赶原计划,在迭代中途悄悄塞入新任务。

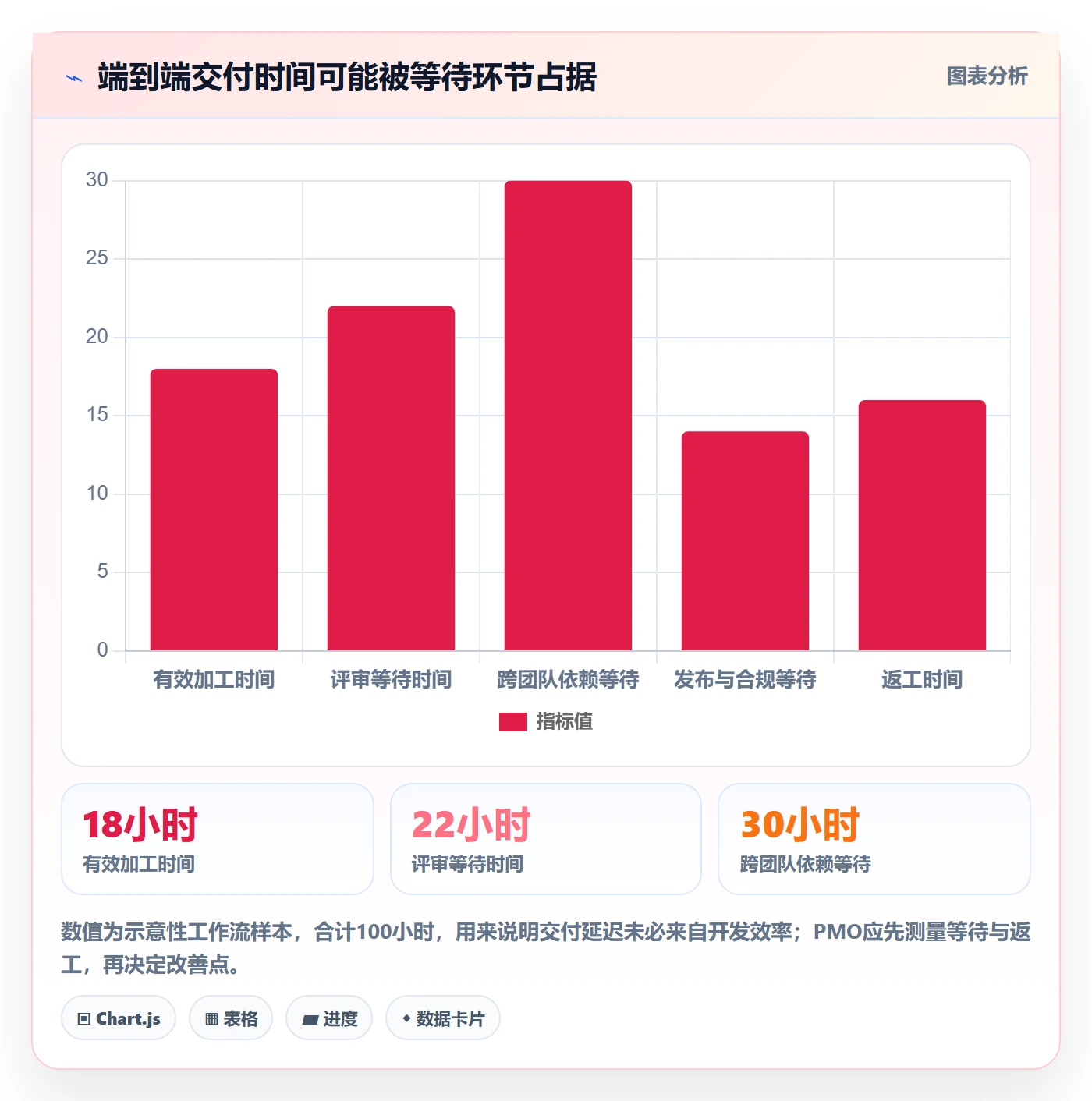

这类问题看起来像团队执行力不足,根因往往是决策机制不匹配。迭代只能缩短反馈周期,不能自动消除审批等待。PMO需要识别工作流中真正的等待点:需求从提出到确认花多久,跨部门依赖多久得到响应,测试环境多久可用,发布审批是否集中在固定窗口。若这些环节不调整,单纯缩短迭代长度只会让团队更频繁地撞上同一堵墙。

2. 多团队协作时,局部敏捷可能放大整体等待

一个团队可以在两周内完成开发,但如果数据团队、架构组、合规团队和发布团队都按月度节奏处理请求,端到端交付时间仍然很长。此时,只看团队速度会产生误导:开发看板变得很活跃,用户却感受不到更快的价值交付。

PMO要把视线从单个团队扩展到价值流。记录工作从“提出需求”到“用户可用”的完整耗时,并识别等待、返工、审批和外部依赖占比。大组织中的敏捷不是让所有部门都使用同一套仪式,而是让接口、承诺和升级路径清晰,减少一个团队完成后把工作扔给下一个团队排队的情况。

3. 试点应选“有意义但可控”的业务切片

试点项目不能小到没有真实依赖,也不能大到牵涉全公司所有关键系统。较合适的选择通常具备明确用户、可观察问题、相对稳定的核心团队和可分阶段交付的范围。例如,先优化一个客户申请流程中的资料补录环节,而不是一开始就承诺重建整套客户平台。

我会要求试点负责人在启动前说明:如果试点失败,损失能否被控制?如果试点成功,经验能否迁移?若一个项目没有业务用户参与、没有可交付切片,也没有决策人愿意调整优先级,它通常不是敏捷试点,而是传统项目换了个名称。

观察维度 适合作为试点的信号 应先处理的风险
需求变化 优先级会变,但可以通过短周期验证价值 范围被合同或监管要求完全锁死
团队能力 核心成员能稳定投入,并具备必要技能 成员长期兼职、跨团队借调且无法协调
用户参与 业务代表能定期评审并做取舍 需求提出者无法出席,也没有授权代理人
交付路径 成果可分阶段使用或验证 必须等全部系统完成后才能产生任何反馈

4. 工具应该承接已经说清楚的流程

工具可以帮助团队集中管理待办、版本、缺陷、文档、工时和风险,但不能替代角色授权和业务判断。若团队尚未统一“什么叫完成”“谁能改优先级”“紧急事项如何进入迭代”,先上工具通常只是把原有混乱数字化。

在中大型企业或100人以上组织中,PMO还要额外关注权限、数据隔离、审计、部署方式、历史数据迁移和跨团队视图。以PingCode这类面向中大型团队的项目管理平台为例,评估时可以核对其私有化部署能力、与现有流程的适配程度,以及从旧系统迁移待办、缺陷和项目数据的方案。是否支持Jira平滑迁移,必须通过字段映射、附件、权限、历史记录和报表口径的实际验证来判断,不能只看产品介绍中的一句兼容承诺。

涉及国产化替代时,我不会只比较功能清单,而会先列出迁移失败的业务成本:关键数据是否完整,团队是否需要重新培训,接口是否影响现有研发流水线,旧链接和审计记录能否追溯。工具选择的结论应来自试迁移和用户验收,而不是“功能更多”或“部署更快”的单项比较。

Agile怎么做?PMO最佳实践:敏捷项目从0到1

三、拆解常见误区:看起来敏捷,实际上没有改变

1. 把“没有详细计划”误解成“敏捷”

敏捷项目仍然需要计划,只是计划分层、滚动更新。团队需要明确近期迭代目标、当前版本方向、关键里程碑和外部约束。区别在于,越远期的计划越应体现假设和置信度,而不是伪装成精确承诺。

如果管理层要求团队在项目开始时承诺每一项需求的准确完成日期,项目经理往往会通过降低估算透明度来保护团队。更好的做法是把固定发布日期、可调整范围和质量底线明确拆开,并定期更新预测。PMO不应把“承诺不变”当作成熟,而应观察团队能否及时暴露偏差并提出可行的范围取舍。

2. 把站会变成逐人汇报

每日同步的目的不是让所有人向经理报告昨天做了什么,而是帮助团队识别今天的协作和阻碍。若每个人都只回答固定问题,会议仍然围绕个人状态,而不是围绕迭代目标和工作流。

一个实用的调整方法是让团队围绕看板从右向左检查:哪些工作即将完成?哪些事项卡住?有哪些任务已经超过约定的在制品数量?谁需要协助才能让工作继续流动?PMO可以旁听并观察阻碍是否被记录、是否有负责人、是否在承诺时间内升级,而不是统计每个人发言了几秒。

3. 把速度当成个人绩效指标

故事点或其他相对估算方式用于团队内部预测,不适合跨团队排名,更不适合变成个人考核指标。团队一旦发现速度影响奖金或评价,估算值就会被策略性抬高,数据失去决策价值。

速度是团队用来理解自身交付节奏的温度计,不是团队之间的竞赛成绩。PMO可以关注周期时间、承诺完成率、缺陷逃逸率和用户结果,但任何指标都要和业务背景一起解释。团队规模、技术债务、依赖数量和工作类型不同,单看一个数字很容易得出错误结论。

4. 把迭代结束等同于交付完成

完成开发不等于用户可用,代码合并也不等于价值实现。团队需要明确“完成”的标准,至少覆盖代码质量、测试、文档、集成和发布要求。对于高风险系统,还应把安全、隐私、审计和回滚准备纳入验收。

如果每个迭代都产生大量“开发完成但等待测试”的工作,团队需要检查工作是否被过早标记完成、测试是否缺席计划、环境是否长期不可用。PMO应推动端到端完成定义,而不是鼓励团队通过拆分状态来制造进度好看的错觉。

5. 把敏捷当成取消治理的理由

敏捷不意味着取消预算、风险、合规或架构审查,而是尝试把治理嵌入交付过程。高风险事项可以设定明确的检查点,低风险事项则通过自动化规则快速通过。关键是让控制与风险相称,而不是所有工作都走同一条漫长审批链。

在受监管环境中,敏捷团队仍要留存需求变更、测试证据、审批记录和发布记录。PMO需要与合规、安全和架构角色共同定义“必须事前审批的事项”和“可以通过持续证据审查的事项”。治理越清楚,团队越不需要在迭代末尾临时补材料。

Agile怎么做?PMO最佳实践:敏捷项目从0到1

四、专业判断逻辑:PMO如何设计一套可持续的敏捷治理

1. 先定义价值,再决定流程

项目立项时,我会要求业务负责人把目标写成可观察的变化,而非交付物清单。比如“上线新的审批页面”是产出;“减少申请人因资料缺失而被退回的比例”才是结果。两者都需要跟踪,但只有结果指标能说明投入是否解决了问题。

指标应有明确口径、数据来源和观察周期。若团队无法在试点周期内拿到结果数据,可以先设置领先指标,例如用户完成关键步骤的比例、人工补录次数或处理时长,同时约定何时回看最终业务结果。不要为了启动项目而制造精确但不可验证的目标。

2. 依据不确定性与风险选择节奏

并非所有项目都适合相同的迭代长度。业务反馈快、技术不确定性高的产品探索,可以采用较短周期;依赖硬件、采购或外部认证的工作,需要把等待时间纳入计划,不能仅靠压缩迭代消除外部约束;高风险功能则需增加验证和审批节点。

PMO应判断的是“反馈是否能及时改变决策”,不是团队是否严格按两周一次开会。若用户无法频繁评审,团队可先通过原型、数据分析或小范围试用获取信号;若发布受窗口限制,仍可保持内部短周期集成和测试,在可控窗口集中发布。

3. 用分层规划连接战略与迭代

组合层需要说明组织目标、投资边界和跨项目依赖;产品层需要维护路线图、版本方向和优先级依据;团队层需要规划近期迭代和每日工作。三层计划共享目标,但精细程度不同。PMO不必要求每层使用相同模板,而要保证它们之间能追溯:为什么做、由谁做、何时验证、出现变化后谁能决定。

对于中大型组织,我建议把承诺分为“固定约束”和“可调整选项”。法规期限、关键客户窗口或合同义务可能是固定约束;范围、实现顺序和部分功能深度通常可以协商。若时间、范围、成本、质量四项都被宣布为绝对固定,项目就没有真正的取舍机制,只能把风险推迟到最后。

4. 设定最少但有用的度量体系

指标类别 建议观察项 适用问题 常见误用
流动效率 周期时间、在制品数量、阻塞时长 工作卡在哪里,等待是否在增加 只催团队加快开发,不处理等待源
计划可靠性 迭代目标完成情况、范围变更频率 团队预测是否稳定,插单是否影响目标 把完成率直接用于个人奖惩
质量 缺陷逃逸、返工、自动化测试覆盖情况 速度是否以质量债务为代价 用单一覆盖率替代质量判断
业务价值 采用率、处理时长、转化或满意度信号 交付是否改变用户或业务结果 上线即算成功,不再观察使用效果
组织健康 关键人员稳定性、跨团队阻塞、决策耗时 团队是否有持续交付的组织条件 只看团队内部数据,不看系统约束

5. 建立升级机制,而不是增加汇报频率

每个团队都可能遇到无法自行解决的依赖,但升级机制必须说清楚触发条件、接收人、响应时限和决策权限。比如某依赖阻塞超过一个工作日,先由产品和技术负责人协调;超过约定时限仍无结论,再由PMO召集相关责任人处理。没有明确触发条件的“及时升级”,往往会变成问题拖到迭代末尾才被看见。

PMO可以维护跨团队风险和依赖清单,但不要把清单变成新的状态填报工作。每条记录都应该能回答:阻碍是什么、影响什么目标、当前责任人是谁、下一步动作是什么、最晚何时需要决策。若一条风险长期没有动作,PMO应推动取舍,而不是要求团队继续更新状态。

Agile怎么做?PMO最佳实践:敏捷项目从0到1

五、从0到1的落地路径:以90天试点为例

1. 第1至2周:诊断现状并选定试点

前两周不要急着培训全员。先访谈业务负责人、团队成员、运维与合规角色,抽样查看最近一项工作的实际流转记录,区分加工时间、等待时间和返工时间。PMO可以从工单、会议纪要、发布记录和用户反馈中还原真实流程,重点寻找“工作为什么排队”和“谁有权做决定”。

试点章程控制在一页左右,包含目标用户、业务问题、预期结果、范围边界、关键约束、团队成员、决策人和风险。若一页纸都无法说明试点要改变什么,通常意味着问题尚未定义清楚。此阶段还要设定退出条件,例如关键业务代表无法投入、合规路径未明确或核心依赖没有负责人时,先暂停启动。

2. 第3至4周:形成待办并约定工作规则

产品负责人和团队共同梳理待办,先处理高价值、高不确定性和高依赖事项。每条工作至少有清晰的用户或业务目的、验收条件、依赖信息和优先级依据。不要一开始就追求把所有未来工作拆到最小颗粒;远期事项可以保持粗粒度,临近交付的事项才需要足够具体。

团队需要共同定义“准备就绪”和“完成”。准备就绪意味着工作可理解、依赖基本明确、验收方式可讨论;完成则意味着质量检查、测试和必要文档达到约定标准。两者不是审批门槛,而是帮助团队减少中途返工的共同约定。

3. 第5至8周:运行两到三个迭代并验证反馈

每个迭代先说明目标,再选择团队有能力完成的工作。计划会议不是把待办塞满,而是依据历史交付能力、可用人员、休假、依赖和风险形成合理承诺。迭代中如出现紧急事项,应由有权负责人明确其价值,并让团队同步说明被挤出的工作,避免新工作被暗中加入。

评审会邀请真实用户或业务代表查看可运行成果,尽量避免只展示幻灯片。用户反馈要落成待办、决策或明确的暂不处理理由。复盘则聚焦一个流程问题和一个可执行实验,例如把测试准备前移、减少并行工作或设置依赖响应时限,并在下一次复盘检查实验效果。

4. 第9至12周:判断是否扩展,而不是宣布成功

试点结束时,PMO应比较启动前后的业务信号、周期时间、质量和团队负荷,同时核实口径是否一致。若指标改善但团队靠长期加班、质量下降或关键人员超负荷实现,不能视为可持续成功。若业务结果尚未出现,但阻塞减少、用户反馈更及时,也可以继续观察,不过要明确剩余假设和下一次复核时间。

扩展前,先把试点中已经验证有效的做法写成轻量操作规则,再选择一个相似但不完全相同的团队验证可迁移性。不要一次把所有部门纳入推广。PMO要识别哪些机制是通用的,哪些依赖特定业务、技术栈或负责人,避免把局部成功误当成组织标准。

  1. 诊断:还原现状流程,建立基线,选定业务切片。
  2. 授权:确定价值排序者、技术交付负责人和跨团队升级路径。
  3. 启动:整理待办,明确完成标准与迭代目标。
  4. 验证:通过可运行成果获取反馈,记录阻塞和返工。
  5. 复盘:选择少量流程实验,观察下一轮变化。
  6. 扩展:依据证据决定继续、调整、复制或停止。

Agile怎么做?PMO最佳实践:敏捷项目从0到1

六、案例与数据观察:一次模拟试点如何找到真正的瓶颈

1. 案例背景:申请流程上线了,退回率却没有下降

以下是便于说明分析方法的模拟案例,不代表某家企业的真实业绩。某服务团队希望改善内部客户申请流程,原计划是用一个季度完成新页面。启动后,团队发现页面开发并不是主要问题:申请规则由多个部门解释,资料缺失的判断标准不一致,验收负责人也无法稳定参加迭代评审。

PMO没有先把问题归结为开发速度,而是把过程拆成申请提交、资料核验、业务确认、系统处理和结果反馈几个节点。团队逐周记录退回原因、等待时长和人工补录次数,并把“用户能否一次提交合格资料”作为核心业务假设。由此发现,即使新页面上线,如果规则说明不清楚,用户仍会重复提交错误材料。

2. 试点设计:先验证信息引导,再扩大功能范围

团队将需求拆为三个切片:先统一高频资料的解释文本,再增加提交前检查,最后优化后台处理视图。每个切片都能独立评审。业务代表在评审中根据退回记录调整提示内容,测试人员同步验证边界场景,PMO则跟踪规则决策的等待时间和责任人。

这种安排没有追求一次性“建完整套功能”,而是把最大的业务假设提前验证。若第一轮证据显示用户仍然误解资料要求,团队可以先修订说明,而不是继续投入后台功能。对PMO而言,这种拆分降低了错误方向上的沉没成本,也让管理层更早看见真实风险。

3. 数据解读:指标要组合看,不能只报一个亮点

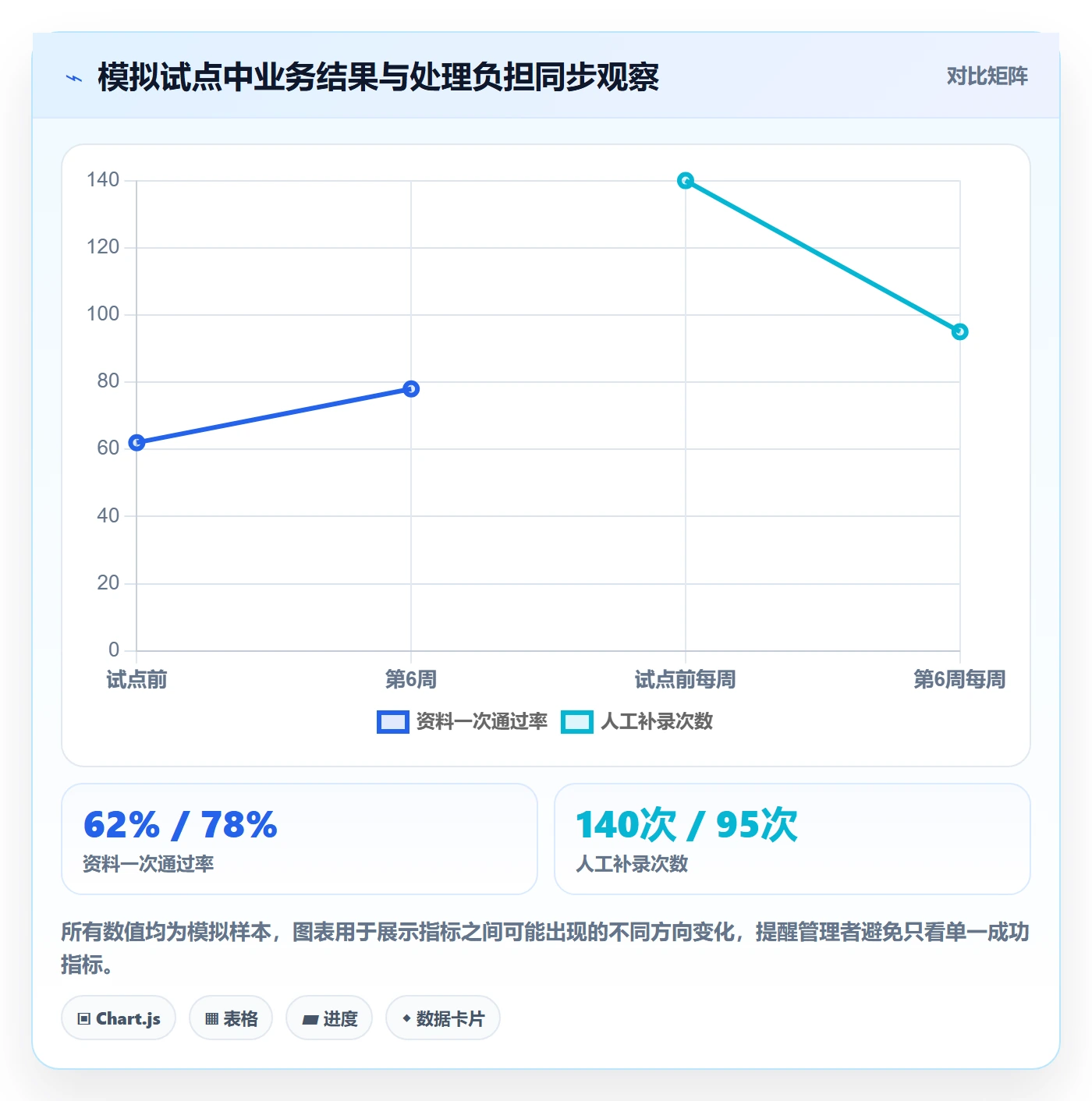

假设连续六周记录显示,资料一次通过率从示意基线的62%提高到78%,人工补录次数从每周约140次降至95次,业务确认等待中位数从2.5个工作日降到1.8个工作日。与此同时,首周缺陷数量略有上升,团队在第二周修复了提示文字和校验规则。

这组模拟数据不能证明敏捷必然带来某个固定幅度的改善,但能说明如何判断变化:业务结果、处理成本和质量信号一起观察;还要确认需求量、人员规模和统计口径没有大幅变化。若通过率上涨只是因为团队拒收复杂申请,表面指标改善反而可能损害用户体验,因此必须抽样检查拒绝原因和用户反馈。

观察指标 试点前示意基线 第6周示意值 PMO需要追问的问题
资料一次通过率 62% 78% 是否覆盖相同类型的申请,拒绝是否被错误计为通过
人工补录次数 每周约140次 每周约95次 下降来自校验改善,还是申请量减少
业务确认等待中位数 2.5个工作日 1.8个工作日 等待减少是否持续,是否转移到其他环节
首周缺陷数 每次发布约6项 每次发布约8项 缺陷是否更早暴露,严重程度是否下降

这里的关键不是“指标必须全面上涨”,而是解释变化背后的机制。缺陷数短期增加可能意味着测试更早、更充分地暴露问题,也可能意味着质量变差;必须看严重等级、修复时间、生产环境逃逸情况和后续趋势。PMO如果只挑一个漂亮数字汇报,就会丢失改进所需的信息。

Agile怎么做?PMO最佳实践:敏捷项目从0到1

4. 工具评估:用真实工作流做迁移与权限测试

若试点进入工具选型阶段,我会拿一组真实但脱敏的数据做验证,而不是让供应商演示预设流程。测试集应覆盖一个项目、若干待办、缺陷、版本、附件、用户角色、报表和历史变更记录。重点检查迁移前后数量、字段、关联关系、权限效果和审计链路是否一致。

对支持私有化部署的平台,应确认部署环境、升级责任、备份恢复、身份认证、日志留存和运维响应边界。若需要从既有项目管理系统迁移,还应抽样核对历史数据和关键链接,并安排业务用户执行实际任务。迁移验收不是“数据导进去了”,而是团队能够继续工作、管理者能够读懂报表、审计人员能够追溯变更。

七、按组织情况制定行动建议:不要把同一套做法套给所有团队

1. 小团队或单一产品线:优先压缩反馈闭环

如果团队成员少、依赖关系简单,PMO可以轻量介入。先明确一个业务目标、一个优先级负责人和一个完整交付定义,再运行固定节奏的计划、评审和复盘。此时不需要建立复杂的组合报表,也不应为少数人设置多层审批。

这类团队适合直接观察用户使用和任务流动。PMO每周查看阻塞、返工和反馈记录即可。若会议成本开始高于协调收益,就减少会议或合并议程,而不是因为某个框架要求就保留形式。

2. 100人以上组织:先解决治理接口和数据口径

在多团队环境里,首要任务通常不是要求所有人采用同样的迭代时长,而是统一少数关键接口:工作如何跨团队交接,依赖如何承诺,风险如何升级,项目和产品数据如何汇总。各团队可以保留适合自己的实践,但对组合层的目标、状态和风险口径应有共同理解。

如果采用项目管理平台,建议先在一个跨团队试点中验证权限模型、视图聚合、数据导出、审计和部署需求。工具应减少重复录入,而不是要求团队同时维护多个相互矛盾的状态表。若现有平台无法满足数据驻留或组织权限要求,先进行架构与安全评估,再决定是否迁移。

3. 高合规或高风险业务:把证据嵌入迭代

这类团队不应以“敏捷”为由跳过审查,而要把需求可追溯、测试证据、审批记录和发布控制设计到工作流中。对于低风险变更,可通过自动化检查和事后抽查提高流动性;对于高风险变更,则保留明确的人工决策点。

PMO需要与合规、安全和业务控制负责人共同确认哪些证据必须在开发前、测试中或发布前形成。把要求提前讲清楚,比在发布前临时要求团队补齐材料更有效。迭代计划也要把必要审查时间纳入容量,而不是把审查当作团队之外的“免费资源”。

4. 需求仍不明确:先做探索,不急着承诺交付规模

若用户问题尚未验证、解决方案存在多种可能,先安排短周期探索,通过访谈、原型、数据分析或小范围试用降低不确定性。探索工作也要有边界:要回答什么问题、何时形成证据、什么结果会导致继续或停止。

对于探索阶段,PMO不宜用功能完成数量评价进展。更有效的观察是关键假设是否被验证、用户行为是否符合预期、方案风险是否下降。探索不是无期限研究,而是用有限投入换取更好的投资决策。

八、取舍与决策:遇到冲突时,先说明代价再作选择

1. 固定期限与不断变化的范围冲突

若发布日期不能变,团队需要按价值排序保留必要范围,把低优先级功能作为选项。若范围必须固定,则应讨论期限、成本或资源是否可调整。把三者都设为不可变,实际只是让质量和团队负荷承担隐性代价。

PMO应促使决策人看到具体取舍:减少哪些功能可以守住日期?增加哪些资源会带来哪些协调成本?推迟发布会影响什么客户承诺?只有把代价说清楚,优先级才不是口头上的“全部重要”。

2. 快速交付与质量保障冲突

短期缩减测试或跳过审查,可能换来一次发布提前,但风险会积累到后续迭代。更可持续的办法是识别高频人工检查并自动化,先降低重复成本,再调整发布节奏。对于暂时无法自动化的关键检查,应明确保留,并把它的容量成本纳入计划。

质量不是在速度之后再补的阶段,而是决定团队能否持续交付的条件。若缺陷返工持续上升,团队的有效产能会被吞噬,表面上的快速上线未必带来更快的整体价值。

3. 标准化与团队自主性冲突

PMO应标准化必须统一的组织接口,例如风险定义、项目目标、数据口径、审计要求和跨团队承诺方式;对于团队内部会议形式、估算习惯和任务细分方式,则允许根据工作特征调整。标准化的目标是减少协作摩擦,不是让每个团队长得一模一样。

当某项做法被要求全组织采用时,应先说明它解决的组织问题,并给出例外处理方式。没有明确问题的标准,容易变成模板负担;没有例外机制的标准,则可能迫使团队用表面合规换取实际绕行。

4. 统一平台与局部工具自由度冲突

统一平台有利于数据汇总、权限管理和审计,但切换成本、迁移风险和团队学习成本也必须纳入。若组织需要统一平台,先建立数据与治理要求,再做代表性团队试用和迁移验证。若局部团队使用专用工具,必须确保关键状态、风险和交付信息可以可靠回流。

对于国产化替代或私有化部署决策,至少比较总拥有成本、数据治理、迁移完整性、系统集成、运维责任和长期升级能力。一个平台是否适合,不应只由功能列表决定,也要看它是否能支撑组织现有的安全边界与规模化协作。

决策情形 优先选择 需要接受的代价 复核信号
日期固定、范围可调 按价值排序,削减低优先级范围 部分功能延后,需管理干系人预期 关键用户路径是否完整可用
范围固定、日期可调 按依赖和质量风险安排分阶段交付 延长周期或增加资源成本 返工与缺陷是否随延期真正下降
高不确定性、用户反馈不足 先做探索和原型验证 短期内交付物较少,结果仍有不确定性 关键假设是否得到证据支持
平台迁移风险较高 先做脱敏试迁移和并行验证 一段时间内维护双轨流程 数据完整率、权限正确率和用户可操作性

九、下一步怎么做:把敏捷转型变成一项可验证的管理实验

1. 本周先完成三件具体工作

  • 选一个有明确用户和可观察痛点的业务切片,写出目标、边界和成功信号。
  • 访谈业务、技术、测试、运维和合规相关角色,还原工作从提出到用户可用的真实流程。
  • 明确谁能决定优先级、谁负责交付、依赖阻塞多久需要升级,并约定第一次评审时间。

2. 两个迭代后再决定是否扩大范围

不要以培训人数、会议数量或工具登录率判断敏捷是否落地。两轮迭代后,检查用户反馈是否进入决策、阻塞是否更早暴露、团队是否形成可验证的交付、质量是否保持稳定。若没有改善,先找系统原因,而不是立刻要求团队“再敏捷一点”。

当团队能够稳定完成小范围闭环,再考虑扩大到相邻流程或更多团队。扩大前要确认关键角色有时间、跨团队接口有人负责、数据口径能够对齐,并且试点经验已经被记录为可复用的规则和边界。

3. PMO要记住的独特判断

敏捷落地的核心,不是把大项目切成小任务,而是把组织的错误成本提前暴露、把决策权交给正确的人、把反馈送回下一次投入之前。如果迭代变短了,等待却没有缩短;如果看板更透明,决策仍然层层排队;如果交付更多,用户结果却没有变化,那么组织只是增加了敏捷形式,没有建立敏捷能力。

PMO下一步最值得做的,不是编写一套覆盖所有团队的厚重手册,而是选一个真实问题,建立基线,跑完两到三个反馈周期,记录哪些约束被移除、哪些假设被推翻、哪些指标出现了可信变化。随后依据证据决定继续、调整、扩展或停止。从0到1的成功,不是宣布转型启动,而是证明组织能用更短的反馈闭环,做出更好的下一步决策。

常见问题解答(FAQ)

1. 敏捷项目从0到1应该从哪些步骤开始?

我第一次推动敏捷项目时,最容易犯的错误是先开站会、排迭代,却没有明确要解决的业务问题。尤其在需求不稳定、团队成员职责交叉的场景下,我会疑惑到底应该先搭流程,还是先做一轮交付验证。

建议按“明确目标,组建小团队,拆分用户故事,建立优先级,规划短周期迭代,复盘改进”的顺序启动。先用一页纸写清目标用户、核心问题、成功指标和不做的范围,再把需求拆成可在1到2周内完成并验收的用户故事。

首个迭代不要追求完整功能,优先交付一个能获得真实反馈的最小可用版本,并在迭代结束时用实际结果判断流程是否需要调整。

2. PMO在敏捷项目中应该管什么,哪些事情不应该管?

我见过一些PMO把敏捷管理做成审批和报表工作,团队每天填表,却没有更快地交付价值。也有人认为敏捷不需要PMO,结果多个团队之间出现资源冲突、依赖遗漏和目标不一致,所以我想知道PMO的边界应该怎么划分。

PMO应重点负责目标对齐、跨团队依赖、风险升级、资源协调、度量口径和组织层面的改进,不应替代产品负责人决定需求,也不应替代团队分配每个人的具体任务。可以建立轻量化治理机制:每周检查目标进度和关键风险,每两周汇总跨团队依赖,每月分析交付趋势。

判断PMO是否越界,可以看团队是否仍能自主拆解任务和调整方案;如果所有决定都必须等待PMO批准,说明治理已经变成了控制。

3. 敏捷项目如何判断迭代是否真正有效?

我曾经遇到过迭代按时结束、任务完成率也很高,但用户并没有使用,业务指标也没有改善的情况。后来我发现,只看完成了多少任务,很容易把团队带向“忙得很有效率”,却无法证明项目产生了价值。

建议同时观察交付、质量、流动和业务四类指标。交付层面可看承诺完成率和周期时间,质量层面可看缺陷逃逸率、返工比例和线上故障,流动层面可看在制品数量和需求等待时间,业务层面则根据项目目标选择转化率、活跃率、处理时长或成本降低等指标。指标不宜过多,通常每类选1到2项即可;

如果完成率上升但用户价值没有改善,应优先检查需求优先级、验收标准和反馈链路,而不是继续压缩迭代周期。

4. 敏捷转型遇到团队抵触时,PMO应该怎么推进?

我在推动敏捷时发现,团队抵触往往不是因为不愿意改变,而是担心新流程增加记录工作、暴露问题,或者影响原有绩效评价。特别是当管理层只要求“立刻敏捷起来”,却没有调整决策方式和考核口径时,推行很容易变成形式主义。

不要一开始就在全组织铺开,建议选择一个业务目标清晰、团队规模适中、能够在4到8周内看到结果的试点项目。先记录当前需求等待时间、版本交付周期、缺陷数量和返工情况,再用同一口径对比试点前后的变化;同时把复盘结论转化为具体改进动作,而不是只讨论感受。

只有当团队看到交付周期缩短、问题暴露更早或返工减少等真实收益后,再逐步复制到其他项目,并同步调整绩效评价,避免用个人忙碌程度替代团队交付价值。

核心关键词

读者评论

肖
肖启航

我们团队试过把每日站会改成围绕看板处理卡点,确实比轮流报进度有用。不过跨部门依赖没人负责时,问题还是会拖到迭代结束,升级路径最好在试点前就定清楚。

贺
贺天佑

文中强调先验证业务结果,这点认同。实际项目里结果指标常受季节性和其他流程改动影响,试点规模不大时很难判断变化是不是由这次交付带来的,最好同时记录基线和影响因素。

邵
邵静怡

工具迁移这部分比较务实。我们之前只核对了字段和附件,迁完才发现历史报表口径对不上;建议把常用报表、权限和审计追溯也纳入试迁移验收。

文章包含AI辅助创作:Agile怎么做?PMO最佳实践:敏捷项目从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542976
