Scrum项目延期,往往不是团队不会开站会,而是团队承诺的迭代目标与部门预算、合规审批、共享资源和产品优先级没有对齐。PMO如果只在月底催进度,看到的通常是“已完成百分比”;真正需要管理的,是一项工作如何从业务目标进入产品待办列表,经过估算、承诺、开发、验收与复盘,最终形成可验证的业务结果。Scrum全流程的关键,不是给敏捷套一层审批,而是让团队自主交付与组织级协同在同一套事实基础上运转。
敏捷项目Scrum全流程:PMO协同管理与一文讲清
一、先讲结论:PMO管边界和系统,Scrum团队管交付和反馈
1. Scrum不是把瀑布计划切成两周一段
我判断一个组织是否真正采用Scrum,不会先看它有没有每日站会,而会先看三个问题:团队能否决定迭代内的实现顺序;产品负责人能否根据新证据调整待办列表;业务方能否在迭代评审中看到可工作的增量,并据此改变决策。如果这三件事都不存在,团队只是把原有项目计划换成了短周期汇报。
Scrum指南定义了产品负责人、Scrum主管和开发人员等责任,也定义了产品待办列表、冲刺待办列表、增量,以及冲刺计划、每日Scrum、冲刺评审和冲刺回顾等事件。它并没有规定PMO必须采用哪一套组织汇报模板,也没有承诺每个团队都能因此自动提速。PMO的价值,正是在不替团队做日常技术决策的前提下,处理跨团队依赖、投资组合取舍、风险升级和治理证据。
我的核心判断是:PMO不应该管理团队每天做了什么,而应该确保团队有条件做对的事,并让组织及时看懂交付结果。当进度报告与实际增量不一致时,PMO需要追问验收、依赖与范围变化,而不是要求团队把状态改成绿色。
2. 一个可执行的全流程要有四层连接
Scrum的短迭代只是交付节奏。要让它进入企业运行,至少还要把战略目标、产品决策、团队执行和组织治理连接起来。连接做得好,PMO看到的是可追溯的目标与风险;连接做不好,团队会同时维护一套敏捷看板和一套传统计划表。
| 层级 | 关键问题 | 主要责任 | PMO关注点 |
|---|---|---|---|
| 业务方向 | 为什么做、成功如何衡量 | 业务负责人、产品负责人 | 目标依据、投资优先级、价值指标 |
| 产品决策 | 先交付什么、哪些需求暂缓 | 产品负责人 | 跨产品依赖、决策时效、范围变更 |
| 团队交付 | 本迭代如何完成可用增量 | Scrum团队 | 团队容量、阻塞升级、质量趋势 |
| 组织治理 | 风险是否受控、结果是否可审计 | PMO及职能部门 | 投资组合、合规证据、资源约束 |
这四层不是四道串行审批。业务目标应约束产品优先级,团队交付应持续提供反馈,治理要求则尽量在需求和技术方案形成时就被识别。把合规检查留到上线前,容易让敏捷团队最后一刻才发现必须补日志、权限或数据留存设计。
3. PMO要衡量系统结果,而不是活动数量
站会开了多少次、计划写了多少页、看板卡片移动了多少列,都不是交付价值的可靠替代。PMO更值得跟踪的是交付是否可预测、质量是否稳定、业务结果是否得到验证,以及跨团队阻塞是否在可接受时间内得到处理。
我通常建议将指标拆成三类:结果指标,例如客户办理成功率或人工处理量;交付流动指标,例如从开始到完成的周期时间与未完成工作量;治理指标,例如高风险事项响应时长与强制控制证据完整率。指标的作用是触发调查与决策,不是给团队排名。

二、Scrum落地背景:组织真正遇到的通常是协作问题
1. 中大型组织里的麻烦不止是需求变化
在小团队里,产品负责人、开发和业务人员可能坐在同一间办公室,需求不清楚时几分钟就能澄清。到了多个部门、多个产品线和不同地域协同的环境,依赖会穿过安全、法务、数据、采购、运维和外部供应商。一个团队能在十天内完成开发,不代表它能在十天内拿到接口、审批权限或测试数据。
这也是为什么企业引入Scrum后,有时反而觉得“会议变多了”。团队增加了站会和评审,但组织原有的资源申请、变更审批、年度预算及项目汇报仍照旧运行。结果是同一项工作被重复拆解、重复汇报,团队既要快速迭代,又要提前承诺几个月后才能确认的详细范围。
2. PMO的角色应该从催报表转向减少系统摩擦
PMO并不必然等于审批部门。成熟的PMO可以负责设定最少而充分的治理规则、维护跨项目依赖视图、协调共享资源、识别组合层面的超载,并帮助管理层在证据变化时重新分配投资。团队保留技术方案和迭代内工作组织的自主权,PMO则让组织级决策不再依赖临时打听。
例如,两个团队都需要同一位数据工程师时,单纯要求每队在计划会上填人天,只会让冲突看起来更正式。PMO需要把冲突摆到组合层面,明确哪个业务目标更优先、能否调整上线顺序、是否需要补充资源,以及选择造成的机会成本。资源冲突是组织决策,不应伪装成团队执行不力。
3. 先判断工作是否适合Scrum,再决定实施方式
Scrum尤其适合复杂问题:需求需要通过交付和反馈逐步澄清,团队能够形成跨职能协作,产品负责人也有权改变优先级。它不是所有工作都适用的万能排期法。短期、重复、输入稳定的运营任务,可能更适合看板;强制顺序明确、验证环境固定的工作,可能需要阶段门与迭代验证结合。
PMO不宜把“所有项目一律Scrum”设为转型目标。更稳妥的做法是先按工作不确定性、依赖密度、业务反馈速度和合规约束分类,再决定团队采用Scrum、看板或混合治理。方法是服务问题的工具,不应成为新的合规标签。

三、常见误区:看似敏捷,实际上把旧问题搬进了新术语
1. 把站会变成逐人汇报
每日Scrum的目的不是让每个人向经理证明自己忙碌,而是让开发人员检查朝冲刺目标前进的情况,并调整接下来的工作计划。若主持人逐个询问“昨天做了什么、今天做什么、有什么问题”,团队很容易把注意力转向汇报对象,而不是共同解决影响目标的障碍。
PMO不必参加每个团队的日常站会。需要治理视角时,可以观察阻塞项是否有责任人、跨团队问题是否有升级路径,以及团队是否能自行调整工作。如果组织领导必须参加,最好先讲清楚参与目的,并避免现场追加任务,否则团队就会把站会当成临时派工会。
2. 把冲刺承诺当作固定合同
冲刺计划不是对全部需求和日期作不可撤销的保证。团队选取工作时应结合产品目标、当前容量、历史交付情况和未完成事项。冲刺中,如果出现新的重大信息,产品负责人和开发人员可以协商调整范围,但不能为了塞进新需求而悄悄牺牲质量或放弃冲刺目标。
PMO看到冲刺范围变化时,应区分三类情况:范围调整是否基于新证据;团队是否仍然追求同一个目标;变化是否暴露了上游准备不足。单看需求卡片增减,很容易把合理适应误判成失控,也可能把频繁插单造成的结构性问题掩盖为“团队灵活”。
3. 用速度预测跨团队产能
速度通常是团队回看自己在特定条件下完成了多少工作的一种内部规划参考。不同团队的估算尺度、工作类型、质量门槛和熟悉程度并不相同。把团队速度汇总成排行榜,再据此给团队定额,会诱发估算膨胀、拆分口径变化和复杂工作回避。
如果PMO需要做组合容量预测,可以先对需求规模、交付周期和历史实际完成情况进行区间估计,再明确假设与置信度。业务负责人要问的不是“为什么这个团队比另一个团队慢”,而是“哪些工作在等待、哪些工作不可预测、预测范围为什么变化”。
4. 把完成卡片误当作完成增量
卡片移到“完成”列,不一定代表用户能使用功能,也不一定代表产品满足发布条件。代码可能尚未集成,自动化测试尚未通过,安全评估可能缺失,或者关键用户流程只在开发环境验证。若每个团队自行解释“完成”,组织层面的完成率就没有可比意义。
PMO可以协助团队和职能部门形成清晰的完成定义,覆盖代码集成、测试、文档、可运维性、安全控制和验收证据等适用要求。定义不应变成堆叠表单,而要回答一个朴素问题:这个增量是否处于可检查、可运行、可交付的状态?
5. 把评审会办成演示会,把回顾会办成情绪会
冲刺评审的重点是检查增量、讨论产品目标进展,并根据反馈调整后续工作。只演示成功路径、不讨论未完成事项与数据表现,业务方就无法参与真正的产品决策。评审不应只是团队表演,也不是产品负责人单方面宣布完成。
冲刺回顾则应聚焦团队的工作方式,选择可观察、可行动的问题。若每次都讨论“沟通还要加强”,却不指出沟通发生在哪个节点、由谁采取什么改变、下个冲刺如何验证,回顾就只是总结仪式。

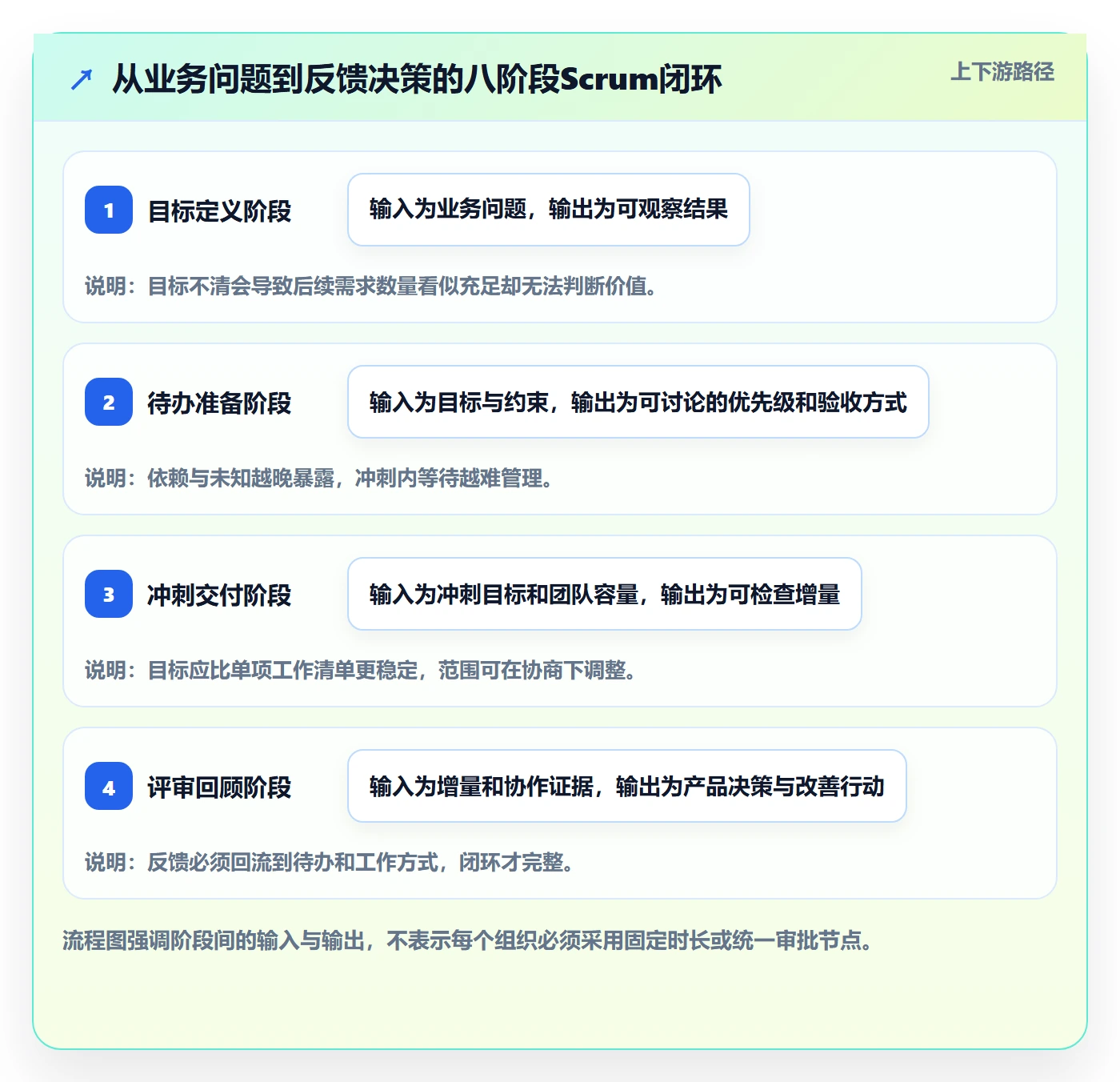

四、专业判断逻辑:把全流程拆成八个可检查的阶段
1. 从业务问题开始,而不是先开需求池
启动前,业务负责人和产品负责人要说明目标用户、当前问题、期望变化及约束。目标不必一开始就精确到最终收益,但至少要能说明如何观察成效。例如,把“建设统一运营平台”改写为“减少多个渠道之间的重复录入,并验证一线人员每笔业务的处理时间是否下降”,团队才知道需要获取哪些证据。
PMO此时应核对投资理由、决策责任和重大约束,而不是要求团队立即拆出数百条用户故事。投入依据不清时,应先安排探索与验证,避免把不确定性伪装成确定计划。
2. 建立产品目标和产品待办列表
产品负责人维护产品待办列表,排序依据应结合业务价值、风险、依赖、学习价值和工作成本,而不是哪个部门声音最大。待办列表不是一次性需求合同,它会随着用户反馈、技术发现和市场变化持续更新。高优先级项目应能清楚说明为什么当前要做这项工作,以及暂缓其他事项的代价。
PMO可以审视目标与投资决策是否一致,协助产品负责人发现跨产品重复能力、共享服务约束和监管期限。PMO不应替产品负责人做每条需求的先后排序,但可以要求关键取舍留有清晰理由,便于事后复盘。
3. 持续细化,而不是在计划会上临时补课
待办细化是产品负责人和开发人员持续拆解、澄清与估算未来工作的一类活动,不是额外的一次“大型需求冻结会”。团队需要提前识别验收条件、外部依赖、数据权限、测试策略和未知技术风险。若大部分迭代时间都花在补充基础信息,问题通常在准备阶段,而不是团队执行阶段。
可以使用轻量的准备度检查:问题和用户足够明确;验收方式可以讨论;依赖方有联系人与预期响应时间;工作规模适合在迭代内完成。准备度不是拒绝所有未知,而是把未知显性化,决定先做探索任务还是进入实现。
4. 冲刺计划先确定目标,再选择工作
冲刺计划应共同回答为什么这个冲刺有价值、可以交付什么,以及如何完成。团队先讨论冲刺目标,再根据容量和历史经验选择产品待办工作。假期、支持任务、生产问题、团队成员轮换和外部等待都应进入容量判断,而不能把每个工作日都当作无损的开发时间。
PMO如果要提供企业级计划视图,应优先展示目标、时间窗口、主要依赖和风险区间,不要把团队级估算误包装成跨季度的精确承诺。团队自主做细节,组织层面看可预测范围,两者可以同时存在。
5. 迭代执行期间,让问题尽早暴露
每日Scrum帮助开发人员检查目标进展并调整计划。团队可以围绕目标、剩余工作、风险和协作安排讨论,不必机械执行固定问答。PMO的介入重点是清除组织阻塞:例如共享测试环境无法使用、外部接口没有负责人、合规解释长时间得不到答复。
对于新插入的紧急工作,应记录来源、影响、替代方案和决策者。团队可以评估是否调整冲刺范围或终止冲刺,但不能让“紧急”成为无限绕过优先级管理的通行证。插单来源长期集中在某个部门时,PMO应把它作为治理信号处理。
6. 评审可工作的增量,并让业务方作出选择
冲刺评审应展示可以检查的增量、已知限制、目标指标变化和未完成工作。业务方需要讨论接下来应扩大试点、继续验证、改变方向还是暂缓投入。把“演示顺利”当作成功标准,会使评审脱离产品决策。
团队可以准备一页简短证据:交付了什么、用户如何使用、当前观察到什么、有哪些不确定性、下一步有哪些选择。PMO关注决策是否有记录、跨部门问题是否进入明确责任链,而不应把评审会变成审批小组。
7. 回顾工作系统,跟进一项可验证的改善
回顾会可以检查协作、工具、质量、工作负载和依赖处理。为了防止行动项过多,团队每次选择一到两项可执行改善,明确负责人、观察指标和复查时间。例如,若验收等待拉长,就统计等待时长并调整评审安排,而不是再写一条“加强业务沟通”。
PMO可汇总组织反复出现的系统性障碍,但要保护团队讨论安全,避免把回顾会内容用于个人绩效追责。只有团队敢于指出流程的真实摩擦,组织才有机会处理问题根因。
8. 以可追溯的增量与业务反馈结束一个循环
发布不一定要等到大项目末尾。组织可以基于风险、市场窗口和合规条件决定是否发布已完成增量,但应避免把“尚未发布”误解为“没有交付”。同时,发布后的客户使用、故障、业务处理时长和反馈,需要回到产品待办列表,形成下一轮优先级判断。
PMO要把预算、风险、依赖和结果连接到产品目标,而非另设一套与实际交付脱节的月报。组织若能看到“投入了什么、交付了什么、证据如何、接下来改变什么”,Scrum才形成完整闭环。

五、案例与数据观察:把“按期完成”拆成可验证的运行表现
1. 一个跨部门产品团队的情景推演
以下案例是用于说明判断方法的情景模拟,不是某企业的真实客户数据。设想一家金融服务企业有120名技术与产品人员,分属多个产品团队,正在改造线上业务办理流程。业务部门希望在季度末上线,安全、数据和运营部门分别承担不同的审查或准备工作。
团队最初采用两周冲刺,但产品待办中混有尚未澄清的规则、接口依赖和技术实现任务。团队每次计划都承诺较多工作,实际完成情况波动很大;业务方在评审会上看到了功能演示,却没有看到用户操作是否变快。管理层因此要求每周更新完成百分比,团队却花更多时间维护报表。
2. 先找损失发生在哪个环节
假设团队用四周记录流动数据,发现等待外部确认的工作时间比实际开发时间更长,测试缺陷主要集中在需求验收条件不完整,紧急插单则多来自业务优先级变动。这个发现会改变管理动作:不是立刻要求团队提高速度,而是为外部依赖指定响应责任人、提前做验收条件确认,并要求业务负责人对插单带来的范围变化作出取舍。
情景模拟中的改进目标可以设为:依赖等待中位数由6个工作日降到3个工作日;带有明确验收条件的高优先级事项从约60%提高到85%;冲刺内无计划插单从每队每轮4次降到2次。这里的数值只是演示如何设定可验证基准,组织应使用自己的历史数据校准,不能把这些数值当成通用行业标准。
改进后,团队仍不应以“完成百分比更高”证明成功。业务评审还需验证办理流程的平均处理时间、失败率或人工转接次数是否变化。若内部流动改善但用户结果没有改变,可能是产品假设不成立,下一步就应调整方向,而不是继续放大同一类功能。

3. 数据看板要能回答问题,而不只是展示颜色
一个有用的PMO看板,不必塞满几十个数字。建议按业务结果、流动效率、质量风险和组织依赖四个视角组织信息,并为每项指标标明口径、时间范围、数据责任人和解释边界。没有这些说明,“周期时间”可能一队从需求确认开始计时,另一队从开发开始计时,横向比较便不公平。
| 观察维度 | 可选指标 | 读数时要问什么 | 常见误读 |
|---|---|---|---|
| 业务结果 | 用户成功率、人工处理时长、业务转化率 | 目标人群和观察窗口是否一致 | 把上线数量当成业务价值 |
| 流动效率 | 周期时间、在制品数量、等待时间 | 瓶颈在团队内还是外部依赖 | 用速度跨团队排名 |
| 质量风险 | 缺陷逃逸率、回滚次数、返工比例 | 问题在哪个阶段首次出现 | 只看发布前通过率 |
| 组织协同 | 依赖响应时间、风险关闭时间、插单次数 | 责任与升级机制是否清楚 | 把系统性等待归因于个人效率 |
4. PMO复盘要区分波动、趋势和结构性阻塞
单个冲刺未达预期,不足以证明团队不可靠。需求复杂度变化、生产故障、人员休假和外部等待都会影响结果。PMO需要观察一段时间内的趋势,同时核对工作类型、统计口径和质量标准是否稳定。若平均值变化而波动仍很大,可能需要先识别特殊原因,而不是立即调整团队目标。
较好的复盘问题包括:哪些工作从进入待办到验收耗时最长;未完成工作停在哪个环节;范围变化由谁提出;质量问题是否集中在某一类需求;团队是否能够在不牺牲质量的前提下逐步缩短反馈时间。这样的讨论能把数字转成行动,而非让数字变成压力。
六、工具与协作机制:系统要减少重复劳动,不能制造新的汇报层
1. 什么情况下要考虑统一工作平台
当组织只有一两个小团队,沟通距离短,任务和决策记录清楚时,简单工具可能足够。若多个团队共享资源、需要跨产品追踪依赖、必须保留审计记录,或者组织同时维护需求、缺陷、测试和发布信息,统一工作平台就可能降低数据分散带来的协调成本。
选型前先画出信息流:需求从哪里进入,谁能排序,工作如何关联到迭代和版本,测试与缺陷如何追溯,管理层需要哪些聚合视图。不要先按功能清单买工具,再要求团队迁移所有工作方式。工具适配流程,流程也要允许团队以尽量少的摩擦完成工作。
2. 用PingCode说明能力匹配,而不是把工具当成方法本身
以PingCode为例,它可以作为中大型企业及100人以上组织评估研发协作平台时的一个候选对象。此类组织评估时,重点不应只看任务看板,而要核对需求管理、迭代协作、测试缺陷关联、跨团队视图、权限与组织管理等能力是否匹配实际流程。实际功能、部署条件与适配范围应以供应方当前说明和组织验证结果为准。
对于有数据控制要求的企业,可以把私有化部署纳入技术与安全评估;若团队目前使用其他项目系统,也可以把Jira平滑迁移能力列入迁移验证清单。所谓国产替代,不应只看产品标签,而要用真实流程验证数据导入完整性、字段映射、权限继承、历史记录保留、报表重建和用户切换成本。任何平台都不能仅凭宣传材料被称为“不二选择”,组织应以安全、合规、可维护性和总拥有成本作出判断。
3. 迁移前先定义验收标准和试点边界
迁移不只是把卡片搬到新系统。常见遗漏包括历史需求与版本关系丢失、用户权限映射错误、附件无法访问、自动化规则未重建、报表口径前后不一致。对于需要审计追溯的团队,迁移后的记录完整度和访问控制应先于界面习惯成为验收重点。
我建议先选一个有代表性的团队做小范围试点,覆盖需求、冲刺、缺陷、测试、发布和管理视图。试点前明确现状基线,试点中记录操作耗时与问题,结束后再决定是否扩大。一次性全员切换看起来快,但如果权限与流程映射错误,修复成本往往远高于分批迁移。
| 评估事项 | 必须验证的证据 | 试点中的通过条件示例 |
|---|---|---|
| 数据迁移 | 字段、评论、附件、版本及历史关联 | 抽样记录可追溯,关键业务字段无缺失 |
| 权限治理 | 角色、项目范围、敏感数据访问 | 关键角色访问与拒绝访问均通过测试 |
| 流程适配 | 待办、迭代、缺陷和发布的关联方式 | 团队能在一个闭环内完成典型工作 |
| 运行维护 | 备份、升级、监控及故障支持安排 | 责任边界和恢复演练得到确认 |
| 使用体验 | 常见操作耗时、培训和帮助材料 | 目标岗位能完成核心任务且无需重复录入 |
4. 工具上线后检查是否真的降低协同成本
平台上线后,可比较迁移前后的重复录入次数、跨团队依赖确认时间、状态汇总耗时和关键数据缺失率。要保证统计口径一致,并记录业务量变化。若使用新平台后汇报自动化了,但团队仍需在另一套表格重复更新,说明系统边界或治理机制没有真正理顺。
也要留意过度配置:为每一种例外建立特殊工作流、为每个管理层级增加自定义字段,容易让系统变成审批迷宫。优先配置组织真正需要的统一部分,保留团队合理差异,并定期清理不再使用的字段和自动化规则。
七、不同情况下的行动建议:从小步验证到组织级协同
1. 刚开始实践的团队
先选一个业务目标清楚、团队稳定、反馈渠道较短的产品,运行完整的计划、执行、评审和回顾循环。不要同时改组织架构、绩效制度、预算审批和工具平台。变化太多会让团队无法判断结果来自哪里,也容易把试点失败归咎于方法本身。
每轮记录少量信息:冲刺目标是否完成、主要未完成原因、增量是否满足完成定义、业务反馈是什么、下轮打算验证什么。重点是建立诚实的反馈文化,而不是制造一套宏大的敏捷成熟度评分。
2. 多团队共享技术或数据资源
建立轻量级跨团队依赖视图,记录依赖事项、双方责任人、期望日期、当前状态和升级条件。共享资源的优先级要由有授权的业务或组合层角色作出决策,不能让团队之间通过私下争抢来解决。
如果依赖长期反复出现,优先判断是否能通过接口约定、服务目录、测试环境自助化或团队边界调整来降低耦合。PMO可以推动系统性改善,但不宜把所有依赖都变成一场固定频率的大型协调会。
3. 监管要求强、审计证据多的项目
把必须执行的安全、隐私、留痕和审批要求尽早加入待办细化与完成定义。控制项由对应职能专家解释,团队据此设计实现与验证方式。这样能够让合规检查随增量持续完成,减少上线前集中补证据的风险。
若某些要求只能在特定发布节点核验,可以保留明确的阶段检查,但要把节点和输入材料讲清楚,并区分不可豁免的监管义务与组织内部习惯性流程。治理必须保护用户和组织,不应仅因为过去一直这么做就增加新门槛。
4. 高频线上故障或突发工作较多
先将计划交付与持续运营工作分开观察,记录生产支持所占容量及其来源。若团队大部分时间被故障占用,单纯提高冲刺承诺只会扩大未完成工作。组织需要考虑稳定性投入、轮值机制、故障根因治理和服务责任边界。
确有紧急事项时,明确由谁判断紧急程度、影响哪些目标、由谁决定替换原有范围。记录紧急任务的频率和原因,可以帮助PMO判断是偶发事件,还是架构、质量或资源配置上的长期问题。
5. 传统项目正在转向迭代交付
不必把所有已批准的项目文件一次性废弃。可以保留投资目的、预算上限、监管约束和关键时间窗口,同时把详细范围转为可排序待办,把成果验收改为持续检查增量。关键是用实际证据滚动更新预测,而不是维护两套互相矛盾的详细计划。
阶段门可以用于重大投资或高风险决策,但要区分“组织是否继续投入”与“团队能否在下一轮试验一种实现方式”。前者是治理判断,后者是产品和团队层面的适应空间,两者不需要相互替代。

八、不同情况下的取舍:敏捷不是取消治理,而是选择更有效的治理
1. 预测性与适应性之间
管理层通常需要时间和预算预测,团队又需要在获得新证据后调整范围。完全固定范围、日期和成本,容易把不确定性转嫁给执行团队;完全不提供预测,也会让业务无法安排市场窗口和资源。更可行的做法是明确预算边界和目标时间窗,对范围使用优先级与区间预测,并定期依据真实进展修正判断。
2. 团队自主与组织标准之间
不同团队可以选择适合自己的估算方式、协作习惯和技术实践,但组织仍需要统一最少的信息口径,例如目标、责任人、风险、依赖、完成定义和结果指标。标准过少会让组合视图失真,标准过多则会让团队花时间填字段。PMO应只统一那些会影响跨团队决策、合规或追溯的部分。
3. 交付速度与质量之间
缩短周期并不等于降低测试要求。质量缺陷晚发现,常常让后续返工和发布风险更高。团队应根据产品风险设计自动化测试、安全检查、可观测性和回滚能力,并把质量工作纳入增量,而不是当作研发之后的独立补丁。
当交付速度和质量出现冲突时,PMO应先分析工作系统:是否存在过多在制品、是否不断切换优先级、是否缺少测试环境、是否把技术债积累转成了“团队效率问题”。只有识别根因,组织才能判断是调整范围、补充能力还是接受明确风险。
4. 统一平台与团队差异之间
大型组织采用统一平台可以减少信息孤岛,也可能限制特殊业务团队的工作方式。选择时需要区分必须统一的控制要求与可以差异化的协作细节。平台通过配置支持差异,比大量定制开发更容易维护;但如果标准平台无法处理关键的权限、数据或流程约束,就应将适配成本和替代方案透明比较。
迁移与采购也需要纳入总拥有成本,包括许可、部署、集成、数据迁移、培训、运维、升级和退出安排。一次演示只能说明产品在演示条件下可用,不能证明它适合组织长期运行。应以真实任务和真实角色试用,形成可复核结论。
九、落地检查清单:用四周建立最小可行的协同闭环
1. 第一周:明确目标、责任与约束
确定业务负责人、产品负责人、团队成员和PMO接口人。写清楚目标用户、要解决的问题、观察结果的方式、预算或合规边界,以及谁有权改变优先级。同步梳理最重要的外部依赖和共享资源,不要等冲刺计划会才发现关键人员无法参与。
2. 第二周:建立待办、完成定义与初始基线
把最高优先级工作整理成可讨论的产品待办,先澄清验收方式、依赖和风险。与团队和相关职能部门共同确认适用的完成定义。记录当前的等待时间、缺陷处理、状态汇总耗时或业务指标,作为后续比较的基线;没有基线,就无法判断改变是否有效。
3. 第三周:运行一个完整迭代并记录阻塞
团队围绕冲刺目标选择工作,执行期间主动暴露依赖与插单。PMO不代替团队安排每日任务,而是跟进需要组织决策的阻塞,记录问题从提出到解决的耗时。评审时展示真实增量、限制和业务反馈,回顾时选定少量可验证的改善行动。
4. 第四周:复盘数据并决定扩大、调整或停止
对比基线与试点结果,说明哪些变化可能由治理调整带来,哪些仍受到样本量、需求差异或外部因素影响。若等待减少而业务指标没有变化,回到产品假设检查价值方向;若团队反馈更快但质量变差,先处理完成定义与测试能力;若平台操作增加,就检查流程和数据重复问题。
试点的结果可以是继续、调整,也可以是停止。停止不是失败,而是说明组织根据证据避免了更大规模的投入。PMO真正需要建立的,不是永远扩大的敏捷项目清单,而是能够及时调整投资和工作方式的决策能力。

十、结语:Scrum全流程的终点不是按时关项,而是更快作出更好的决定
Scrum并不会自动消除范围变化、资源冲突和组织层级。它提供的是一种短周期检查与调整的工作节奏。PMO如果把它变成更多报表、更多审批和更严格的个人产能比较,团队会学会优化表面数据;如果PMO帮助组织澄清目标、减少依赖等待、提高风险响应速度,并根据增量证据调整投资,Scrum才有机会改善真实交付。
最值得带走的判断是:敏捷不等于计划更少,而是计划必须随着证据更新;PMO不等于控制更多,而是让必要决策更及时、更有依据。下一步可以选一个跨部门但边界清楚的产品目标,建立业务结果、流动效率和依赖治理三类基线,运行一个完整迭代,再依据真实数据决定扩大范围、调整机制或停止试点。先让一个闭环可信,再谈组织级推广。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:敏捷项目Scrum全流程:PMO协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542834
读者评论
我们团队也遇到过共享测试资源排队的问题,迭代计划排得再细也没用。把依赖责任人和响应时间明确下来确实有帮助,不过跨部门的优先级冲突最终还是得有人拍板。
文中强调不拿速度做团队排名,我认同。实际做容量预测时,工作类型变化很大,单看历史完成量也容易失真,最好把预测假设和不确定范围一并讲清楚。
合规要求提前进入设计这点很实用。想请教的是,强制控制证据如何保持轻量?我们曾经把验收记录做得过细,团队最后又多维护了一套表格。
