很多团队的 Sprint 看起来很忙:计划会开了两小时,任务拆得很细,日报和看板也齐全,可到了迭代结束,承诺的功能仍有一部分没完成,测试和上线还要继续“加班冲刺”。我判断这通常不是团队不够努力,而是协同机制把 Sprint 变成了任务填报周期。PMO真正要改善的,不是让每个人多报几次进度,而是让团队能在迭代开始前看清容量、迭代中尽早暴露阻塞、结束后用可验证的数据调整下一轮计划。

一、核心结论:PMO管协同条件,不替团队做承诺
1. Sprint效率首先是交付流动效率
我评估 Sprint 是否有效,不会先看会议是否准时结束,也不会只看燃尽图是否平滑。我会先问三个问题:团队是否交付了可验收的增量?计划中的工作有多少因依赖、返工或范围变化而停滞?团队是否能在迭代结束前发现偏差并作出调整?这三个问题比“本周完成了多少任务”更接近实际交付能力。
PMO的职责是建立一致的协同规则,同时保留团队根据产品、技术和客户情境调整执行方式的空间。PMO可以帮助组织统一 Sprint 日历、定义跨团队依赖字段、搭建风险升级路径、提供复盘口径;但不能替产品负责人排优先级,也不应直接替开发团队承诺故事点。
我最看重的管理原则是:标准化信息接口,不标准化所有团队的工作动作。当团队都能用相同语言说明目标、容量、阻塞和完成条件,管理者才有可能跨团队协调;如果连任务拆法、每日会议时长都强行统一,标准化就可能变成额外负担。
| 管理层关注点 | 建议观察的信号 | PMO可采取的动作 | 不宜越界的事项 |
|---|---|---|---|
| 目标是否清楚 | Sprint目标能否用一句话描述,并对应可验收结果 | 提供目标模板,检查目标与工作项的关联 | 替产品负责人决定优先级 |
| 承诺是否可实现 | 计划工作量是否考虑休假、支持任务和历史完成情况 | 推动团队使用容量检查和计划校验 | 用统一人均故事点强行排产 |
| 阻塞是否及时处理 | 阻塞持续时间、依赖等待时间、升级响应时间 | 建立责任人、升级时限和跨团队协调机制 | 要求成员用日报重复解释已可视化信息 |
| 质量是否被牺牲 | 返工、缺陷、未完成验收项是否持续增加 | 关注定义完成和质量趋势 | 以“按期完成”掩盖质量问题 |
2. 速度不是单轮冲刺成绩
速度(Velocity)通常以团队在一段时间内完成的故事点衡量,适合支持同一团队的短期计划,不适合拿来给不同团队排名。故事点是团队内部的相对估算,不是统一的工作量单位。把团队甲的 40 点和团队乙的 30 点直接比较,容易把估算习惯、工作类型和质量约束误当成效率差异。
我更愿意把速度视为“计划输入”,而非绩效结果。它可以帮助团队观察自己的承诺是否稳定,却不能单独回答客户价值是否实现、交付质量是否可靠、需求是否被正确理解。若管理报表只展示完成点数,团队自然会优化点数,而不是优化用户结果。
3. PMO的成果是减少协同损耗
PMO提升效率的价值,常常体现在看不见的等待变少:接口变更提前同步,安全评审不再拖到上线前一天,测试环境不再由多个团队临时争抢,产品决策不再在不同会议里反复改口。这样的改进不一定立刻让单个 Sprint 多完成几个故事点,却能让交付过程更可预测。
因此,评估PMO的 Sprint 管理,不应只看模板是否齐全,而要看模板是否帮助团队缩短从“发现问题”到“有人处理”的时间。如果一个表格让风险更清晰、责任更明确,它有价值;如果它只是多收集一份没人使用的数据,就应该删掉或改造。
二、背景与真实场景:为什么迭代有节奏,交付仍然失速
1. 跨职能协作的瓶颈经常藏在团队边界
在业务线规模较小时,产品、开发、测试可能坐在同一个团队里,沟通路径短,临时协调也容易。但组织扩大后,一个功能可能依赖公共服务团队、数据团队、安全评审、运维发布窗口和外部供应商。单个团队即使按计划完成开发,也可能因为接口未确认或环境未就绪,无法形成可交付增量。
这时,单看团队内部燃尽图会产生错觉:任务正在推进,实际交付却被边界上的等待卡住。PMO需要把跨团队依赖放进迭代计划,而不是等到每日站会有人提起后再临时协调。
2. 临时工作会侵蚀计划容量
常见情况是,团队计划时按完整工时估算,迭代开始后却不断接收线上故障、客户演示、紧急需求和管理层临时任务。到迭代结束,计划项有一部分没完成,团队被评价为“承诺不够可靠”。但若没有把支持负荷和突发工作纳入容量口径,这种评价并不公平,也无法指导改进。
我的建议是把工作至少分成计划内交付、计划外支持、缺陷修复和协同等待几类。不要为了让计划看起来整齐,把临时工作塞进原有任务描述里。明确记录来源,团队才能判断:问题是估算偏差、优先级频繁变化,还是支持负荷长期超过可承受范围。
3. 迭代仪式并不自动产生敏捷
Sprint Planning、Daily Scrum、Sprint Review 和 Retrospective 是协同事件,不是效率保证。会议按时举行,不代表目标明确;每日汇报“昨天做了什么”,不代表团队在重新安排工作;复盘列了十条改进项,也不代表下一轮真的改了。
我检查会议是否有用,会观察会后是否形成了具体决策:目标是否有取舍,阻塞是否有人负责,评审意见是否转成工作项,复盘改进是否指定验证时间。若会议结束后没有行动变化,最先该调整的可能是会议问题设计,而不是增加会议频次。
4. 先区分失速类型,再决定管理动作
“延期”是结果,不是根因。同样是未完成,有的团队是需求范围过大,有的是测试环境等待,有的是评审周期过长,还有的只是把验收条件理解错了。PMO若对所有延期都要求提高估算准确率,就会错过真正的系统性约束。
| 表面现象 | 可能原因 | 优先核实的证据 | 适合的处理方向 |
|---|---|---|---|
| 开发完成但无法验收 | 验收标准不清或测试数据未准备 | 验收项首次确认时间、返工记录 | 把验收条件前移到需求细化 |
| 任务长期处于进行中 | 工作项过大、多人串行等待 | 工作项在制时长、交接次数 | 拆小可验收切片并限制在制品 |
| 迭代中不断换优先级 | 紧急需求入口失控或决策链过长 | 范围变更次数、变更来源和批准时间 | 建立紧急变更规则和容量缓冲 |
| 团队完成量波动大 | 人员可用性、依赖或工作类型波动 | 可用人天、支持工作量、依赖等待 | 按团队自身历史区间计划 |
三、常见误区:看起来可控,实际在放大损耗
1. 把故事点变成绩效指标
一旦故事点被用于个人绩效、团队排名或奖金分配,估算就不再是协作工具。团队会面临提高点数、拆分方式变形、低估不确定性等激励扭曲。短期报表可能变好看,跨团队预测反而更不可信。
我会把故事点留在团队内部,用于回顾估算与实际完成之间的差异;组织层面则关注周期时间、交付频率、缺陷趋势、目标达成质量和依赖等待。不同指标回答不同问题,不该把它们压成一个“效率分”。
2. 把任务完成率当成价值交付率
按时完成计划任务,并不等于用户问题得到解决。有些功能开发完后没有被采用,有些需求上线后暴露出关键体验缺陷,还有些工作只是为短期承诺而堆积的技术绕行。PMO应推动评审讨论可验证结果,而不是只确认任务状态变成“已完成”。
如果当前还没有可靠的产品结果数据,可以先用可观察的代理指标,例如关键流程完成率、功能使用率、客户反馈类型或支持工单变化。代理指标不等于最终价值,但至少能帮助团队把注意力从“做完没有”推进到“产生了什么变化”。
3. 把会议增加当成协调加强
跨团队有问题时,最容易想到的是再开一个同步会。但每次新增会议都会占用多个团队成员的时间,且可能形成新的信息孤岛。若问题本质是决策权不清或依赖信息没有明确字段,会议只能暂时补洞。
我通常先检查信息是否可异步处理:依赖对象、所需交付物、最晚需要日期、当前状态、责任人和升级时间是否明确。只有争议需要即时讨论、影响面较大或需要共同决策时,才安排短会,并在会前给出决策问题。
4. 用统一模板要求团队统一做法
模板的价值是减少解释成本,不是把不同工作压成相同流程。平台研发、合规项目和客户交付面对的风险不同,完成定义、评审门槛和发布要求也可能不同。强行使用一套字段和会议节奏,容易让团队填写大量无关信息。
判断模板是否值得保留,我会问:这个字段是否支持决策、协调或复盘?如果连续数轮没有人基于字段采取行动,且无法解释其风险控制价值,就应考虑删除、自动采集或改为按需填写。
5. 只看迭代结束时的结果,不追过程信号
如果团队到最后一天才发现还有大量未验收工作,管理者得到的信息已经太晚。早期信号包括:工作项持续停留在同一状态、在制品数量增加、阻塞时间变长、每日完成量长期为零、未开始的高风险任务接近迭代后半程。
这些信号不是用于追责,而是用来及时重新排序、降低范围或升级依赖。燃尽图可以提示趋势,但不能解释原因;PMO应把图表和工作项细节、阻塞责任以及团队判断放在一起看。
四、专业判断逻辑:用一套轻量闭环管理 Sprint
1. 迭代开始前先校准容量和目标
容量不是简单的“团队人数乘工作日”。要扣除休假、节假日、支持值班、培训、关键会议和已知的跨团队工作。若团队对线上支持的负荷没有历史数据,可以先连续记录几个迭代,再用中位数或滚动区间估计,不要因为一个异常高峰就永久加大缓冲。
目标也不能是任务清单的标题。好的 Sprint 目标描述希望形成的用户或业务结果,并允许团队在实现路径上做调整。例如,“让新客户能独立完成首个项目初始化”比“完成页面、接口和测试”更能支持优先级取舍。
2. 用可验收切片降低计划风险
工作项太大,团队会在迭代前半程获得虚假的“正在推进”感,直到后期才发现关键依赖未完成。我建议优先拆出可以独立演示、测试或验证的切片,并尽早覆盖高风险环节。切片不一定是一个完整技术层,而应尽量代表可确认的业务行为。
拆分时可以从角色、场景、规则、数据边界和异常路径入手。若一个工作项仍需要跨多个团队等待,至少要把外部依赖作为显式任务或风险项,标记责任方和所需日期,避免它藏在故事描述的长段文字里。
3. 在制品限制比任务分派更能暴露堵点
当每个人都同时开启多个任务,表面上看团队很忙,实际可能有大量工作在等待评审、接口、环境或产品确认。限制在制品并不是要求所有人永远只做一件事,而是让团队在启动新工作前先看看已有工作能否完成、堵点能否被共同排除。
可以从团队现有在制品数量设一个试行上限,观察两到三个迭代,再调整。上限不应被当成硬性产能指标;如果存在紧急支持或专业分工,团队需要记录原因,而不是为了满足数字把任务拆成更多状态。
4. 用“发现,决策,验证”管理阻塞
阻塞记录只有状态,没有下一步动作,通常不会自动消失。我的阻塞卡片至少需要写清:阻塞内容、影响的目标或工作项、责任人、需要谁作出什么决定、最晚响应时间、升级路径。PMO负责让跨团队事项进入可见队列,并推动责任方回应。
处理阻塞后还要验证它是否真的消除。例如接口字段确认了,不代表测试环境已经部署;审批通过了,不代表发布窗口已经锁定。把“请求已发出”当成“风险已解决”,是迭代后期出现意外的常见原因。
5. 复盘只抓少数可验证改进项
复盘不必把所有问题都变成行动项。团队可以先挑一个影响交付最大的系统约束,提出一个低成本实验,指定负责人、观察指标和检查时间。例如,若需求验收反复返工,可以试行在开发开始前进行十分钟验收条件走查,观察下一轮首次验收通过情况。
如果改进项连续几轮没有完成,原因可能不是团队不重视,而是改进项没有被纳入容量、负责人没有决策权限,或指标无法验证。PMO应检查这些条件,而不是不断要求团队增加更多复盘任务。
| 阶段 | 核心检查 | PMO提供的支持 | 推荐输出 |
|---|---|---|---|
| 迭代准备 | 目标、容量、依赖和验收条件是否清楚 | 统一计划信息口径,协调外部依赖 | 目标说明、容量估计、风险清单 |
| 迭代执行 | 阻塞、在制品和范围变更是否可见 | 推动责任人响应,协助跨团队升级 | 阻塞记录、变更决策、更新后的预测 |
| 评审与验收 | 可交付增量是否满足定义完成 | 确保相关决策者参与,记录验收意见 | 已验收结果、未验收原因、后续决策 |
| 复盘改进 | 哪个约束最值得先改善 | 帮助选取可控实验并跟踪验证 | 一至两项改进实验及检查日期 |

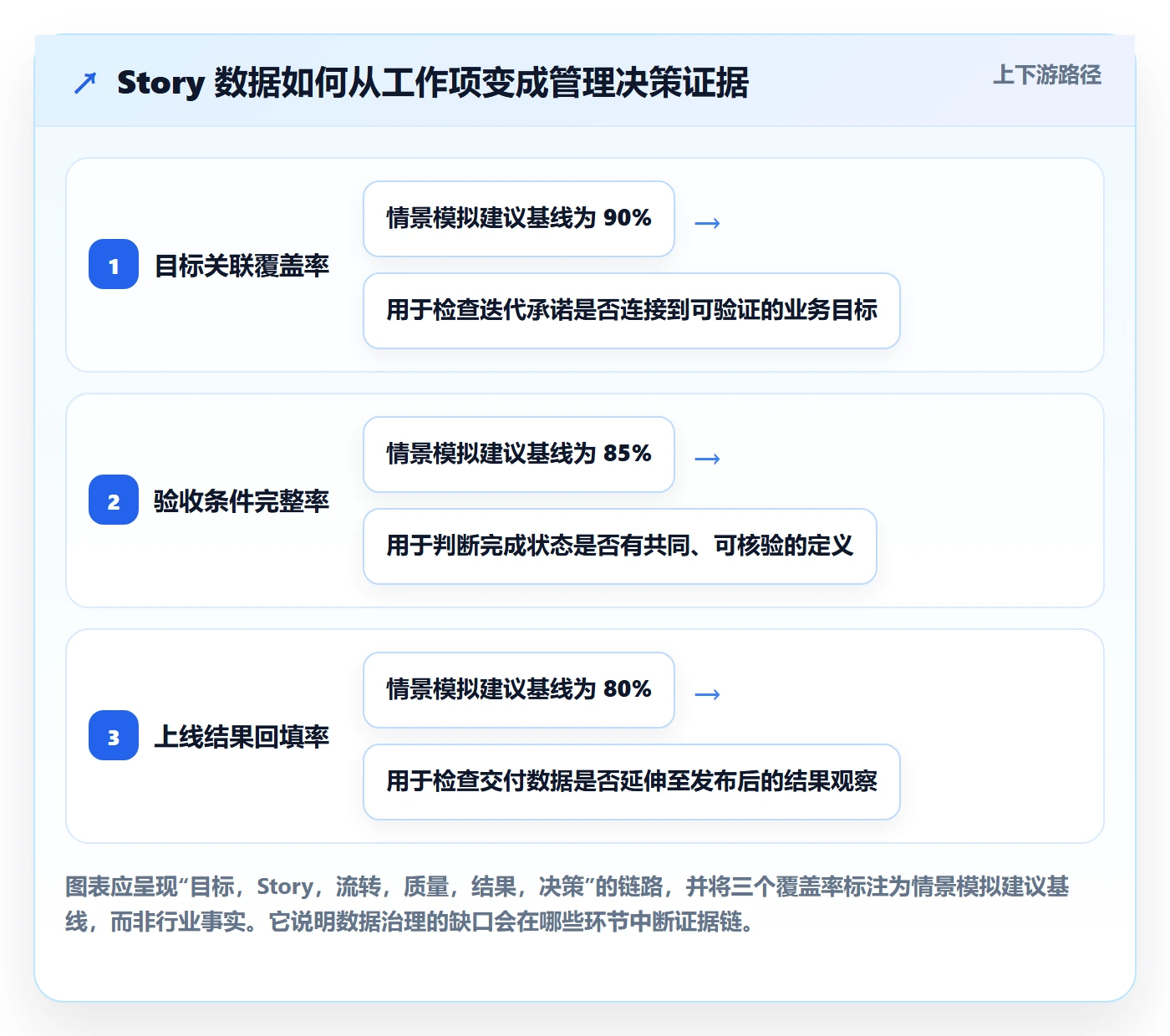

五、案例与数据观察:把“没做完”拆成可治理的问题
1. 示例团队的诊断过程
下面是一个用于说明分析方法的情景模拟,并非某家企业的公开统计。假设一支包含产品、开发、测试和设计角色的团队,按两周一个 Sprint 工作。连续三轮计划完成量分别为 34、36、35 个故事点,实际完成量分别为 25、28、26 个故事点。仅看完成比例,管理者可能会认为团队估算偏乐观。
但进一步查看工作项后发现,未完成项中有约三分之一在等待外部接口确认,约四分之一因验收规则不明确而返工,其余主要来自突发支持和测试环境冲突。此时继续要求“估算保守一点”只能减少计划项,无法消除接口等待、返工和环境争用。
我们会先把问题拆成可计量的过程指标:外部依赖平均等待天数、首次验收通过率、迭代中计划外支持占比、环境冲突导致的等待时长。接着按影响范围排序,优先处理最常重复、且团队有能力改变的因素。
2. 先做流程实验,再判断工具是否需要升级
在这个模拟案例中,第一轮调整不是更换工具,而是把接口依赖前移到迭代准备阶段:依赖请求需要填写交付物、责任人和最晚日期;尚未确认的高风险接口不得被默认视为“已准备”。同时,团队在需求细化时邀请测试人员参与验收条件讨论。
第二轮把阻塞状态加入共享看板,并为跨团队事项设置明确升级路径。第三轮复盘首次验收通过率和等待时间。如果指标没有变化,再检查流程是否执行、责任人是否有决策权、依赖方是否采用相同节奏。工具可以帮助保存状态和提醒责任人,但不能替代组织决策。
| 指标 | 调整前情景模拟 | 调整后情景模拟 | 解读 |
|---|---|---|---|
| 外部依赖平均等待 | 4.2 个工作日 | 2.6 个工作日 | 前置登记和升级机制降低等待,但仍需观察依赖方响应稳定性 |
| 首次验收通过率 | 68% | 84% | 测试参与需求细化后,验收理解偏差减少 |
| 迭代中计划外支持占比 | 约 18% | 约 16% | 流程改进无法直接消除线上负荷,需进一步评估支持排班和容量预留 |
| 计划工作完成比例 | 约 74% | 约 86% | 改善来自等待和返工减少,不应直接解读为团队速度提升 12 个百分点 |
以上数字是情景模拟数据,用于展示诊断逻辑,不应被引用为行业基准。真实项目应按团队自己的工作类型、迭代长度和历史口径建立基线。若指标定义发生变化,例如把“开发完成”改成“已验收”,前后数据就不能直接比较。
3. 用趋势判断改进是否稳定
单个 Sprint 的波动常常受假期、线上事件和需求结构影响。我更倾向于观察至少数轮趋势,并在图表旁标出特殊事件。比如完成比例上升,同时缺陷和返工也上升,就不能简单认为效率改善;如果周期时间缩短、首次验收通过率提升且缺陷稳定,改善的可信度会更高。
对多团队项目,还要区分团队内部流动和跨团队交付。若单团队周期时间下降,但端到端交付时间没有变化,瓶颈可能已经转移到集成、合规或发布环节。PMO应追踪从需求就绪到用户可用的完整路径,而不是只优化一个团队的局部状态。
六、不同组织情况下的行动建议:先解决最影响交付的约束
1. 新组建团队:先建立最小可运行规则
新团队通常缺少共同估算经验和稳定协作习惯。我会先建立简洁的完成定义、需求准备条件、迭代目标格式、阻塞记录方式和评审节奏,不急于制定复杂的绩效指标。前几轮的重点是观察团队实际工作结构,建立自己的历史区间。
不要把成熟团队的故事点、在制品上限和会议时长直接照搬。团队角色、技术栈、维护负荷和产品不确定性不同,照搬数字只会让团队花时间解释“为什么不一样”。先让信息透明,再根据观察调整规则。
2. 多团队项目:优先管理依赖,而不是统一每个团队
如果多个团队共同交付一个产品,PMO可以统一里程碑、跨团队依赖格式、集成窗口和风险升级规则,同时允许各团队保留适合自身工作的迭代节奏。协调重点是共享目标和关键交付物,而非要求所有团队在每次会议中使用完全相同的流程。
跨团队依赖最好明确“请求方需要什么、提供方何时交付、验收由谁确认、延期影响什么”。只有“依赖某团队”的标注,不足以支撑计划。若依赖长期无法稳定,PMO还应推动架构或组织层面的解耦,而不是永远靠协调会填补。
3. 高支持负荷团队:把服务工作纳入计划
维护和平台团队常被要求既处理突发支持,又承诺大量计划建设。若支持负荷波动较大,可以采用滚动缓冲、轮值人员或明确的支持容量池。记录每轮支持类型、处理时长和来源,才能判断缓冲是否足够,以及哪些工作适合通过自动化减少。
若突发任务长期占去计划容量的一半以上,问题可能不再是 Sprint 计划方式,而是服务边界、系统可靠性或人员配置。PMO需要把趋势升级为组织风险,不应持续要求团队在同样容量上承诺更多项目工作。
4. 受合规或发布窗口约束的团队:把控制点前置
金融、医疗、公共服务等受监管场景,可能需要安全审查、审计记录、发布审批和变更窗口。敏捷并不意味着取消这些控制点,而是尽量把必要证据在迭代过程中持续产生,避免所有文档、评审和风险确认都堆到最后一天。
PMO可以与合规、测试、运维共同定义哪些证据必须随工作项保存,哪些评审可以并行,哪些审批必须在上线前完成。项目节奏可以灵活,但责任、可追溯性和风险接受机制必须明确。
5. 工具规模选择:先匹配治理复杂度
工具选择应从协作规模、权限隔离、数据治理、集成方式、迁移成本和审计要求出发。小团队用轻量看板可能已经足够;中大型企业则往往需要跨项目视图、角色权限、流程配置、企业级集成和稳定的数据治理能力。功能列表越长,不代表实际协同越好。
例如,面向中大型企业及百人以上组织的项目管理平台,通常需要评估多团队协作、权限模型、流程配置和部署环境是否符合现有治理要求。若组织还涉及私有化部署、既有系统数据迁移或国产化替代,应在选型前用真实项目验证字段映射、历史数据保留、自动化规则、接口能力和用户切换成本,而不是只看演示环境。
如果评估某一具体平台,应把迁移方案拆成可验收清单:项目与工作项映射是否完整,评论和附件如何处理,权限是否可重建,历史报表能否复核,关键集成是否可用,回退方案是否经过演练。所谓“平滑迁移”必须由数据抽样和业务流程测试证明,不能仅凭产品说明作结论。
七、不同情况下的取舍:速度、可预测性与治理成本之间
1. 计划精度与应变空间的取舍
计划越细,短期可见性通常越高,但过度承诺会压缩团队响应变化的空间。变化快速、需求不确定的产品,适合设定清晰目标并保留一定容量处理学习所得;外部依赖多、合规门槛高的项目,则需要更早确认关键路径和控制点。
我建议团队把“目标稳定”和“实现范围可调整”分开讨论。若中途出现更高价值事项,明确说明替换了什么工作、为什么替换、对目标有什么影响,而不是悄悄把新增事项叠加到原计划上。
2. 统一口径与团队自主性的取舍
企业需要跨团队看见风险,但不意味着所有团队都要采用同一估算尺度。PMO可以统一状态定义、阻塞字段、验收证据和风险升级口径;团队可以自主选择估算方法、任务拆分方式以及适合自己的站会形式。
如果管理者需要组合层面的预测,应尽量使用可比的交付日期、依赖状态和范围变化信息,而不是把不同团队的故事点合并成一个数字。统一事实口径,比统一所有实践更重要。
3. 自动化程度与维护成本的取舍
自动化提醒、状态流转和报表汇总可以减少重复录入,但流程规则越复杂,后续维护成本越高。若自动化依赖大量例外条件,一次组织调整就可能让规则失效。先把流程简化,再自动化稳定且重复的部分,通常更划算。
评估自动化时,可以比较每月节省的人工处理时间、误报数量、规则维护时间和异常处理成本。若自动化只让报表更快生成,却没有让决策更及时或错误更少,就未必值得继续扩展。
4. 透明度与团队安全感的取舍
公开阻塞和未完成项有助于快速协调,但若数据被用于惩罚团队,成员会倾向于隐藏风险、延迟暴露问题。透明度需要与心理安全感并行:管理者应把偏差用于识别系统约束,而不是把每次未完成都归咎于个人。
对组织而言,最有价值的不是一张看起来没有红色标记的看板,而是团队敢于在风险扩大前报告问题,并能获得及时支持。PMO要为这种行为提供规则和示范。
八、可直接落地的模板:让信息推动行动,而非增加填报
1. Sprint计划模板
以下模板适合先在一个团队试用,再按实际需要删减。计划会的重点是建立共享理解,不是把每个成员的工作排成无法变化的日程表。
| 字段 | 填写方式 | 检查问题 |
|---|---|---|
| Sprint周期 | 填写起止日期与评审时间 | 是否避开关键假期或发布冲突 |
| Sprint目标 | 用一句话描述预期用户或业务结果 | 结果能否被评审或验证 |
| 团队可用容量 | 记录可用人天及已知支持安排 | 是否扣除休假、值班和已知会议 |
| 候选工作项 | 关联目标,写明验收条件和负责人 | 是否足够清晰、是否可在周期内完成 |
| 关键依赖 | 记录依赖方、交付物、日期和风险 | 是否有人确认,延迟时如何升级 |
| 质量与发布约束 | 填写测试、安全、审计或发布要求 | 控制点是否能在迭代中提前完成 |
| 容量缓冲 | 说明预留比例或支持工作安排 | 缓冲依据是历史观察还是临时猜测 |
2. 每日协同模板
每日协同不必逐人汇报工作日志,围绕目标和工作流讨论即可。团队可在看板前回答:为了达成目标,今天最需要推进什么?哪些工作被阻塞?是否需要调整顺序或请其他人协助?
如果问题需要较长讨论,先指定相关成员会后处理,并明确需要的决定和时间。这样既能保持短会聚焦,也避免把复杂问题压缩成一句“会后再说”后无人跟进。
3. 阻塞卡片模板
| 字段 | 示例填写方式 |
|---|---|
| 阻塞描述 | 测试环境缺少目标版本的脱敏数据 |
| 影响范围 | 影响两个验收用例,可能推迟评审 |
| 责任人与协作方 | 环境负责人;数据治理联系人 |
| 需要的行动 | 确认数据准备方案并给出可用时间 |
| 最晚响应时间 | 填写具体日期与时区,避免只写“尽快” |
| 升级路径 | 超过响应时限后通知项目负责人协调 |
| 解除验证 | 运行指定验收用例并记录结果 |
4. 复盘实验模板
复盘行动项要能在下一轮验证,建议记录“观察到的现象、可能原因、拟采取的实验、负责人、验证指标、检查日期”。例如,观察到多项工作因验收标准缺失而返工,可能原因是测试参与太晚,实验是在需求细化阶段加入测试走查,指标是首次验收通过率与返工次数。
一次只推动少量改进,有助于辨别真正有效的措施。若同时改会议形式、估算方式、审批流程和看板字段,即使结果变化,也很难知道是哪项改动带来的。
九、结尾:把管理重点放在问题变得可见之后
PMO提升 Sprint 效率的关键,不是把敏捷流程做得更复杂,而是让团队更早看见影响交付的真实约束,并让相应责任人有机会采取行动。目标清楚、容量可信、依赖可见、工作可验收、复盘能验证,这些条件比多一张报表更能改善交付。
我建议下一步先选一个有代表性的团队,连续观察两到三个 Sprint:记录计划外工作、依赖等待、首次验收通过情况和未完成原因;再从中挑选一个最常见且团队能够影响的瓶颈,设计一项小规模实验。不要急着比较团队,也不要先把新流程推给整个组织。
真正值得追求的不是每轮都“满负荷”,而是交付过程可解释、风险能提前暴露、团队可以持续兑现有价值的承诺。当PMO把精力用在减少等待和返工,而不是催促每个人填更多状态,Sprint才会从日历上的时间盒,变成组织稳定学习和交付的协同机制。
常见问题解答(FAQ)
1. Sprint计划会怎样制定,才能避免团队在周期结束时集中赶工?
我以前参与过一个双周Sprint,计划会上大家都很积极,真正执行后却发现大量任务依赖外部团队,最后三天只能集中加班。后来我发现,Sprint计划不能只看需求数量,还要把团队容量、依赖关系和验收标准一起算进去。
先按实际可投入工时计算容量:团队人数乘以Sprint工作日,再扣除会议、休假、支持线上问题等非开发时间,通常只把70%至80%的净容量用于计划。每个任务必须写清负责人、完成定义、验收人和前置依赖;优先选择能够在一个Sprint内完成并验收的任务,单项任务最好控制在1至2天内,超过这个范围就继续拆分。
计划完成后,用“承诺任务完成数÷计划任务数”持续观察稳定性,连续两三个周期低于80%时,应减少承诺量或处理流程瓶颈,而不是要求团队加班。
2. PMO应该用哪些指标判断Sprint协同是否真的提效?
我曾经见过团队把完成任务数当作唯一成绩,结果任务被拆得越来越碎,数量上升了,客户交付却没有改善。这个经历让我意识到,PMO需要同时看交付速度、质量、计划稳定性和阻塞时间,单一指标很容易误导决策。
建议至少跟踪四类指标:Sprint承诺完成率、周期时间、阻塞时长和缺陷返工率。承诺完成率反映计划可信度,周期时间从任务进入进行中到验收完成计算,阻塞时长统计等待他人、环境或决策的时间,缺陷返工率则用返工任务工时除以总工时计算。
PMO每周不要只公布排名,而要找出连续两个周期恶化的指标,例如阻塞时长占任务周期超过20%,就优先解决跨团队依赖、审批或资源等待问题。
3. 如何设计一份真正能促进协同的Sprint模板?
我试过直接套用网上的Sprint模板,里面虽然有目标、任务和复盘栏目,但团队仍然经常遗漏验收人和外部依赖。后来我把模板从“记录会议内容”改成“提前暴露交付风险”,协作效率才明显改善。
模板至少应包含六个固定字段:Sprint目标、任务负责人、验收标准、前置依赖、风险与阻塞、完成状态。任务状态建议统一为待开始、进行中、待验收、已完成和阻塞,避免每个人自定义状态导致统计失真;同时设置一个“待验收”列,防止开发完成被误认为交付完成。
PMO可以在每日同步前检查阻塞任务和逾期任务,在Sprint结束时导出计划完成率、未完成原因和返工情况,形成下一周期的调整依据。若模板字段没人填写,应删减字段或明确使用场景,不要为了完整而增加表单负担。
4. Sprint进行中临时插入需求时,PMO应该如何处理?
我遇到过业务方在Sprint过半时临时提出紧急需求,项目负责人直接把新任务塞进看板,结果原计划和新增需求都没有按时完成。这个场景最容易暴露协同规则是否清晰,关键不是完全拒绝变更,而是让变更带来的代价透明化。
先判断需求是否属于真正的紧急事项,例如生产故障、合规风险或明确的收入损失;普通优化需求应进入下一轮待办池。必须插入时,用同等工作量的任务移出当前Sprint,并同步记录新增原因、影响范围、负责人和新的验收日期,避免无上限扩张。
PMO可以设置容量阈值:临时需求占Sprint可用容量不超过10%时由产品负责人确认,超过10%则需要项目负责人和相关业务方共同批准;Sprint结束后单独统计临时需求占比,连续超过15%说明需求入口或优先级管理存在问题。
核心关键词
文章包含AI辅助创作:Sprint实操方法:PMO提升敏捷项目效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542829
读者评论
我们以前也记录过计划外支持,但没有按来源区分,复盘时总说是估算不准。后来把线上故障和临时需求单独统计,才看出主要问题是支持负荷长期偏高。这个分类确实比单看完成率有用。
在制品上限听起来可行,不过团队里有些任务必须等特定人员评审,简单限制数量未必能解决等待。实际推行时,可能还得同时看任务停留时间和评审责任人是否明确。
赞同不拿故事点横向排名。我们还遇到过另一种情况:周期时间缩短了,但上线后的缺陷没有下降,所以单看交付速度也不够。文章提到把质量和用户结果放进复盘,这点比较贴近实际。
