Story落地方案:PMO开展敏捷项目的效率提升案例解析

Story落地方案:PMO开展敏捷项目的效率提升案例解析

不少 PMO 推行敏捷后,会议变多了,状态看板更漂亮了,项目却还是在临近上线时集中暴露风险。问题通常不在团队有没有写 Story,而在于 Story 是否把业务目标、验收条件、依赖关系和决策责任连成一条可追踪的链。本文以一个明确标注为情景模拟的多团队案例,拆解 PMO 怎样用 Story 重建项目协作方式:先缩短从需求到可交付价值的反馈路径,再用数据判断效率究竟提升在哪里。

一、核心结论:Story不是任务换名,而是交付责任的最小闭环

1. PMO要优化的是交付系统,不是工单格式

我判断一套 Story 落地方案是否有效,首先不看模板有多少字段,而看团队能否回答四个问题:谁遇到什么问题、为什么现在要解决、交付后如何验收、出现依赖或变化时由谁决策。如果这些问题没有答案,把需求从“任务”改名为“用户故事”,只会让旧的工作方式披上敏捷外衣。

PMO 的职责也不应是替团队逐条改写 Story。更有价值的工作,是建立需求进入、拆分、优先级评估、跨团队协商和复盘的共同规则,同时保留团队对实现方式的自主权。规则负责降低协作成本,不负责规定每个团队必须用同一种技术方案。

我的核心判断是:Story 的价值不在于写得像不像标准句式,而在于能否形成可验证的业务结果。如果团队写完 Story 后,产品负责人、开发和测试对“完成”仍有三种解释,格式再标准也没有解决交付风险。

2. 效率提升必须拆成可观察的过程指标

“效率提高了”不是一个能直接采取行动的结论。PMO 应至少拆成需求准备等待时间、迭代内完成率、返工工时、阻塞时长和上线后缺陷等不同维度。前两项反映交付流动,返工和缺陷反映质量,阻塞时长则能暴露跨团队协作的摩擦。

这些指标不能互相替代。例如,团队可能通过缩短测试时间让迭代内完成率变好,却把缺陷推到上线后;也可能以减少需求变更为由,压低业务调整能力。只有交付速度、质量和业务价值同时被观察,PMO 才能避免把局部提速误判成整体改善。

观察对象 建议指标 指标回答的问题 常见误读
需求流动 从就绪到验收的周期时间 工作实际流过系统需要多久 把排期日期当成实际开始日期
交付可靠性 迭代承诺完成率 团队承诺是否建立在真实容量上 通过少承诺换取表面上的高完成率
质量成本 返工工时、上线后缺陷数 速度提升是否以质量为代价 只看缺陷数量,不区分严重程度
协作阻塞 等待依赖的工作日 工作卡在谁的边界或决策上 把等待时间归咎于执行人员不积极

二、背景和真实场景:PMO为什么会在Story上遇到阻力

1. 多团队组织的问题往往藏在交接边界

以下案例是用于说明方法的情景模拟,不代表某家企业的真实经营数据。设想一家有 120 名研发、测试、产品和交付人员的企业,四个团队共同建设一套面向企业客户的服务平台。团队已有迭代节奏,也使用项目管理系统,但业务提出的需求经常在开发中途补充,测试环境和外部接口又由不同团队维护。

PMO 在检查项目状态时看到的现象是:每个团队都能报出自己的完成比例,跨团队里程碑却频繁延期;迭代结束时,有些需求开发已完成,但验收规则还在讨论;产品负责人认为“功能差不多”,测试人员却缺少明确的边界条件。延期并非单点执行不力,而是需求准备不足、依赖暴露太晚、决策权不清晰共同造成的。

在这种环境里,要求所有人“多沟通”通常不能解决问题。沟通如果没有明确对象、决策事项和时限,只会产生更多会议记录。PMO 需要把沟通转成可执行的工作信息:哪个 Story 被什么依赖阻塞、需要谁在什么时间作出什么决定、决定之后哪些范围或日期需要重新评估。

2. PMO面对的是治理与自主之间的张力

大型组织需要一致的项目视图,团队又需要根据产品形态和技术约束调整工作方式。若 PMO 为了统一报表而强制所有团队使用同一套拆分颗粒度、同一迭代长度和同一估算方法,短期数据可能整齐,长期却会失真:团队为了满足形式要求制造虚假精确度,管理层则拿不可比的数据做横向排名。

更稳妥的做法是区分“必须统一”和“允许差异”。例如,状态定义、阻塞原因、验收证据、风险升级路径可以统一;Story 的技术拆分、估算尺度和团队内部协作习惯可以保留弹性。PMO 要统一的是跨团队理解的接口,而不是把所有团队变成一个模板的复印件。

3. 工具只能承载流程,不能代替决策

当组织超过百人、多项目并行,纸面约定和分散表格容易出现版本不一致、依赖无人跟踪、状态更新靠催促等问题。此时,项目管理平台可以帮助团队维护需求、迭代、缺陷和关联关系,支持角色权限、统计视图及流程记录。以 PingCode 为例,面向中大型企业和百人以上组织的协作场景,可将 Story 与迭代、缺陷、测试和项目进度关联;对有部署要求的企业,也可评估其私有化部署能力及 Jira 平滑迁移支持。

但我不会把工具上线等同于敏捷转型完成。若业务优先级仍由多个领导通过私聊临时改变,若验收人不参加需求澄清,若跨团队依赖无人负责,那么系统只是更快地记录混乱。工具选型应该跟着治理需求走:先明确要解决的协作问题,再验证权限、集成、迁移、审计和数据可见性是否满足要求。

三、常见误区:看似标准化,实则增加隐性成本

1. 把Story句式当成质量保证

“作为某类用户,我希望做某件事,以便获得某种价值”有助于提醒团队关注用户和目的,但句式本身不能证明需求清晰。像“作为管理员,我希望管理用户,以便提升效率”依然无法指导设计、开发和测试。用户是谁、管理哪些属性、权限边界是什么、效率如何衡量,都没有回答。

PMO 可以把句式作为提醒,而不是评分规则。审核时应追问业务情境、价值证据、边界条件和验收方法。若一条 Story 需要列出十多种互不相关的操作,问题通常不是句子写得不够优美,而是工作范围太大,应按独立价值或风险切分。

2. 把Story点数转成个人绩效排名

Story 点数是团队用于相对估算工作复杂度和不确定性的工具,不是通用工时单位,更不是个人产出计量表。不同团队对点数的参照、技术栈和历史数据都不同,直接比较团队点数,会鼓励团队抬高估算;把点数分给个人,则容易诱发拆分膨胀和协作退化。

如果管理层需要了解产能变化,应观察一个团队自身在稳定口径下的趋势,并结合工作类型、缺陷、返工和人员变化解释。点数不能回答“业务价值是否兑现”,也不能单独回答“谁做得更好”。凡是把估算工具拿来排名的做法,都会改变估算行为本身,使指标失去原先用途。

3. 把所有需求都要求写成Story

用户功能适合围绕用户价值组织,但技术升级、合规修复、基础设施维护和事故响应,不一定适合硬套用户故事句式。强行改写会产生“作为系统,我希望升级组件”这类形式化文本,反而掩盖真正需要讨论的风险、维护窗口和影响范围。

PMO 可以要求所有工作拥有明确目的、负责人、范围和完成证据,但允许不同工作类型使用不同描述方式。关键在于这些工作能否进入统一的容量视图和风险管理,而不是每一项都必须长得像同一种 Story。

4. 把“迭代完成”误当成“产品价值交付”

迭代结束只表示一个时间盒完成,不代表发布已经产生用户价值。若功能还未通过安全评审、客户验证或运营准备,团队可能完成了开发,却没有完成端到端交付。PMO 应区分开发完成、可发布、已发布和价值验证等状态,避免用同一个“完成”字段覆盖不同阶段。

这一区分尤其重要,因为项目管理报表经常压缩复杂状态。管理层需要的是能用于决策的信息,而不是一个看起来简洁、实际掩盖风险的百分比。把交付状态分层,才能判断是团队执行卡住、业务验收未完成,还是发布条件尚未满足。

四、专业判断逻辑:怎样把业务目标拆成可交付Story

1. 从业务结果而不是功能清单开始

PMO 与产品负责人首先要定义要改变的业务结果,例如减少客户提交资料后的人工核对时间、降低某类操作的失败率,或提高服务请求一次解决比例。结果指标需要有明确口径、基线和观察周期。没有基线时,可以先约定如何采集,而不应凭印象声称改善。

随后再把结果映射到用户行为和产品能力。比如“减少资料核对时间”可能关联上传校验、错误提示、资料状态查看和人工复核队列。此处仍然不是直接创建一批任务,而是先判断哪个用户环节最影响结果,哪些假设尚未验证。

2. 用可验证切片控制范围和不确定性

Story 的切分原则不是把大功能机械拆成前端、后端、测试三个技术任务。这样的拆分可能让每个技术任务看起来很小,却要等所有层都完成后才有可验证结果。更有效的切片,通常是沿着用户行为、业务规则或可独立验证的端到端路径切分。

例如,资料上传能力可以先覆盖一种文件类型和一类校验规则,再逐步扩展格式、权限和批量处理。这个切片未必对所有场景都适用,但能让团队及早验证上传流程、错误反馈和数据质量假设。是否值得这样拆,应结合发布风险、用户价值和技术依赖判断。

3. 把验收条件写成可观察行为

验收条件应让业务、开发和测试在交付前对结果形成共同预期。避免使用“体验良好”“性能足够快”“权限正确”这类无法直接判定的词。应把重要行为写清楚,例如什么角色可以查看、无权限时系统如何响应、失败时用户看到什么提示、响应时间按什么环境和负载测量。

验收条件不需要试图列举所有实现细节。若条件过多,可能说明 Story 范围过大,也可能说明业务规则尚未决策。PMO 可以通过澄清会识别这两类情况:前者应拆分,后者应指定决策人和截止时间。

4. 在进入迭代前设定就绪门槛

就绪门槛不是一套繁复审批,而是确保团队开始工作时具备最低限度的信息。建议检查目标和受影响用户是否明确,验收条件是否可验证,关键依赖是否识别,风险是否有负责人,以及当前优先级是否得到产品负责人确认。

如果某类探索工作本身就是为了弄清方案,不应伪装成已经准备完毕的交付 Story。可以先安排限时的技术验证或用户研究,明确要回答的问题、时间边界和决策产出,再决定是否进入正式实现。这样能避免团队把探索的不确定性隐藏在承诺日期里。

5. 建立可执行的跨团队依赖协议

依赖不能只写成“等待接口团队”。一个可管理的依赖至少要说明提供方、接收方、所需交付物、最晚需要时间、验收方式和升级路径。若依赖尚未确定,应该把不确定性作为风险公开,而不是把它埋在故事描述或个人聊天记录里。

PMO 的作用是维护跨团队视图并推动冲突升级,不是替团队承诺未经确认的交付日期。依赖负责人应由实际承担交付的一方确认,业务优先级冲突则交给有权调整范围或资源的角色处理。

五、情景案例与数据观察:先改善需求流动,再讨论提速

1. 案例边界与观察口径

为了避免把模拟数据伪装成行业事实,下面的数值全部是情景模拟,用于展示如何评估一套落地方案,不代表 PingCode 或任何企业的真实客户成绩。假设四个团队连续观察 8 周,前后各覆盖相近的工作类型;人员规模、发布窗口和重大生产事故均单独记录。

案例中的基线观察发现,需求从被提出到满足迭代就绪条件平均等待 9 个工作日;迭代承诺完成率约为 62%;团队每月平均花 30 小时处理需求补充和验收口径差异。PMO 没有立即要求提高迭代速度,而是先检查等待发生在哪些节点:优先级待确认、验收条件缺失和跨团队接口准备不足。

在执行阶段,团队对高风险需求安排短时澄清,建立 Story 就绪检查;对跨团队依赖指定双方负责人;对迭代中途新增事项记录来源和替换决策。每周只讨论超出阈值的阻塞,不把例会变成逐条读卡片。8 周后,模拟观察到需求就绪等待降至 5 个工作日,迭代承诺完成率升至 78%,口径变更相关返工时间降至每月 18 小时。

Story落地方案:PMO开展敏捷项目的效率提升案例解析

2. 结果不能只报“快了多少”

上面的结果看起来积极,但 PMO 不能立刻宣布成功。首先要检查工作是否被推迟到迭代之外:如果测试、发布和业务验收时间增加,开发阶段变快并不等于端到端交付变快。其次要检查承诺完成率提升是否来自团队降低承诺数量,而非需求就绪质量改善。

因此,团队还应同步记录从开始开发到业务验收的周期时间、迭代外缺陷、发布失败、未完成工作转入下一迭代的比例,以及在制工作数量。若完成率上升、在制工作下降、验收等待缩短,改善信号更可信;若完成率上升但发布周期和缺陷恶化,就应查找局部优化造成的代价。

3. 找到真正的阻塞构成,而不是平均数背后的盲点

平均等待时间可能掩盖少数极端阻塞。比如多数 Story 一两天就准备完成,少数需要合规、安全或外部供应商确认的工作却等待数周。PMO 应把等待原因分类,并同时看中位数和高分位数。这样才能区分流程普遍偏慢,还是少数高风险事项拖住整体里程碑。

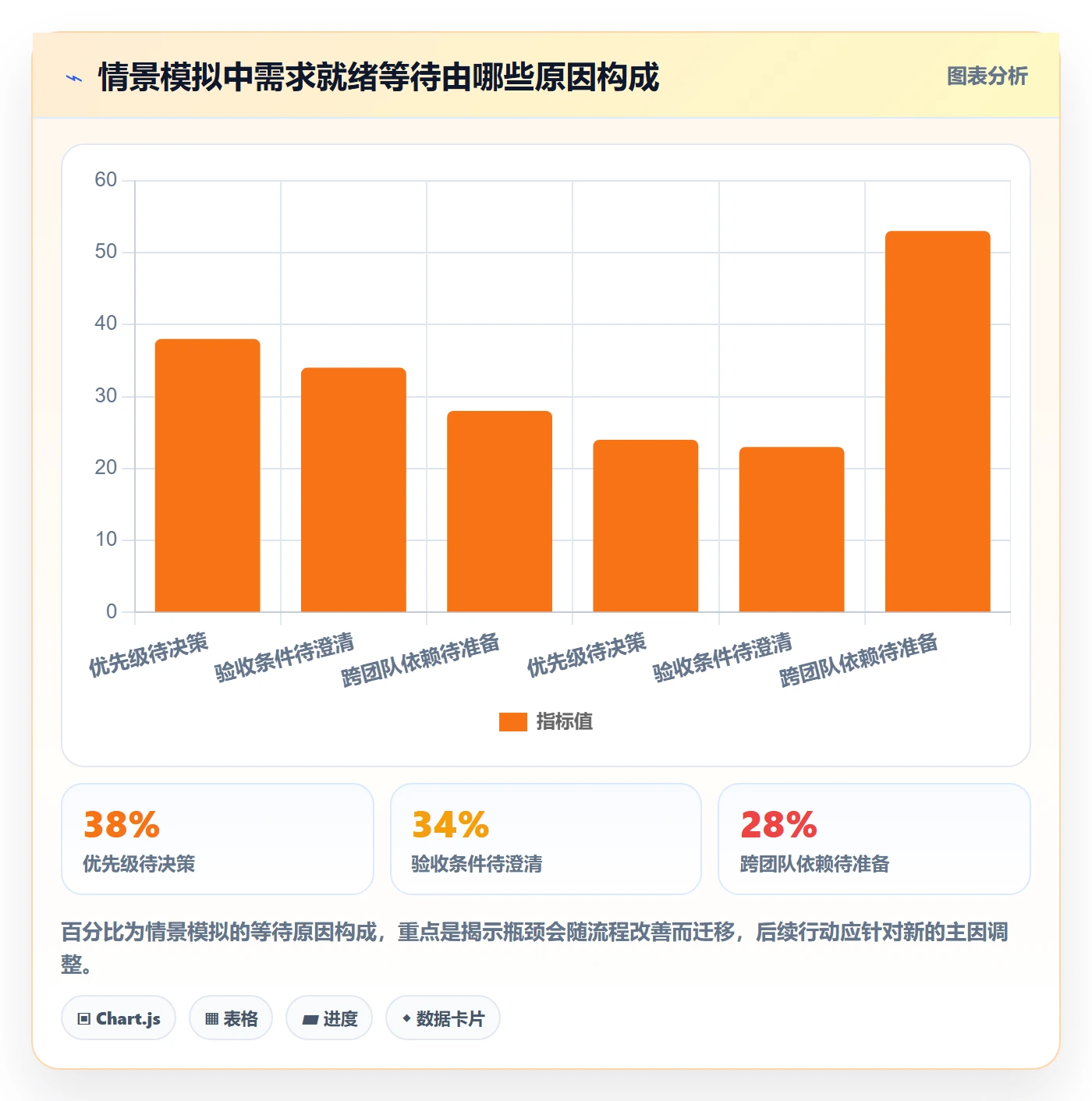

在案例中,情景模拟将就绪等待拆为三类:优先级决策、验收澄清和外部依赖。若外部依赖占据大部分长尾,继续改写 Story 文案的边际收益就很小,接下来应制定接口契约、提前安排联调窗口或升级供应商协作,而不是不断给模板加字段。

Story落地方案:PMO开展敏捷项目的效率提升案例解析

4. 将Story与工具视图关联,但不把系统字段堆成新负担

当多个团队共享同一交付链,项目管理平台可以把 Story、缺陷、迭代、版本和测试结果串起来,让 PMO 从一个视图识别延期风险。但字段的数量必须受控。每增加一个必填字段,都应说明它将支持哪种决策、由谁维护、多久使用一次;若没有明确用途,就不应把它变成团队的日常录入负担。

例如,在评估 PingCode 或其他平台时,我会先用一个真实项目验证三类能力:第一,需求到发布的关联是否能保持;第二,跨团队权限和管理视图是否符合组织治理要求;第三,迁移既有数据时,历史需求、附件、状态和关联关系能否按预期保留。若企业从 Jira 迁移,应先抽取代表性项目做字段映射和关系校验,再安排分批迁移,而不是只看导入成功提示。

六、落地步骤:从一个交付链开始,而不是全公司一次性铺开

1. 选试点:选痛点清晰、边界可控的项目

试点项目最好同时具备真实业务价值和可观察的协作问题,但不宜是组织中依赖最多、政策限制最复杂的旗舰项目。PMO 应与业务负责人确认试点范围、观察周期、基线指标和退出条件。基线至少要覆盖一个完整交付周期,避免仅凭某一周的异常情况做判断。

选择试点时,不要只挑最配合的团队。过于理想的样本可能无法暴露规模化时的问题;但也不必一开始就纳入所有团队。可以选择一个主交付团队及一个关键依赖团队,先验证 Story 准备和依赖管理的协作接口。

2. 定义最小规则:只标准化影响交接的部分

PMO 可先约定 Story 的最低信息:业务目的、目标用户或受影响对象、范围边界、验收证据、依赖负责人和优先级决策人。技术实现方案由团队补充,只有确有治理需要的内容才设为必填。不同工作类型可以使用不同模板,但必须保留统一的状态和风险表达。

与此同时,明确什么情况下需求可以进入迭代,什么情况下应先做探索。规则应能在真实工作中快速判断,最好用几个正例和反例说明,而不是发布几十页规范后期待团队自行理解。

3. 建立固定但精简的协作节奏

需求澄清会的目标是处理尚未明确的业务问题,不是提前替团队分配每个人的任务。迭代计划会用来核对容量、就绪程度和依赖,而不是承诺所有人必须把工作填满。每日协作聚焦阻塞和协同需求,复盘则必须选出可执行的系统改进项。

PMO 应控制会议成本:如果某个议题连续几周重复出现,却没有决策或改进负责人,就要重新设计流程。可以把常规状态异步更新,将会议留给冲突处理、风险确认和需要共同判断的问题。

4. 用小样本验证规则,再逐步扩围

试点过程中,每周抽查少量 Story,观察验收条件是否在开发前达成共识、依赖是否有明确责任人、需求变更是否记录影响。抽查目的不是追责,而是寻找模板、培训或权限设计中的缺口。若同一问题反复出现,优先改系统原因,不要只要求个人更细心。

达到预先设定的验证条件后,再扩展到相邻团队。扩围条件可以包括:数据口径稳定、团队能独立维护 Story、跨团队依赖有处理机制、质量没有明显恶化。未达到条件时,应先修正,而不是为了按计划推广而宣布试点成功。

5. 固化复盘机制:让指标服务于下一次决策

复盘不应只问“哪些事情做得好、哪些做得不好”,还要核对原先的假设是否成立。例如,团队是否确实因为验收条件缺失而返工?就绪门槛是否减少了中途插入?新的流程是否把成本转移给产品负责人或测试团队?回答这些问题需要结合系统记录和参与者访谈。

PMO 可以每两到四周审视趋势,但要避免过度频繁地调整指标定义。口径变化应记录下来,否则前后数据无法比较。对每项改进明确负责人、完成时间和验证方法,下一次复盘时判断它是否改变了预期的过程或结果指标。

七、不同情况下的行动建议与取舍

1. 业务变化频繁:优先提高反馈速度,接受范围滚动调整

对于市场变化快、需求假设尚未验证的产品,PMO 不应追求把整个季度范围一次性写得极其详细。更合理的做法是明确近期目标和不可突破的合规边界,将远期工作保留为待验证假设。代价是长期日期和范围的确定性较低,收益则是减少在错误方向上投入大量实现成本。

这类团队应特别关注从用户反馈到优先级调整的时间、已发布功能的使用情况和废弃工作量。若只看迭代完成率,团队可能会被激励去完成计划而不是验证价值。

2. 合规和安全要求高:优先完善证据链,避免把治理当成额外附件

金融、医疗、政务或涉及敏感数据的项目,Story 的验收条件应考虑权限、审计、数据处理、风险评估和发布审批等约束。将这些要求提前纳入需求准备,通常比到发布前集中补材料更可控。PMO 需要与合规、安全和运维角色约定最小证据集及参与节点。

取舍是前置准备会占用更多时间,短期看可能降低进入迭代的需求数量。但若风险要求确实存在,这不代表流程低效,而是在用可见成本换取更低的上线风险。不要为了提高迭代吞吐而删掉必要的控制点。

3. 系统改造或技术债占比高:按风险和可运维结果组织工作

基础设施升级、性能优化和技术债治理不一定能直接用终端用户故事表达。可以围绕服务可靠性、变更风险、部署时长、故障恢复能力或维护成本描述目标,并将技术方案拆成可验证的阶段。验收证据可以是压测结果、回滚演练、监控覆盖或依赖升级记录。

取舍是业务价值可能不像新功能那样容易展示,因此需要产品、架构和运维共同定义风险下降的价值。不要把技术工作全部塞进“其他”,否则它会在资源争夺中持续被低估。

4. 依赖多、组织边界复杂:先治理接口,再增加会议

当延期主要由接口、数据、环境或审批等待造成,增加站会频次通常只会让团队更频繁地报告“仍在等待”。PMO 应明确依赖契约、交付责任、联调窗口和冲突升级方式,并为关键依赖预留提前量。依赖双方还应在需求进入迭代前确认交付物与验收方式。

取舍在于提前协调会增加早期沟通成本,且可能减少团队临时调整的空间。对跨团队工作而言,这通常比把风险留到迭代中后段更划算,但并不意味着每个小依赖都需要正式审批。治理强度应与依赖影响匹配。

5. 组织规模尚小:先用轻量规则,不急着购买复杂系统

如果只有一两个团队,工作链路简单,现有工具已能清楚维护需求和验收,PMO 可以先用轻量模板、共享看板和短周期复盘验证规则。重要的是状态和责任透明,而不是立刻增加系统、字段和管理层级。

当并行项目增加、权限隔离变复杂、跨团队关系难追踪,或人工汇总开始占用大量时间时,再评估专用平台。评估时要把数据迁移成本、系统集成、私有化部署需求、使用门槛和长期维护责任纳入总成本,而不只比较功能清单。

八、工具与规模化治理:选型关注可追踪性,不追求功能堆叠

1. 先把需求写成验收场景,再做产品演示

项目管理工具的演示很容易变成展示功能数量。PMO 应先准备本组织的典型场景:跨项目依赖如何暴露,需求变更如何留下决策记录,测试和缺陷能否关联到 Story,管理层如何查看风险而不干扰团队执行。随后用这些场景逐项验证产品,而非依据演示人员的口头承诺做判断。

若组织计划采用 PingCode,应结合实际团队规模和治理复杂度验证需求管理、迭代协作、质量关联、报表权限及集成能力。它面向中大型企业和 100 人以上组织的定位,与多团队协作场景较为贴合;但是否适用仍取决于企业的流程、部署、安全和集成要求,不能仅凭产品定位得出结论。

2. 私有化部署和迁移能力要用测试验证

对有数据边界、内网部署或审计要求的企业,私有化部署是选型时需要核实的条件之一。评估内容应包括部署架构、升级维护责任、备份恢复、身份认证、权限模型和故障支持。合同与技术评审中应明确边界,不能只把“支持私有化”当成全部安全问题的答案。

如果需要从 Jira 平滑迁移,建议先列出项目、字段、工作流、附件、历史记录、用户和关联关系的映射清单,并以代表性项目试迁移。迁移验收不应只看数量是否导入,还要检查状态含义、权限、历史追溯和报表口径是否保留。国产替代也不是单纯更换软件名称,而是同时评估数据治理、运维体系、集成生态、培训和切换风险。

3. 总拥有成本比功能清单更适合做决策

平台成本除了许可或订阅,还包括配置、集成、迁移、培训、管理员投入、升级维护和流程变更成本。若系统功能丰富却必须由少数管理员长期手工维护,组织可能只是把表格维护工作换成了流程维护工作。

建议用试点测量一项真实流程的操作成本:团队每周花多少时间更新状态,PMO 汇总需要多久,变更追踪是否能自助完成,跨团队风险是否更早暴露。若平台没有降低重复录入和信息核对,也没有改善关键决策,不应因为“已经上线”就继续扩大投入。

九、结尾:先让工作可验证,再让组织可比较

Story 落地的独特价值,不是让所有需求都变成同一种文字,而是让业务目标、工作范围、验收证据和协作责任在交付前就能被共同检验。PMO 要做的不是制造更多审批和报表,而是把隐性的等待、模糊的责任和迟到的风险变成团队能够处理的工作信息。

如果你正准备开展敏捷项目,可以先从一个有明确业务目标的交付链开始:记录当前需求等待、返工、阻塞和质量基线;选取少量 Story 验证就绪条件与依赖规则;经过一个完整周期后检查端到端结果,再决定是否扩围或引入平台。先证明流程改善,再谈规模化;先让数据支持判断,再把数据用于管理。这比一开始追求全组织统一模板,更可能带来可持续的效率提升。

常见问题解答(FAQ)

1. PMO如何把Story拆分得足够细,避免敏捷项目后期反复返工?

我在推进跨职能项目时,经常发现团队虽然写了很多Story,但开发完成后仍然无法验收,原因通常是需求只描述了功能,没有写清用户场景和完成标准。尤其当产品、研发、测试对“做完”的理解不一致时,返工会集中出现在迭代后半段。

建议采用“用户角色,目标,价值,验收条件”的结构编写Story,并将单条Story控制在一个迭代内可完成,通常以1至5个工作日为宜。验收条件至少覆盖正常流程、异常流程和权限边界;迭代开始前由产品、研发、测试共同评审,若仍存在关键假设未确认,就不要直接纳入开发。

PMO可抽查Story一次通过率、返工工时占比和迭代延期率,用数据判断拆分质量,而不是只看Story数量。

2. 敏捷项目中,PMO应该用哪些指标判断效率真的提升了?

我曾遇到过团队看板上的任务完成数持续上升,但版本交付时间并没有缩短,甚至线上问题还在增加。那时我才发现,单纯统计完成Story数量,很容易把“忙碌”误判成“高效”。

建议至少同时观察交付周期、迭代承诺完成率、在制品数量、缺陷逃逸率和返工工时占比。可将改进前后连续3至5个迭代进行对比,例如交付周期从12天降至8天、承诺完成率从70%提升至90%,且缺陷逃逸率没有明显上升,才更能说明流程优化有效。

PMO应优先关注趋势和瓶颈位置,不建议用单一指标给团队排名,否则容易诱导拆小任务、隐藏风险或牺牲质量。

3. PMO如何处理Story优先级频繁变化,避免敏捷项目失控?

在业务需求快速变化的项目里,我经常看到负责人把“敏捷”理解成随时插入新需求,结果团队每天都在切换上下文,原本承诺的目标不断被打断。表面上响应很快,实际上版本边界和交付预期越来越模糊。

可以把需求变更分为紧急缺陷、法务或合规事项、关键业务机会和普通优化四类,并为每类设定进入迭代的条件。迭代开始后原则上冻结范围,确需插入时执行等量置换:新增一个高优先级Story,就移出一个工作量相近的Story,同时记录变更原因、影响和审批人。

PMO每周统计插入次数、被移出任务数和上下文切换造成的延期工时;如果连续两个迭代变更占用超过计划容量的15%至20%,应先调整需求治理,而不是继续压缩开发时间。

4. 某项目管理工具如何支持PMO建立Story落地和复盘闭环?

我在选择项目管理工具时,最容易被看板数量和界面展示吸引,但真正使用后发现,能不能把需求、开发、测试、发布和复盘串起来,才决定它对PMO有没有价值。很多团队的问题不是没有工具,而是工具里只有任务状态,没有留下可追溯的决策依据。

建议优先确认工具是否支持Story模板、验收条件、优先级、负责人、迭代归属、缺陷关联和变更记录,并检查能否按迭代导出承诺完成率、延期原因和返工数据。落地时可先选一个8至12人的试点团队,连续运行3个迭代:第1个迭代统一字段和状态,第2个迭代观察数据质量,第3个迭代根据瓶颈调整规则。

只有当工具能让“需求为什么变、任务为什么延期、缺陷从哪里来”在同一条记录链路中被还原,PMO才适合将其推广到更多项目。

核心关键词

读者评论

许
许晴

我们团队也遇到过验收口径在开发中途才补齐的情况,需求就绪检查确实能减少返工。不过如果业务负责人总是无法及时确认,检查表本身也解决不了等待问题,文中提到明确决策人和时限很关键。

白
白晓彤

用迭代承诺完成率看变化有参考价值,但前后工作类型是否相近很难完全保证。实际复盘时,我会同时看延期原因和上线后的缺陷,不然数字变好也可能只是少接了复杂需求。

梁
梁晓彤

跨团队依赖写清交付物、负责人和最晚时间,比在会上反复问进度有效。想了解的是,依赖方无法按期交付时,团队如何调整迭代承诺,才能避免把外部等待算成执行问题?

文章包含AI辅助创作:Story落地方案:PMO开展敏捷项目的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542665

赞 (0)
飞飞飞飞
Epic流程与规范:PMO敏捷项目效率提升关键指标
上一篇 51分钟前
迭代最佳实践:PMO敏捷项目制度设计,常见问题
下一篇 50分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
