敏捷项目Scrum全流程:PMO效率提升与一文讲清
不少组织引入Scrum后,会议变多了,项目却没有更快交付:产品负责人忙着补需求,团队在冲刺中途不断接插单,PMO每周追问进度,最后仍说不清延期究竟是需求变更、依赖阻塞,还是团队容量估算失真。我的判断是,Scrum对PMO的价值不在于多一套会议模板,而在于把“承诺、变化、阻塞、结果”放进同一条可追溯的工作流。只有团队自治和组织级治理同时成立,Scrum才可能让决策更快,而不是让报表更漂亮。
一、先讲结论:Scrum不是缩短计划周期,而是缩短发现偏差的时间
1. PMO应该管理系统条件,而不是替团队分配每个任务
我通常用一个问题判断Scrum是否落地:团队能否在一个冲刺内,独立完成从目标确认、工作拆解、开发验证到成果评审的闭环?如果每项任务仍要等项目经理派发、每个技术决策都要逐级审批,那么团队只是把瀑布式工作换成了每日站会,管理机制并没有改变。
PMO的职责也要随之调整。传统项目治理偏重计划基线、里程碑检查和偏差解释;在Scrum环境中,PMO更应关注组合优先级、跨团队依赖、资源冲突、风险升级路径以及交付结果的可验证性。PMO不替代产品负责人决定价值,也不替代开发团队承诺工作;它负责让这些决定有依据、有边界、有反馈。
2. 一个可运行的Scrum闭环包含四类机制
- 价值机制:产品目标、产品待办列表和优先级共同回答“为什么先做这件事”。
- 交付机制:冲刺目标、冲刺待办列表和每日协作回答“本周期如何形成可用增量”。
- 反馈机制:冲刺评审和利益相关者反馈回答“结果是否解决了真实问题”。
- 改进机制:冲刺回顾和行动项追踪回答“下一轮要改变什么工作方式”。
在Scrum Guide 2020中,Scrum框架强调产品负责人、Scrum Master、开发人员三类职责,冲刺、冲刺计划、每日Scrum、冲刺评审、冲刺回顾等事件,以及产品待办列表、冲刺待办列表和增量等工件。它没有规定PMO必须采用哪种汇报模板,也没有给出适用于所有公司的固定冲刺长度。因此,组织流程应从这些框架要素出发,而不是把内部审批流程误当成Scrum标准。

二、背景和真实场景:PMO为什么常常被夹在团队与管理层之间
1. 规模扩大后,单团队的敏捷方法会碰到组织边界
在十几人的单一产品团队里,大家可能通过面对面沟通就能发现依赖。但当组织发展到多个产品线、多个研发团队,且产品、测试、安全、运维分属不同职能时,局部决策会产生系统影响:一个团队的接口变更可能让另一个团队返工,一个紧急合规要求可能挤占多个冲刺的容量。
这时,PMO经常面对三种看似矛盾的诉求:管理层希望按季度看投入和承诺;产品负责人希望快速调整优先级;团队则希望冲刺期间保持相对稳定。三者并不必然冲突,但需要不同层级的决策窗口。季度层面管理方向和预算,产品层面管理价值排序,冲刺层面管理团队承诺与执行。把所有决定都塞进一个项目周报,最后只会得到一张信息拥挤、行动模糊的表。
2. 进度百分比很容易掩盖交付风险
“开发完成80%”听起来可量化,实际却可能意味着代码写完了,但测试环境不可用、验收口径未定、外部接口还没通过联调。Scrum更适合把检查点放在可工作的增量上:能否演示?是否通过约定的完成定义?是否具备发布条件?
这不是说所有工作都能被简单压缩成故事点,也不是说进度百分比完全无用。PMO需要把指标和决策关联起来:如果一个指标不能触发优先级调整、风险升级或资源决策,它大概率只是在增加报告成本。
3. 百人以上组织需要治理边界,而不是更密集的日报
对百人以上的研发组织,Scrum的挑战通常从“是否开会”变成“不同团队怎样保持目标一致”。产品路线图、跨团队依赖、发布节奏、质量门禁和权限管理,都需要在团队自治之外形成可见规则。项目管理平台可以帮助沉淀这些信息,但工具不能替组织决定谁有权改变冲刺目标,也不能替团队解决长期资源冲突。
在这类环境中,我会把工具评估放在流程边界之后:先明确团队、产品、项目组合之间的数据关系,再看工具能否支持待办管理、迭代追踪、权限隔离、报表和集成。对于有数据边界要求的企业,还需要核验部署方式、审计能力、迁移路径和运维责任,而不是只看演示界面是否顺手。

三、常见误区:看起来像敏捷,实际仍在复制旧管理
1. 把每日Scrum开成管理者逐人汇报会
每日Scrum的核心是开发人员检查冲刺目标进展,并调整接下来的工作计划。若会议变成每个人向主管回答“昨天做了什么、今天做什么、有什么问题”,团队往往会把真实阻塞留到会后处理,讨论也会从协作转成表演。
PMO或管理者可以观察系统性障碍,但不应把每日会议当作逐项审查个人产出的场所。团队如果需要深入讨论技术问题,应在每日Scrum后由相关人员继续处理,不要让整组成员被迫旁听与自己无关的细节。
2. 把冲刺承诺理解为不可变化的合同
冲刺目标提供方向,但现实中可能出现安全漏洞、监管变化或生产事故。机械地拒绝所有变化,会让团队追求流程纯洁而忽视业务风险;反过来,任何人都能随时把新需求塞入冲刺,也会让承诺失去意义。
我的处理原则是:先判断新事项是否威胁当前冲刺目标,再由产品负责人和开发人员讨论范围调整。若目标已不再成立,产品负责人可以取消冲刺;若目标仍成立,则优先调整冲刺待办列表,而不是简单叠加工作。组织需要有紧急事项入口,并记录插入原因、影响和批准角色。
3. 用故事点或速度给团队排名
故事点是团队用于相对估算的工具,不是跨团队产能单位。不同团队的估算尺度、技术复杂度和质量要求并不一致。把速度做成排名,会诱导团队抬高估算、拆分任务或选择容易完成的工作,结果数字变大,交付价值未必增加。
速度更适合在同一团队内部作为预测参考,例如估算下一周期可能完成的工作范围。即使如此,也应该结合缺陷、依赖、休假、工作中断和交付质量理解,而不是将过去平均值当成刚性产能承诺。
4. 把冲刺评审变成成果汇报,把回顾变成情绪宣泄
评审的目标是检查增量并讨论后续产品方向,不只是展示完成了多少任务。若利益相关者没有机会提出真实反馈,产品待办列表也没有随反馈调整,评审就只剩演示会。
回顾则需要把问题落到可试验的行动上。例如“沟通需要加强”无法验证;“下个冲刺开始前,接口负责人和测试负责人共同确认联调条件,并在待办项中记录环境依赖”更具体。行动项不宜太多,重点是有人负责、时间明确、下轮检查。
5. 以工具上线代替角色和规则设计
工具能让状态更透明,却不会自动创造清晰的产品目标。常见失败方式是先导入一套复杂流程,再要求团队填字段、走审批、维护多个重复看板。团队最终为了让报表变绿而更新状态,PMO得到的却是滞后的数据。
先定义最小治理规则,再配置工具;先验证团队愿不愿意持续使用,再扩大覆盖面。如果每个冲刺结束后,团队仍要花大量时间修补数据,问题未必是培训不足,也可能是流程字段过多、责任边界模糊或工具与日常工作脱节。

四、专业判断逻辑:从目标到增量,逐层检查Scrum是否可控
1. 先看产品目标是否足够具体
产品目标不是“提升体验”这类愿望,而应能指导一段时间内的取舍。它不一定要写成量化的商业指标,但至少要说明服务对象、希望改变的行为或问题,以及当前约束。例如:“降低新用户首次配置所需时间,优先处理最常见的三类配置失败”比“优化配置模块”更容易形成有序待办。
PMO可以检查目标是否稳定到足以支持团队聚焦,同时允许基于证据调整。若每周目标都改变,问题可能不在团队执行,而在上游决策节奏、市场假设或审批机制。
2. 再看待办项是否具备进入冲刺的条件
Scrum并未要求使用固定的“就绪定义”,但组织可以建立轻量的准入检查,降低团队接单后才发现信息缺失的概率。我建议重点核对价值说明、验收条件、依赖、风险和大致工作量;不要为了形式把需求写成一份庞大规格说明书。
- 业务目的是否清楚,产品负责人是否能说明优先级理由。
- 验收条件是否可验证,必要时是否有设计、数据或接口信息。
- 外部依赖是否有负责人、响应时间和失败时的替代方案。
- 工作规模是否适合在一个冲刺中形成可检查的增量。
- 质量、安全、合规要求是否已纳入工作,而非留到最后补做。
3. 判断冲刺目标,而不是把任务清单当作目标
团队可以在冲刺计划中选择待办项,并根据过去表现、当前容量和风险形成预测。产品负责人负责说明最有价值的工作,开发人员决定如何完成工作并对预测负责。目标应当能够解释这些工作为什么放在一起。
如果冲刺计划结束时,团队只得到二十条互不相关的任务,却说不出共同目标,说明待办优先级或产品方向需要重新梳理。PMO不必替团队挑任务,但可以要求跨团队承诺围绕清晰的业务结果组织。
4. 用完成定义保护增量质量
“开发完成”不是所有组织都能接受的完成标准。完成定义可以约定代码评审、自动化测试、文档、可访问性、安全检查或发布条件。它既是团队质量底线,也是PMO判断交付状态时的重要依据。
如果完成定义过于宽松,团队会把集成、测试和上线风险推到冲刺之外;如果过于沉重,团队可能把每项工作都困在长审批链上。应该从产品风险和合规要求出发,区分团队内可持续执行的质量门槛与需要外部专业审查的控制点。
5. 把风险和依赖放入可视化系统
风险登记不应是项目启动时写完就不更新的附件。对每项关键依赖,至少记录依赖对象、责任人、需要日期、当前状态和升级路径。PMO的价值是让风险在仍可调整时被看到,而不是在延期之后收集“原因说明”。
多团队场景还需要区分团队内部工作和跨团队承诺。前者由团队自行规划;后者需要明确交付物、接口、时间窗口和验收人。没有负责人和时间要求的“依赖已沟通”,通常不构成真正的管理信息。

五、Scrum全流程:从产品构想到持续改进的操作方法
1. 产品负责人维护产品待办列表
产品负责人应对产品价值负责,并维护有序的产品待办列表。实际操作中,需求可能来自客户反馈、运营数据、技术债务、法规要求和团队发现的问题。关键不是把所有来源压成同一种模板,而是把优先级理由讲清楚,避免声音最大的人自动获得最高优先级。
我建议每项高优先级工作至少回答:解决谁的什么问题、为什么现在做、如何判断有效、有哪些已知依赖。低优先级事项可以保留粗粒度,不必过早写细;否则团队会耗费大量时间精化最终不会做的需求。
2. 待办细化:在计划之前消除关键未知
待办细化是持续活动,不是Scrum规定的一场固定会议。产品负责人和开发人员可以通过讨论、拆分、估算和补充验收条件,让靠前的条目达到可计划程度。测试、设计、安全或运维人员也可以在需要时参与,尤其是他们掌握关键约束时。
对于高风险事项,应先安排技术验证或小规模实验,而不是靠更精确的估算掩盖未知。估算的价值是帮助团队讨论复杂度和风险,不是制造看似精确的日期承诺。
3. 冲刺计划:确定目标、选取工作、形成执行计划
冲刺计划应讨论为什么这个冲刺有价值、可以完成什么、如何完成。团队根据可用容量、过去的交付情况和当前风险选择工作,并制定初步执行计划。若产品负责人带着固定清单要求团队照单全收,计划就失去了共同协商的意义。
- 回顾产品目标和最重要的待办项,确认业务优先级没有变化。
- 核对团队容量、休假、值班安排、生产支持和已知依赖。
- 共同形成一句可检查的冲刺目标,并确认目标与所选工作之间的关系。
- 拆分工作,明确验收条件、质量要求和关键协作节点。
- 记录团队无法自行解决的风险,并明确升级负责人和时间点。
4. 每日Scrum:检查目标进展,调整当天计划
每日Scrum应控制在短时间内,围绕冲刺目标和工作进展展开。团队可以使用看板,也可以讨论最需要协同的问题;重点不在于固定回答三道问题,而在于发现计划偏差并及时调整。若任务卡住两天还没有求助,说明团队可能缺少安全的升级习惯,或者阻塞状态不可见。
PMO不需要要求每个团队采用完全相同的看板列,但可以要求关键状态具有共同含义,例如待办、进行中、等待外部、待验证和完成。这样组合层面可以看见流动问题,同时不剥夺团队对内部工作方式的选择权。
5. 冲刺评审:用增量获得反馈并调整方向
冲刺评审不是“交差验收”。团队展示可检查的增量,利益相关者讨论产品目标进展、环境变化和下一步机会。没有完成定义的工作不能为了让计划看起来达标而算作完成;未完成项应回到产品待办列表重新评估,而不是自动滚入下一冲刺。
评审结束后,产品负责人应基于反馈调整待办顺序。若反馈仅被记录但没有责任人、优先级或决策结果,评审就没有完成产品检查功能。
6. 冲刺回顾:把团队观察变成可验证的实验
回顾应检查人员协作、流程、工具和完成定义,找到影响质量与效率的因素。为了避免讨论泛化,可以先看具体事件:哪项工作等待最久、哪类缺陷重复出现、哪次交接造成返工。接着选一项最值得尝试的改进,指定负责人和检查时间。
例如,如果多项故事因测试数据准备晚而延误,下轮可以试行“冲刺计划前确认测试数据负责人和准备日期”,并观察等待时间是否下降。回顾不是追责会;若成员担心指出问题会被惩罚,数据再完整也无法带来真实改进。
7. 发布与复盘:让增量进入使用场景
Scrum增量应符合完成定义,但是否立即发布取决于产品策略、发布风险和组织约束。对具备持续交付能力的团队,发布可以更频繁;对受监管或需要集中验证的产品,则可能需要额外的发布审批。要避免把发布等待隐藏在“开发完成”之后,PMO应把发布准备和审批时长纳入端到端观察。
发布后,继续观察用户行为、缺陷、服务稳定性和业务结果。交付了功能,不等于实现了价值。若目标是减少操作时间,就应确认用户操作时间是否变化,而不仅是统计上线功能数量。
六、案例与数据观察:一个四团队组织如何找出真正的损耗
1. 案例边界:以下数字是情景模拟,不是行业调查
为了说明诊断方法,我采用一个虚构但常见的组织场景:某企业有4个产品研发团队,共约120人,团队按两周一个冲刺运作。PMO发现季度目标经常延期,管理层要求增加进度汇报。团队则反馈,实际时间被紧急需求、环境等待和重复填报占用。
这里的数字是用于展示分析过程的情景模拟数据,并非客户实测或行业基准。真实组织应先从自身连续数个冲刺的记录中建立基线,不要直接把下面的数值当成目标。
2. 先拆损耗,再谈改工具
团队抽样回看四个冲刺,发现计划工作中约五分之一因中途插单或突发支持被打断,外部依赖等待集中在接口联调和测试环境,另外还有重复更新项目周报、迭代看板和风险表的问题。更重要的是,团队原先把这些情况都归为“进度偏差”,导致改进动作只剩下催进度。
PMO随后做了三项改变:建立紧急事项的产品负责人决策入口;为跨团队依赖增加负责人和期望响应日期;将周报中的状态字段改为从日常工作信息汇总,减少重复录入。团队保留两周冲刺,并没有先改估算方法或全面重组组织。
3. 用小范围试点观察变化,而不急着宣布成功

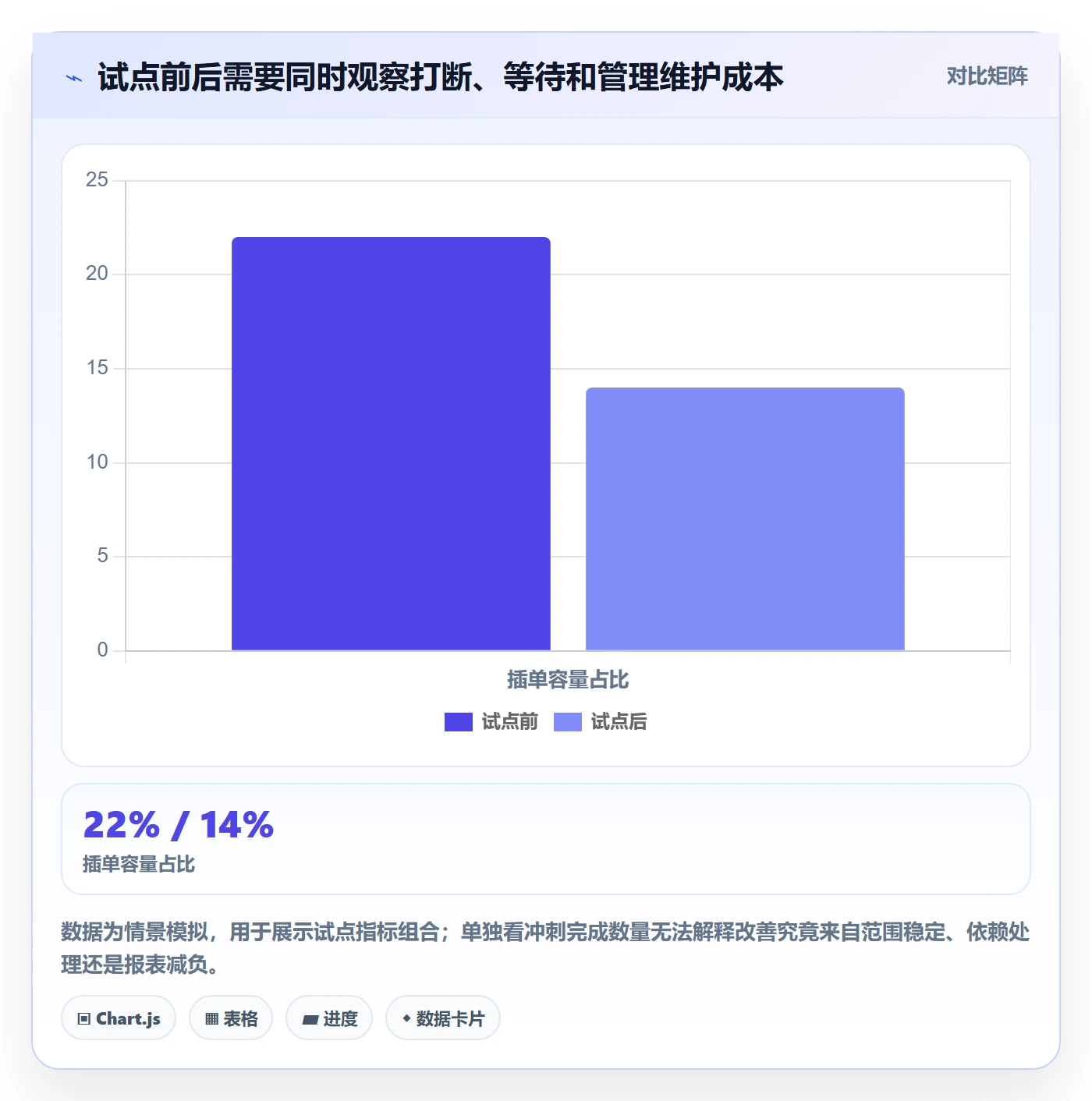

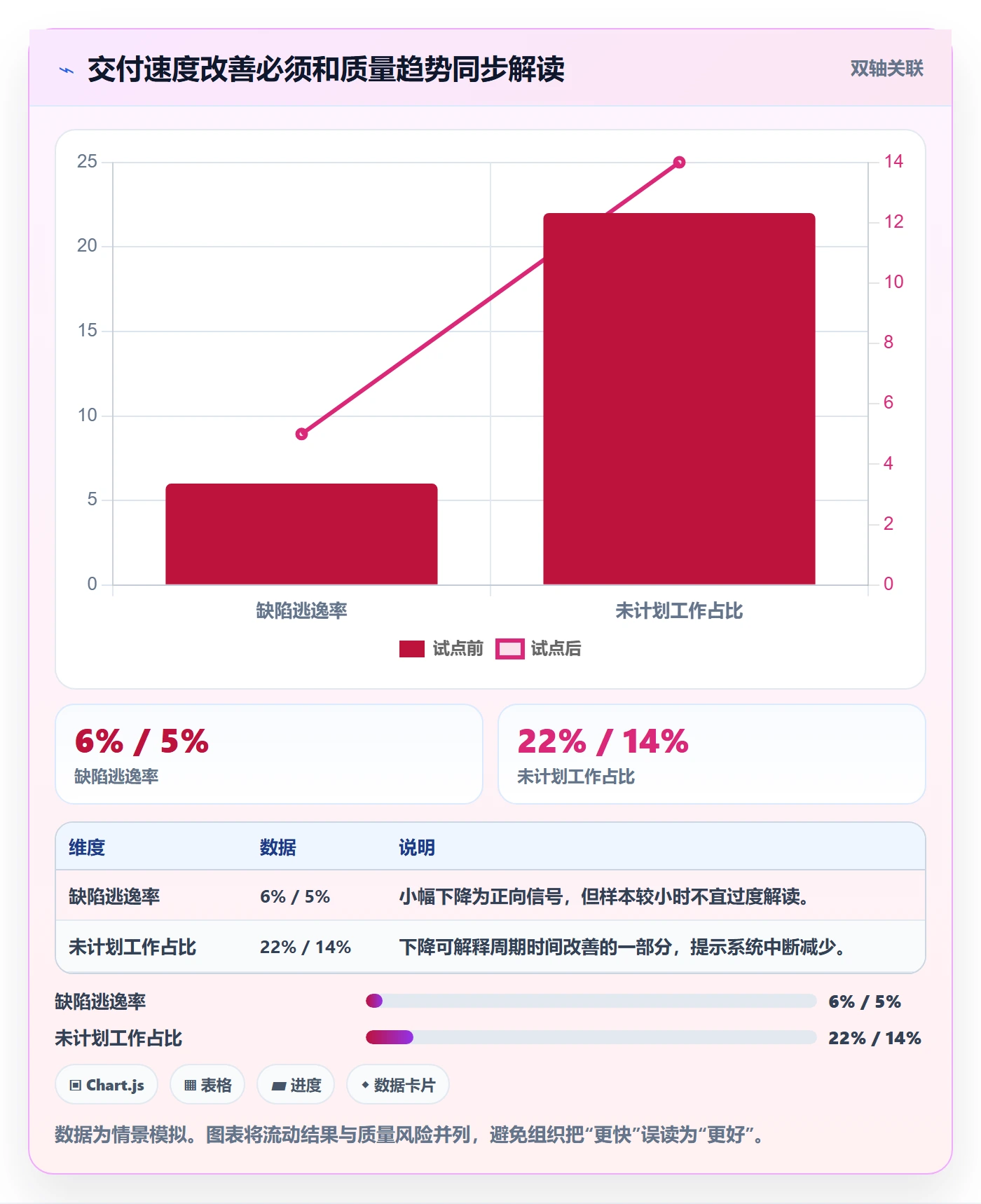

在接下来的三个模拟冲刺中,团队记录插单容量、阻塞等待、完成定义符合率、未计划工作和数据维护耗时。假设插单占用从22%降至14%,依赖等待从平均5个工作日降至3个工作日,周报整理从每月约10小时降至4小时。即使这些变化出现,也不能直接断言是工具或Scrum带来的;还要检查需求强度、团队成员变动和发布节奏等影响因素。
值得注意的是,速度可能在初期下降。团队开始把测试、代码评审和部署准备纳入完成定义后,原来被记为“完成”的工作会重新暴露未完成部分。短期数字变差,不一定意味着改革失败;需要结合质量、返工、发布等待和用户结果判断。

4. 结果指标要能解释业务,而不只解释流程
如果该组织的产品目标是缩短客户问题处理时间,试点最终还应观察问题解决时长、重复提交率或用户满意度等业务指标。交付节奏改善只是中间结果,不能替代用户价值。对于平台或基础设施团队,可观察服务可用性、故障恢复时间、交付等待和内部团队满意度。
我会把指标分成三层:业务结果回答是否创造价值;交付流动指标回答工作如何通过系统;健康与质量指标回答速度是否以牺牲稳定性换来。任何单一层级都可能误导决策,三层放在一起才有诊断意义。
| 指标层级 | 示例指标 | 适合回答的问题 | 常见误用 |
|---|---|---|---|
| 业务结果 | 任务成功率、用户等待时间、客户问题解决率 | 交付是否改善用户或业务结果 | 把功能上线数量直接当作价值 |
| 交付流动 | 周期时间、阻塞时长、未计划工作占比 | 工作在哪个环节等待或返工 | 把速度指标用于跨团队排名 |
| 质量与健康 | 缺陷逃逸率、返工量、团队可持续性反馈 | 交付是否靠质量透支或长期加班实现 | 只看短期产出,忽视后续维护成本 |

七、PMO效率提升:把治理投入放在最能减少等待的地方
1. 从逐项催报转向异常管理
PMO不必每周逐条询问所有项目状态。可以先明确少数需要升级的信号,例如目标连续偏离、关键依赖逾期、未计划工作持续上升、质量门禁未通过或外部决策超时。日常状态由团队持续维护,PMO重点介入需要跨团队协调或管理层决策的异常。
异常阈值不应未经验证就一刀切。例如“阻塞超过两天必须升级”可能适用于某些高并发产品,却不适用于所有研究型工作。更稳妥的做法是先观察本组织的等待分布,再设定能促成行动而非制造警报的阈值。
2. 建立组合层面的优先级和容量对话
当多个产品争抢同一批专家或测试资源时,单团队优化不足以解决问题。PMO可以推动季度或月度的组合讨论,明确当前最重要的业务目标、重大依赖和容量边界。容量讨论不是把所有人精确分配到每个任务,而是决定哪些工作值得占用稀缺能力,哪些事项应延后或停止。
若组织不愿停止任何项目,资源冲突就会转化为多线程切换、交付延误和疲惫。PMO需要把“项目数量”与“可用容量”放到同一张决策桌上,帮助管理层做取舍,而不是要求团队靠加班同时兑现互相冲突的承诺。
3. 统一必要口径,不强求所有团队采用相同做法
跨团队治理需要共享语言,例如冲刺目标、完成定义、阻塞、未计划工作和发布状态。但团队内部任务拆分方式、估算方法和每日协作形式可以不同。统一的是管理层做决策所需的语义,不是团队执行工作的每个细节。
例如,PMO可以要求各团队报告周期时间的定义和数据范围,却不必要求所有团队使用同样的任务类型;可以要求依赖有负责人和日期,却不必规定所有团队看板都设置相同颜色。
4. 让报表自动汇总,但保留数据解释责任
项目管理平台可以减少状态重复录入、提供历史趋势和依赖可视化。对于中大型组织,平台还需要评估权限体系、审计记录、跨项目汇总、数据导出、集成能力和维护成本。若涉及企业私有环境,还要核验部署、升级、备份和安全责任边界。
例如,PingCode面向中大型企业及100人以上组织,提供项目管理相关能力;其产品方案支持私有化部署,并提供Jira迁移支持。考虑国产化替代或迁移时,我不会仅凭“支持迁移”就直接下结论,而会要求供应商和内部团队共同核验字段映射、附件处理、历史数据完整性、权限迁移、自动化规则、集成和并行验证计划。
工具选型应以真实工作流做试点:选取一个产品团队和一个跨团队依赖场景,验证待办、冲刺、缺陷、发布和报表能否连起来。若平台能导出报表但无法让团队在日常工作中及时维护状态,PMO仍然需要人工追数,效率提升就不会自动发生。
八、不同情况下的行动建议与取舍
1. 单团队、需求相对稳定:先把基础闭环跑顺
如果组织只有一个产品团队,且外部依赖有限,不要一开始就引入复杂的项目组合治理。先明确产品目标、待办排序、冲刺节奏、完成定义和评审反馈。运行数个冲刺后,再看问题是否来自估算、需求质量、质量门槛或发布环节。
此类团队的主要取舍是流程轻量与信息完整。过早增加审批和字段会抬高维护成本;但完全依赖口头沟通,也会在团队成员变化后失去决策记录。
2. 多团队、依赖密集:优先解决接口和决策等待
如果延期主要来自其他团队、平台团队或业务审批,先建立依赖清单、明确责任人和响应时间,并规定超时后的升级路径。共同冲刺或统一发布节奏有时有帮助,但只有在工作确实强耦合时才值得采用;否则会让各团队被统一日历绑住。
此类组织需要取舍自治与协同。团队可以保留不同的工作方式,但跨团队接口、共享环境和产品目标需要共同约定。不能让“团队自治”变成依赖无人负责的理由,也不能用统一模板替代真实协商。
3. 监管或安全要求高:把控制点前置,而不是堆到发布末端
受监管产品可以在完成定义中纳入安全测试、审计记录、数据保护和审批要求,并尽可能让这些检查贯穿开发过程。若所有控制都压到发布前,团队会形成长队等待,冲刺完成率也会失真。
取舍在于风险控制和反馈速度。不是每项变更都需要同等级别审查;可以按影响范围、数据敏感度和变更风险分类,但分类规则必须由合规、安全和业务共同确认,并保留可审计记录。
4. 需求高度不确定:用短周期验证,避免过度承诺日期
探索性产品或新业务的关键风险往往不是执行速度,而是假设错误。此时可以用实验、原型或小范围试点验证关键问题,将学习结果纳入待办优先级。对外承诺宜说明目标、范围和不确定性,不要把探索任务伪装成确定性功能交付。
取舍在于可预测性和探索空间。探索工作不适合只用故事点或任务完成率衡量;应关注假设是否被验证、关键风险是否下降、是否据此做出继续、调整或停止的决策。
5. 正在更换工具:先证明迁移后工作流可用,再做全量切换
工具迁移应先盘点对象类型、字段、历史数据、权限、附件、自动化、报表和外部集成,再选择代表性项目做试迁移。不要只确认数据“导入成功”,还要验证团队日常操作、管理层汇总和审计查询是否都可完成。
对于Jira迁移,建议建立映射清单并进行双人抽样核验:原系统中的项目、问题类型、状态、优先级、标签、评论、附件和权限分别映射到什么位置;哪些自动化需要重建;历史报表是否需要保留在旧系统。可先安排短期并行验证,明确切换日期、回滚条件和数据冻结规则,避免团队同时维护两套系统过久。

九、PMO落地检查清单:先做90天验证,再决定是否规模化
1. 第一个月:建立基线并识别主要损耗
先选取一至两个代表性团队,梳理当前从需求提出到发布的流程,记录关键等待点、返工来源、未计划工作和数据维护成本。不要急着把所有指标都数字化,先确认每个指标由谁维护、如何计算、会触发什么决策。
- 当前产品目标是否清楚,优先级变化由谁决定?
- 冲刺中途的紧急工作来自哪里,占用多少容量?
- 关键依赖是否有负责人、日期和升级路径?
- 完成定义是否包含必要质量和合规检查?
- 周报和项目状态是否重复录入,哪些信息可以自动汇总?
2. 第二个月:挑一个根因做小范围试验
如果主要问题是插单,就试行紧急事项入口和冲刺范围调整规则;如果是依赖等待,就明确跨团队责任人和响应日期;如果是质量返工,就从完成定义或测试环境入手。一次只改变少数关键机制,避免多个制度同时上线,最后无法判断哪项措施有效。
试验前先写下预期变化和观察窗口。例如,目标不是笼统的“提高效率”,而是“连续三个冲刺观察未计划工作占比和阻塞时长,同时确认缺陷逃逸率没有恶化”。这让改进可以被复查,也允许团队在证据不支持时撤回方案。
3. 第三个月:复核结果并决定推广、调整或停止
复核时同时看结果、过程和副作用。若周期时间下降,但加班明显增加或缺陷上升,不应判定为成功;若报表耗时减少,而管理层仍拿不到决策信息,就要检查汇总口径;若阻塞更透明但仍无法解决,问题可能在授权和资源冲突,而不是看板设置。
只有当机制在不同团队中都能解释清楚、维护成本可接受、并带来可复核的改善时,才值得推广。规模化不是复制所有细节,而是复制经过验证的原则和决策边界。

十、总结:Scrum给PMO的不是更多控制点,而是更早的决策证据
Scrum全流程的核心,不是把项目拆成两周一段,也不是把所有任务搬进看板,而是持续回答四个问题:现在最值得做什么、团队是否围绕共同目标工作、增量是否达到可用标准、下一轮应该根据什么证据调整。
PMO效率提升也不等于报表数量增加。真正的改善,是管理层更早看到目标偏差和资源冲突,团队更少被重复汇报与无序插单打断,跨团队依赖在变成延期之前有人处理,交付指标能够解释业务结果而非单纯追求数字。
我的建议是从一个团队、一个明确问题和一组可验证指标开始:先建立基线,再做小范围试验,最后依据结果决定是否推广。工具可以承载流程、减少信息断点,但不能替代产品判断、团队协作和管理层取舍。先让决策变得更及时、更可追溯,再谈扩大敏捷规模;这是Scrum对PMO最实际的价值。
常见问题解答(FAQ)
1. Scrum项目从启动到复盘要经过哪些环节?
我第一次接手Scrum项目时,常把每日站会、评审会和回顾会都当成进度汇报,结果会议不少,问题却没有及时解决。想弄清完整流程,才能知道每个环节该产出什么。
通常按产品目标与待办事项梳理、冲刺计划、冲刺执行、每日站会、冲刺评审、冲刺回顾的顺序推进。每个冲刺开始时明确目标、待办项及验收条件;执行中跟踪阻塞;结束时检查可交付成果并改进协作方式。
2. PMO怎样衡量Scrum团队的效率,而不只是统计完成了多少任务?
我在做项目组合汇报时,发现任务数量看起来增长很快,但交付日期仍频繁变化。单看完成量容易掩盖返工、阻塞和价值交付上的问题。
建议同时观察冲刺目标达成情况、需求从开始到交付的周期、未完成工作量、缺陷与返工趋势,以及阻塞事项的处理时长。跨团队比较时要避免直接比较速度点数,因为估算口径和团队能力不同;应优先看各团队自身连续数个冲刺的趋势。
3. 冲刺计划时,团队应该承诺多少工作量?
我曾遇到团队为了让计划显得积极,把待办项排得很满,结果冲刺结束时大量工作卡在测试或依赖团队上。想知道怎样制定更可靠的计划。
先参考团队最近数个冲刺实际完成的工作量,再扣除已知休假、支持任务和外部依赖影响;待办项还应具备清晰的验收条件并拆到可在冲刺内完成的粒度。计划的核心是达成冲刺目标,不是把每个人排满,也不应把估算值当作硬性绩效指标。
4. 每日站会怎样开,才能减少汇报感并及时暴露风险?
我参加过一些站会,大家逐个向负责人汇报昨天做了什么,会议结束后阻塞仍没人跟进。希望找到一种既简短又能推动协作的方式。
围绕冲刺目标和看板进行约十五分钟的同步,重点确认今天的协作安排、阻塞事项及其负责人;细节讨论留到会后由相关人员继续。主持人应记录阻塞和下一步动作,并在当天跟进,而不是把站会变成对个人进行检查的会议。
核心关键词
文章包含AI辅助创作:敏捷项目Scrum全流程:PMO效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542648
读者评论
我们团队以前也把每日站会当成逐人汇报,后来改成围绕冲刺目标和阻塞讨论,会议确实短了不少。但管理者是否真正退出细节检查,往往比流程本身更难。
文中提到用速度给团队排名很有现实意义。跨团队比较确实容易失真,不过同一团队长期数据也不能只看完成量,最好同时观察缺陷、返工和未完成原因。
关于紧急事项入口的建议比较实用。实际落地时还需要明确谁能批准插单、如何记录容量影响,否则入口很容易变成新的常规通道,冲刺目标仍会被频繁打断。
