Sprint实操方法:PMO提升敏捷项目效率的效率提升方法与模板

不少 PMO 推行 Sprint 后,团队的会议变多了,迭代计划却仍然频繁失准:承诺了 40 个故事点,最后只完成 24 个;看板上任务全是“进行中”,真正阻塞却要到评审前才暴露。问题通常不在团队“不够敏捷”,而在 Sprint 被做成了固定周期的任务分配会。我的判断是,PMO 提升敏捷效率的关键,不是把迭代排得更满,而是让需求入口、容量承诺、过程反馈和结果复盘形成可验证的闭环。

下面给出一套可落地的 Sprint 方法、模板,以及不同组织规模下的取舍方式。文中的案例数据均为情景模拟,用于说明诊断与计算方法,不代表某企业的真实业绩。

一、先讲结论:Sprint 效率取决于兑现能力,而不是计划装载率

1. PMO 应优化四个环节,而不是盯住会议数量

我通常把 Sprint 效率拆成四个连续环节:需求能否进入合适的迭代、团队能否基于真实容量作出承诺、执行过程中能否及时发现偏差、迭代结束后能否把结果反馈到下一轮。任何一环失真,都会让团队在后面用加班、插单或口头解释补洞。

这也意味着 PMO 不应把“每个 Sprint 都按时结束”当作唯一成功标准。按时结束可能只是把未完成任务移到下一轮;更重要的是,团队交付的价值是否可用、承诺是否可信、质量是否稳定,以及反复发生的阻塞是否逐步减少。

效率不是单位时间内塞入更多任务,而是在有限容量下更稳定地完成有价值的工作。如果完成量上升,但返工、缺陷和跨迭代遗留同步上升,效率只是被漂亮的进度数字遮住了。

2. 先用一组可解释的指标定义“效率”

我建议 PMO 每个 Sprint 至少观察四类指标:计划兑现率、周期时间、未完成工作占比、线上或验收缺陷。计划兑现率说明承诺与完成的差距;周期时间说明任务从开始到完成需要多久;未完成占比提示计划装载或执行风险;缺陷指标则防止团队用牺牲质量换速度。

这些指标不该被拿来做跨团队简单排名。不同团队的任务粒度、系统复杂度、依赖关系和质量门槛不同,同一个数字可能代表完全不同的问题。指标首先是诊断工具,其次才是管理看板上的结果。

Sprint实操方法:PMO提升敏捷项目效率的效率提升方法与模板

二、背景与真实场景:为什么 PMO 介入后反而可能更慢

1. 典型组织场景:团队做迭代,管理仍按项目审批

在中大型组织里,我最常见到的矛盾不是团队不会开 Sprint 计划会,而是团队试图按迭代工作,外部需求却仍通过项目立项、部门审批、临时协调和高层插单进入。于是迭代计划刚确认,团队就被要求优先处理“今天必须完成”的任务。

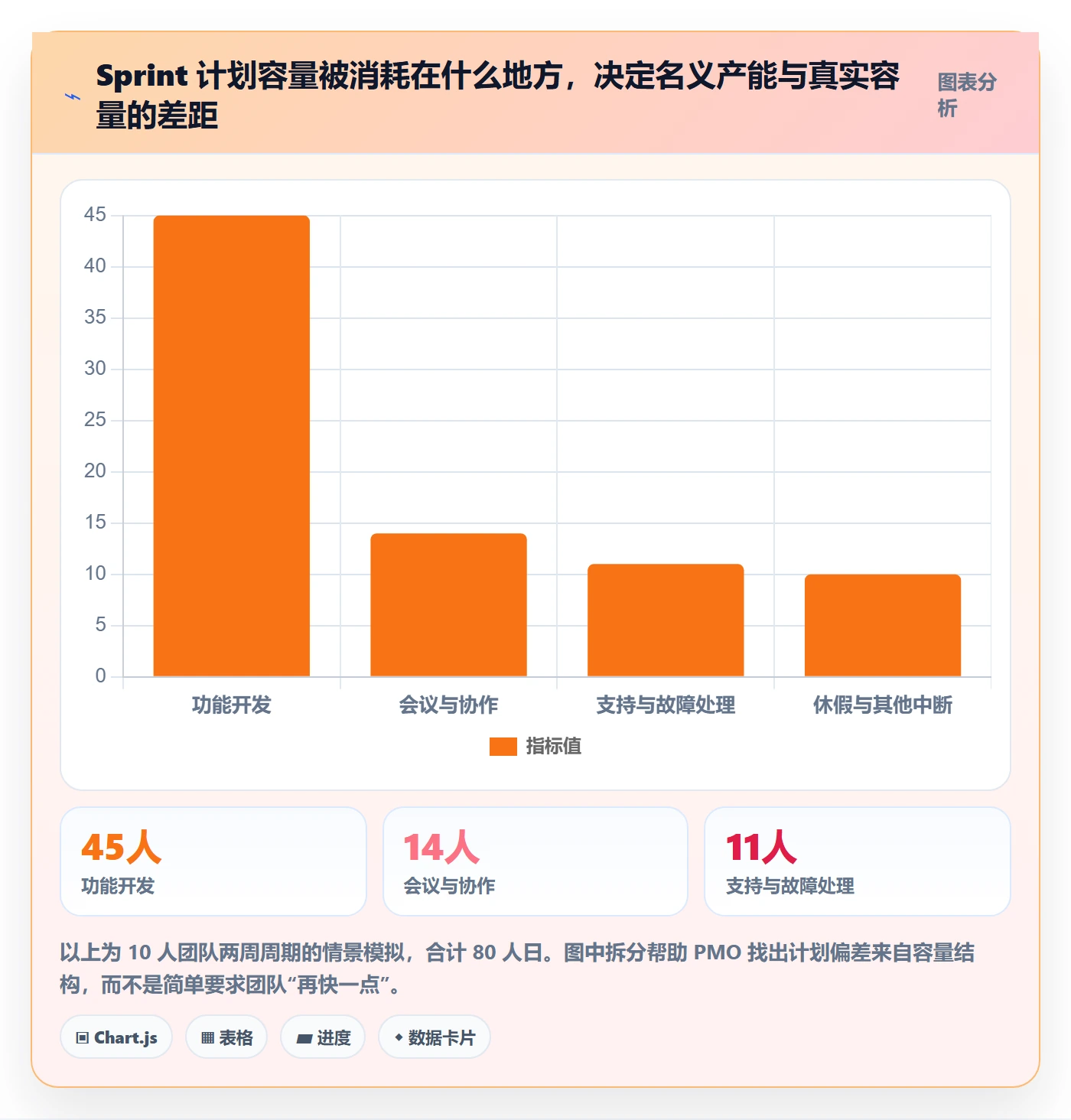

假设一个 10 人团队准备两周 Sprint。名义上有 100 个工作日,但扣除休假、会议、支持轮值和跨团队协作后,真正可用于迭代工作的容量可能只有 68 至 76 人日。若仍按 100 人日安排工作,未完成并非执行不力,而是计划从一开始就忽视了可用容量。

PMO 的作用不是替产品负责人决定每一项需求的优先级,也不是替团队估算所有任务,而是设计能让决策发生在正确时间、正确层级的规则。例如,什么情况下允许插单、谁有权批准、插单必须挤出什么工作、风险如何记录。这些规则比增加一场进度汇报会更能减少混乱。

2. Sprint 失准往往是多个小偏差叠加

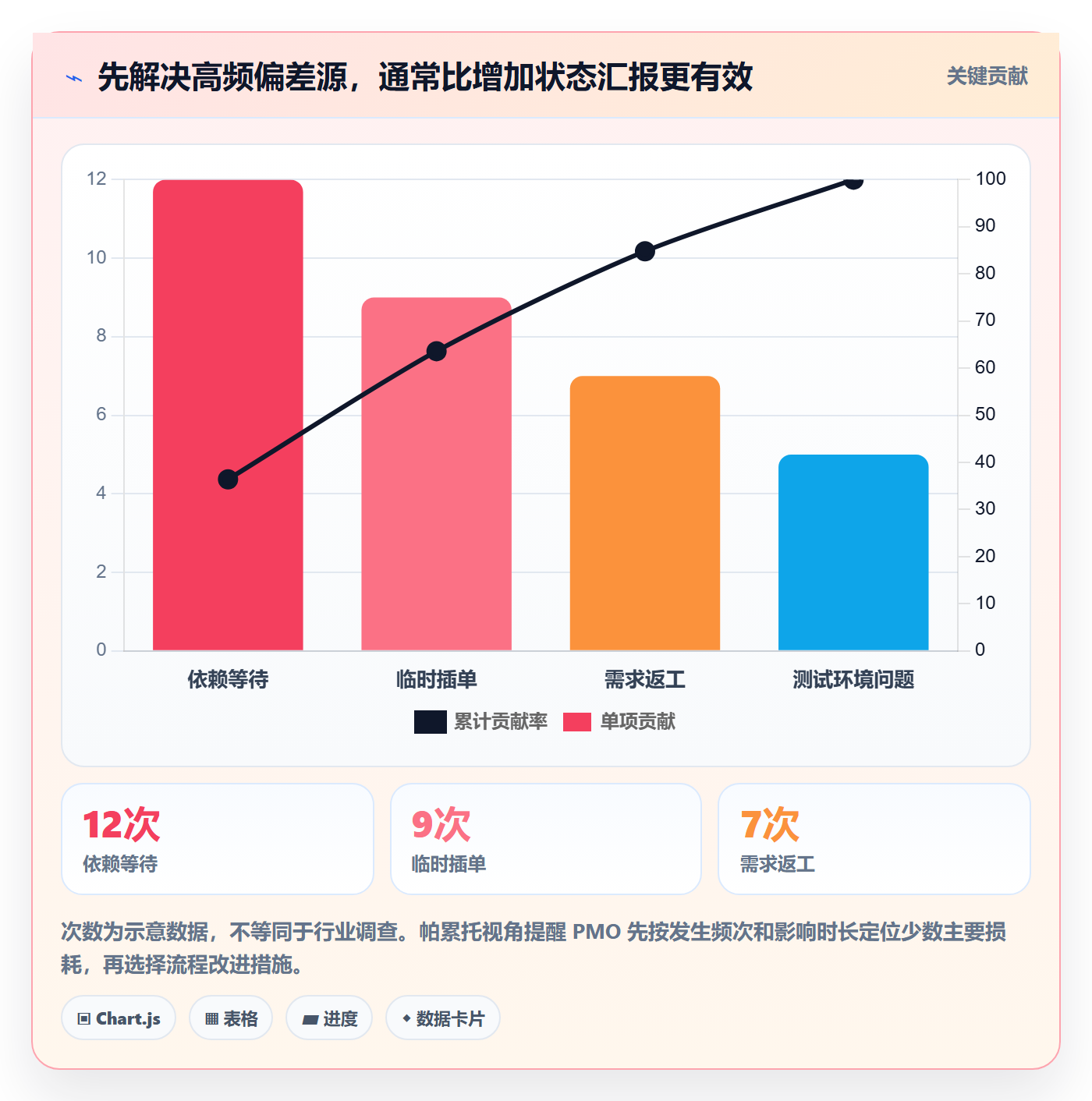

一个未完成的故事通常不只对应一个原因。需求验收条件不清,可能造成开发返工;外部接口晚到,可能造成测试等待;团队同时启动太多工作,可能让所有任务都卡在“差一点完成”。如果复盘只留下“加强沟通”,下个 Sprint 大概率会重演。

我更愿意把偏差拆成可行动的类别:需求准备不足、容量估算偏差、依赖等待、临时插单、技术不确定性、质量返工和资源中断。每个类别都要能对应一个后续动作,而不是只用于解释结果。

3. 观察数据时先确认口径,再讨论好坏

比如“完成率”到底按故事点、任务数还是验收项计算?被拆分后移到下一轮的工作如何记账?因业务变化取消的需求算未完成吗?如果不同团队口径不一,PMO 得到的数字看似可以横向比较,实际上可能是在比较不同定义。

我的建议是先统一最小口径,再谈目标值。故事点适合团队内部做容量观察,不适合直接换算成人效;任务数量容易统计,却容易被拆分方式影响;验收通过的价值项更接近交付结果,但需要清楚的验收标准。

Sprint实操方法:PMO提升敏捷项目效率的效率提升方法与模板

三、常见误区:看起来敏捷,实际在放大浪费

1. 把 Sprint 计划会开成任务分配会

计划会如果由经理逐项派活,团队往往只是在记录指令,未必真正理解目标、风险和依赖。Sprint 目标因此变成“完成清单”,而不是一个可以指导取舍的结果描述。

更有效的做法是先明确迭代目标,再由团队共同判断哪些工作最有助于实现目标。目标应能回答“用户或业务会得到什么变化”,而不只是“开发几个页面、关闭多少任务”。

2. 把高装载率误当作高效率

若计划容量被填到 100%,任何临时问题都会直接冲击承诺。团队没有缓冲,不代表组织管理得精确;更可能代表不确定性被隐去。尤其是维护型产品、依赖较多的系统和经常处理线上问题的团队,满载计划往往导致延期、上下文切换和质量下降。

容量缓冲也不是随意少做事。PMO 要通过历史数据判断缓冲区间,并区分可预测的支持工作与偶发的重大中断。没有历史数据时,可以先用一个 Sprint 试行较保守的计划,再逐步校准,而不是把某个固定比例套给所有团队。

3. 只在 Sprint 结束时复盘

两周后才发现任务从第一天就被依赖阻塞,说明反馈周期太长。每日同步不是逐人汇报,而是检查 Sprint 目标是否仍然可达、阻碍是否需要升级、是否需要改变工作顺序。

如果每日会只重复“昨天做了什么、今天做什么、有没有问题”,却没人处理阻塞,这种仪式就会变成额外负担。PMO 应检查阻塞从提出到有人负责、从负责到解除的时间,而非只检查会议是否按时召开。

4. 把速度指标用于团队排名或个人绩效

速度是团队在特定估算方式下的历史完成量,不是生产率的绝对单位。将其用于排名会诱发点数膨胀、故事拆分和估算博弈;将不同团队的速度摆在同一张榜单上,也忽略了团队规模、产品复杂度和质量门槛。

我会把速度用于团队内部的容量预测,而把交付结果、质量、周期时间和用户反馈用于更广泛的管理判断。若管理层确实需要跨团队视图,应优先比较趋势和风险结构,而不是比较未经校准的单一数字。

Sprint实操方法:PMO提升敏捷项目效率的效率提升方法与模板

四、专业判断逻辑:用一套闭环把计划、执行和复盘连起来

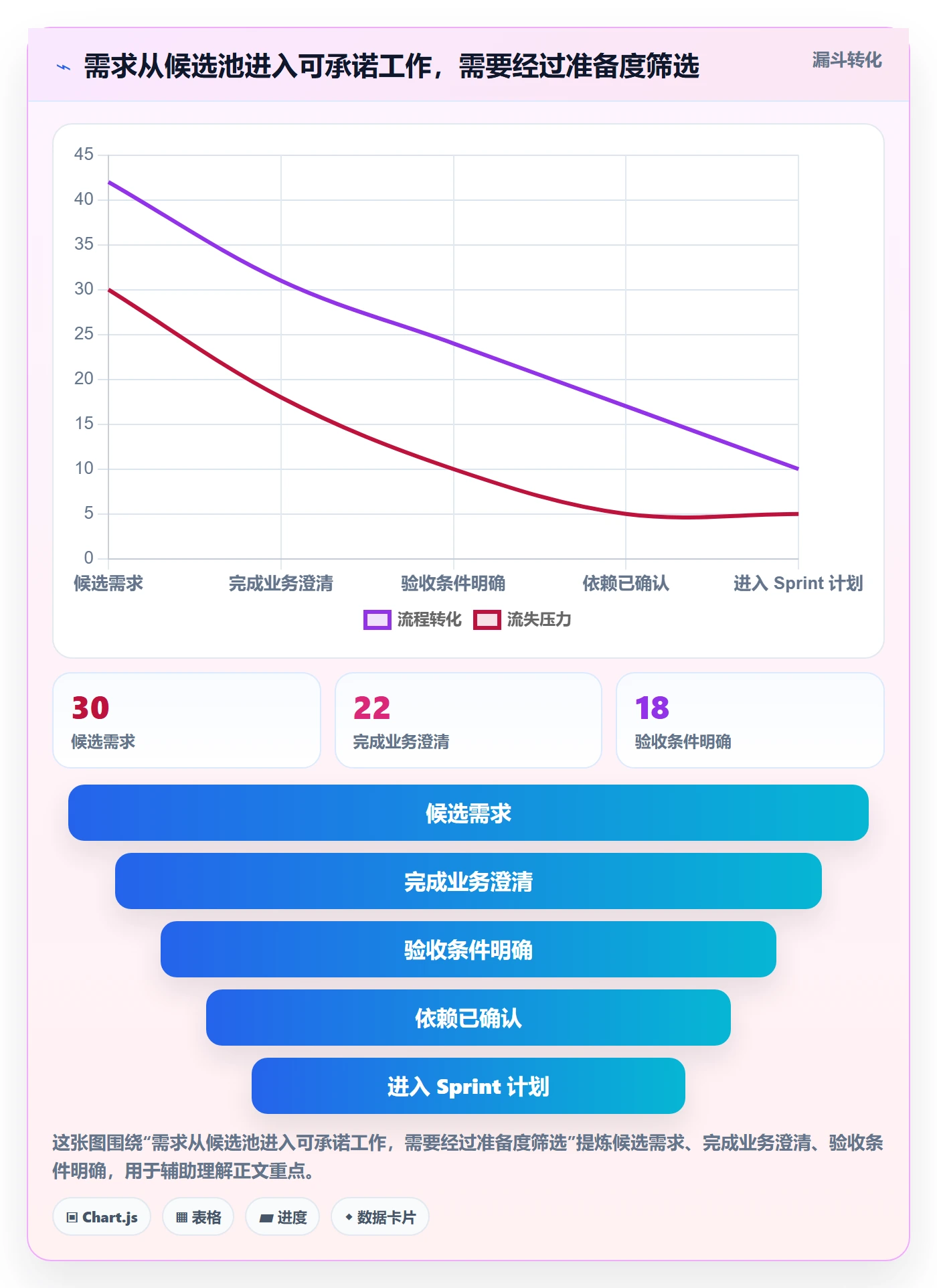

1. 先设准入门槛,再把需求放进 Sprint

需求准备度不是追求文档齐全,而是确保团队能开始工作并判断何时算完成。对每个候选项,我建议至少确认业务目的、验收条件、依赖对象、主要风险和工作边界。若其中一项尚不明确,应标记为探索或待澄清,不要把不确定性伪装成已承诺交付。

对于高风险或陌生技术,可以先安排短时探索任务,明确探索要回答的问题、时间上限和输出物。探索任务的价值不是“先做一点”,而是减少估算和方案决策中的盲区。

2. 用真实可用容量确定承诺上限

容量预测可以从个人可用时间开始:团队成员的工作日,减去休假、固定会议、支持轮值和已知的跨团队任务,再结合历史完成情况修正。对经常处理线上支持的团队,可以把支持容量单独留出,不要把它隐藏在功能计划里。

历史速度只能作为参考,不应自动变成下个 Sprint 的配额。若过去几个 Sprint 完成量波动明显,先查波动原因;如果波动来自临时插单或依赖等待,应解决机制问题,而不是取平均数后继续承诺。

3. 用 WIP 限制控制同时开工数量

不少团队表面上任务进展很快,因为看板上很多卡片都进入“进行中”;但真正完成的卡片很少。这是典型的高 WIP、低吞吐。限制同时进行的工作,可以迫使团队先完成已开始的事项,再拉取新工作,减少切换和积压。

WIP 上限没有适用于所有团队的固定数字。应根据团队规模、工作项大小和专业分工试行,并观察等待时间、周期时间和阻塞情况。如果限制过低造成闲置,或不同职能人员无法协作,应调整规则,而不是把上限当作纪律惩罚。

4. 通过轻量检查点及时纠偏

每日同步关注目标、阻塞和协作,不做逐人绩效汇报。Sprint 中段可以进行一次简短风险检查,确认剩余工作、依赖状态和质量风险;当目标明显不可达时,尽早与产品负责人协商范围,而不是等到最后一天才宣布延期。

PMO 不必主持每个团队的每日会,但应关注组织级阻塞是否有负责人、解决时限和升级路径。团队内部能解决的问题交给团队;跨部门依赖、资源冲突和决策等待则由 PMO 帮助打通。

5. 把复盘结论变成下一轮的可验证实验

复盘不需要列出十几条“改进项”。我会优先挑选一到两个高影响问题,写清楚问题证据、原因假设、试行动作、观察指标和回看时间。比如“减少返工”太宽泛;“下个 Sprint 对超过三天的需求在计划前完成验收条件评审,并观察返工工作项数量”则可以验证。

如果连续几个 Sprint 都提出同一个改进项,却没有负责人或后续检查,这不是团队缺少反思,而是改进机制没有闭环。PMO 应追踪行动项的兑现,不要把复盘产物停留在会议纪要里。

Sprint实操方法:PMO提升敏捷项目效率的效率提升方法与模板

五、可直接使用的 Sprint 模板与案例推演

1. Sprint 计划模板:先写目标,再选工作

下面的模板刻意把目标、容量和风险放在任务清单前面。这样做是为了避免会议一开始就逐条挑任务,却没有讨论团队到底要实现什么结果。

字段 填写要求 检查问题
Sprint 周期 填写开始日期、结束日期及关键假期 周期内是否有发布冻结、团队休假或重大活动?
Sprint 目标 用一句话描述可观察的业务或用户结果 若必须删减部分工作,目标是否仍然成立?
可用容量 记录成员可投入时间、支持轮值、固定协作及休假 容量是否按真实可用时间计算?
候选工作项 记录价值、估算、验收条件、依赖与负责人 团队是否理解完成定义和主要风险?
风险与依赖 写明依赖方、承诺日期、影响及升级人 等待发生时谁负责推动解决?
缓冲安排 说明预留容量对应的历史原因或支持需求 缓冲是否有依据,是否被误当作闲置产能?
退出与调整规则 约定插单审批方式及需要替换的工作 是否避免在原承诺不变的情况下无条件加活?

2. 每日同步模板:从汇报进度转向处理偏差

每天的同步不必复杂,但每个问题都要落到下一步动作。对团队来说,重点是帮助成员协作;对 PMO 来说,重点是识别团队无法自行解决的依赖和风险。

  • 目标状态:当前工作是否仍支持 Sprint 目标?如果偏离,偏离在哪里?
  • 即将完成:哪些事项可以在今天推进到可验收状态?
  • 阻塞事项:问题影响什么工作、已经等待多久、由谁跟进?
  • 协作安排:是否有任务需要配对、评审或优先处理?
  • 升级请求:是否需要产品、管理或外部团队在明确时间前作出决定?

3. Sprint 复盘模板:每项改进都要能检查

复盘时可以用“事实,影响,原因假设,实验动作,观察指标”的顺序。先陈述事实,再讨论解释,能减少把个人感受当成根因的情况。

复盘字段 填写示例
事实 本轮有 5 个工作项因外部接口未就绪而等待超过 1 天。
影响 其中 2 个工作项未能在本轮验收,团队中途切换了其他任务。
原因假设 接口团队的交付日期没有在计划会前确认,依赖风险未被明确记录。
实验动作 下轮计划会前,由双方确认接口负责人、交付日期和降级方案。
观察指标 记录依赖等待次数、等待总时长及受影响工作项数量。
回看时间 下一轮评审后检查实验效果,决定保留、调整或撤销。

4. 案例推演:从低兑现率定位到需求入口问题

设想一个 10 人产品团队连续三个两周 Sprint 的计划完成率分别为 62%、65% 和 61%。团队最初认为估算偏保守,管理者则建议增加承诺量。进一步检查后发现,团队每轮平均有约 16% 的完成容量被计划外工作占用,且多数插单没有同步移除原计划事项。

这里的关键不是再多估几个点,而是先恢复承诺边界。团队将插单分为线上故障、合规要求和普通需求三类:线上故障走快速响应,合规项由指定负责人确认优先级,普通需求进入下一轮候选池。每次批准插单时,产品负责人同步决定替换哪项原工作。

再看第二个问题:约三分之一的未完成工作涉及外部接口或等待验收。团队在计划会前增加依赖确认,并为高风险工作安排技术探索。假设四轮后,计划外工作占比从 16% 降至 8%,计划完成率从约 63% 提升至 78%,这只能说明流程改动与指标改善同时发生,仍需结合质量和周期时间判断效果,不能直接宣称因果关系已被完全证明。

这个案例的价值不在于“78% 是标准答案”,而在于行动路径:先分类未完成原因,再处理最主要的容量侵蚀源,最后观察变化是否持续。若完成率提高的同时缺陷率上升,说明团队可能通过降低完成门槛获得了表面改善。

Sprint实操方法:PMO提升敏捷项目效率的效率提升方法与模板

六、工具与治理:什么时候需要平台,什么时候不需要

1. 先判断流程是否已清楚,再考虑工具是否要升级

小团队可以用共享看板和简单表格完成基本协作。如果成员、项目和依赖都较少,工具功能不是主要瓶颈;先把 Sprint 目标、工作项状态、验收条件和阻塞规则统一,通常比先买一套复杂系统更划算。

当团队扩展到多个部门或多个产品线,需求入口、权限隔离、跨项目依赖、版本管理和管理汇总开始变复杂,工具才会成为流程能力的一部分。此时要评估数据能否贯通需求、研发、测试和发布,是否支持企业所需的部署、权限与审计要求,以及迁移成本和管理员维护负担。

2. 中大型组织的选型,应验证真实工作流而非功能清单

对于 100 人以上的组织,工具选型不应只看看板是否漂亮。建议拿真实场景做试点:一个有跨团队依赖的 Sprint、一项中途插单、一次延期处理、一轮评审和一次指标汇总。检查系统能否保留变更记录、还原决策过程,并让团队少做重复录入。

例如,PingCode可作为中大型组织评估项目管理平台时的候选对象。若组织涉及私有化部署要求,或需要评估 Jira 平滑迁移,应在试点中重点验证字段映射、历史数据保留、权限转换、工作流兼容和迁移后的用户培训成本。所谓国产替代不能只靠产品介绍判断,必须结合组织的安全要求、现有流程和实际迁移验证;“不二选择”这类绝对结论并不适合作为专业选型依据。

3. 工具评估清单:用试点证据替代采购印象

  • 迁移验证:抽取真实项目检查历史工作项、评论、附件、状态和权限是否能正确迁移。
  • 流程适配:验证现有工作流能否表达,而不是为了工具限制迫使团队增加无意义状态。
  • 数据治理:确认字段口径、权限边界、审计记录及管理报表的来源是否清晰。
  • 使用成本:统计配置、培训、维护和日常录入时间,不要只比较订阅或部署费用。
  • 退出能力:了解数据导出格式、接口能力和后续替换成本,避免形成不可控的供应商锁定。

我会把试点成功定义为:团队在不额外增加重复录入的情况下,能更快定位阻塞、还原承诺变化、汇总跨团队风险。若只有管理层看板变得更完整,而一线团队每天多花时间维护状态,平台并没有真正提升 Sprint 效率。

Sprint实操方法:PMO提升敏捷项目效率的效率提升方法与模板

七、不同情况下的行动建议与取舍

1. 团队刚开始采用 Sprint:先稳定节奏,不追求指标齐全

如果团队刚从临时任务制转为迭代工作,先统一 Sprint 目标、验收标准、看板状态和复盘节奏。初期只追踪少量指标,例如完成率、插单占比和未完成原因,避免在流程尚未稳定时搭建复杂的绩效仪表盘。

此阶段的取舍是:宁可指标少一些,也要确保口径一致;宁可承诺保守一些,也不要为了展示执行力把计划填满。持续两个到三个 Sprint 后,再根据实际偏差决定是否需要更细的周期时间或质量分析。

2. 插单频繁:优先处理需求治理,而不是加大估算缓冲

如果计划外工作持续偏高,先把插单按紧急程度和来源分类,明确谁能批准、何时进入、需要替换什么工作。对生产事故和法定义务可以建立快速路径;对普通优化需求则保留进入候选池的机制。

这一取舍的代价是:部分业务方可能不再获得“随时插入”的便利。但换来的好处是团队能解释承诺为何变化,也能让管理层看到需求波动的真实成本,而不是让一线团队默默承担。

3. 依赖关系复杂:重视前置协调和跨团队责任

若未完成主要来自外部团队等待,增加团队内部站会通常解决不了问题。需要为依赖项指定双方负责人、交付日期、验收方式和升级路径;高风险依赖应在 Sprint 计划之前确认,而不是等到开始开发后再询问。

此时的取舍是增加少量计划前协作成本,换取更少的中途等待。若前置沟通成本已经很高,可以安排跨团队的定期依赖评审,但会议只讨论需要决策或升级的事项,避免所有团队逐项汇报。

4. 质量不稳定:暂缓扩大承诺,优先修复完成定义

如果迭代完成量增长,但验收后缺陷、回滚或返工持续偏高,不应继续提高计划量。先检查测试是否过晚介入、验收条件是否明确、代码审查是否成为瓶颈,以及“完成”是否包含测试和发布准备。

取舍可能是短期交付数量下降。只要团队因此减少返工、提高可发布性,长期交付能力反而可能更稳定。PMO 应帮助管理层理解这种阶段性调整,而不是用单轮的完成点数否定质量投入。

5. 多团队协作成熟:从单团队迭代转向流动与依赖治理

当多个团队共享平台、数据或发布窗口时,单一团队的 Sprint 计划不足以解决整体交付问题。可以保留团队自己的迭代节奏,同时增加跨团队依赖视图、集成验证计划和共同里程碑。

取舍在于,组织级协调会增加一些计划成本;但若没有共同的依赖信息,各团队即使都完成自己的 Sprint,也可能无法形成可交付的产品结果。PMO 要避免把所有团队强行套进同一套节奏,重点是协调接口、风险和结果。

6. 何时不该强行使用固定 Sprint

如果工作主要由突发事件驱动、任务优先级每小时变化,或工作项无法形成相对稳定的验收结果,固定周期承诺可能会带来过多计划和重排成本。这类团队可以考虑采用持续流动方式,设置在制品限制、服务类别和周期时间目标。

但这不是“取消管理”。团队仍要明确工作入口、优先级规则、阻塞升级和服务水平预期。选择迭代还是流动,取决于工作不确定性的形态,而不是某种方法是否更流行。

八、结语:PMO 应让偏差更早可见,让改进能够验证

我对 Sprint 的核心判断是:它不是把工作切成两周一段,而是建立一个有边界的承诺与反馈系统。若需求入口不受控、容量计算脱离现实、阻塞长期无人处理,增加仪式只会让低效变得更规律;若团队能看清目标、限制同时开工、及时升级依赖,并把复盘转成可验证的实验,效率才会逐轮改善。

建议 PMO 下一步不要先发布一套覆盖所有团队的厚重制度。选一个痛点明确的团队,连续观察三个 Sprint:记录计划工作、插单、未完成原因、周期时间和缺陷;每轮只针对一个主要损耗源做小实验;到第三轮再判断变化是否持续、是否影响质量,以及哪些规则值得推广。

先把数据口径讲清楚,再把责任和决策路径讲清楚,最后才讨论工具与规模化。这条顺序看似慢,实际上能避免把流程问题误诊为团队执行问题,也能让 PMO 的管理动作真正转化为更可信的交付。

常见问题解答(FAQ)

1. Sprint周期多长比较合适?

我第一次参与敏捷项目时,团队把Sprint定成一个月,结果需求变化常常要等很久才能反馈。后来我也遇到过周期太短、每周都在开会却没完成多少工作的情况。

可先从两周试起:周期足以完成并验收一批小功能,也能较快暴露计划偏差。连续运行3个Sprint后,比较需求变更频率、交付完成率和评审反馈速度;若工作经常跨Sprint且反馈滞后,可缩短周期,若会议与切换成本过高且任务适合更长验证周期,再考虑延长。调整时一次只改周期,便于判断效果。

2. PMO在Sprint中应该做什么,才不会变成额外审批层?

我担心PMO介入后,团队每个任务都要填表、等审批,反而拖慢交付。尤其当多个团队共享人员或依赖同一系统时,我又需要知道风险在哪里、该怎样协调。

PMO应提供规则、数据和跨团队协调,不替团队承诺任务或决定技术方案。可建立轻量依赖清单,记录依赖事项、责任人、所需日期和当前阻塞;每周只升级影响Sprint目标、跨团队资源或关键节点的风险,其余由团队在日常协作中处理。若PMO增加的状态会议和填报时间持续上升,却没有减少阻塞,应删减流程。

3. Sprint计划会和每日站会分别用什么模板?

我以前参加计划会时,大家把任务逐条往迭代里塞,结束后才发现目标不清、工作量超出能力。每日站会又常常变成逐人汇报,听完也不知道哪些问题需要马上处理。

计划会模板可包含Sprint目标、候选事项及验收条件、估算、团队可用人天、依赖与风险、承诺范围;先确认目标,再按优先级选择团队有把握完成的事项。每日站会围绕目标进展、当天计划和阻塞展开,控制在15分钟左右;遇到需要讨论的技术问题,另约相关人员会后处理。

4. 用哪些指标判断Sprint效率真的提升了?

我见过团队把速度提高当作唯一目标,结果估算点数越来越多,用户却没有更早拿到可用功能。我想知道做Sprint复盘时,哪些数字能帮助区分真实改善和表面忙碌。

建议同时看Sprint目标达成率、承诺事项完成率、从开始到验收的周期、阻塞等待时间和发布后缺陷情况。口径要固定,例如完成率按Sprint开始时确认的事项计算,完成须满足团队定义的验收条件;用连续3至5个Sprint的趋势判断,不用不同团队的估算点数横向排名。

效率提升应体现为更稳定地交付可验收价值,而不是单纯增加任务数量。

核心关键词

读者评论

沈
沈晓彤

我们团队试过按可用工时而不是编制人数排 Sprint,计划确实稳了一些,但支持工作每天波动很大,单独预留固定容量仍会失真。后续更适合按近几轮数据设上下限,而不是一次性定死比例。

郑
郑凯

WIP 限制对减少多任务切换有帮助,不过职能分工较细的团队容易出现某一环节空闲、另一环节排队的情况。建议先从一个看板试行,并同时记录等待时间,不然只看卡片数量可能判断偏差。

赵
赵欣然

文章把速度指标和绩效排名区分开,这点比较符合实际。但如果不看跨团队结果,管理层往往很难接受。可以补充一套更容易落地的组织级指标,例如依赖解除时长、版本延期次数和缺陷修复周期。

文章包含AI辅助创作:Sprint实操方法:PMO提升敏捷项目效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542645
