2026年能对接PLM的项目管理工具推荐:打通研发与制造的选型指南

2026 年选择能对接 PLM 的项目管理工具,真正难的不是“有没有 API”,而是能不能把零件版本、BOM 变更、验证任务、工艺准备和量产问题串成一条可追溯链路。我在参与制造企业研发协同项目时发现,很多团队上线后仍然依赖 Excel、邮件和群聊,不是因为系统功能不够,而是因为把“项目管理”和“产品数据管理”误当成了同一件事。本文将从研发与制造的真实协作场景出发,比较不同类型工具的适用边界,并给出一套可以在 30 天内完成验证的选型方法。

2026年能对接PLM的项目管理工具推荐:打通研发与制造的选型指南

一、先讲核心结论:能对接 PLM,不等于适合管理研发制造项目

1. 我对 2026 年选型的判断

如果只看产品介绍,几乎所有主流项目管理工具都可以写上“支持 PLM 集成、开放 API、支持 Webhook、支持单点登录”。但在实际项目里,决定成败的往往不是连接是否建立,而是连接之后能否保持业务语义一致。

我把“能对接 PLM”的项目管理工具分为三类:第一类是通用协作型,擅长任务、里程碑、看板和跨部门协作;第二类是研发流程型,擅长需求、缺陷、测试和版本关联;第三类是制造项目型,除了研发任务,还能承接工艺、采购、试产、质量和供应商节点。

我的核心建议是:不要先问哪个工具最好,而要先判断企业缺的是“任务透明度”“研发追溯能力”还是“从设计到量产的交付控制”。缺任务透明度,通用协作型足够;缺研发追溯,需要研发流程型;要管理 NPI、工程变更和试产爬坡,则必须选择具备制造项目能力、并能与 PLM 建立双向数据边界的工具。

企业主要问题 优先选择的工具类型 PLM 应同步的数据 不建议优先追求的能力
研发任务分散在邮件和表格中 通用协作型 产品、项目、零部件、交付节点 一开始就建设复杂全量集成
需求、设计、测试和缺陷无法追溯 研发流程型 需求基线、版本、变更、验证结果 只同步人员和截止日期
研发完成后制造端仍反复返工 制造项目型 BOM、ECR、ECN、试产状态、质量问题 把 PLM 当成只读资料库
多工厂、多供应商共同开发 制造项目型或研发流程型增强方案 受控版本、责任人、交付批次、审核状态 让所有外部人员直接进入核心数据区

从选型顺序看,我建议企业先确定业务主线,再确定数据同步边界,最后才比较界面、价格和功能数量。顺序颠倒后,最常见的结果是买了一套看起来很完整的系统,却没有任何团队愿意维护其中的字段。

2026年能对接PLM的项目管理工具推荐:打通研发与制造的选型指南

2. 推荐时必须同时看“产品侧”和“项目侧”

PLM 通常管理的是产品结构、文档、零件、版本、变更和生命周期状态;项目管理工具管理的是人、时间、依赖、风险、任务和交付结果。二者的对象不同,但在研发制造场景里必须彼此引用。

例如,PLM 中某个电机控制器的 BOM 从版本 B 升级到版本 C,这件事本身并不等于项目完成。项目管理工具还要知道:谁负责评估影响,哪些测试必须重跑,采购是否需要重新询价,模具是否需要修改,试产批次是否要隔离,旧库存如何处理。

因此,我不会把“是否能同步 BOM”作为第一判断标准。我更关注同步后的动作是否自动生成、状态是否能回写、责任是否有人承接,以及异常是否能在项目层面被看见。

3. 一套合格方案至少要打通五条链

  • 对象链:产品、项目、零件、文档、任务、缺陷和变更请求之间可以相互跳转。
  • 版本链:项目任务引用的是明确版本,而不是一个会随时变化的模糊对象。
  • 责任链:每个 PLM 状态变化都能落到具体团队、负责人和截止时间。
  • 证据链:评审记录、测试结果、审批意见和异常处理过程可追溯。
  • 风险链:设计变更能够被转换为对成本、进度、库存、质量和交付的影响。

如果只能打通其中一两条,系统仍然可能帮助团队“看起来更规范”,却不一定减少返工。制造业研发协同最昂贵的错误,通常发生在信息已经传递但没有形成闭环的地方。

二、真实场景:为什么研发与制造总是在“最后一公里”失联

1. 一个典型的硬件研发项目

以一款需要结构件、电子板卡和嵌入式软件共同交付的设备为例,研发团队通常会在 PLM 中维护零件、BOM、图纸、规格书和工程变更;项目经理则在另一套工具里推进需求确认、样机、测试、认证、试产和量产。

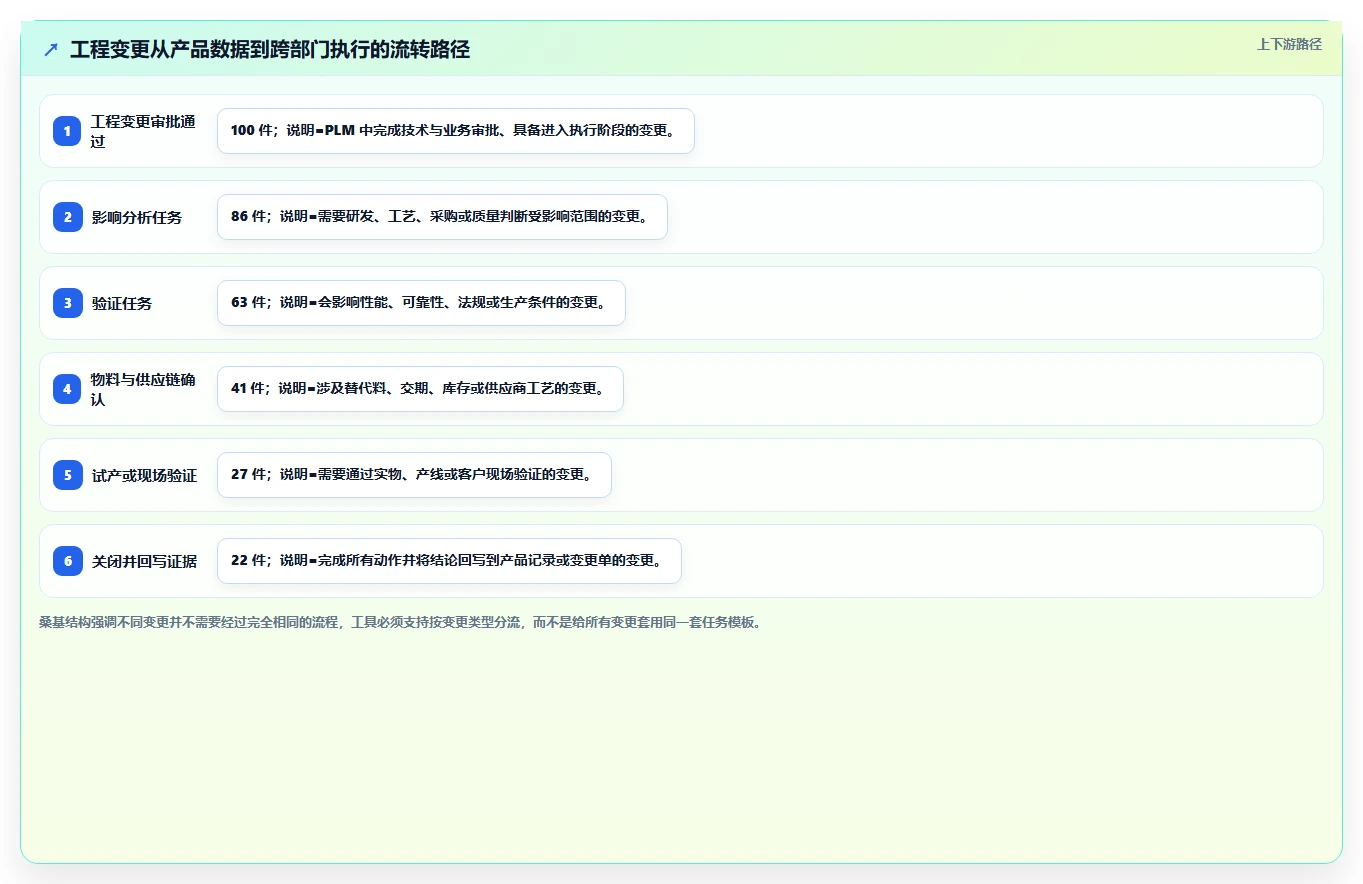

表面上看,项目经理只需要知道“当前 BOM 是否已发布”。但真正影响交付的,是 BOM 的每一次变化会不会触发一串后续动作:结构工程师是否完成干涉检查,采购是否重新确认物料交期,测试工程师是否更新验证用例,质量团队是否调整检验标准,工厂是否冻结新的工艺文件。

在我参与过的一次设备研发项目中,团队已经完成了 PLM 与项目工具的基础连接,但仍然出现了 17 项重复确认。原因是系统只同步了“变更单已批准”,没有同步变更影响范围、受影响零件、责任人和验证要求。项目经理看到了状态,制造端却不知道下一步要做什么。

这类问题说明:集成的价值不在于把数据搬到另一套系统,而在于把产品变化转换成执行动作。

2. NPI 项目中的四个高风险节点

新产品导入通常比单纯的软件项目多出一层现实约束:产品不仅要完成开发,还要在特定设备、工艺、材料和供应链条件下稳定生产。因此,PLM 与项目管理工具的接口,至少要覆盖以下四个节点。

(1)设计冻结与工程变更

设计冻结并不是“研发不再修改文件”,而是明确某个制造批次、某个工厂和某个时间点使用哪一版产品定义。项目管理工具需要记录冻结基线,并把之后的变更与基线进行比较。

(2)样机与验证

样机阶段最容易出现“硬件版本已变、测试计划未变”的问题。工具需要将零件版本、固件版本、测试用例和测试结论绑定在同一条记录中,而不是让测试人员自行填写一段备注。

(3)试产与问题闭环

试产问题通常跨越研发、工艺、质量、采购和供应商。单纯的缺陷管理无法表达“该问题是否影响当前批次放行”,单纯的项目任务也无法保留缺陷证据。因此需要同时具备问题对象、任务动作和批次影响字段。

(4)量产爬坡与版本切换

量产阶段关注的不只是是否按时完成,而是良率、节拍、返修率、物料齐套率和变更切换风险。项目工具如果只能显示完成百分比,就很难帮助管理层判断“项目已完成,但产品还没有准备好量产”。

2026年能对接PLM的项目管理工具推荐:打通研发与制造的选型指南

3. 软件研发与硬件制造的节奏并不相同

软件团队可能以周为周期发布版本,硬件团队则可能以月甚至季度为周期推进样机、模具和认证。如果把两种节奏强行放进同一套状态流,项目会出现大量“软件已完成、硬件未就绪”或“硬件已冻结、软件仍在变更”的假完成。

我建议在项目管理工具中保留两套节奏:一套是产品主计划,管理关键基线和制造节点;另一套是研发迭代计划,管理软件、固件、测试和小范围设计活动。两者通过版本、里程碑和依赖关系关联,而不是用一个大看板承载全部信息。

三、常见误区:很多 PLM 集成项目为什么上线后仍然低效

1. 误区一:有 API 就等于能集成

API 只是技术入口,不是业务方案。项目实施中最容易被忽略的是字段含义、状态映射、权限边界、失败重试和历史数据处理。

例如,PLM 中的“已发布”可能代表文档完成审批,而项目工具中的“已完成”可能代表任务负责人已经交付结果。两者不能直接做一对一映射。若强行同步,项目看板会提前显示完成,制造人员却还没有得到可执行的生产资料。

我会在接口评审时要求团队先回答三个问题:同步的对象是谁,触发动作是什么,失败后谁负责处理。答不出这三个问题的接口,即使技术团队可以很快开发,也不应该直接进入生产环境。

2. 误区二:把 PLM 的所有字段都搬进项目工具

全量同步看似完整,实际很容易造成字段爆炸。项目成员看到几十个零件属性、多个审批状态和大量历史版本后,反而无法判断当前要做什么。

项目管理工具应该只承接项目决策和执行所需要的数据。例如任务负责人通常需要知道零件编号、当前版本、变更原因、影响范围、验证要求和截止日期,但不一定需要查看完整材料牌号、几何参数或所有历史签审意见。

数据同步的原则不是“尽可能多”,而是“足够支持下一步决策”。其余信息保留在 PLM,并通过稳定链接或对象引用访问。

3. 误区三:把 BOM 当成静态附件

如果 BOM 只是作为 Excel 或 PDF 上传到任务附件中,项目团队很快会出现多个版本并存的问题。更严重的是,项目成员无法知道一项任务引用的是哪个版本,也无法判断后续变更是否影响已经完成的测试。

正确做法是让项目任务引用 PLM 中的受控对象,并显示对象编号、版本、状态和最近更新时间。必要时,可以在项目工具中保存任务创建时的基线快照,用于比较后续变更。

4. 误区四:只同步状态,不同步责任和动作

“工程变更已批准”是一个状态,不是一个完整的执行计划。真正需要同步的,往往包括影响分析人、验证负责人、采购确认人、工艺确认人、质量放行人和计划节点。

我见过一种常见配置:PLM 变更单批准后,项目工具自动生成一项“跟进变更”的任务。由于没有拆分责任,任务最后落到项目经理名下,所有部门仍然需要通过会议重新分工,系统只增加了一层记录。

更合理的设计是根据变更类型自动生成不同动作。例如结构变更触发干涉检查和工艺评估,关键物料替代触发供应商确认和可靠性测试,软件版本变更触发回归测试和烧录流程。

5. 误区五:先买工具,再让流程适应工具

工具演示通常展示的是理想流程:创建项目、分配任务、拖动状态、生成报表。但制造企业真正需要处理的是例外流程,例如紧急变更、替代料、供应商延迟、试产不良、认证失败和旧库存消化。

选型时如果只让供应商演示标准项目,无法判断系统对例外的承受能力。我建议准备一份真实的“坏项目脚本”,要求候选方案现场演示:版本如何回滚,变更如何影响任务,任务延期如何升级,外部供应商如何提交证据,以及审批失败后如何保留历史记录。

四、专业判断逻辑:怎样判断一个工具是否真的适合接入 PLM

1. 先建立系统边界,而不是先画接口

我通常会把 PLM 与项目管理工具的边界划成三层。第一层是产品主数据,包括零件、BOM、图纸、规格和版本;第二层是执行数据,包括任务、责任人、计划、依赖和风险;第三层是决策证据,包括评审、测试、问题、审批和放行结论。

在大多数企业中,产品主数据应由 PLM 负责,执行数据由项目工具负责,决策证据则根据对象归属进行分配。设计文件和变更审批证据更适合留在 PLM,测试执行记录和项目风险更适合留在项目工具,二者通过唯一标识互相引用。

数据对象 建议主责系统 项目工具保留内容 同步频率
零件与物料主数据 PLM 编号、名称、当前版本、状态、责任部门 状态变化时触发
BOM 结构 PLM 项目基线、受影响层级、差异摘要 基线建立和变更时触发
研发任务与里程碑 项目管理工具 完整任务信息、依赖、工时、风险 实时或近实时
工程变更单 PLM 变更编号、原因、影响范围、关联任务 创建、审批、关闭时触发
测试执行与项目问题 按组织分工决定 测试结论、阻塞状态、责任人、关闭证据 状态变化时触发

2. 用“对象,事件,动作,回写”评估集成成熟度

我建议把每个集成需求写成四段式,而不是笼统地写“同步变更单”。例如:对象是工程变更单;事件是变更审批通过;动作是创建影响分析、验证和物料确认任务;回写是任务完成证据和最终关闭状态回到变更单。

这四段中,最容易被忽略的是回写。没有回写,PLM 只能知道变更发出去了,却不知道执行结果;项目工具也无法确认是否满足产品放行条件。双向回写不一定意味着两套系统互相修改所有字段,而是要明确哪些结果必须回到产品生命周期记录中。

  1. 列出 PLM 中会影响项目执行的对象。
  2. 为每个对象定义触发事件和触发条件。
  3. 把触发事件转换成具体任务、风险或里程碑。
  4. 定义任务完成的证据要求。
  5. 将关键结论回写到 PLM 或形成可追溯引用。
  6. 为接口失败、重复事件和权限不足设计补偿机制。

2026年能对接PLM的项目管理工具推荐:打通研发与制造的选型指南

3. 用七个维度打分,而不是凭演示印象决策

在候选工具评估中,我一般采用 100 分制,但不会让所有维度权重相同。制造研发场景下,集成可靠性、版本追溯和例外处理的重要性,通常高于界面美观和报表数量。

评估维度 建议权重 必须验证的问题
PLM 对象与版本关联 20% 任务能否绑定具体零件、BOM、文档和版本?
变更驱动执行 20% 审批通过后能否按类型生成任务和验证动作?
追溯与审计 15% 能否查看谁在何时修改了什么,并保留历史版本?
接口稳定性 15% 是否支持幂等、重试、日志、告警和失败补偿?
跨部门协作 10% 研发、制造、质量、采购和供应商是否能按权限协作?
计划与风险能力 10% 能否识别关键路径、延期影响和跨项目资源冲突?
实施与维护成本 10% 业务管理员能否维护字段、模板和规则?

4. 给“集成成熟度”设置硬门槛

评分可以帮助比较,但有些能力不应该被其他优势抵消。我会设置五个硬门槛:不能绑定版本的,不进入候选短名单;没有接口日志和失败重试的,不用于关键变更;无法限制供应商访问范围的,不接入外部协同;无法导出完整审计记录的,不用于强监管产品;不能通过真实场景试运行的,不直接采购。

这种做法看似严格,却能避免企业被“功能很多”的产品吸引。一个缺少版本控制的工具,哪怕拥有复杂的甘特图,也无法解决制造端拿错图纸的问题。

五、集成架构与功能拆解:选型时到底要看什么

1. 接口方式:实时、批量还是事件驱动

不同数据不需要同一种同步方式。零件状态、变更审批和任务创建适合事件驱动;大批量 BOM 差异和历史数据迁移适合批处理;报表和管理驾驶舱则可以通过定时读取或数据仓库汇总完成。

如果企业要求所有信息都实时同步,系统复杂度和故障影响都会明显增加。我的经验是,真正需要分钟级同步的对象通常不超过 20%;其余对象只要在关键节点前保持一致即可。

数据场景 推荐同步方式 原因 主要风险
工程变更审批通过 事件驱动 需要及时触发影响分析和验证任务 重复事件、消息丢失
完整 BOM 差异 批量同步或按基线同步 数据量大,适合集中计算差异 同步窗口过长、版本错位
测试结论和放行状态 双向事件驱动 需要让项目和产品记录相互确认 状态循环、权限冲突
管理报表 定时汇总或数据仓库 重点是趋势与横向分析,不是即时操作 数据延迟、口径不一致

2. 版本能力:至少要支持三种“版本”

研发制造项目经常混淆三种版本。第一种是产品定义版本,例如 BOM、图纸或固件版本;第二种是项目基线版本,例如本次试产计划采用的产品组合;第三种是执行记录版本,例如测试人员实际使用的样机版本。

如果系统只有一个简单的“版本号”字段,往往无法解释为什么同一产品在不同试产批次中使用了不同组合。选型时应验证以下场景:创建项目基线、引用特定版本、版本变更后提示受影响任务、保留旧版本结果,并支持对比差异。

我特别建议测试“已完成任务遇到版本变更”的情况。系统应该允许团队判断是重新执行、补充验证,还是维持原结论,而不是简单地把旧任务标记为失效。

3. 权限能力:外部协同不能只靠一个共享链接

供应商、代工厂和认证机构经常需要参与项目,但他们不应看到企业全部产品数据。成熟方案需要支持按项目、产品、文档类型、字段和操作动作进行授权,并且能够记录下载、修改、提交和审批行为。

我在权限评估时会设计三个角色:内部研发工程师、工厂工艺工程师、外部供应商。然后分别测试他们能否查看当前版本、能否看到历史版本、能否上传证据、能否关闭任务,以及人员离职或项目结束后权限是否自动回收。

4. 项目能力:不要只看甘特图

甘特图适合表达时间关系,但制造项目的关键风险还包括物料齐套、工装可用、设备能力、验证资源和质量放行。一个工具如果只有日期和负责人,却不能表达这些前置条件,计划看起来很完整,执行依然会被现实阻塞。

我更看重以下能力:关键路径识别、跨项目资源冲突、任务前置条件、风险升级、基线对比、延期影响分析和跨部门审批。对于 NPI 项目,还要能够按产品、工厂、批次和版本切换视角查看进度。

2026年能对接PLM的项目管理工具推荐:打通研发与制造的选型指南

六、案例与数据观察:一次成功集成到底改变了什么

1. 案例一:中型设备企业从“变更通知”转向“变更执行”

下面案例中的企业以工业设备为主,研发人数约 120 人,制造与质量团队分布在两个工厂。企业原本已经使用 PLM 管理产品资料,又使用某项目管理平台推进项目,但两套系统之间只通过链接关联,变更主要靠邮件通知。

项目启动前,我先抽取了一个已完成的产品项目,检查 30 个工程变更和 86 个研发任务。结果显示,变更从批准到影响分析平均需要 2.6 个工作日;有 11 个任务没有明确引用产品版本;有 7 个验证结论只存在于会议纪要中。

我们没有一开始就同步全部 BOM,而是选择了三类变更:关键零件替代、结构尺寸变化和固件版本变化。每类变更分别设置影响分析模板,并将输出拆成研发、采购、工艺、质量和测试动作。

(1)改造前的流程

  • PLM 中创建并审批变更单。
  • 项目经理收到邮件后手工创建跟进任务。
  • 各部门在会议中确认影响范围。
  • 测试和工艺人员在各自文件中记录结论。
  • 项目经理汇总状态,再回到 PLM 更新变更备注。

(2)改造后的流程

  • 变更审批通过后,根据变更类型自动生成影响分析任务。
  • 任务自动带出产品、零件、版本和变更原因。
  • 每个部门提交结构化结论,并必须上传或引用证据。
  • 存在高风险影响时,自动升级为验证任务和试产评审。
  • 全部动作完成后,项目结论回写到变更记录。

试运行六周后,团队记录到的平均影响分析耗时从 2.6 个工作日下降到 0.9 个工作日;变更关联版本缺失率从 36.7% 降到 5.8%;项目经理每周用于汇总状态的时间从约 9 小时降到 3 小时左右。

这些数据来自该企业试运行期间的任务日志和抽样审计,不是对所有制造企业的统计结论。更重要的变化不是节省了几小时,而是会议从“现在谁知道这件事”变成了“哪个动作还没有完成”。

2026年能对接PLM的项目管理工具推荐:打通研发与制造的选型指南

2. 案例二:为什么全量 BOM 同步反而导致使用率下降

另一家企业选择了全量同步,把多个产品系列的 BOM 层级、历史版本、供应商属性和文档索引全部显示在项目工具中。上线初期,管理层认为信息更加完整,但一线工程师反馈任务页面加载慢、字段过多、无法快速判断当前版本。

上线后的抽样数据显示,工程师打开任务后需要手工筛选的字段从 6 个增加到 23 个;任务页面平均停留时间增加约 41%;但真正被填写和使用的字段仍然集中在产品编号、版本、状态、负责人和截止日期五项。

后续调整采用“项目视图轻量化、PLM 深层数据保留”的方式:项目工具只展示当前基线、差异摘要、影响任务和链接;需要查看详细结构时再跳转到 PLM。调整后,任务更新及时率从 62% 回升到 88%。

这个案例给我的判断是:信息完整性和信息可用性不是同一个指标。研发制造协同需要的是准确的信息,而不是把所有信息堆在同一个页面。

2026年能对接PLM的项目管理工具推荐:打通研发与制造的选型指南

3. 从数据中应该看什么,而不是只看上线率

集成项目最容易被包装成“接口完成率 100%”。但接口完成只能证明技术链路存在,不能证明业务链路有效。我建议至少跟踪以下指标:变更从审批到任务生成的耗时、任务引用版本的完整率、逾期任务中由外部依赖导致的比例、测试结论可追溯率、重复录入次数和接口失败恢复时间。

其中,重复录入次数是一个很有价值的指标。很多企业认为重复输入只是操作麻烦,但它还会制造两个系统之间的语义偏差。一次重复输入可能产生一个错别字,一次错别字可能导致搜索不到产品对象,最后演变成错误版本被用于试产。

七、按企业类型给出推荐:不同情况下应该怎么选

1. 小型研发团队:先解决可见性,不要过度建设

如果团队规模在几十人以内,产品种类有限,PLM 仍处于基础应用阶段,建议优先选择配置简单、任务协作顺畅、具备标准 API 和自定义字段能力的项目管理工具。

第一阶段只打通项目、产品、变更编号、当前版本、责任人和关键里程碑。不要一开始就同步完整 BOM、全部历史文档和每个零件属性,否则实施周期会被数据治理拖长。

这类企业的成功标准应当是:所有关键任务都有负责人和截止时间;所有变更任务都能找到产品版本;项目经理不再依赖多个表格汇总状态。先把基本闭环跑起来,比追求复杂的智能分析更重要。

2. 中型制造企业:优先建设变更与验证闭环

中型企业通常已经有多个产品线、多个研发职能和一定规模的制造协同。此时最值得投入的是工程变更、验证任务、试产问题和版本基线,而不是继续堆叠通用任务功能。

建议选择能够提供对象关联、状态触发、任务模板、审批、审计和报表能力的方案。项目工具要能按产品、项目、工厂和批次切换视图,管理层需要看到的是“哪个变更影响哪个交付节点”,而不是所有任务的简单完成率。

如果企业同时管理硬件、嵌入式软件和机械结构,应要求候选工具演示跨专业版本关系。尤其要验证固件变更是否会自动触发回归测试,结构件变更是否会触发工艺和可靠性评估。

3. 大型集团:重视多组织治理与数据主权

大型集团的难点不是功能缺少,而是组织、流程和数据边界复杂。同一个产品可能由总部定义、事业部研发、区域工厂制造、外部供应商协同完成。此时工具需要支持多组织权限、统一编码、项目模板继承和本地流程差异。

我建议大型企业采用“集团级最小标准、事业部级扩展配置”的治理方式。集团统一定义产品编号、版本规则、变更分类、关键里程碑和审计要求;事业部可以配置自己的任务模板、评审角色和工厂节点。

如果所有事业部都被迫使用一套完全相同的流程,通常会出现两种结果:要么流程被设计得过于复杂,没人愿意使用;要么大量线下例外存在,系统数据失真。

4. 多工厂企业:把工厂差异放进项目模型

同一产品在不同工厂可能使用不同设备、工艺参数和供应商。项目管理工具需要区分产品版本与制造配置,不能把“产品已经发布”直接等同于“所有工厂都可以生产”。

选型时应验证是否可以为不同工厂设置独立的准备任务、工艺文件、物料齐套条件和放行节点,同时又能在集团层面汇总整体进度。工厂项目可以引用同一个产品基线,但必须拥有自己的执行状态和问题记录。

5. 高监管行业:审计能力高于界面灵活性

医疗、航空、汽车、能源和其他高监管行业需要更加关注审批留痕、电子签名、记录不可抵赖、变更影响分析和验证证据。项目工具即使不是法规主系统,也不能破坏产品数据的审计链。

我建议在合同和验收标准中明确:哪些记录必须保留、保存多久、谁可以修改、修改后如何留痕、系统停机时如何补录、接口失败时如何核对。不要只依赖供应商口头承诺“支持审计”,必须让对方现场展示导出一条完整变更链的过程。

2026年能对接PLM的项目管理工具推荐:打通研发与制造的选型指南

八、取舍与成本:什么能力值得买,什么能力可以后置

1. 值得优先投入的能力

  • 版本基线与对象引用:它直接关系到研发和制造是否使用同一份产品定义。
  • 工程变更自动分流:它能把审批结果转成研发、采购、工艺、质量和测试动作。
  • 审计日志与失败补偿:它决定接口出现异常后能否快速定位和恢复。
  • 按角色展示信息:它能降低一线人员的填写负担,提升数据更新质量。
  • 跨项目资源与风险视图:它能发现同一个测试团队、模具或供应商被多个项目同时占用。

这些能力看起来不如智能助手、漂亮仪表盘或复杂报表显眼,但它们直接影响产品交付。我的经验是,研发制造项目的管理价值主要来自正确的数据和及时的动作,而不是页面上展示了多少图表。

2. 可以后置的能力

在第一阶段,企业可以把高级预测、复杂组合报表、全自动排程、智能推荐和跨系统数据湖后置。它们并非没有价值,而是建立在基础数据质量已经稳定的前提下。

如果项目任务本身没有及时更新,自动预测延期只会把错误数据包装成更精致的结论。如果产品版本关联不完整,智能推荐也无法判断哪些任务真的受到了变更影响。

3. 成本不能只看软件许可费

PLM 集成项目的总成本至少包含五部分:软件订阅或许可、接口开发、历史数据治理、流程设计和用户培训。很多企业只比较第一项,最后却发现接口开发与数据清洗成本超过软件本身。

成本项目 常见投入内容 最容易超支的原因 控制方法
软件许可或订阅 用户数、模块、存储、接口额度 初期低价,后期增加模块和外部账号 按三年总拥有成本核算
接口建设 字段映射、事件处理、日志和重试 低估异常场景与双向回写复杂度 先做 3 类关键变更的试点
数据治理 编码、版本、重复对象、历史状态清理 历史数据质量差,责任归属不清 只迁移运行项目所需的有效数据
流程与模板 变更分类、任务模板、审批和放行规则 每个部门都要求加入特殊例外 先定义最小可行流程
推广与培训 角色培训、使用规范、现场支持 只培训按钮,不解释业务收益 用真实项目和真实变更演练

2026年能对接PLM的项目管理工具推荐:打通研发与制造的选型指南

4. 用“避免一次返工”计算投资价值

制造研发项目的收益测算不必一开始就追求复杂财务模型。可以先估算一次典型返工的成本:研发和测试人天、样机或模具损耗、采购加急费用、产线停线时间、报废库存,以及延期对客户交付的影响。

如果一次错误版本导致的返工成本是 30 万元,集成方案每年只需避免 4 次类似事件,就可能覆盖 120 万元的损失。但这只是情景计算,企业应使用自身财务数据替换假设,不能把示意模型直接当作投资承诺。

九、30 天验证方案:不要先签长期合同

1. 第 1 周:选一个真实项目和三类真实变更

试点不要选最简单、最顺利的项目。应选择一个仍在推进、跨越研发和制造、至少包含一次版本变化的真实项目。最好准备三类变更:一个结构变更、一个物料变化、一个软件或测试变化。

第 1 周的目标不是开发接口,而是画清对象关系。需要明确产品、项目、BOM、文档、变更、任务、测试、问题、工厂和供应商之间的关联,并为每个对象指定唯一标识。

2. 第 2 周:完成最小数据映射

只映射能支持试点闭环的字段。推荐至少包括产品编号、项目编号、当前版本、变更编号、变更类型、影响范围、负责人、截止日期、验证要求、任务状态和关闭证据。

字段映射表需要同时写明数据类型、是否必填、来源系统、目标系统、更新方向、冲突处理和默认值。没有这些定义,后续接口出了问题,双方都会认为是对方的字段责任。

3. 第 3 周:故意制造失败场景

不要只测试成功路径。我会要求团队主动制造以下异常:重复推送同一变更、产品版本已删除、项目工具中负责人不存在、接口超时、审批状态回退、任务被关闭但 PLM 仍未放行。

每个异常都要记录系统表现、提示信息、人工处理人、恢复耗时和是否留下审计记录。接口是否可靠,不是看它正常时多快,而是看它出错后能否让业务人员知道发生了什么。

4. 第 4 周:用结果而不是感觉验收

验收至少需要包含五个指标:变更任务生成成功率、产品版本关联完整率、任务状态更新及时率、关键证据回写成功率、接口异常平均恢复时间。

同时让研发、工艺、采购、质量和项目经理各自完成一次真实操作。若只有 IT 团队能够完成试点,不能说明方案适合业务。最终应由一线使用者判断页面是否足够清晰、任务是否真的减少重复沟通、数据是否能够支持下一步决策。

2026年能对接PLM的项目管理工具推荐:打通研发与制造的选型指南

5. 试点验收失败时应该怎么处理

  • 如果任务生成成功率低,先检查事件重复、权限和状态映射,不要急着增加更多字段。
  • 如果版本关联完整率低,优先治理产品编码和版本规则,而不是让用户手工补备注。
  • 如果任务更新及时率低,检查任务是否真的属于该角色,是否存在过度拆分和无效字段。
  • 如果证据回写失败,明确主责系统和回写字段,避免两个系统同时拥有最终状态。
  • 如果异常恢复时间过长,补充接口日志、告警、幂等机制和人工补偿入口。

十、选型时可以直接使用的演示脚本与问题清单

1. 要求供应商演示一个完整变更

不要让候选供应商只展示创建任务、拖动看板和生成报表。应要求对方使用一条真实的工程变更,完成从 PLM 发起到项目执行,再回写结论的全过程。

  1. 在 PLM 中创建一个结构件尺寸变更。
  2. 审批通过后,自动创建影响分析任务。
  3. 分别分派给研发、工艺、采购、质量和测试角色。
  4. 让其中一个部门判定为高风险,观察系统是否升级验证流程。
  5. 修改产品版本,检查原任务是否提示基线变化。
  6. 关闭部分任务,保留一个逾期任务,观察项目风险是否升级。
  7. 完成验证后,将结论、附件或链接回写到变更对象。
  8. 导出完整审计链,确认每个动作都有时间、人员和状态记录。

2. 必须追问的技术问题

问题 合格回答应包含 危险信号
接口失败后如何处理? 日志、告警、重试、幂等和人工补偿 “失败后重新操作即可”
版本变化如何影响已完成任务? 基线比较、影响清单和重新验证规则 只能修改备注或重新建项目
能否按变更类型生成不同流程? 规则、模板、条件分支和审批配置 所有变更只能使用一条固定流程
供应商能看到什么? 项目级、对象级、操作级权限与自动回收 只能通过共享账号或公开链接
如何处理两个系统的状态冲突? 主责字段、优先级、冲突日志和人工确认 默认以最后更新时间为准
升级后接口是否需要重做? 版本兼容策略、接口契约和回归测试 每次升级都依赖定制开发

3. 必须追问的业务问题

技术接口稳定,并不代表业务部门愿意使用。还需要问清楚:谁负责维护变更分类,谁批准任务模板,谁判断验证是否充分,谁拥有项目基线,谁可以关闭跨部门问题,以及项目结束后哪些数据必须归档。

如果这些问题没有明确答案,工具上线后就会出现“大家都能改、但没人负责”的状态。项目管理系统最终会成为信息展示层,而不是执行控制层。

4. 采购合同中应写入的验收条款

  • 明确关键对象的同步范围、字段和更新方向。
  • 明确接口成功率、失败告警时间和恢复时间。
  • 明确版本基线、历史记录和审计日志的保留要求。
  • 明确系统升级、接口变更和第三方依赖的责任边界。
  • 明确导出机制、数据归属、退出时的数据迁移方式。
  • 明确真实项目试点通过后再扩展用户和产品范围。

十一、2026 年的技术趋势:哪些变化会影响长期选型

1. 从“记录任务”转向“理解影响”

未来的项目管理工具会越来越多地利用规则引擎和智能能力,帮助团队识别版本变化、依赖关系和潜在风险。但企业不能把“有智能功能”直接等同于“适合制造研发”。智能分析的前提,是产品对象、版本和任务关系足够干净。

我更看重可解释性。系统提示“该变更可能影响交付”时,必须说明原因,例如影响了关键零件、涉及已排产批次、占用了唯一测试资源,或者触发了认证要求。只给一个风险分数,无法支持工程师做决定。

2. 从单项目管理转向产品组合管理

制造企业通常不是只有一个研发项目。多个产品会共享实验室、测试工程师、模具供应商、认证机构和关键物料。2026 年选型时,应关注工具能否从项目视角上升到产品组合视角。

管理层需要回答的问题包括:哪个产品变更会占用最多测试资源,哪些项目共享同一套关键零件,哪个工厂的产能会成为组合项目的瓶颈,哪些延期会影响客户交付窗口。

3. 从“同步数据”转向“管理数据契约”

系统之间的长期稳定,依赖明确的数据契约。数据契约应该规定对象名称、唯一标识、字段格式、状态含义、事件触发条件、版本策略和异常处理方式。

企业最好把数据契约纳入架构治理,而不是把它当成一次性接口文档。产品结构和项目流程都会变化,如果没有版本化的数据契约,接口很容易随着业务调整逐渐失控。

4. AI 能力的正确使用方式

在研发制造项目中,AI 更适合做四类辅助工作:从变更描述中提取影响对象、从历史项目中检索相似问题、识别任务依赖中的潜在冲突、根据结构化证据生成项目摘要。

AI 不适合直接替代工程审批、产品放行或质量结论。尤其是涉及安全、法规和关键性能的场景,系统应该展示引用来源、判断依据和不确定性,而不是给出无法复核的自动结论。

2026年能对接PLM的项目管理工具推荐:打通研发与制造的选型指南

十二、最终决策:不同情况下的行动建议与取舍

1. 如果你现在主要依赖 Excel 和邮件

不要直接启动复杂的 PLM 双向集成。先选择一个能够承载项目、任务、里程碑和变更跟踪的工具,建立统一任务入口,再逐步引入产品对象和版本关联。

第一阶段的目标是让团队停止维护多个相互矛盾的进度表。只要项目、负责人、截止日期、风险和关键版本能够统一管理,企业就已经获得了明显收益。

2. 如果 PLM 已经成熟,但项目执行混乱

优先补项目管理层,不要重新替换 PLM。重点建设变更触发任务、验证闭环、责任分派、风险升级和项目基线。让 PLM 继续做产品数据主责系统,项目工具负责把产品变化变成执行动作。

此时最需要避免的是把所有产品资料复制过去。复制越多,数据主责越模糊,后续维护成本越高。

3. 如果项目延期主要来自工厂与供应商

选择工具时要把外部协同、物料齐套、工艺准备、试产问题和质量放行放到前面。通用研发工具可能能够管理任务,但不一定能表达批次、工厂、供应商交付和现场证据。

这类企业可以接受研发端部分使用轻量协作工具,但制造项目主线必须有统一的基线、责任和放行规则,否则研发完成并不意味着产品可以交付。

4. 如果公司正在建设数字主线

优先选择支持开放接口、稳定对象标识、事件机制、数据契约、审计和可迁移性的方案。数字主线的核心不是让每个系统都拥有全部数据,而是让不同系统围绕同一个产品对象形成一致上下文。

如果供应商强烈推动封闭式一体化,却无法说明数据导出、接口版本、第三方连接和退出迁移方案,企业应谨慎评估锁定风险。

5. 如果预算有限,只能做一个接口

我建议优先选择“工程变更审批通过后自动生成执行任务,并在完成后回写结论”这一条链路。它比单纯同步人员、项目名称或任务进度更能体现产品数据与项目执行之间的价值。

第二优先级是产品版本与项目基线关联,第三优先级是测试、试产和质量问题闭环。报表、智能推荐和复杂组合分析可以在数据稳定后再建设。

6. 最终选型清单

在签约前,我建议决策团队逐项确认以下内容。每一项都应有现场演示、测试记录或合同条款作为证据,而不是只写在厂商方案书里。

  • 是否能将项目任务绑定到 PLM 中的具体产品对象和版本。
  • 是否能根据变更类型自动生成不同的影响分析和验证流程。
  • 是否能保留项目基线,并识别基线之后的产品变化。
  • 是否能将项目执行结论回写或引用到产品生命周期记录。
  • 是否有接口日志、失败告警、重试、幂等和人工补偿机制。
  • 是否能按项目、工厂、供应商和角色控制数据访问。
  • 是否能管理试产批次、工艺准备、质量问题和放行条件。
  • 是否能对跨项目资源、关键路径和共同物料进行分析。
  • 是否支持数据导出、接口版本管理和退出迁移。
  • 是否愿意用企业真实项目完成 30 天试点,而不是只做标准演示。

7. 我的最终建议

2026 年选择能对接 PLM 的项目管理工具,最重要的判断不是“谁的功能最多”,而是“谁能让一次产品变化稳定地转化为一组可执行、可验证、可回写的动作”。

如果企业只把集成当作数据搬运,系统会增加新的维护负担;如果把集成设计成产品对象、版本基线、跨部门任务和制造结果之间的闭环,项目管理工具才真正成为研发与制造之间的执行层。

下一步不要先收集十几家供应商报价,而是选一条真实的工程变更链路,画出对象、事件、动作和回写四个环节,再邀请三类候选工具现场演示。谁能在真实版本变化、责任分流、异常恢复和证据回写中保持清晰,谁才值得进入长期选型,而不是谁的产品宣传页写了更多“支持集成”。

常见问题解答(FAQ)

1. 2026年选择能对接PLM的项目管理工具,最应该先看哪些能力?

我正在为一家有硬件、嵌入式软件和结构件协同的制造企业选项目管理工具。市场上的产品都宣称支持PLM集成,但我不确定应该优先看接口数量、项目视图,还是需求与物料变更的追踪能力,怎样判断才不容易买错?

我参与过一次研发与制造系统整合评估,最初团队把重点放在“有没有标准接口”上,结果测试后发现,接口数量多并不代表真正能用。研发项目管理工具与PLM的连接,核心不是把两个系统的页面嵌在一起,而是能否让需求、设计任务、评审、变更和交付物形成可追溯链路。我建议先用四个问题筛选,而不是先看产品宣传页。

第一,PLM中的零部件、BOM、图纸和版本能否准确关联到项目任务;第二,设计变更是否能自动触发影响分析和任务调整;第三,项目成员能否在不修改PLM主数据的情况下查看必要信息;第四,项目关闭后是否能保留完整的决策与交付记录。

评估维度合格表现常见问题 对象映射需求、物料、图纸、变更单有稳定唯一标识只按名称匹配,改名后出现重复对象 版本控制项目任务能识别当前有效版本任务引用旧图纸,成员无法察觉 变更联动变更单能触发评估、验证和重新排期变更只停留在PLM,项目计划不更新 权限边界研发、工艺、采购、生产看到不同范围的数据为方便集成而扩大权限,造成数据泄露风险 在实际测试中,我会要求供应商用一条真实业务链演示:从一项产品需求开始,创建设计任务,关联结构件和软件版本,提交工程变更,再把变更影响传递给验证任务和试产节点。

如果演示只能展示静态链接,不能展示变更前后数据、责任人和时间线,通常说明集成还停留在“能打开页面”的层面。从选型权重看,接口数量只应占较小比例。我更倾向于把业务闭环和数据可追溯性各设置为25%,集成稳定性设置为20%,权限与审计设置为15%,使用体验和报表设置为10%,供应商交付能力设置为5%。

这比单纯比较功能清单更接近真实落地结果。

2. 项目管理工具与PLM对接时,单向同步和双向同步应该怎么选?

我担心双向同步会让数据更加实时,但也可能造成字段冲突和误修改。我们既想让项目成员及时看到设计变更,又不希望项目系统反过来污染PLM主数据,实际项目中应该如何划分同步边界?

我的判断是:大多数企业不应该一开始就做全量双向同步。更稳妥的方案是“主数据单向发布,项目状态有限回传”,也就是由PLM管理物料、图纸、BOM和工程版本,由项目管理工具承载计划、任务、风险、资源和协作信息。我曾经测试过一套双向同步方案,初期看起来很先进,但运行两周后出现了三个问题。

项目成员修改了任务中的零件描述,系统把描述回写到PLM;PLM工程师更新版本后,项目任务仍保留旧附件;一个变更单因网络重试被创建了两次,导致验证团队重复执行。问题不在接口本身,而在于双方都没有明确谁拥有字段的最终解释权。

数据对象建议主系统同步方向项目侧处理方式 物料编码与BOMPLMPLM到项目管理工具只读引用,禁止手工改编码 图纸与工程版本PLMPLM到项目管理工具显示当前版本和历史版本 项目计划与任务状态项目管理工具项目管理工具到PLM或中间层回传里程碑和完成状态 工程变更单PLMPLM到项目管理工具自动生成评估与验证任务 风险、阻塞和资源负荷项目管理工具通常不回写在项目侧持续维护 双向同步只有在三种条件同时满足时才值得做。

第一,双方字段已经完成统一编码;第二,每个字段都有唯一主责系统;第三,接口具备幂等机制、失败重试、冲突日志和人工补偿入口。缺少其中任何一项,双向同步都可能把原本可见的数据错误变成隐蔽错误。我建议把同步规则写成一张“数据主权表”,并在试点阶段只选五到八类对象。

接口上线后,连续观察一个完整的设计变更周期,重点统计重复记录率、同步失败率、版本错配数和人工修复时长。若一个月内仍需要项目管理员频繁手工对账,就不应该继续扩大同步范围。

3. PLM对接项目管理工具后,如何判断研发和制造协同真的改善了?

很多系统上线后,管理层只能看到任务数量和项目进度,却不知道研发变更是否真的减少了制造等待。我想知道除了按时交付率之外,还应该监测哪些指标,才能证明系统对试产、采购和质量协同产生了实际价值?

我在一次硬件产品导入项目中发现,系统上线后甘特图完成率从72%提升到89%,但试产延期并没有明显减少。后来追查才发现,项目团队把“任务完成”当成了协同结果,实际上关键图纸没有完成工艺确认,采购也没有拿到稳定版本。因此,评价PLM与项目管理工具的效果,不能只看任务是否关闭。

更有效的方法是建立从设计输出到制造结果的指标链。前端看需求和设计变更,中段看评审、验证和物料准备,后端看试产、质量问题和交付。指标必须能追溯到具体对象,例如某个BOM版本、某张图纸或某个变更单,而不是只做部门汇总。

指标计算方式观察意义 变更影响识别及时率规定时间内完成影响评估的变更数÷变更总数判断研发变更是否及时传递到制造 版本错配率发现引用错误版本的任务数÷抽查任务数判断系统是否真正解决数据一致性 试产前资料齐套率按节点完成图纸、BOM、工艺和检验资料的项目数÷试产项目数衡量研发输出能否被制造直接使用 变更导致的等待时长从变更发布到采购、工艺或生产确认的平均时间发现跨部门沟通瓶颈 重复录入工时各部门在两个系统重复维护同一信息的时间衡量集成带来的真实效率收益 在上述项目中,团队把“试产前资料齐套率”作为核心指标。

上线前只有61%的试产批次能在计划节点前拿齐资料,三个月后提升到84%;更重要的是,因版本错误造成的现场停等从每月约18小时降到7小时。这个结果比单看项目按时率更能说明系统是否改善了研发制造衔接。我还建议保留一组反向指标,例如接口失败次数、人工对账次数、无效提醒数量和被迫绕过系统的任务数。

如果业务人员为了赶进度重新使用表格和即时通讯工具,表面上的系统活跃度可能很高,实际协同质量却在下降。

4. 2026年采购能对接PLM的项目管理工具,如何做试点和成本判断?

我们不想一开始就为全公司采购一套复杂系统,计划先在一个新产品项目中试用。但供应商报价除了软件许可,还有接口开发、数据清洗、实施和后续维护费用,我应该如何设计试点,才能判断最终投入是否值得?

我建议把试点设计成“一个产品、一个完整变更周期、三个关键角色”的最小闭环,而不是让几十个人同时试用所有功能。产品最好包含结构件、电子件和软件版本,角色至少包括研发负责人、制造或工艺负责人、项目经理。这样才能检验跨专业协作,而不是只验证任务看板是否好用。我实际做评估时,会把试点拆成四个阶段。

第一阶段用三到五天完成对象盘点,确认需求、BOM、图纸、变更单和项目任务的对应关系。第二阶段用一周完成接口和权限配置。第三阶段运行四到六周,至少经历一次设计变更、一次评审和一次试产资料准备。第四阶段用一周复盘指标、用户反馈和异常记录。

成本项目需要核算的内容容易漏算的部分 软件费用用户数、模块数、环境数量和服务期限外部协作方、只读用户和测试环境费用 集成费用接口开发、字段映射、消息机制和权限适配异常重试、日志查询和人工补偿功能 数据治理费用编码清洗、历史版本处理和重复对象合并旧项目附件、失效BOM和人员权限清理 实施运维费用培训、上线支持、升级和问题响应业务规则变化后的二次配置 试点验收不应使用“用户觉得不错”这种模糊标准。

我会提前设置硬指标,例如关键对象匹配准确率不低于99%,接口失败后可追踪率达到100%,设计变更触发项目任务的平均时间不超过10分钟,试产资料齐套率提升至少15个百分点,项目成员重复录入时间减少30%以上。成本判断可以采用三年总拥有成本,而不是只比较第一年报价。

计算公式可以简化为:三年总成本等于许可与订阅费用、首次实施费用、接口开发费用、数据治理费用、每年运维费用之和;收益则包括减少的重复录入工时、减少的版本错误损失、缩短的变更响应时间和降低的延期风险。

如果供应商拒绝在试点中展示失败重试、权限隔离、历史版本和异常对账,或者只愿意用准备好的演示数据,不愿意接入一条真实业务链,我会把它列为高风险候选。对于这类系统,能否透明地暴露问题,往往比演示时能展示多少功能更能预测上线后的可靠性。

读者评论

彭景行

文章把“有 API”和“真正能用”区分开了,这点很实际。同步 BOM 版本却不生成验证、采购和工艺任务,确实容易造成系统显示完成、现场还在返工。

姜星宇

对 NPI 团队来说,设计冻结、试产验证和量产放行分开管理很有必要。尤其是把批次影响、质量问题和版本切换纳入项目看板,比单纯看任务完成率更有参考价值。

孙宇轩

天验证的思路比较可执行,建议再补充接口失败重试、权限配置和历史数据迁移的验收标准。很多项目不是连不上,而是异常发生后没人负责处理。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/54229

(0)
飞飞飞飞
生活消费行业瀑布管理工具哪个好用?2026年主流产品对比与选型建议
上一篇 2026年9月1日 下午2:44
多项目集产品管理软件哪个更靠谱?2026年选型指南与测评
下一篇 2026年9月1日 下午2:44

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
