团队看板最常见的失败,不是卡片少了一个字段,而是卡片从“进行中”挂到“进行中”两周,没人知道它在等评审、等需求澄清,还是根本没有人手接手。看板管理真正要解决的,不是把任务摆得更整齐,而是让工作流、等待和改进动作都看得见。本文从流程设计、指标口径、数据复盘到工具取舍,给出一套可试行的落地方法;文中的团队数据均为情景模拟,用于展示分析方式,不代表行业基准或真实企业成效。
一、先给结论:看板不是任务墙,而是团队的流程诊断工具
1. 先看工作如何流动,再看任务有多少
我判断一个团队看板是否真正发挥作用,不先看颜色、泳道或卡片模板,而看团队能不能回答三个问题:工作从哪里进入,在哪些环节等待,什么条件下算完成。如果这三个问题说不清,看板大概率只是任务清单的可视化版本。
一张有效的看板至少要连接四件事:真实工作流、明确的状态规则、可解释的数据口径,以及有人负责的改进行动。少了其中任何一环,团队都可能“看见了数据”,却依旧不知道该改变什么。
2. 数据的价值不在于报告,而在于下一步行动
比如“评审阶段积压了 12 张卡片”只是现象。团队还需要继续确认:这些卡片是在等固定评审会,还是评审人同时承担了其他工作?任务是否因为准入条件不清,反复退回?只有把数字转成可验证的问题,数据分析才进入管理,而不是停留在周报里。
我的核心判断是:看板管理的闭环不是“展示,汇报”,而是“观察,提出假设,做小规模调整,回看结果”。指标只是定位线索,不是绩效结论;工具只是承载流程的界面,不会自动替团队消除等待。
3. 先建立最小可用版本,别一开始追求大而全
对于刚开始使用看板的团队,我建议先只做三件事:画出实际工作阶段,统一状态的进入和退出条件,选两到四个能辅助决策的指标。跑过一到两个复盘周期后,再判断是否需要增加字段、泳道或分析图表。
看板一旦需要成员花很多时间维护,却不能帮助他们更快发现阻塞、协调优先级或改善交付,就应该重新审视设计。维护成本本身也是看板是否有效的一项信号。
二、先还原真实场景:从“任务很多”追问到“工作卡在哪里”
1. 从团队抱怨里找出可观察的问题
看板项目常常从一句模糊抱怨开始:“最近交付慢了”“大家都很忙”“需求总在变”。这些话能提示问题方向,却不能直接作为分析结论。落地时要把抱怨改写成可以观察的工作现象,例如“进入评审后等待超过三天的任务变多了”,或者“每周新进入的工作持续多于团队完成量”。
我会先请团队挑一个具体流程,而不是尝试把所有部门、所有任务一次性放进同一张板。产品需求、客户服务请求、内部审批和缺陷修复,通常有不同的进入条件、等待原因与完成定义;强行套用同一组阶段,容易把真实差异抹平。
2. 把卡片的状态和工作的状态分开看
卡片显示“处理中”,并不意味着任务正在被处理。它也可能在等外部反馈、等环境、等审批,或因为优先级变化被搁置。若团队只更新阶段名称,不标记阻塞原因,就会把“正在流动”和“名义上没有结束”混为一谈。
一个简单的改进,是在阶段之外用轻量标签标出等待原因,例如“待需求方确认”“待评审”“依赖外部系统”。标签应服务于问题分类,不要把每个个案都变成一种新状态,否则流程会变得难读、难统计。
3. 先问决策问题,再决定是否收集字段
每增加一个字段,我都会追问它将支持什么决定。如果负责人字段能帮助团队快速找到协调对象,它可能有价值;如果填报一个复杂分类,却没人查看、没人据此采取行动,它只是在增加录入成本。
实际搭建时,可以先用纸面流程或简单表格验证字段,再配置到工具里。这个顺序看起来不够“数字化”,但能避免团队把错误的流程设计固化成系统规则,之后还要花更多时间迁移和解释。
| 先观察的现象 | 不应直接下的结论 | 下一步要核实的事实 |
|---|---|---|
| 评审阶段卡片增加 | 评审人效率低 | 评审等待时长、评审容量、退回比例和准入条件 |
| 完成数量一周下降 | 团队产能变差 | 任务类型、任务规模、假期影响、紧急插单与统计口径 |
| 进行中卡片很多 | 成员执行力不足 | 在制品数量、任务年龄、依赖关系和切换频率 |
| 周期时间拉长 | 所有环节都变慢 | 等待时间与实际处理时间分别发生了什么变化 |
4. 让流程定义从团队共识开始
阶段名称应当尽量使用团队日常能理解的词,而不是照抄某种方法模板。比如“待评审”要说明任务已经满足哪些准备条件;“完成”要说清楚是否还包含验收、发布或客户确认。成员对同一个词有不同解释,后续所有统计都会变得不可靠。
我建议在每个阶段旁边写一句“进入条件”和一句“退出条件”。如果一句话都写不清,通常说明流程边界还没有谈妥,不适合先拿这个阶段的数据做管理判断。
三、拆解常见误区:看板上线后仍然忙乱,通常不是因为图表不够多
1. 把任务卡片当成看板的全部
卡片告诉团队“有哪些工作”,但不一定告诉团队“工作如何通过系统流动”。如果所有工作都只出现在“待办、进行中、完成”三列里,团队可能看不到需求澄清、评审、测试、审批等实际等待点。列太少会隐藏流程,列太多又会让更新变得繁琐。
解决办法不是追求最细的流程图,而是找出能够影响管理决定的边界。若某个阶段经常积压、需要不同角色处理,或存在明确的等待条件,它可能值得单独呈现;若某个阶段从不改变行动选择,未必需要独立占一列。
2. 把平均周期时间当成完整答案
平均值很容易被少数极慢任务拉高,也可能掩盖多数工作其实按时完成的事实。我会同时看中位数、分布和异常任务的原因。若团队只有少量样本,或任务类型差异很大,就更要避免把平均值解释成稳定的团队表现。
例如同一团队既处理两小时的小修复,也承担数周的跨部门需求,直接把它们放在一个周期时间平均值里,比较结果往往不公平。可以先按工作类型分组,或选择定义更一致的一类工作来观察。
3. 用吞吐量排名,诱导团队拆小任务
吞吐量是某个时间段完成的工作项数量,适合观察团队交付节奏,却不是天然公平的个人效率指标。如果将完成数量直接用于个人比较,成员可能倾向于拆分任务、选择更容易完成的工作,或者推迟记录复杂事项。
吞吐量必须结合任务范围、工作类型、质量和需求变化来读。它能回答“这个团队近期完成了多少项”,不能单独回答“谁贡献最大”或“团队是不是更有效率”。
4. 把在制品限制写成固定数字
在制品限制(WIP limit)用于提醒团队,不要让太多工作同时占用注意力。它不是所有团队都应该照抄的标准数值,也不应为了遵守数字而隐藏真实的紧急工作。
限制过宽,可能无法帮助团队暴露分散与排队;限制过窄,则可能让必要的并行工作无法推进。更稳妥的做法,是从当前工作状态出发设一个可讨论的试行值,观察阻塞、交接和完成节奏,再决定调整,而不是把数字当成管理命令。
5. 把看板数据直接用于个人问责
一张卡片停留很久,可能是需求方迟迟没有反馈,也可能是系统依赖、审批节奏或工作优先级变化。只看负责人和卡片年龄就归因于个人,容易惩罚承担复杂任务的人,也会让成员不愿暴露阻塞。
看板数据更适合先检查工作系统,而不是先评价个体。如果确实需要讨论个人表现,应结合职责范围、任务背景和可控因素,不能把流程数据替代完整的管理判断。
6. 以为买到工具就完成了流程改进
工具能帮助团队记录、筛选和呈现工作,但它无法替团队决定优先级,也不能自动解决跨部门等待。若状态更新责任不清、临时插单没有规则、复盘没有后续负责人,换工具之后,这些问题往往只是换了一种界面继续存在。
因此,在选择平台之前先梳理工作规则;在上线之后用真实任务验证规则是否可执行。尤其是规模较大的团队,要把权限、数据治理、迁移、集成和培训成本一起纳入方案,而不是只看页面是否顺手。
四、建立专业判断逻辑:指标要围绕决策,不要围绕报表
1. 先定义指标,再讨论趋势
每个指标至少要写清楚名称、计算口径、数据范围和使用目的。同一个“周期时间”,有人可能从任务创建算到完成,有人可能从开始处理算到完成;如果起点不一样,拿两组数字做比较没有意义。
| 指标 | 建议的定义方式 | 适合回答的问题 | 容易发生的误读 |
|---|---|---|---|
| 交付时间(Lead time) | 从工作请求进入约定范围,到完成定义达成的时间 | 提出请求后通常要等多久 | 把尚未进入团队承诺范围的排队时间遗漏 |
| 周期时间(Cycle time) | 从开始处理,到满足完成条件的时间 | 进入执行后工作流动得怎样 | 不同团队把“开始处理”定义成不同节点 |
| 吞吐量(Throughput) | 固定时间窗内完成的工作项数量 | 团队近期完成节奏有何变化 | 任务大小、类型差异被忽略 |
| 在制品数量(WIP) | 某一时点处于开始后、完成前状态的工作项数量 | 团队同时推进多少工作 | 未标记的等待任务没有被计入 |
| 任务年龄 | 当前未完成任务从进入约定起点到当前的时长 | 哪些未完成工作需要优先查看 | 把年龄较大等同于负责人失职 |
2. 用“现象,假设,验证”读数据
当某阶段积压时,我建议团队按三个层次讨论。第一层是现象:哪些任务变多、在哪个时间范围发生。第二层是可能原因:容量不足、准入条件不清、外部依赖增加,还是工作优先级频繁变化。第三层是验证方式:查看等待原因、任务历史或相关角色的实际工作安排。
不要从一张图直接跳到结论。图表适合帮助团队找到值得调查的地方,访谈、任务记录和流程观察则帮助确认发生了什么。原因没有确认之前,宜把判断称作“假设”,而不是“根因”。
3. 先看过程指标,再谈结果变化
如果团队发现交付时间变长,可以先检查在制品、等待时间、返工和优先级变动,而不是立刻要求大家加快处理。结果指标告诉我们发生了什么,过程指标帮助我们缩小原因范围,行动记录则用来确认团队究竟改变了什么。
例如,团队减少同时启动的工作后,如果等待评审的数量下降,但完成数量短期没有增长,不代表调整一定失败。可能是样本不足、需求量本来就较低,或瓶颈从一个阶段转移到了另一个阶段。要结合观察周期和工作条件解释。
4. 给每个指标设定使用边界
同一个指标可以帮助团队发现趋势,也可能被错误地用于绩效排名。我的做法是把“适合用来做什么”和“不适合单独用来做什么”一起写进指标说明。这样能减少指标被拿去回答它本来回答不了的问题。
需要特别谨慎的场景包括:样本量很小、流程刚改过、工作类型差异明显、数据录入不完整,以及团队正在处理重大突发任务。遇到这些情况,先补足上下文,再决定是否比较周期或吞吐量。
五、用案例走完整条链:从卡片积压到可验证的改进
1. 案例口径:一支十二人产品交付团队的模拟样本
下面是一组为了展示分析方法而构造的情景数据:团队共 12 人,观察一个包含“需求澄清、处理中、待评审、已完成”的工作流,连续观察 8 周,记录 86 项完成工作。数据不是来自真实企业,也不代表行业平均值或目标值。
这个案例中,团队最初反馈“最近交付慢了”。我不会马上建议加人或提高个人完成量,而是先检查不同阶段的排队、等待时长和任务变化记录。假设观察发现,待评审阶段持续积压,且不少卡片的等待原因是评审容量集中在每周一次会议。
这里需要强调:积压与会议节奏同时出现,不足以证明会议就是唯一原因。下一步应抽取任务历史,确认卡片进入评审的时间、实际评审时间、退回原因,以及评审人是否还有其他并行职责。

2. 先拆开交付时间和处理时间

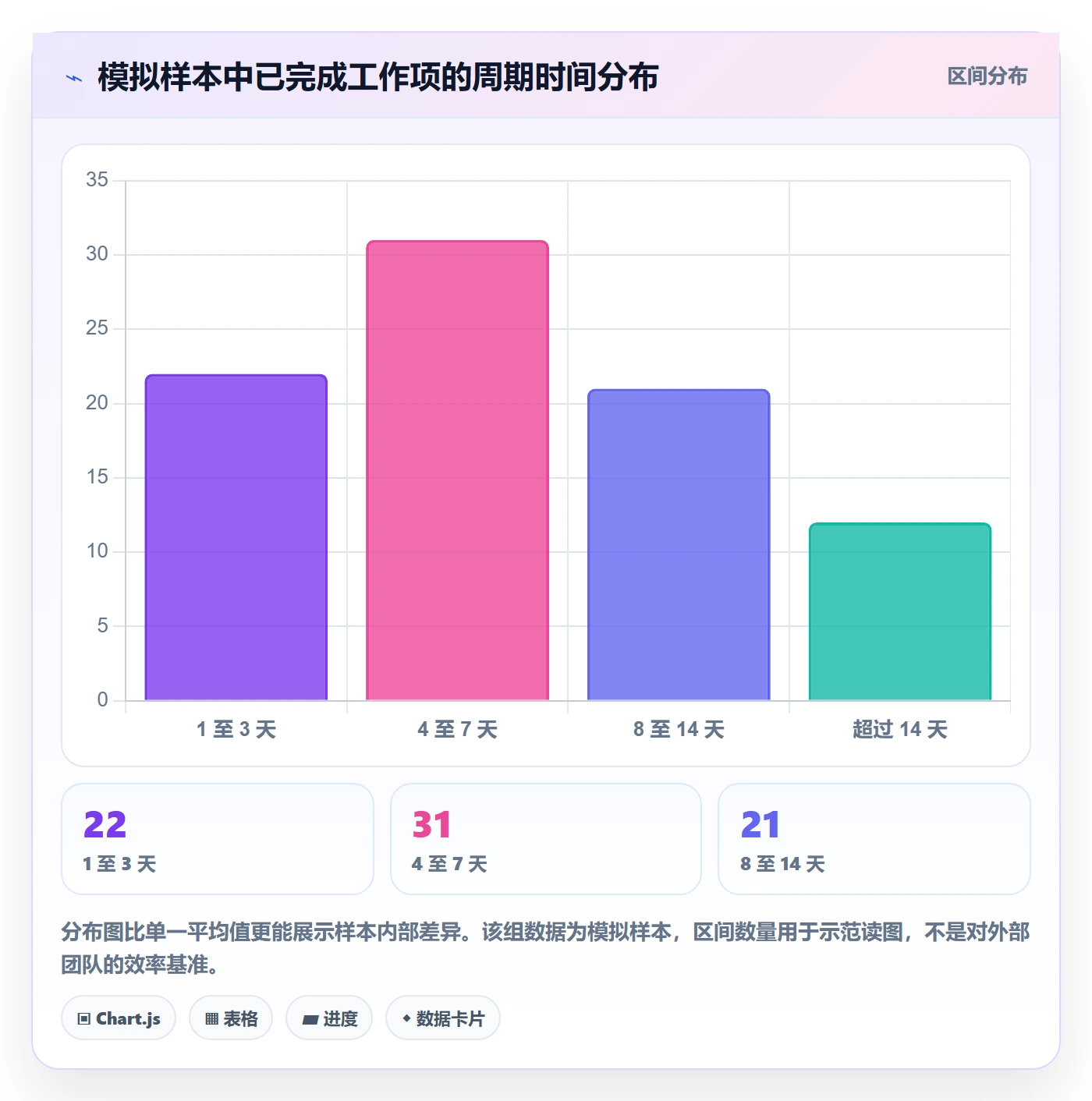

模拟数据中,团队可以把请求进入到完成的交付时间,与开始处理到完成的周期时间分开看。若交付时间较长而周期时间相对稳定,问题可能更多发生在开始处理之前的排队;若周期时间也持续变长,则还要检查处理过程中的等待、返工和依赖。
中位数适合描述“典型任务”的时长,但仍不能替代分布。比如少数任务跨越多个团队、经历多轮确认,它们可能构成长尾。单独展示中位数可能看起来稳定,却让长时间未交付的任务不够显眼。

3. 提出一个可以被证伪的改进假设
在这个模拟案例里,团队没有把目标写成“加快评审”,而是提出更具体的假设:如果评审不再完全集中于每周一次会议,且进入评审前的材料完整性得到确认,待评审等待可能缩短,同时退回比例不应明显上升。
接下来可以选择一个短周期试行:安排固定的轻量评审时段,定义进入评审的最低信息要求,并记录每项工作进入评审、完成评审、被退回的时间与原因。这样团队既能观察等待,也能防止为了追求速度而牺牲质量。
4. 同时看改善结果与潜在代价
下面继续使用情景模拟数据展示一种评估方式:试行前后各观察四周。假设周期时间中位数从 8.2 天变为 6.4 天,超过 7 天未完成的在制品从 9 项变为 5 项,退回比例从 16% 变为 14%。这组变化可以支持继续观察,但不能单独证明流程调整造成了全部变化。
正式复盘时还应检查需求量、任务类型、团队人员安排、紧急插单和假期等背景。若试行后恰好遇到低需求周,完成时间缩短可能与流程无关;若工作难度下降,吞吐量增加也未必意味着系统稳定性提升。

5. 记录没有改善的结果,同样有价值
若评审等待缩短了,但周期时间没有变化,可能说明瓶颈转移到了其他阶段;若周期时间缩短而退回增加,则需要检查评审是否过于仓促;若指标没有明显变化,也可能说明假设不成立,或行动执行不稳定。
复盘不是替行动找成功证据,而是决定下一步保留、修改还是撤回。把未达到预期的结果写下来,能避免团队反复试验同一条无效路径,也能让后续的管理判断更诚实。
六、形成落地清单:从流程启动到数据复盘逐项检查
1. 启动前:明确范围和需要做出的决定
启动前不要先问“用哪种模板”,而要先说清楚本次看板要改善什么。范围越具体,后面的字段与指标越容易取舍。若目标只是让跨角色任务状态可见,没必要一开始就做复杂的预测分析。
- □ 明确本次看板服务的团队、工作类型和流程边界。
- □ 用一句话描述要解决的问题,避免只写“提升效率”或“加强协作”。
- □ 指定看板使用者,以及哪些角色需要查看、更新或做出决定。
- □ 记录现有流程中的主要等待、返工和交接环节。
- □ 约定试行范围与回顾时间,避免未经验证就全组织推广。
2. 设计时:把流程、字段和规则讲清楚
设计阶段的重点不是把所有信息放进卡片,而是保证成员能一致地判断任务当前处于什么状态。字段一旦越堆越多,应回到使用目的,检查哪些信息真的影响优先级、协调或复盘。
- □ 阶段名称来自真实工作路径,不是照抄通用模板。
- □ 每个关键阶段都有明确的进入条件与退出条件。
- □ 卡片字段足以识别工作、负责人、优先级和阻塞,不做无目的采集。
- □ 对阻塞、紧急插单、返工和外部依赖设定一致的记录方式。
- □ 明确谁负责更新状态、何时更新,以及遗漏时如何补录。
- □ 讨论是否需要在制品限制,并将其作为试行规则而非固定标准。
3. 分析时:先守住指标口径与解释边界
指标口径不一致时,团队争论的往往不是工作本身,而是数字怎么算出来的。可以把指标说明直接放在复盘页面或数据字典里,让每次讨论建立在同一套定义上。
- □ 写明交付时间、周期时间、吞吐量和在制品的起止点与统计范围。
- □ 记录观察周期、样本数量、工作类型及流程变更。
- □ 对小样本、长尾任务和缺失数据进行标注,不用单一数字下结论。
- □ 分开观察等待时间、处理时间和返工,不把它们混为“效率”。
- □ 不将团队流程指标直接转化为个人排名或单一绩效判断。
4. 复盘时:每个发现都要连接一个行动
复盘会议不需要逐条念完所有图表。更有效的方式是选出一个有证据支持、团队有能力影响的问题,写下假设和下一步。行动要小到足以试验,也要明确谁负责、何时回看。
- □ 先描述现象,再列可能原因,不把推测说成根因。
- □ 每轮优先验证一个主要假设,避免同时改动多个流程变量。
- □ 每个行动有负责人、开始时间、观察周期和回看指标。
- □ 同时记录预期收益、潜在风险与可能的副作用。
- □ 回看时决定继续、调整或撤回,并留下判断依据。
5. 每月检查看板本身是否还值得维护
看板运行一段时间后,管理者还要检查它有没有变成一套额外的行政工作。字段长期无人查看、状态从不更新、复盘一直没有行动,都是需要重新设计的信号。
- □ 成员是否能在合理时间内更新任务,而不是重复录入多个系统?
- □ 当前图表是否帮助团队做出明确决定?
- □ 流程变化后,阶段与指标定义是否同步更新?
- □ 是否存在长期搁置但没人认领的规则、字段或报表?
- □ 看板是否让阻塞更容易被提出,而不是让成员害怕暴露问题?
七、按不同情况选择行动:团队阶段不同,落地方式也应不同
1. 新团队或流程刚建立:先用简单阶段验证工作路径
新团队通常缺少稳定的历史数据,最重要的是建立共同语言。可以先用少数主要阶段、明确的完成定义和人工复盘起步,不必一开始就追求精细预测或多维报表。先记录实际发生的等待和返工,再逐步补充需要的信息。
此时不宜给团队设定过于精确的产能目标。流程还在变化,早期数据更适合发现分类遗漏、工作入口不清和交接问题,不适合作为稳定基线。
2. 工作多、并行事项多:优先管理启动数量和阻塞
如果团队成员经常在多个任务之间切换,或许多卡片都处于“进行中”,可以先观察在制品数量、任务年龄与阻塞原因。目标不是把所有任务一刀切地暂停,而是让团队看清正在推进什么、哪些工作需要协作解阻。
在制品限制可以从较温和的试行规则开始,比如先限制某个瓶颈阶段的并行任务,并观察是否减少排队。团队应保留紧急事项的处理方式,避免大家为了满足限制而在系统外偷偷开启工作。
3. 跨团队依赖明显:优先把交接等待暴露出来
跨部门流程的延迟,经常发生在团队责任边界之间。只看单个小组的完成时间,可能会误以为本组效率良好,却忽略整个请求在外部等待了很久。此时应明确请求进入系统的时间、转交时间、等待对象和交付定义。
如果多个团队共用一张看板,要谨慎设计权限、状态责任和统一定义。若各团队的流程并不相同,可以先保留各自必要的阶段,再建立少数共同指标,而不是强求所有人使用完全一致的工作流。
4. 数据积累较少:先做记录质量与案例抽样
刚开始记录时,不要急着用少量数据做趋势预测。先抽样检查任务时间戳、状态更新和完成定义是否可信,再用具体任务复盘为什么等待。若数据完整性不足,先修正记录方式,通常比多加一张图更有价值。
小样本阶段可以将图表标注为“方向性观察”,把结论写成待验证假设。等流程口径稳定、样本覆盖更多常见工作类型后,再考虑横向比较或设定长期参考区间。
5. 已经有成熟看板:重点检验它是否促进持续改进
如果团队已经使用看板一段时间,下一步不一定是增加更多指标。可以回看过去几个复盘周期:哪些行动真正执行了,哪些问题反复出现,哪些指标只是被展示却没有影响决定。如果看板不能推动行动,可能需要调整复盘机制,而不是换一套更复杂的仪表盘。
还可以挑选一个近期真实案例,追踪从工作进入到完成的完整记录,检查状态变化是否准确反映等待、转交和返工。单个案例不能代表整体,但常能快速发现流程定义与实际工作不一致的地方。
八、工具与管理取舍:先选能承载流程的方案,再评估规模化成本
1. 小团队与大组织需要解决的不是同一类问题
小团队可能更看重快速开始、低维护成本和成员容易理解;中大型组织通常还要考虑多团队协作、权限边界、审计要求、数据治理、系统集成和部署方式。工具选择应由实际约束决定,而不是仅比较功能清单的长短。
如果组织规模达到百人以上,或多个部门共享流程,建议把试点、迁移与治理一并纳入评估:谁维护状态定义,谁决定全局字段,团队差异如何保留,历史数据如何处理,跨团队报告如何避免口径冲突。
2. 评估平台时,检查流程承载能力而不是只看演示界面
若团队正在评估 PingCode,可以把其面向中大型企业及 100 人以上组织的适用场景、私有化部署和 Jira 平滑迁移能力纳入候选项的核验清单。实际选择前,仍应通过产品演示、试点或合同条款确认版本范围、迁移内容、权限能力、集成方式与支持边界;“适合大型组织”不等于适合每一种组织结构。
迁移时,不能只搬任务卡片。至少要核对工作流状态、字段映射、历史记录、附件、用户权限、自动化规则和报表口径。某些旧字段可能从未被使用,迁移前正好可以清理;但需要审计或追溯的记录,应先确认迁移方案不会造成信息缺失。
把某个平台称作“唯一选择”通常没有帮助。更专业的做法,是先列出不能妥协的条件,再比较试点结果、实施成本、迁移风险和长期维护能力。组织对国产化、私有化或数据驻留有要求时,这些应作为采购与安全评估条件逐项核实,而不是只凭宣传语作判断。
3. 看板平台选型的取舍表
| 评估维度 | 简单方案的优势 | 复杂平台的价值 | 需要付出的成本 |
|---|---|---|---|
| 启动速度 | 团队可以快速验证阶段和字段 | 能支持更复杂的流程配置与协作 | 配置与培训时间可能增加 |
| 权限与治理 | 管理规则少,日常调整灵活 | 适合多团队分权、统一标准与审计需求 | 权限设计和治理责任更复杂 |
| 历史迁移 | 数据少时可人工清理后重建 | 可评估批量迁移与组织级衔接能力 | 映射、验证、回滚和用户沟通都需要计划 |
| 数据分析 | 少量核心指标便于团队理解 | 有机会统一多团队视图和分析口径 | 指标治理不当会产生大量低价值报表 |
| 部署要求 | 管理负担相对简单 | 可按组织要求评估部署与数据控制方式 | 部署、运维、安全审查与升级策略需核实 |
4. 用小范围试点降低工具决策风险
工具演示只能说明功能存在,不能证明团队用得顺。试点可以选择一个代表性团队和一条真实工作流,覆盖正常任务、插单、阻塞、跨团队依赖和迁移数据等场景。试点成功的标准应提前设定,例如状态更新是否可持续、关键数据是否可追溯、复盘是否能形成行动。
不要只以“大家喜欢界面”作为上线依据,也不要只用一次迁移演示判断复杂数据一定能顺利切换。组织级决策还要核对运维责任、权限边界、培训成本和异常处理方式。工具选型最终要服务于团队的工作流,而不是反过来要求团队为了产品界面扭曲工作。
九、结语:让看板持续回答一个更好的问题
1. 从“工作完成了多少”转向“工作为什么这样流动”
看板管理方法的价值,不在于看板上有多少列、多少张卡片,也不在于报表能展示多少指标。它的价值在于团队逐渐能够解释:工作从哪里进入,等待集中在哪里,哪种改变值得试验,以及试验之后发生了什么。
如果你准备开始,可以先选一条真实工作流,写清阶段定义,统一两三个关键指标,再安排固定复盘。不要同时改动太多规则,也不要把第一次数据波动当成结论。先让问题可见,再让行动可追踪,最后再判断是否扩展到更多团队。
2. 下一步行动:用一页清单启动第一次复盘
第一次复盘只需带上四类信息:看板阶段和定义、当前积压与阻塞、指标口径、一个待验证的改进假设。会后明确负责人、观察周期和回看时间。团队不必先得到完美数据,重要的是把观察、行动与验证连起来。
看板不是替团队做决定,而是让决定建立在更完整的工作事实之上。当成员能在不互相指责的前提下讨论等待、负荷和质量,并持续验证小幅改进,看板才从一面状态墙,变成真正可用的管理工具。
常见问题解答(FAQ)
1. 团队实施看板时,应该先从哪些步骤开始?
我第一次推动团队用看板时,最担心的是把原有流程一下子改得太复杂,大家最后只是在维护卡片。尤其是跨职能团队,需求、开发、测试的交接方式本来就不一样。
先选一个边界清晰的团队和一条端到端工作流,和成员一起列出实际步骤、进入条件及完成标准,再把在办事项可视化。试运行两周,记录卡片停滞和频繁返工的位置,再调整列与规则;不要一开始就照搬其他团队的流程。
2. 看板数据分析优先看哪些指标?
我想用数据判断团队究竟是交付变慢了,还是只是任务变多了,但不同报表里的指标名称常常不一致。做月度复盘时,我也不确定应该比较周期时间、吞吐量还是在制品数量。
先统一口径:周期时间是事项从开始处理到完成的时长,吞吐量是固定时间段内完成的事项数,在制品是当前已开始但未完成的事项数。至少连续记录四周,并按工作类型分组;用周期时间的中位数观察典型交付速度,用吞吐量看交付节奏,用在制品变化定位积压,避免只凭单周数据下结论。
3. 看板上出现任务堆积,怎么判断瓶颈在哪里?
我遇到过开发列看起来很满,但真正拖慢交付的其实是等待评审或测试环境。只看每列卡片数量,很容易把局部拥堵误判成个人效率问题。
在看板上标出等待状态和阻塞原因,并记录每张卡在各阶段的停留时间。若某列连续多个复盘周期在制品增加、流出数量却偏低,且卡片停留时间明显长于相邻阶段,就优先检查该阶段的容量、交接条件和外部依赖;先做小范围调整,再比较调整前后的周期时间与完成量。
4. 团队怎样设置在制品限制,才不会影响紧急任务?
我担心给各列设定上限后,突发缺陷或高优先级需求会被挡在流程外;但如果不设限制,大家又容易同时开很多任务。实际操作时,怎样找到可执行的平衡点?
先按阶段统计正常工作负荷和阻塞情况,从当前常态在制品水平附近设一个试行上限,并明确紧急事项的进入条件及其占用名额。每周查看超限次数、被阻塞事项和完成量;若团队频繁突破上限,先查明是优先级规则不清还是瓶颈未解决,不要直接提高上限。
核心关键词
文章包含AI辅助创作:看板管理方法大全:实施团队看板数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540631
读者评论
我们团队试过把“待评审”单独列出来,确实比笼统的“进行中”更容易发现排队。不过阶段拆得太细后,大家更新卡片的负担也上来了,文中先试跑再决定是否加字段的建议比较实用。
周期时间和交付时间分开看很有帮助。我们有些需求在正式开工前就排了很久,只看执行阶段的数据会低估用户实际等待;但统计起点需要全员一致,否则跨团队比较还是容易失真。
认同不该用吞吐量给个人排名。实际工作里任务大小和临时插单差异很大,单看完成数量会鼓励拆小任务。比较好奇复盘时如何控制讨论范围,避免每次都追查原因,却没有明确的后续负责人和回看时间。
