资源负载最佳实践:实施团队人力资源计划协同管理,常见问题

实施团队做资源负载计划,最容易犯的错不是“算得不够细”,而是把每个人的可用工时都当成可交付工时:一张表显示团队下周还有 120 小时空闲,项目却仍然延期,因为这 120 小时分散在不同技能、不同日期和不同优先级上。资源计划真正要协同的,不是人头和工时,而是需求、能力、时间窗口与承诺之间的匹配关系。

一、先讲结论:资源负载计划不是排满日历,而是管理承诺

1. 资源负载要从“人有多忙”转向“交付是否可行”

我判断一份资源计划有没有用,通常不先看利用率,而先问四件事:需求是谁提出的,工作需要什么技能,什么时候必须完成,当前承诺是否已经得到相关负责人确认。只有这四个问题能对应到具体工作,负载数字才有决策价值。

“某位顾问本月负载 85%”本身不能说明项目能不能按期交付。剩余的 15% 可能被切成每天半小时,也可能与客户现场工作时间冲突;如果项目需要的技能是数据迁移,而这位顾问主要负责培训,空闲时间再多也不能直接填补缺口。

因此,资源负载的核心单位不是单纯的小时,而是“特定技能的人,在特定时间段,可用于特定优先级工作的有效容量”。管理动作要围绕这个单位展开:确认需求、校准容量、识别冲突、决定取舍、跟踪偏差。

2. 把利用率当作诊断信号,不要把它当作绩效目标

高利用率可以说明团队承担了大量工作,却不一定说明团队高效。若一个实施顾问连续几周接近满载,客户问题、内部协作、培训准备和突发返工就会挤到下班后处理。计划表看起来“没有闲人”,实际交付却缺少吸收变化的空间。

反过来,较低的计划负载也不自动等于资源浪费。团队可能在等待客户提供数据、等待环境开通,或者需要保留关键专家处理高风险问题。判断余量是否合理,要结合需求波动、工作复杂度和交付阶段,而不是只看一个百分比。

3. 先把三种容量分开,再讨论排期

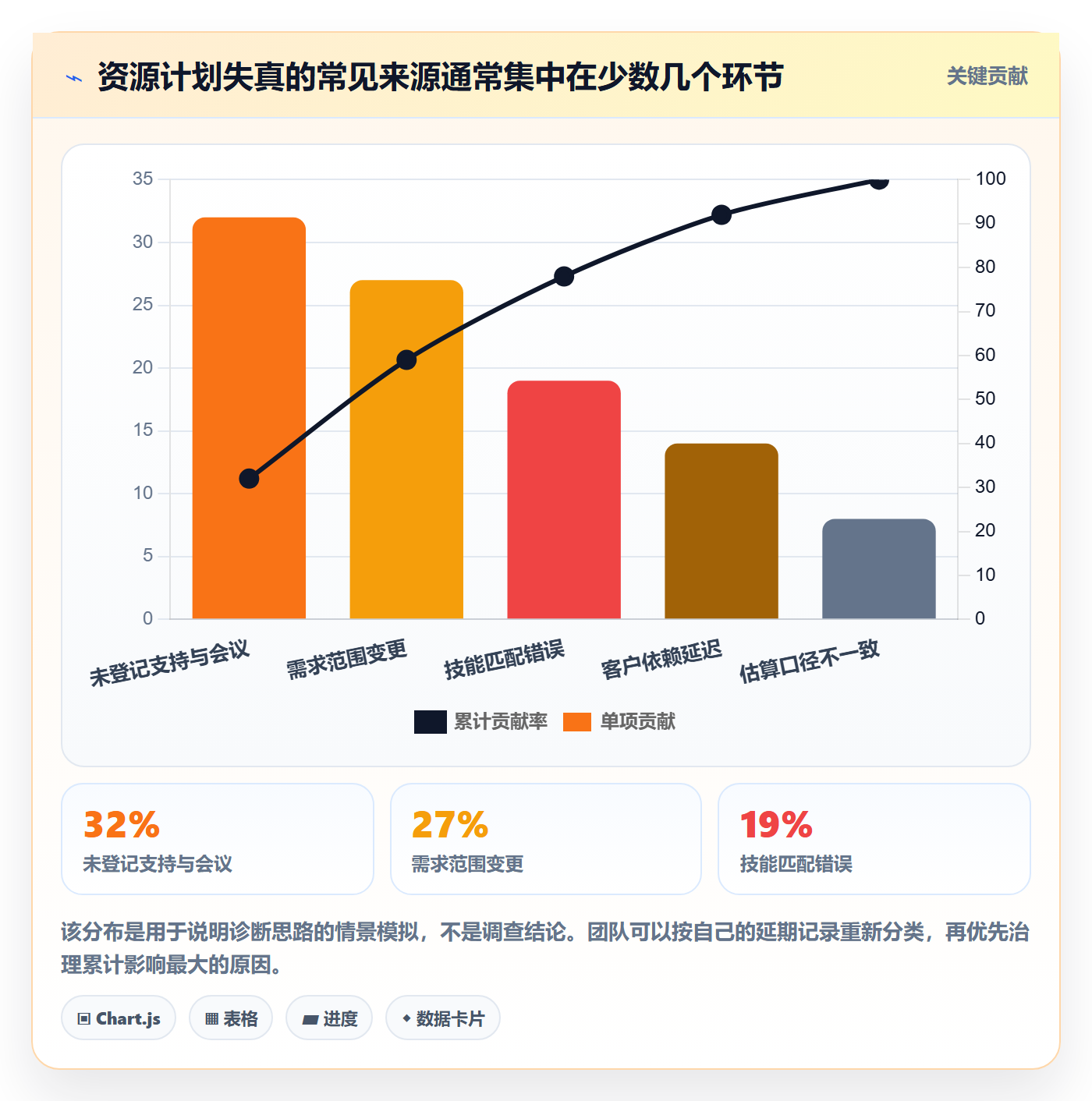

我建议把容量拆成合同容量、可计划容量和已承诺容量。合同容量是团队在某一周期内理论可投入的时间;可计划容量是在扣除休假、例会、培训、内部支持等固定占用之后,真正可以分配给项目的时间;已承诺容量则是已经经过负责人确认、需要履行的工作量。

三者混在一起,常见后果是把组织理论工时误当成项目可用工时,再把未确认的机会需求当成正式承诺。此时计划表即使计算准确,结论仍然错误。容量口径一致,是讨论资源冲突的前提。

资源负载最佳实践:实施团队人力资源计划协同管理,常见问题

二、背景和真实场景:实施团队为什么特别容易出现负载错觉

1. 实施工作不是同质工时的堆叠

实施团队的工作通常同时包含需求澄清、方案设计、环境准备、数据迁移、系统配置、测试、培训、上线支持和验收。不同阶段对能力的要求不同,同一个人一周内也可能在多个客户、多个项目之间切换。

这与流水线任务有明显区别。配置工作不一定能由培训人员替代;涉及客户数据的迁移任务也不能仅凭“有空”就交给不了解数据结构的人。资源计划如果只记录“张某 20 小时、李某 15 小时”,却不记录工作类型和所需能力,最后呈现的是一种精确的错觉。

2. 多项目并行会把小冲突放大成关键路径延误

假设一位架构顾问同时支持三个项目。每个项目都只申请他两小时,看起来总需求只有六小时;但三个项目都要求周三上午完成评审。问题不在总工时,而在同一时间窗口的不可兼容性。把周三上午的冲突平均摊到整周,会掩盖真正的排期风险。

实施团队还经常面对客户侧依赖:客户负责人临时改期、测试环境未准备好、关键数据晚到。若团队把所有工作都按理想日期排满,依赖一旦延迟,原计划就会连锁移动。之后各项目争抢同一批专家,团队只好通过加班来吸收计划缺口。

3. 管理者看到的“空闲”,可能只是信息没有进入计划

资源表显示某人下周有 30% 空闲,不代表这 30% 真能用于新项目。可能他正在处理尚未登记的客户支持,也可能项目经理没有更新任务日期,或团队把准备、复核、交接等工作习惯性排除在估算之外。

我在评审资源计划时,会把“没有记录的工作”看成一种风险,而不是空闲。对实施团队来说,支持请求、内部复核、方案讨论和客户沟通都是实实在在的容量消耗。只要这些工作长期存在,就应该按类型形成可观察的基线,而不是每次临时补进表里。

4. 规划周期要区分近期确定性与远期不确定性

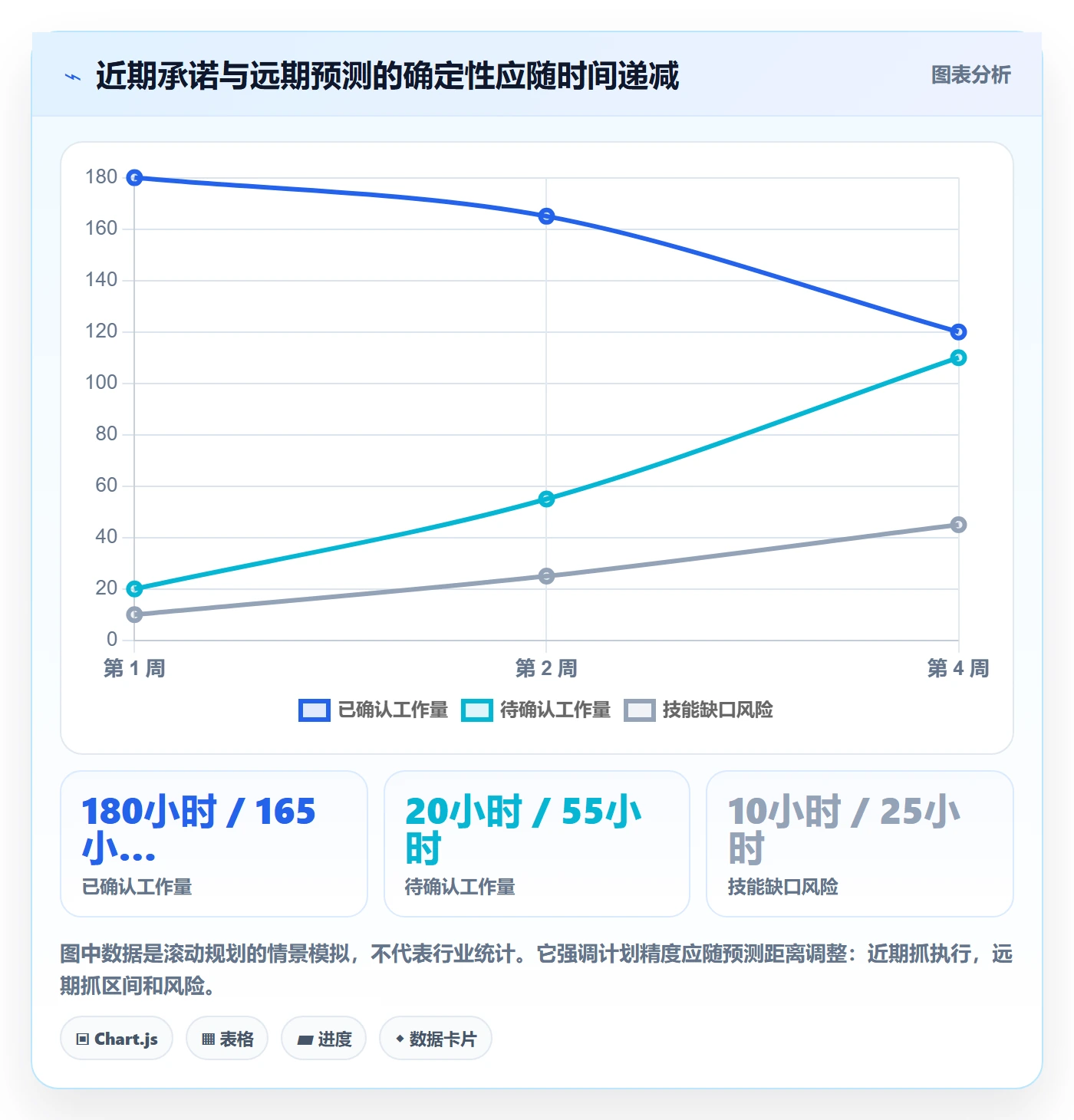

未来一周的任务通常可以细到负责人、日期和预计投入;未来一个季度的工作则会受到商机转化、客户准备度、合同范围和项目启动时间影响。把两者用同一精度管理,会导致团队花大量时间维护远期计划,却仍然无法准确预测近期开工冲突。

比较稳妥的做法是采用滚动计划:近期工作做详细确认,中期工作保留容量区间,远期工作记录需求概率和技能缺口。计划越远,越应该表达不确定性,而不是给出看似精确的小时数。

资源负载最佳实践:实施团队人力资源计划协同管理,常见问题

三、常见误区:为什么表格越来越细,交付却没有变稳

1. 用 100% 利用率证明团队没有浪费

把利用率设成统一目标,容易诱发两种行为:一是把会议、支持和返工藏到项目工时之外;二是为了填满空档,提前承诺尚未确认的需求。表格会变得漂亮,团队却失去处理变化的能力。

可用容量不是越接近满载越好。对客户计划变化频繁、关键技能集中在少数人的团队,应预留更多缓冲;对工作标准化、输入稳定且可替换性高的任务,才有条件提高计划密度。缓冲不是闲置,而是应对波动的生产能力。

2. 用人天总量掩盖技能瓶颈

一个项目需要 40 人天,并不意味着任意 40 人天都可以完成。可能其中 8 人天必须由具备特定经验的架构顾问承担,另有 10 人天要在客户现场完成,其余工作才适合由其他成员分担。

如果瓶颈只出现在某一种技能上,把团队整体负载平均化并不能解决问题。要进一步看技能供需、人员可替代性和交接成本。如果关键工作只有一名成员能做,计划表上的“有容量”其实是在掩盖单点风险。

3. 需求方报多少,资源团队就照单排多少

需求方通常最熟悉业务目标,但不一定能准确拆解工作量。项目负责人可能漏算客户协调、数据清洗、验收支持,也可能把理想流程估算成确定承诺。资源管理不能只负责收集数字,还要核对工作边界、交付条件和完成定义。

我会要求申请方说明“完成这项工作需要交付什么”,而不是只填投入小时。若没有明确成果,估算往往难以复核;若交付条件依赖客户,计划也应把依赖状态显式写出。

4. 把延期全部归因于执行不力

延期有时源于执行偏差,但也可能是工作范围扩大、客户依赖未满足、资源冲突未被发现,或者计划日期从未得到执行团队确认。只在事后追究个人责任,不能识别这些结构性原因,下一轮计划会重复同样的错误。

复盘时应区分“工作量估算偏差”“开始时间偏差”“技能匹配偏差”和“外部依赖偏差”。这几类偏差对应不同的改进动作:校准估算、改善排期、培养备份能力、调整客户协作机制。把它们统称为“执行问题”,相当于放弃诊断。

5. 计划只更新一次,之后靠会议口头同步

资源分配会改变,计划就必须保留变更轨迹。若会议上临时调整了负责人和日期,却没有更新统一记录,团队各自保存的表格很快会出现多个版本。到了冲突发生时,管理者无法确认哪个承诺有效。

工具本身不能自动解决协同问题,但统一记录可以降低信息分散的成本。以 PingCode 这类项目管理平台为例,团队可以评估是否将需求、任务、负责人、计划日期与实际进展放在可共同查看的管理空间中;具体功能与配置应以实际产品版本和组织流程为准。关键不在品牌,而在数据是否由责任人持续维护、决策是否能追溯。

6. 把预测数字当作个人绩效排名

预测是为了发现风险,不是为了证明某个人忙不忙。若成员担心低负载会影响评价,就可能把预计工时报高;若担心超期被问责,又可能减少风险说明。最终得到的是经过激励扭曲的数据,精度越来越差。

因此,负载数据的用途应与绩效考核明确区分。短期预测偏差可以用来改善估算和计划机制,不宜直接拿来做个人排名。对于管理者而言,诚实暴露冲突比表面满载更有价值。

资源负载最佳实践:实施团队人力资源计划协同管理,常见问题

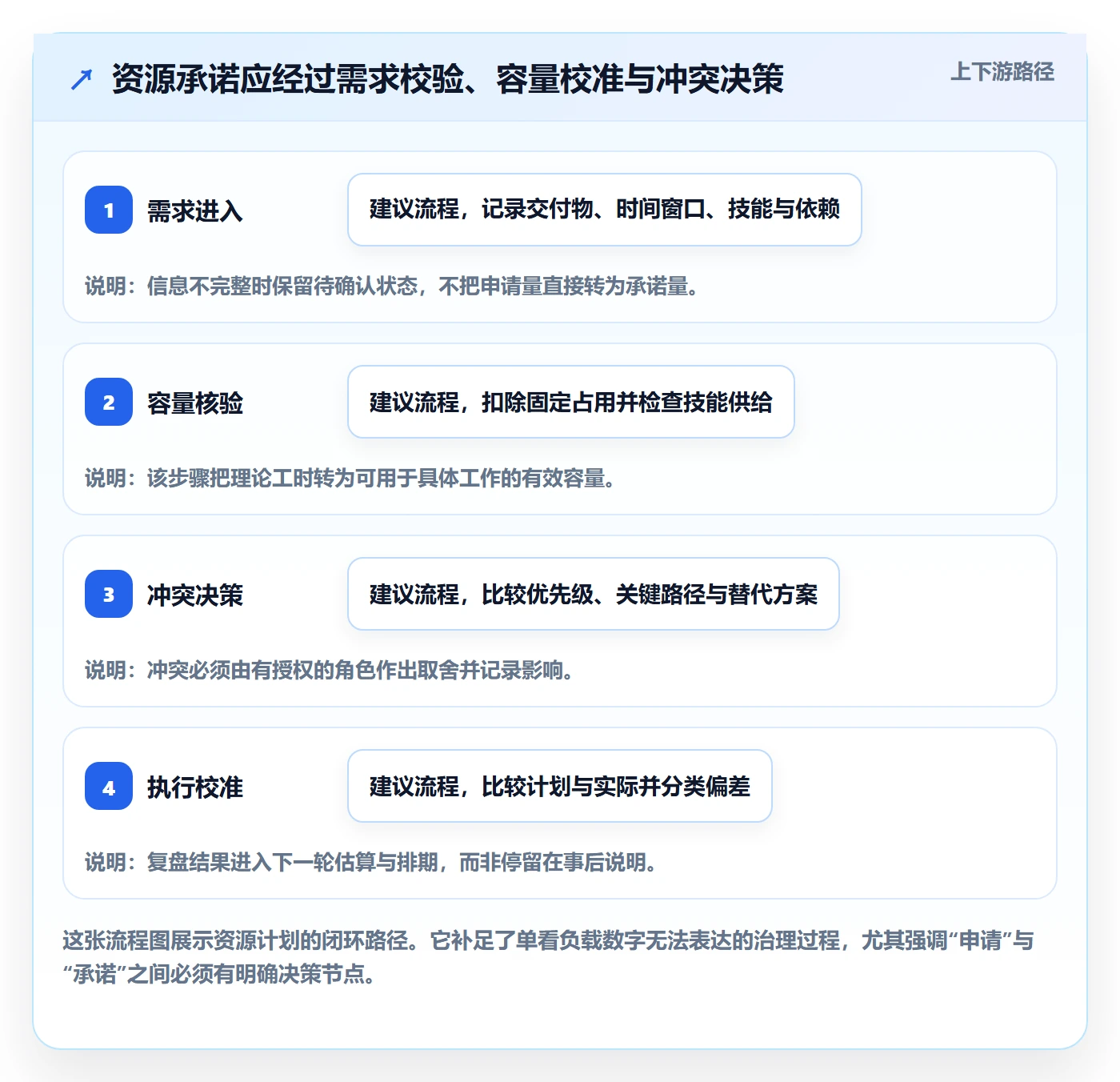

四、专业判断逻辑:从需求进入到资源承诺的六步闭环

1. 先定义工作请求的最小信息集

资源申请至少要包括工作名称、交付结果、预计开始与结束时间、所需技能、估算投入、优先级、依赖条件和需求确认人。缺少其中任何一项,都不一定要退回申请,但必须标记为待确认,而不能直接进入正式承诺。

工作颗粒度不宜过粗,也不宜细到每个十分钟动作。对实施团队来说,通常以能够明确负责人、交付物和检查点的任务作为计划单位。一个任务若跨越多个技能阶段,应拆成可分别估算和排期的工作包。

2. 用容量日历计算有效供给

容量日历应按人和时间段记录可用性,而不是只按月份汇总。节假日、休假、培训、固定例会、内部职责与已确认支持工作,都要按一致口径扣除。对兼职参与项目的人员,还应明确每周可投入的时间窗口。

管理者可以先采用简单公式:可计划容量=工作日理论工时-固定占用-已确认非项目工作。之后再按技能和时间匹配,计算有效容量。公式不必复杂,关键是团队都知道每个数字如何得出。

3. 按技能与时间窗口双重匹配

匹配时先判断工作是否需要特定技能,再检查拥有该技能的人是否在目标时间窗口可用。若技能可以通过培训或复核实现替代,应记录额外投入和风险;若不能替代,就要把它视作瓶颈资源,优先保护关键路径任务。

我不建议一开始就把所有成员做成极其复杂的技能矩阵。先识别真正影响项目交付的少数关键能力,例如方案设计、数据迁移、复杂配置或客户验收支持,再逐步补充。矩阵过细却无人维护,反而会制造虚假的精确感。

4. 同时检查负载总量、局部峰值和任务连续性

汇总负载只能说明总量是否可能超出容量;局部峰值能发现某周、某天或某个关键阶段的冲突;任务连续性则要检查工作是否被切得过碎,导致上下文切换和交接损耗。

一个成员每天上午和下午都被安排在不同客户项目中,即使总工时没有超限,也可能因频繁切换而降低产出。计划应给重要工作留出连续时段,并把跨项目会议集中安排,减少碎片化带来的隐性成本。

5. 按规则处理冲突,而不是按声音大小分配

当两个项目争抢同一位专家时,先看业务优先级、合同承诺、关键路径影响、延迟成本和替代方案,再由有授权的人作出决策。不能让最着急、最频繁催促的人自动获得资源,否则组织实际执行的是“谁的声音大,谁优先”。

冲突决策也要留下记录:为什么选择某项目,另一个项目会有什么影响,是否有缓解方案,谁负责通知相关方。透明的取舍比假装所有项目都能按原日期完成更能维护信任。

6. 用实际数据校准下一轮计划

周期结束后,把计划投入与实际投入、计划开始与实际开始、原定交付与实际交付进行对比。不要只追踪“偏差多少”,还要追踪偏差原因。如果某类工作连续多个周期低估,调整估算基线;如果偏差主要来自客户等待,就改善依赖管理,而不是简单提高工时。

数据积累到一定程度后,可以按工作类型形成范围,而不是只保留单一估算值。例如同类的数据迁移任务可能需要 12 至 20 小时,具体取决于数据质量和验证范围。区间比虚假的单点准确更适合风险决策。

资源负载最佳实践:实施团队人力资源计划协同管理,常见问题

五、案例与数据观察:一个十人实施小组如何识别“总量够、关键人不够”

1. 先说明案例口径,避免把示意数据包装成行业结论

下面是一个情景模拟案例,用来展示分析方法,不代表真实客户统计或行业平均水平。假设某实施小组有 10 名成员,计划未来两周支持 4 个并行项目。按每人每周 40 小时计算,两周理论容量为 800 小时。

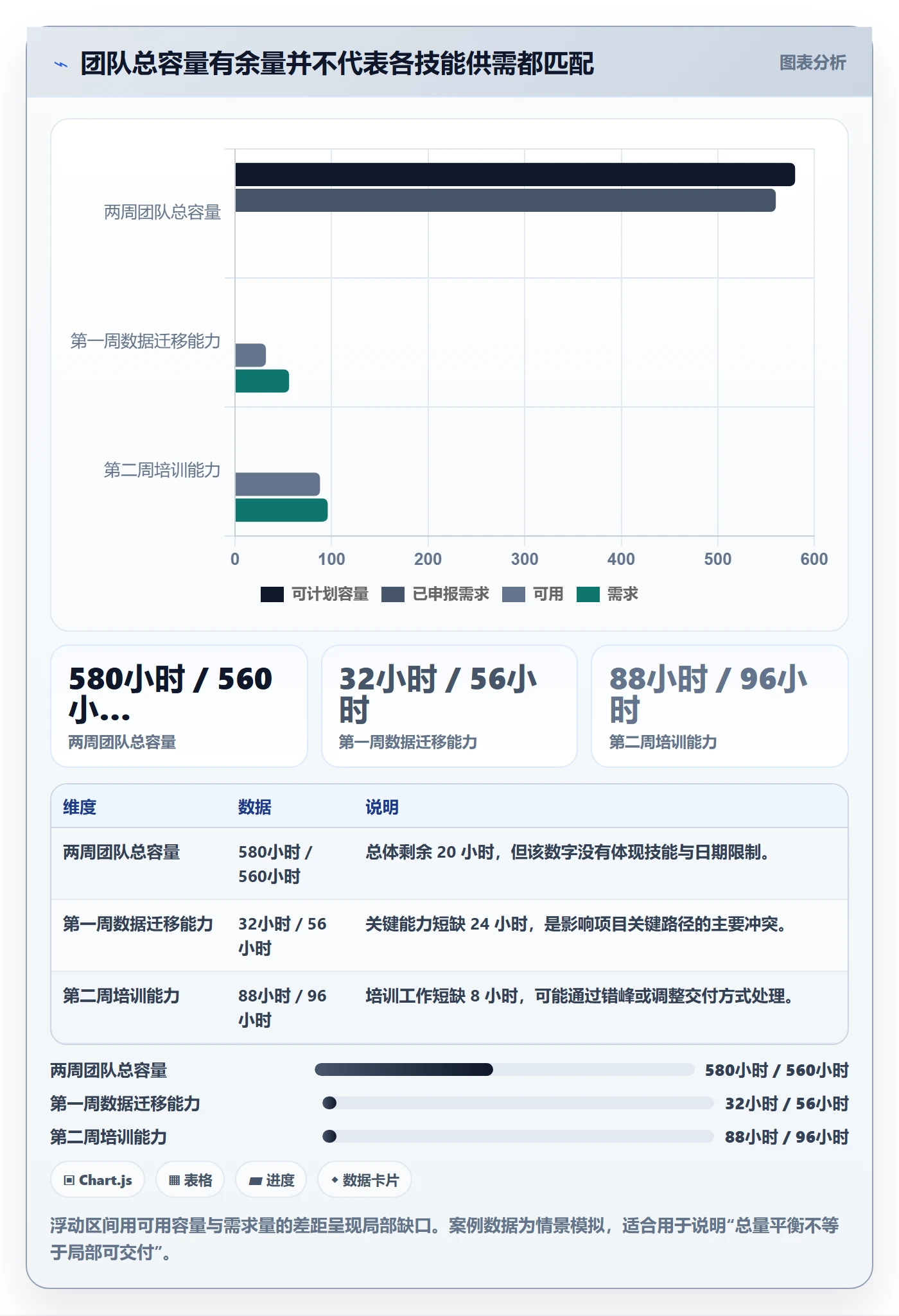

扣除休假、例会、培训、内部支持和已确认的非项目工作后,可计划容量为 580 小时。四个项目提交的估算总需求是 560 小时,看起来有 20 小时余量。若只看总量,管理者可能认为排期可行;但进一步按技能和时间窗口检查,结论会改变。

2. 将总量拆成技能供需,而不是继续增加平均利用率

四个项目中,有两项都需要同一位数据迁移专家在第一周完成关键工作,合计需求 56 小时,而该专家在扣除既有任务后只有 32 小时可用。团队整体仍有 20 小时余量,却存在 24 小时的关键技能缺口。

同时,第二周的培训需求集中在周二至周四,相关顾问总需求为 96 小时,可用容量为 88 小时,形成 8 小时缺口。由此可见,团队不是“缺 32 小时人力”,而是第一周数据迁移技能不足、第二周培训容量不足。解决方案应分别制定。

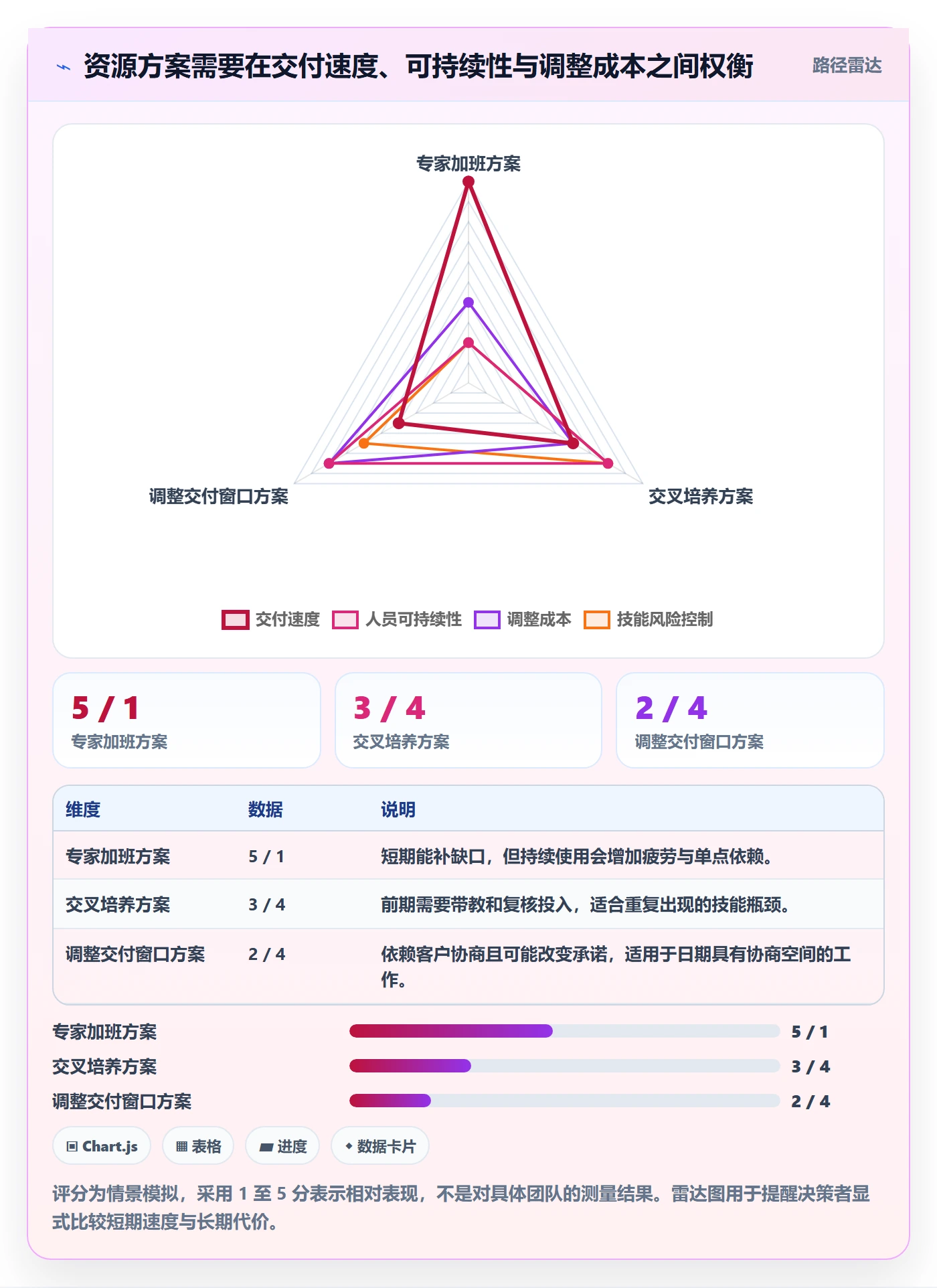

3. 比较三种处理方式的收益与代价

方案一是让专家加班补足缺口。它能较快保持原有交付日期,但可能增加疲劳、返工与后续支持风险。如果专家已经处于高负载,这种方案只是把风险推迟到项目上线阶段。

方案二是安排另一位成员在专家复核下承担部分数据准备工作。它需要额外的交接和复核时间,但能把专家从可拆分任务中释放出来。若数据标准稳定、操作步骤可验证,这通常比简单加班更可持续。

方案三是调整一个项目的迁移窗口。若客户允许且不影响关键路径,这可能是成本最低的方案;若迁移日期已写入重要承诺,则需要明确重新协商的代价,不宜为了排表好看而默默挪动。

4. 资源会议要产出决定,不要只产出颜色

在这个情景中,一次有效的资源评审应形成四个结果:确认哪项工作属于已承诺需求;指定由谁执行数据准备、谁负责复核;确定是否调整迁移窗口;把培训高峰的替代安排同步给项目负责人。表格里的红黄绿标记只能提示问题,不能代替这些决定。

用 PingCode 或其他项目管理平台承载这些记录时,重点是让项目负责人、实施成员和资源协调者看到同一套工作状态,并让日期、负责人和变更依据可追溯。若组织当前使用电子表格也能维持这个闭环,先把流程跑稳比急着更换工具更重要。

资源负载最佳实践:实施团队人力资源计划协同管理,常见问题

5. 用偏差分类提升下一轮估算质量

情景模拟结束后,团队可以记录四类偏差:估算与实际工时差异、计划日期与实际开始差异、技能替代所需的复核时间、客户输入等待时间。每类偏差都要有分母和周期,例如“本月 12 个数据迁移任务中,7 个因数据清洗额外投入超过原估算”。

这种记录比单纯说“迁移经常超时”更有行动价值。前者提示团队需要调整数据质量检查或估算区间,后者只会让人形成模糊印象。若样本量很少,应明确标为初步观察,不宜据此制定硬性绩效基准。

六、不同情况下怎么行动:从轻量排期到规模化协同

1. 团队人数较少、项目并行度低时

人数较少且项目数量有限,优先建立一份统一资源日历即可。记录成员、休假、固定职责、项目任务、日期和确认状态,每周由负责人集中核对一次。此时不需要建设复杂的技能模型,也不需要强行追求实时数据。

最重要的是约定唯一事实来源。若团队继续使用表格,就指定维护人、更新频率和版本规则;若使用项目管理平台,就确保任务状态能反映真实承诺。避免计划表、聊天记录和个人日历各自保存一套互相冲突的信息。

2. 项目多、角色交叉、冲突频繁时

当多个项目持续争抢相同关键人员时,单个项目经理无法独立完成资源承诺。组织需要设置资源协调角色或跨项目评审机制,统一查看近期需求、关键技能供给和项目优先级。

评审会议应聚焦待决事项,而不是逐行念表。可以提前发送冲突清单,会议只处理资源不可兼容、关键日期有风险、需要管理层取舍的项目。没有冲突的工作按既定规则自动进入计划,减少管理者在低价值确认上的时间。

3. 客户侧变更频繁、计划不确定时

对变化频繁的项目,不要将远期人员安排到每天的小时级。先保留关键技能的容量区间,再随客户条件确认逐步落实到具体成员和日期。计划中应区分“已确认”“条件满足后启动”和“机会预测”三种状态。

当客户推迟环境、数据或决策人准备时,及时评估受影响的工作包和后续资源释放时间。若资源不能立即转给其他项目,应记录空档形成的原因与可用期限;否则下游团队会误以为人员可以随时接手新任务。

4. 关键技能集中在少数人时

先画出关键技能覆盖范围,识别单点岗位,再制定备份计划。备份不一定意味着立刻培养出同等熟练度,也可以先从可拆分的准备工作、资料检查、测试支持和双人复核开始,逐步增加替代能力。

如果短期内无法形成备份,就要把该角色的负载当作稀缺容量管理:减少无关会议、限制临时插单、优先安排关键路径工作,并为紧急支持预留明确窗口。重要的是公开说明这一限制,避免多个项目同时默认能够随时调用同一位专家。

5. 数据基础薄弱、团队尚未形成维护习惯时

先从最少字段和短周期开始,不要一开始要求成员填报大量细节。可先连续四周记录工作类型、负责人、计划投入、实际投入、状态和偏差原因,再观察哪些字段真正支持了决策。

如果数据经常过期,优先找出维护成本高的环节:任务拆得太细、录入口径不一致、会议没有决策权,还是工具流程过于复杂。减少无用字段和重复录入,通常比发出更多催办通知有效。

七、不同情况下的取舍:速度、精度、缓冲和公平不可能同时最大化

1. 要求计划精细,还是保持调整速度

精细计划能提升短期协调能力,但维护成本较高,而且需求变化快时很容易过时。粗粒度计划维护简单,却可能隐藏周内冲突。选择哪种方式,应看需求稳定程度和资源共享密度:项目稳定、共享人员多,值得提高近期精度;变化频繁、人员专属度高,则可采用较宽的容量区间。

我通常建议把精度集中在未来一至两周,之后按阶段或技能组预测。这个范围不是适用于所有团队的标准,而是一个可试行的起点。团队应根据实际变更频率调整规划窗口,而不是为了形式统一强行采用固定天数。

2. 要追求高负载,还是留出缓冲

缓冲会降低短期表观利用率,却提高系统吸收变化的能力。对于关键岗位、交付不确定性高的项目和需要快速响应客户问题的团队,保留缓冲往往比把每小时排满更经济。对稳定、重复且输入可控的任务,则可以通过标准化和批量安排减少空档。

缓冲最好有明确用途,例如应对突发支持、客户依赖波动或高风险上线,而不是作为没有解释的空白。若长期缓冲始终未被使用,团队可以复核容量假设;若缓冲每周都被紧急工作吞掉,说明当前计划承诺过度或支持工作没有被正式纳入容量。

3. 要优先短期交付,还是投入长期能力建设

让专家持续承担最难的任务,短期可能交付更快,却会造成技能集中和人员疲劳。安排资深成员带教或复核,会增加当前任务的协作成本,但能降低未来对单点人员的依赖。

当团队长期反复出现同一技能瓶颈时,应把培养备份能力作为资源计划的一部分,而不是等到“有空再培训”。可以为带教、文档整理和双人执行设置明确投入,并在一段时间后检查替代任务的成功率和复核成本。

4. 要按业务优先级分配,还是平均照顾所有项目

资源冲突时,平均分配看似公平,却可能让多个项目都无法完成关键节点。优先级分配会让部分项目等待,因此需要透明的排序规则、授权角色和对外沟通方式。公平不等于每个项目分到相同工时,而是相同规则下的取舍。

建议综合考虑合同与客户承诺、业务影响、关键路径、延期成本、资源替代可能和需求确定性。项目优先级不应只由职位高低或催促频率决定。若决定改变,记录改变依据和受影响范围,避免组织在执行中偷偷反转排序。

资源负载最佳实践:实施团队人力资源计划协同管理,常见问题

八、实施常见问题:资源负载协同管理的问答

1. 资源负载率应该设为多少才合理

不存在适用于所有实施团队的统一负载率。负载目标要看工作标准化程度、需求变更频率、客户响应要求、人员可替代性以及非项目职责占比。应先观察实际偏差和突发工作,再确定适合本组织的参考区间。

实践中,与其追求一个看起来精确的目标,不如设置预警规则。例如关键岗位连续多个周期接近满载时触发复核;整体利用率较低但项目延期时,检查技能错配和依赖等待。阈值是管理信号,不是对个人工作表现的判决。

2. 计划工时与实际工时总是不一致,怎么办

先检查估算对象是否一致。计划是否包含沟通、复核、培训和返工?实际记录是否包含这些工作?若两边口径不同,偏差没有可比性。之后按任务类型和偏差原因分类,避免用统一系数修正所有工作。

当样本很少时,不要急着给出固定标准。可先记录区间和影响因素,例如客户数据质量、环境准备情况、定制范围。随着同类任务样本增加,再逐步形成有依据的估算基线。

3. 共享专家被多个项目同时申请,谁来决定

必须有明确的跨项目决策机制。项目经理可以提出需求和影响,资源协调者负责汇总冲突,有业务授权的负责人依据优先级作出最终取舍。关键是决策者能看到完整依赖和后果,而不是只接收单个项目的紧急请求。

若团队规模较小,可以由交付负责人主持固定频率的资源评审;规模较大时,可设置专门的资源协调职责。无论组织形式如何,冲突决定都要记录受影响项目、替代方案和通知责任人。

4. 临时插单要不要进入计划

要进入。临时插单即使尚未确认最终投入,也应至少记录需求来源、优先级、预计时间窗口和对现有承诺的影响。若它不进入计划,团队就会把真实工作隐藏在计划之外,管理者也无法评估插单成本。

插单机制还要定义谁有权改变优先级、什么条件构成紧急、哪些任务可以被延后。若每个需求都被称为紧急,优先级机制就失去了意义。

5. 资源计划应该按人、按角色,还是按团队管理

三种视角各有用途。按团队看总容量,适合做总体预测;按角色或技能看供需,适合发现能力缺口;按个人看时间窗口,适合落到具体排期。只用其中一个维度都不完整。

较实用的顺序是先按团队看是否总体可行,再按技能找瓶颈,最后对关键工作按人确认。对标准化程度高的工作,可以优先按角色和团队安排;对关键专家参与的任务,则必须落实到具体人员和时间。

6. 需要先买管理软件,还是先梳理流程

如果团队连资源申请、优先级和承诺状态都没有共同定义,先购买工具通常只会把混乱数字化。应先用轻量方式明确数据口径、角色责任和更新频率,再判断工具是否能减少重复录入、提供跨项目可见性和支持变更追溯。

对于中大型企业或 100 人以上组织,跨项目资源协同、权限边界、流程一致性和数据维护成本通常更值得系统化评估。评估某项目管理平台时,可以用一个实际交付周期做试点,观察计划更新是否及时、冲突识别是否提前、会议决策是否有记录,而不是只比较功能清单。

7. 如何避免资源数据变成绩效监控

先公开说明数据用途:用于容量预测、风险识别和流程改进,不直接等同于个人绩效分数。再将预测偏差与实际执行责任区分开来,尤其要识别需求变化、客户依赖和临时插单等外部因素。

管理者还要以实际行动证明“暴露风险不会被惩罚”。如果成员每次报告冲突都被要求自行加班,团队很快就会停止报告问题。协同管理依赖真实数据,而真实数据依赖安全、明确的反馈环境。

九、下一步怎么做:用一个周期验证管理机制是否有效

1. 先建立可执行的最小版本

第一周,统一可计划容量的口径,列出固定占用和非项目职责;同时明确资源申请的最小信息集。不要一开始追求所有历史数据完美,只要让新进入的需求有统一字段和状态,就能开始形成可比记录。

第二周,选择一个真实项目组合进行试排。重点检查技能瓶颈、日期重叠、任务切换和客户依赖。发现冲突后,不要只调整表格,必须找到有权决定的人,明确哪个承诺保持、哪个日期变化、由谁通知相关方。

2. 一个周期后复核四项结果

  • 计划可信度:已确认工作中,有多少按计划开始,延期主要来自什么原因。

  • 技能匹配度:关键任务是否出现“总容量有余、指定能力不足”的情况,备份能力是否真实可用。

  • 负载可持续性:加班、临时插单和高负载是否集中在少数人身上,缓冲是否被频繁吞噬。

  • 决策效率:冲突是否能在影响关键节点前被发现,资源会议是否产出了明确决定和责任人。

这些观察用于改进机制,不应被误读为通用行业基准。若团队只有少量项目,可以先做定性复盘;若已有较多项目记录,再逐步形成自己的估算区间和预警阈值。

3. 把结论落到下一轮,而不是止于复盘报告

复盘后只选择少数高影响改进项,例如统一某类任务的估算口径、为单点技能安排备份、把客户准备条件加入启动检查,或调整插单授权规则。改进项要指定责任人、验证周期和判断方式,否则下一轮仍会回到原来的做法。

如果团队使用项目管理平台,检查这些改进能否进入实际工作流;如果继续使用表格,也要明确谁更新、谁审核、冲突如何升级。工具形式可以不同,责任链条不能含糊。

资源负载管理最值得坚持的一条判断是:没有被识别的容量缺口,最终会以延期、返工或加班的形式出现;被明确记录并及时取舍的缺口,才有机会通过错峰、替代、培养或重新承诺来解决。下一步不必先追求一张完美的资源总表,而是挑选一个真实项目周期,统一容量口径,找出一个关键技能瓶颈,并让每个冲突都对应到明确的决策与后续动作。

常见问题解答(FAQ)

1. 团队资源负载达到多少时,应该调整人力计划?

我在排迭代计划时,经常看到成员的任务工时加起来刚好等于可用工时,就以为安排得很稳。可一遇到临时需求、评审返工或请假,计划就开始延误;资源负载到底留多少余量才合理?

不要把计划排到满负荷。可以先按成员的实际可用时间计算容量:例如一周名义工时为40小时,扣除会议、支持轮值和固定事务后,若可用于项目工作的时间约为30小时,就以30小时作为计划基数,而不是40小时。

再根据工作不确定性预留缓冲:需求较稳定的维护工作可预留约10%至15%,探索性开发或跨团队协作较多的工作可预留约20%至30%。这些比例是起始参考,不是硬性指标;应结合过去几周的计划偏差调整。

判断是否过载,重点看连续多个周期的承诺工时是否高于容量、关键任务是否集中在少数人身上,以及加班是否逐渐变成常态,而不只看某一天的负载数字。

2. 同一成员被多个项目同时安排任务,怎样避免重复占用?

我负责协调几个并行项目时,发现每个项目单独看都只占成员一部分时间,合在一起却超过了他的实际容量。各项目负责人都认为自己的安排合理,我该用什么方式尽早发现这种冲突?

建立统一的成员级资源视图,而不是只在各项目内部排人。为每项工作记录负责人、预计工时、计划周期和优先级,再按人和时间段汇总;例如某成员每周可投入30小时,项目甲安排18小时、项目乙安排16小时,汇总后是34小时,超出的4小时必须由负责人共同决定延期、转交或缩减范围。

协同规则也要明确:项目负责人可以提出资源需求,但不能各自默认占用同一人的全部时间;由资源负责人或跨项目协调者定期确认冲突和优先级。对共享专家、测试人员等瓶颈角色,建议按周查看负载,并为紧急支持预留明确时段,避免临时插单把原计划全部打乱。

3. 任务工时估算不准,资源计划还有参考价值吗?

我发现团队的工时估算经常偏差很大:有的任务两小时完成,有的原本计划两天却拖了一周。这样一来,资源负载表看起来很精确,实际却不可靠;应该先追求估算准确,还是换一种计划方式?

资源计划有价值,但不要把工时数字当成确定承诺。先统一估算口径,区分实际投入时间与日历周期,并把等待评审、依赖交付等时间单独记录。可以连续收集4至6周的计划工时和实际工时,按任务类型比较偏差:如果某类工作实际投入长期比估算高约30%,就先调整该类任务的估算系数,而不是要求成员逐项报出看似精确的数字。

对不确定性较高的任务,采用区间估算,例如8至12小时,并在计划中显示风险范围;对重复性工作,则用历史中位数作为基准。这样做的目的不是消除误差,而是让误差可见、可复盘,并给排期留出与风险相匹配的余量。

4. 实施团队人力资源计划协同管理,先选工具还是先定流程?

我准备把团队的人员安排从表格迁移到项目管理工具,但担心换了工具之后,大家仍然各自维护一份计划,数据很快又对不上。到底应该先定哪些协同规则,才能避免工具上线后变成新的填表负担?

先定最小可执行流程,再选工具。至少要明确谁维护成员可用时间、任务负责人如何更新预计工时、谁处理跨项目冲突,以及计划多久刷新一次;例如每周计划会前更新任务和可用容量,会上只讨论超负荷、关键依赖和优先级变化。工具需要支持按成员和时间段汇总任务、显示负载冲突、记录计划变更,并能区分预计工时与实际投入;

不必一开始追求复杂的自动排班。试运行时,可挑选一个有共享人员的团队,连续运行3至4周,比较冲突发现是否提前、临时改派是否减少、计划更新耗时是否下降。若团队仍需重复录入相同信息,优先简化字段和责任分工,而不是继续叠加报表。

核心关键词

读者评论

崔
崔雨桐

我们团队以前也只看每周总工时,后来发现会议和客户支持没扣除,排期一直偏乐观。把固定占用单独列出来后确实更好判断,不过工时由谁维护、多久核对一次,执行起来仍是个难点。

毛
毛明远

技能矩阵不宜做得太细这点很实际。我们试过给每个人标很多能力等级,最后更新频率跟不上变化。倒是把少数关键技能和可替代人员列清楚,更容易发现单点风险。

许
许云舟

滚动计划适合实施项目,但远期需求概率怎么估,文章里还可以多讲一些。商机转成项目的时间经常变化,如果只靠负责人主观判断,远期容量区间也可能失真。

文章包含AI辅助创作:资源负载最佳实践:实施团队人力资源计划协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540472

赞 (0)
飞飞飞飞
投入比例最佳实践:实施团队人力资源计划数据分析,常见问题
上一篇 1小时前
人员投入落地方案:实施团队开展人力资源计划的协同管理案例解析
下一篇 28分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
