资源冲突管理最容易被误判的时刻,往往不是两条项目计划同时写着“进行中”,而是同一位关键工程师被三个负责人分别当作“下周可用”。研发团队的人力资源计划如果只记录项目、工时和截止日期,就会把冲突藏到开发中后段;真正有效的计划要同时说明能力、可用时间、优先级和变更规则。本文给出一套从需求预测、容量核算、冲突识别到复盘调整的完整方法,并用明确标注的情景模拟数据说明如何落地。

一、先讲核心结论:资源冲突不是排期问题,而是承诺治理问题

1. 人力计划的目标不是把每个人排满

我判断一份人力资源计划是否有效,不看日历有多满,而看团队能否在工作变化时及时回答四个问题:哪些工作必须做,哪些人具备完成它的能力,真正可投入的时间有多少,发生冲突时由谁决定取舍。

排满日历容易制造一种虚假的确定性。计划表显示每个人每天都有任务,实际上会议、故障响应、代码评审、跨团队沟通和临时支持都在消耗容量。把所有可见工时填满,等于假定这些工作不存在;一旦它们出现,团队只能通过加班、压缩测试或延后任务来偿还计划中的“时间债”。

人力计划的核心不是预测每个人每天做什么,而是设定团队可以可信承诺的工作范围,并明确超出容量时如何削减、延期或补充能力。

2. 把资源冲突拆成四类,才能找到正确解法

“人不够”通常只是表象。复盘时,我会把冲突归为容量冲突、技能冲突、时间冲突和优先级冲突。它们看起来相似,处理方式却不同:增加总人数可能缓解容量短缺,却未必能解决只有一名熟悉支付链路的工程师这一技能瓶颈。

冲突类型 常见表现 优先检查的问题 通常的处理方向
容量冲突 多项工作相加后超过团队可用人天 可用工时是否扣除了会议、休假和支持工作 缩小范围、调整日期、补充容量
技能冲突 总人数看似充足,但关键工作都依赖少数专家 技能是否单点依赖,能否拆分或培养替补 结对、拆分任务、培训、降低并行度
时间冲突 同一人员被安排在同一时段处理多个高优先级任务 交付窗口、依赖关系和实际可并行程度如何 错峰、重排顺序、设置明确的切换点
优先级冲突 多个负责人都声称自己的需求最重要 谁拥有最终决策权,按什么业务标准排序 建立决策机制,记录延期成本与收益

容量冲突适合用数字显性化;技能冲突要检查能力覆盖;时间冲突需要依赖关系和节奏安排;优先级冲突则不能让项目经理私下“协调一下”就结束。若没有业务决策者做取舍,团队只是在把冲突延后到执行阶段。

3. 先建立容量边界,再讨论承诺

团队可以从可用人天开始,但不要把它当成承诺人天。可用人天是扣除法定假期、休假、固定会议和已知支持工作后,理论上能用于计划的时间;承诺人天还要考虑不确定性、技能匹配和依赖风险。

例如,一个 8 人研发小组在两周周期里,名义上有 80 人天。如果预计每人每天有约 1 小时固定会议,团队还要承担线上支持和代码评审,那么可计划容量会明显低于 80 人天。此处的具体折减比例不应套用行业通用答案,应使用团队最近数个周期的实际数据校准。

建议先用滚动 6 至 8 周的历史记录估算可交付容量,再用未来两周的明确事项形成承诺。远期计划表达方向和风险,不要伪装成精确排期。

资源冲突管理指南:研发团队如何做好人力资源计划,最佳实践全流程

二、背景和真实场景:冲突通常在跨团队交接时放大

1. 同一个人被多份计划重复计算

一个常见场景是:产品线甲计划在月底上线新功能,平台团队计划同期完成接口改造,运维团队又把同一位资深工程师列入稳定性专项。三个计划各自看起来合理,因为负责人只看了本项目的资源表,没有共享统一的人员容量视图。

这类重复计算不一定来自管理疏忽。团队可能使用不同的计划单位:一边按人天估算,一边按迭代点数排期,另一边只记里程碑日期。数据口径不一致时,系统里即使有完整名单,也很难回答某个人下一周期到底还剩多少容量。

冲突通常在交接点变得昂贵。一个接口改造延迟,可能让前端联调、自动化测试和上线窗口依次后移。于是原本只需处理的一个人的排期问题,演变成多个团队等待、临时切换和重复验证的组合成本。

2. 关键技能的单点依赖比人数短缺更隐蔽

团队有 20 人,不代表所有工作都能由 20 人完成。架构迁移、数据库变更、安全评审或复杂故障定位,往往依赖某一两个熟悉历史决策的人。按总人数计算的容量,会掩盖这些稀缺技能造成的队列等待。

我会把能力瓶颈看成“技能容量”,而不是简单的人数。对每项关键工作,至少确认主责人、可替补人员、所需协作角色和最早可启动时间。若替补只能在主责人空闲后才参与,所谓替补仍可能只是名义覆盖。

3. 远程与混合协作增加了切换成本

当一名工程师同时参与多个项目时,日历上没有重叠会议并不意味着没有资源冲突。任务背景、代码库、业务规则和沟通对象都需要重新加载。高频切换会增加理解上下文的成本,也让估算偏差更难被及时发现。

项目计划若只追踪“投入百分比”,容易忽略被拆碎的时间。比如某人一周被安排在三个项目各占三分之一,形式上是 100% 利用;实际却可能每天都在切换,三个项目都无法获得一段足够连续的专注时间。

因此,资源计划除了计算人天,也要关注工作连续性。对于需要深度设计或复杂调试的任务,安排完整的时间块,通常比把同等工时切成零碎时段更有可执行性。

4. 工具能显露冲突,但不能替管理层做取舍

以 PingCode 为例,面向中大型企业及 100 人以上组织的项目管理平台,可以把需求、迭代、任务、负责人和进度放在相互关联的工作流中,帮助团队减少多份表格之间的重复维护。对于多团队协作,统一记录工作归属、状态和依赖关系,通常比单纯增加一张资源表更有价值。

但工具不会自动知道哪项业务收益更高,也不能替负责人判断是否接受延期、降级或增加成本。若团队没有统一的优先级规则,系统里的冲突提醒可能只会成为一条新的待处理通知。

工具的价值在于让事实可见、变更可追踪、责任可定位;管理机制的价值在于决定事实出现之后该牺牲什么。实施时要先约定资源数据口径和决策路径,再考虑看板、报表或自动提醒。

三、常见误区:看起来更精细,反而可能让计划失真

1. 误区一:把利用率接近 100% 当成管理优秀

持续追求满负荷,通常会让团队失去吸收突发工作的空间。研发过程存在缺陷修复、依赖等待、评审反馈和生产事件;如果所有容量都提前分配,任何未计划工作都会挤占原定任务。

利用率可以用于观察趋势,但不宜单独作为团队绩效目标。若为了提升利用率而让人同时负责更多项目,表面上每个人都有事做,实质上可能出现排队变长、完成周期拉长、返工增加和交付预测失准。

2. 误区二:人天相加就等于交付能力

两个工程师各投入五天,不一定能完成一个预计十人天的工作。任务可能需要特定技能,协作成本可能上升,或者工作本身存在串行依赖。多人同时加入,也可能因为沟通、合并和接口协调增加额外工作。

人天是计划与核算的单位,不是承诺结果的保证。对复杂任务,应该先拆出可验证的交付物、关键依赖和风险,再判断是否适合并行。若交付必须经过架构确认、接口实现和集成测试三个串行阶段,单纯增加人手不一定能缩短周期。

3. 误区三:把估算误差归咎于执行不够努力

任务延期后,管理者容易追问“为什么没按计划完成”,却不检查计划建立时是否遗漏了评审、测试、跨团队等待和支持轮值。若估算过程只包含编码时间,后续偏差并不是团队执行懈怠,而是计划范围定义不完整。

更有用的复盘问题是:偏差发生在哪个环节?当时能否提前看到信号?是任务拆分过粗、依赖未确认、能力估计错误,还是优先级中途变化?这些问题指向可改进的计划过程,而非只对个人施压。

4. 误区四:把临时协调当作稳定机制

靠负责人彼此熟悉、临时发消息协调资源,规模较小时可能够用;随着项目数量、团队人数和业务线增加,协调成本会快速上涨。口头约定没有清楚的时间边界和记录,容易在需求变化或人员调整时失效。

另一个风险是,最积极或最有话语权的项目负责人先得到资源,而不是业务价值最高或风险最紧迫的事项。若没有透明的优先级标准,资源协调就会变成人际谈判。

5. 误区五:冲突出现后才开始讨论备选方案

如果计划里没有记录范围缩减方案、关键技能替代方案和延期影响,冲突发生后团队只能临时寻找代价最高的解法。可行的资源计划应在承诺前写明“如果容量减少 20%,首先暂停什么;如果关键人员不可用,哪些工作可以转交”。

计划不是只描述理想路径,也应包含可执行的降级路径。越关键的交付,越需要在开始时讨论明确的边界,而不是等到发布日期临近才讨论是否加班。

资源冲突管理指南:研发团队如何做好人力资源计划,最佳实践全流程

四、专业判断逻辑:从需求清单走到可信的人力承诺

1. 先明确计划对象和时间范围

计划之前先回答:这次要协调的是一个迭代、一个季度,还是多个产品线的交付组合?不同时间范围适合不同精度。两周内的工作可以落实到人员、任务和依赖;季度规划适合锁定关键能力、目标窗口和资源风险,不适合假装已经精确到每个人每天的安排。

我通常建议采用滚动式规划:近期做细,远期保留区间。随着需求、人员和依赖信息更新,定期刷新后续容量,而不是一次性把数月计划冻结。变更必须可见,但也要避免每天重排,让团队失去稳定执行窗口。

2. 把需求整理成可比较的工作包

不同需求要能进入同一套比较逻辑。工作包至少需要包含目标、交付物、预计周期、所需技能、依赖对象、风险等级和最迟决策时间。若某项工作只有一句“优化系统性能”,团队很难判断其真实规模,也无法和其他需求公平排序。

将工作拆到足以识别关键路径的程度即可,不必把每个小动作都预先分配给具体个人。拆分过粗会隐藏风险,拆分过细则造成维护负担。一个可用的工作包应当能回答:完成后如何验收,哪些条件必须先满足,若延迟会影响哪些下游事项。

3. 按技能而不是只按岗位核对容量

岗位名称无法完整表示能力。两个都叫后端工程师的人,可能对数据库迁移、消息队列、支付对账或高并发诊断的熟悉程度不同。为了减少单点依赖,可以建立轻量技能矩阵,标出关键技能的主责、可独立承担者和正在培养者。

工作类型 主责能力 最低覆盖建议 高风险信号
架构迁移 系统设计、历史决策理解、跨服务影响评估 至少一名主责与一名参与评审的替补 只有一人理解迁移边界和回滚条件
数据层改造 数据建模、迁移脚本、容量与一致性验证 有独立验证和回滚检查能力 开发人与验收人由同一人承担且无复核
线上稳定性 告警判断、故障定位、服务恢复 轮值和升级路径清楚,重要服务有交接记录 工作时间之外只有一个人能处理故障
端到端交付 产品理解、接口协作、测试策略与发布判断 明确协调人和各阶段验收责任 需求、研发、测试责任边界不清

技能矩阵不应变成给员工贴等级标签的绩效工具。它的用途是发现团队的能力覆盖风险,讨论培养、结对和任务分配。记录的信息越具体,越容易把“只有某某会”转化为有时间表的能力建设行动。

4. 计算容量时,分开看可用、可计划和可承诺

三种容量不能混为一谈。可用容量是人员在时间上可以工作的总量;可计划容量扣除了固定职责、会议和支持工作;可承诺容量再考虑技能不匹配、依赖不确定性和变更缓冲。

可以先用下面的逻辑作为团队讨论框架,但实际参数要用本团队数据验证:

层级 核算方式 用途 容易忽略的项目
可用容量 工作日扣除休假和缺勤 估算理论上在岗的时间 法定假期、轮值休息、培训
可计划容量 可用容量扣除固定会议与常规职责 形成近期工作池的容量上限 评审、辅导、维护、跨团队协作
可承诺容量 可计划容量结合技能、依赖和风险折减 制定对业务方的交付承诺 关键人员单点、外部依赖、需求不确定性

折减比例可以用历史数据校准。例如,若最近八个周期中,团队平均有 15% 的计划时间用于生产支持,就不应再把支持工作当作偶发噪声。反过来,如果只在旺季出现发布冻结或客户现场支持,也应按特定周期单独建模,不要全年套用同一比例。

5. 用优先级规则替代“谁催得急先做谁的”

优先级不只是产品需求列表里的数字,还要能用于资源争夺。建议至少考虑业务价值、时间敏感性、风险降低、战略约束、延期成本和投入规模。评价标准不必假装完全精确,但必须让不同负责人能解释排序理由。

涉及多个业务线时,可由产品负责人、技术负责人和交付负责人共同形成决策建议;遇到资源冲突,由拥有业务决策权的人确认取舍。项目经理可以呈现选项和后果,不应独自承担业务价值排序的责任。

当两个工作价值接近时,优先考虑关键路径、不可逆风险和延期的连锁影响。若一项工作是其他三项任务的前置条件,按单项投入产出排序可能会低估它的系统价值。

6. 设置容量缓冲,并把缓冲用途说清楚

缓冲不是“空出来的时间”,也不应被默认拿去接新需求。它用于承受估算偏差、依赖延迟、缺陷修复和不可预测的支持事件。缓冲大小应根据工作类型、历史波动和发布风险调整,而不是机械地给所有团队设定一个比例。

对成熟、稳定且需求清晰的维护工作,缓冲可以较小;对跨团队迁移、未知技术验证和高风险发布,应保留更充分的机动空间。若缓冲连续多个周期都未被使用,先分析是否估计过高,再逐步调整;不能因为一个周期平稳就立刻把缓冲全部分配出去。

7. 在承诺前检查资源冲突的四个信号

开始执行前,我会检查以下信号:人员容量是否超配,关键技能是否单点,前置依赖是否有明确日期,计划里是否存在多个不可同时满足的优先事项。任何一项没有答案,都应当被记录为风险或决策待办,而不是默认无风险。

  • 同一人员在同一周期承担的承诺容量超过其可承诺容量。
  • 关键工作只有一名可执行人员,且没有替代、交接或降级方案。
  • 任务依赖外部团队,但未确认对方交付窗口或验收条件。
  • 项目发布日期已确定,却没有对应的范围、质量和资源取舍原则。

资源冲突管理指南:研发团队如何做好人力资源计划,最佳实践全流程

五、具体案例与数据观察:一个跨团队迭代如何从超载回到可控

1. 案例背景:三个项目共用同一组关键人员

以下案例为情景模拟,不代表某家企业的真实项目或平台统计。设想一家有 120 名研发及相关技术人员的企业,某产品域的 8 人小组同时承担客户功能迭代、平台接口升级和稳定性专项。每项工作都有业务方支持,三位负责人都认为自己的日期已经对外承诺。

小组两周名义容量为 80 人天。扣除休假、固定例会、代码评审和线上支持后,可计划容量约为 56 人天;考虑关键技能集中和外部依赖的不确定性后,团队将可承诺容量设为 48 人天。原始计划却包含 62 人天工作,其中一名高级工程师被重复安排在两个关键路径任务上。

问题不是“大家不够努力”,而是计划用不同口径承诺了同一份能力。平台接口升级需要该工程师确认兼容策略,客户功能又需要他处理复杂数据逻辑。两项任务都把他的时间当作完整可用,导致接口评审排队,后续联调也无法按期启动。

2. 冲突识别:先定位瓶颈,再谈是否加人

团队把任务按工作包整理后,发现总工作量超出可承诺容量 14 人天;其中 8 人天集中在关键工程师负责的设计和数据处理工作,另有 4 人天依赖外部平台团队,剩余 2 人天是发布验证和文档整理。

若只看到“超载 14 人天”,管理者可能会直接要求补人。但新成员需要理解系统、环境和业务边界,短周期内未必能独立承担关键设计。此时更需要先区分哪部分工作可以并行、哪部分必须等待、哪部分能够缩小范围。

团队将客户功能中的次要报表字段移至下一周期,减少 5 人天;将接口升级拆为兼容性验证和完整迁移,先完成 4 人天的验证工作;再安排一名中级工程师与资深工程师结对,承接 3 人天的数据准备和自动化检查。剩余 2 人天通过延期非关键文档和调整发布窗口处理。

3. 决策过程:把代价摊开,而不是只给一个“解决方案”

我建议向决策者展示至少三个可选方案:维持原范围并延期、保日期并缩范围、增加资源并承担上手成本。每个方案都要说明受影响的交付物、风险和决策截止时间。这样,业务方是在明确代价后作选择,而不是把“不延期、不减范围、不增成本”作为默认要求。

方案 时间影响 范围影响 主要风险 适用条件
维持范围,延期交付 模拟延期 1 至 2 周 基本不变 错过业务窗口或连锁影响下游计划 范围不可拆,质量或合规风险较高
保日期,缩小范围 发布日期尽量不变 移除非核心报表字段,迁移先做验证阶段 后续需继续交付剩余范围 核心价值可独立交付,功能可分阶段
补充人员,维持范围和日期 理论上不变,短期未必改善 基本不变 上手、沟通与代码审查成本抵消新增容量 工作可拆分,具备清晰边界和指导能力

此情景下,团队选择保日期、缩范围,并把完整迁移作为下一周期的独立决策。原因不是日期永远比功能重要,而是核心功能能单独交付,报表字段并非上线必要条件,且新增人员短期内无法承担最稀缺的设计能力。

4. 结果观察:不要只看是否按时,还要看代价有没有转移

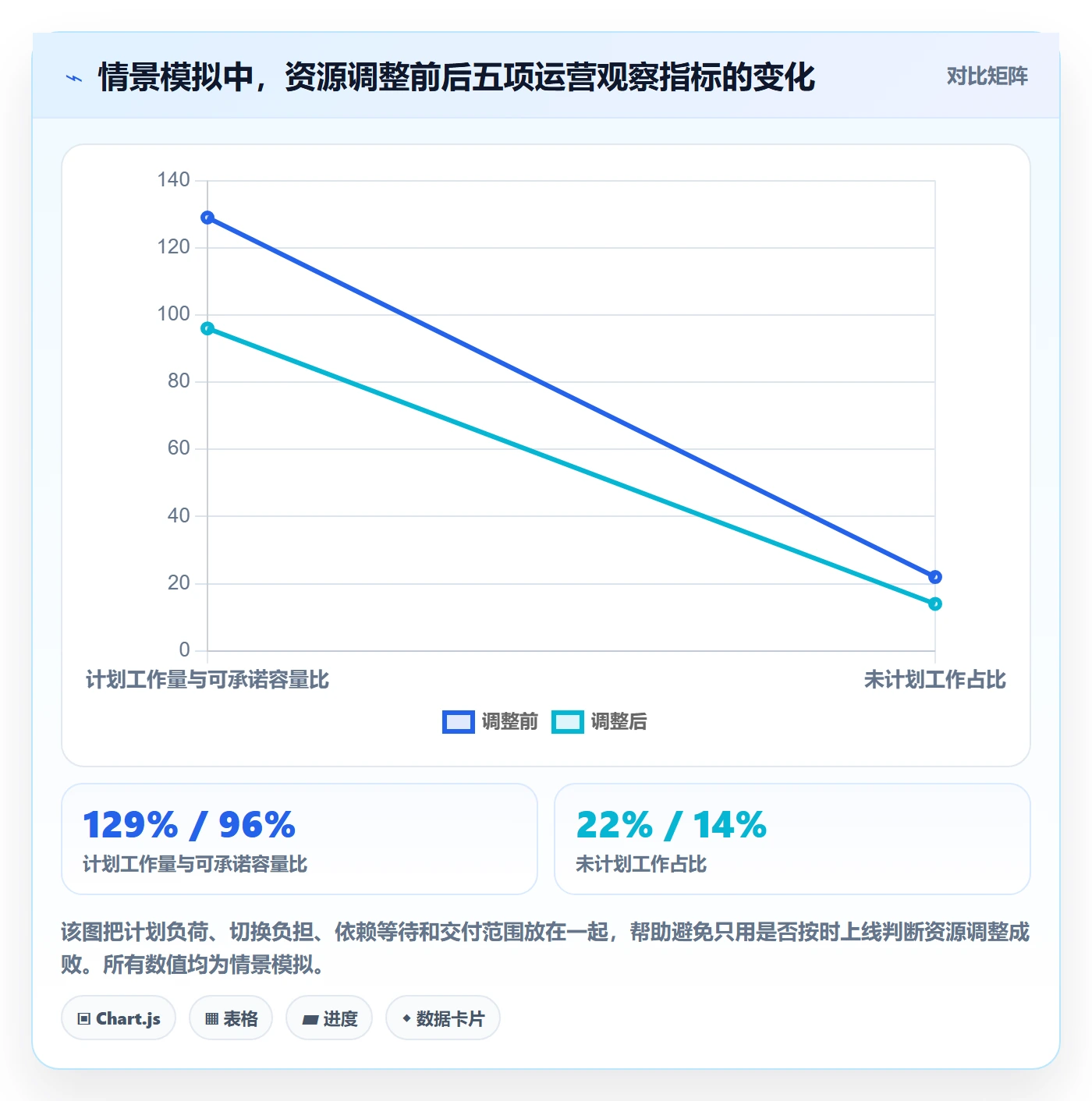

为了检验调整是否奏效,团队不只记录发布日期,还观察工作切换次数、关键任务等待时间、未计划工作占比和延期范围。若只看“按时上线”,可能掩盖团队靠加班完成的事实;若只看加班,也无法区分正常峰值与计划机制失效。

下表仍为情景模拟,展示一个周期前后可以观察的变化方向,不是经审计的企业数据。实际使用时,应从项目记录、工时日志、缺陷系统和支持工单中取数,统一周期口径后再做比较。

观察指标 调整前情景值 调整后情景值 解读方式
计划工作量与可承诺容量比 129% 96% 调整后仍接近满负荷,需结合未计划工作检查缓冲是否充足。
关键工程师跨项目任务数 5项 3项 减少并行事项,有助于恢复连续工作时间,不代表工作量自动消失。
外部依赖等待时间 模拟 4.5 个工作日 模拟 2 个工作日 提前确认依赖窗口和验收条件后,等待风险更容易被管理。
未计划工作占比 模拟 22% 模拟 14% 变化可能来自范围收敛与容量预留,应继续追踪多个周期验证。
发布范围延期项 模拟 6项 模拟 2项 延期项减少与主动缩小范围有关,不宜把它解释为生产率提升。

5. 数据观察的边界:一个周期不能证明因果

单个周期的变化可能来自需求难度、人员熟练度、节假日、外部协作质量或生产事件。不能看到未计划工作占比下降,就断言某种管理工具或流程直接提升了效率。更稳妥的做法是连续观察至少数个周期,并同时记录工作类型和组织变化。

我建议每次资源调整都保留简短决策记录:当时容量如何估算,优先级依据是什么,牺牲了什么,预期观察哪些结果。这样即使结果不如预期,也能区分判断错误、执行偏差和环境变化,而不是仅凭印象归因。

资源冲突管理指南:研发团队如何做好人力资源计划,最佳实践全流程

六、落地全流程:从盘点到复盘的八个动作

1. 建立统一的需求入口

所有需要研发容量的事项,都应进入可追踪的入口,不论来源是产品路线图、客户承诺、技术治理、线上缺陷还是合规要求。入口不意味着所有事项同等优先,而是避免某些工作只通过口头承诺进入团队日历。

每个事项至少记录提出方、目标、期望时间、业务影响、验收条件和所需能力。信息不完整的需求可以保留在待澄清状态,不应因为有人提出日期就直接占用正式容量。

2. 设定优先级和变更决策人

在排计划前,先明确冲突时谁负责做最终取舍。小团队可以由产品负责人和技术负责人共同决策;多业务线组织则应设定能够跨线协调的业务负责人或组合层级机制。

优先级排序要记录理由。例如,客户窗口不可错过、法律期限、降低重大故障风险、为多项后续工作解除阻塞,都是可说明的理由。只写“高优先级”并不能帮助团队判断谁该让路。

3. 盘点人员可用时间与固定职责

按规划周期核对在岗时间、休假、轮值、培训、固定会议和已确认的专项职责。不要用劳动合同上的标准工时替代实际可计划时间,也不要把兼职支持人员按完整容量计算。

若数据尚不完整,可以先建立简化版容量台账,连续记录六至八周,逐步用实际情况校准。比起一开始建立复杂模型,持续采用一致口径更重要。

4. 标记技能约束和关键路径

把需求映射到所需技能,识别主责人与替代覆盖,再把工作依赖按先后关系串起来。最需要关注的不是所有任务平均分配,而是关键路径是否集中在同一人、同一系统或同一个外部团队。

发现单点依赖后,短期可以采用结对、评审、分阶段交付或降低范围来减轻风险;长期则需要培养替补、改善文档和降低系统耦合。仅仅把风险写进表格,不会自动消除风险。

5. 核算可承诺容量并保留合理缓冲

依照可用、可计划、可承诺的顺序计算容量,并说明扣减项。缓冲应与工作不确定性和历史波动相匹配,既不能把团队排满,也不应无依据地设置过大的闲置空间。

对于已知的线上支持,优先作为明确工作纳入计划;对于难以准确预测的故障或依赖风险,才使用缓冲。这样,缓冲变化时能解释原因,而不是成为所有未分类工作的收纳箱。

6. 对比需求负荷,形成冲突清单

将候选事项的预计工作量按能力、人员和周期分配,检查是否出现超载、技能单点和依赖重叠。冲突清单应明确事项、受影响人员、风险、可能选项和需要作决定的时间。

冲突清单的目标不是证明某人忙,而是让决策者看到资源限制如何影响交付。若冲突记录只写“人手不足”,就无法讨论范围变化、能力补位或日期调整。

7. 公开选择结果并更新承诺

一旦做出取舍,更新需求状态、负责人员、范围、日期和依赖关系,并通知所有受影响团队。只在会议里口头决定,却不更新工作记录,通常会导致旧计划继续被其他团队当作有效承诺。

需要时保留被延期事项及其下一次评估时间,避免“暂缓”变成无限期遗忘。变更记录最好包含决策人和理由,后续复盘才能知道为何调整,而不是重新争论同一问题。

8. 周期复盘计划误差和决策质量

复盘不必追求大量指标,但至少要比较计划与实际:工作量估算偏差、未计划工作占比、关键依赖等待、延期原因、范围变化和加班情况。数据用于找系统性偏差,不用于简单排名个人。

每次复盘选一到两个可操作改进,例如提前确认平台依赖、减少某关键人员同时承担的项目数、把生产支持固定纳入容量。若一次复盘提出十几项改进,却没有负责人和截止时间,通常不会转化为实际变化。

资源冲突管理指南:研发团队如何做好人力资源计划,最佳实践全流程

七、不同情况下的行动建议:不要用同一种办法解决所有缺口

1. 缺的是总容量:先看范围和时间,再决定补人

如果团队所有技能都紧张,且多项工作无法在现有周期内完成,属于总容量问题。先确认是否有低价值工作可以暂停、分阶段交付,或移动非关键日期;再评估是否需要临时支持、长期招聘或外包。

补人适合工作边界清晰、交接成本可控、需求持续存在的场景。若期限只剩一周,新成员通常无法立即补足复杂研发能力;此时缩小范围或调整交付窗口可能更可靠。

2. 缺的是稀缺技能:减少单点依赖,而非只增加人数

当总容量够用但关键工作排队时,重点应是技能覆盖。可以安排结对开发、双人评审、关键操作演练和知识移交,将资深人员从重复执行中释放出来,转而承担设计把关与高风险决策。

技能培养需要真实任务和时间预算。若替补人员只能在主责人已经完成后旁观,学习效果有限。可把一部分任务拆给正在成长的成员,并明确主责人复核边界。

3. 缺的是连续专注时间:减少并行度和碎片化

若成员每天都在多个项目间切换,优先考虑降低同时进行的工作数量,集中安排专注时间块,尽量让项目协作窗口可预测。对于需要深入调试、架构设计或复杂分析的工作,连续半天的专注往往比每天零散一小时更实用。

这类调整可能让某些项目看起来“暂时没有进展”,但减少在制工作通常能缩短任务排队和切换成本。团队应同时看完成周期和阻塞时间,不要只用忙碌状态判断效率。

4. 缺的是业务优先级共识:把冲突升级到有权拍板的人

当两个项目负责人都坚持自己的工作必须优先,问题不在排期技术,而在业务决策机制。项目经理可以展示各选项的收益、延期后果、风险和所需资源,但最终排序应由对业务结果负责的人确定。

若管理层暂时无法决策,团队可以先保护可逆、低成本的准备工作,避免启动难以撤销的高成本开发,并明确最迟决策日期。没有期限的“等领导决定”也会消耗容量。

5. 需求持续变化:改用滚动计划和明确的变更门槛

对于市场变化快、需求不断调整的产品,不宜把远期人力表冻结。可以固定近期执行窗口,远期只保留容量区间和优先事项;新需求进入时,必须说明它会替换哪项工作或消耗哪部分缓冲。

变更门槛不是拒绝变化,而是避免把新增需求当成没有成本。只要负责人能够看到新需求带来的范围、日期或风险变化,团队就能用一致方式做响应。

6. 线上支持占比高:先把运行工作纳入计划

若每个周期都有大量故障响应和客户支持,按纯项目开发容量排期会持续失真。可以安排轮值、建立服务工作队列,并用历史数据估算支持容量。轮值人员应尽量避免同时承担关键交付的唯一执行责任。

如果支持负担长期高于预期,应追查根因:是缺陷集中、告警噪声过多、自动化不足,还是系统稳定性投资被持续推迟。增加缓冲只能吸收波动,不能替代运行质量改进。

7. 项目多、团队规模大:建立组合层面的资源视图

当组织跨多个产品线协作,单个团队的局部计划无法识别跨线重复占用。此时需要统一人员或技能容量口径,至少呈现关键岗位、项目负荷、依赖关系和决策状态。

此类组织可以借助 PingCode 这类项目管理平台,把需求、迭代、任务及进度关联起来,减少不同团队分别维护数据的成本。更重要的是,建立跨项目的变更流程:谁能提出占用、谁确认容量、谁批准优先级变化,以及何时通知受影响团队。

八、不同情况下的取舍:每种解法都有它付出的代价

1. 加人、减范围、延日期,三者不能同时免费

管理者常希望通过加人同时保范围、保日期,但这只在工作可拆分、环境成熟、交接成本较低时成立。若项目高度依赖领域知识或任务串行,新加入成员需要培训和评审,短期内可能增加资深人员负担。

减范围适合交付可分层、核心价值可独立验证的工作;延日期适合质量、合规或系统稳定性不能妥协的场景;增加资源适合长期容量缺口且工作可拆分的情况。最终选择应结合延期成本、质量风险和资源获取周期。

2. 更高利用率与更强韧性之间要做平衡

较少的预留容量可以提高短期计划利用率,但会降低团队吸收突发工作和临时变更的能力。预留过多也有成本,尤其是在需求稳定、任务可预测的环境里,过大缓冲可能让交付变慢。

因此,缓冲不是越多越好,而要与波动相匹配。重点观察实际未计划工作、周期偏差和返工情况;若缓冲经常被迅速耗尽,应调整计划边界或处理根因;若长期未使用,再谨慎下调,而非直接取消。

3. 专家集中处理更快,与团队知识扩散之间要做平衡

让最熟练的人独立完成任务,短期可能速度更快;长期却会强化单点依赖,让该成员成为所有关键工作的瓶颈。让更多人参与结对和评审,短期会增加协作成本,但可能改善团队持续交付能力。

高风险、低频、强专业任务可以由专家主责,同时安排替补参与;可重复、边界清晰的工作则适合逐步分散。团队要明确哪些工作追求当前速度,哪些工作需要通过培养降低未来风险。

4. 精细排到个人与保留团队自主空间之间要做平衡

个人级排期有助于暴露容量冲突,但过度细化会让计划维护成本上升,也可能让成员失去根据实际情况调整任务顺序的空间。对短期关键路径和稀缺技能,可以明确到人;对普通、可互换的工作,可以保持在团队级容量上。

管理者应优先记录决定资源冲突的关键信息,而不是追求每个工时都被精确归类。若数据采集耗费大量时间,却不能帮助排序、预测或复盘,说明管理粒度可能超过决策需要。

5. 集中式资源调度与团队自主决策之间要做平衡

集中协调有助于跨团队看见稀缺资源,但容易形成审批瓶颈;团队自主决策响应更快,却可能出现局部最优和资源重复承诺。组织规模越大,越需要把决策权按影响范围分层。

建议团队内部可自行调整低风险任务,跨团队占用和业务优先级变化则进入组合层面决策。规则要清楚到让成员知道哪些调整无需审批、哪些必须升级,以及决策等待多久后应启动备选方案。

6. 短期交付与长期能力建设之间要做平衡

持续把所有容量投入当前项目,可能让关键技能储备、自动化和技术治理不断延期。长期投资短期看不到直接交付,却可能降低未来项目的等待、返工和支持成本。

能力建设不宜作为“有空再做”的工作。可以为技能冗余、测试自动化、运维改进和文档维护设置明确的周期容量,并以风险下降、交接效率或重复工作减少来评估,而不只看代码行数和任务数量。

资源冲突管理指南:研发团队如何做好人力资源计划,最佳实践全流程

九、如何衡量资源计划是否变好:少看单点,多看组合信号

1. 交付预测准确性

可以记录每个周期承诺工作中按约定范围完成的比例,并区分延期、主动减范围和需求中途变化。若只计算按时完成率,团队可能通过不断修改承诺日期来制造“准时”的表象。

预测准确性更重要的用途是校准计划能力,而非追究每次偏差。连续几个周期出现相似偏差,应检查估算口径、依赖等待和未计划工作是否被系统性低估。

2. 未计划工作占比

未计划工作占比用于观察团队被突发事项占用的程度。它可以按人天或任务数计算,但必须明确口径,并区分生产事故、客户支持、临时需求和返工。不同类别的管理含义不同,混在一起只能得到一个难以行动的总数。

若未计划工作持续上升,应同步观察缺陷、告警和需求变更来源。单纯提高缓冲只会把问题藏起来;明确来源后,才知道应通过可靠性改进、需求治理还是支持轮值来减少波动。

3. 关键技能等待时间与单点覆盖率

对高风险技能,记录工作从准备就绪到开始执行的等待时间,以及能独立承担该类任务的人数。等待时间比“某工程师很忙”更容易呈现瓶颈影响,覆盖人数则有助于判断培养计划是否有效。

指标不能替代具体判断。某项技能只有一名专家,不一定马上要招人;如果相关任务一年只发生一次,可以通过外部支持和充分演练来管理风险。若每个周期都排队,就应考虑培养替补或调整系统设计。

4. 工作切换与在制工作数量

同时进行的任务太多,会让工作停留在“开始了但没完成”。团队可以观察在制工作数量、平均完成周期、阻塞时间和人员跨项目切换次数,判断是否应该降低并行度。

切换次数不必追求精确到每一次鼠标操作。可以通过项目分布、任务状态变化和团队访谈做趋势判断。若数据采集成本很高,却无法指导资源调整,就用更轻量的代理指标。

5. 加班和质量信号

加班可能在重要发布前短期发生,但如果长期与计划交付绑定,说明资源计划可能把风险转嫁给成员。应同时观察缺陷逃逸、返工、事故和休假使用情况,避免把短期产出当成可持续能力。

管理者应把加班视为风险信号之一,而不是可靠的容量来源。若每次资源冲突最终都由加班解决,组织没有真正做取舍,只是把业务成本转移到了团队健康、质量和未来效率上。

十、最后的行动清单:下一周期就能开始

1. 用一周建立最小可行的人力计划

不必一开始就采购复杂系统或设计完整的组织模型。先选一个存在跨项目协作的小组,汇总未来两周的工作、人员可用时间、关键技能和外部依赖,核对总负荷是否超过可承诺容量。

同时要求每项新增工作说明它替换什么,明确冲突的决策人,并保留一次简短复盘。最小计划如果能让团队提前发现重复占用、减少临时协调,就已经具备价值。

2. 先统一三个口径

  • 统一容量口径:明确人天如何扣除休假、会议、轮值和支持工作。
  • 统一工作口径:明确需求、任务和项目承诺之间的关系,避免重复计算。
  • 统一变更口径:明确新增工作需要替换什么、谁批准、何时通知受影响方。

口径统一比报表精美更重要。若各团队对“已承诺”“可用容量”和“完成”有不同理解,任何跨团队数据都可能看起来准确,实际却无法比较。

3. 先解决最贵的一个瓶颈

不要试图一次消除所有资源问题。先找出最影响交付的瓶颈:是总容量不足、稀缺技能排队、并行项目过多、外部依赖失控,还是业务优先级无法决策。然后挑选一个可观察的改进动作,在接下来数个周期检查结果。

例如,如果关键工程师经常被重复安排,可以先限制其同时承担的关键路径工作数量;如果依赖等待最长,就先建立依赖确认和升级机制;如果需求不断插入,就明确新增事项的替换规则。

4. 把计划从静态表格变成组织的决策记录

资源表只是呈现形式。真正有价值的是团队共同理解了容量边界,业务负责人知道每种选择的代价,成员知道工作变化后如何响应。计划不需要永远准确,但必须能随着新信息更新,并留下足够线索供下一次复盘。

我的最终判断是:优秀的人力资源计划,不是让每个人看起来始终忙碌,而是让团队在冲突发生之前看见约束,在承诺之前做出选择,在变化之后保留学习记录。下一步可以从最近一个超载项目开始,核算可承诺容量、识别一个关键技能单点,并在下次排期会上要求每个新增事项明确它将替换的工作。

常见问题解答(FAQ)

1. 资源冲突管理中,研发团队应该如何制定人力资源计划?

我以前做季度研发排期时,最容易犯的错误是把团队总人数直接当成可用产能。后来发现,12个人的团队扣除会议、支持、休假和临时需求后,真正能用于项目交付的工时经常不到理论值的65%。我想知道,一份能落地的人力资源计划,究竟应该从哪些数据开始,而不是停留在人员名单和任务分配上?

我建议先算有效产能,再谈资源分配。实际操作时,我会把每个人的月度可用工时拆成四层:理论工时、固定损耗、业务支持、项目可用工时。例如一名研发人员每月理论工时按21.75个工作日计算,约174小时;扣除例会、评审、代码维护、请假和临时支持后,通常只剩110至125小时。

对于同时承担值班或线上问题处理的人,项目可用工时甚至可能低于100小时。我会建立一张资源计划表,至少包含人员、技能、可投入周期、已承诺工时、不可用时间、替补人选和风险等级。分配时不按“一个人负责一个项目”粗略处理,而是按技能瓶颈分配。

例如后端总人数充足,但只有一人熟悉支付接口,那么真正的约束资源仍然是这名后端,而不是整个后端小组。一个实用判断标准是:单人计划占用率控制在80%至85%以内,关键岗位控制在75%至80%以内。剩余空间不是浪费,而是用来吸收缺陷修复、需求澄清和紧急事件。

如果团队计划利用率长期超过90%,表面上看排期很积极,实际上通常会出现任务切换增加、测试等待、延期集中爆发等问题。我在一次迭代中把计划利用率从93%降到82%后,交付任务数量短期下降约8%,但延期任务减少了近30%,这说明“留出缓冲”比“填满日历”更接近真实产能。

2. 多个项目争抢同一名研发人员时,应该如何判断优先级?

我遇到过同一名架构师同时被三个项目申请的情况:一个项目承诺带来新客户,一个项目已经延期两周,另一个项目是管理层临时提出的重点需求。最初大家都用声音大小和汇报层级争资源,结果研发人员不断切换上下文。我想知道,有没有比拍脑袋和行政排序更可靠的冲突决策方法?

资源冲突不能只看项目重要性,而要同时看损失、时效性、替代性和不可逆程度。我通常使用四项评分:延迟一天的业务损失、外部承诺强度、关键路径影响、资源替代难度,每项按1至5分打分,再结合项目当前阶段确定优先级。例如,项目甲延期一天损失2万元,外部承诺强度为3,关键路径影响为5,资源替代难度为5;

项目乙延期一天损失5万元,外部承诺强度为5,关键路径影响为3,资源替代难度为2。项目乙的直接损失更高,但如果项目甲正处于架构决策窗口,且该架构师离开会让整个团队停工,甲仍可能优先获得短期支持。我的判断原则是:优先保护会让其他人整体等待的瓶颈资源,而不是简单保护金额最高的项目。

我还会把资源投入从“整人占用”改成“关键节点占用”。比如架构师不必连续参与项目甲两周,可以安排两个半天完成方案评审、一个半天解决技术分歧,其余工作由项目内工程师执行。一次实际调整中,一名高级工程师原本被三个项目各占用30%至40%,每周需要在不同代码仓库之间切换十多次。

改成固定周二、周四集中支持后,需求等待时间从平均4.6天降到2.1天。最终决策必须留下明确记录:谁获得资源、支持到哪一天、未获得资源的项目承担什么影响、何时复盘。没有退出条件的临时借人,往往会演变成永久挤占,后续冲突只会更加严重。

3. 如何用数据判断研发团队是否真的存在资源不足,而不是计划不合理?

我曾经看到一个项目连续三个月申请增加人员,但复盘后发现,团队每周真正投入编码和测试的时间并不高,很多工时消耗在需求反复确认和等待外部接口上。也有相反情况:团队看起来人很多,却因为缺少一个关键技能的人而整体无法推进。我想知道,应该看哪些指标,才能区分“缺人”和“流程或计划有问题”?

判断资源不足,不能只看加班时长或未完成任务数量。我会同时观察四组指标:有效产能、等待时间、返工比例和关键岗位负载。如果团队连续四周的有效产能接近100%,关键岗位负载超过90%,任务等待时间持续上升,并且新增人员能够直接承担现有工作,那么更可能是真正缺人。

相反,如果有效产能只有65%,但延期仍然严重,通常应先检查需求变更、依赖阻塞、验收标准不清和任务拆分过大等问题。我常用下面的判断对比:有效产能低于70%、需求变更占比超过25%、返工工时超过总工时15%,优先优化计划和流程;

有效产能达到85%以上、关键岗位连续两周超过90%、外部等待时间低于10%,但交付量仍无法满足承诺,才考虑补充人员或购买外部能力。这里的“外部等待时间”很重要,因为如果研发人员有大量时间在等待产品确认、测试环境或第三方接口,增加人手只会让更多人一起等待。

我曾对一个延期项目做过工时回溯:总投入约860小时,其中需求反复确认占120小时,接口等待占96小时,缺陷返工占138小时,真正用于首次实现的工时只有506小时。团队原本申请增加两名开发人员,但调整需求冻结机制、接口模拟环境和缺陷分级后,下一周期只增加一名测试人员,交付周期反而缩短了约18%。

所以,资源不足的核心证据不是“大家很忙”,而是存在稳定、可量化、可被新增能力直接消化的工作缺口。若瓶颈在决策、依赖或返工,先补流程;若瓶颈在持续的技能供给不足,再补人。

4. 研发资源计划应该使用什么工具和流程,才能及时发现冲突?

我试过只用电子表格管理人员排期,前两周还能维持,到了项目增加、人员兼职和临时需求变多之后,就出现了版本不一致、借人没有归还日期、负责人看不到冲突等问题。后来我发现,工具本身不是关键,关键是资源计划是否和任务、依赖、变更记录连在一起。我想知道,一套可执行的资源管理流程应该如何设计?

工具选择应服从管理机制,而不是反过来。团队规模较小、项目少于三个时,结构化表格已经够用,但必须固定字段、统一更新时间,并设置“计划工时、实际工时、占用周期、冲突项目、替补人选、风险状态”这些字段。

项目超过三个,或人员经常跨项目流动时,建议使用能把任务、负责人、工时、依赖和变更记录关联起来的某项目管理平台,否则资源表很快会变成孤立的静态名单。我更推荐四层流程。第一层是周计划:项目负责人提交下周需求和所需技能,不直接点名抢人。

第二层是资源校准:研发负责人根据有效产能、技能稀缺度和关键路径安排人员。第三层是冲突评审:所有占用超过个人可用产能80%的情况自动进入评审,明确取舍而不是默认加班。第四层是周末回看:对比计划工时与实际工时,记录偏差原因,并调整下一周容量。工具中最值得配置的不是复杂报表,而是三个提醒。

第一,某人未来两周的计划占用超过85%时提醒。第二,同一人同时承担三个以上项目时提醒,因为上下文切换风险通常会快速上升。第三,临时借调超过一个迭代仍未归还时提醒,避免临时安排固化成隐性长期占用。我做过一次工具切换后的对比:此前靠多人维护表格,每周需要约3小时核对版本,资源冲突通常在排期会议后才暴露;

改成任务与人员关联、统一周度更新后,核对时间降到约40分钟,冲突提前发现比例从约50%提高到80%左右。但工具没有解决所有问题,仍需要规定谁有最终分配权、哪些情况必须升级、资源借用何时结束。没有责任边界,再好的系统也只能记录混乱,不能消除混乱。

核心关键词

读者评论

杜
杜予安

我们团队以前按人天排满计划,遇到线上故障就整体延期。后来把值班、评审和支持工时单独预留,预测确实稳了一些,但缓冲比例仍需按历史数据调整,不能直接照搬示例。

向
向亦辰

技能矩阵对识别单点依赖很有帮助。不过实际落地时,能力等级容易变成主观评价,建议结合独立交付记录和故障处理经验定期校准,否则表格看似完整,替补能力未必真实。

李
李明远

文中强调由业务负责人做优先级取舍,这一点很关键。我们遇到的难点是延期成本很难量化,最后仍靠临时协调。若能统一记录范围缩减、延期和加人的影响,决策会更容易复盘。

文章包含AI辅助创作:资源冲突管理指南:研发团队如何做好人力资源计划,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540174

赞 (0)
飞飞飞飞
投入比例最佳实践:研发团队人力资源计划最佳实践,常见问题
上一篇 1小时前
人员投入实操方法:研发团队提升人力资源计划效率的最佳实践方法与模板
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
