研发团队做资源负载计划,最容易犯的错不是“算得不够细”,而是把每个人的工时加总后,就把这个数字当成可交付能力。一个团队下个月账面上有 400 人时,并不意味着能稳定产出 400 人时的有效研发工作:会议、值班、休假、跨项目切换、评审等待和临时故障都会占用容量。资源负载从 0 到 1,关键不是先做一张漂亮的排班表,而是建立一套能解释承诺、暴露风险、支持调整的计划机制。
一、先讲核心结论:资源计划不是把人排满,而是让承诺有依据
1. 先算可用容量,再谈任务分配
我在梳理研发计划时,通常先问三个问题:团队在计划周期内实际能投入多少时间?这些时间里有多少已经被稳定工作占用?剩余容量是否具备完成待办事项所需的技能和上下文?三个问题缺一不可。只知道团队总人数,无法判断项目是否能按期交付。
最简单的容量公式是:计划容量 = 工作日 × 每日可投入工时 × 可用人数 × 专注系数 − 已确认的非项目工作。这里的专注系数不是为了把估算“修漂亮”,而是用于反映会议、协作和上下文切换造成的损耗。它应来自团队自己的历史观察,而不是照搬行业数字。
例如,6 人团队在 10 个工作日内,每人每天名义工作 8 小时,账面上有 480 人时。假设团队过去 6 个迭代中,平均约 25% 的时间用于会议、支持和跨项目协作;再扣除已知假期和值班安排,实际可用于迭代任务的容量可能只有约 330 至 360 人时。这个范围比“6 乘 10 乘 8”更接近真实承诺。
2. 资源负载必须同时看总量和关键岗位
团队总容量看似充足,并不代表计划可行。项目可能只有 1 名熟悉支付链路的工程师、1 名能审批数据模型的架构师,或者 1 名负责最终验收的测试人员。总人时充裕而关键技能只有一个入口,依然会形成瓶颈。
因此,我建议至少同时维护两张视图:一张是团队或项目的容量总览,另一张是按角色、技能或关键人员拆分的负载视图。前者回答“工作总量是否超出团队能力”,后者回答“是不是某个角色被压满,导致整体计划无法流动”。
3. 计划的价值在于及时调整,而不是一次预测准确
研发工作存在不确定性,资源计划不可能在月初就准确预测每一项工作会花多少时间。更实用的目标是尽早发现偏差,并让负责人知道该调整范围、顺序、人员还是时间。计划做得好,不是永远不改,而是每次变更都能说明原因、影响和取舍。
我会把资源计划看作一个滚动决策过程:先以团队容量建立承诺边界,再依据工作进展更新预测,最后将实际消耗与原假设对照。若计划只在立项时录入、执行中从不更新,它很快就会变成过期档案。

二、背景和真实场景:为什么研发团队总觉得“人不够用”
1. 账面满载,实际却不断延期
不少团队的计划表里,每个人都被分配到接近 100% 的工作量,项目之间也没有明显冲突。可一到执行阶段,代码评审排队、测试环境等待、线上问题插入,交付日期就连续后移。表格看起来很精确,实际却没有给不确定性留位置。
这是因为资源计划经常只统计“被分配的任务”,却没有统计“交付任务所需的等待和协作”。开发工作不是把个人任务简单相加:需求澄清需要产品参与,接口需要上下游确认,合并需要评审,功能上线需要测试、运维和业务验收。任何一个环节形成队列,局部的满载都会转化为整体延迟。
2. 多项目并行时,隐性冲突最难发现
研发人员同时支持产品迭代、客户问题、技术改造和内部平台建设,是常见情况。每个项目负责人都可能只看自己分到的那部分容量,结果同一个人被三个计划分别按“半个人”计算,汇总后却承担了 1.5 个人的工作。
更隐蔽的是技能冲突。某位工程师名义上同时参与两个项目,但真正能处理核心模块的人只有他。两个项目各自都认为自己的安排合理,一旦其中一个任务遇到问题,另一个项目也会被连带拖慢。资源计划若不记录任务依赖和关键技能,冲突往往要等到延期才显现。
3. 计划缺少共同口径,讨论变成“谁更急”
当团队没有统一的容量定义,产品、研发和管理者容易用不同语言讨论资源。产品说“这个需求只要两周”,研发说“需要一个月”,管理者则看到“还有两个人有空”。但“空闲”可能是留给值班、技术债、发布支持或已经承诺给其他项目的时间。
我的经验是,资源争议很少能靠更强势的排期解决,通常需要先统一口径:工作量是人时、人日还是相对估点?计划周期是自然周还是工作日?支持工作如何计入?跨团队等待算谁的容量?口径不统一,任何精密的图表都只是在放大误解。
4. 从零开始,先处理最常发生的冲突
如果团队还没有成熟的工时和交付数据,不必一开始就建设复杂模型。我会先选一个最常见、损失最大的场景切入,例如多项目争抢同一位专家、迭代计划经常超载,或者临时需求无法评估对原计划的影响。
先解决一个具体决策问题,比试图一次性记录所有人的每小时活动更有效。资源计划的目标是改善承诺质量和协调效率,不是把每个人变成被精确追踪的计时器。
三、拆解常见误区:哪些做法看上去科学,实际会误导决策
1. 把满负荷当成高效率
团队排满并不等于团队产出最大化。系统中每个人都没有空档时,一项突发故障、一段评审等待或一名关键人员请假,就可能让多个任务同时停滞。对于存在不确定性的研发工作,保留缓冲不是浪费,而是吸收波动的能力。
我不会把“负载率越高越好”当作管理目标。更值得观察的是:计划工作是否稳定完成、未完成工作是否持续累积、关键岗位是否形成瓶颈,以及紧急插入是否频繁打断承诺。一个负载率略低但交付节奏稳定的团队,通常比一个长期 100% 以上、不断加班补洞的团队更健康。
2. 把人天当成可互换的标准件
两个工程师各有 20 个可用人时,不代表他们可以互换完成同一批任务。领域知识、代码权限、系统熟悉度、所在时区、评审资格和协作关系都会影响实际可用性。把所有容量合并成一个大池子,会掩盖技能供给的不均衡。
资源计划应记录“可投入时间”和“能承担的工作类型”这两类信息。技能矩阵不必一开始就做得很细,但至少要识别关键模块的唯一维护者、需要特定授权的角色,以及短期内无法快速替换的知识节点。
3. 只记录预计工时,不记录工作类型
同样是 40 人时,功能开发、线上支持、代码评审、技术债治理和需求澄清,对交付的影响并不相同。若把所有时间塞进一个总数,就无法回答为什么团队持续偏离计划,也无法判断应减少哪一类工作。
我通常建议把工作至少分成项目交付、运维与支持、质量与技术债、会议协作、学习或休假等类别。类别不宜无限扩张,能帮助负责人做决策即可。分类过细会增加维护成本,甚至诱使团队把时间花在填表而不是改善工作流上。
4. 用单一估算数字掩盖不确定性
早期需求的估算经常带有明显的不确定性。如果一个任务被写成“需要 16 小时”,这可能只是某个人的最佳猜测,而非经过拆解和验证的承诺。计划表中的精确数字并不会自动产生精确知识。
对尚未澄清的工作,我更倾向记录范围或置信度,例如“约 3 至 5 人日,依赖接口确认”,并标注影响区间的主要假设。这样管理者能看到不确定性来自哪里,而不是把范围中值当成确定承诺。
5. 将工时填报等同于产出衡量
工时记录可以帮助团队观察容量消耗、支持负担和估算偏差,但不能单独代表个人价值或工作质量。一个人记录的工时更长,可能是任务复杂,也可能是流程低效;工时更短,也可能来自复用成熟方案,而非贡献较少。
在组织内部使用工时数据时,我会明确用途:用来改进计划、识别负担和解释偏差,不用于简单地按工时给个人排名。否则数据会被行为反向塑造,团队开始优化记录,而不是优化交付。

四、专业判断逻辑:把负载计划做成能解释、能调整的模型
1. 明确计划对象、周期和容量口径
建立计划前,先确定要管理的对象:是个人、团队、职能角色、项目,还是多个层级的组合?周期是两周迭代、月度计划,还是季度滚动预测?同一个团队可以有多种视图,但每种视图都需要清楚说明使用场景。
对日常迭代,我通常用工作日或人日来沟通;对跨季度资源安排,则更适合用团队容量区间、关键技能可用率和项目阶段来表达。单位越细,维护成本越高。不要为了视觉上的精确,把周级预测拆成每天每人几小时,除非团队确实需要进行精细排班。
容量口径必须排除重复计算。若请假已经从工作日中扣除,就不要再次从可用工时中扣减;若固定值班已计入支持容量,就不能再将同一值班时段作为项目工作。计划模型最常见的错误不是公式复杂,而是同一项占用被扣两次或漏掉。
2. 先建立基线,不急于评判个人表现
从零开始时,可以先观察 4 至 8 周,记录团队每周的计划工作、已知占用、实际完成情况和临时插入事项。这个观察期不是为了证明某个人估算不准,而是为了了解团队的稳定容量和波动来源。
建议至少采集以下字段:计划周期、成员或角色、工作类别、工作项、预计投入、实际投入或完成状态、依赖关系、变更原因。若团队已有工单和迭代记录,可以尽量复用,不要再建立一套完全孤立的表格。
观察数据时,优先看团队层面和类别层面的趋势。比如连续几个周期都出现支持工作超出预留,说明容量假设可能不成立;某一类任务反复延期,可能是工作拆解不足或依赖等待过长。不要因为某个周期偶然偏差,就立刻调整个人系数。
3. 用三层视角判断是否超载
第一层是团队总量:已承诺工作量是否明显超过可承诺容量?第二层是角色负载:测试、架构、安全或运维等岗位是否集中承压?第三层是时间分布:工作是否挤在某一周、发布窗口或少数关键节点?三层同时看,才能识别“总量没超但仍然无法交付”的情况。
我会把 80% 至 90% 的计划容量视作需要检查的区域,而不是直接判定超载。实际阈值应由团队的工作类型和波动情况确定。若团队支持负担较高、需求变化频繁,安全余量应更大;若工作高度重复、依赖稳定且历史数据充分,计划可以更紧一些。
需要警惕的是,负载率只是一个信号,不是诊断结论。某位成员负载达到 110%,可能是任务估算口径不一致;团队负载只有 75%,也可能因为关键技能稀缺而无法启动项目。看到数字之后,应追问导致数字的工作和约束。
4. 把依赖、优先级和不确定性纳入判断
资源计划不是单纯的工作量匹配。任务优先级、依赖顺序和风险等级都会改变排期方案。若两个项目争用同一名关键人员,应先确认哪项工作是业务硬约束、哪项可以调整范围或日期,而不是按提出需求的时间先后机械分配。
我会把任务分为已确认、待澄清、待外部依赖和高风险四类。已确认的工作可以进入承诺容量;待澄清的工作应保留估算区间;依赖未到位的任务不宜假装能够按计划开工;高风险任务则应安排验证点,避免到周期末才发现假设错误。
5. 建立有节奏的复核机制
资源计划至少要在周期开始前确认一次,在周期中根据重大变化复核,在周期结束后用结果校准假设。复核不必每次都开长会:短会只讨论容量变化、优先级冲突、关键依赖和需要做出的决策。
每次变更都建议保留简短记录:变更事项、提出原因、影响人员或角色、受影响项目、决定的取舍和复核日期。这样当下游项目询问延期原因时,团队可以解释发生了什么,而不是依赖个人记忆或互相归责。

五、从 0 到 1 的落地步骤:先建最小可用计划,再逐步加深
1. 第一步:选一个明确的计划场景
不要一上来覆盖全公司所有团队。先选一个有明确负责人的团队或业务线,最好是近期确实存在资源冲突的场景。需要说清楚计划要解决什么问题,例如“提前发现迭代超载”,而不是模糊地说“提升资源管理能力”。
确定成功标准也要具体。可以关注计划偏差是否收窄、关键角色冲突是否提前暴露、临时插入对原承诺的影响是否可追溯,或者每次资源协调需要的沟通时间是否下降。指标应服务于决策,不要为了证明项目成功而堆数量。
2. 第二步:建立一份最小字段清单
试运行阶段建议只保留能支持排期与复盘的字段。字段过少无法解释,字段过多则没人愿意维护。管理者应和实际使用者一起确认每个字段的用途,并删除没有明确决策价值的项目。
| 字段 | 用途 | 起步建议 |
|---|---|---|
| 成员或角色 | 识别容量归属和技能瓶颈 | 从团队、角色和关键岗位开始,不必记录所有技能细节 |
| 计划周期 | 统一工作量的时间边界 | 优先与迭代或月度节奏一致 |
| 工作类别 | 区分项目交付与支持、会议、质量工作 | 控制在 5 至 7 类,使用者能稳定理解 |
| 计划投入 | 估算工作对容量的占用 | 采用人时或人日,明确单位并避免混用 |
| 状态与依赖 | 识别尚未具备开工条件的工作 | 至少标记待确认、进行中、受阻和完成 |
| 变更原因 | 解释计划偏差与资源重排 | 优先使用少量可选原因,再允许补充说明 |
3. 第三步:画出容量,而不是直接塞入任务
先按计划周期计算工作日和可用成员,再扣除已经确定的休假、轮值、固定支持和例行工作。随后根据历史情况预留变化缓冲。若尚无历史数据,可以先用团队共同认可的估计区间,明确标注为试行假设,并在每个周期结束时修正。
缓冲不是一个神奇的固定百分比。线上支持频繁的团队需要较高缓冲,稳定的维护版本可能可以使用较低缓冲。我的建议是先从“已知工作占用”开始,再观察未计划工作实际发生多少,而不是先拍一个过高的效率系数,把所有不确定性都藏起来。
4. 第四步:按优先级和依赖分配工作
容量明确后,再将工作放入周期。先安排硬截止、关键路径和必须完成的工作,再放入可延期或可缩减范围的事项。遇到关键人员冲突时,优先讨论顺序和范围,不要默认一个人可以通过加班解决所有冲突。
对于大任务,要先拆到可以在一个计划周期内验证进展的粒度。任务太大时,估算误差会被隐藏;任务太碎时,维护成本又会升高。拆分的目的不是让表格行数增加,而是让团队能看见交付路径、依赖和早期风险。
5. 第五步:在执行中只更新有决策意义的变化
实际执行中,不需要每小时都重算资源图。只有当工作范围、关键人员可用性、外部依赖或优先级发生变化时,才需要更新计划并评估影响。若每次状态变化都触发全量重排,团队会把大量精力花在维护计划上。
更新计划时要区分“预测变化”和“承诺变化”。预测变化意味着团队根据新信息判断完成时间可能改变;承诺变化意味着负责人正式调整范围、日期或资源。两者混为一谈,会让团队误以为每次估算波动都是对外承诺的改变。
6. 第六步:复盘误差来源,而不只追问谁估错了
周期结束后,比较计划与实际结果,按原因分类:需求变化、依赖等待、故障支持、估算偏差、技能缺口、返工或人员不可用。复盘的重点是找可改善的系统因素,而不是把每个偏差都归结为个人执行不力。
若某类偏差连续出现,就调整计划假设。例如支持工作持续超过预留,可能要单独设置轮值容量;某类需求总是晚到,可能要优化需求准备;测试长期排队,可能要重新安排质量资源或改造自动化流程。数据的作用是把“感觉总是很忙”变成可验证的改善线索。

六、案例推演:六人研发小组如何避免把 480 人时当成承诺
1. 场景设定:三个项目争用同一组人员
下面是一个情景模拟,用于展示计算和取舍方法,不代表某一家企业的真实经营数据。假设某产品研发小组有 6 人,接下来两周共 10 个工作日。小组同时承担一项新功能、一项客户问题治理和一次基础设施升级,其中 2 名成员是核心服务的主要维护者。
如果按每日 8 小时计算,名义容量是 480 人时。团队整理已知占用后,发现其中约 32 人时用于轮值和客户支持,约 24 人时用于固定评审、规划和跨团队沟通,另有 16 人时为已确认休假。此时剩余可用时间为 408 人时,但这仍未考虑临时插入和工作切换。
团队查看过去几个迭代的记录,发现临时故障与上下文切换还会消耗约 40 至 60 人时。为了避免用一个虚假精确值承诺,负责人将本周期的可承诺容量设为约 348 至 368 人时,并在计划中明确这个区间是基于团队近期记录推演出来的。
2. 第一版排期:总容量没超,关键角色却超载

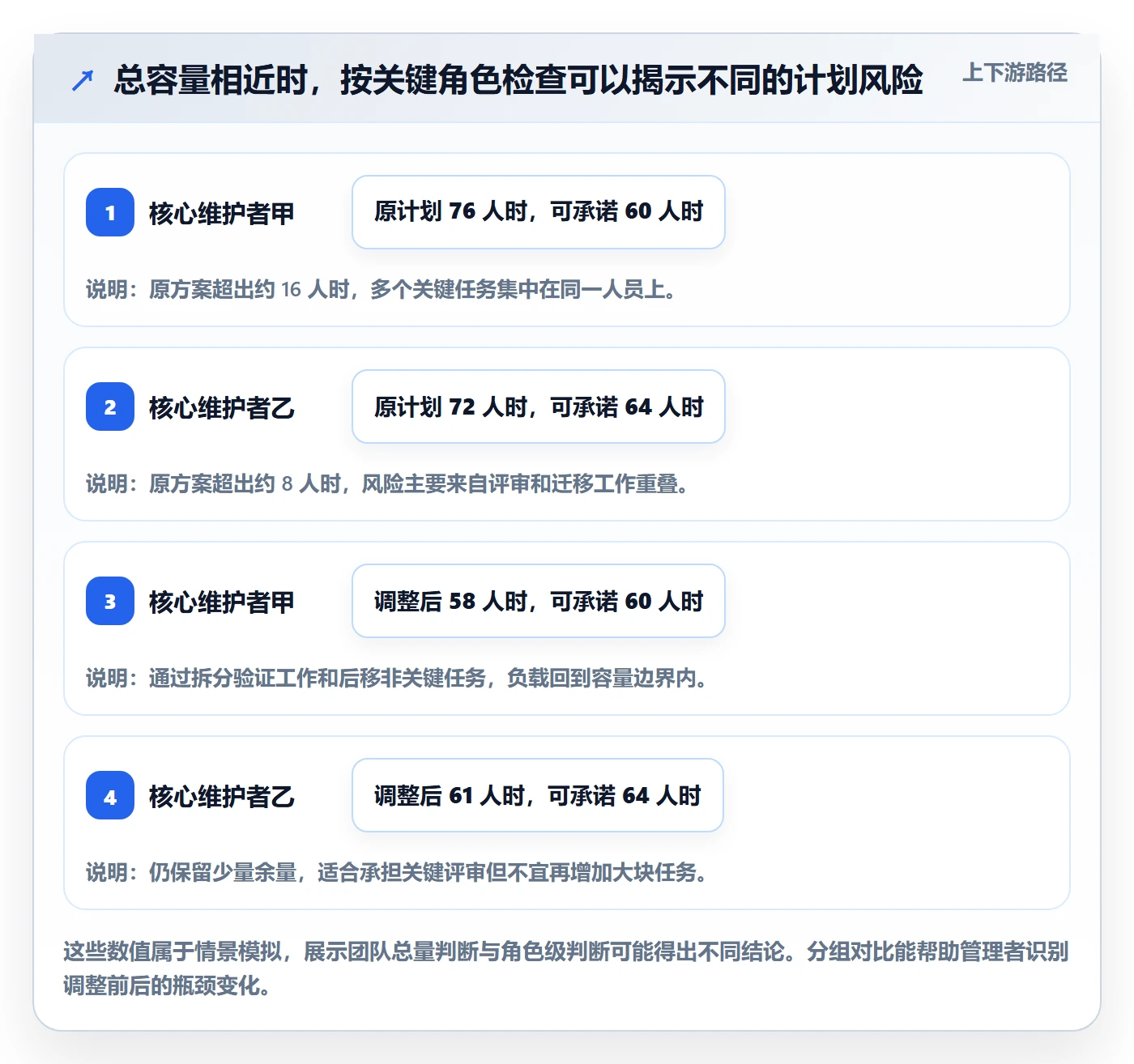

项目负责人最初提出 360 人时的计划,看上去刚好落在容量区间内。进一步按角色拆分后,团队发现两名核心服务维护者分别被安排了 76 和 72 人时,而两人可承诺容量大约只有 60 人时和 64 人时。与此同时,其他成员仍有容量,但缺少完成核心模块所需的领域知识。
如果只看总量,计划可能被批准;如果看技能负载,实际风险非常明显。团队需要先处理关键路径上的不平衡,而不是要求这两个人“再挤一挤”。
3. 调整方案:把不确定工作后移,先完成验证
团队随后将新功能中需要核心服务改造的部分拆成接口验证、数据迁移和用户界面工作。核心维护者优先完成接口方案与迁移评审,其他成员并行开展可独立推进的界面和自动化测试准备。基础设施升级中非关键的清理任务后移到下一周期。
客户问题治理仍然保留,但将其中依赖外部团队反馈的部分标记为条件工作,不再把它作为确定完成的承诺。这样调整后,关键维护者负载降至约 58 和 61 人时,团队总计划投入约 342 人时,另有一部分空间吸收临时问题。
4. 复盘结果:计划更稳,输出不一定更多
在这个情景中,调整后的计划并没有让团队多做工作,而是减少了“所有工作都承诺、最后一起延期”的概率。团队还提前识别出依赖外部反馈的任务,能够在反馈未到位时继续推进其他工作,而不是让关键人员空等。
复盘时,负责人应继续验证几个问题:支持工作是否仍在预计区间内?接口验证是否暴露新的技术风险?被后移的工作是否仍然值得投入?关键知识是否可以通过结对或文档降低单点依赖?这些答案会影响下一周期的容量和技能安排。

七、工具与协作机制:先让数据连起来,再考虑自动化
1. 工具应支持决策,而不是增加填报负担
资源计划可以从共享表格起步,但当团队数量、项目数量和依赖关系增加后,手工汇总会变得脆弱。常见问题包括同一成员在不同表格里重复分配、计划与工作项状态脱节、更新责任不清,以及管理者无法看见变更前后的影响。
工具选型时,我会优先看几个实际问题:工作项能否与团队计划关联?是否可以按成员、角色、项目和时间周期查看负载?变更是否留有记录?不同角色是否能看到与自己有关的信息?数据导出和权限控制是否满足组织要求?先用真实流程试跑,再评估功能清单,通常比先看产品演示更有效。
2. 中大型组织要关注跨团队可见性和权限边界
在 100 人以上的组织中,资源计划往往横跨多个团队、产品线和职能部门。此时,单个项目的排期视图可能无法回答跨项目冲突、关键角色瓶颈和组织级优先级问题。与此同时,人员信息和项目数据也不适合无差别公开。
以 PingCode 作为组织协作场景中的一个例子,评估时可以围绕项目与工作项关联、计划视图、团队协作和权限管理等需求验证具体能力。不同版本、配置和组织流程可能存在差异,应以实际演示、试用环境和合同能力清单为准;不要仅凭产品宣传假设它天然适配自己的资源模型。
3. 把数据源和责任人说清楚
一套资源视图如果由多个人在不同地方维护,最后很容易出现“看起来同步,实际口径不一致”。应明确哪些信息来自项目工作项,哪些来自组织日历,哪些需要负责人手动确认。能通过系统自动带入的数据尽量复用,必须人工维护的字段则要限定数量并指定责任人。
还要明确更新节奏。例如成员负责申报休假和已知支持安排,项目负责人负责确认工作量与优先级,团队负责人负责检查角色负载,资源协调者负责组织跨项目冲突讨论。职责分清后,工具中的计划才不容易变成无人维护的公共表格。
4. 自动化适合做提醒,不适合替代判断
自动化可以在负载超过阈值、关键人员同时被多个项目占用、任务依赖未满足或计划临近到期时提醒负责人。它还可以帮助汇总不同项目的计划占用,减少重复计算。但自动化并不知道某项任务的业务价值,也不一定理解临时调整对客户和产品路线的影响。
因此,我倾向于让系统提供可解释的风险提示,让负责人做最后决策。自动排期若无法说明约束和原因,反而会让团队误以为系统已经替自己做出正确判断。
八、不同情况下的行动建议:按团队成熟度选择做法
1. 小团队、单项目、依赖少
如果团队人数少、项目相对集中、关键角色可互相支援,先用简单的迭代容量表即可。记录成员可用时间、工作类别、任务投入和风险事项,每个迭代开始前确认一次,中途只处理重大变更。
这类团队不必过早购买复杂系统,也不必记录每个人每天的精确工时。更重要的是把支持任务和休假纳入计划,避免把全部名义时间分配给项目工作。
2. 多项目并行、关键人员冲突频繁
如果同一批工程师被多个项目反复争用,应建立统一的跨项目负载视图。先把各项目对关键角色的需求汇总,再按业务优先级确定投入顺序。每个项目单独排得再漂亮,也无法解决共享人员超载。
这时应给关键岗位设立明确的容量边界,并定期检查新增需求会挤占哪项承诺。必要时,团队可以决定缩小项目范围、错开项目阶段、引入协作人员或降低并行项目数量。长期靠临时协调解决冲突,通常意味着组织缺少共同优先级机制。
3. 支持工作和突发故障较多
如果团队经常处理线上问题、客户请求或发布故障,应把支持容量显式纳入计划。可以采用轮值、专门支持窗口或固定容量池,让多数开发人员在一个周期内拥有相对稳定的工作时间。
若支持量持续超过预留,不要每次都把问题归结为“本周期比较特殊”。应回头检查故障来源、发布质量、监控覆盖、客户支持分流和维护投入。资源计划既能安排人,也能帮助团队看见长期消耗资源的结构性问题。
4. 需求变化频繁、探索性工作较多
对探索性项目,不宜把远期计划写成确定的人日承诺。可以采用短周期验证:先安排小规模调研、原型或技术验证,再根据证据更新工作范围和资源需求。计划重点应是“下一步需要验证什么”,而不是假装已经知道整个项目会怎样展开。
在这类场景中,资源模型可区分承诺容量和探索容量。探索工作允许范围变化,但仍应设定时间盒、退出条件和复核日期。否则“探索”容易变成没有边界的长期占用。
5. 组织规模大、多个团队共享专业角色
大组织需要同时解决团队内部排期和跨团队资源协调。首先统一最基本的口径与数据定义,再逐步建立角色级或技能级容量视图。不要一开始就追求所有团队采用完全相同的执行流程,产品研发、平台维护和客户交付的工作结构可能差异很大。
组织层面需要明确谁有权调整优先级、如何处理项目间冲突、关键专家如何分配,以及计划变更需要通知哪些负责人。若这些规则没有形成共识,工具只会把冲突从会议室搬到仪表板上。
九、取舍与边界:资源计划不应该解决所有管理问题
1. 精度与维护成本之间的取舍
计划越细,短期排班越精确,但更新成本和行为干扰也越高。按月和团队级计划更适合资源预测,按周或个人级计划更适合协调具体交付。团队应按决策所需精度选择粒度,不要为了追求“实时可视化”而记录大量没有实际用途的数据。
如果计划每周都要花几小时手工校准,且没有减少冲突或延期,就应重新检查模型是否过于复杂。真正的成熟度不是字段越来越多,而是用较少的信息更早做出正确取舍。
2. 局部效率与整体流动之间的取舍
让每个人始终有任务,可能提高局部利用率,却会让工作在依赖节点前排队。优化团队交付时,应关注从需求开始到结果完成的整体流动,而不是只看某个人是否“有事做”。当关键岗位已经形成队列,继续向其塞入工作通常只会拉长等待时间。
这也是为什么我不建议用单一的个人负载率评价资源计划质量。还要看在制工作数量、受阻时长、关键依赖等待和周期内完成情况。局部看起来空闲的人,可能正承担着团队快速响应变化所需的缓冲。
3. 统一标准与团队差异之间的取舍
组织需要统一术语、基本字段、数据权限和复盘方式,否则跨团队信息无法汇总。但不同团队可以保留适合自身工作的容量模型:稳定维护团队可能按轮值和故障容量管理,产品团队可能按迭代与优先级管理,探索团队可能按验证阶段管理。
最值得统一的是决策接口,而不是每一个操作细节。管理层需要知道承诺边界、主要风险、冲突和需要的决定;团队可以用适合自身的方法完成拆解和执行。
4. 可见性与隐私之间的取舍
跨团队协调需要一定的人员可用性信息,但不意味着所有人都应查看所有个人安排。请假、健康和其他敏感信息应遵循组织隐私政策和最小权限原则。资源计划通常只需要知道某段时间不可用或容量减少,不需要展示与决策无关的个人原因。
数据权限也应与用途一致。如果工时数据只用于团队容量改进,就要避免未经说明地挪作个人绩效评分。用途不透明会损害信任,最终导致数据失真,反而降低计划的可靠性。

十、下一步怎么做:用一个周期验证假设
1. 这周先完成三项基础工作
第一,选定一个试点团队和明确的问题,例如多项目超载或支持工作挤占迭代。第二,确定计划周期、容量单位和工作类别,写清楚哪些时间已经扣除。第三,整理成员可用性、固定支持和关键角色信息,先建立一份团队能共同检查的容量基线。
2. 下个周期记录偏差,不追求一次做对
排出第一版计划后,标记哪些工作是确定承诺、哪些依赖尚未满足、哪些估算范围较宽。周期中只记录会影响决策的变化;周期结束后,比较计划与实际完成情况,并将偏差归到可解释的原因类别。
3. 用证据决定是否扩大范围
若试点团队发现关键冲突更早暴露、计划讨论更快、变更影响更清晰,再把字段和节奏复制到相邻团队。若数据维护负担很大、计划没有改变任何决策,就先简化流程,不要急着扩大部署或增加更多指标。
4. 最后再决定是否需要平台化
当团队需要跨项目汇总、权限分层、变更留痕和统一协作时,再评估是否需要平台工具。评估时带上真实计划场景和数据样例,让使用者完成一次从容量输入、任务分配、冲突发现到变更复盘的完整演练,而不是只看功能演示。
资源负载计划的独特价值,不是算出一个看似准确的数字,而是让每个承诺都带着容量边界、关键假设和调整选项。从一个团队、一个周期和一类高频冲突开始,持续用实际结果校准;当计划能够帮助团队更早说清楚“做什么、谁来做、什么条件下要调整”,资源管理才真正从表格走向决策。
常见问题解答(FAQ)
1. 研发团队从0到1做人力资源计划,第一步应该做什么?
我手上有一批需求和大致的上线时间,但每个需求需要多少人、什么时候投入都不清楚。我应该先把任务拆到多细,才不会一开始就陷入反复估算?
先不要从“每个人下个月做什么”开始,而要从可交付结果倒推工作量。把需求拆成能在一到两周内验收的工作包,例如接口开发、数据迁移、联调和验收;每个工作包标明负责人角色、预计投入、前置条件和完成标准。
以一个8人研发小组为例,先用近三个月实际记录估算可用时间:每人每周40小时,扣除例会、支持和休假后,若平均只有26小时可用于项目,团队周产能约为208小时,而不是320小时。这个估算是计划起点,不是承诺;第一轮计划的目标是暴露缺口和依赖,而不是把工时填满。
2. 资源负载应该按人数、工时,还是任务数量来算?
我看到计划表里每个人都有任务,表面上似乎没有闲置,但有人连续几周被排满,有人又在等待上游结果。我该用什么口径判断团队是真的过载,还是只是任务分配不均?
用“角色可用工时”作为主口径,用人数和任务数量做辅助检查。任务数量无法反映大小:一个跨系统联调可能比数个小缺陷更耗时。可按周计算负载率:已承诺工时÷扣除会议、值班、休假后的可用工时。比如某工程师下周可用28小时,计划投入34小时,负载率约121%,即使任务数量只有两项也已超载。
对持续两周超过100%的情况,应先调整范围、顺序或人员;不要把加班当作默认产能,否则计划看似闭合,实际会把质量和后续迭代一起透支。
3. 怎样处理研发计划里经常被漏算的支持、评审和返工时间?
我以前排计划时只估开发工时,结果线上问题、代码评审和跨团队沟通不断插进来,原定节点总是往后推。我不确定应该给所有任务统一加缓冲,还是单独预留一部分产能?
优先把可重复出现的工作显式列入产能,而不是给每项开发任务随手加一个百分比。可以先回看4至6周的工时或工作记录,将线上支持、评审、发布和需求澄清分类统计;如果团队每周平均有约20%的可用时间用于这些事项,就在团队产能中先扣除,再安排项目工作。
对不确定性高的任务,再单独标注风险缓冲,例如外部接口尚未确认时预留联调窗口。这样能分辨“团队容量不足”和“某项工作估算偏低”,也便于复盘:若连续几周实际支持时间明显高于预留值,应调整下一周期的基线,而非要求成员隐性加班。
4. 资源负载计划多久更新一次,怎样避免计划表很快失真?
我担心计划刚排完就遇到需求插单、人员请假或依赖延期,表格很快变成没人相信的文件。应该每天维护所有任务,还是等到项目延期时再集中调整?
采用固定节奏更新,并把变化触发条件说清楚,通常比追求实时改表更有效。团队可每周滚动检查未来4至6周:确认已完成工作、剩余估算、人员可用时间和外部依赖;遇到关键人员缺席、范围变更或依赖延期超过一个工作日,再即时评估受影响的里程碑。计划中同时保留基线日期与当前预测日期,避免每次改动都覆盖历史判断。
若预测连续两周偏离基线,就检查偏差来自估算、插单还是等待,而不是只把日期往后挪。计划表的价值不在于永远准确,而在于让团队尽早看到冲突并做出取舍。
核心关键词
文章包含AI辅助创作:资源负载怎么做?研发团队最佳实践:人力资源计划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540151
读者评论
我们团队以前按每个人的名义工时排满计划,后来发现值班和线上支持经常没算进去。按工作类型拆开看确实更容易找到偏差,不过分类太细后维护起来也挺费劲。
关键岗位视图很有用,尤其是测试和熟悉老系统的工程师被多个项目同时依赖时。想请教一下,技能矩阵多久更新一次比较合适?人员职责变化不频繁的话,是否只在项目启动时核对就够了?
用区间表达早期估算比写一个精确工时诚实。不过团队若没有稳定的工时记录,专注系数也容易变成主观数字。我更倾向先跟踪几轮实际完成量和临时插入,再逐步调整容量假设。
