研发团队做年度人力规划,最容易犯的错不是“人数算少了”,而是把业务目标直接换算成招聘人数:明年要多交付两个版本,于是申请多招十名工程师。这个算法忽略了需求变化、关键技能缺口、现有团队负荷和招聘到岗时间,结果往往是人招进来了,交付瓶颈仍在原处。真正有效的人力资源计划,不是预测一个年末人数,而是把业务目标、工作量、能力结构、人员供给和调整机制连成一套可复核的决策过程。
一、核心结论:人力规划不是“算人数”,而是管理能力供需
1. 先回答四个问题,再讨论招多少人
我建议研发负责人和人力资源团队先把规划拆成四个问题:未来要交付什么;这些交付需要哪些能力;现有团队能够稳定提供多少有效产能;缺口能否通过招聘、培养、调配、外包或减少范围来解决。顺序不能颠倒,否则人数会成为答案,业务目标反而成了事后解释。
在人力规划会议上,我更愿意先看产品路线图、项目依赖和交付承诺,再看部门编制。编制是资源约束,不是业务需求的替代物。团队人数增加,也不必然带来等比例产出:新员工要融入,资深员工要投入指导,跨团队协作成本还可能上升。
核心判断是:规划单位应从“人头”转向“可交付能力”。例如,不只记录“有 12 名后端工程师”,还要知道其中有几人能独立承担架构改造、几人熟悉支付链路、关键模块是否只有一名维护者,以及团队每月能用于新需求的有效人天有多少。
2. 用一个公式建立可讨论的起点
可以把规划简化为以下关系:所需能力缺口=目标工作量-可用能力供给。这里的“目标工作量”需要按任务类型和技能拆分;“可用能力供给”则要扣除休假、培训、值班、维护、会议、招聘空档和已承诺事项。
举例来说,某团队有 20 名研发人员,不代表每月就有 20×22 个工作日可以投入路线图。若每人每月名义工作日为 22 天,平均将 25% 时间用于维护、会议、支持和协作,另有 10% 用于不可预见事项,那么路线图可用时间大致只有 65%。这不是行业定律,而是用于暴露假设的估算起点,必须用本团队历史记录校准。
人数规划还应分成三个层次:总量是否够、岗位结构是否对、能力是否可用。总人数够但缺少测试自动化能力,可能仍会延期;岗位齐全但关键人员被多个项目重复占用,能力也不能算真正可用。

3. 规划结果必须能触发行动
一份规划如果只写“预计增加 8 人”,没有岗位、能力、到岗时间、优先级和替代方案,就无法指导招聘或业务取舍。建议将结果写成可执行决策:哪个季度需要什么能力;哪些岗位必须外部招聘;哪些能力通过培养可以补齐;若招聘延迟,哪些范围或日期需要调整。
规划不是一次性预算附件,而是持续校准的机制。业务目标、项目范围和人员供给都可能变化,因此年度规划适合确定方向,季度滚动规划适合调整资源,月度检查则适合发现招聘、负荷和关键能力风险。
二、背景与真实场景:研发组织为什么容易把计划做偏
1. 研发工作的不确定性会放大静态编制的误差
研发任务并非完全同质。开发一个成熟模块的常规功能,与重构遗留系统、处理安全合规要求或建设新技术平台,所需技能、风险和工作量差别很大。简单用“去年做了多少需求、今年增长多少”推算人数,容易忽略任务结构已经改变。
需求也会在执行中变化。产品路线图可能调整,客户问题会插入,线上故障会打断计划。若人力计划把所有时间都排满,纸面产能看起来利用率很高,实际却没有空间承接不确定性。研发管理中的高利用率并不自动等于高产出,过载还会增加返工、上下文切换和质量风险。
2. 一个常见的规划场景:目标增长,交付却没有同步变快
以下案例是用于说明方法的情景模拟,不代表某家企业的真实经营数据。某中型研发组织约有 120 人,计划在一年内上线新的客户门户、升级数据平台,并持续维护既有核心服务。管理层初步提出增加 18 名研发人员,但项目负责人发现,团队最紧张的并非所有岗位,而是数据工程、质量自动化和熟悉核心服务的资深后端人员。
如果直接按总人数缺口启动招聘,可能出现三种错配:常规开发岗位先招满,稀缺能力仍然空缺;新人入职后需要核心员工投入时间带教,短期产能反而下降;项目依赖关系未解决,新增人员只能等待接口或决策。最终,预算增加了,交付周期却没有按预期缩短。
更稳妥的做法是按项目拆出工作包,识别关键技能和依赖,再把需求分到招聘、培养、内部调配和范围取舍。项目管理平台可以作为计划与执行数据的协作入口。例如,使用 PingCode 管理路线图、需求、迭代和任务时,团队可以把项目工作量、负责人和风险记录与人力计划关联起来;但它不能代替薪酬、劳动关系或正式编制管理系统,也不应被误当作完整的人力资源系统。
3. 计划偏差通常来自输入质量,而不是计算公式
我在评估一份人力计划时,会先检查数据从哪里来,而不是先检查公式是否复杂。若项目工作量来自未经拆分的“预计增加 30%”,能力标签来自主管印象,招聘周期来自过往个例,那么即使表格计算得十分精确,也只是把不确定性包装成小数点。
因此,规划需要标注数据口径与置信度。确定性较高的事项可以按基准方案排产;需求尚未确认的项目应给出区间;依赖外部审批或技术验证的项目则应设置触发条件,而不是提前把全部人力需求写成确定承诺。

三、常见误区:看起来合理,落地时却会失真
1. 误区一:按业务增长比例同比扩编
收入增长 20%,研发团队就扩编 20%,这种做法方便预算沟通,却忽视业务增长与研发工作量之间不存在稳定的一对一关系。增长可能来自渠道优化,也可能来自新产品建设;前者未必需要同比增加工程师,后者则可能需要短期集中投入特定技能。
更重要的是,团队的产能受系统复杂度、技术债、部署流程和决策效率影响。若主要瓶颈是需求反复或测试周期长,招聘更多开发人员可能加剧排队,而不是缩短交付时间。扩编之前要先判断限制因素究竟是人力、流程、架构还是决策。
2. 误区二:把所有岗位视为可互换的标准人力
“缺 5 个研发”并不是完整需求。后端、客户端、数据、平台、测试、安全和技术管理的供需情况可能完全不同。同一岗位内部也有级别差异:能够独立拆解复杂问题的资深工程师,与需要明确任务边界的初级工程师,短期内不能简单按一个人头替换。
岗位规划应细化到技能与熟练度,但也不必把能力模型做成几十个标签的百科全书。优先识别对路线图成败有直接影响的能力,例如关键服务维护、数据治理、自动化测试、云成本优化和安全审查,再判断团队的覆盖深度与备份情况。
3. 误区三:把全年可用工时当作项目工时
名义工时往往遗漏值班、缺陷处理、技术支持、面试、培训、假期和跨团队协作。更隐蔽的问题是,多项目团队会被不同负责人同时“预订”。每个项目看上去只占某人 50%,合计后却可能达到 150%。结果不是人更努力,而是任务切换更多、承诺更不可信。
规划时应区分“组织总产能”和“项目可承诺产能”。对关键角色尤其要检查并行工作数。一个资深工程师同时负责架构评审、线上问题、两个项目和新人辅导,即使工时表合计没有超标,实际也可能成为多个项目的共同瓶颈。
4. 误区四:把招聘计划当作招聘承诺
岗位获批不等于人才会按计划到岗。招聘周期受技能稀缺度、薪酬范围、地点、面试流程和候选人选择影响。若计划只写“第二季度补齐”,没有招聘启动时间、优先级和延迟预案,项目可能在真正缺人时才发现招聘无法及时完成。
招聘计划必须与用人时间倒推。假设一个岗位需要约 10 至 14 周完成寻访、面试、审批和入职准备,那么计划在某个季度初使用该能力,就应提前启动;这只是用于演示倒推方法的区间,企业需要用自己的招聘数据替换。对人才稀缺岗位,建议同时准备内部培养或临时范围调整方案。
5. 误区五:只看总人数,不看关键人依赖
团队规模越大,关键能力也可能越集中。若核心系统只有一名工程师能够排查复杂故障,团队名册上即使有几十人,业务连续性仍然脆弱。人力规划要观察关键能力覆盖、备份人员和交接状态,而不只是编制与在岗人数。
这并不意味着所有岗位都要安排两名完全相同的专家。对高风险模块,可以通过文档、轮值、结对、演练和代码评审扩大可维护范围。规划的目标是降低单点风险,而非机械地复制岗位。

四、专业判断逻辑:从目标拆解到供需决策
1. 第一步:把业务目标转换为可核验的工作包
先把战略表述改写成可以交付和验收的成果。比如“提升平台能力”过于抽象,可以拆为数据接入、权限改造、迁移演练、性能验证和上线保障。每个工作包至少标明负责人角色、依赖条件、预计窗口、业务优先级和完成定义。
拆分不需要一开始就达到任务级别。年度规划可以按项目或能力建设包估算,季度规划再细化到里程碑,迭代计划才落实到具体任务。过早追求精确,会制造虚假的确定性,也会让计划维护成本高于决策价值。
2. 第二步:将工作量按技能类型与时间窗口分布
工作量必须回答“由谁做、何时做、需要什么能力”。同样是 100 人天,若集中在前三个月的资深数据工程能力上,就不能用年底才到岗的通用研发岗位替代。可以将需求按岗位族、能力等级和季度拆分,识别峰值与长期缺口。
一个实用做法是给估算附上范围,而非只给单点数值。例如,某工作包预计需要 35 至 50 人天,差异来自外部接口是否稳定。范围越宽,越需要在规划中放置验证节点;不要用平均值掩盖风险。
3. 第三步:核算供给时纳入人员状态与实际投入
供给端至少要区分在岗人员、已确认离职或调动、待入职人员、兼职投入、关键职责占用和计划培养时间。招聘中的候选人不能按已到岗人员计算;尚未具备独立承担能力的新人,也不能按资深岗位的完整产能计入。
对于现有员工,建议使用团队级别的产能口径,不要把个人绩效评价直接等同于可用人天。规划关注的是某类工作在某个时间窗口是否有人能承担,而不是给员工贴一个永久的“高产”或“低产”标签。
4. 第四步:形成需求与供给的差额,并解释差额来源
差额不应只是一列“缺口人数”。最好拆成四种情况:总量不足、技能不匹配、时间错位、关键人风险。总量不足可以讨论招聘或缩减范围;技能不匹配可能需要培养或内部调配;时间错位需要调整入职节奏、交付批次或临时支援;关键人风险则需要备份和知识转移。
区分缺口性质,能避免招聘成为唯一的默认动作。招聘是必要工具,但往往不是最快的工具,也不是解决每种能力缺口的最经济手段。
5. 第五步:设置情景,而不是押注单一预测
建议至少建立基准、增长和收缩三个情景。基准情景代表当前已确认路线图;增长情景代表需求提前或新增;收缩情景代表预算约束或项目延期。每个情景要对应明确的触发条件,例如客户合同签署、关键技术验证通过、预算批准或项目取消。
情景规划的价值不是让组织预测得更准,而是让管理者提前知道变化发生时怎么办。若业务量增加 15%,哪些岗位要启动招聘;若核心项目延后一个季度,哪些岗位可以延迟到岗;若招聘未完成,是否降低首期范围,均应在计划中说明。
6. 第六步:把决策拆成招聘、培养、调配、外部支持和范围取舍
每种方式都有成本与边界。招聘适合长期、稳定且无法迅速内部形成的能力;培养适合有时间窗口、相邻能力基础较好的岗位;内部调配适合优先级更高的工作,但会让原团队承担机会成本;外部支持适合有期限的专业需求,却需要管理知识沉淀和交付边界。
若上述选项都无法在目标时间内补齐能力,就要回到业务范围和交付承诺。把交付日期、范围和质量要求都视为不可变,同时假设人员可以无限补齐,是不可执行的计划。

五、案例与数据观察:120人研发组织怎样把计划做成可执行方案
1. 先明确这是演示案例,不把模拟数据包装成调研结论
以下案例按一个约 120 人的研发组织进行情景推演,目的是展示工作方法,数字并非公开行业统计。假设组织有四个主要团队:产品研发、平台与数据、质量工程、基础设施与安全。年度计划包含两个新项目、一个平台升级,以及既有业务维护。
管理层一开始提出“增加 18 人”。项目拆解后发现,工作量高峰集中在前两个季度,且需求主要落在平台数据、自动化测试、资深后端与安全评审。经过供需核对,初步方案改为:招聘 9 人、内部培养 4 人、跨团队调配 3 人、把 2 个低优先级功能移至下一阶段。人数净增只有 9 人,但计划覆盖了能力和时间错位。
2. 通过季度分布识别“年末够人、年初缺人”的问题

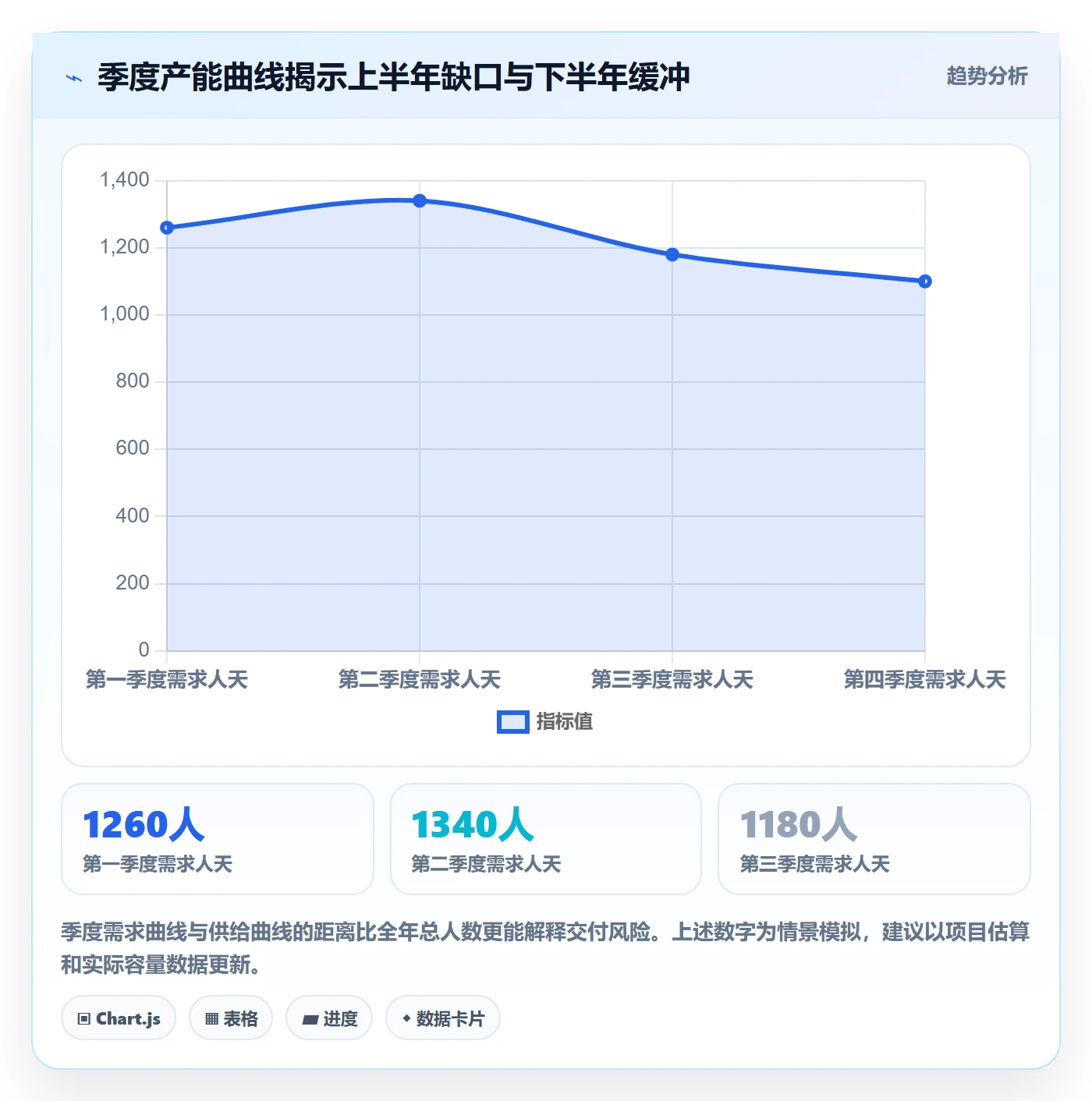

假设团队按季度汇总的研发工作需求分别为 1,260、1,340、1,180、1,100 人天,而现有团队扣除维护与已承诺事项后的可用产能分别为 1,120、1,150、1,180、1,160 人天。单看全年总量,需求与供给接近;但第一、二季度合计仍存在明显缺口,第四季度反而有一定缓冲。
这类时间分布问题很容易被全年平均数掩盖。若所有新增人员预计在第三季度入职,全年人数看似达标,却无法解决前两个季度的交付压力。计划因此需要将招聘启动时间、内部轮换时间和项目分批范围放在同一张时间表中。

3. 将招聘计划与到岗爬坡期一起计算
新员工不是入职当天就达到目标岗位的稳定产能。不同岗位的熟悉周期差异很大,组织应结合岗位复杂度、代码库熟悉程度、导师负荷和权限流程,估计爬坡期。不要把这个估计用于评价个人,而应将它作为项目排期的组织假设。
案例中,团队把资深后端与数据工程岗位列为优先招聘,并为新人安排导师和首月任务。与此同时,将两个可延后的功能移出第一阶段,避免导师投入和业务交付在同一时期叠加。最终计划并非“尽可能多招”,而是使新增能力能在需求高峰之前转化为可用产出。
4. 用结果指标判断规划是否奏效
规划质量不能只用“招聘完成率”评价。招聘完成率高,可能只是岗位容易招;人员到位后项目仍延期,就说明岗位优先级、工作量估算或依赖管理存在问题。建议同时观察计划工作量误差、关键岗位到岗时间、关键能力备份覆盖、需求变更造成的容量损失和实际交付稳定性。
在案例复盘中,可以将指标分成领先指标和结果指标。领先指标包括岗位启动及时率、能力缺口覆盖率、导师负荷和跨项目占用;结果指标包括里程碑准时率、返工率、线上问题处理时间和实际加班趋势。单一指标容易被优化,成组观察更能说明真实变化。

六、操作步骤:把人力规划落到会议、表格与责任人
1. 建立规划周期和参与角色
年度启动时确定战略目标、预算边界和重点能力;每季度进行一次滚动调整;每月检查招聘进度、人员异动和项目负荷。规划责任不应全部压在人力资源团队身上:业务负责人负责目标和优先级,研发负责人负责工作量和技能判断,人力资源团队负责供给数据与招聘策略,财务团队负责预算边界。
会前要统一口径,包括“在岗人数”是否包含长期休假人员、“项目人天”是否扣除维护、“招聘完成”指候选人接受录用还是正式到岗。不同部门口径不同,会议上讨论出的差异可能只是统计方式不一致。
2. 准备四类基础数据
第一类是业务输入:路线图、项目优先级、里程碑、约束条件和不确定事项。第二类是工作量输入:按工作包估算的人天范围、关键技能、依赖关系和交付窗口。第三类是供给输入:现有岗位与技能、人员流动、招聘进度、培养计划和兼职投入。第四类是历史校准数据:维护工作占比、需求变更频率、招聘周期、交付偏差和新人熟悉时间。
数据不完整时,不要停下规划,也不要假装精准。可以先标注“待验证”,安排责任人和验证期限,同时给出上下界。一个明确记录的不确定性,通常比一个没有依据的精确数字更有决策价值。
3. 召开供需评审会,而不是只做编制审批会
评审会的核心议题应是:关键业务目标是否对应明确工作包;缺口是总量、技能、时间还是单点风险;招聘与培养的时间是否匹配项目窗口;若条件不成立,业务范围如何调整。编制审批可以是结果之一,但不应成为会议唯一目标。
为避免会议变成逐人争抢,建议按能力池和项目优先级讨论,先解决组织级瓶颈,再讨论部门归属。对于共享专家,必须明确投入比例、时间窗口和冲突时的决策人,不能让多个项目同时把同一人的时间算成自己的产能。
4. 输出一张能被复核的规划表
规划表不需要复杂,但至少应包含目标或工作包、季度需求人天、所需岗位与能力、现有供给、缺口类型、建议动作、责任人、决策日期、触发条件和替代方案。这样,当项目范围改变时,团队能追溯哪些招聘或培养计划应当同步调整。
| 字段 | 建议记录内容 | 常见错误 |
|---|---|---|
| 业务目标 | 可验收成果、优先级、交付窗口 | 只写“支持增长”“提升效率”等抽象表述 |
| 工作量 | 估算区间、技能要求、依赖条件 | 只填单点人天,不记录假设 |
| 能力供给 | 可承担人数、熟练程度、时间可用性 | 把在岗人数等同于可用产能 |
| 缺口判断 | 总量、技能、时间或关键人风险 | 所有缺口都写成“需要招聘” |
| 行动与责任 | 招聘、培养、调配、范围调整及负责人 | 没有完成日期和替代方案 |
5. 将规划接入项目执行,而不是让它停在年度表格
人力计划要与路线图、项目和迭代计划保持关联。若团队使用项目管理平台,可以将工作包、里程碑、责任角色和风险记录放在同一协作链路中,便于发现任务负荷与资源计划之间的偏差。对于 100 人以上的组织,跨部门依赖和共享能力池通常更复杂,统一项目视图有助于减少重复承诺,但仍要明确权限、数据口径和责任边界。
以 PingCode 为例,可以将项目路线图、需求、迭代和任务执行信息用于观察项目侧的工作分布与风险。使用时应把它定位为项目协作和交付数据的来源之一,而不是正式人事档案或招聘系统。薪酬、劳动关系、编制审批等敏感数据应留在对应的专业系统,并按最小权限原则管理。
6. 每月复盘偏差,找到计划错误发生在哪一层
当实际结果偏离计划,先定位误差来源:业务范围变了、估算低了、人员未按期到岗、关键能力判断错误,还是维护和临时工作占比上升。不同原因对应不同修正动作。若只在表格中把人数加上去,却不记录偏差原因,同类问题会在下一轮规划中重复出现。
复盘不应被用来追责“谁估错了”,而应改善组织的估算能力和风险响应。团队可以比较计划与实际的工作量区间、需求变更频率、招聘周期和新人爬坡假设,逐步形成自己的经验基线。
七、不同情况下的行动建议:不要用同一种方案处理所有缺口
1. 业务增长明确,需求长期稳定
如果新业务已经有明确的客户、预算和持续工作量,且相关能力会长期存在,可以优先招聘。建议将岗位分批启动,优先招稀缺能力和关键负责人,避免大量岗位同时进入招聘流程却没有足够面试和带教资源。
招聘前要验证岗位描述是否对应真实工作。过度追求“全栈、架构、业务、管理都懂”的理想候选人,可能让岗位长期空缺。应区分必须能力与可培养能力,并为不同级别设计合理的岗位组合。
2. 需求短期尖峰,之后明显回落
若工作量集中在有限周期,可以考虑阶段性外部支持、内部轮岗、临时专项小组或调整交付批次。长期招聘可能带来峰值之后的闲置,也会增加管理和知识交接成本。
但外部支持不适合承担所有核心职责。涉及关键架构决策、长期维护和敏感数据的工作,应确保内部团队掌握必要知识,并在合同与交付设计中明确文档、测试、代码审查和交接要求。
3. 总人数充足,但关键技能不足
优先判断内部是否存在相邻技能和培养窗口。若已有工程师熟悉相近技术,且项目允许逐步承担,可以安排结对、培训和分阶段授权;若能力高度稀缺、上线窗口紧迫,则更适合招聘有经验的人,并让内部培养作为中长期备份方案。
培养计划不能只写“安排培训”。要明确实践任务、导师投入、评估节点和可独立承担的工作范围。培训完成并不等于能力形成,能否在真实场景中解决问题才是验证标准。
4. 关键员工负荷过高,成为多个项目的共同瓶颈
先停止重复预订同一名专家,明确其时间优先级和决策权。再通过文档、轮值、代码评审、故障演练和结对扩大能力覆盖。若团队继续让专家处理所有高风险任务,短期看似安全,长期却会强化单点依赖。
对于关键人员的离职风险,不能只靠保留谈话或调薪来应对。组织需要同时降低知识集中度,让重要操作流程、系统边界和决策背景可以被团队其他成员理解和接手。
5. 预算冻结或招聘审批延迟
预算受限时,应把工作按价值、风险和依赖排序,先保留法规、安全、客户承诺和核心稳定性相关工作,再重新评估体验优化和非关键功能。不能把所有事项继续排在原时间表上,再要求团队通过加班消化差额。
如果招聘审批延迟,应明确缺口持续多久、哪些交付受影响、临时调配会牺牲什么,以及何时触发范围调整。透明表达取舍,比默默增加团队负荷更能维护计划可信度。
八、不同方案的取舍:成本、速度、风险与长期能力
1. 招聘:适合长期缺口,不一定适合立即救火
招聘的优势是可以持续补充组织能力,适合稳定、长期的工作量和内部无法快速形成的技能。代价包括招聘周期、薪酬预算、入职爬坡、面试投入和管理容量。对于短期交付危机,招聘通常不能在几周内解决问题。
招聘决策最好问两个问题:这个能力在未来是否持续需要;团队是否有条件让新人有效融入。若工作量只持续一个季度,或团队没有导师和任务准备,新增编制可能并非最优选择。
2. 内部培养:长期收益较好,短期产出有机会成本
内部培养的优势是能够沉淀组织知识、提升员工发展空间,并降低对外部人才市场的依赖。它的成本不只是课程费用,还包括导师时间、练习任务和短期产能下降。若培养对象同时承担满负荷交付,培养计划往往会被临时工作挤掉。
适合培养的前提是有真实任务、合理周期和可用导师。对于技术变化快的领域,培养应围绕组织需要的问题设计,而不是以拿到证书或完成课时作为最终成果。
3. 内部调配:速度较快,但不是免费资源
调配能够利用现有能力,减少外部招聘等待时间,适合组织内优先级发生变化或短期出现峰值的情况。它并不会凭空创造产能,只是把产能从一个团队移到另一个团队。原团队的路线图、知识连续性和人员稳定性都需要评估。
如果内部调配反复发生,说明组织可能缺少稳定的能力池或业务优先级机制。此时应重新审视长期结构,而不是继续用临时借人维持所有项目承诺。
4. 外部支持:可以提高弹性,但要控制知识与依赖风险
外部团队或专业服务适合有期限、边界清晰、可验收的任务,例如专项测试、迁移协助或特定技术评估。其优势是启动灵活,短板是业务上下文、长期维护和知识沉淀可能不足。
选择外部支持时,重点不只是报价,还要明确数据权限、代码归属、交付标准、内部接口人、质量责任和退出交接。若项目结束后没有内部人员接手,短期节省可能变成长期维护负担。
5. 缩减范围:有时是成本最低、风险最低的选择
管理者常常把缩减范围视为失败,却忽略了它能够保护核心交付。当关键能力短缺且无法及时补充时,分阶段上线、降低首期非关键功能或延后低价值项目,可能比临时扩编更可控。
范围取舍需要基于业务价值和依赖关系,而不是平均削减每个项目。优先保留能验证关键假设、满足必要合规要求或支撑核心客户承诺的工作,再推迟价值较低且依赖较少的内容。
| 方案 | 适用情况 | 主要优势 | 主要代价或风险 |
|---|---|---|---|
| 外部招聘 | 长期、稳定、内部稀缺的能力缺口 | 形成持续组织能力 | 周期较长,存在爬坡和薪酬成本 |
| 内部培养 | 有相邻能力基础且项目窗口允许 | 沉淀知识,增强组织韧性 | 需要导师投入,短期产能下降 |
| 内部调配 | 短期优先级变化或团队间负荷不均 | 通常比外部招聘更快 | 原团队承担机会成本和交接风险 |
| 外部支持 | 边界明确的阶段性专业任务 | 弹性较高,可补充专项能力 | 依赖管理、知识转移和数据权限风险 |
| 范围调整 | 资源无法及时到位且交付约束明确 | 直接降低负荷与失约风险 | 需要业务方接受优先级和功能取舍 |
九、如何判断人力规划真正有效
1. 不用“计划人数达成率”作为唯一答案
计划人数达成率只回答岗位是否补齐,不能回答补齐的能力是否正确、到岗时间是否合适、项目是否因此获得了产能。建议同时观察岗位到岗周期、关键能力覆盖率、团队负荷分布、计划工作量偏差、里程碑兑现情况和关键人依赖程度。
指标也要有明确口径。例如,关键能力覆盖率可以定义为“路线图所需关键能力中,至少有一名能够独立承担人员的能力项比例”;不要把刚完成培训、尚未独立实践的人直接计为完全覆盖。
2. 关注负荷分布,而不只看平均利用率
团队平均负荷可能掩盖极端情况:多数成员负荷正常,少数资深人员长期超载。应按团队、岗位族、项目和关键人员观察分布,识别多项目并行、持续加班和工作频繁切换的群体。
若持续看到高负荷与延期同时存在,问题可能不是团队不够努力,而是计划没有预留不确定性、需求优先级不清或共享资源被重复承诺。此时单纯增加个人目标压力,通常会伤害质量和人员稳定。
3. 让偏差变成下一轮计划的输入
季度复盘时,将估算与实际的差异按原因分类:需求变化、复杂度低估、外部依赖、维护工作增加、招聘延迟、人员流动或能力判断偏差。积累几轮后,团队能够逐渐建立自己的基线,而不是不断借用其他组织的平均值。
如果历史数据尚少,先从小范围记录开始。比如持续记录项目工作包的估算区间、实际投入、变更原因和阻塞时间。数据不必一开始就覆盖全部工作,关键是定义稳定、能够解释管理决策,并且不会变成员工个人监控工具。
十、结论:先把不确定性说清,再决定需要多少人
1. 规划的价值在于让组织更早做取舍
研发人力规划最重要的产出,不是一个看似精确的年度编制数,而是管理层对业务目标、关键能力、时间窗口和风险边界形成共同理解。计划要能说明为什么需要某类能力、何时需要、如果不能及时获得会发生什么,以及组织准备如何应对。
当团队把需求拆到工作包,把供给换算成可用能力,再将缺口分成总量、技能、时间和关键人风险,招聘就不再是唯一答案。培养、调配、外部支持和范围取舍也能进入同一张决策表。
2. 下一步从一个季度开始,而不是先做一套庞大体系
如果当前没有成熟的人力规划机制,我建议先选一个研发部门或一个季度试运行:整理路线图和工作包,估算季度需求人天,盘点关键能力与可用供给,识别前三个瓶颈,并为每个瓶颈确定责任人、动作和触发条件。一个季度后,用实际数据修正口径,再扩展到全年和跨部门规划。
真正可靠的人力计划,不是承诺“人一定够”,而是让组织知道能力从哪里来、何时到位、缺口如何处理,以及哪些承诺需要随条件变化重新协商。下一步可以先拿现有项目清单做一次供需评审:不要先问“还要招几个人”,先问“最可能卡住交付的能力和时间窗口是什么”。
常见问题解答(FAQ)
1. 研发团队做人力规划,应该先算人数还是先拆项目工作量?
我在做年度研发计划时,常常先拿现有人数乘以工时,算出一个看似精确的产能,再发现关键项目仍然延期。我想知道,人力规划到底应该从团队现状出发,还是从业务目标和项目工作量出发?
先从业务目标拆出项目交付物和工作量,再核对团队可用产能,不能把编制人数直接当成可用人力。可以按季度拆解需求,至少区分新功能、技术债、线上维护和突发支持,并为每类工作估算人天。例如,10名研发成员每人每季度约有60个工作日,理论上是600人天;
扣除会议、休假、支持和跨团队协作后,若实际可投入比例按70%估算,可规划产能约为420人天。这个比例应由团队过去两三个季度的数据校准,而不是照搬固定值。判断是否缺人,要看关键工作量是否持续超过实际产能,以及瓶颈是否集中在特定角色,而不是只看总人数。
2. 研发人力规划如何识别真正的岗位缺口,而不是笼统地说缺人?
我发现团队讨论资源时,经常只说“人手不够”,但项目延期后才发现缺的是测试、架构或某项业务经验。我该怎么把项目需求转成具体岗位和能力要求,避免招错人或把问题都归因于编制不足?
把项目工作量继续拆到角色和能力,而不是只按项目总人天估算。以一个需要两个月交付的功能为例,可以分别列出产品设计、后端、前端、测试、数据分析和发布保障的投入,再标注哪些任务必须由特定资历或领域经验的人承担。若后端工作超出产能,但团队已有可培养的成员,短期可通过调整优先级或结对降低风险;
若多个关键项目都依赖同一位架构人员,问题更可能是单点能力风险,而非简单少一个普通开发。规划表应记录岗位、能力级别、需求时间、现有覆盖人数和替代方案,只有持续出现的缺口才进入招聘或长期培养计划。
3. 研发团队的人力规划应该多久复盘一次,才能跟上需求变化?
我做过按年编制的人力计划,但需求和优先级几个月就变了,计划很快变成一张没人更新的表。我想知道复盘频率怎么定,才能既不频繁折腾团队,又能及时处理项目变化?
建议采用年度方向、季度滚动、月度校准的节奏:年度确定能力建设和预算边界,季度更新项目组合与岗位需求,月度检查交付、招聘和人员调配。每次复盘不必重做整份计划,重点核对三件事:承诺项目是否变化、实际投入与估算偏差是否扩大、关键岗位是否出现排队或单点依赖。
比如某季度连续两个月测试任务积压,而开发产能并未满载,就应先检查测试介入时点、自动化覆盖和任务分配,再决定是否增补测试人员。复盘的目标是及时改变资源配置,而不是用会议证明原计划正确。
4. 项目延期时,怎么判断该增加人手、砍范围,还是调整排期?
我遇到过项目一延期就申请加人的情况,但新成员熟悉代码和流程也需要时间,投入后反而增加沟通成本。我想知道,有没有一套判断顺序,能区分真实产能不足、范围失控和协作瓶颈?
先定位延期发生在哪个环节,再选择措施:若需求持续增加或验收标准反复变化,优先冻结范围、明确分期;若工作量稳定但关键岗位长期排队,评估调配或补充相应能力;若任务在等待评审、测试环境或决策,则先清除流程瓶颈。
加人适合任务可拆分、接口清楚且新人能较快独立承担的工作,不适合临近发布、架构高度耦合或知识集中在少数成员的阶段。可以用最近几周的任务流转记录检查在制任务数、等待时间和返工原因,并与原计划对照。
若增加人员后需要大量培训、协调和代码整合,新增名额未必能缩短当前交付周期,此时缩小范围或调整里程碑通常更稳妥。
核心关键词
文章包含AI辅助创作:人力资源计划如何做好人力规划?研发团队落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540126
读者评论
我们团队以前按总人数估算产能,值班和线上支持经常被漏掉。把常态占用单独列出来后,计划确实更接近实际;不过占比最好按季度复盘,业务高峰时差异挺大。
招聘倒推的思路很实用,尤其是稀缺岗位。但新人到岗后还要熟悉业务,短期不能直接算作满额供给,这部分带教成本也值得纳入估算。
文章把人力缺口和流程瓶颈分开看,我比较认同。实际做规划时,工作包估算容易受需求变更影响,除了给区间,最好也明确哪些条件变化会触发重新排期。
