资源负载最佳实践:研发团队人力资源计划制度设计,常见问题

研发团队的资源负载表看起来很满,项目却仍然延期,这并不矛盾:表格通常记录“谁被分配了多少时间”,而交付依赖的是“谁能在什么时候完成什么工作”。如果把每个人每周排到 100%,一个临时线上故障、一次需求变更或一次关键评审,就足以让计划失去弹性。研发人力资源计划制度的重点不是把工时塞满,而是让团队在有限容量下,能持续做出可信承诺,并及时发现冲突、调整优先级。

一、先讲核心结论:资源计划不是排满日历,而是管理承诺

1. 资源负载要同时回答四个问题

我判断一份研发资源计划是否有用,不先看它有没有精细到小时,而先看它能否回答四个问题:团队可用容量是多少、哪些工作占用了容量、工作之间是否存在关键依赖、计划偏差出现后由谁作出取舍。只统计“某人有 120 小时任务”,却不说明假期、支持工作、评审和依赖条件,数字精确也不等于计划可信。

因此,资源负载制度的管理对象不应只是个人工时,而应包括团队容量、角色稀缺度、工作类型、项目优先级和风险缓冲。个人排期是执行视图,团队容量是决策视图,项目承诺则是管理视图;三者必须使用同一套口径,不能各自维护一份相互矛盾的表格。

2. 先建立容量口径,再讨论分配比例

最常见的计算错误,是直接用“工作日 × 8 小时”当成可交付容量。研发人员的时间还包括会议、代码评审、技术支持、招聘面试、跨团队沟通、线上问题处理和必要的学习。把这些活动当成零成本,计划自然会高估产能。

我更建议从团队过去 8 至 12 周的实际数据反推有效容量。若团队一周名义工时为 40 小时,而长期观察到会议与协作占 8 小时、运维支持占 5 小时、休假与培训折算占 2 小时,那么可规划容量约为 25 小时,而不是 40 小时。此处的比例只是计算示例,团队应按自身工作记录校准。

3. 让计划保留缓冲,而不是靠加班吸收波动

研发工作存在不确定性,特别是需求澄清、系统联调、外部依赖和缺陷修复。若每个周期都把可规划容量全部承诺,任何意外都会变成加班、延期或质量下降。缓冲不是“闲置”,而是用来承接不确定性的管理容量。

对依赖多、线上责任重或需求变化频繁的团队,可以先把 15% 至 25% 的有效容量作为风险缓冲,再根据实际偏差调整。稳定、重复性高的维护工作可能不需要同样的比例;新系统重构或跨团队集成则可能需要更高缓冲。关键不在于选一个行业通用数字,而在于定期检验缓冲是否足以覆盖本团队的真实波动。

管理对象 需要记录的内容 不能替代的判断
可用容量 工作日、休假、会议、支持职责、兼职比例 某成员是否具备任务所需技能
资源负载 项目投入、维护投入、临时工作、预计时段 工作是否真的能并行
项目承诺 交付范围、目标日期、依赖、验收条件 范围变化是否需要重新承诺
风险缓冲 预留容量、触发条件、释放规则 缓冲是否被隐性任务持续侵占

资源负载最佳实践:研发团队人力资源计划制度设计,常见问题

二、背景和真实场景:为什么研发团队的表格常常失真

1. 项目计划与日常工作分属两套系统

常见场景是:项目负责人在计划表里安排研发成员完成新功能,技术负责人又在群里安排故障处理,测试团队另有版本验收窗口,管理者还要求成员参与技术评审。每一项单独看都合理,但没有统一入口,就会出现“项目表里有容量,现实里没有时间”的情况。

这类失真并非单纯的填表问题,而是工作入口分散造成的治理问题。只要临时任务可以绕过优先级评估直接落到个人身上,正式计划就会成为一份仅对已知工作负责的文件。制度应明确临时需求如何登记、谁有权打断计划、打断后由谁决定延期或缩减范围。

2. 关键岗位比总人数更能决定交付上限

一个团队有 20 名研发人员,并不意味着 20 个人可以互相替换。某个系统可能只有两名熟悉发布链路的人,某类数据迁移只有一位成员能独立评估,安全评审又依赖固定角色。总工时充足而关键技能不足时,团队仍会在局部形成瓶颈。

所以,资源计划至少要区分“人数容量”和“技能容量”。如果计划只显示每个人的总负载,管理者容易误以为把任务从忙碌成员移给空闲成员就能解决问题;实际上,接手者可能需要培训、交接或评审时间,短期内反而增加负担。

3. 中大型组织的难点是跨团队依赖与口径统一

在 100 人以上的组织里,单个团队通常无法独立决定所有依赖。平台团队、产品团队、测试团队、信息安全、数据团队和业务部门,都可能影响交付节奏。不同部门对“已承诺”“进行中”“已完成”的定义若不一致,管理者看到的资源图表就无法直接比较。

这类组织需要明确资源计划的粒度边界:个人层用于排班和技能匹配,团队层用于容量与优先级决策,组织层用于组合项目与依赖协调。把所有人的日历都交给一个中心团队管理,容易形成审批瓶颈;完全放任各团队自报,又难以发现资源冲突。制度应统一口径,但保留团队对本地执行的自主权。

4. 项目管理平台可以帮助统一视图,但不会替代管理判断

以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,可用于把项目工作、计划进度和团队协作放在更统一的管理视图中。对于多团队共享资源、依赖关系复杂、管理者需要从项目组合层面识别冲突的组织,这类平台的价值在于减少信息割裂和重复汇总,而不是自动判断哪个项目更重要。

引入工具前,我会先确认组织是否已经统一了工作项分类、计划周期、估算口径、项目责任人和变更流程。若这些定义仍不一致,把数据录入平台只会更快地产生不一致的报表。工具应承接制度,而不是替制度做决定。

资源负载最佳实践:研发团队人力资源计划制度设计,常见问题

三、常见误区:看起来更精细,实际上更不可信

1. 把 100% 负载率当成管理目标

负载率超过 100% 并不代表团队高效,更多时候意味着承诺超过容量。即使表格显示每个人刚好排满,工作之间仍有等待、切换和依赖;一个成员同时负责多个项目,还会产生上下文切换成本。管理目标应是让关键工作有可完成的路径,而不是让所有人没有空档。

我会把“计划负载率”与“实际忙碌程度”分开看。前者是计划中分配的工作量,后者包含临时支持、等待、返工和沟通。二者长期差异过大,说明工作入口或估算方式有问题。单纯要求成员把空闲时间填满,反而会让团队失去处理意外的能力。

2. 把人天当成可直接相加的同质单位

某项任务估算为 5 人天,不代表随便找 5 名成员一天就能完成。复杂研发工作通常具有知识依赖和先后顺序,增加人手可能带来交接、评审和集成成本。人天可以用于粗略容量规划,却不能替代任务拆解、技能匹配和关键路径分析。

在需求尚不清晰时,给出精确到小时的估算尤其危险。此时应标记估算置信度和前置条件,而不是用一个看似精确的数字掩盖未知。计划要展示“我们知道什么、还不知道什么”,才有助于管理者判断是否应该先做探索、缩小范围或延后承诺。

3. 只按个人平均产能分配任务

平均值会掩盖角色差异。熟悉系统的人可能能快速处理复杂问题,新成员则需要交接与审查;同一个人也可能在不同阶段承担开发、评审、发布和支持等多种职责。若制度只按平均工时分配,最常见的结果是关键成员持续超载,空闲成员却因缺少上下文无法接手。

更稳妥的方式是建立轻量级技能矩阵,不把它变成对个人能力的机械评分。记录关键工作需要的能力、可独立承担者、可备份者和培养计划,重点识别单点依赖。技能矩阵的目的不是给人贴标签,而是帮助团队降低交付对少数人的脆弱依赖。

4. 把计划冻结等同于计划稳定

现实中的研发计划会变化。真正的问题不是变化本身,而是变化没有触发影响评估:新增需求进入,却不移除旧任务;项目日期保持不变,范围和质量标准却不断增加。冻结计划只能暂时压住变化,无法消除工作量和容量之间的矛盾。

制度应规定变更触发器。例如新增工作占团队有效容量超过某个比例、关键依赖延期、生产故障导致计划中断,或验收范围明显扩张时,负责人必须重新评估目标日期、范围或投入。具体阈值需要根据团队历史数据设定,不应假设所有团队适用同一条线。

5. 把利用率当成个人绩效排名

资源负载数据的用途是发现容量冲突与结构性瓶颈,不应直接变成个人绩效排行榜。若成员知道“空闲时间”会被视为低绩效,就会倾向于把任务估得更满、隐藏支持工作、避免协助别人,最后得到一份看起来繁忙却失真的数据。

管理者应把负载率用于团队层面分析,例如关键岗位是否长期过载、临时工作是否频繁打断路线图、维护投入是否挤占产品开发,而不是据此推断个人贡献高低。绩效评价需要综合质量、协作、复杂度和结果,不能把排期密度当成产出。

误区 表面上的好处 实际风险 修正方向
追求 100% 排满 看起来没有闲置 没有空间处理波动,延期被推迟暴露 建立缓冲并追踪被打断工作
只看总人天 容易汇总和比较 忽略技能、依赖与并行限制 同时检查角色容量与关键路径
计划冻结不变 减少频繁修改 范围持续增加,承诺不再可信 设定变更触发与重承诺规则
用负载评价个人 易于形成排名 诱导隐藏工作与虚报估算 优先用数据改进团队系统

资源负载最佳实践:研发团队人力资源计划制度设计,常见问题

四、专业判断逻辑:把资源计划设计成可执行的管理制度

1. 先定制度边界:哪些工作必须进入计划

制度首先要列清工作类型,而不是先决定表格字段。至少区分产品需求、技术债、缺陷修复、生产支持、技术评审、跨团队协作、探索性工作和培训等。分类太细会增加填报成本,分类太粗又看不出容量被什么占用。通常先以 6 至 10 类启动,再根据管理决策需要调整。

同时要明确纳入门槛。不是每条聊天消息都要变成正式计划项,但凡会影响承诺、关键成员容量或项目依赖的工作,都应进入可追踪的工作入口。紧急故障可以先处理后补录,但必须在约定时间内补充影响记录和后续计划调整。

2. 统一容量口径:区分名义容量、有效容量和承诺容量

名义容量是根据工作日和工作时间计算的理论上限;有效容量是扣除固定协作、支持职责和已知缺席后的可规划容量;承诺容量是扣除风险缓冲后,团队愿意对外承诺的工作量。这三个数字不要混用,否则一个项目负责人说的“还能接两周工作”,可能只是指名义时间,另一位管理者却理解为可交付容量。

对于兼职成员,应按实际投入比例折算;对于共享平台团队,应先明确服务时段和响应职责,再估算可用于项目建设的容量。若无法可靠地按小时记录,可采用人日、团队点数或阶段容量,但整个团队需使用同一口径,并保留口径说明。

3. 先做项目组合取舍,再做个人排期

个人排期不能替代项目组合决策。若组织同时启动的项目超过团队承载能力,管理者不能靠把任务拆到更多个人名下解决。应先判断哪些项目必须按期完成、哪些可以缩小范围、哪些可以延后,以及关键技能应该集中在哪些工作上。

我通常建议把决策顺序设为:先确认组织目标与必须交付项,再检查跨项目依赖和技能瓶颈,随后确定团队容量,最后才分配到具体人员。顺序反过来,就容易出现每个项目都局部排满、整体却无法按期的情况。

4. 用置信度表达不确定性,别制造虚假精确

计划项可用高、中、低置信度,或使用范围估算表达不确定性。高置信度通常意味着范围清晰、依赖已确认、团队有类似经验;低置信度可能意味着需求未澄清、外部接口不稳定或缺少技术验证。置信度不是承诺大小,而是让决策者看见风险在哪里。

当低置信度任务占用关键路径或消耗大量容量时,应该优先安排技术探索、原型验证或需求澄清,而不是把它直接纳入固定交付日期。探索性工作应有明确的时间盒、要验证的问题和退出条件,避免“先研究一下”无限延长。

5. 明确决策权:谁可以加活,谁可以改变承诺

制度若没有决策权设计,计划更新会变成责任拉扯。可以明确项目负责人提出需求和影响,团队负责人评估容量与技能,产品或业务负责人决定范围优先级,组合层负责人处理跨团队冲突。紧急生产问题可设快速通道,但应明确事后复盘和计划修正责任。

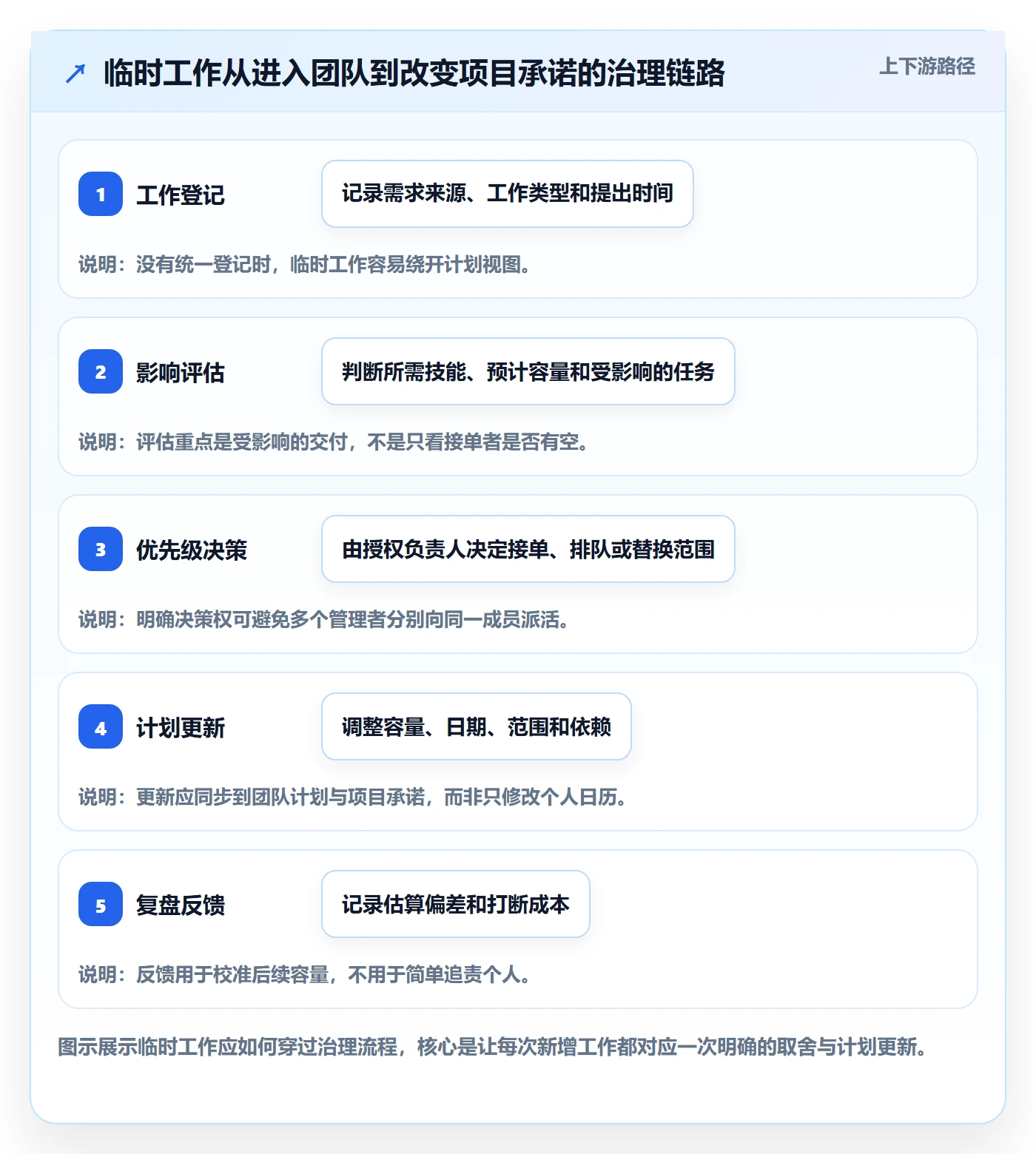

还要规定“加一项工作时必须拿掉什么”的协商原则。若新增工作不影响其他承诺,也应说明其容量来源;若会挤占既有工作,就要同步调整日期、范围或风险接受度。这样管理者才能在事实基础上做选择,而不是要求团队同时满足互相冲突的承诺。

6. 用少量指标驱动动作,不要建仪表盘竞赛

资源管理指标应当能够触发行动。可优先观察:计划负载率、临时工作占比、负载预测偏差、关键技能单点依赖、跨团队等待时间、被打断工作恢复时间和承诺完成率。每项指标都要定义分母、统计周期和负责人,否则不同团队之间无法比较,团队自身的趋势也会被口径变化污染。

举例来说,临时工作占比持续上升,动作可能是增加运维容量、改善故障治理或设定更清楚的需求入口;关键岗位持续过载,动作可能是培养备份、减少并行项目或引入自动化。若指标只能展示红黄绿,却没有对应的管理动作,它只是装饰。

资源负载最佳实践:研发团队人力资源计划制度设计,常见问题

五、案例与数据观察:一个跨项目团队如何避免“人人都忙、项目都慢”

1. 案例口径:先说明这是可复用的情景推演

下面用一个情景案例说明制度如何落地:某 120 人规模的研发组织,多个产品团队共享平台与测试能力,每个周期同时处理产品迭代、线上维护和跨团队需求。为避免把推演误写成真实客户数据,案例中的人数、比例和工时均为示意值;它用于演示判断方法,不代表任何企业的实际表现。

该组织的问题不是研发成员不够忙。相反,项目表显示多数成员接近满载,但版本交付仍频繁滑动。复盘发现,线上支持没有统一计入项目计划,平台团队被多个项目同时预约,临时需求没有明确的替换机制,且各团队对“完成”的口径不同。

2. 第一步:把显性计划和隐性工作放到同一张容量账上

组织先把近 8 周的工作分成四类:项目建设、生产维护、跨团队支持和组织协作。对无法精确回溯的历史数据,不做伪精确修补,而是标注估算范围,并从下一个周期开始统一记录。第一轮的目的不是责怪谁填错,而是确认原计划漏掉了哪些持续性工作。

情景推演显示,原表中的项目建设占用约为名义容量的 82%,但维护和临时支持未完整呈现。按统一口径补齐后,项目建设的实际占用已经接近有效容量上限。问题因此从“成员为什么没按计划完成”转为“组织是否承诺了超过可用容量的工作”。

3. 第二步:针对关键技能瓶颈,而不是简单调整人数

团队进一步标出平台发布、数据迁移和核心测试等关键能力,发现两个项目同时依赖相同的少数成员。即使其他团队成员在表格里有空闲,也无法直接接手。这时,单纯把资源从一个项目挪到另一个项目,只会改变哪一边等待,并不会增加交付能力。

组织采取了三项动作:短期减少关键成员并行项目数;中期安排结对和交接,培养可备份人员;长期把重复性发布工作自动化。这里的专业判断是,短期交付稳定性与长期能力建设要分开管理:不能用“培养新人”掩盖眼前的承诺风险,也不能永远依赖关键成员救火。

4. 第三步:让临时需求有成本可见、有优先级可选

对临时任务设置统一入口后,每一项新增工作都要说明紧急程度、影响范围、所需技能和预期截止时间。授权负责人可以批准插入,但必须在同一决策中说明被推迟的项目项、接受的风险或新增的容量来源。团队不再默认用加班填补每一次计划变更。

在演示数据中,组织将临时工作占比按周期追踪,并把关键技能过载和计划偏差一起复盘。若临时工作占比上升,管理者先区分是故障频发、需求入口失控还是估算遗漏,而不是直接要求成员“提高执行力”。这种分析更容易找到能重复改进的系统原因。

5. 第四步:把数字变成可以采取的管理动作

每个周期复盘时,团队不只看完成率,还检查预测与实际的偏差来源。若任务因外部依赖等待,下一轮应先确认依赖方可用窗口;若因需求变更返工,应调整需求澄清和变更流程;若因技能瓶颈延迟,应限制并行并安排备份能力建设。

组织可将资源计划数据放在统一项目管理平台中查看。以 PingCode 为例,适合关注跨项目工作与团队协作视图的中大型组织,可用它辅助汇总计划、依赖和执行状态。但在工具中配置资源字段之前,仍需要先确定数据定义、审批责任和异常处理流程,否则系统只是把旧问题数字化。

观察指标 情景基线 调整后目标 管理动作
临时工作占有效容量比例 约 24% 逐周期识别来源,不先设统一下降目标 区分故障、需求插入和协作支持,分别治理
关键岗位并行项目数 常见为 3 至 4 个 优先压低高风险岗位的并行数 减少切换、明确优先级并培养备份
计划偏差复盘覆盖率 约 40% 每周期复盘重大偏差 记录偏差原因、责任动作和验证时间
维护工作可见率 约 60% 逐步覆盖主要维护与支持工作 统一入口并与项目容量同时展示

资源负载最佳实践:研发团队人力资源计划制度设计,常见问题

六、制度落地:从试点到稳定运行的具体步骤

1. 第一个周期:选一个团队建立基线

不要一开始要求全公司统一填报,也不要先采购复杂工具再找管理场景。选择一个工作类型相对典型、负责人愿意复盘、依赖数量可控的团队,连续记录一个周期的工作入口、有效容量、临时工作和计划偏差。基线期间重点验证字段是否能被理解、数据是否能被用于决策。

试点范围可以包括一个产品团队及其主要平台依赖方。若只在单个团队内部试点,可能看不到跨团队预约冲突;若一开始覆盖所有部门,又容易因口径争论拖延。试点应足以暴露真实接口问题,同时保留快速调整制度的空间。

2. 第二个周期:固定计划节奏和变更触发器

设定固定的计划节奏,例如双周、月度或与组织发布周期对齐。每次计划都包含容量确认、优先级排序、依赖确认和承诺评审;周期中若发生达到阈值的重大变更,则启动计划重估。阈值可以按占团队容量比例、关键角色投入或关键路径影响设定。

阈值必须根据团队波动校准。比如,若一次插入工作预计占有效容量 10% 以上,就需要评估对承诺的影响;对稳定团队,这可能过于敏感,对故障频发团队,则可能过于宽松。先观察几个周期,再调整阈值,比照搬别人的规则更可靠。

3. 第三个周期:将偏差分类,而不是只追问谁没完成

复盘偏差时,至少区分需求变化、估算偏差、外部依赖、缺陷返工、支持中断、技能瓶颈和资源切换。不同原因对应不同动作。若把所有延期都归结为执行不力,制度就无法识别长期重复出现的结构性问题。

偏差分类不意味着取消责任。若明确的职责没有履行,仍然需要管理跟进;但团队应先看事实:工作是否按约定进入、范围是否变化、依赖是否按时交付、风险是否及时升级。只有把系统因素和执行因素分开,改进动作才不会停留在口号。

4. 第四个周期:决定是否扩大到组织层

试点完成后,判断是否扩大的标准不是“表格填得很整齐”,而是组织是否能更早发现冲突、减少重复汇总、让新增工作触发明确取舍,并且团队愿意持续维护数据。如果填报耗时增加,却没有改善决策质量,应先简化口径或移除无用字段。

当跨团队资源共享成为主要瓶颈时,再考虑用统一平台管理项目、工作项和资源视图。落地时优先导入高价值数据,避免一次性迁移大量历史数据;选择试点团队验证权限、视图、通知和报表,再逐步扩大。工具选型评估要关注数据治理、集成能力、权限边界、用户体验和持续运营成本。

5. 建立例会机制:计划会决定承诺,复盘会修正系统

计划会不应演变成逐条念任务。它要解决容量是否真实、优先级是否一致、依赖是否可交付、风险是否被接受。复盘会也不应变成追责会,而要回答偏差来自哪里、哪条规则无效、下周期需要调整什么。

建议把例会产出限定为明确决策:确认的承诺、被延期或缩减的范围、需要升级的依赖、负责人和复查时间。会议若不能产生这些结果,通常说明议题提前准备不足,或参与者没有相应决策权限。

资源负载最佳实践:研发团队人力资源计划制度设计,常见问题

七、不同团队情况的行动建议与取舍

1. 小团队:先用轻量规则,避免制度成本超过收益

十人左右的团队通常不需要复杂的组织级资源管理。可以先维护团队周容量、关键任务、支持轮值和休假信息,所有新增工作由团队负责人确认是否影响现有承诺。核心是让任务入口可见、优先级清楚,而不是要求每个人每天填报精确工时。

小团队的取舍是:少做个人层面的细粒度预测,多关注关键成员是否过载、支持工作是否被低估、任务是否集中在少数人手里。若团队工作高度稳定,简单看板和周期复盘足够;若开始同时承担多个项目和共享服务,再逐步增加跨项目视图。

2. 成长型团队:用统一分类解决快速扩编带来的口径差异

团队人数增长后,新成员、不同技术栈和多条产品线会带来计划口径分化。此时应统一工作类型、容量算法、估算说明和变更机制,同时保留团队自主管理任务细节。对于角色稀缺的岗位,建立备份计划比不断增加项目排期更重要。

成长阶段的取舍是:标准化关键字段,但不追求所有团队的工作方式完全一致。平台团队可能更重视服务请求和响应时限,产品团队更关注需求范围与迭代目标,测试团队则需要版本窗口和测试环境依赖。统一的是管理语言,不是抹平工作差异。

3. 中大型组织:先治理共享资源,再扩大个人排期透明度

中大型组织的高风险点通常是共享专家和跨团队依赖,而非每个人的日历是否公开。应先确定共享资源的申请窗口、服务边界、优先级规则和冲突升级机制。没有这些规则,个人排期越透明,越容易引发各项目同时争抢同一批关键成员。

对于 100 人以上的组织,像 PingCode 这类面向中大型团队的项目管理平台,可以作为统一工作与计划视图的一部分;是否适用,仍要看现有流程、集成要求、权限模型与实际治理需求。选型时建议用真实场景验证:新增需求如何登记、跨项目负载怎样识别、数据如何导出、不同层级能看到什么、管理者如何处理冲突。

4. 高故障、高运维团队:把支持容量作为一类正式工作

线上责任重的团队,不应把值班和故障处理当成“计划之外的小事”。可以设置轮值容量,基于历史故障和支持工单观察维护占用,并在重大故障后重新评估原计划。若支持负荷长期超出预留容量,优先检查系统稳定性、自动化和产品架构,而不是持续增加缓冲掩盖问题。

这类团队的取舍是,短期预留更大维护容量,可能减少新功能交付;但若不预留,故障发生后就会以临时打断、质量回归和加班的方式付出更高成本。管理者应根据服务等级目标、故障频率和业务风险讨论容量,而不是用固定比例一刀切。

5. 探索与创新团队:用时间盒和学习目标管理不确定性

探索性项目的工作量难以提前精确估算,直接用常规交付计划管理,容易把不确定性伪装成确定日期。更适合设定阶段性问题、时间盒和继续投资条件,例如先用两周验证关键技术假设,再决定进入产品化、缩小范围或停止投入。

取舍在于,探索团队可以接受较低的短期产出可预测性,但必须提高学习结果的可见性。每个阶段至少说明验证了什么、剩余风险是什么、下一阶段需要什么容量。没有明确退出条件的探索,容易成为无法评估优先级的长期占用。

团队情况 优先管理对象 适合的计划粒度 主要取舍
小团队 关键成员与临时工作 团队周容量、主要任务 减少填报,接受较粗的预测
快速成长团队 工作分类与角色备份 周期级团队容量、关键岗位 统一口径,同时保留团队差异
中大型组织 共享资源、依赖和项目组合 团队与组织组合视图 增加治理成本,换取跨团队可见性
高运维团队 支持容量与故障中断 轮值周期与服务窗口 减少功能容量,换取可靠性
探索型团队 假设验证与阶段退出条件 时间盒与里程碑 接受日期不确定,要求学习可见

八、结尾:最好的资源计划,是能让组织及时说“不”

1. 用三项检查判断制度是否真正有用

第一,计划是否包含真实的固定职责、维护工作和跨团队支持;第二,新增工作是否会触发容量与承诺的重新评估;第三,偏差是否能被分类,并转化为下一周期的具体调整。三项都成立,资源计划才不仅是排期表,而是组织决策机制的一部分。

如果计划总是满载、临时工作总被漏记、延期只能靠加班解释,先不要急着加细个人工时。应从工作入口、有效容量、关键技能、优先级和变更责任开始查找原因。数据越精细,若口径和决策规则越混乱,越可能制造虚假的确定感。

2. 下一步从一张容量表和一次取舍开始

团队可以在下个计划周期先做三件事:记录实际可用容量及固定职责;把项目工作、维护支持和临时任务放进同一视图;明确新增工作进入后,谁决定延期、缩范围或追加容量。一个周期后复盘预测偏差,再决定是否需要更复杂的流程或管理平台。

资源计划的成熟,不是让每个人一直忙碌,而是让团队知道哪些工作值得占用稀缺能力、哪些承诺需要重新谈判,以及哪些风险必须提前暴露。当制度能帮助组织及时作出取舍,而不是把超载包装成高利用率,它才真正服务于稳定交付。

常见问题解答(FAQ)

1. 研发团队的人力资源计划应按人数还是按可投入工时制定?

我在排季度计划时发现,团队明明有十几个人,项目还是频繁延期。把每个人都按满负荷排进去看似合理,但会议、值班和请假一扣,计划就对不上了。

建议以可投入工时作为计划基准,同时保留人数视图用于招聘和组织配置。先按人统计一个周期内的工作日,再扣除法定假期、已知休假、固定会议、值班和支持工作;之后再为临时需求预留缓冲。例如,某团队10人,每人每月按20个工作日计算,名义工时为200人日;

若会议与协作占15%、支持工作占10%、缓冲占10%,可承诺工时约为130人日,而不是200人日。比例应根据团队历史数据校准,重点是让计划反映真实可用能力,而不是制造满载表象。

2. 资源负载超过多少时,研发团队就应该调整计划?

我想给团队设一个明确的负载红线,但不同岗位的工作节奏差别很大:开发有时能集中投入,测试和运维却常被临时事项打断。只看一个统一利用率,是否会掩盖真正的风险?

不要只设一个适用于所有岗位的利用率阈值,应同时观察承诺负载、关键岗位瓶颈和计划变更。可先把未来两到四周的已承诺工时与可用工时比较:持续超过可用工时的85%时,检查是否有重复排期或缓冲不足;达到或超过100%时,应明确延期、减范围或补充资源,不能把超额部分当作团队加班承诺。

还要按角色拆分,例如开发尚有余量但测试已排满,整体平均负载看起来正常,交付仍可能卡在测试环节。阈值是预警线,不是绩效目标。

3. 人力资源计划制度里,如何处理临时需求和紧急插单?

我担心制度写得太死,业务临时提出高优先级需求时没人敢调整;但如果每次都能插单,原有计划又形同虚设。怎样兼顾响应速度和计划可信度?

制度应规定插单入口、决策人和明确的交换条件,而不是简单禁止或默认接受。每项临时需求至少记录提出方、业务影响、预计工时、截止时间和受影响任务;由项目负责人或跨团队资源负责人判断是否进入当期。若接受插单,应同步说明被推迟、缩减或取消的事项,并更新资源计划。

可以按团队实际情况预留一部分容量处理紧急工作,例如从历史数据观察每月临时事项占比,再据此设置缓冲;如果插单长期超出缓冲,就应复盘需求来源或调整人员配置,而不是持续靠加班消化。

4. 研发人力资源计划应该多久更新一次,谁来负责?

我见过计划表刚做完就过时:有人转去救火,有人请假,还有项目优先级突然变化。若每次变化都等月末统一更新,团队会不会一直依据失真的数据做决定?

采用固定节奏加事件触发更实用:每周滚动检查未来两到四周的负载,每月或每个迭代做一次较完整的供需复盘;人员变动、优先级调整、重大故障或关键任务延期时,及时触发更新。项目负责人维护任务工时和优先级,团队负责人确认实际可用时间,资源协调角色检查跨项目冲突。

计划中应保留更新时间、假设条件和变更原因,便于区分估算偏差与需求变化。不要追求实时修改每一个数字;真正需要快速更新的是会影响交付承诺、关键岗位或团队负载决策的信息。

核心关键词

读者评论

张
张宁

我们团队以前按每人每周40小时排计划,后来发现评审和线上支持经常没算进去。按过去几周实际占用校准容量,比直接套一个固定比例更有用。

魏
魏子涵

技能矩阵这点挺实际。我们也遇到过总人数够、但发布流程只有少数人熟悉的情况。不过矩阵需要定期更新,否则容易变成静态名单,反而让任务继续集中到老成员身上。

于
于思源

临时任务登记后,还得有人有权调整范围或日期,这一步往往最难。想了解文中提到的变更触发阈值,团队通常依据多长时间的历史数据来设定?

文章包含AI辅助创作:资源负载最佳实践:研发团队人力资源计划制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/539691

赞 (0)
飞飞飞飞
人员投入怎么做?研发团队制度设计:人力资源计划从0到1
上一篇 32分钟前
人力规划流程与规范:研发团队人力资源计划制度设计关键指标
下一篇 29分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
