人员投入实操方法:研发团队提升人力资源计划效率的流程优化方法与模板

研发团队做人员投入计划,最常见的失控不是“人不够”,而是计划表里有 20 个人、40 个任务,却没人能回答:这些人下个月到底有多少时间可用于项目?某个关键岗位被两个项目同时预约时,谁先让路?如果需求晚两周,人员计划该如何调整?我建议把人员投入从“按人头分配任务”改成“按能力、可用产能和交付约束滚动决策”。下面的方法包含一套可直接改造的流程、字段模板、计算口径和适用边界;文中的案例数据均为情景模拟,不代表任何企业的实测结果。

一、先讲核心结论:人员计划不是排满日历,而是管理不确定性

1. 人员投入计划的目标不是让每个人看起来很忙

如果计划表的成功标准是“每个人都有任务”,团队很容易把维护、评审、线上支持、跨团队协调和突发缺陷统统漏掉。表格上的投入率因此很高,真实交付却不断延期。更可靠的目标是:在明确交付目标的前提下,让关键能力在关键时间可用,并且让计划变动时能快速判断影响范围。

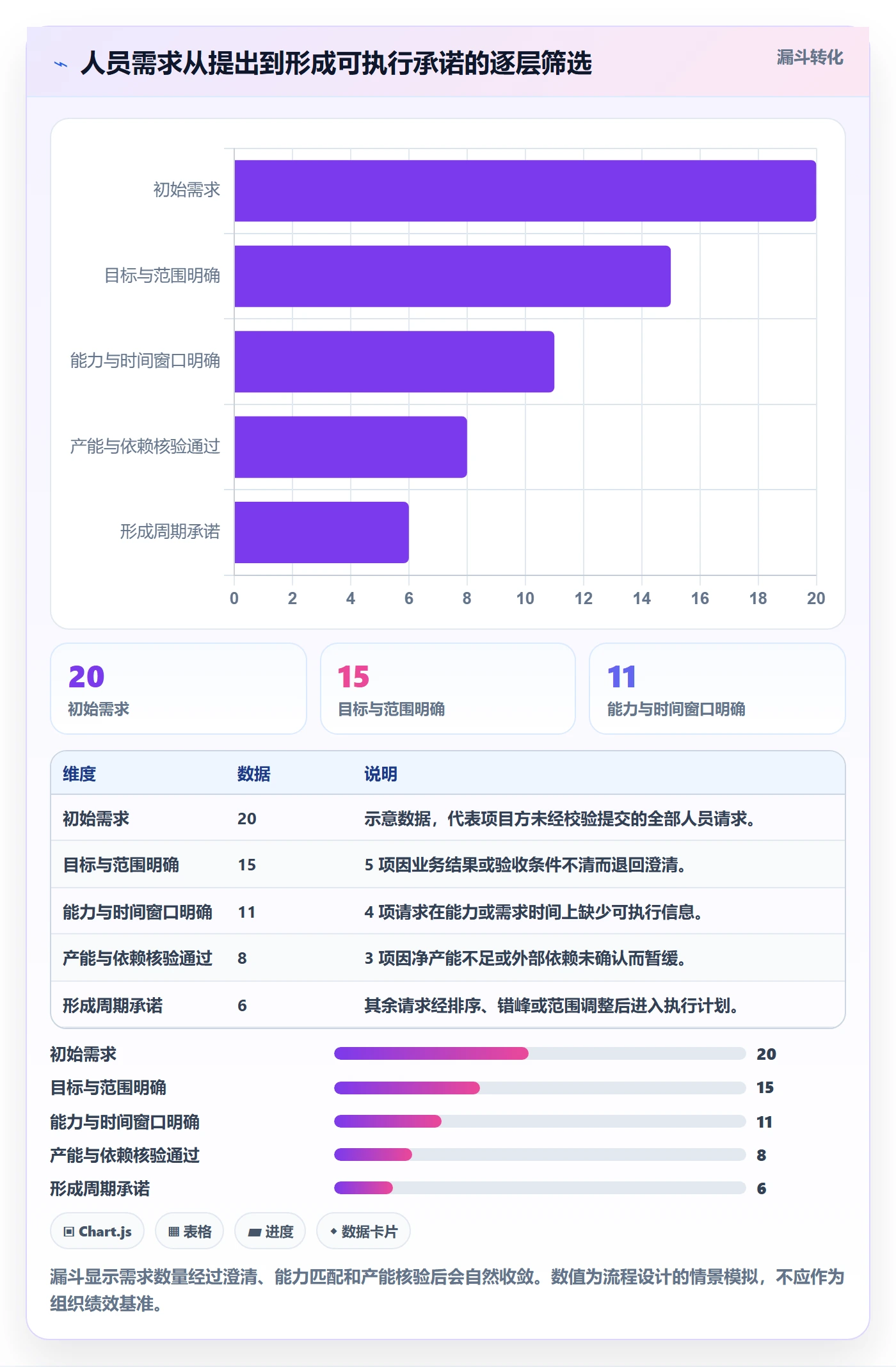

我通常把人员计划拆成三个问题。第一,团队在目标周期内有多少可用产能;第二,工作需要哪些能力、在哪些时间窗口需要;第三,当需求、人员或优先级变化时,哪些承诺必须重排。只有这三类信息同时存在,投入计划才有决策价值。

计划不是承诺每个人 100% 忙碌,而是承诺团队知道产能被什么占用、风险在哪里、变化后怎么处理。这一区别看起来细微,实际会影响会议节奏、估算方式以及管理者如何看待“空闲”。

2. 先用净产能做计划,再讨论项目分配

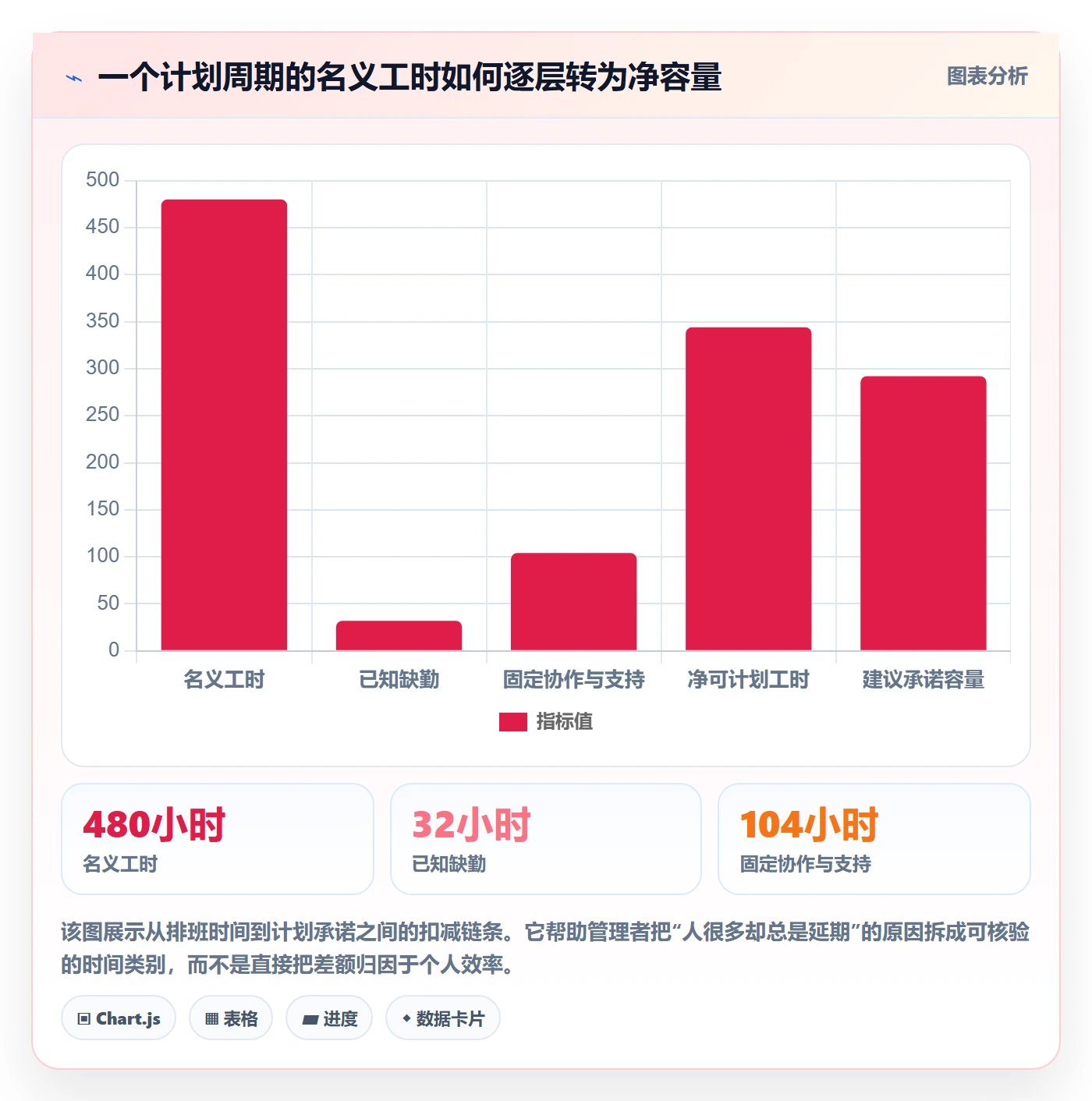

研发人员的合同工时不等于项目工时。假设一名工程师每周名义工时为 40 小时,扣除节假日、固定例会、代码评审、值班支持、请假和必要的协作后,真正能稳定投入规划工作的时间可能只有 26 至 32 小时。若仍以 40 小时排任务,超载不是偶发问题,而是计划方法本身造成的。

我建议先计算净产能,再按角色和能力拆分。可采用下面的基础口径:净产能=计划工作日 × 每日标准工时-已知假期-固定公共工作-已确认的非项目工作。对未知支持工作,先根据过去 6 至 8 周记录估算预留量,并在每个周期结束后修正。

这里的“产能”不是精确到小时的承诺,而是用于发现冲突的规划基线。越接近未来,估算误差越大,因此月度计划适合用人天或百分比,临近迭代再细化到任务和工作日。

3. 用三个层级连接战略、团队和个人

年度或季度层面,管理者决定业务目标、关键能力建设和预算边界;月度层面,产品、研发和项目负责人协调跨项目优先级与人员窗口;迭代层面,团队再把工作拆成可执行任务。不要让高层直接维护每个人每天做什么,也不要让迭代任务表承担组织级资源决策。

对于 100 人以上的研发组织,这种分层尤其重要。团队之间不仅共享工程师,也共享架构、测试、数据、安全和运维能力。单个团队可以把自己的排期排得很漂亮,但只要一个共享岗位被重复承诺,整体计划仍会失真。

人员投入实操方法:研发团队提升人力资源计划效率的流程优化方法与模板

二、背景和真实场景:为什么一张人员表经常无法指导决策

1. 多项目并行时,冲突常藏在能力而不是人数里

设想一个正在交付云端业务系统的团队:产品线 A 计划上线权限改造,产品线 B 同期要完成数据迁移,平台组还要处理稳定性专项。三项工作都写着“需要一名资深后端”,三个项目负责人也都认为自己的优先级最高。团队总人数并不少,真正稀缺的是能独立评审数据库变更、处理迁移风险的经验。

如果计划工具只显示“后端工程师 8 人”,管理者看不见角色深度、熟练度和时间窗口,就会得出“人够”的错误结论。实际冲突可能集中在一名关键工程师身上:他既要做方案评审,又要指导新成员,还承担生产问题升级处理。其余成员即使有空,也不能立即替代这项能力。

这类问题不能只靠“加班”“借人”解决。加班会压缩恢复时间,借人可能引入交接和质量成本。真正可行的选择通常是改范围、改顺序、降低并行度、培养替补,或引入外部支持;人员计划应让这些选择在延期发生之前就被看见。

2. 需求变动和支持工作会让静态计划迅速过期

产品需求在一个月内发生变化并不罕见:用户反馈使验收条件变更,依赖团队延迟交付接口,线上故障又临时占用工程师。若人员计划只在季度初更新一次,表格很快会变成“历史愿望”。另一方面,如果管理者每天改计划,团队又会失去稳定执行的时间。

因此,计划需要同时有稳定节奏和例外机制。稳定节奏负责常规滚动,例如每周检查未来 4 至 8 周的关键岗位;例外机制负责重大故障、监管期限、关键客户承诺等事件。例外必须说明触发条件、影响对象和批准人,不能把所有临时请求都包装成“紧急”。

3. 规模越大,人员计划越像组合管理

小团队可以靠负责人记忆协调多数工作;跨多个产品线、共享平台团队和异地团队后,口头信息会快速失真。组织需要统一岗位与能力口径、统一项目优先级、明确决策权限,并能查看冲突从哪里传导到交付。

这也是为什么一些中大型企业会用项目管理平台承载需求、迭代、人员和风险信息。例如,采用 PingCode 这类平台时,关键不在于把一张人员表搬进系统,而在于明确哪些字段由谁维护、人员计划如何关联项目工作、冲突如何进入评审。工具能够帮助信息汇总和追踪,但不能替管理者决定优先级,也不能自动消除能力短缺。

若组织规模较小、项目较少,用受控的表格也可以先跑通方法。若跨团队依赖频繁、人员计划更新困难、同一岗位被多项目重复预约,再考虑用系统统一视图。先定义决策规则,再配置软件;顺序反过来,往往只会得到更精致的混乱。

三、常见误区:看似精细的计划,可能制造更大的错觉

1. 把 100% 利用率当成效率目标

满负荷排期意味着任何新增工作都会挤占原有任务。更重要的是,复杂研发工作存在等待、返工和未知问题,完全没有缓冲的计划会把正常波动转化为延期。团队看起来没有闲置,却没有能力处理风险,最后只能通过夜间加班或临时砍质量来恢复进度。

我更愿意把计划利用率视作风险信号,而不是绩效排名。对变动较多的产品研发团队,可先把稳定工作计划在净产能的 75% 至 85% 区间,把其余部分留给支持、评审、学习和波动;这只是启动时的建议范围,不是跨行业定律。若团队工作高度重复、需求稳定,可以通过历史数据判断是否适合更高负荷;若线上支持频繁,则应提高预留。

2. 把人天当成彼此完全可替换的单位

“还差 10 人天”并不足以说明项目缺少什么。缺的是 10 人天的测试执行、资深架构判断,还是数据治理经验?一个初级工程师的 10 人天无法自动抵消资深工程师的 10 人天,尤其在设计、风险评审和复杂故障处理上。

计划表应至少记录岗位、关键能力、熟练度和替代人选。熟练度可以使用简单的三级标记:可独立负责、可在指导下完成、正在培养。不要把这些等级伪装成精确能力分数,它们的用途是暴露单点依赖和培养需求,而不是给员工贴标签。

3. 只记录项目工作,不记录“看不见的工作”

代码评审、线上值班、入职辅导、安全审查、版本发布、跨团队协调通常不会出现在项目预算里,却真实消耗产能。如果人员计划没有记录这些工作,项目估算看起来就会持续偏低,管理者随后可能把差异归咎于个人执行力。

应把公共工作分类记录,而不是把所有碎片都逐分钟填报。对团队而言,按周记录“值班支持 6 小时”“评审 4 小时”等区间,常比要求工程师登记每一段 15 分钟工作更可持续。只有当某类工作持续超出预留,才有必要进一步拆解原因。

4. 过度精确地排到几个月之后

把未来 12 周每个人每天的时间全部填满,容易制造准确感,却忽略需求和依赖的变化。远期计划应回答“哪些能力在哪个窗口必须可用”“有哪些选择还未确认”,而不是承诺某个人在某个星期二下午完成某个细粒度任务。

我把计划精度分为三层:近两周看任务与负责人;未来 3 至 8 周看工作包、能力需求与人员窗口;更远期看情景、优先级和关键岗位供需。计划越远,细节越少,但应明确假设和置信程度。

5. 把人员计划变成绩效监控表

人员投入数据可以支持容量决策,但不适合单独评价个人绩效。任务复杂度、协作负担、故障处理和质量要求都不相同。若将“排了多少小时”直接变成考核分数,员工会倾向于多报、少报或只选择容易量化的工作,数据随之失去可信度。

对管理者而言,数据应优先用于团队层面:识别反复超载的岗位、维护工作占比上升、计划与实际偏差持续扩大等现象。若需要讨论个人发展,应结合交付质量、协作反馈和具体情境,避免由一个利用率数字做结论。

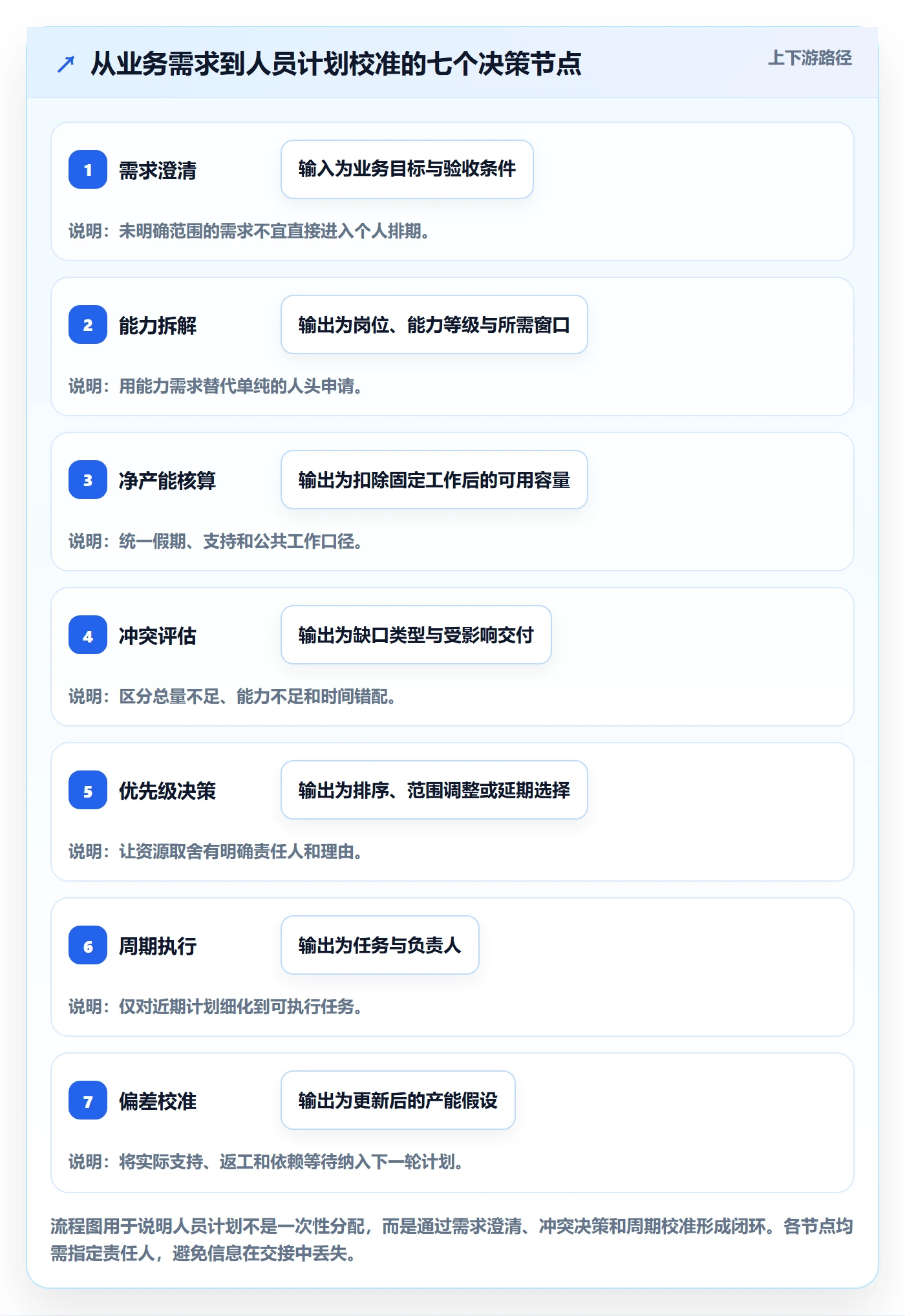

四、专业判断逻辑:从需求进入到能力退出的完整流程

1. 先统一计划对象和时间口径

同一组织里,“投入”可能指工时、工作日、百分比、预算人月或任务点数。若一个项目按人天估算,另一个按百分比申报,管理者很难做组合比较。我的建议是:组织级计划用人天或每周可用比例;团队迭代计划再使用任务估算;不要把不同单位直接相加。

每条计划至少说明时间区间、角色或能力、工作类型、需求来源、责任人、优先级、状态和置信程度。置信程度可用高、中、低,含义应由团队约定,例如“高”代表需求、依赖和负责人已确认,“低”代表仍有重大前置条件未解决。

2. 统一工作类型,避免把不同消耗混在一起

我通常建议把投入分为四类:交付项目、产品维护、生产支持、组织公共工作。必要时再单列学习培养、技术债和创新探索。分类不宜太多,否则填报成本高、口径不稳定;也不宜太少,否则无法解释产能为何被占用。

分类的作用不是为了做一张漂亮的比例图,而是让资源冲突可讨论。例如,生产支持比例连续增加,可能需要改善质量或增加轮值;技术债投入长期为零,可能正在累积未来交付成本;培养投入被不断取消,则替补能力不会自然出现。

3. 把人员需求从项目名称拆成能力和窗口

项目提出“需要两名研发”,通常过于粗略。应继续问:需要什么岗位?需要哪种能力?工作集中在哪几周?是否必须由某个人完成?是否可以拆分或交接?什么条件下需求会减少?这些问题决定了到底是人力缺口、技能缺口、时序冲突,还是范围过大。

我会将需求写成“能力需求包”,而不是只写员工姓名。例如:“第 3 至第 5 周需要一名可独立设计数据迁移方案的后端工程师,投入约 8 人天;方案评审后可由普通后端接手执行。”这比“某工程师投入 50%”更利于寻找替代方案,也减少对特定个人的依赖。

4. 用净产能和能力供需做第一次匹配

先从人员可用性中扣除假期、轮值和固定公共工作,再按岗位与能力汇总。随后把各项目的需求放进相同时间窗口,检查是否出现岗位供需缺口。总人数有余但某项能力不足,属于能力缺口;人员能力匹配但需求集中在同一周,属于时间冲突;需求超过净产能,则需要重新排序或调整范围。

这一阶段不要立即把任务逐个分给个人。先识别无法通过普通调度解决的结构性问题,例如关键能力只有一人掌握、同一专家长期被多个团队依赖、某类支持工作没有轮值安排。结构性缺口要进入管理决策,而不是留给项目负责人私下协调。

5. 先排优先级,再处理冲突,不要用“谁先提需求”决定

出现资源冲突时,可用一个简化决策框架比较:业务价值与时效、延期影响、风险与合规要求、依赖关系、替代方案成本、人员连续性。每项可以采用高、中、低评估,不必一开始就建立复杂加权模型。重点是让决策理由公开,避免资源分配变成谈判能力竞赛。

对于同等优先级的请求,优先考虑能否错峰、缩小工作范围、降低并行项目数、增加替补人选,最后才考虑借调或加班。加班不应成为默认的“产能扩容按钮”,因为它会影响质量、恢复和后续周期的可持续性。

6. 建立滚动更新节奏和变更门槛

建议每周用 30 至 45 分钟检查未来 4 至 8 周的关键能力供需;每个迭代复盘计划与实际的主要偏差;每月或每个业务周期重新确认跨项目优先级。会议不需要逐人朗读表格,重点审查新增需求、冲突、关键假设变化和需要管理层决策的事项。

同时设置变更门槛。普通任务调整由团队负责人处理;跨团队借人、关键交付延期或目标范围变更,进入项目组合评审;影响合规、安全或客户承诺的事项,按组织规定升级。门槛明确后,团队才知道哪些变化可以自主消化,哪些需要正式取舍。

7. 结束周期时校准计划,不追求“零偏差”

计划偏差是学习材料,不是自动判错。复盘时把偏差分为估算不足、需求变化、外部依赖、支持工作、质量返工和人员缺席等类别。持续两三个周期出现同类偏差,才说明需要调整产能假设、流程或能力配置。

例如,若计划投入与实际投入的差异主要来自线上支持,就该调整支持预留或改善故障率;若主要来自依赖等待,应优化接口承诺和集成节奏;若差异来自需求反复,则要让产品决策和验收条件更早稳定。只要求团队“下次估准一点”,通常无法处理系统性原因。

人员投入实操方法:研发团队提升人力资源计划效率的流程优化方法与模板

五、可直接改造的模板:让表格服务于决策,而不是填表本身

1. 人员可用性模板

这张表适合按周维护未来 4 至 8 周的可用性。人员姓名可以在团队视图中显示,但跨组织汇总时优先使用岗位、能力和团队,避免不必要的个人信息扩散。

字段 填写口径 示例 常见用途
计划周期 按周或迭代填写 第 3 周 识别时间窗口冲突
团队与岗位 使用组织统一名称 平台组 / 后端工程师 汇总岗位供需
关键能力 写可观察的工作能力 数据库迁移评审 识别技能缺口
净可用产能 扣除假期与固定工作后的人天 4.5 人天 匹配项目需求
已承诺投入 按项目或工作类型列出 迁移项目 2 人天 发现重复预约
预留产能 支持、突发和计划缓冲 1 人天 防止排满导致脆弱
能力替补 写可接手或可培养人选 后端工程师乙,可指导完成 识别单点依赖
置信程度 高、中、低并说明假设 中:依赖接口未确认 区分承诺与预测

2. 项目能力需求模板

项目负责人应提交需求窗口和工作内容,而不是只申请一个人名。需求越具体,越容易讨论缩小范围、调整时序或由其他能力组合替代。

字段 示例填写 填写注意点
业务结果 完成历史数据迁移并通过核对 描述结果,不只写活动名称
需求窗口 第 3 至第 5 周 区分必须窗口与可调整窗口
岗位与能力 资深后端;迁移方案设计与回滚评估 明确不可替代的能力部分
预计投入 8 人天,其中方案评审 2 人天 注明估算依据和工作范围
依赖与前置条件 测试环境需在第 2 周就绪 避免将等待时间算成人员产能
替代方案 先完成低风险数据域,复杂数据域后移 提前准备取舍选项
延期影响 影响客户试点窗口,需提前两周沟通 说明影响而非只标“紧急”
决策责任人 产品负责人和研发负责人共同确认 避免冲突无人承担决定

3. 月度或迭代资源评审清单

评审会可以按下面顺序进行。顺序的价值在于先看输入和约束,再看人员分配,避免会议一开始就陷入“谁把谁借走”的讨价还价。

  1. 确认业务目标、交付窗口和不可变约束,例如法规日期、客户承诺或安全要求。

  2. 核对未来周期的净产能,检查假期、轮值、固定支持和已知公共工作是否更新。

  3. 按岗位和能力查看供需,而非先按员工姓名逐个分配。

  4. 标出超载、关键能力单点、需求置信度低和依赖尚未确认的工作。

  5. 为每个冲突列出至少两个选项,例如错峰、缩范围、增加替补或调整交付日期。

  6. 记录决定、决策人、影响对象和复查日期,并在下一次评审中检查是否仍成立。

4. 建议的基础指标及其解释方式

指标应少而稳定。团队可以从下列指标开始,先连续观察 6 至 8 周,再判断是否需要新增指标。不要把指标数量当作管理成熟度。

  • 计划与实际投入偏差:用于观察估算和工作结构是否稳定。建议按工作类型分析,不要只算一个总差异。

  • 关键能力覆盖率:表示关键能力需求中有明确负责人与替补方案的比例。覆盖率提高不等于风险消失,还要检查替补是否真正具备独立承接条件。

  • 跨项目冲突数:记录同一能力或人员在重叠窗口被重复承诺的次数。重点看重复冲突是否集中在某个岗位。

  • 未计划支持占比:用于识别线上问题、临时请求对计划的影响。占比上升时,应进一步分析故障、值班和产品稳定性。

  • 计划稳定度:比较周期开始后发生的重大人员或范围变更。稳定度过低可能来自需求不稳定,也可能来自决策太晚,需结合原因分类。

人员投入实操方法:研发团队提升人力资源计划效率的流程优化方法与模板

六、情景案例:用能力窗口和净产能替代“谁有空谁接”

1. 案例背景与问题识别

以下为情景模拟案例:一家 120 人规模的软件研发组织,多个产品线共享平台、测试和数据岗位。某个五周周期内,三个项目同时提出数据相关需求:客户数据迁移、分析报表改造和平台存储升级。项目负责人分别估算需要 12、10、8 人天的高级数据工程能力。

最初的人员表显示数据组有 5 人,似乎足够。但进一步核算发现,其中一人承担固定值班与生产升级,两人主要负责日常数据管道维护,一人能独立完成迁移方案,另一人具备基础能力但需要指导。名义上的 5 人并不能直接换算成 5 个可独立处理复杂迁移的岗位。

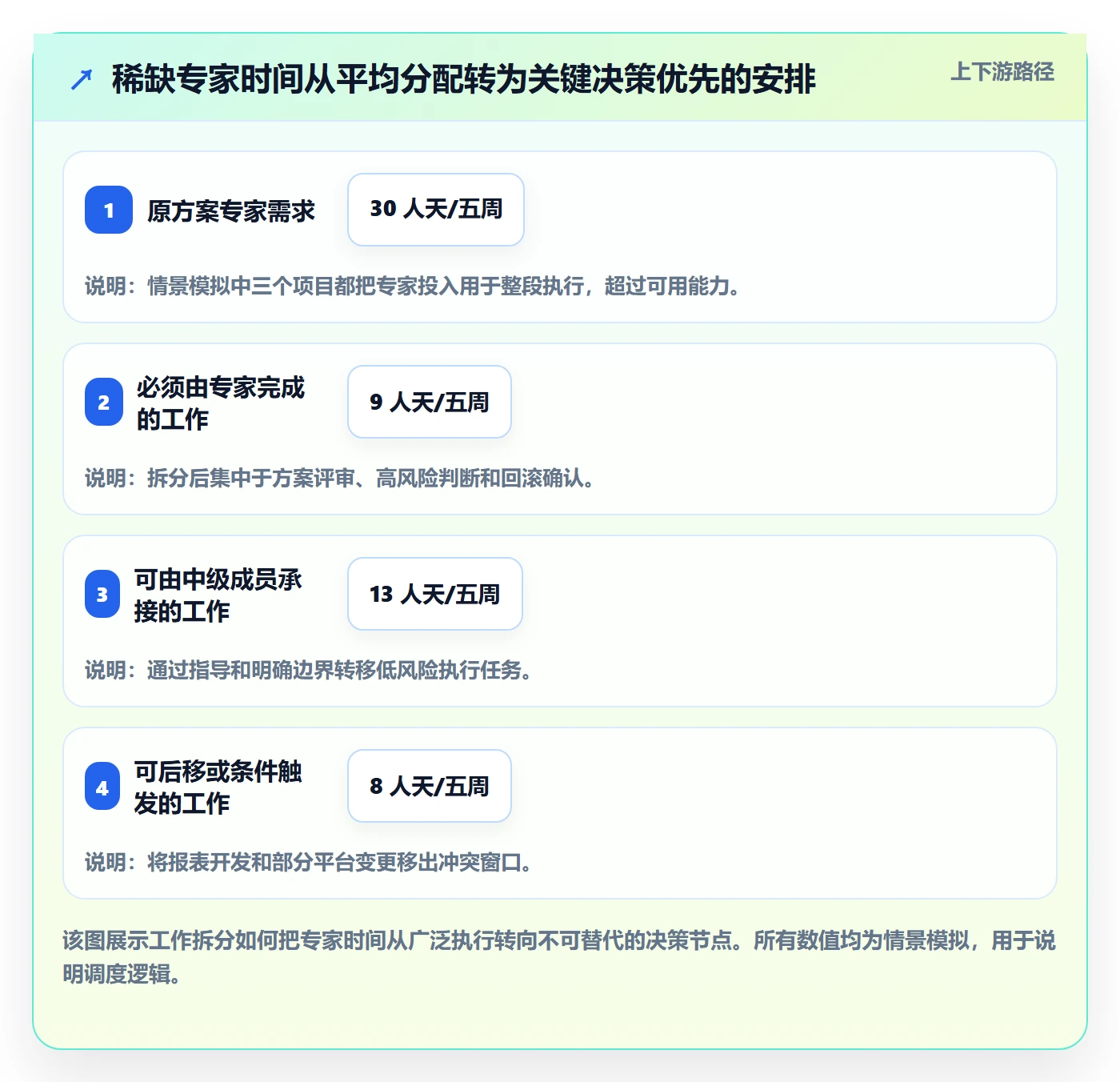

在同一时间窗口内,唯一能独立评审回滚方案的工程师只有约 9 个净项目人天,而三个项目合计申请 30 人天。问题不是“缺 21 个人天”这么简单,而是关键能力不足、需求窗口重叠,并且不同工作对资深经验的依赖程度不同。

2. 先拆工作,再做选项比较

团队把客户迁移拆成方案评审、低风险数据域迁移和高风险数据域迁移;报表改造拆成数据口径确认与开发;存储升级则先完成容量验证,再决定是否进入正式变更。这样拆分后,只有方案评审和高风险回滚判断必须由资深人员承担,其余部分可以由其他成员在指导下完成。

随后,产品与研发负责人比较三种安排:保持原范围并延后一个项目;优先客户迁移、缩小报表改造范围;或者尝试让资深人员同时支援三个项目并加班。第三种方案表面上不影响日期,实际会放大评审等待和质量风险,因此被排除。

3. 采用“先评审、后执行、留替补”的人员安排

最终方案把资深工程师的稀缺时间集中在迁移设计和高风险评审上,由中级工程师在指导下执行低风险数据域;报表项目先完成口径定义,开发工作后移一周;平台升级先完成容量验证,正式变更保留条件触发。与此同时,指定一名替补工程师参与评审记录和演练,逐步减少单点依赖。

该安排没有增加总人数,也没有假设团队可以无成本加班。它通过改变工作顺序和能力组合,把关键经验用于不可替代环节。这样的调度通常比“平均分配人天”更有价值,因为稀缺能力的产出并不与投入小时数线性对应。

4. 用一轮观察验证,而不是把模拟结果说成事实

为判断安排是否有效,团队在周期内观察四项结果:高风险评审是否按时完成、项目等待资深人员的天数、未计划支持对关键岗位的挤占、替补成员是否能独立完成限定范围的任务。假设模拟结果显示评审按期完成率从 70% 提升到 90%,资深人员等待请求由 6 次降到 3 次,这只能说明方案值得继续验证,不能据此宣称生产效率已经提升 20%。

要把这类比较变成可靠判断,还需要明确统计窗口、样本范围和工作难度。若一个周期里刚好没有重大故障,支持占用下降未必是排班改进的功劳;若项目范围同时缩小,也不能把全部结果归因于资源计划。管理者应报告事实、假设和可能的混杂因素。

人员投入实操方法:研发团队提升人力资源计划效率的流程优化方法与模板

七、不同情况下的行动建议:按组织成熟度选择起步方式

1. 小团队、项目少:先用轻量表格建立共同口径

如果团队少于 20 人、项目并行数量有限,没必要一开始部署复杂资源管理流程。先用一张人员可用性表和一张项目需求表,统一人天口径、支持预留和更新责任。每周检查一次未来四周的冲突,重点关注关键岗位和未计划工作。

小团队最容易忽略的是维护成本。若负责人每周要花数小时整理表格,字段可能过多或数据来源重复。先保留能影响决策的字段:时间窗口、能力、净产能、项目承诺、风险和决策责任人。其他信息等到真实需要出现后再增加。

2. 中型组织、共享岗位多:优先建立跨团队资源评审

当多个团队共用架构、测试、数据或安全岗位时,单个团队的计划已经不足以解决冲突。建议设定固定的跨团队评审节奏,统一优先级规则,并要求项目请求写明能力需求和可调整窗口。共享岗位负责人应对容量和替补情况负责,项目负责人则对业务价值、范围和期限负责。

若多个团队反复争夺同一批人员,不要只增加会议频次。需要检查是否存在永久性的能力供需失衡、项目并行过多或决策权不清。频繁协调有时是结构性问题的信号,继续增加协调层只会让信息传递更慢。

3. 100 人以上组织:把口径、权限与系统视图一起设计

中大型组织可以考虑用项目管理平台维护需求、工作分解、周期计划和风险信息,但要先确定系统中哪些数据是权威来源。例如人员可用性由团队负责人维护,项目优先级由组合治理角色确认,实际工作记录由团队按统一分类汇总。

以 PingCode 等平台为例,组织可以评估其是否适合承载跨项目视图、工作关联和变更记录;具体能力、配置方式和适配程度需要根据当前产品版本及企业环境核实。不要仅凭演示界面判断是否适合,建议拿一个真实部门做 4 至 6 周试点,覆盖一个共享岗位、一项维护工作和一个有依赖的项目。

试点结束后,不只问“大家是否喜欢这个系统”,还应核对:重复预约是否更早暴露,计划更新花费是否下降,关键岗位供需是否更清楚,决策记录是否可追溯,维护负担是否可接受。工具上线但口径不统一时,数据更多、冲突未必更少。

4. 需求高度不确定:用情景计划代替单点承诺

探索性产品、研发预研和新业务试点通常无法给出稳定的任务清单。此时可以设计基准、乐观和保守三种情景:基准情景说明当前最可能路径;乐观情景说明依赖按时满足时可以推进什么;保守情景说明若验证失败,团队保留哪些能力与预算。

不要把三种情景都当成同时承诺的工作。每个情景应写出触发条件,例如客户验证结果、技术实验通过率或外部接口可用时间。触发条件变化时再调整投入,而不是提前把所有人员填满所有方案。

5. 支持工作波动大:采用轮值容量和阈值升级

线上问题多、客户现场支持频繁的团队,可以设置明确的轮值角色与支持预留。若实际支持连续两周超过预留,就触发复盘:是否发生异常故障、是否有客户需求未分流、是否需要减少项目承诺。不要每次都从项目计划中临时抽人,却不记录被挤出的工作。

对于严重故障,例外流程应优先保障业务稳定;但故障结束后,要记录恢复工作、受影响的承诺和复盘责任。若临时事件没有回到计划系统中,团队会在下个周期继续以错误产能作判断。

八、不同情况下的取舍:没有一种排法能同时保住所有目标

1. 交付速度与利用率:优先保证关键路径有缓冲

提高计划利用率可以让短期人力看起来更充分,但会减少处理依赖等待和突发工作的空间。追求速度时,不应平均地给每个人留相同缓冲,而应优先保护关键路径上的稀缺能力和高风险工作。非关键工作可以错峰,关键评审不能依靠临时插队。

如果组织要求高利用率,应同时接受更高的计划波动和更频繁的范围调整,不能一边要求每个人满负荷,一边要求所有日期绝对不变。管理者必须在会议中明确这个取舍,而不是让团队用无形加班承担。

2. 个人稳定性与跨项目灵活性:减少频繁切换

让一个专家同时参与五个项目,可能让每个项目都“有专家名字”,但实际增加上下文切换、排队等待和沟通成本。相比按比例切碎人员时间,通常更有效的做法是把工作分成连续窗口:先完成关键评审,再转入下一项,或设置固定的共享服务时段。

确实需要跨项目支援时,明确交付边界和支援时长。例如“本周参与接口评审两次,共 1 人天”,比“投入 20%”更容易执行和复盘。比例适合容量规划,明确的工作包适合近期协作。

3. 专家集中处理与团队培养:眼前效率和长期韧性需要兼顾

让资深人员直接处理所有复杂工作,短期质量可能更稳定,却会形成长期单点依赖。把任务全部交给新成员,又可能造成返工和交付风险。较好的折中是分层交付:专家负责方案、边界和高风险检查,替补人员负责限定范围内的执行,并在周期内逐步扩大授权。

培养投入必须进入计划,不能只写在发展目标里。如果替补培养总被紧急项目挤掉,组织就实际上选择了继续依赖单点专家。管理者应定期检查关键能力是否有第二责任人,以及替补能否在明确条件下独立处理任务。

4. 集中决策与团队自主:按影响范围划分权限

所有人员调整都由高层审批,会让团队失去响应速度;所有团队自行安排,又会造成共享岗位重复承诺。可以按影响范围设权限:团队内部、短周期、低风险调整由团队决定;跨团队借调、关键交付变更、稀缺能力重排进入组合评审;涉及客户承诺或合规要求的重大变化由对应负责人确认。

权限设计的关键不是审批层级多,而是升级条件清楚。每个升级请求都应带上冲突事实、影响对象、备选方案和建议决策。若只把问题往上交,却不提供可比较的选项,管理层仍需重新收集信息,决策速度不会因此提高。

5. 系统化与人工判断:让系统负责可追踪,让人负责取舍

系统适合做容量汇总、重复预约提醒、计划变更留痕和视图筛选;人需要判断工作价值、风险容忍度、能力成长和客户影响。把决策完全交给自动分配,可能忽略任务复杂度和团队关系;把所有信息留在口头沟通,则难以复盘和发现跨项目风险。

我建议把“可规则化的事实”记录在系统中,把“需要讨论的判断”放在评审中,并将最终决定和依据回写。这样既不会把工具神化,也不会让重要决策仅存在于会议记忆里。

人员投入实操方法:研发团队提升人力资源计划效率的流程优化方法与模板

九、落地中的风险控制:确保数据可信、计划可更新

1. 先做小范围试点,避免全组织一次性加字段

建议选一个共享岗位明显、项目并行度适中的团队试点,而不是挑最简单或最混乱的团队。简单团队未必能验证冲突管理价值,极端复杂团队则可能把试点变成组织改造项目。试点至少覆盖一个完整计划周期,并包含正常交付、支持工作和一次实际变更。

试点启动前记录当前基线:每周计划维护时长、重复预约次数、关键岗位等待时间、计划外支持占用和主要延期原因。若没有基线,试点结束后很难判断改善来自流程、人员变化还是工作量变化。

2. 设定数据责任,避免同一信息多处维护

每项数据都要有唯一责任来源。人员休假由指定的人事或团队流程记录,项目范围由产品负责人确认,工作分配由团队负责人更新,优先级由有权角色决定。系统中出现冲突时,应明确哪个来源优先,避免管理员反复人工合并。

还应限定个人数据的可见范围。组织级管理通常只需要岗位、能力、团队、可用时间和投入类别,不需要公开不必要的私人信息。对人员数据的访问、保存和使用应遵循企业适用的隐私与合规要求。

3. 监控填报负担,防止流程成本超过决策收益

如果每位工程师每天都要填写大量投入细目,可能很快出现低质量填报。可先从每周或每迭代汇总开始,只对需要分析的高风险工作增加细分。团队每月检查一次维护成本:哪些字段没有被任何决策使用,哪些重复录入,哪些信息可以从既有工作记录汇总。

删掉不影响判断的字段,不是降低管理质量,而是保护数据持续性。一个连续维护、口径清晰的简化视图,通常比复杂但无人更新的资源模型更有价值。

4. 把计划偏差作为流程反馈,不作为追责捷径

人员计划会遇到估算误差和未知事件。若每次偏差都直接追究个人,团队会降低风险暴露意愿,甚至把预测写得更保守。复盘应先问:当时有哪些信息可用?哪些假设后来失效?是否存在可提前识别的依赖?责任讨论应针对隐瞒、违反明确约定等具体行为,而不是对所有偏差一概归因于执行不力。

对重复出现的问题,优先改系统条件。例如接口承诺总是延迟,就要建立依赖确认机制;支持量长期超预算,就要分析故障来源和轮值设计;关键岗位总被多个项目抢占,就要减少并行或培养替补。只有机制变化,下一轮结果才可能不同。

十、下一步怎么做:用一个周期验证方法,而不是先追求完美模型

1. 第一周:统一口径并建立基线

先确定时间单位、工作分类、净产能公式和计划窗口。选取一个团队或一个共享岗位,收集最近 6 至 8 周的支持、维护、项目和公共工作观察。数据不完整时标注估算,不要为了看起来精确而补造历史记录。

然后确定责任人:谁提交需求,谁核算可用性,谁决定优先级,谁记录变更。每个角色只承担自己能负责的数据,避免让一个项目管理人员替全组织猜测产能。

2. 第二周:挑出一个真实冲突,完成选项比较

不要用虚构的完美场景做流程演练。选择正在发生的共享人员冲突,拆出能力、时间窗口和前置条件,至少比较两个安排方案。明确每种方案对范围、日期、风险和人员连续性的影响,形成一条可复查的决定记录。

如果现有工具不足,先用表格也可以。组织使用 PingCode 或其他项目管理平台时,可以把试点配置在实际工作流中,避免另建一个长期无人维护的“影子表”。采用何种工具不改变判断逻辑,变化的是数据汇总与追踪方式。

3. 接下来两个周期:观察偏差并修正假设

每个周期结束后,检查计划与实际差异来自哪里,尤其关注支持占用、依赖等待、关键能力等待、范围变化和返工。不要急于用一个周期的数据改造所有团队;先看差异是否重复出现,再调整预留和流程。

同时验证替补方案是否真实有效。若计划表写了替补,但关键工作依然只能由一人完成,就要把“替补”从字段记录变成带有范围、指导人和验证方式的培养计划。

4. 判断是否扩大推广

试点是否值得扩大,不应只看延期是否减少。还要同时看冲突发现是否提前、关键岗位是否有替补、计划维护是否可持续、管理者是否能解释资源取舍。如果维护成本上升很多而决策速度没有改善,应先精简字段和权限流程,再考虑扩大范围。

扩大推广时,先统一组织级最小口径,再允许团队保留必要的局部细节。组织级看板应让管理者比较供需、风险和优先级;团队视图则服务于近期执行。两者不必完全相同,但关键术语和统计口径必须一致。

十一、最后的判断:好的人力计划,能让组织更早做出不舒服但必要的选择

1. 把“人够不够”改成“什么能力、何时、为哪项结果服务”

人员计划最有价值的时刻,不是所有项目都顺利时,而是资源不足时。它应该让管理者看见稀缺能力集中在哪里、哪项工作可以错峰、哪项范围可以缩小、哪些承诺必须改变。若计划只告诉大家每个人忙了多少,仍然没有回答最重要的问题。

2. 把不确定性写进计划,而不是藏在备注里

远期预测不可能完全准确,但可以明确假设、置信程度和触发条件。需求没有确认,就标记为条件性需求;替补尚未验证,就标记为培养中;支持量不稳定,就把预留和升级阈值写出来。公开不确定性比制造虚假精确更有利于决策。

3. 从一个共享岗位开始,形成可复用的组织习惯

下一步可以立即挑出组织里最常发生冲突的一个岗位,按本篇模板核算未来 4 至 8 周净产能,列出项目能力需求,找出至少一个重复预约或单点依赖,再召开一次有决策权的资源评审。会后记录决定和理由,并在下个周期复查实际偏差。

真正有效的人员投入方法,不是把每个人排得更满,而是让有限的人力在正确的能力、正确的窗口和正确的业务目标之间做出透明取舍。当团队能用事实说明产能从哪里来、被什么占用、变化后损失什么,人员计划才从行政表格变成研发交付的管理工具。

常见问题解答(FAQ)

1. 研发团队做人员投入计划,应该先估算工时还是先确定交付范围?

我以前做计划时,常常先让每个人报工时,最后加总出来的数字看着很精确,项目却还是延期。我想知道,人员投入计划的起点到底应该放在哪里,怎样避免“工时算得细、范围却没定”的情况?

先拆交付范围,再估算工作量,最后匹配人员和时间。建议按“交付物,任务,角色,投入”四层记录:例如一个版本拆成接口开发、联调、测试和发布,每项任务写明验收条件、负责人角色、预计人日及依赖项。

某团队可以用一个两周迭代做试算:把任务估算合计为 40 人日,但团队有 5 人,不代表两周内必然完成 50 人日;会议、支持和休假会占用容量。先从过去 4 至 6 个迭代统计实际可用于项目的比例,再用可用人日校准计划。若范围尚未明确,应标记假设和待确认项,避免把不确定性伪装成精确工时。

2. 如何计算研发人员的真实可用产能,而不是按人数乘工作日?

我想给团队排下个月的任务,直觉上是人数乘工作日,但每周都有评审、线上问题和跨团队沟通,实际投入明显少于理论值。我应该怎样把这些时间纳入计划,又不把产能估得过低?

用“日历工作日-已知非项目时间-风险缓冲”计算个人可投入时间,再汇总团队容量,不要直接把全员按满负荷排期。模板可包含人员、工作日、休假、固定会议、支持值班、项目可用比例和可承诺人日。

举例:一名工程师当月有 20 个工作日,休假 2 天,固定会议约 2 天,值班预留 3 天,则项目可用时间约为 13 人日;如果该团队过去几个月的计划完成率约为 80%,承诺时还应进一步留出缓冲。这里的比例应来自团队自身记录,而非照搬行业平均值。

若可用比例连续几个月大幅波动,先查值班或会议负担,再调整计划,不要简单要求个人“提效”。

3. 人员投入计划模板需要哪些字段,才能支持项目中途调整?

我用过只记录姓名、任务和工时的表格,项目一有需求变更,就很难看出是谁被挤占、哪个节点会受影响。我想做一个不复杂但能用于调整的模板,哪些字段是必需的,哪些反而会增加维护成本?

建议保留能触发决策的字段,而不是追求字段齐全。基础模板包括:任务与交付物、角色或负责人、计划人日、已投入人日、剩余估算、开始与结束时间、依赖项、优先级、风险状态、变更原因。团队人数较多时,再按周展示人员分配,识别同一人被多个关键任务同时占用的情况。

每周更新“剩余估算”比只比较原始工时更有用:原计划 8 人日、已投入 6 人日,如果新估算还需 5 人日,团队就能看到任务预计超出 3 人日并讨论范围、人员或时间。若某字段连续数周没有改变任何排期或资源决策,可以考虑删掉,降低维护负担。

4. 项目需求变化时,怎样重新分配人员而不让计划失去可信度?

我最困惑的是计划做完后需求又变了,团队通常直接把新任务塞进来,原来的日期却不改,最后计划表看起来完整,实际没人相信。我想知道发生变更时,应该按什么顺序评估影响,怎样记录才不会变成追责工具?

变更发生时,先记录新增或变化的交付范围,再估算新增工作量和依赖影响,最后在范围、人员、时间或质量约束中明确至少一项调整;不要只追加任务、不更新承诺。可以用一张变更记录表:变更内容、提出日期、影响任务、增加或减少的人日、受影响角色、决策人、采用方案和新基线。

比如新增需求估算为 6 人日,而当前关键路径没有空档,应讨论延后低优先级任务、增加合适角色投入或调整发布日期,并写明选择依据。每周评审计划与实际差异,重点看剩余工作和阻塞,而非把偏差归咎于个人。这样计划既能反映现实,也保留了可追溯的决策过程。

核心关键词

读者评论

孙
孙沐阳

我们团队试过按净产能排期,确实比按合同工时更接近实际,但支持工时每周波动很大,固定预留仍会失真。现在会同时看近几周实际占用,动态调整预留比例。

薛
薛嘉宁

能力分级对发现单点依赖很有帮助,但实际维护比较依赖负责人判断。若这些数据被直接用于个人考核,成员可能不愿如实填写,建议明确权限和使用边界。

叶
叶思源

小团队用表格也能运行这套方法,真正困难的是持续维护和统一口径。想了解文中建议的滚动检查,如何判断已经到了需要引入某项目管理平台的阶段?

文章包含AI辅助创作:人员投入实操方法:研发团队提升人力资源计划效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/539614

赞 (0)
飞飞飞飞
人力资源计划人力规划全流程:研发团队流程优化与一文讲清
上一篇 36分钟前
资源负载怎么做?研发团队流程优化:人力资源计划从0到1
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
