资源负载实操方法:研发团队提升人力资源计划效率的实操方法方法与模板

资源负载实操方法:研发团队提升人力资源计划效率的实操方法方法与模板

研发团队排期看起来“人手够”,执行两周后却频繁延期,常见原因不是任务估算偏差太大,而是计划把同一个人的时间重复分配给了多个项目。资源负载管理要解决的,不是把每个人的日历填满,而是判断团队在特定时间段内,能否以合理的技能组合完成已经承诺的工作。本文以一个明确标注为情景模拟的研发团队为例,拆解负载计算、冲突识别、调整决策和可复用模板。

一、先讲核心结论:负载计划不是排满日历

1. 资源负载要回答三个问题

我判断一份人力资源计划是否有用,通常不先看任务分配得是否平均,而是看它能否回答三个问题:谁在什么时间段承担什么工作;这些工作是否需要相同的关键技能;发生变更时,团队准备如何调整。少了其中任何一个问题,负载表都可能只是漂亮的日历。

因此,资源负载的对象不应仅仅是“人”,而应是“人在特定时间段内可用于特定类型工作的能力”。例如,研发工程师甲在一周内有 40 小时可用,并不意味着这 40 小时都能投入新功能开发。他可能需要参加评审、处理线上问题、协助测试,也可能负责某个模块的代码审查。

核心结论是:先算有效产能,再看技能负载,最后才调整项目承诺。把这三步颠倒,容易出现先把人排满,再用加班、压缩测试或降低质量来消化冲突的情况。

2. 负载率是预警信号,不是绩效分数

负载率通常可以按“计划工作量 ÷ 可用产能”计算。比如一位工程师本周有 32 小时有效产能,计划安排 28 小时工作,负载率约为 87.5%。这个比例能帮助项目负责人发现安排是否偏紧,但它不能单独说明项目一定可行或不可行。

同样是 90% 的负载,连续四周安排在维护型工作上的工程师,与连续四周安排在高不确定性探索任务上的工程师,风险并不相同。前者的工作内容可能相对可预测,后者则可能需要频繁调研、试验和返工。因此,负载率必须和工作类型、技能依赖、时间跨度一起解读。

团队不应把 100% 负载当作健康目标。研发工作的真实周期里存在沟通、缺陷处理、临时支持、知识共享和工作切换。把这些活动从计划中抹去,不会让它们消失,只会让计划看起来比现实更乐观。

3. 先建立一套可执行的最小闭环

资源负载管理不必从采购系统或建立复杂模型开始。我建议先跑通四个动作:登记可用产能、拆分工作需求、识别角色和技能冲突、每周滚动调整。每个动作都要能被团队复核,并留下变更原因。

对于中大型组织,像 PingCode 这类研发项目管理平台可以作为工作项、负责人、计划周期和团队协作信息的承载方式;但具体是否适合,还要看组织现有流程、系统集成和数据治理情况。工具的作用是减少重复整理和信息断层,不能代替负责人做优先级取舍。

资源负载实操方法:研发团队提升人力资源计划效率的实操方法方法与模板

二、为什么计划总是失真:真实场景与管理背景

1. 研发团队的产能并不等于合同工时

以每周 40 小时为例,团队成员实际可用于项目工作的时间往往低于 40 小时。会议、代码评审、故障响应、请假、培训和跨团队协作都会占用时间。不同团队的比例差异明显,不能拿一个统一折扣套用所有岗位。

在本文的情景模拟中,一支 12 人研发团队每人每周名义工时为 40 小时。团队负责人根据过去八周的日历和工作记录,估算固定会议及例行协作平均占 5 小时,值班和线上支持平均占 3 小时,个人请假及团队公共事务折算为 2 小时。因此,单人平均有效产能约为 30 小时,而不是 40 小时。

这只是模拟口径,不是行业基准。若团队处于发布冲刺、故障高发或大量跨部门协作阶段,有效产能可能更低;若团队职责单一、会议少、任务稳定,也可能更高。最可靠的基线来自团队自己的历史记录,而不是别人的经验数字。

2. 项目表上的“空闲”可能并不存在

项目计划常常按项目拆开维护,每个项目负责人只看本项目的任务。一个后端负责人可能在项目甲被安排 20 小时,在项目乙被安排 16 小时,在平台维护中又承担 8 小时。单看任何一张项目表都不超载,合并后却达到 44 小时,而且这些任务可能集中在同一周。

这类问题在组织规模增长后更突出。超过 100 人的研发组织常有多个产品线、共享平台团队和跨部门依赖。某个关键架构师或测试专家可能同时支撑多个项目。团队人数增加,并不意味着关键角色的可用性同步增加。

我更关注“资源池的集中度”而非单纯总人数:一个工作是否只能由一两个人完成?某项能力是否被多个高优先级项目同时依赖?当答案是肯定的,团队就存在单点负载风险,即使整体利用率看上去并不高。

3. 需求变化会沿依赖链放大

一个需求延期,影响不一定停留在原任务。它可能占用测试窗口、挤压发布准备时间,或使下游团队在短时间内集中接收工作。若资源计划只展示每个人每周有多少小时,却没有记录依赖关系和交付窗口,就无法判断变更的真实影响范围。

尤其要注意临近交付的工作。开发工作量减少并不代表风险同比降低,因为测试、数据迁移、发布审核和问题修复可能集中在最后阶段。若资源负载模型不包含这些角色,计划会系统性高估团队的交付能力。

资源负载实操方法:研发团队提升人力资源计划效率的实操方法方法与模板

三、常见误区:看起来量化,实际更容易误导

1. 把每个人都按同一个比例折算

“统一按 80% 产能排期”很方便,却可能掩盖岗位和职责差异。值班工程师、技术负责人、产品经理、测试人员和新员工的工作结构不同,同一折扣无法准确表达他们的可用时间。

更合理的做法是把时间拆成可解释的组成部分:固定事务、已承诺项目、维护支持、机动空间。对于个体数据,不要追求精确到分钟;目标是让计划假设足够透明,能在回顾时修正。

2. 把忙碌等同于高产出

团队利用率高不必然代表交付效率高。上下文切换、等待审批和依赖阻塞,都会让人看上去很忙,却没有形成可验收的成果。若管理者只奖励“排满”,成员就会倾向于把任务拆得更多、估算得更紧,最终负载表越来越饱满,交付却没有变快。

我会同时观察承诺工作完成率、延期原因、在制工作数量和临时插单比例。负载率用来提醒“是否安排过量”,交付指标用来判断“安排是否转化为成果”。两者不能互相替代。

3. 用个人加班填补结构性缺口

短期加班可以处理突发事故,但若连续几周都要靠加班维持计划,问题通常在范围、依赖或资源配置,而不是个人努力不足。长期透支会增加缺陷、返工和人员流动风险,且这些成本往往延后出现,容易被误认为是偶发事件。

遇到资源缺口时,先确认缺口是否集中在特定技能、特定周次或特定项目。若缺口是测试环境、审批窗口或架构决策造成的,增加开发人手未必有效;若缺口集中在单一专家,则应考虑辅导备份、拆解决策权或调整项目并行度。

4. 只看总工时,不看技能和可替代性

项目需要 120 小时研发工作,不代表团队里任何人都能补上这 120 小时。数据库迁移、性能优化、安全评审等任务可能要求特定经验。团队总产能充足,但关键技能不足,仍然无法按时交付。

因此,负载计划至少要有“角色”维度;对于高风险任务,还要标记技能或专长。没有必要把技能矩阵做成复杂的人才盘点系统,先把会影响交付的关键能力标出来,就能提前发现单点依赖。

5. 把估算值当作承诺事实

任务估算是基于当前信息的判断,不是未来工时的保证。探索性任务、外部接口联调和历史资料不足的改造,估算区间通常比常规开发更宽。如果计划表只保留单一数字,会制造不必要的精确感。

对高不确定性工作,我更建议记录乐观、最可能和保守估算,或者明确标注置信等级。计划评审时讨论“我们不知道什么”,往往比争论 13 小时还是 15 小时更有价值。

资源负载实操方法:研发团队提升人力资源计划效率的实操方法方法与模板

四、专业判断逻辑:从可用产能到可交付承诺

1. 第一步:建立团队自己的产能基线

我会先选一个足以覆盖正常波动、但不至于拖延太久的观察窗口,通常从 6 至 10 周的数据开始。记录每周名义工时、请假、固定会议、值班、支持任务和项目工作量。若团队刚组建或职责刚变化,先以 4 周为试运行窗口,并明确数据置信度较低。

计算可用产能时,不能把所有历史工作都简单平均。发布周、重大故障周和长假周应单独标记。若将极端周混入普通周平均,基线会失真。必要时同时保留“常态产能”和“高压情境产能”,用于不同类型的承诺评估。

例如,模拟团队过去八周的每人周有效项目时间中位数是 29 小时,平均值是 30.5 小时。中位数能降低个别高强度周的影响,因此团队把 29 小时作为常态计划参考,再在重要发布周期单独核算。

2. 第二步:把工作需求拆到角色和时间窗口

资源需求不能只写“某项目需要 80 人时”。要进一步说明由哪些角色承担、这些工作何时发生、是否能够前后移动。例如“后端开发 40 小时,分布在第 1 至第 2 周;测试 24 小时,需在接口冻结后开始;安全评审 8 小时,需在发布候选版本前完成”。

拆分粒度应服务于决策,不应为了精细而细到每半小时。如果管理者每周做一次排期,按周查看通常足够;交付风险集中在发布前几天时,再对关键窗口做日级管理。粒度越细,维护成本越高,也越容易给人一种计划绝对准确的错觉。

3. 第三步:并行检查总量、技能和时间冲突

我建议用三层检查,而不是只看一个负载率。第一层是总量:某人在周期内的计划工作是否超过有效产能。第二层是技能:关键任务是否依赖少数成员,是否有可行备份。第三层是时间:任务是否同时争夺同一个交付窗口、环境或决策人。

如果任何一层出现红色信号,都不能用团队总人数充足来解释。一个团队有 20 人,但只有 1 人熟悉核心数据迁移,迁移任务仍然是瓶颈。相反,某人负载率略高但工作可转交、任务窗口有弹性,也不一定需要立即升级为项目风险。

4. 第四步:为不确定性安排缓冲,而不是藏进估算

缓冲不是“给任务随便多加两天”,而是显式管理不确定性。对探索型工作,可以先安排一段短周期验证,再根据证据决定是否扩大投入。对外部依赖,可以设定响应截止时间和替代方案。对高风险发布,可以预留支持和缺陷修复能力。

团队应区分两种缓冲:个人或团队层面的机动产能,用于处理难以预知的临时工作;项目层面的里程碑缓冲,用于吸收依赖和验收波动。两者要避免重复计算,否则看似保守,实际可能把项目拖得过长。

5. 第五步:明确触发调整的规则

计划真正有用,关键不在于预测所有变化,而在于变化出现时能快速做决定。团队可以事先规定:关键岗位预计负载超过可用产能多少时需要评审;临时需求达到什么规模时必须指定替代任务;依赖延期几天后升级;哪些项目的范围可以先缩小。

下面的阈值是便于讨论的建议基准,不是普遍规则。团队应结合任务类型、发布节奏和历史偏差校准。重点是让触发条件可观察、责任人明确,而不是把阈值当成绝对安全线。

信号 建议观察方式 可能原因 优先动作
个人周负载超过 100% 连续两周出现,或关键任务重叠 重复分配、产能基线过高、临时工作未登记 先核实工作量,再调整范围、顺序或负责人
关键技能只有一名承担者 项目依赖集中在单一专家 技能单点、历史知识未沉淀 安排备份参与、拆分决策或降低并行项目数
临时插单占比上升 按月统计插单工时及来源 需求入口不清、故障或管理决策频繁变化 建立容量预留和插单审批机制
任务延期后下游工作集中 检查测试、验收和发布窗口 依赖链未纳入计划 重排里程碑,并评估下游角色容量
负载稳定但完成率下降 对照在制工作、阻塞时间和返工 等待、切换、质量问题或估算偏差 先处理流动效率,不要立刻增加人手

五、情景案例:12 人研发团队如何找出隐性超载

1. 案例背景与观察口径

以下案例是情景模拟,不是某家企业的真实经营数据,也不代表任何产品的实际客户结果。假设团队有 12 人,包括 6 名后端工程师、3 名前端工程师、2 名测试工程师和 1 名技术负责人,正在并行推进两个产品需求、一次平台升级和日常线上支持。

团队最初的排期看起来合理:四个工作流都分配了负责人,各项目人天合计也没有明显超过团队总产能。但把工作按周、按角色合并后发现,第二周的后端任务需求达到 178 小时,后端角色有效产能只有约 162 小时;测试需求达到 68 小时,测试角色有效产能约 54 小时。

更关键的是,超载并非平均分布。核心数据工程师同时负责平台升级和产品需求的迁移工作,技术负责人又被两个项目安排了评审和架构决策。团队总体似乎还有空余,但关键能力已被重复承诺。

2. 冲突定位后的调整顺序

团队没有先要求成员加班,而是按影响面排序。第一步,将一项非关键报表优化移到下一周期,释放后端和测试窗口。第二步,把数据迁移工作拆成验证与实施两个阶段,先验证方案,不提前承诺完整迁移日期。第三步,安排另一名工程师参与迁移验证,降低单点依赖。

第四步,技术负责人把部分常规评审授权给模块负责人,保留高风险架构决策。第五步,项目负责人重新确认发布范围,确保测试时间不是通过减少回归覆盖来“腾出来”。调整后的方案并没有让所有人的日历更满,而是让关键工作顺序更清楚。

3. 调整后的模拟结果如何理解

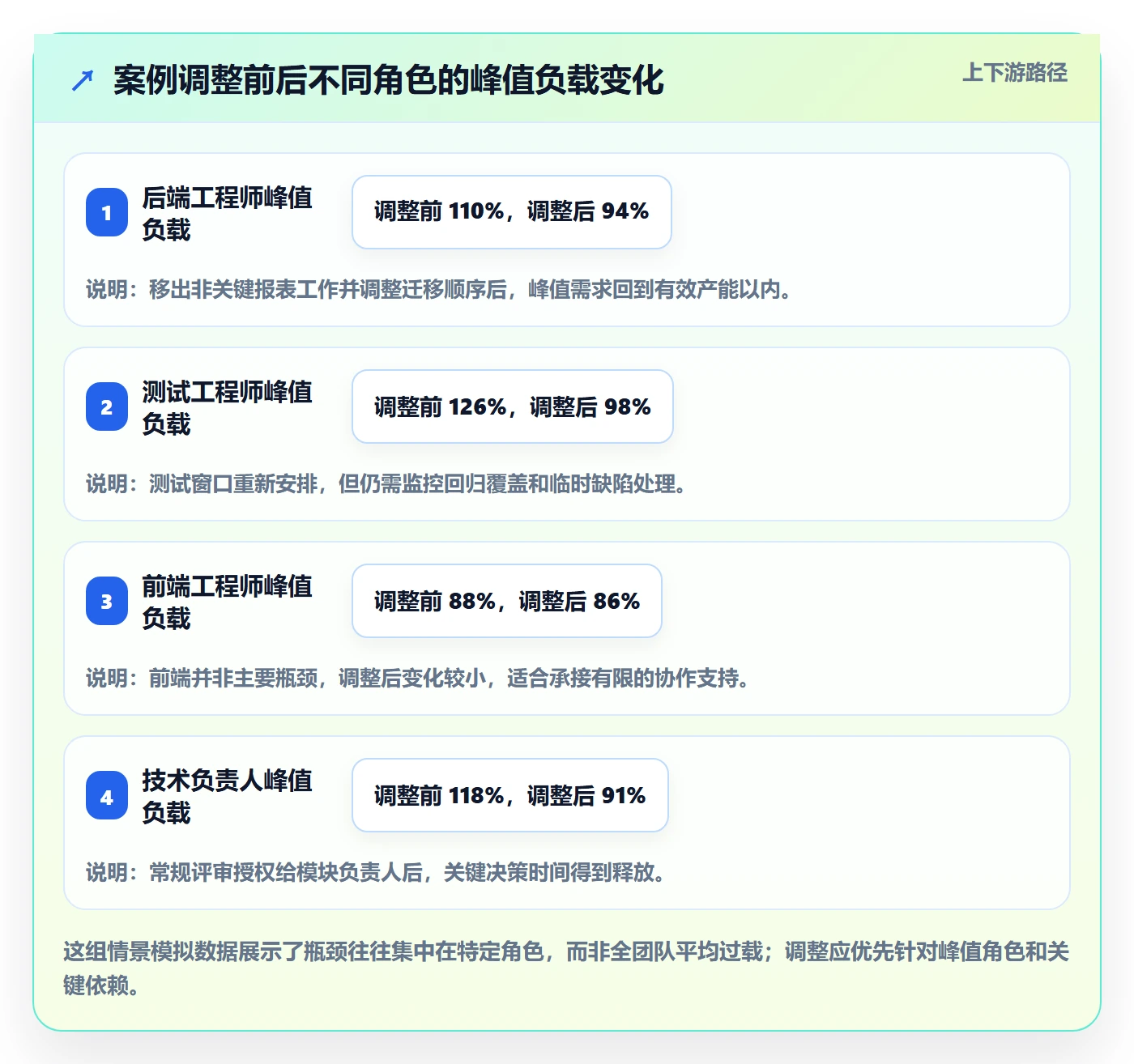

在模拟的两个周计划中,后端角色峰值负载从 110% 降至 94%,测试角色从 126% 降至 98%。这两个数字只说明排期冲突缓解,不足以证明交付效率已经提升。团队还需要观察任务是否按期验收、缺陷是否增加、临时插单是否挤占机动容量。

本案例中,真正有效的改变不是“找到了更多人”,而是减少了同一时间窗口中的竞争,并把高不确定性工作拆成可验证的小阶段。对于研发计划,减少同时进行的工作,往往比把所有工作都列为最高优先级更能改善交付。

资源负载实操方法:研发团队提升人力资源计划效率的实操方法方法与模板

4. 这个案例不能推出什么结论

不能由单个模拟案例推断所有团队都应该把负载压在 95% 以下,也不能推断延期都由人员分配造成。真实项目可能因需求定义不清、技术债、环境不稳定或外部审批而延期。资源计划的价值,是把“人不够”从模糊抱怨变成可验证的问题,而不是替代根因分析。

如果调整负载后交付仍持续延误,应继续检查任务从开始到完成的等待时间、返工比例、阻塞来源和在制工作数量。单纯继续压低负载率,可能会让组织看起来更保守,却没有解决流程中的真实瓶颈。

资源负载实操方法:研发团队提升人力资源计划效率的实操方法方法与模板

六、可直接复用的资源负载模板

1. 模板一:团队产能盘点表

这张表适合周度计划会议前更新。重点不是采集所有个人信息,而是把计划假设说清楚。对于请假、值班等信息,可按团队既有隐私和权限规则处理,不需要在公开团队视图中暴露敏感原因。

成员或角色 周期 名义工时 固定事务 支持与值班 请假及其他 有效产能 数据置信度 备注
后端工程师 A 第 1 周 40 小时 5 小时 3 小时 2 小时 30 小时 中 承担数据迁移验证
测试工程师 B 第 1 周 40 小时 6 小时 4 小时 0 小时 30 小时 中 需参与发布回归
技术负责人 第 1 周 40 小时 10 小时 2 小时 0 小时 28 小时 低 评审安排尚未全部确认

2. 模板二:需求负载拆解表

需求拆解表要把工作量连接到角色、时间和依赖。估算单位可用小时、人天或工作量点,但同一团队同一周期内应保持一致。若采用相对估算,不能直接把点数当成工时;需要结合团队历史速度另行换算。

工作项 项目 角色或技能 估算工作量 计划周期 依赖条件 不确定性 优先级 验收结果
迁移方案验证 平台升级 后端、数据工程 16 小时 第 1 周 测试环境可用 高 高 形成可执行方案及风险清单
接口功能开发 产品需求甲 后端 32 小时 第 1 至第 2 周 接口定义冻结 中 高 接口通过自动化测试
回归测试 产品需求甲 测试 24 小时 第 2 周 候选版本可部署 中 高 完成约定范围的回归并记录缺陷

3. 模板三:负载冲突与决策记录

如果只有负载表,没有决策记录,团队很难知道为什么某项工作被推迟、谁批准了范围调整。建议每次重大调整留下短记录。记录的目的不是追责,而是让团队以后能够判断类似冲突是否反复发生。

日期 冲突描述 影响角色 备选方案 最终决策 决策人 复查日期 结果
第 0 周周五 测试窗口与平台升级重叠 测试、后端 延后报表优化;增加并行人员;压缩回归范围 延后报表优化,保留约定回归范围 项目负责人 第 1 周周三 待复查
第 1 周周三 迁移方案仍有外部依赖未确认 后端、数据工程 直接实施;先做验证;暂停迁移 先验证,达到条件后再确认实施窗口 技术负责人 第 1 周周五 待复查

4. 模板四:周度资源评审议程

周会不应逐项朗读所有任务。为了让讨论集中在决策上,可以按以下顺序进行。团队人数较多时,按产品线或角色分组预审,把真正需要跨团队取舍的事项带到管理层会议。

  1. 确认变化:本周新增、取消、延期、请假和值班安排是否已更新。

  2. 看峰值:查看未来两至四周超出有效产能的角色、技能和时间窗口。

  3. 查关键依赖:确认外部系统、审批、环境和关键专家是否影响里程碑。

  4. 做取舍:明确调整范围、顺序、交付日期或人员安排中的哪一项。

  5. 记决策:登记负责人、复查时间和用于判断结果的证据。

资源负载实操方法:研发团队提升人力资源计划效率的实操方法方法与模板

七、不同团队阶段的行动建议

1. 小团队:先控制并行工作,不急着做复杂模型

10 人以内的团队,成员职责通常交叉,按角色精细拆分可能带来过高维护成本。建议先用简单的周视图记录已承诺工作、支持任务和可用时间,并明确团队本周期最重要的两三项交付。

小团队最常见的风险不是缺少资源管理软件,而是每个人同时承担太多事情。减少并行项目数、明确临时需求的入口,通常比建立复杂的负载仪表盘更有价值。只有当同类冲突反复出现,再增加技能标签和角色负载分析。

2. 100 人以上组织:以跨团队能力为重点

中大型组织需要特别关注共享服务和稀缺技能。平台工程、安全、数据、测试架构和发布管理等角色可能被多条产品线共同依赖。此时应建立跨团队可见的资源视图,但要避免把所有成员的日历和个人细节无差别公开。

对于这类组织,PingCode 等研发协作平台可以用于承载项目、工作项和计划信息;是否选用特定平台,仍要基于权限模型、工作流匹配、历史数据迁移和系统集成评估。关键是确保不同团队对工作状态、估算单位和时间周期有一致定义,否则集中展示只会把口径差异放大。

建议中大型组织分层管理:团队内部负责周度安排,产品线负责跨团队优先级,组织层负责稀缺技能和重大项目冲突。不能把所有排期都集中到一个管理者手中,否则决策速度和一线准确性都会下降。

3. 新组建团队:先标注不确定性,再追求历史基线

新团队没有稳定的历史产能,不应假装能精确计算。可以先按周记录计划与实际的差异,同时标记人员熟悉度、技术栈成熟度和外部依赖。前几轮计划的主要作用是学习,而不是证明团队可以准确预测未来。

新成员加入时,也不宜直接按团队平均产能纳入。熟悉代码库、流程和领域知识需要时间。应把辅导、代码评审和环境搭建纳入计划,避免资深成员名义上产能不变,实际上因支持新人而承担额外工作。

4. 运维和故障响应占比较高的团队:预留容量并复盘来源

若团队承担线上支持,临时工作不应长期被视为计划外噪声。可以根据历史工单记录估算常态支持容量,并在故障高发周期采用不同情境。若某类支持工作持续增加,应判断是产品质量、自动化不足、责任边界不清还是用户增长所致。

预留容量不等于把所有剩余时间留空。应定义哪些工作可以进入机动池,哪些临时请求需要升级审批,并记录实际使用情况。若机动容量连续多周用尽,说明基线应调整,或组织需要处理支持工作的根因。

八、不同情况下的取舍:没有一种安排适合所有团队

1. 负载率高,但工作确定性也高

如果任务重复、技术路径成熟、依赖稳定,短期较高负载可以接受,但应核实是否有发布支持和意外故障的空间。对于连续多个周期都接近满载的团队,不能只因过去按期交付就认定模式健康;还要查看缺陷、加班和人员疲劳信号。

2. 负载率不高,但任务高度不确定

探索型项目常见这种情况:表面工作量不大,结果却难预测。此时不宜用“有空闲”推导“可以承诺更多交付”。更稳妥的做法是设定时间盒,先验证最大的不确定因素,再决定是否投入下一阶段。

3. 项目都重要,但关键角色供给不足

当多个项目争夺同一稀缺角色时,组织需要显式排序。可选方案包括降低并行项目数、延后低收益需求、培养替代能力、外部引入支持,或调整交付范围。最不推荐的是让同一专家同时挂名多个项目,再期待其通过延长工作时间解决冲突。

4. 任务不可拆分,但交付日期固定

有些任务确实存在不可拆分的阶段,例如特定合规评审或整体数据切换。这时应优先保护关键窗口,尽早确认前置条件,并准备备选计划。如果日期无法移动、范围无法调整、人力也不可增加,就要把风险和失败条件清晰写入决策记录,而不是把不可能的组合包装成承诺。

情境 优先调整选项 主要收益 主要代价 不适用情况
多个项目争用关键专家 降低并行度或培养备份 减少等待和单点风险 部分项目启动时间延后 交付窗口完全不可变且无替代人选
需求价值不确定 先做短周期验证 降低一次性投入和方向性返工 阶段结果不一定形成完整功能 必须一次性交付的强制性任务
支持工作持续挤占计划 设容量预留并追溯来源 计划更接近实际,并发现系统性原因 可用于新功能的时间减少 支持需求无法分类且数据完全缺失时,应先完善记录
交付日期固定、资源无法扩充 缩小范围或明确风险接受方 减少隐性承诺和临近交付失控 功能范围或质量边界需要重新确认 利益相关方拒绝做任何取舍时,需升级管理决策

九、如何判断资源计划是否真的变好

1. 看计划质量,而不仅是计划覆盖率

计划里有负责人、有日期,不代表计划质量高。可以抽查实际执行,检查估算是否有来源、依赖是否写清、关键技能是否匹配、变更是否有记录。如果大量任务每周都被重排,却没有任何解释,问题通常不在成员执行力,而在计划输入或决策机制。

2. 看交付流动,而不仅是人员利用率

资源负载的最终目的,是改善交付能力和风险透明度。可以观察承诺完成率、任务周期、阻塞时间、返工、缺陷和插单。若利用率提高而任务周期变长,说明团队可能只是增加了并行工作;若负载率下降但交付变稳定,则不应把“空闲”自动视为浪费。

指标应服务于讨论,而不能变成个人排名。个人负载数据尤其容易被误用为绩效考核依据,导致成员隐藏支持工作或把估算报得更乐观。管理者应优先看团队系统和流程,除非确有明确、可验证的责任问题。

3. 设定复盘周期,逐步校准假设

前四周可以每周快速复盘一次,重点检查产能折算、估算偏差和临时工作记录是否完整。形成稳定口径后,再按月或按项目里程碑复盘。每次只调整少量规则,并记录调整原因,才能区分模型改进和业务变化带来的影响。

假如团队发现每周实际支持工作都高于计划,就更新支持容量;若负载率经常低估,可能是任务依赖、评审或返工未纳入;若计划总量准确但交付仍慢,则要把注意力转向阻塞与在制工作。让模型被真实执行结果修正,比追求一次建成完美模型更重要。

十、落地步骤:用四周跑通最小可行资源计划

1. 第一周:统一口径,先暴露现状

确认计划周期、估算单位、有效产能计算方式和工作项状态定义。收集团队当前项目、固定事务、值班和已知请假信息。此阶段不急着优化排期,先找出不同项目对同一成员的重复分配。

2. 第二周:标出技能和依赖瓶颈

对影响交付的关键工作标注角色、技能、前置条件和可替代人员。特别关注跨团队依赖、共享测试环境、审批窗口和稀缺专家。将“谁有空”改为“谁能在需要的时间完成这项工作”。

3. 第三周:做一次真实取舍

从最明显的一个冲突开始,至少在范围、顺序、日期或人员安排中做出一项明确调整。不要仅把任务从一列移动到另一列。记录调整前后的假设和可能代价,并指定复查日期。

4. 第四周:用结果修正计划规则

对照计划与实际,检查哪些工时被低估、哪些固定事务被忽略、哪些依赖发生变化。更新团队的产能基线和风险规则,同时保留版本记录。若结果改善,不要急于把所有余量重新填满;先确认改善是否来自稳定流程,而非成员短期透支。

资源负载实操方法:研发团队提升人力资源计划效率的实操方法方法与模板

十一、结语:资源负载的价值在于让取舍提前发生

资源负载管理最容易走偏的地方,是把“看见每个人有多忙”当成终点。对研发团队而言,更有价值的问题是:哪些承诺互相冲突,冲突发生在什么时间和技能上,谁有权调整范围或优先级,团队依据什么验证调整有效。

我建议下一步从一个真实周期开始:选定一支团队,按周记录有效产能和已承诺工作;把关键技能与依赖标出来;在第一次冲突出现时,明确做一次范围、顺序或日期取舍;四周后用完成率、延期原因、临时插单和返工情况校准模型。

好的资源计划不是把所有人安排得无缝衔接,而是提前暴露无法同时兑现的承诺,让组织在延期发生之前做出选择。计划留有余地并非浪费产能;当余地被明确用于应对不确定性、保护质量和减少单点风险时,它就是交付能力的一部分。

常见问题解答(FAQ)

1. 研发团队做资源负载计划时,工时应该按多少比例分配给项目?

我在排计划时,经常看到成员每周五天都被排满,但实际总有评审、线上问题和临时协作插进来。想知道预留多少时间才不至于让计划一开始就失真,又不会把人力闲置得太多。

不要把名义工时全部分配给项目。可先按每人每周 40 小时估算,再扣除会议、支持和休假等固定占用;对研发团队,首次排期可将可计划容量控制在名义工时的 70%,80%,例如 40 小时中安排 28,32 小时项目任务,剩余部分用于协作与不确定事项。

这个比例不是通用定额:如果团队承担频繁线上支持,应根据近 4 周实际支持工时下调;若工作稳定、任务边界清晰,再逐步提高。判断计划是否可靠,应看连续几周的承诺工时与实际完成工时差异,而不是追求表格里每个人都满载。

2. 怎么判断资源冲突是短期峰值,还是已经需要调整项目计划?

我把多个项目的任务放到同一张表后,发现有些同事某一周排到了 120%,但其他周又有空档。单看总工时似乎还行,我不确定该先挪任务、借人,还是重新谈项目范围。

先按人和周查看负载,而不是只看项目总工时。可用“计划负载率=该周已承诺工时÷该周可计划工时”计算;例如某成员可计划 30 小时,却被安排 36 小时,负载率为 120%。如果超载只持续一周且任务可顺延,优先调整任务顺序;

若连续两周超过 100%,或关键路径任务无人接手,就应尽早协商范围、交付日期或人员支持。不要只把任务转给看起来有空的人,还要核对技能匹配、交接成本和依赖关系,否则表面降载,实际可能增加返工。

3. 资源负载模板需要记录哪些字段,才能支持实际排期而不变成填表负担?

我试过用只写姓名和任务的表格排人力,后来发现任务延期时很难判断是估算偏差、依赖阻塞还是临时插单。字段加多了又没人愿意维护,我想找一个够用但不臃肿的模板结构。

建议先保留能触发决策的字段:成员、技能角色、项目或任务、任务负责人、计划开始与结束日期、预计工时、每周分配工时、任务优先级、依赖项、状态、风险原因和更新时间。按周拆分工时,比只填任务总工时更容易发现峰值;例如一个 24 小时任务若分布在三周,应分别记录每周 8 小时,而不是把 24 小时堆在开始周。

模板上线前可用一个迭代试跑,只追踪延期、超载和临时插单三类偏差;如果某字段连续几周都不影响决策,就考虑删掉,避免把资源计划变成行政填报。

4. 资源负载计划多久更新一次,遇到插单时怎么调整才不打乱全队?

我担心计划每周改来改去会失去参考价值,但研发工作又常有线上故障、需求变更和跨团队等待。想知道更新节奏怎么定,以及临时任务进来后怎样让影响透明,而不是默默挤占原有任务。

可采用“每周滚动检查、重大变化即时更新”的节奏:周初核对未来两到三周的人员容量、依赖和高风险任务,周中只在新增事项影响交付或负载阈值时调整。插单时记录来源、预计工时、必须完成日期和被挤出的任务,并明确由谁确认优先级;例如 6 小时故障处理不能只加到成员名下,还要说明原计划中的哪项工作顺延。

这样既保留计划作为决策基线的价值,也能区分正常偏差与优先级变化。复盘时比较计划工时、实际投入和延期原因,连续几轮后再修正容量预留比例与估算方式。

核心关键词

读者评论

黄
黄知夏

我们团队以前也按每人每周40小时排计划,后来把值班、评审和临时支持单独记账后,延期确实少了一些。不过不同岗位的有效产能差异很大,直接套用统一的29或30小时,还是需要谨慎验证。

于
于婉清

技能冲突比总工时超载更容易被忽略。我们曾遇到测试人员总负载不高,但发布窗口集中导致项目一起等待的情况。文中提到按角色和时间窗口拆分很有用,最好再补充如何处理跨项目优先级争议。

毛
毛书瑶

我比较认同不要把负载率当绩效指标,但实际落地时数据维护成本不低。任务经常临时插入,若每周都手工更新表格,很快会失真。使用某项目管理平台能减少整理工作,但前提是团队愿意及时记录变更原因。

文章包含AI辅助创作:资源负载实操方法:研发团队提升人力资源计划效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/539552
