工作量计划最容易在 kickoff 会上看起来很完整,到了第二周却开始失真:设计说已经排满,研发说需求还没定,测试发现自己被安排在开发完成前进场,产品经理则把“预计两周”误当成了“十个人天”。我做计划时最先确认的不是总人天,而是三件事:交付范围是否可拆、关键角色是否有可用时间、估算依据能否被复核。人力资源计划从0到1,不是把任务填进甘特图,而是建立一套能解释“谁在什么时间做什么、为什么需要这么久、变化后如何调整”的决策机制。

一、先讲核心结论:工作量不是工期,也不是人数相乘

1. 工作量计划要回答四个问题

一份可执行的人力资源计划,至少要回答四个问题:要交付什么结果,完成这些结果需要哪些工作,哪些角色在什么时间投入,以及出现变化时如何重新分配。少一个问题,计划就容易退化成“某个团队在某个日期前做完”的口头承诺。

我通常把计划拆成四层:交付物、工作包、角色投入、日历安排。交付物是验收对象;工作包是能够估算和跟踪的最小工作单元;角色投入说明谁提供什么能力;日历安排则考虑假期、会议、并行限制、审批等待和依赖关系。

核心判断是:先估工作,再看人;先看依赖,再谈日期;先说明不确定性,再给承诺。如果先定上线日期,再倒推所有工作都必须压进剩余时间,最终得到的通常不是计划,而是愿望清单。

概念 回答的问题 常见单位 不能替代什么
工作量 完成任务需要多少有效劳动 人时、人天 不等于日历工期
工期 从开始到完成经过多少日历时间 工作日、周 不等于人员投入总量
产能 团队在特定周期可投入多少有效时间 人天/迭代 不等于名义编制人数
资源需求 某阶段需要哪些角色、技能和可用时段 角色、人数、时间窗口 不等于组织架构图

例如,某功能估算为20人天,不代表两个人一定能在10个工作日完成。若任务之间存在串行依赖、环境等待或评审门槛,实际工期可能更长;若两个人的技能不互补,增加人数也未必缩短关键路径。

2. 从“排人”转向“匹配能力与时间窗口”

在计划表里写“研发2人、测试1人”仍然不够。两位研发是否都熟悉相关系统?测试是否能在功能冻结后及时投入?数据分析是否依赖另一个部门提供埋点口径?这些约束决定了计划能不能成立。

我会把角色需求写成“能力+投入区间+前置条件”,而不是只写姓名。例如:“后端开发,具备支付接口经验,预计第2至第4周投入8至10人天,需在接口规范确认后开始。”这样一来,负责人可以判断资源是否可调,项目经理也能识别真正的阻塞点。

3. 计划不是一次性承诺,而是可更新的预测

产品工作存在需求澄清、技术验证和外部依赖,初期不可能得到毫无误差的单点估算。成熟做法不是假装确定,而是区分承诺范围与预测范围:承诺范围说明当前基线下必须交付什么;预测范围说明按现有信息,团队可能完成什么,以及置信度如何变化。

我建议在计划中保留版本和假设。例如“估算基于接口文档已确认、复用现有登录能力、无新增合规审批”。假设被推翻时,调整的是计划依据,不是要求团队静默加班把原日期硬撑住。

工作量怎么做?产品经理最佳实践:人力资源计划从0到1

二、背景和真实场景:为什么产品经理经常把计划做成“看上去很满”

1. 需求变化让静态排期迅速过期

产品经理拿到业务目标时,需求通常处在不同成熟度:有的已完成用户验证,有的只有一句问题描述,有的依赖尚未确定的外部接口。如果把这些需求都按同一精度拆分并排期,表格会很整齐,估算误差却会非常大。

我见过一类典型情形:项目计划按功能模块分配了研发和测试,却没有标注“权限规则待业务确认”。开发完成后,业务才补充多级审批和历史数据迁移要求,原计划中的测试时间被挤占,发布日期仍未调整。问题不在于谁“不够努力”,而在于不确定性没有进入计划。

因此,我会给需求标注成熟度:已验证、待澄清、待技术验证、依赖外部确认。成熟度不同,估算方式也应该不同。已验证需求可以进入较细的工作包;待验证需求应先安排探索任务,再决定是否承诺完整交付。

2. “一个人有八小时”不等于每天有八小时项目产能

名义工时常被误用。员工一天工作八小时,并不意味着八小时都能用于某个项目。沟通、代码评审、支持线上问题、招聘面试、例会和上下文切换都会消耗时间。对同时服务多个项目的专家岗位,日历看起来空闲,不代表其可连续投入。

我建议把可用产能按角色和周期估算,而不是使用统一折扣。比如开发人员在稳定迭代中可能有较高的专注时间,产品设计岗位则容易被评审和跨团队沟通切碎;运维、安全、数据平台等共享岗位还会受到临时工单影响。折扣比例需要用团队自己的历史记录校准,不能照抄行业平均数。

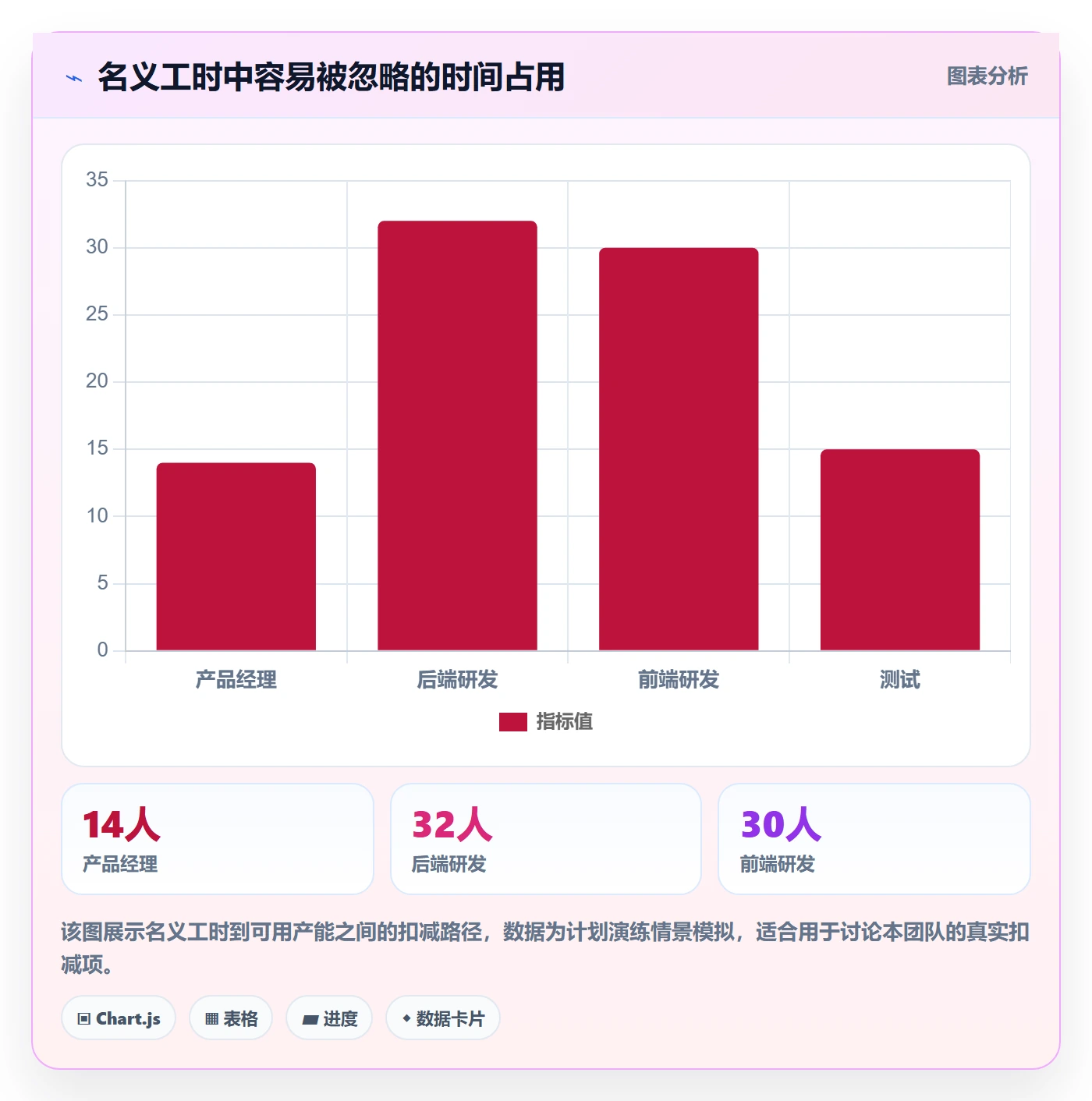

以下示例是一个用于计划演练的情景模拟,不代表任何企业的普遍实测结论。假设一个四周周期,每人名义工作时间为20天,团队需要扣除固定会议、支持工作和已确认休假后,才得到可承诺产能。

角色 名义人数 周期名义人天 会议与支持占用 休假与其他占用 估算可用人天
产品经理 1 20 4 2 14
交互设计 1 20 3 1 16
后端研发 2 40 6 2 32
前端研发 2 40 6 4 30
测试 1 20 4 1 15

这个表的用途不是制造精确幻觉,而是让容量假设显性化。团队若不愿意记录每一小时,也可以先用半天或人天粒度,重点是解释扣减来源,并观察实际偏差。

3. 中大型组织的关键瓶颈常常不是人数,而是共享资源

在一百人以上的组织里,项目通常横跨多个团队。产品和研发可能已经排期,真正卡住进度的却是安全评审、数据迁移、法务确认、基础设施窗口或某位领域专家的可用时间。共享资源没有进入计划时,项目看似拥有充足人力,关键路径却仍然只有一条。

以 PingCode 这类面向中大型企业及一百人以上组织的项目管理平台为例,工具的价值不应被理解为“自动算出真实工期”,而是帮助团队在需求、迭代、任务和依赖之间建立可追踪关系。字段和视图能提高信息可见性,却不能替团队判断依赖是否合理,也不能替管理者解决资源冲突。

我会优先关注三个问题:不同团队是否使用一致的任务口径,依赖项是否有人负责,资源冲突能否在计划阶段被看见。若这些基础信息不统一,换任何工具都只是把不一致的表格搬到线上。

4. 什么信息值得进入计划,什么信息先不要过度精确

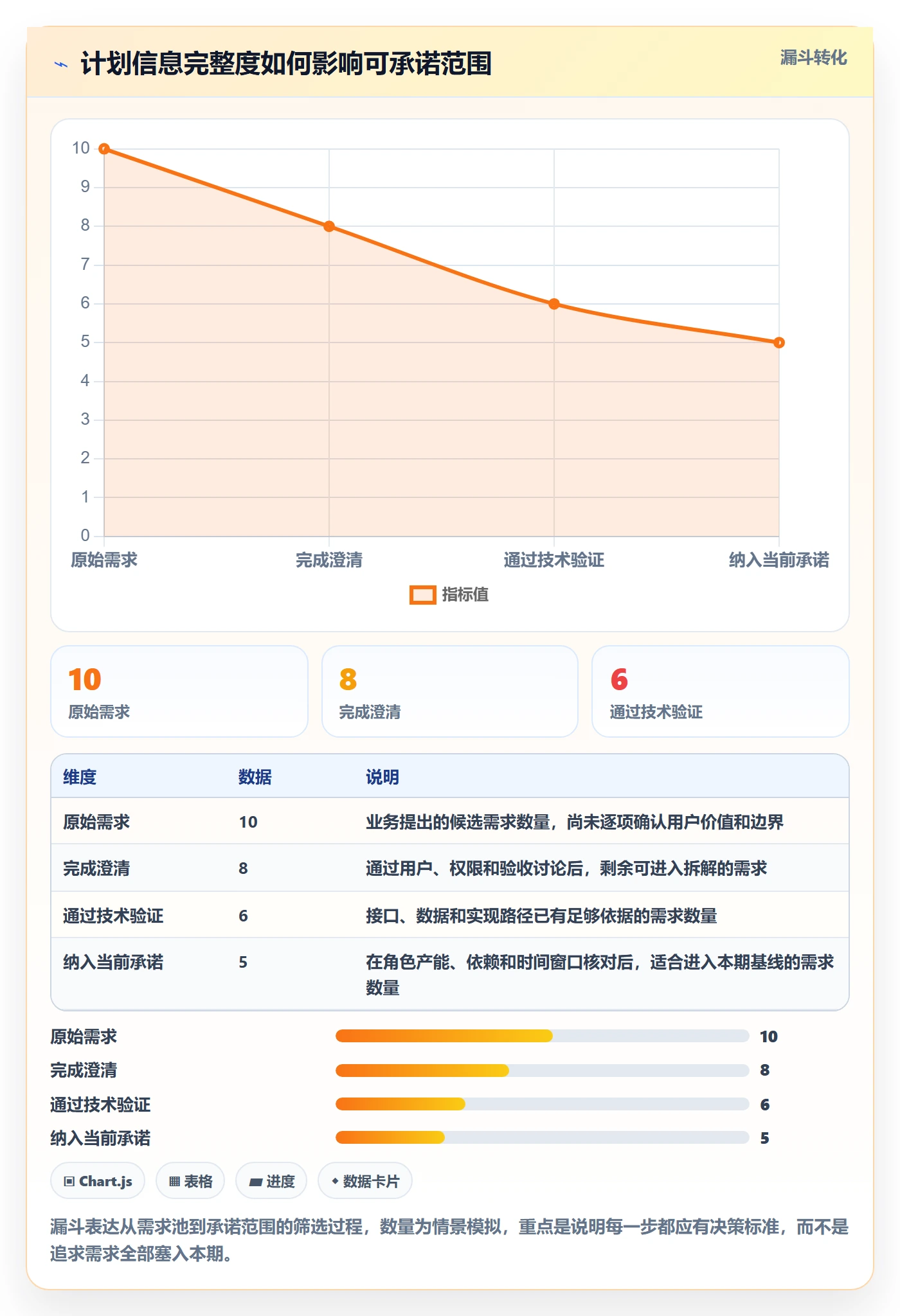

计划应记录会影响决策的信息,而不是把所有细节都变成字段。首轮计划通常需要目标、范围、工作包、负责人、估算区间、依赖、关键假设、风险、目标时间和产能来源。对于还没验证的探索任务,写清验证问题和结束条件,比预先拆出几十条开发子任务更有价值。

如果项目尚处于概念阶段,我会把计划重点放在“降低未知数”;如果需求已稳定、依赖明确,则提高任务估算精度。计划精度应跟信息成熟度匹配。细到小时的安排,不会自动带来更高可信度,反而可能让团队误以为所有未知都已经消失。

三、常见误区:计划为什么越做越像承诺表演

1. 把人天直接换算成日历天

“三个人做六天,等于十八人天,所以两个人九天完成”在数学上成立,在项目上却未必成立。任务如果存在串行步骤,或者只有一位专家掌握关键知识,增加人手不仅无法线性缩短时间,还可能增加沟通成本和返工。

我会先判断工作是否可并行,再讨论人数调整。适合并行的通常是边界清楚、接口稳定、交付物可独立验收的工作;不适合并行的包括核心方案未定、模块强耦合、需要同一位决策者连续判断的任务。人数只是产能条件之一,不是工期公式。

2. 用“人满了”证明资源计划合理

排期表上的每个人每天都有任务,容易给管理者一种资源利用率很高的安全感。但如果一个关键角色同时被安排在三个项目的同一周完成评审,计划只是在纸面上重复使用同一份产能。

高利用率还会放大波动。只要出现线上故障、需求澄清延迟或人员请假,缓冲就会消失。对共享专家和关键路径角色,我更愿意保留明确的机动容量,或减少同时启动的工作,而不是把每个工作日填满。

3. 只估开发,不估分析、评审、测试和发布

研发工作量最容易被看见,也最容易被误当成项目总工作量。需求澄清、交互评审、数据准备、自动化测试、灰度验证、上线检查、用户反馈和缺陷修复若没有进入计划,最后就会挤进所谓“开发完成之后”的时间。

一个实用办法是按交付链检查工作包:需求准备、方案设计、实现、验证、发布、观察。并不是每个项目都要把每个环节拆得很细,但必须确认工作是否被某个责任角色承接。

4. 用过往项目的“平均值”覆盖当前项目差异

“以前类似功能做了两周”是一条有用线索,不是估算结论。过去项目可能复用了成熟组件,当前项目却要接入新系统;过去数据质量良好,这次可能需要补历史数据;过去评审流程只有一个部门,现在可能涉及多个区域。

参考历史数据时,我会问三个问题:相似的是结果还是实现方式?当时的团队技能和依赖是否相似?实际耗时是否包含返工、等待和支持工作?如果口径不同,比较出来的平均值不应直接用于承诺。

5. 把缓冲藏进每个任务,造成不可解释的“水分”

估算里完全没有不确定性,通常不现实;每个人又各自加一层安全系数,最终也无法判断风险在哪里。隐藏缓冲会让管理者误以为任务被高估,削减估算时反而把真实风险一起删掉。

更好的做法是区分基础估算和风险缓冲。基础估算描述已知工作,缓冲对应具体风险,例如接口变更、审批等待或数据清理。风险发生时消耗缓冲,并记录原因;风险未发生时,缓冲可以释放给其他高优先级事项。

6. 把计划偏差简单归因于个人效率

任务延期可能来自估算偏差,也可能来自范围变化、依赖迟到、环境不可用、决策等待、技能不匹配或并行冲突。只追问“为什么某人没按时完成”,会让团队倾向于报乐观数字和隐藏问题。

复盘应关注系统因素:任务是否足够小,验收条件是否明确,外部等待是否可见,优先级是否稳定,实际投入有没有被多个项目重复占用。个人表现当然重要,但它不应成为所有计划偏差的默认解释。

7. 把工具中的进度百分比当成真实进度

任务显示完成80%,不一定意味着离交付只剩20%。如果剩下的部分包含集成验证、权限校验和发布审批,风险可能集中在最后阶段。相比主观百分比,我更倾向使用可验证状态:未开始、进行中、待评审、待验证、已验收,并记录阻塞原因。

项目管理平台可以帮助呈现状态,但状态设计应反映真实交付流程。若团队把“代码已提交”直接记为“完成”,测试和上线风险就会被隐藏到计划末尾。

工作量怎么做?产品经理最佳实践:人力资源计划从0到1

四、专业判断逻辑:从目标拆到人力,而不是从人头倒推目标

1. 第一步:定义结果和范围边界

我会先写清楚项目成功的可观察结果,而不是只写功能名称。比如“上线一个报表页面”无法说明用户能否完成工作;更可执行的描述是“目标用户能在授权范围内查看指定周期的数据,并可导出,关键字段与现有口径一致”。

范围边界同样重要。列出本期包含、不包含和待决策事项,避免“大家以为包括”的隐性需求。对产品经理来说,范围管理不是拒绝变化,而是让变化进入显式决策:新增什么、替换什么、日期是否变化、资源是否增加。

2. 第二步:把交付物拆成可估算工作包

工作包不应大到无法判断进度,也不应小到管理成本超过执行价值。我的经验是,跨角色、超过一个迭代仍无法验收,或存在多个未知依赖的任务,通常需要继续拆分。拆分的目的不是制造更多任务,而是暴露依赖和不确定性。

常见拆分维度包括用户流程、系统组件、数据对象、交付阶段和风险验证。比如“完成会员体系”太大,可以拆成规则确认、数据模型调整、服务端接口、管理端配置、迁移验证、灰度观察等工作包。

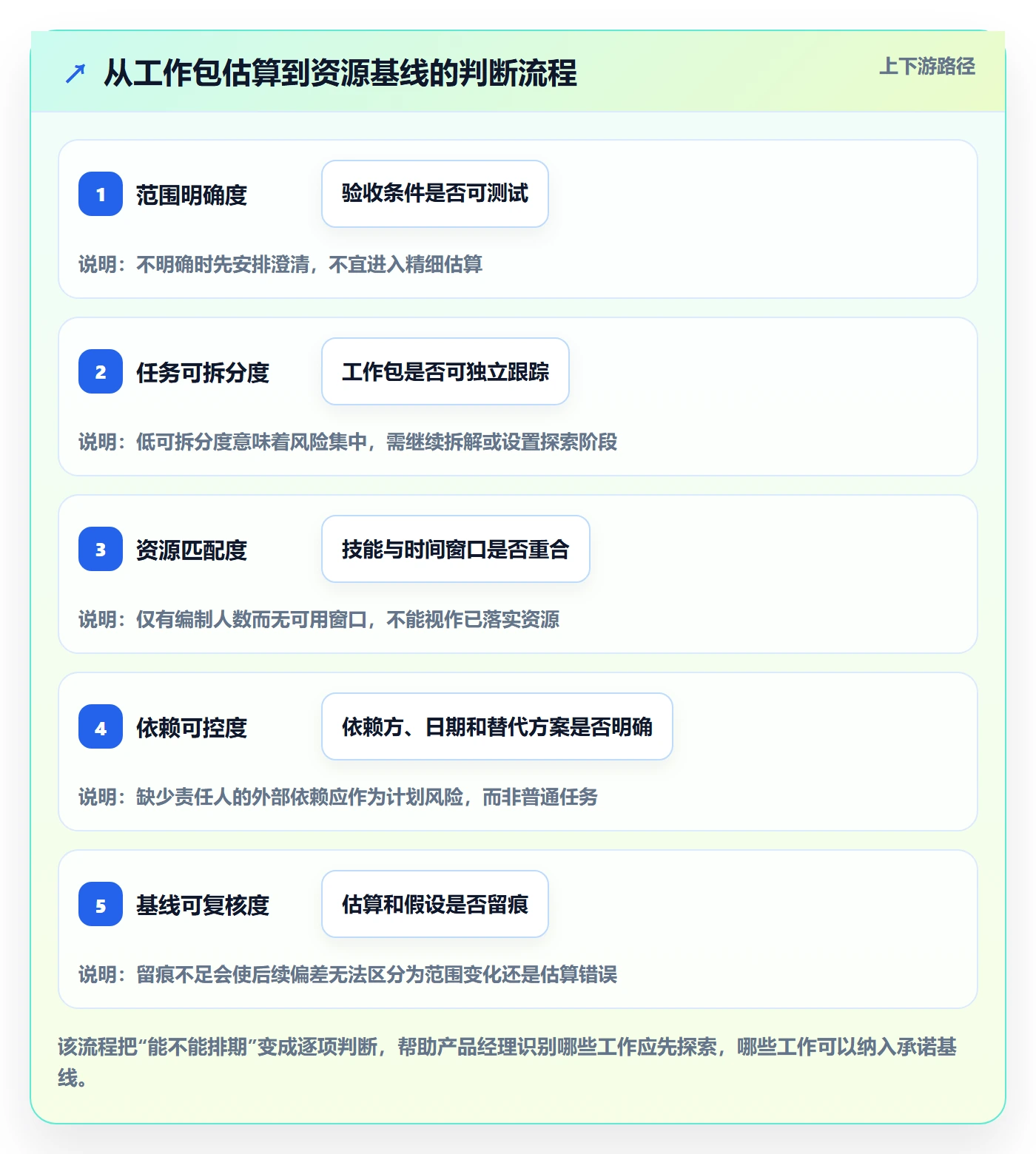

每个工作包至少要有负责人、完成定义、估算单位、依赖项和当前信心等级。若任务无法写出完成定义,往往说明问题仍未澄清,直接估人天只是在给未知数贴标签。

3. 第三步:选择适合成熟度的估算方法

不同项目阶段应使用不同估算方法。早期需求不确定时,采用区间估算和类比估算;团队已有稳定历史数据时,可以参考同类工作包的实际分布;工作已拆细且团队了解实现方式时,再使用角色级人天估算。

方法 适用场景 优点 主要风险 建议输出
类比估算 早期范围尚粗,但存在可比较案例 速度快,利于建立初始区间 容易忽略当前项目的差异 基准案例、差异项、估算区间
专家判断 需要专门技能,历史样本不足 能纳入隐性技术经验 个人偏差和过度自信 判断依据、假设、独立意见
三点估算 任务存在明显不确定性 能表达乐观、可能和悲观情形 输入质量差时会产生伪精确 低位、最可能、高位及风险说明
历史数据估算 任务类型、团队和口径相对稳定 可校准团队实际产能 历史口径不一致会误导 样本数、分布、适用边界
工作量拆分估算 需求成熟,工作包边界清楚 方便分配责任和跟踪偏差 拆得过细会增加维护负担 角色投入、依赖、验收点

对高不确定任务,我会记录区间而不是只报单点。例如“后端实现预计4至7人天,最可能值5人天;差异主要来自旧数据兼容”。区间不是逃避承诺,而是让决策者知道现在能承诺到什么程度。

4. 第四步:把角色投入映射到可用产能

角色矩阵要呈现每个角色在各阶段的投入,而不是只给出项目总人数。一个简单示意如下:需求阶段由产品、设计和业务专家集中投入;实现阶段以研发为主;验证阶段测试投入上升,同时研发仍需处理缺陷;发布阶段需要运维、安全或业务运营支持。

分配时要检查三类冲突:同一个人是否在同一时间被多个项目占用;关键技能是否只有一人掌握;工作能否拆给其他角色或提前准备。若资源无法调整,应先讨论范围、顺序和交付节奏,不要把“资源不足”转化为个人的隐形加班责任。

5. 第五步:画出依赖链和关键路径

工期由依赖关系决定,不是把所有人天相加后除以人数。假设需求确认、开发、联调和验收必须顺序进行,四段分别需要3、8、4、3个工作日,那么这条链的最短历时约为18个工作日;即使另有并行设计任务,也不一定能缩短这条主链。

在计划评审中,我会把依赖标为内部依赖、外部依赖和决策依赖。内部依赖可以通过协作调整;外部依赖要确认提供方和交付日期;决策依赖要明确决策人、最晚决策时间和未决时的默认方案。

6. 第六步:把风险、缓冲和变更规则写进基线

缓冲应围绕风险设置,而不是按习惯一律加百分比。小范围、低依赖、重复性工作可以使用较小缓冲;涉及新技术、外部审批、数据迁移或跨团队集成的项目,应通过风险清单估计应对时间,并在关键节点复核。

基线至少要有版本日期、范围、估算依据、依赖、主要风险和批准人。需求变更时,产品经理要推动做影响分析:新增工作量、挤占对象、关键路径变化、质量影响和资源需求。只有影响分析清楚,变更才真正可管理。

工作量怎么做?产品经理最佳实践:人力资源计划从0到1

五、具体案例:一个四周业务功能如何从模糊需求变成资源计划

1. 场景说明:先明确这是演练样例

下面以企业内部“审批状态查询与异常提醒”功能为例,展示从目标到人力计划的推演。数据是为说明方法构造的情景模拟,不是某家公司的真实项目记录,也不应被当作同类项目的行业基准。

最初的业务请求只有一句:“希望员工能看到审批进度,超时了自动提醒。”我不会立刻估算开发工作,而是先追问:用户是谁、哪些审批类型适用、超时按自然日还是工作日、谁收到提醒、哪些状态需要隐藏、历史审批是否纳入、提醒渠道是什么。

2. 把业务目标转成验收条件

经澄清后,第一期目标收敛为:申请人能查看本人有权限访问的审批状态;审批超过规则设定的时限后,系统向指定责任人发送站内提醒;管理员可以查看提醒记录;暂不提供短信和移动端推送。

这一步把“查询和提醒”从开放式愿望变成可测试范围。产品、业务和技术共同确认边界后,工作拆分如下表。估算采用角色级人天,数字仍是情景模拟。

工作包 负责人角色 估算范围 依赖与完成条件
规则与权限确认 产品经理、业务代表 2至3人天 审批类型和可见范围确认,形成规则清单
交互方案与评审 交互设计、产品经理 3至4人天 列表、详情和异常状态通过业务评审
接口与数据设计 后端研发 3至5人天 确认现有审批数据接口和状态映射
查询服务与权限校验 后端研发 6至9人天 权限规则通过测试用例验证
前端列表与详情 前端研发 5至7人天 依赖接口字段稳定、交互稿确认
超时规则与提醒记录 后端研发 5至8人天 规则配置和提醒去重逻辑通过验证
测试与回归 测试、研发 5至7人天 包含权限、状态边界、异常重试测试
灰度和上线观察 研发、测试、业务运营 2至3人天 小范围用户验证,异常有回滚方案

3. 估算之外,还要把不确定性拆开

这组工作量不能简单相加后宣布“需要四周”。我会把不确定性拆成三个问题:审批数据接口是否稳定,权限规则是否会在评审后扩大,超时任务是否需要兼容历史审批。前两个问题会影响实现和测试,第三个问题可能引入数据回填与性能验证。

因此,我会先安排一个短周期技术验证,检查接口字段、状态映射和定时任务限制。若验证结果正常,后续估算区间可以收窄;若发现旧系统没有可靠的更新时间字段,就需要重新讨论超时口径和本期范围,而不是让开发团队在实现阶段自行猜测。

4. 按时间窗口而非总人数安排角色

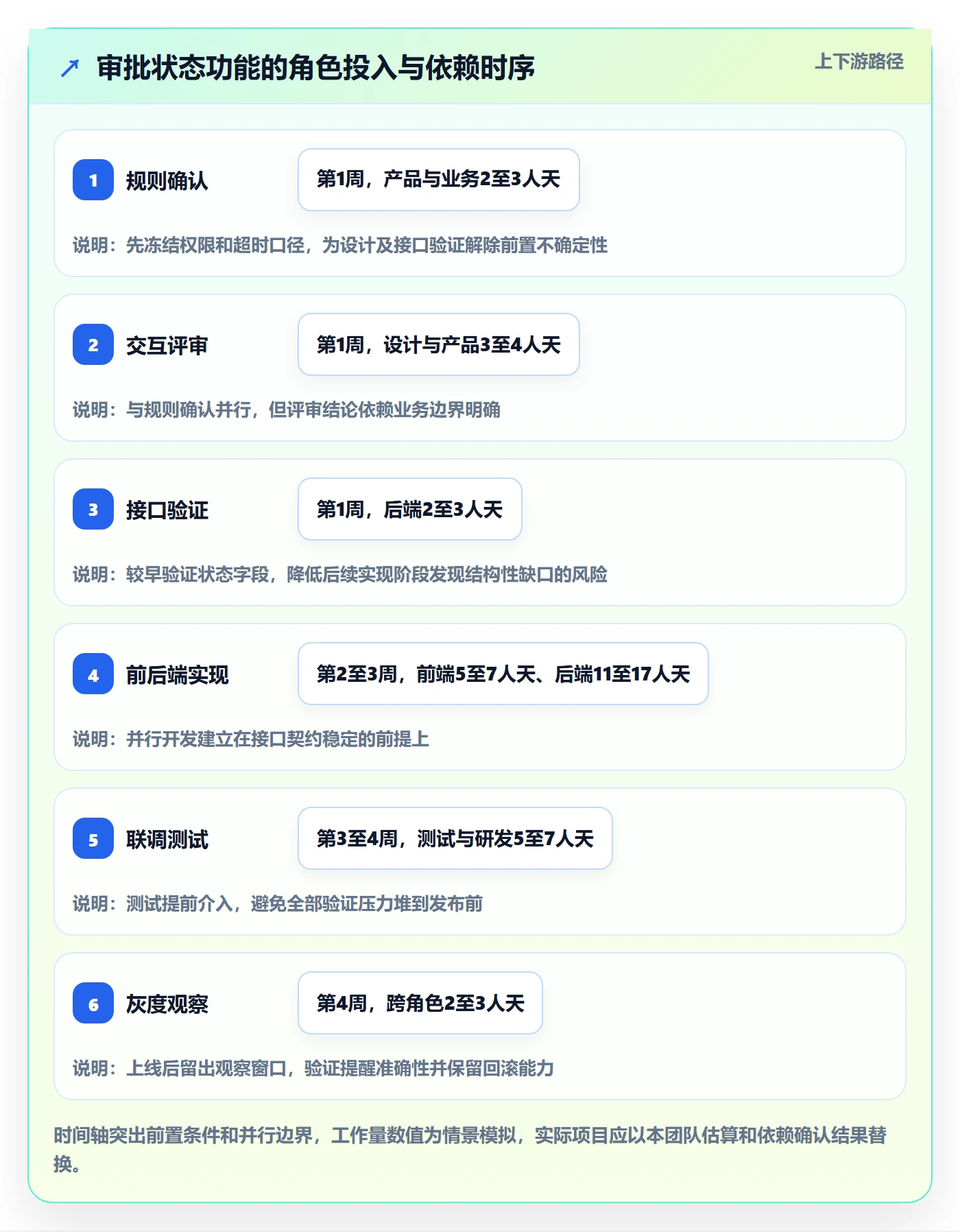

示例团队有产品、设计、两名前后端研发和一名测试。计划中,产品和设计集中在第一周完成规则和交互;后端在第一周进行接口验证,第二至第三周实现查询和提醒;前端在第二至第三周并行开发;测试从接口初版可用时介入,第四周完成系统测试、回归和灰度支持。

这里的关键不是每个人都从第一天开始投入,而是让工作衔接起来。测试若等到全部开发结束才开始准备,缺陷会集中在最后;测试若提前介入规则和接口评审,则能较早发现权限边界和状态异常。

5. 偏差出现时如何调整:保核心结果,不守原始拆分

假设第二周发现审批接口缺少可靠的历史状态字段,原定提醒逻辑要增加兼容处理,后端估算上升4至6人天。此时我会先确认它是否影响第一期核心目标,再检查可选方案:缩小历史数据范围、先支持新产生的审批、延后自动提醒但保留状态查询,或增加资源并评估质量风险。

我不会先要求团队“想办法赶上原日期”,因为这句话没有说明牺牲什么。产品经理要把选择具体化:若保日期,哪些范围后移;若保范围,需要多少额外产能或延长多少时间;若两者都不变,主要质量风险是什么。决策责任应由有权调整范围和资源的人承担。

工作量怎么做?产品经理最佳实践:人力资源计划从0到1

6. 用实际数据校准,而不是把样例数字当模板

项目结束后,我会比较估算与实际,但不只看总人天。还要按工作包类型观察偏差:需求澄清是否经常被低估,联调是否反复等待,测试缺陷修复是否被漏算,发布支持是否总是临时发生。

例如,一个团队连续几个迭代发现接口联调的实际投入高于估算,真正的改进可能是提前确认接口契约、准备模拟数据和增加联调入口,而不是简单在每个接口任务上统一增加30%。偏差数据的价值在于找到可修复的原因。

工作量怎么做?产品经理最佳实践:人力资源计划从0到1

六、从0到1的落地步骤:用一页计划建立最小可用机制

1. 先确定计划粒度和更新节奏

不同规模项目不需要相同粒度。两周内的小改动,可能用工作包和负责人列表就够;跨团队、跨季度项目,需要阶段、依赖、角色产能和风险登记。粒度过细会让维护工作吞掉执行时间,过粗又看不见关键路径。

我建议先确定谁需要用这份计划做什么决策。团队每天协作看任务状态,负责人每周看依赖和偏差,管理层每个阶段看范围、资源和日期取舍。不要为了一个仪表盘,把所有人都要求按小时更新。

2. 用七步建立第一版人力资源计划

  1. 写清目标与边界:列出本期成功标准、包含范围、不包含范围和待决策项。
  2. 拆交付物:按用户流程、系统组件或阶段,把目标拆成可验收的工作包。
  3. 标注成熟度:区分已确认、待澄清、待验证和外部依赖,避免未知任务被伪装成确定任务。
  4. 估算工作量:按角色记录区间、基准依据和关键假设,优先用相似历史任务校准。
  5. 核对产能:扣除休假、固定会议、支持工作及其他项目占用,确认关键技能和时间窗口。
  6. 排依赖和风险:确认前置任务、共享资源、决策截止时间、缓冲来源和替代方案。
  7. 建立变更与复盘机制:约定谁批准范围变化、多久更新计划,以及如何记录实际投入和偏差原因。

3. 一页计划至少保留这些字段

第一版模板不必复杂,但必须能支撑讨论。字段可以包括:目标、工作包、负责人角色、估算低值与高值、当前基线、开始与结束窗口、依赖、验收条件、信心等级、风险、实际投入和偏差说明。

如果组织已有项目管理平台,可以把需求、迭代、任务、缺陷和风险放在可关联的结构中。PingCode 等平台可以帮助多团队查看工作状态和依赖,但实施前要先统一任务口径、权限和更新责任。工具配置得再完整,也不能替代估算评审和资源协调。

4. 让估算会议变成信息校准,而不是谈判桌

估算会议常被误解为“业务方压低数字、团队守住数字”。我更愿意把会议设计成校准过程:先独立估算,再讨论差异最大的任务;逐项确认假设、依赖和未知;最后由有决策权的人确定范围与日期取舍。

当不同成员估算差距很大时,不要直接取平均数。差异通常意味着理解不一致,或有人掌握了其他人不知道的技术条件。先问“我们对完成定义是否一致”“哪个步骤没有被考虑”,比争论到底是5天还是8天更有效。

5. 追踪少而有用的计划指标

计划指标不在于越多越好,而在于能触发行动。我会关注范围变更次数、估算与实际偏差、关键依赖按期完成率、共享角色负载、阻塞等待时间、缺陷返工投入和预测日期变化。每个指标都要配套口径,否则数字无法比较。

不建议把个人工时利用率作为唯一绩效指标。它容易奖励把日历填满的人,却忽略瓶颈、返工和知识共享。对项目管理更有用的问题是:工作是否稳定流动,关键风险是否提前暴露,投入是否转化为验收结果。

工作量怎么做?产品经理最佳实践:人力资源计划从0到1

七、不同情况下的行动建议:计划方法要适配项目状态

1. 需求模糊、业务压力又很大的项目

先安排短周期发现和验证,而不是立刻给完整开发排期。把未知拆成可回答的问题,例如用户是否真的需要提醒、超时规则如何定义、现有数据能否支撑。发现阶段的产出应是决策依据,不是模糊的“调研完成”。

如果业务要求先给日期,可以提供条件化预测:“在权限规则本周确认、接口验证通过的前提下,预计第X周进入灰度;若条件未满足,需在验证后重新评估。”条件化承诺比无条件报一个日期更诚实,也更便于管理预期。

2. 需求稳定、重复交付较多的项目

这类团队可以提高历史数据的使用比例。按工作类型积累实际投入区间,记录样本数量和适用条件,用滚动预测替代每次从零估算。若过去多个周期的完成量稳定,可以用团队真实吞吐辅助容量规划,但不要把某一周期的峰值当作常态。

重复项目也需要关注系统性变动:人员更换、工具链变化、架构升级、合规要求调整都会让历史数据失效。历史数据应是可校准的基线,不是不可质疑的标准答案。

3. 跨部门、共享资源多的项目

把依赖方拉进计划评审,而不是会后再发一封“请配合”的邮件。对每项关键依赖确认交付物、负责人、承诺日期、验收方式和失败时的替代方案。安全、法务、数据平台等共享团队的排期,最好在项目承诺之前获得确认。

若组织使用统一项目管理平台,应优先让依赖拥有明确责任人和可见状态。不要建立一份项目组内部的“影子计划”,同时让关键依赖继续留在聊天记录里。信息分散会让风险直到延期时才被发现。

4. 技术探索或新产品验证项目

不要用确定性交付的方式管理探索性工作。先定义验证假设、时间盒和退出条件,例如“用一周验证旧接口是否支持增量同步;若不支持,评估替代方案并提交影响分析”。探索结束后再更新工作量和资源需求。

探索项目应关注学习速度和决策质量,不应只看完成了多少任务。若一周的验证排除了高风险方案,哪怕没有进入正式开发,也可能避免后续数周的返工。

5. 多项目并行、关键人员被重复占用的团队

先做组合级容量审视,再讨论单项目日期。把共享专家的工作列在同一张可见的资源视图中,检查同一时间窗是否存在冲突。若冲突不可避免,应明确优先级和延后影响,而不是默认员工通过加班完成所有承诺。

对于长期瓶颈岗位,临时加人未必马上有效。新成员需要熟悉系统、权限和上下文,短期内还可能增加指导成本。更有效的措施可能是减少并发项目、标准化交接、培养备份角色或提前准备可复用方案。

6. 项目临近上线、已经发生偏差

此时不要继续争论原始估算对不对,先建立当前状态:剩余工作包、未解决缺陷、外部依赖、可用资源和质量门槛。然后形成至少两个可选方案,例如保核心范围延期非核心功能,或保日期缩小灰度对象。

每个方案都要说明影响:用户价值、质量风险、运营负担、成本和后续补齐时间。若没有方案能同时满足日期、范围和质量,就应公开选择,而不是把三者都当作不可变条件。

八、不同情况下的取舍:不存在“人数多就更快”的万能答案

1. 保日期、保范围、保质量,通常不能三者同时刚性不变

项目遇到资源不足时,管理层经常希望日期不变、范围不变、质量不降。现实中,除非存在未被发现的可用产能或可消除的浪费,否则这三个条件难以同时成立。产品经理的责任不是替组织假装不存在冲突,而是把冲突转为可比较的方案。

优先条件 常见调整方向 必须提前说明的代价
日期优先 缩小范围、分阶段发布、降低非核心功能优先级 后续版本仍需安排资源,用户体验可能需要运营补位
范围优先 延长工期或追加匹配技能的资源 机会成本增加,其他项目可能被挤占
质量与安全优先 保留验证、评审、灰度和回滚时间 部分功能可能延后,短期业务预期需要重新协调
成本优先 减少并行、使用现有资源、分期交付 日历工期可能拉长,关键人员负载仍需监控

2. 加人还是减范围:先看瓶颈类型

如果工作可并行、接口稳定、任务边界清楚,增加匹配技能的人手可能缩短周期;如果关键路径由审批等待、技术决策或单一专家控制,增加普通开发人力效果有限。新人加入还会占用老成员指导时间,因此要看净产能,不只看新增人数。

减范围也不是简单砍功能。优先移除低频、低价值、可人工替代或可在后续补充的部分;不要为了赶日期删掉权限验证、数据校验、监控告警和回滚准备等风险控制工作。一个看似“非功能”的环节,可能决定上线后是否可控。

3. 共用资源还是专属团队:看上下文切换成本

共享资源有利于提升专家利用率,适合工作量波动大、专业技能稀缺的岗位;专属团队有利于缩短沟通链路和积累业务知识,适合持续迭代、优先级稳定的产品域。选择时要把等待时间和上下文切换成本一起算入,而不是只比较人员成本。

如果共享团队总是成为关键路径,表面上看是“资源不够”,也可能是需求入口缺少排序、多个项目同时启动或工作交接质量差。组织需要先判断瓶颈在编制、流程还是并发策略,再决定扩编或改工作方式。

4. 精确估算还是快速区间:看决策需要,不看表格偏好

当管理决策只需要判断“本季度能否做成”,区间估算通常比假精确的人天更有价值;当团队即将进入迭代,需要确认谁做什么、何时开始,则需要更细的工作包估算。估算精度应随着决策临近和信息增加逐步提高。

我不建议早期把所有任务估到小时,也不建议在执行阶段仍用“几周左右”掩盖资源冲突。前者花费过高,后者信息不足。专业计划的关键不是数字位数,而是数字能否被解释、复核和更新。

工作量怎么做?产品经理最佳实践:人力资源计划从0到1

九、结尾:把工作量计划做成组织的学习机制

1. 独特观点:好计划不是猜得准,而是错了能解释、能调整

工作量计划没有办法消灭不确定性,但可以让不确定性可见。一个值得信任的计划,不一定从第一天就给出完全准确的数字;它应该说明估算依据、关键假设、资源约束和调整规则,并随着信息更新逐步收敛。

我最看重的不是计划表有多精致,而是团队能否在偏差出现时回答:是范围变了、依赖迟了、估算漏项,还是产能被重复占用?如果每次延期都只能归结为“执行不够努力”,计划就没有帮助组织学习。

2. 下一步:用一个真实项目做小范围试运行

下一步不必先采购工具或建立复杂制度。选一个近期项目,先完成四件事:写清验收结果,拆出工作包,核对角色可用时间,记录关键依赖和假设。执行中按周更新预测,结束后用实际投入校准估算口径。

如果团队规模较大、项目依赖复杂,可以把需求、任务、风险和资源信息放到统一的项目管理平台中,并明确字段负责人和更新节奏。以 PingCode 这类服务中大型企业及一百人以上组织的平台为例,适合用于提高跨团队信息的可见性;但真正决定计划质量的,仍是范围是否清晰、资源是否真实可用、风险是否有人负责。

从0到1的人力资源计划,第一步不是把所有人排满,而是让每一份投入都能对应到明确的交付结果,让每一次偏差都能转化为下一轮更好的判断。

常见问题解答(FAQ)

1. 产品经理应该怎么估算项目工作量?

我做需求排期时,常常听到开发说“这块大概三天”,但不同人给出的数字差距很大。我想知道工作量到底该按功能点、任务天数还是人天来估,才能让排期有依据?

先统一口径:工作量通常用“人天”表示一个人投入一天的有效工作量,不等于日历天数。把需求拆到可以由一个明确角色完成、通常不超过1至3天的任务,再由实际执行者估算;例如接口开发2人天、联调1人天、测试2人天,合计是5人天,不代表5天后一定交付。

估算时应覆盖设计、开发、测试、评审、上线准备和必要返工,不能只计算编码时间。没有历史数据时,可先对任务给出乐观、常规、悲观三档估算,记录实际值;积累几个迭代后,再用团队自己的偏差修正排期,而不是把单个“经验数字”当成承诺。

2. 工作量估算后,怎么换算成项目周期?

我曾把团队总人天除以人数,觉得就能算出项目要几天,结果排期还是不断延期。是不是还有哪些时间没有算进去?

人天除以人数只能得到理想化下限,不能直接作为项目周期。比如总工作量60人天、团队有4人,算术结果是15个工作日,但如果其中包含前后依赖、评审等待、跨团队确认和上线窗口,实际周期可能明显更长。建议先画出任务依赖关系,找出不能并行的关键路径,再按每个人的可用工时排布任务。

容量也要按实际投入计算:一位成员每周有5个工作日,如果会议、支持和日常事务占约30%,可用于项目的容量约为3.5人天,而不是5人天。排期时把这些损耗明确写出来,比事后把延期归咎于“执行不力”更有用。

3. 人力资源计划应该包含哪些内容?

我正在从零制定项目的人力资源计划,手头只有一份需求清单和一个大致上线时间。除了列开发、测试和产品人员名单,我还应该提前确认什么?

一份可执行的人力资源计划,至少要说明角色与责任、所需技能、投入时间、可用时间、任务依赖、替补安排和决策路径。可以用简表记录:角色、主要交付物、预计人天、投入区间、负责人、风险与备份。例如测试负责人预计投入8人天,但只在项目后半段有空,就不能把这8人天平均分到整个周期。

还要确认关键岗位是否存在单点依赖:如果只有一人掌握某项发布流程,应安排文档化或交接演练。计划不是把人名填满表格,而是验证“在需要的时间,具备相应技能的人是否真的可用”。

4. 人手不足时,产品经理应该加人还是调整范围?

项目上线日期已经对外沟通,但开发和测试都反馈人手不足。我担心直接要求加人会增加沟通成本,可如果缩减需求又不知道先砍什么,应该怎么判断?

先判断缺口发生在哪里:如果是关键路径上的特定技能短缺,增加具备该技能且能快速融入的人,可能有帮助;如果任务高度依赖现有成员的设计决策或代码背景,临时加人未必缩短周期,反而需要培训和协调。以一个预计剩余30人天、团队每周有效容量约12人天的项目为例,理论上至少需要约2.5周,尚未计入等待和缓冲;

应把核心功能、可延后功能和上线必要条件拆开,先核对哪部分真正阻塞交付。优先考虑删减低价值或高不确定性范围、分阶段发布,或调整日期;只有明确存在可并行、可交接的任务时,再评估增员。

核心关键词

读者评论

卢
卢子涵

我们团队以前也常把人天直接换算成日历天,结果测试和审批总被压到最后。现在会先标出串行环节和共享岗位,排期确实没那么“满”,但延期时更容易解释原因。

叶
叶亦辰

文中提到按需求成熟度控制估算精度很实用。不过实际执行中,成熟度标签也需要定期更新,否则“待澄清”很容易一直挂着,最后仍然变成临时加需求。

贾
贾梓萱

我比较认同把基础估算和风险缓冲分开。只是缓冲释放给谁、由谁批准,团队最好提前约定,否则项目中途调整时,还是可能演变成负责人之间反复争论。

文章包含AI辅助创作:工作量怎么做?产品经理最佳实践:人力资源计划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/539428
