人力资源计划做得很细,项目仍然可能在关键节点缺人:计划表上每个人的利用率都接近 100%,真正进入迭代后,需求澄清、代码评审、线上故障和临时汇报却把同一批人反复拉走。资源负载管理的难点不在于把工时填满,而在于提前识别“谁在什么时候、以什么技能、被哪些承诺占用”,并为变化留出可调整空间。本文以产品经理能推动的落地方案为主线,拆解从需求、产能、负载到复盘的操作步骤;其中案例数据均为情景模拟,用于演示计算与决策,不代表任何企业的实测结果。
一、先讲结论:资源负载管理不是把人排满
1. 负载管理要解决的是承诺是否可信
我会先把“资源负载”定义为:在一个明确的时间窗口内,团队可用于交付的有效产能,被已承诺工作占用的程度。这个定义刻意不把“忙不忙”当作核心,因为忙碌是感受,承诺与产能才是可以讨论、计算和调整的对象。
如果团队本周可用于产品交付的产能是 100 人时,已确认的产品工作是 82 人时,那么计划负载率是 82%。但这不意味着团队还有 18 人时可以随意追加工作:这部分可能要吸收评审、沟通、线上支持、估算误差以及优先级变化。
因此,负载率不是越高越好。对知识工作团队而言,计划接近满载,往往意味着组织失去了应对变化的余地。产品经理的职责不是让每个人看起来都很忙,而是让关键承诺有足够产能支撑,并且让超载风险在承诺之前暴露。
2. 先分清三个数字:名义人数、有效产能、已承诺工作
名义人数是组织编制或团队成员总数;有效产能是扣除休假、会议、支持工作和角色职责之后,真正可能投入交付的时间;已承诺工作则是已经进入计划、对外有明确交付预期的任务。三者混用,会让资源表看起来精确,结论却不可靠。
举例来说,团队有 8 名成员,每人每周按 40 小时计,名义容量是 320 人时。如果其中 1 人休假两天,团队平均每周投入例会和跨团队沟通 6 小时,另有 24 小时轮值支持,那么可用于计划工作的容量就明显低于 320 人时。直接用 320 人时做分母,容易把负载率算得过低。
对于跨职能产品团队,我通常按角色或技能计算,而不是只看总人时。总容量可能充足,但前端、数据分析、测试或领域专家中某个稀缺角色已经过载。总量平衡不等于技能平衡。
3. 建议用“滚动计划、分层承诺、阈值预警”代替静态排满
产品经理可以先将计划分为近期承诺、中期预测和远期需求:近期任务有明确负责人、估算与依赖;中期任务用于容量预留和方案比较;远期需求只作为方向性输入,不应该提前占用精确到个人的工时。
在执行中,按周观察个人与技能负载,按月或按迭代调整团队容量。对于负载过高的任务,先做范围、顺序、协作方式和交付日期的选择,而不是默认延长工时。计划的价值在于支持决策,不在于把一张表填满。
下图使用情景模拟展示一种负载区间的管理方式。阈值不是行业通用标准,团队应结合工作类型、历史偏差和应急强度校准。

二、为什么资源计划在产品团队里容易失真
1. 产品工作并非全部都能预先排成任务
产品团队的工作通常包含探索、交付和运营三种不同节奏。探索阶段要访谈、验证假设、澄清范围,任务边界会随着证据变化;交付阶段有设计、开发、测试和发布等相对清晰的协作节点;运营阶段则可能被用户反馈、故障、数据异常和合规需求打断。
把这三类工作都用“一个任务需要几小时”来管理,会让不确定性被隐藏。探索工作可能更适合用时间盒与阶段性决策管理;交付工作适合拆解到可验证的结果;运营工作则应根据历史支持量预留容量。资源计划要适配工作性质,而不是要求所有工作长得一样。
2. 组织协作成本经常没有进入产能计算
一个设计师的日历空着,并不代表他有一整天可用。评审、需求澄清、跨团队同步、面试、合规讨论、文档维护等活动,都可能是岗位职责的一部分。如果资源计划只记录产品需求,却不记录这些固定负担,表格就会系统性高估产能。
更容易被忽略的是“切换成本”。同一位工程师同时负责多个项目,每个项目都只占少量时间,表面上可以平均分配,实际却可能频繁切换上下文。任务越碎、依赖越多,计划工时与真实投入的偏差越可能扩大。
3. 依赖关系会造成局部拥堵
资源负载不是简单的个人任务相加。某项工作可能需要产品、设计、后端、数据和测试连续协作;即使每个角色都有空,只要一个关键接口或审批节点排不上,整条交付路径仍然会延迟。
我会把资源问题拆成两类:一类是“容量不足”,即某个时间段可用人时不够;另一类是“流动受阻”,即工作在等待决策、信息、评审或依赖团队。前者适合重新排序、缩小范围或增配资源;后者通常需要减少在制品、明确责任人或缩短等待链路。把两类问题都归结为“人手不够”,会错过真正的改善机会。
4. 资源计划通常缺少真实反馈回路
不少团队在季度初做一次排期,之后只在延期时修改日期,没有把估算、实际投入、支持中断和需求变更汇总起来。没有反馈回路,下一轮计划只能继续依靠个人经验,误差也会反复出现。
产品经理不需要把每一分钟都追踪到人,但至少要让计划能回答:哪些类型的工作最容易超出估算?支持工作占用了多少容量?需求在何时发生了变化?关键技能是否集中在少数人身上?这些信息决定了下一轮计划是否能更可靠。
三、常见误区:表格越详细,不代表计划越准确
1. 误区一:把 100% 利用率当成效率目标
在重复性、节奏稳定且输入可预测的工作中,提高利用率可能有意义;但产品研发和知识工作包含不确定性与协作等待。将每个人的计划安排到 100%,等于假设需求不变、估算准确、没有故障、没有评审、没有请假,也没有依赖延迟。
这种假设一旦被打破,团队就只能通过加班、挪用其他工作的时间或降低质量来补缺口。短期看,排期似乎没有变化;长期看,返工、交接、疲劳和未完成工作会把成本转移到未来。高利用率与高吞吐量不是同一件事。
2. 误区二:只看团队总负载,不看关键角色
假设一个产品小组有 4 名工程师,每周总可用容量 120 人时,计划工作为 102 人时,总负载率是 85%。如果其中两项核心工作都依赖同一名数据工程师,而这个角色本周可用 24 人时、已被安排 30 人时,那么团队整体的 85% 会掩盖局部超载。
因此,计划表至少应能按团队、个人和关键技能三个维度筛查。对于规模较小的团队,关键技能维度可以先用人工标注;当跨项目协作复杂、角色超过多个团队时,再考虑通过平台维护技能与容量视图。
3. 误区三:把估算当作承诺,或把承诺当作估算
估算是基于当前信息对工作量或时间的判断,承诺则是团队基于范围、优先级、能力和风险做出的交付选择。二者相关,但不能互换。需求方说“这项工作应该只要三天”,不意味着团队已经承诺三天交付;团队估算 20 人时,也不代表任务一定能在两天内完成,因为它可能依赖其他角色。
操作上,我建议记录估算范围、估算依据和信心等级。例如“16,24 人时,信心中等,等待接口确认”。这比写一个看似精准的“20 小时”更有决策价值,也方便后续复盘偏差来自哪里。
4. 误区四:只记录项目任务,不记录不可避免的工作
如果客服升级、线上排查、合规审查、客户演示、团队例会和技术维护都不进计划,那么计划中就会出现一批“隐形工作”。这些工作并没有消失,只是被挤进原本承诺的时间里,最终表现为任务延期或人员利用率异常。
补救方式不是把所有琐事拆成上百个任务,而是用类别汇总并建立合理预留。例如设定“支持与运维容量”“协作与评审容量”“探索容量”等类别,每个周期根据历史记录校准。若团队尚无数据,可以先收集 4,6 周,再决定是否调整。
5. 误区五:计划变更只改日期,不改范围和优先级
新的高优先级工作进入时,常见做法是保留原有任务,再把所有日期向后推。这样会让计划变成一条越来越长的延期清单,而没有真正回答:新工作替代了什么?哪些承诺可以缩小?哪些工作可以暂缓?
每一次新增承诺,都应当触发一次显式的资源取舍。如果没有任何任务被移出、缩小或延后,就要检查新增工作是否被错误地当作“免费容量”。产品经理要把取舍摆到桌面上,避免成本藏在团队加班和质量风险里。
四、产品经理的专业判断:先识别瓶颈,再做资源决策
1. 先判断问题属于容量、技能还是流动
面对“项目缺人”的反馈,我不会立即申请新增人手,而会先问三个问题。第一,目标时间窗内的有效产能是否小于承诺工作量?第二,短缺是否集中在特定技能或角色?第三,工作是否因为依赖、等待和反复切换而无法流动?
如果答案是第一类,优先调整范围、顺序或交付日期;如果是第二类,检查技能共享、培训、外部支持或替代方案;如果是第三类,先处理在制品、决策链和交接机制。新增人力只有在工作量长期稳定、瓶颈明确、引入成本可接受时,才可能解决问题。
2. 以时间窗口而非单一日期观察负载
一项任务通常跨越多个阶段,单看最终截止日会错过中间的资源峰值。比如一个功能预计需要 10 个工作日,设计和需求澄清集中在前 3 天,开发集中在中间 5 天,测试和上线支持集中在最后 2 天。团队总人时看似充足,某个阶段仍可能因角色冲突而拥堵。
我会按周或迭代观察未来 4,8 周的负载,并对近期计划采用更高颗粒度,对远期计划采用区间和概率表达。越远的计划越不应该呈现虚假的精确感。计划跨度和精度需要匹配,而不是因为系统可以填具体日期就填满日期。
3. 用三种容量口径避免“分母陷阱”
名义容量用于了解团队规模;可用容量用于扣除休假、固定职责和支持工作;计划容量则是经过风险缓冲后,团队愿意用于承诺的工作量。资源负载率应明确分母采用哪一种口径,否则不同团队之间的百分比不可比。
一个可操作的公式是:计划负载率 = 已承诺工作量 ÷ 可用于计划的容量。可用于计划的容量可以按“名义工时 − 已知缺勤 − 固定职责 − 预留支持容量”估算。对于未知中断,可以通过历史数据设置缓冲,而不应把它混入一个无法解释的折扣系数。
4. 将风险与负载分开记录
负载率告诉我们“可能有多忙”,但不能单独说明“能否按期完成”。任务依赖、估算信心、需求稳定性和人员集中度都会影响交付风险。因此,我建议每项重要工作至少记录四项:计划投入区间、关键角色、主要依赖、信心等级。
例如,两项工作都显示负载率为 80%,但一项需求已冻结、团队做过类似交付;另一项仍等待外部接口、方案未评审。二者不应得到相同的管理动作。前者可以按计划推进,后者需要先降低不确定性,而不是继续往资源表里塞更多细节。
5. 把资源决策和产品价值、成本、风险放在一起
资源稀缺时,任务排序不能只看谁先提出需求。我通常要求需求方说明目标用户、预期结果、时间敏感性、延迟成本和可缩减范围。产品经理再把这些信息与资源需求、依赖风险和机会成本放在一起评估。
如果新需求有高价值但时间不敏感,可以进入后续窗口;如果低价值却占用稀缺技能,就要质疑是否有更轻量的验证方式;如果高价值且时间敏感,团队应讨论替代哪项现有承诺。这样做不是把所有判断都伪装成精确评分,而是让取舍依据可见。
五、可直接落地的操作步骤:从需求进入到周期复盘

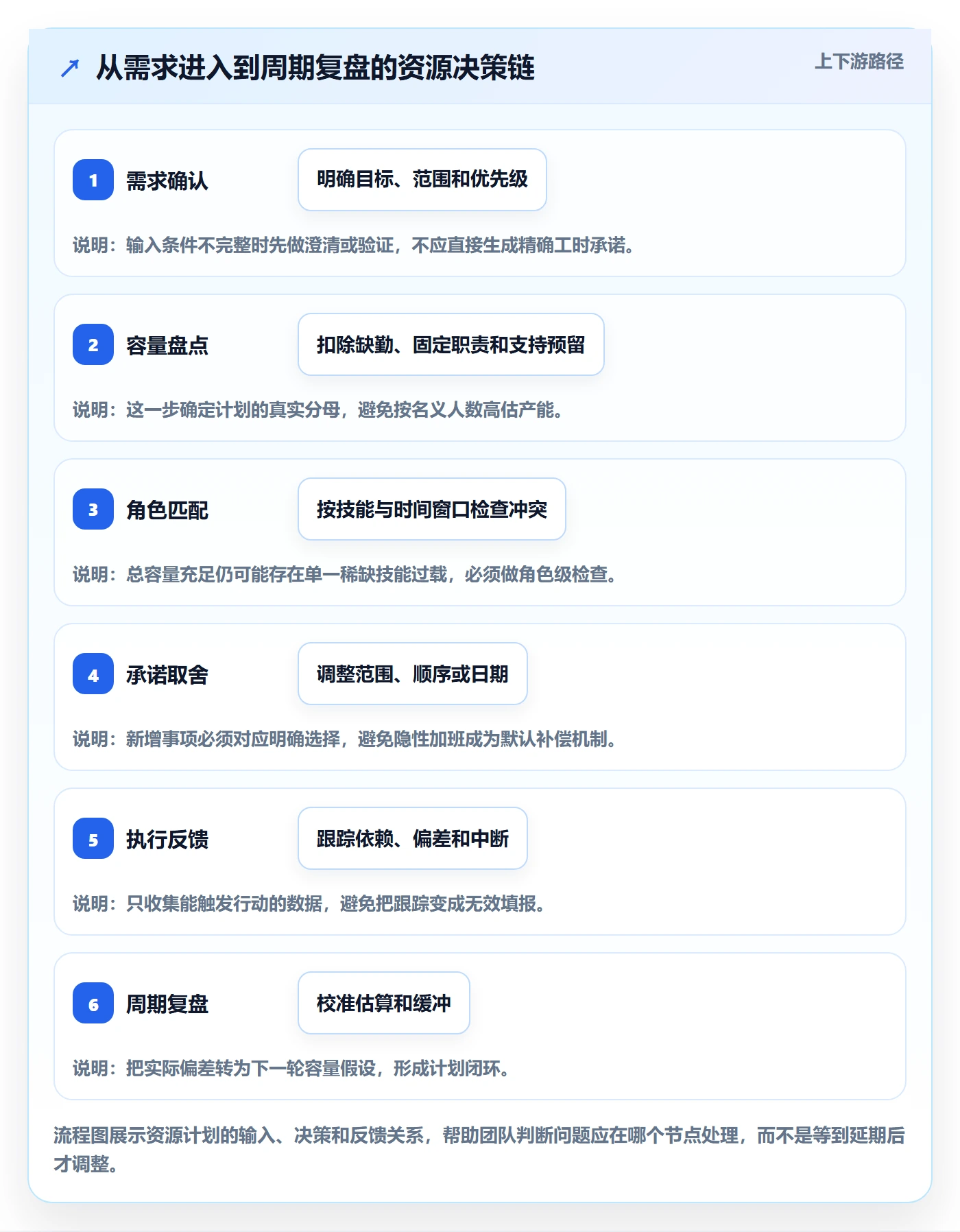

1. 建立一份最小可用的资源计划字段
资源计划一开始不需要做成复杂的组织模型。能支持决策的字段,比字段数量重要。建议从工作项、负责人或角色、时间窗口、工作量区间、优先级、依赖、信心、状态和变更记录开始。
如果团队还不能稳定估算工时,可以先用人日、故事点或团队历史吞吐量管理,但要保持同一团队内部口径一致。不同估算单位不要直接相加,也不要把故事点换算成小时后宣称获得了更高精度。
| 字段 | 回答的问题 | 常见错误 | 建议做法 |
|---|---|---|---|
| 工作项与结果 | 这项工作要改变什么? | 只写“优化体验”等模糊描述 | 写明用户或业务结果,并标注可验证产物 |
| 时间窗口 | 预计在哪个周期发生? | 远期任务填精确到日的日期 | 近期用周期,远期用月份或区间 |
| 角色或技能 | 哪些能力不可替代? | 只指定姓名,不记录技能依赖 | 同时标注负责人和关键技能 |
| 工作量区间 | 大致消耗多少投入? | 只记录单点数字,不记录依据 | 记录范围、估算信心和主要假设 |
| 依赖与风险 | 什么条件可能阻塞交付? | 把外部等待当成团队可控工时 | 标注依赖方、所需输入及最晚确认时间 |
| 变更记录 | 计划为什么发生变化? | 只改日期,不留变更原因 | 记录新增、缩小、移出或延期的理由 |
2. 先盘点真实产能,再接收承诺
每个周期开始前,先核对成员休假、轮值、固定会议、支持任务、培训和其他已知责任。不要把每个人一周的全部工作时间都视为产品交付时间。对于不可预测的中断,可以先按团队实际情况预留一部分,再用周期结束后的记录修正。
团队处于早期、缺少历史数据时,我倾向于先用保守假设:预留的比例由负责人和团队共同确认,并标明是暂定值。运行数个周期后,再比较预留容量与实际支持投入,逐步校准。这样比直接套用一个看似权威的固定比例更诚实。
3. 按结果拆工作,不按日历切碎任务
任务拆分的目标是让团队能更早验证、减少等待和发现偏差,不是把一个大任务机械地拆成许多零碎工时。对于产品工作,可以按用户路径、业务规则、交付阶段或可独立验证的结果拆分。
例如,“重做会员体系”过于宽泛,可以拆为会员权益规则确认、权益展示验证、升级路径实现、异常场景测试和数据观察等工作项。拆分后还要确认任务之间的依赖:哪些可以并行,哪些必须先完成需求验证或规则评审。
4. 做一次角色负载检查,找出瓶颈与冲突
把任务按时间窗口汇总到角色或技能维度,优先检查稀缺角色、多个项目共享的人员和关键审批节点。对于每个超载项,都要继续追问原因:工作量真的超过容量,还是估算口径混乱?是同一人承担太多项目,还是任务过度并行?是技能稀缺,还是决策等待过长?
这一步不应只依赖红黄绿颜色。颜色可以提示异常,但必须允许查看构成:哪些任务占了容量、哪些工作可以调整、哪些依赖尚未解决。否则资源视图只能展示“红了”,不能帮助团队决定怎么处理。
5. 在承诺会上显式做取舍
当需求超过可用容量时,把决策带回优先级和范围,而不是要求团队在会后自行消化。常用选择包括:推迟低优先级事项、拆出最小可验证版本、减少非关键范围、改变交付顺序、借用技能支持、延长周期,或增加资源并评估引入成本。
取舍结束后,更新计划并记录被延后的工作及原因。对外沟通时说明变化影响到哪些结果和时间点,避免只报一个新日期。资源计划的核心产物不是“人力安排表”,而是一份经过明确选择的可执行承诺。
6. 执行中只追踪足以触发行动的信号
日常跟踪不必让成员反复填报大量工时。产品经理可以关注在制品数量、关键依赖状态、计划与实际偏差、突发支持投入以及超载角色。信号的目的在于触发调整,而不是制造更多汇报。
如果任务偏差持续扩大,应先确认范围是否变化、估算前提是否失效、人员是否被其他工作打断。若只是更新百分比而不更新预测日期或范围,仪表盘会显得很活跃,却不能帮助决策。
7. 周期结束后复盘偏差,而不是追责个人
复盘时,将实际结果与当初的估算区间、支持预留和依赖假设比较。偏差可以归类为需求变化、估算偏差、外部等待、缺陷返工、临时支持或资源切换。重点是找出可以改善的系统条件,而不是用偏差证明某个人“不够努力”。
若一种偏差多次出现,就把它纳入下一轮容量模型。例如线上支持长期高于预留,应调整支持容量或建立轮值;某角色持续被多个项目争抢,应限制并行项目或培养备份能力;需求频繁变更,则应在承诺前增加验证和范围冻结节点。
8. 用工具承载协作过程,而不是让工具替代判断
当团队人数、项目数量和依赖关系上升后,表格容易出现版本不同步、口径不一和重复维护。此时可以评估支持工作项、计划、负责人、时间窗口和视图汇总的管理平台,重点看它是否让产品、研发、测试和管理者共享同一份计划事实。
以 PingCode 为例,中大型企业及 100 人以上组织在评估这类平台时,可以重点验证跨团队工作项关联、迭代与路线图视图、角色协作、权限边界和数据汇总是否符合自己的流程。它不是人力容量自动优化器,也不能代替优先级决策;真正值得验证的是:团队是否因此减少了重复维护、提前看见依赖冲突,并能追溯计划变化原因。
选工具时,我会用一个真实周期做小范围试点:选取 2,3 个跨职能团队,导入有限字段,至少覆盖一次计划、执行和复盘。比较试点前后的更新耗时、冲突发现时间、数据完整性和使用者负担。若只是把旧表格原样搬进新系统,且工作流没有改善,工具上线本身不会让资源管理变好。

六、情景案例:一支 100 人以上组织中的产品团队如何做减法
1. 先说明案例口径与边界
以下案例是情景模拟,不是某家企业的真实客户数据,也不是工具产品的效果数据。它用于展示常见的计划失真如何被发现和处理。设想一家中大型企业有多个产品线,某业务团队包含产品、设计、研发、测试和数据岗位,团队需要同时支持一个季度目标与日常运营。
在模拟的计划周期里,团队名义产能为 500 人时;扣除已知休假、固定会议、轮值支持与协作职责后,可用于产品计划的容量为 360 人时。需求方提交的工作估算合计 405 人时,其中还有两项依赖外部接口确认。

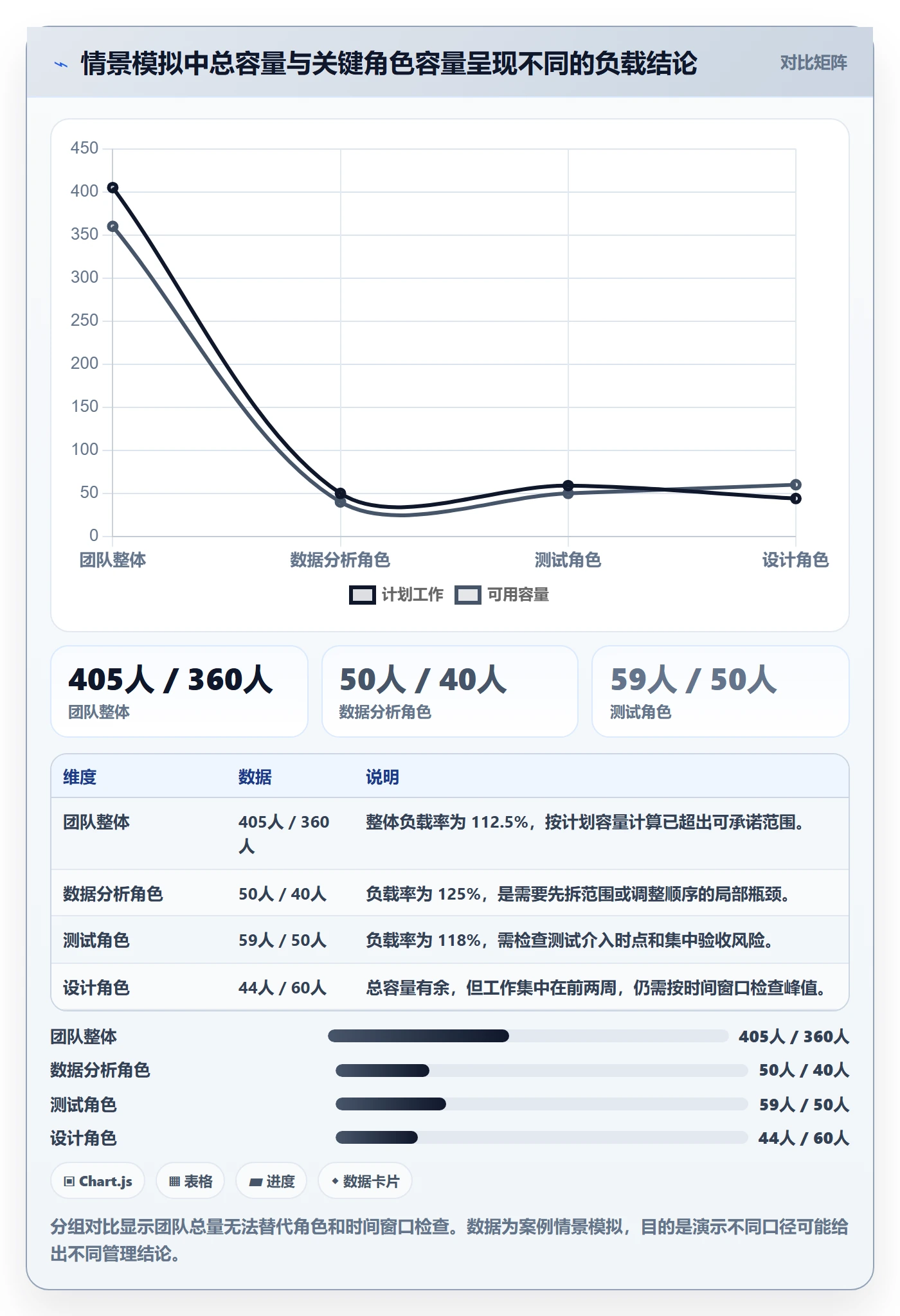

2. 总负载率掩盖了两个更具体的问题
若按名义产能计算,表面负载率为 81%;若按可用于计划的容量计算,则是 112.5%。这说明所谓“团队还有空间”的结论依赖于错误分母。进一步按角色拆解后,研发整体容量尚可,但数据分析和测试角色分别达到 125% 与 118%,而部分需求的设计投入又集中在前两周。
团队没有立即申请新增编制,而是先把工作拆成三类:必须在本周期交付的核心范围、可在周期内验证但不必完整上线的探索项、可以进入下一周期的低优先级改进。两项外部依赖不确定的需求暂时不进入交付承诺,只保留方案验证任务。

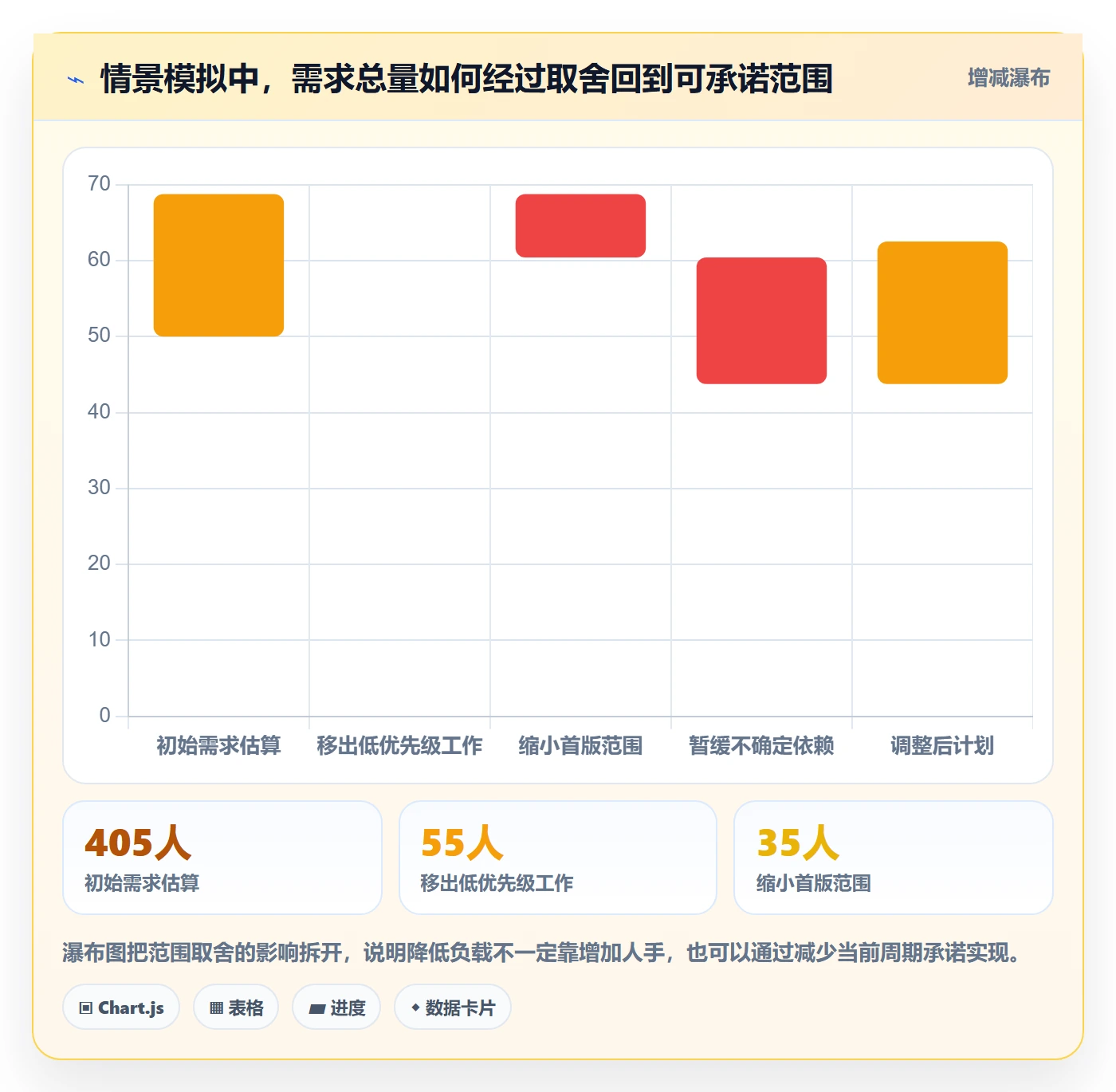

3. 通过调整范围和顺序,把计划拉回可执行区间
团队将一个大型需求拆成最小可验证版本,把非核心报表和个性化规则移到后续周期;同时安排测试提前参与需求评审,减少最后阶段集中排队。对数据分析的占用,则把一项探索性分析改成分阶段验证:先确认关键事件数据可用,再决定是否开展完整分析。
经过调整后,进入本周期的工作量从 405 人时降至 300 人时。计划容量仍为 360 人时,剩余 60 人时并非闲置,而是用于吸收支持波动、处理依赖变化和完成必要协作。这个案例的关键不是“压缩工时”,而是让承诺规模与角色产能相匹配。
4. 再用实际反馈修正下一周期,而不是把缓冲永久固化
在情景模拟中,周期结束后记录到:计划工作投入 300 人时,实际投入 326 人时;额外 26 人时主要来自两次线上支持和一次外部接口变更。团队没有因此简单提高所有人的工时预算,而是把支持事项单独分类,并检查轮值安排是否能隔离中断。
如果类似的额外投入连续数个周期出现,支持容量就应成为计划输入;若只发生一次,则应作为异常记录,避免把一次偶发事件永久转化为普遍折扣。容量模型需要稳定,但也要能根据证据修正。


5. 这个案例能迁移的不是具体比例,而是决策顺序
面对超载,先确认可用容量,再按角色和时间窗口定位瓶颈;然后比较需求价值与延迟成本,调整范围和顺序;最后把例外工作记录下来,检查它是否会重复发生。这一顺序可以避免“先申请人、后问工作”的惯性,也避免用统一比例掩盖团队实际差异。
团队规模扩大后,跨产品线的容量冲突还可能涉及优先级治理。此时应由业务负责人和产品负责人共同决定资源投向,而不是让各项目经理各自维护一份看似独立的计划。局部计划如果没有共同的优先级机制,最终仍会演变为多人争抢同一角色。
七、不同组织阶段的行动建议
1. 小团队:先用轻量规则保证可见性
团队人数较少、项目数量有限时,优先建立统一任务清单、每周产能核对和周期复盘。不要一开始就引入复杂的职能矩阵、工时审批和多层预测模型。小团队更需要减少遗漏、暴露关键依赖,而不是追求精确到小时的个人利用率。
建议先把支持、会议、休假和项目工作分开统计,观察几个周期后再决定是否需要增加字段。若某个成员是唯一掌握某项关键技能的人,优先讨论备份、知识共享或任务拆分,而不只是把此人排得更满。
2. 多项目团队:先控制并行,再讨论分配比例
多个项目同时争抢同一批人员时,平均分配时间看起来公平,却可能制造持续切换。团队可以先限制在制项目数量,明确哪些工作是真正的最高优先级,再为每个角色安排相对连续的投入窗口。
对于确实需要共享的专家资源,可以设置预约机制、明确响应时限和交付边界。比如某个领域专家每周参与固定评审,而不是随时被不同项目拉入讨论。关键不在于每个项目都能随时调用资源,而在于调用规则透明、优先级可仲裁。
3. 快速变化团队:减少远期精度,增加近期验证
产品方向仍在探索、需求频繁变化时,提前数月精确排到个人通常没有意义。可以把远期计划表达为能力预留、主题窗口或情景范围,把近期工作拆成可验证的短周期结果。资源计划要让团队知道“下一步验证什么”,而不是假装已经知道几个月后的每项任务。
对于不确定需求,先安排研究、原型或数据验证所需的有限容量,并设定继续投入的判断条件。这样能避免在假设尚未验证时提前占用大量研发资源,也能让后续扩展范围有清晰证据。
4. 受合规、运维或客户承诺约束的团队:保护不可挪用容量
有些团队必须保留固定能力用于合规审查、故障响应、客户支持或安全维护。这部分容量不应被当作“计划里没用完的空闲”,否则每次突发情况都会冲击已承诺工作。
可把不可挪用容量单独列出,并明确触发条件、责任角色和优先级规则。若实际使用远低于预留,复盘后再调整;若经常超出预留,应检查支持机制、问题来源或轮值安排,而不是让团队每个周期都靠加班补足。
5. 中大型组织:建立跨团队优先级与口径治理
当一个关键角色服务多个产品线,资源负载已经不是单一团队的局部问题。中大型组织需要统一关键口径,例如容量周期、工作量单位、角色定义和变更记录;同时要有明确的跨团队优先级决策人,避免出现每个项目都声称自己最高优先级。
工具可以帮助呈现组合层面的冲突,但治理机制必须回答谁能批准新增承诺、谁能决定延期、谁负责解释资源变更。没有这些规则,平台只是把冲突可视化,不会自动消除冲突。
八、如何判断该增加人手、调整范围,还是改变流程
1. 适合增加人手的信号
如果工作量在较长时间内稳定高于可用容量,需求优先级明确,瓶颈技能清晰,并且新增人员能够在合理时间内形成有效产出,可以评估增员或外部支持。需要同时考虑招聘周期、培训成本、领域知识积累和协作成本。
若新增人员只能解决一小段工作、却会增加大量沟通和交接,增员未必是最快方案。对短期、边界明确的工作,可以评估临时专家支持或外包;对长期核心能力缺口,则要考虑内部培养与知识沉淀。
2. 适合调整范围或优先级的信号
当需求总量明显超过可用容量,但并非所有工作都同样重要时,应优先做范围与顺序取舍。尤其是低价值改进、尚未验证的功能、时间敏感性较低的分析工作,不应仅因为已经写进路线图就自动占用当前资源。
如果每个需求都被标为最高优先级,优先级系统就失去了排序功能。产品经理应要求提出者说明不做的后果、最晚决策时间和最小有效范围,再比较机会成本。不能明确说明价值或时机的工作,通常不应获得精确的近期承诺。
3. 适合改变流程的信号
如果团队总是卡在评审等待、重复交接、反复返工或多人抢占稀缺角色,问题可能在流程而非人数。可以检查需求入口是否过多、在制品是否过量、决策责任是否模糊、测试是否介入过晚,以及项目是否被切成太多并行工作。
流程调整需要观察结果。例如减少并行项目后,等待时间是否下降;测试前移后,后期返工是否减少;集中需求评审后,关键角色被打断的次数是否下降。只调整流程图而不看这些变化,无法确认瓶颈是否真的改善。
4. 取舍对照表:不要用同一个方案处理所有超载
| 观察到的情况 | 优先尝试 | 暂不建议 | 需要关注的结果 |
|---|---|---|---|
| 短期需求激增,但大部分可以延后 | 明确优先级,移出非关键工作 | 立即扩编 | 核心承诺是否稳定,延期成本是否可接受 |
| 某稀缺技能持续超载 | 培养备份、拆分依赖、安排连续工作窗口 | 按团队平均负载判断“还有余量” | 单点依赖数量、等待时间和角色负载变化 |
| 负载不高但交付频繁延期 | 检查依赖、决策等待、返工和在制品 | 只增加排期缓冲 | 等待时间、返工比例和任务流动情况 |
| 长期工作量稳定且超过容量 | 评估增员、外部支持或长期能力建设 | 持续要求团队加班 | 产出质量、引入成本、培训时间和稳定性 |
| 需求方向仍不确定 | 用小规模验证换取信息,再决定是否扩投 | 提前锁定大规模资源承诺 | 关键假设验证速度与后续投入决策质量 |
九、指标与图表:看变化,不做漂亮但无用的仪表盘
1. 建议关注的指标组合
资源计划不需要追求指标数量。一个可用的组合通常包括计划负载率、计划偏差、支持工作占比、关键角色超载时长、在制品数量和计划变更次数。它们分别帮助判断容量压力、估算质量、非计划工作影响、技能瓶颈、并行程度和承诺稳定性。
指标必须配合口径说明。例如“计划偏差”可以定义为实际投入与估算区间的差异;“支持工作占比”要说明统计对象和周期;“关键角色超载时长”要说明是计划超载还是实际超时。定义不一致时,跨团队比较只会制造误导。
2. 别用个人利用率排行榜管理产品团队
个人利用率排行榜容易产生反作用:成员会倾向于把每项工作都登记为满负荷,拒绝帮助他人,或把不确定工作拆成大量可计量任务。它还会诱导管理者追求个人忙碌,而非团队完成有价值的结果。
如果必须检查个人负载,应将其用作识别风险的诊断信息,而不是绩效评价的直接依据。团队可以讨论谁长期承担紧急支持、谁被多个项目打断、哪些知识集中在一个人身上,但不应将高负载简单等同于高贡献。
3. 用趋势与分布解释风险,而非只看单个周期

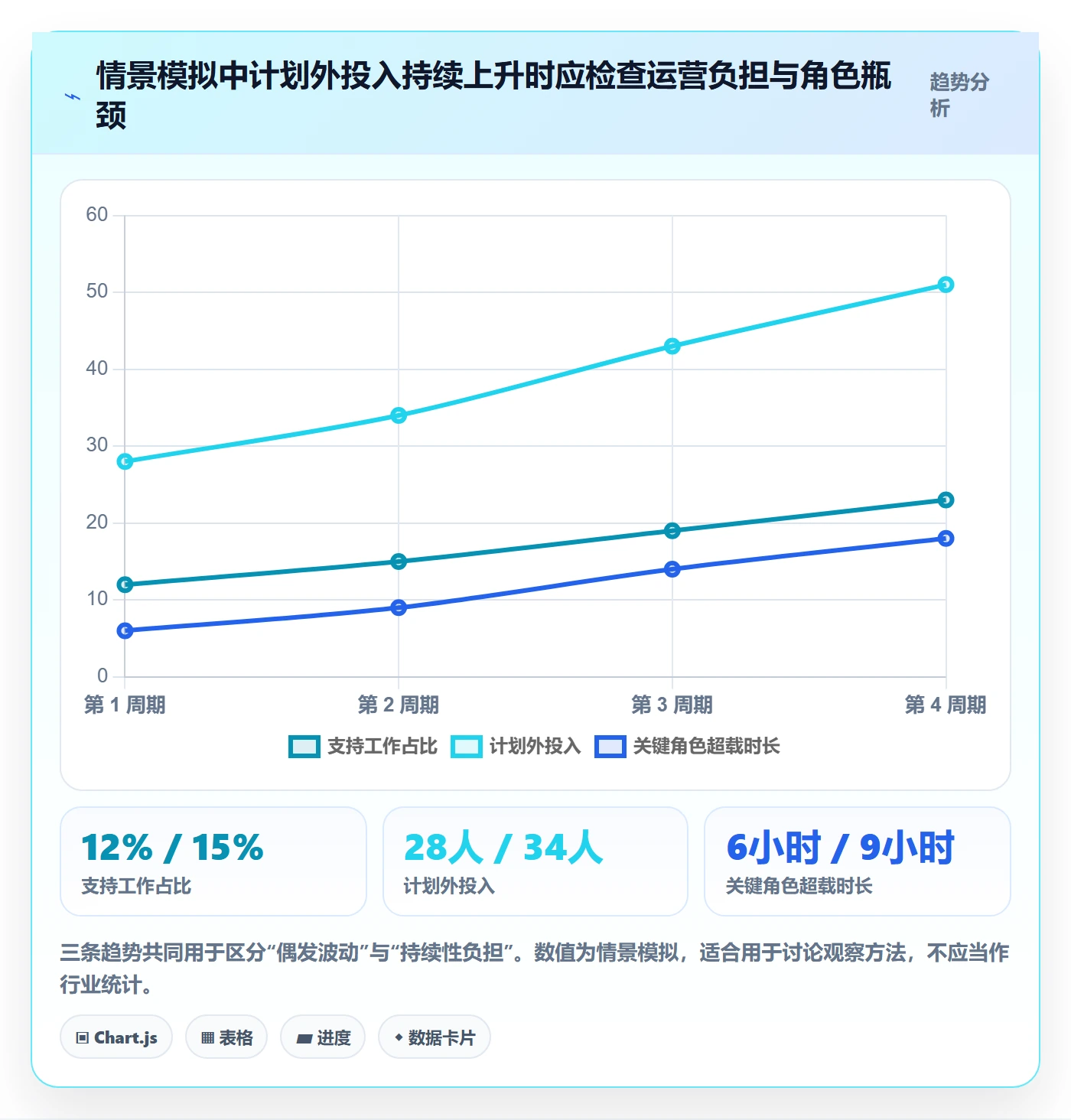

一个周期的偏差可能来自偶发事件。连续多个周期的变化更有助于识别系统性问题。比如支持投入持续增长,可能说明产品质量或客户支持机制需要改进;某个角色持续超载,可能说明项目组合与技能配置不匹配;估算区间反复被突破,则应重新审视拆分方式和需求澄清质量。
下图为情景模拟数据,示范连续周期中支持工作、计划外投入和关键角色超载的变化。它不是行业基准,团队应以自身周期记录建立趋势。

十、落地中的取舍:精度、透明度与管理成本如何平衡
1. 工时精度越高,维护成本也越高
精确到小时的预测看起来更科学,但如果估算依据不稳定、需求经常变化,细粒度数字很快就会过期。团队需要为每个任务投入时间维护数据,产品经理还要花时间解释偏差。应先确认这个精度能否改变决策,再决定是否值得采集。
对于高风险、强依赖、成本较高的工作,可以提高估算与跟踪精度;对于远期探索和低风险小改进,可以用区间、容量预留或相对估算。精度应随决策价值变化,而不是随表格字段变化。
2. 透明度要保护协作,不要变成个人监控
资源计划公开的目的是让团队知道承诺、依赖和冲突,而不是让每个人暴露所有活动细节。对跨团队管理者,公开共享工作项状态、角色需求和时间窗口通常已经足够;不必把每个成员的日常日历变成考核材料。
如果成员担心透明信息被用来惩罚,数据质量会迅速下降。团队需要明确:负载数据用于计划、风险管理和能力建设,不用于把每个人的忙碌程度排成名次。管理者也要兑现这一原则。
3. 预留容量要可解释、可校准
缓冲不是随意增加的“安全垫”,也不是为了让计划看起来保守。它应当有对应来源:历史支持投入、缺陷处理、依赖等待、协作会议或估算不确定性。不同来源最好分开记录,因为对应的改善动作不同。
如果缓冲长期用不完,可以检查是否预留过多;如果持续被突发工作消耗,则要提升预留、改善工作来源或调整承诺规模。团队应避免用一个永久固定比例代替周期复盘。
4. 工具标准化与团队自主性需要并存
大型组织需要统一指标和数据结构,但每个团队的工作类型、支持强度和估算成熟度并不相同。标准化适合统一字段、状态、优先级定义和汇总口径;团队自主性则体现在局部流程、周期长度和估算方法上。
若所有团队都被迫采用同一种人时模型,数据可能形式统一、实际含义却不一致。更稳妥的做法是统一“定义与边界”,允许团队在受控范围内选择合适的度量方法,并清楚标注转换规则。

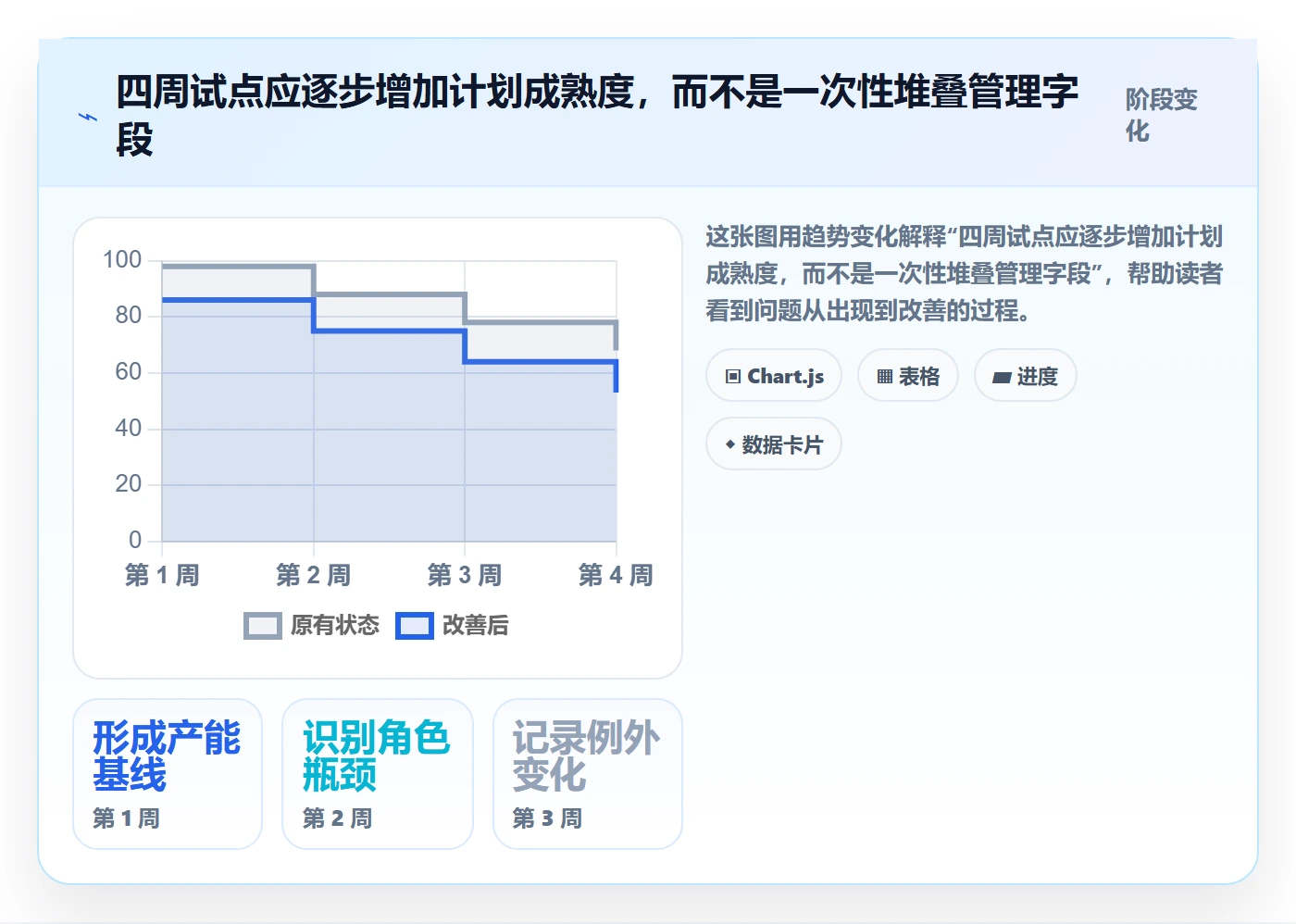

十一、产品经理可以马上执行的四周行动计划
1. 第一周:建立现状基线
先选一个团队或一个产品线,不要一开始覆盖整个组织。整理近期计划、休假、固定职责、支持工作和关键依赖,确认团队实际使用的工作量口径。暂时不要急着把所有任务改造成统一模板,先找出最常见的计划盲点。
在这周结束时,至少回答三个问题:现有计划的分母是什么?哪些工作没有进入计划?哪个角色或技能最容易成为瓶颈?如果这些问题都答不出来,说明第一阶段目标应是提高可见性,而不是追求自动化。
2. 第二周:按角色和时间窗口重排承诺
将近期任务按角色与周次展开,标记估算信心、依赖和范围可变性。先看关键岗位是否超载,再看团队总量。对超过计划容量的部分,准备至少两个可执行方案,例如缩小范围、延后低价值工作或调整顺序。
召开一次短的承诺评审,确保需求方参与资源取舍。会议结束后,更新工作项与变更理由,不要让计划结论只存在于会议纪要里。
3. 第三周:跟踪例外与决策响应
执行期间不要要求成员频繁报工时,而是记录真正影响计划的事件:突发支持、关键依赖延迟、范围变化、角色冲突和返工。每个事件都要说明是否需要改变范围、日期或资源安排。
如果没有发生异常,也不要为了填数据创造无意义的记录。资源计划的目的是发现需要管理的情况,而不是证明系统每天都有人操作。
4. 第四周:复盘偏差并决定下一轮投入
把周期实际投入与计划区间对照,分类记录偏差来源。判断哪些差异是偶发、哪些是重复问题;再决定下一轮是否调整支持预留、角色分工、并行项目数或估算方式。
如果团队跨职能协作复杂、计划反复失真,且人工维护成本已经明显影响工作,可以启动工具试点。试点前先确定要改善的指标和流程,不要只以“上线完成”作为验收标准。

十二、结尾:真正的资源计划,是让取舍提前发生
1. 把“谁还有空”改成“什么承诺值得占用容量”
资源负载管理常被误解为给人分活、算利用率。我的判断是,它首先是一种产品决策机制:当需求、时间和能力不匹配时,团队能否提前看见差距,并公开选择范围、顺序、日期或投入方式。
因此,产品经理不必追求每个成员都被排满,也不必追求远期计划精确到小时。更重要的是让计划的依据可追溯、关键角色可见、变化有记录、超载有处理路径。一个留有合理余量、能解释为什么承诺这些工作的计划,通常比一张满载却无法应对变化的排期更可靠。
2. 下一步从一个真实周期开始
你可以先选一个最近的迭代或月度周期,核对名义容量与有效产能的差异,再按关键角色和时间窗口检查一次负载。把没有进入计划的支持工作补上,把超载项带到承诺会上做范围或顺序取舍。
周期结束后,记录计划与实际的差异,并区分偶发事件和重复瓶颈。若数据表明问题在工作流、依赖或跨团队优先级,就先改机制;若需求长期稳定高于能力,再评估增员或工具支持。先让取舍可见,再让产能可预测,最后才谈把资源排得更满。
常见问题解答(FAQ)
1. 人力资源计划中的资源负载应该怎么算?
我在排季度计划时,发现团队每个人名义上都有 20 个工作日,但会议、值班和临时支持一扣,真正能用于项目的时间少很多。资源负载到底该按工时、任务数还是人数算,才能避免计划看起来排满、执行时却不断延期?
优先按可用工时计算,不要只数任务或人数。一个可操作的口径是:资源负载率=某人在某周期内承诺的任务工时÷该周期可投入项目的工时×100%。例如,一名产品经理一个月有 20 个工作日,预留 4 天用于会议、沟通和突发事项,计划可用工时为 16 天;若已承诺的任务合计 14 天,负载率就是 87.5%。
建议同时记录角色和技能,因为两个都显示 80% 的人,未必能互相替代。计划阶段可把 80%,85% 作为常见的预警参考,而不是硬性目标;新团队或需求波动大的项目应留更多缓冲。
2. 产品经理如何把资源负载分析落到实际计划里?
我负责把季度目标拆成需求、评审和交付任务,但研发、测试的排期经常在最后一刻才暴露冲突。想知道产品经理具体应该先收集什么信息、怎么排优先级,才能让资源计划不是一张填完就失效的表?
先把目标拆成可估算的工作包,再逐项补齐负责人、角色、预计工时、开始与结束时间、依赖关系和优先级。随后按周汇总每个角色的需求工时,并与实际可投入工时对照;发现超载时,先确认是否有重复估算或未计入的固定工作,再依次讨论延期、缩小范围、调整顺序或增加资源。
比如某两周测试需求为 48 小时,而两名测试人员扣除例会后合计只有 56 小时可用,账面负载率约为 86%;如果其中一人还要值班,就应重新核算,而不是直接认定排期安全。产品经理应推动业务负责人明确取舍,不能把资源冲突默默转化成团队加班。
3. 资源负载率达到多少算超载?预留多少缓冲比较合理?
我以前把团队排到接近 100%,觉得这样利用率高,结果一个需求变更就把后面几周全挤乱了。负载率有没有通用红线?缓冲时间应该按固定比例留,还是根据项目情况调整?
没有适用于所有团队的单一红线,关键是区分“可承诺工时”和“理论工时”。对依赖多、需求频繁变化的产品团队,可先用每人每周 70%,85% 的计划负载做试运行;剩余时间用于评审、协作和突发事项,再根据连续 4,6 周的实际偏差调整。若计划负载低于 70%,不一定代表效率差,也可能是工时估算偏保守;
若长期超过 90%,且任务经常延期或切换,则应视为风险信号。判断时同时看逾期任务数、临时插单工时和计划偏差,避免只盯一个百分比。缓冲不应被提前塞满,只有在风险兑现或新优先级确认后才重新分配。
4. 多个项目争抢同一名关键人员时,产品经理应该怎么决策?
我遇到过同一位架构师同时被两个项目列为关键依赖,双方都说自己的需求更紧急,排期表上也都写了他的名字。除了让负责人协调,产品经理能用什么依据做取舍,并减少这种冲突再次发生?
先把冲突从“谁先提出需求”转成可比较的决策信息:每项任务的业务价值、最晚完成时间、延期影响、依赖人数、预计工时,以及是否存在替代方案。然后确认关键人员的真实可用时间,避免多个项目重复占用同一时段;
例如两项工作各需 16 小时,而该人员本周仅有 24 小时可投入,就必须明确一项延期、拆分交付或由具备相同技能的人接手部分工作。若没有可靠替代者,应由项目组合负责人或业务决策者确定优先级,产品经理记录决定、影响和复核日期。
复盘时把重复占用和技能单点依赖列为计划风险,并提前培养备份,而不是把冲突留到执行周再解决。
核心关键词
文章包含AI辅助创作:人力资源计划如何做好资源负载?产品经理落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/539366
读者评论
我们团队以前按名义工时排期,临近迭代才发现支持工作占了不少时间。把轮值和评审单独预留后,计划没那么满,但延期原因更容易说清楚。
按角色看负载这点挺实用。团队总人时够,不代表关键技能有人可用。不过技能标签需要定期维护,否则视图也可能给人一种准确的错觉。
文中提到用历史数据校准缓冲,我觉得比直接套固定比例靠谱。想了解小团队数据量有限时,怎么区分偶发中断和长期支持负担?
