人员投入最佳实践:产品经理人力资源计划协同管理,常见问题

人员投入计划最容易失真的时刻,往往不是项目启动时,而是项目经理把“计划投入 4 人”写进表格之后:产品经理以为这 4 人各有一半时间,研发负责人却按全职理解;设计师同时支持三个项目,测试资源要等版本冻结后才能确认;到了迭代中段,关键人员被临时借调,原定的上线日期却没有变化。人员计划看起来齐全,实际却没有回答最重要的问题:谁在什么时间、以多少可用产能、承担哪些交付责任?

我在梳理产品团队的人力计划时,通常不先问“这个项目需要几个人”,而是先拆出关键工作、可用工时、依赖关系和变更规则。本文中的人数、工时与成本案例均为情景模拟,用于演示计算方法,不代表行业统计或任何企业的实际业绩。对中大型企业和 100 人以上组织,像 PingCode 这样的项目管理平台可以作为计划、任务与进度协同的承载工具;但工具不能替代资源决策,真正决定计划是否可信的,是组织是否统一了“可用人力”的口径。

一、先讲核心结论:计划的是可用产能,不是名义人数

1. 人数不是产能,空闲也不等于可投入

“项目需要 5 人”是一句容易引起误解的话。它可能表示 5 个全职人员,也可能表示 5 个角色各投入 20%,还可能只是 5 个名字出现在计划表上。只有把人员投入转换为时间区间、角色责任和可用工时,计划才具备执行意义。

我建议把人员计划的基本单位定义为“角色 × 周期 × 可用工时”,必要时再细化到具体人员。例如,产品经理每周投入 12 小时、持续 8 周;后端工程师每周投入 30 小时、持续 6 周;测试工程师从第 5 周开始每周投入 24 小时。这样的描述才可以与工作量、排期和依赖关系核对。

名义工时还需要扣除会议、值班、支持、休假、培训以及其他项目占用。假设一个人每周理论工作时间为 40 小时,但固定会议和团队事务占 8 小时,值班与线上支持平均占 4 小时,计划上就不能把 40 小时全部当成项目产能。更不能因为某人日历上没有会议,就直接把他当成可随时调动的资源。

2. 资源计划要同时回答四个问题

  • 需要谁:按角色、技能和责任拆分,而不是只列总人数。
  • 何时需要:标出投入开始时间、结束时间、峰值周和关键节点。
  • 实际能投入多少:扣除固定事务、其他项目、休假与风险缓冲后的可用产能。
  • 变化后怎么办:明确谁有权调整优先级、资源冲突如何升级、范围和日期怎样联动。

这四个问题缺一项,表格仍可能很整齐,却无法用于决策。尤其是变化规则:资源计划不是一次性审批材料,而是一种持续更新的承诺。人员被调走、需求增加或依赖延期时,必须有人有权限决定“改范围、改日期、补资源”中的哪一项。

3. 计划质量看可兑现性,不看表格精细度

我更看重计划是否能在实际协作中被验证,而不是是否拆到了每天。对需求仍在探索阶段的产品,按日分配人力通常制造虚假精度;对有明确交付窗口、跨团队依赖和固定发布节奏的工作,按周核算产能更有操作性。资源计划的精细程度应与需求确定性匹配。

一个可用的计划至少能够做到:关键角色没有长期超配;工作量与产能之间的差额可见;关键任务有人负责;发生资源变更时能够识别受影响的里程碑。计划的目的不是证明资源充足,而是尽早暴露资源不足会造成什么后果。

计划表达 能回答的问题 主要缺口
项目投入 5 人 大致的人员规模 不清楚角色、投入比例、时间和冲突
产品 0.5 人、研发 3 人、测试 1 人 有哪些角色及大致比例 未必能看出峰值周和具体可用时间
按角色列出周产能、工作量、依赖与变更规则 能否按期交付、哪里需要决策 需要持续维护并由相关负责人确认

人员投入最佳实践:产品经理人力资源计划协同管理,常见问题

二、背景和真实场景:产品经理为什么总在协调“看不见的人力”

1. 产品经理负责整合计划,却未必拥有资源调度权

产品经理通常要对需求范围、用户价值和产品节奏负责,却不一定直接管理研发、设计、测试人员。资源归属可能分散在职能部门、业务线、项目组或区域团队中。于是产品经理面对的并非单纯的排期问题,而是多个负责人之间的优先级协商。

在这种组织结构里,产品经理常常能提出需求,却不能确认某位工程师何时可投入;能看到迭代计划,却看不到该工程师在其他项目上的承诺;能解释业务紧急性,却不能独自决定其他项目延期。若计划只由产品经理单方面维护,数字可能看起来完整,承诺却没有资源负责人的确认。

因此,人员投入计划不能被理解为产品经理自己填的一张表。它应该是产品、研发、设计、测试及资源负责人共同确认的协作基线。产品经理负责讲清楚工作价值和优先级,团队负责人负责评估实现路径与产能,资源管理者负责协调冲突,项目负责人则维护计划变化及其影响。

2. 多项目共享人员,冲突通常晚于需求出现

一个常见场景是:同一位后端工程师同时支持产品改版、技术债治理和线上故障处理。每个项目都按照“只占一点时间”估算,单独看似乎合理,加总后却超过了他的可用工时。问题往往不是任何一个项目做错了估算,而是组织没有一个地方汇总这个人的全部承诺。

共享资源特别容易产生“计划上都有人、执行时没人”的错觉。不同团队分别看到局部排期,却没有看到同一人员在同一周的总负荷。等到任务延期,团队才发现所谓的资源富余只是信息分散造成的假象。

我会先汇总共享角色的周负荷,再讨论项目优先级,而不是让每个项目分别争取一个看似很小的投入比例。因为 20% 加 30% 加 40% 并不自动等于可执行的 90%;切换成本、任务连续性和紧急支持都可能让有效产能低于简单相加的结果。

3. 需求变更会同时改变工作量与技能结构

产品需求增加并不总是平均增加所有角色的工作量。一个新支付方式可能显著增加后端、测试和合规评审投入,却几乎不改变视觉设计投入;一次复杂流程改版则可能先增加产品梳理与设计验证工作,研发投入要到方案确认后才上升。

如果团队只维护项目总人天,往往看不到这种结构变化。总量可能只增加 10%,但关键测试角色的工作量可能增加 40%;总人数看似够用,瓶颈角色却被多个项目同时占满。因此,资源计划的基本分析对象应是角色和时间段,而不只是项目总量。

4. 工具负责让状态可见,不能替代组织协议

在 100 人以上、跨团队协作较多的组织中,人员计划常分散在需求文档、电子表格、迭代任务、会议纪要和部门排班中。像 PingCode 这样的项目管理平台,可以帮助团队把需求、任务、负责人、迭代和进度关联起来,减少信息在多份文件之间反复抄写的成本。

但若组织没有规定谁确认资源、谁处理冲突、哪些数据需要更新,平台只会更快地呈现不一致。工具可以支持计划和任务协同,不能自动判定哪项业务优先,也无法替管理者承担取舍责任。先统一工作规则,再配置流程和字段;否则只是把旧的混乱搬进新界面。

人员投入最佳实践:产品经理人力资源计划协同管理,常见问题

三、常见误区:看起来合理的计划为什么仍然失效

1. 把“在团队里”当成“能投入”

员工属于某个团队,不代表他在某段时间可供某个项目使用。人员可能处于休假、轮岗、值班、培训、关键维护期,或已经承诺了其他项目。用组织架构名单代替可用性确认,通常会导致计划在启动时就埋下缺口。

我会要求计划至少标明确认状态:待评估、已确认、有条件确认或存在冲突。“有条件确认”也有价值,但条件必须写清楚,例如“需在某日期前完成线上故障收敛”或“依赖架构评审通过”。没有条件描述的“应该没问题”,不能视为资源承诺。

2. 把一个人填成 100%,就以为没有风险

将某位员工 100% 分配给项目,不能自动证明他每周有 40 小时可用于该项目。团队例会、代码评审、线上支持和部门事务仍然存在;同时,全量投入会降低应对突发问题的空间。如果人员计划没有留出应急余量,任何意外都会直接侵蚀交付时间。

另一方面,长期把关键人员安排在 100% 以上,常常通过加班和延期隐藏资源不足。短期突击可能在特定里程碑前有用,但如果连续数周依赖超负荷,计划就把个人承受能力当成了产能。管理者需要区分短期峰值与可持续负荷,并将前者作为明确例外而不是默认基线。

3. 用项目总人天掩盖角色瓶颈

假设一个项目估算为 80 人天,看起来 4 人工作 4 周就能完成。这个推算只有在工作可并行、人员技能匹配、依赖充分解耦时才接近成立。若其中 30 人天集中在一名具备特定权限的架构师身上,或者测试只能在接口稳定后开始,总量相同也不代表日期相同。

资源计划要看负荷曲线,而不是只看总量。某角色在某两周的峰值需求超过产能,即使项目总人天充足,也可能造成关键路径延迟。把人员平均分配给每周,看起来平滑,却会掩盖真正的瓶颈。

4. 以“需求尚未明确”为理由不做计划

需求不确定,不等于完全无法计划。可以把工作划分为已确认范围、探索性工作和待决策事项,分别给出估算区间与投入上限。产品探索阶段更适合安排短周期验证资源,而不是提前承诺完整交付团队。

例如,尚未验证的功能可以先安排产品经理、设计师和一名工程师进行两周的技术与用户验证。验证后再决定是否进入完整研发。这样做不是降低计划要求,而是把不确定性显性化,并为下一次资源决策设置边界。

5. 把资源冲突交给个人自行协调

当两位负责人同时要求同一名工程师“先帮一下”,让工程师自己选择通常是不公平的。工程师可能按最近的催促处理,而不是按组织优先级处理;产品经理则可能误以为资源已经确认。真正的冲突属于管理决策,应由有权限的负责人确定优先顺序。

团队可以让执行者提供影响评估,但不能把最终取舍外包给执行者。若资源负责人迟迟不作决定,项目负责人应把冲突呈现为明确选项:保留范围则日期后移;保留日期则减少范围;两者都保留则需要新增或调换资源。每个选项都应标出代价。

6. 只在项目启动时定一次人力计划

项目启动时的估算是基于当时信息的预测,不是永久有效的保证。需求变化、技术发现、线上事故、人员调动和依赖延期都会改变实际投入。计划若不更新,管理者看到的只是历史版本,团队却仍被要求按旧承诺交付。

不过,频繁更新每个工时字段也会造成维护负担。对多数团队,按周滚动查看未来 4 至 8 周的角色负荷、按月重估较远期资源,是更实用的节奏。重大范围变化或关键人员变动则应触发即时重排,而不是等到例会。

误区 表面表现 更有效的检查方式
只看人数 项目有足够多的名字 核对角色、周产能和其他项目占用
只看总人天 总工作量似乎可控 检查角色峰值、依赖和关键路径
只在启动时确认 有一份已审批计划 建立滚动更新和变更触发条件
让执行者自行择优先级 冲突暂时没有升级 由资源负责人或治理机制做明确取舍

人员投入最佳实践:产品经理人力资源计划协同管理,常见问题

四、专业判断逻辑:从需求清单推导可执行的人力计划

1. 先定义交付范围和计划边界

做人员计划前,我会先明确这次计划覆盖什么:一个产品版本、一次市场活动、一个季度路线图,还是跨团队的专项项目。不同边界对应不同的时间精度和决策层级。若把日常维护、突发支持和产品建设混在一起,团队很难判断项目投入到底被什么消耗。

随后把工作分成三类:已确认交付、必要支撑工作和待决策事项。已确认交付进入基线;支撑工作要估算其固定占用;待决策事项则注明触发条件和资源上限。这样既避免漏掉隐性工作,也避免把所有可能做的内容都当成已承诺范围。

2. 用工作分解结构识别角色,而非从组织名单倒推工作

从“我们有哪些人”开始排,容易让团队把现有人员强行匹配到项目上。更稳妥的顺序是先从交付物拆出工作,再推导需要的技能和角色。例如,一个后台功能可能包含需求澄清、交互设计、接口设计、开发、代码评审、测试、数据迁移、发布验证和运营支持。

每个工作包应至少有负责人、估算范围、前置条件、计划时间和验收标准。工作包不必拆到每个小时,但需要小到可以由责任人评估。若工作还无法估算,标记为“待发现”或“待验证”,不要为了让表格完整而填入看似精确的数字。

3. 计算净可用产能,并区分固定占用与随机风险

一个简单的角色产能核算方式是:计划周期内的理论工时,减去已知固定占用、休假和其他项目承诺,再扣除与不确定性相匹配的缓冲。缓冲不应对所有团队一刀切。稳定维护团队与高不确定性创新项目的风险结构不同,前者可依据历史支持负荷估算,后者需要结合探索工作和外部依赖设置余量。

我通常把已知占用和不确定性缓冲分开记录。会议、值班、已批准的其他项目属于可识别占用;突发故障、方案返工和依赖等待属于风险。把两者都塞进一个折扣比例,会让团队无法解释产能为何减少,也无法判断后续要改进的是流程还是估算。

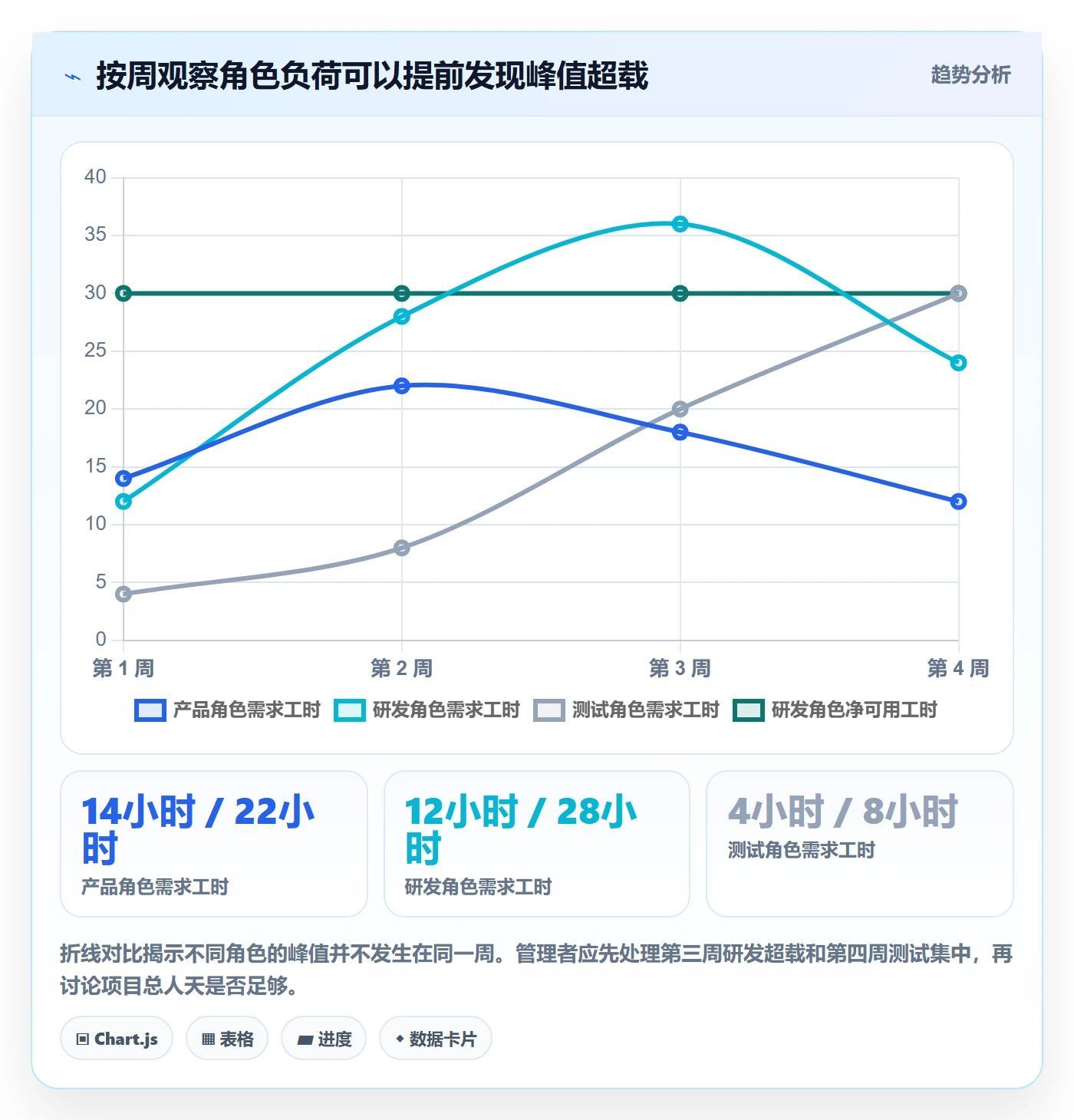

4. 按周查看负荷曲线,重点检查峰值和关键路径

角色总人天只能说明总需求,周负荷曲线才能显示什么时候会缺人。将每个工作包放入计划时间段后,逐周比较需求工时与净可用工时。出现超载时,不要先用平均值稀释,而要找出具体是哪一周、哪个角色、哪项工作造成峰值。

接着检查任务依赖。例如,测试需要等接口稳定,数据迁移需要等字段冻结,合规评审需要在上线前完成。关键工作即使只占少量工时,也可能卡住整条路径。排期应为这些约束留出可识别的时间,而不是把所有角色的工时简单相加后推算发布日期。

5. 把资源承诺分成确认等级

资源计划中可以使用清晰的确认等级,避免把意向误当作承诺。比如“待评估”表示尚未由资源负责人核对;“有条件确认”表示资源可用但依赖某个条件;“已确认”表示人员、投入时间和责任范围均已同意;“存在冲突”表示当前计划超出可用产能或与其他承诺冲突。

确认等级应配合责任人和确认日期。一个月前的“已确认”不一定仍然有效,尤其在跨项目组织中。计划记录应能回答:谁确认了这项投入、基于什么条件、何时需要再次复核。

6. 设立变更触发器,而不是等到延期后复盘

建议预先规定哪些变化需要重新评估人力计划。比如需求范围增加超过约定比例、关键人员离岗或被调配、外部依赖延期超过一个周期、实际工作量连续两周显著高于估算、关键角色负荷超出上限。具体阈值由团队结合历史数据设定,不应把示意阈值误当成行业标准。

触发器的价值在于把“感觉快来不及了”转成可执行信号。信号出现后,负责人应评估影响范围、交付日期和资源选项,并留下决策记录。这样,团队能区分估算偏差、需求变更和资源被重新分配,避免所有延期最终都被归结为“执行不到位”。

人员投入最佳实践:产品经理人力资源计划协同管理,常见问题

五、案例与数据观察:一个跨团队产品版本如何重排人员投入

1. 案例设定:不是缺总人数,而是角色和时间错位

下面以一个虚构的企业内部产品版本为例。团队计划在 8 周内交付一组权限管理与审计能力,涉及产品、设计、前端、后端、测试和安全评审。初版计划写着“研发 4 人、产品 1 人、测试 1 人”,但这个数字没有说明研发人员是否全程投入,也没有覆盖安全评审和线上支持。

进一步拆解后发现,产品经理同时负责两个版本,平均可投入每周 12 小时;设计师在前两周投入较多,后续主要处理细节;后端工程师是共享资源,第 3 至第 5 周还要承担线上支持;测试人员则只有在接口稳定后才确认投入。团队真正的问题不是总人数一定不足,而是关键角色的供给时间与工作需求峰值没有对齐。

2. 先把估算从单点改成角色区间

团队把主要工作拆为需求澄清、权限模型设计、前端实现、后端接口、审计数据验证、回归测试和发布准备。由于权限模型仍有少量决策未完成,产品与技术负责人没有将其写成一个精确人天,而是给出区间,并标注复核节点。

以下数值均为情景模拟,目的是展示估算如何转化为资源讨论。区间下限代表路径顺利、依赖按时的情形;上限代表需要额外澄清或返工的情形。团队不能把区间中点自动当成承诺,而应讨论哪类风险可能把工作推向上限。

角色 估算工作量 主要峰值 计划动作
产品经理 52-68 小时 第 1-2 周需求与规则确认 提前锁定评审时间,减少临时反复确认
设计师 28-40 小时 第 1-3 周权限流程与异常状态 将关键流程原型先交付,细节迭代并行处理
前端工程师 72-96 小时 第 3-5 周页面和权限交互实现 尽早确认接口契约,避免等待后端完成后才启动
后端工程师 96-128 小时 第 2-5 周权限模型与审计接口 对共享支持时段设置保护窗口,并准备备用评审人
测试工程师 48-72 小时 第 5-7 周权限组合与回归验证 从需求阶段参与风险分析,正式测试按接口稳定度推进
安全评审 12-20 小时 第 6-7 周上线前评审 提前预订评审窗口,避免把安全检查压到发布当天

3. 发现资源冲突后,不把所有工作都加班解决

初步排期显示,第 3 周后端需求超过该人员净可用产能。团队评估了三种处理方式:第一,延后非关键审计查询功能;第二,增加一位熟悉相关服务的后端工程师参与代码评审和部分接口实现;第三,保持范围和日期不变,依赖持续加班。第三种方式短期看最省沟通,却把风险转移给个人,也没有解决测试窗口被压缩的问题。

最终的模拟决策是先锁定权限核心流程和审计必需字段,将低频查询筛选放入后续迭代;同时安排备用工程师处理可拆分的接口工作,并让测试人员提前参与测试用例设计。这个选择没有让工作量消失,而是把它从单一瓶颈人员身上分散,并降低最后阶段集中返工的风险。

4. 用偏差记录改善下一轮估算,而不是追责个人

计划执行时,团队每周记录估算工时、实际投入和原因分类:需求变化、技术发现、外部等待、线上支持或返工。这个记录不是为了要求每个人精确填报每小时,而是为了识别系统性偏差。例如,如果后端任务连续几个版本都低估,可能需要检查估算方法、代码历史负担和评审等待,而不是简单要求工程师“下次估准一点”。

在模拟复盘中,团队发现两项差异:接口联调等待比预期多了约 16 小时,线上支持占用了后端计划产能约 12 小时。这些数字说明,实际偏差不只来自开发速度,也来自依赖和非项目工作。下一轮计划可通过提前冻结接口契约、预留支持窗口来改善,而不是单纯增加开发人数。

人员投入最佳实践:产品经理人力资源计划协同管理,常见问题

六、不同情况下的行动建议:让计划适配组织成熟度

1. 小团队或单一项目:先用轻量表格建立统一口径

如果团队人数少、项目数量有限,不必一开始就搭建复杂的资源流程。先用一张共享表记录角色、姓名、每周可投入工时、已知占用、任务和确认状态即可。关键是团队所有人使用同一口径,并在固定节奏中更新。

小团队的重点是避免“口头答应、无人记录”。每周一次短会,核对未来两周的关键角色负荷和阻塞项,通常比维护大量细碎工时字段更有效。若项目范围稳定,按周估算;若工作以探索为主,则用短周期验证任务和投入上限管理。

2. 多项目共享人员:建立跨项目负荷视图

当人员被多个项目共享时,单项目计划已经不够。至少要有一个跨项目视图,能按人员或角色汇总同一时间段的所有承诺,并标记固定支持、维护和管理事务。否则每个项目都可能认为自己只占用少量资源,合计却超过团队产能。

跨项目组织应明确资源冲突的裁决人和升级时限。冲突一旦暴露,就由业务或资源负责人决定优先级,而不是让团队各自继续排期。若多个项目都被认定为最高优先级,说明优先级机制失效,管理层必须进一步确定业务价值、时间窗口和延期代价。

3. 需求高不确定:先买信息,不要一次性买满产能

产品方向尚未验证时,提前锁定完整研发团队可能造成资源浪费,也可能让团队为了证明投入合理而扩大范围。更好的做法通常是先配置小规模跨职能团队,在限定周期内完成用户验证、技术验证或风险评估,再按证据决定扩大投入。

需要注意,探索阶段并不意味着没有计划。计划应明确验证假设、完成标准、投入上限和继续或停止的决策日期。若验证后发现用户需求不成立,及时释放资源也是计划成功的一部分,而非项目失败。

4. 发布日期固定:优先管理范围与关键路径

当发布日期受合同、法规或市场窗口约束时,资源管理不能只说“按原范围尽力完成”。团队应把范围分为必须交付、可降级交付和可后续迭代,并明确关键路径上的角色需求。固定日期下,范围和质量仍需要保护,不能把加班当作唯一调节阀。

若关键角色供给不足,可评估新增资源是否来得及形成有效产能。临近发布时临时增加人员,可能需要培训、代码熟悉和评审支持,短期产能不一定高于管理成本。应优先判断工作是否可拆分、是否有成熟模块可交接、是否能并行验证,而不是只按新增人数推算进度。

5. 项目组合复杂:采用治理视图,不把所有细节塞给一线

中大型组织通常需要多个视角:一线团队看任务与迭代,项目负责人看里程碑与角色负荷,部门负责人看跨项目资源冲突,管理层看关键能力缺口和业务优先级。所有人看同一张巨型表格既难维护,也会让决策信息被细节淹没。

在这类场景下,像 PingCode 这样的项目管理平台可用于连接需求、任务、负责人、迭代与进度信息,帮助不同层级在同一协作链路中查看相关状态。具体是否适用,应结合组织流程、权限要求、系统集成、报表口径和维护成本评估。不要因为平台有资源视图就默认它能解决资源争议;争议仍要由组织的治理机制处理。

6. 计划偏差频繁:先查偏差来源,再增加缓冲

如果多个周期都出现“实际投入明显超过计划”,不要只把缓冲比例一再调高。先把偏差按原因分类:需求变更、估算方法、任务切换、依赖等待、缺陷返工、临时支持或人员能力匹配。不同原因对应不同措施,统一加缓冲会掩盖真正可改善的问题。

例如,若偏差主要来自线上支持,应将支持班次和项目产能分开规划;若来自接口等待,应尽早锁定契约并安排联调;若来自需求反复,应补充决策人和变更门槛。只有无法消除、且有历史数据支持的波动,才适合通过缓冲吸收。

人员投入最佳实践:产品经理人力资源计划协同管理,常见问题

七、如何用平台和流程协同:数据要少而有用

1. 先定义最小数据集

资源协同不等于收集所有人的每分钟去向。对大多数产品团队,最小数据集可以包括:项目与工作包、角色与责任人、计划投入区间、计划时间段、确认状态、依赖和变更记录。若需要做组织层面的负荷分析,再增加实际投入或偏差原因,但要先明确采集目的。

数据越多不一定越可靠。无法持续更新的字段会迅速过期,反而让管理者误以为信息完整。字段设计应从决策问题倒推:如果要识别角色冲突,就记录人员或角色的周期负荷;如果要判断需求变化影响,就保留基线与变更后的范围;如果只为统计而统计,维护成本往往超过收益。

2. 让任务、人员和时间窗口互相连接

单独维护一张人员表,容易与实际任务脱节;单独维护任务看板,又未必能看出共享资源的总体负荷。更有用的协作方式,是让任务有明确负责人和计划周期,并能汇总到迭代、项目或里程碑视图。负责人变化和计划日期变化,也应能追溯。

像 PingCode 这样的项目管理平台可承载产品需求、任务拆解、迭代安排和进度协同,适合需要在多个团队间共享项目状态的组织。落地时应先选择一个跨团队场景试点,验证字段是否能被团队实际维护、报表是否回答资源决策问题,再逐步扩大范围。

3. 设定更新节奏和责任人

每项数据都要有责任人。产品负责人维护范围和优先级;技术负责人更新实现估算、依赖和风险;资源负责人确认人员可用性;项目负责人整理整体计划、偏差和决策。角色可以因组织而异,但不能出现所有人都能改、却没人对准确性负责的局面。

更新节奏应与工作节奏匹配。对于按两周迭代的团队,可以在迭代计划时确认未来两周资源,每周滚动核对未来四至八周的关键角色。重大变更即时更新,远期探索项目则按阶段复核,不必要求所有计划每天刷新。

4. 用指标辅助决策,不把指标变成员工绩效替代物

人员投入数据容易被误用成个人效率排名。工时高并不代表产出高,工时低也不一定意味着贡献少;复杂度、等待、协作和任务类型都会影响结果。资源计划中的数据首先应用于容量、风险和优先级判断,而不是简单比较个人“忙不忙”。

团队可以关注计划偏差、关键角色超载周数、临时插单占比、依赖等待时间、范围变更频率等过程指标。每个指标都要有口径和使用边界。例如,“计划偏差”要说明比较的是估算工作量还是日历周期;“超载”要说明以哪个净产能基线为参照。

5. 管理权限与保密边界

人员计划包含个人投入、组织安排和项目优先级信息,不能默认所有成员都需要看到全部内容。平台配置应遵循最小必要原则:团队成员看到执行所需信息,资源负责人查看跨项目占用,管理层查看适当汇总。涉及个人绩效、薪酬或敏感组织调整的信息,不应混入普通项目排期视图。

跨团队数据共享也要明确用途。若组织收集实际工时,应说明用于产能与流程改进,避免团队把数据理解成隐性监控。信任一旦受损,成员会倾向于填报对自己最安全的数字,最后得到的不是更准确的数据,而是更难识别的偏差。

八、不同取舍:效率、精度和协作成本如何平衡

1. 按人管理与按角色管理

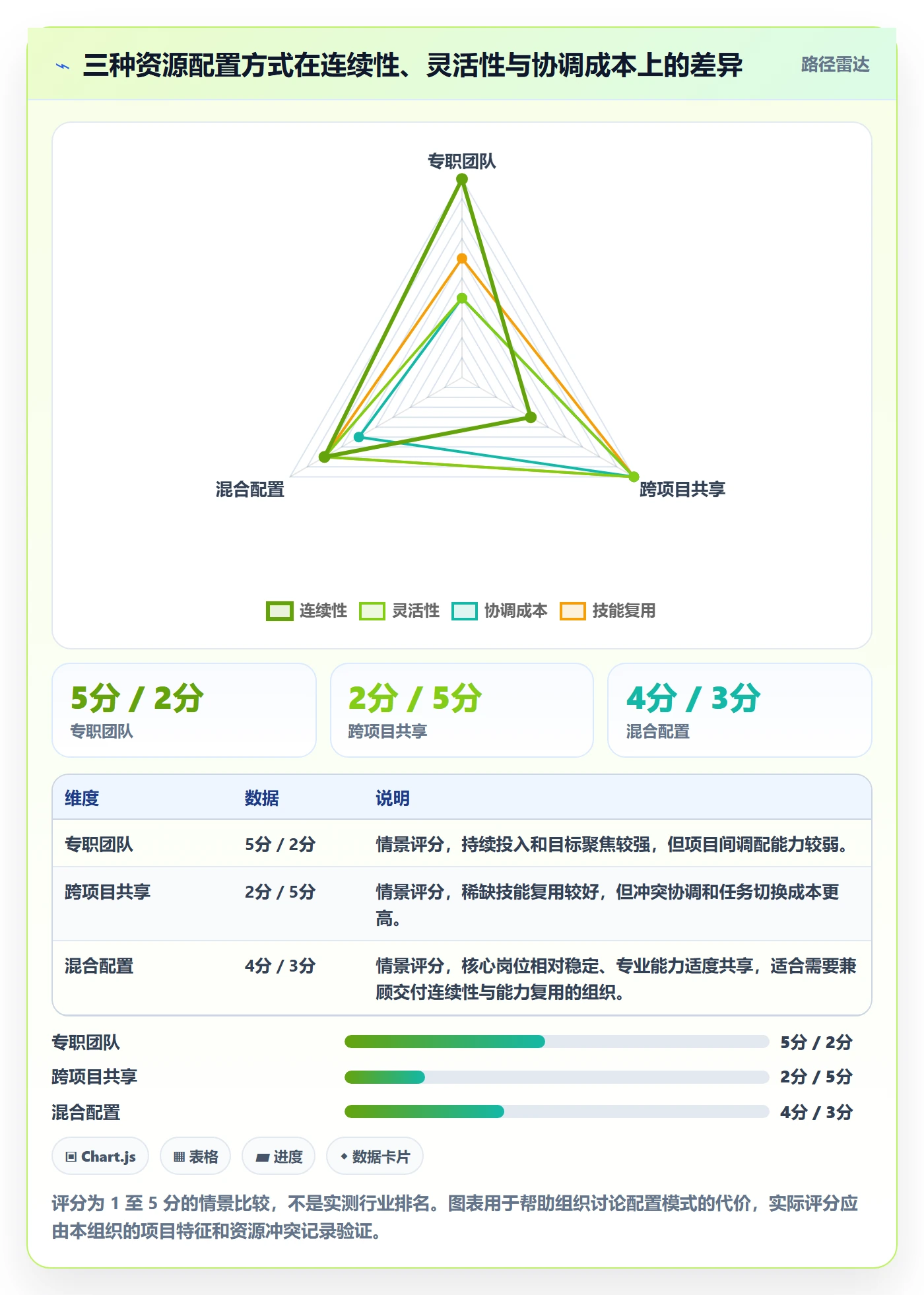

按人管理能看到具体人员的并行任务和休假冲突,适合小团队、明确交付和高共享度场景。但在远期规划中,具体人员尚未确定,按人排到细节可能产生维护负担,也可能被误读成不可调整的个人承诺。

按角色管理更适合路线图和早期估算,例如某阶段需要两名后端工程师、一名测试工程师。它能先暴露技能缺口,但无法确保具体人员可用。实践上可以先按角色规划,进入近期窗口后再落实到人,并让资源负责人确认。

2. 工时精度与计划维护成本

按小时估算看起来精确,适合短周期、任务边界清晰且需要安排值班或发布窗口的工作。对长期、探索性需求,按小时拆分容易消耗大量维护时间,数字精确却不一定真实。按人天或周容量估算更便于中期规划,但需要定期复核区间和偏差。

我通常建议在近期计划中使用周级别的角色负荷,远期计划使用容量区间和风险标记。细节随信息成熟度增加,而不是一开始就把整个季度拆到每天。这样可以避免把计划维护变成额外的项目。

3. 预留缓冲与资源利用率

追求每个人始终满负荷,短期看起来利用率很高,却会让任何突发工作都变成延期。留有缓冲能提高响应能力,但缓冲过大也可能造成资源闲置和决策拖延。关键不是让所有角色采用同一个固定比例,而是看工作波动、故障责任、依赖不确定性和资源替代能力。

对承担线上支持的团队,缓冲应基于历史支持负荷;对依赖外部审批的项目,应为等待和反馈留时间;对高确定性、可并行的重复工作,缓冲可以更精简。缓冲必须解释来源,并在复盘时检验是否合理,而不是成为估算偏差的长期遮羞布。

4. 多项目共享与专职团队

共享资源有利于复用稀缺技能,也能减少长期闲置,但切换成本和优先级冲突更高。专职团队有利于目标聚焦和连续交付,却可能造成能力重复配置或负荷不均。选择哪种模式,应看需求稳定度、技能稀缺性、跨项目依赖和组织规模。

如果某个角色长期成为多个项目的瓶颈,组织可以考虑建立能力池、培养备份、调整项目节奏,或将部分工作标准化。单纯要求同一名专家参加更多会议,不会增加有效产能,反而可能压缩其完成关键工作的连续时间。

取舍维度 偏向高精度的一侧 偏向轻量的一侧 适用判断
资源粒度 落实到具体人员和周 先按角色与阶段估算 临近执行用具体人员,远期规划用角色容量
时间精度 按日或小时安排 按周或阶段安排 发布窗口和排班适合更细,探索工作适合更粗
资源模式 专职团队 跨项目共享 看连续工作需求、技能稀缺性与切换成本
计划缓冲 更高余量以应对波动 更高利用率以减少闲置 依据历史波动和关键角色替代能力设置

人员投入最佳实践:产品经理人力资源计划协同管理,常见问题

九、落地检查清单:从下一次计划会开始改进

1. 计划会前:准备可讨论的信息

  • 明确计划范围、交付目标和不在本次承诺内的事项。
  • 列出工作包、责任角色、前置依赖和估算区间。
  • 收集未来几周的休假、值班、固定支持和其他项目承诺。
  • 标记未确认资源、关键单点角色和待决策范围。
  • 准备至少一个范围、日期或资源的替代方案。

2. 计划会中:把争议转成选项

计划会不应只按顺序汇报每个团队“需要多少人”,而要聚焦冲突和约束。对每个超载角色,确认峰值在哪一周、影响哪些里程碑、能否拆分工作、是否存在替代人员,以及调整范围的业务代价。

如果参与者无法当场确定优先级,会议要记录决策责任人和答复期限。没有明确期限的“会后再协调”往往会让冲突继续留在计划之外,直到执行阶段再以延期形式出现。

3. 计划会后:留下基线、决策与下一次复核点

最终版本应保留计划基线和关键假设,包括资源确认状态、估算区间、依赖条件、风险缓冲和变更规则。后续更新时要能看出哪里发生变化,而不是覆盖旧数字后失去原因记录。

下一次复核不必等到项目结束。团队可以在每周或每个迭代检查关键角色负荷、工作量偏差、依赖等待和范围变化。若数据持续显示同一类问题,就把问题升级为流程或组织能力改进,而不是每次都临时救火。

4. 用四个问题做快速自检

  • 每个关键工作是否有明确负责人和可验证的完成标准?
  • 共享人员的全部项目承诺是否被合并核算?
  • 最忙的那几周,关键角色的需求是否超过净可用产能?
  • 若不能同时保住范围、日期和现有资源,谁负责做取舍?

如果这四个问题无法回答,团队此时最需要的通常不是更复杂的工具,而是补齐数据口径、资源确认机制和决策责任。若已经能够回答,再考虑用项目管理平台减少重复维护、提高跨团队可见性,投入才更可能产生持续收益。

十、结语:人员计划的价值,是让取舍提前发生

我对人员投入计划的核心判断是:它不是一张证明团队“人够不够”的表,而是一套让工作量、可用产能、时间约束和业务优先级彼此对得上的决策机制。人数只能描述规模,角色负荷才能暴露瓶颈;总人天只能描述工作量,周负荷和依赖关系才能说明日期是否可兑现。

产品经理不必独自承担所有资源协调,但需要把问题整理成组织可以决策的形式:哪项工作需要什么角色、何时需要、当前缺口是多少、调整范围或日期会带来什么影响。资源负责人也需要对投入承诺负责,不能让“大家都说可以”代替可验证的计划。

下一步可以从一个正在进行的项目开始:按角色和周汇总未来四周的需求与可用产能,标出共享人员、关键路径和未确认投入;随后召开一次短计划会,只讨论最大的三个冲突,并明确改范围、改日期或补资源的责任人。先让一份计划能够兑现,再扩展到整个项目组合;这比先追求复杂而精美的资源报表更有价值。

常见问题解答(FAQ)

1. 产品经理的人力投入计划应该按什么粒度制定,才能既准确又不增加管理负担?

我以前按“一个产品经理负责一个项目”来估算人力,结果项目一延期,所有人的投入比例都跟着失真。现在我想知道,究竟应该按周、按任务,还是按项目阶段来制定人力计划,才能真正指导排期和资源协调?

建议采用“阶段为主、周为单位、关键任务校准”的三层粒度,而不是一开始就把每个人的时间拆到小时。实际执行中,我通常先把产品经理工作拆成需求发现、方案设计、评审沟通、开发跟进、验收上线五类,再按项目阶段估算每类工作的投入比例。

例如,一个中等复杂度功能在四周周期内,产品经理可能需要投入约80小时,其中需求与方案阶段占35%,评审与协同占20%,开发跟进占25%,验收和上线占20%。我做过一次对比:只按项目总人天估算时,计划偏差约为32%;改为按周跟踪,并单独记录临时需求、会议和返工后,第二个月的偏差降到约14%。

关键原因是产品经理最容易被低估的不是写文档,而是跨团队沟通和需求变更。建议在计划中固定预留15%至20%的协同缓冲,并将“需求变更次数、评审轮次、外部依赖数量”作为调整投入的信号。若项目涉及多个业务部门,投入估算应优先看协同复杂度,而不是功能数量。

2. 如何判断产品经理人力不足,避免用加班掩盖资源配置问题?

我的项目表面上没有延期,但产品经理长期晚上补需求、周末跟进测试,团队却仍然认为只是个人效率问题。我想建立一套更客观的判断方法,区分到底是人力真的不足,还是流程和优先级出了问题。

不要只看是否延期,应同时观察有效产出、上下文切换和返工率。我在资源复盘时会看四个指标:产品经理每周有效产出时长、并行项目数、需求返工率、临时会议占比。通常情况下,产品经理每周可用于深度工作的时间只有20至25小时;

如果会议、同步和救火占到总工时的50%以上,即使总工时达到40小时,也不代表有足够产能。可以采用一个简单判断模型:可用产能=名义工时×专注系数×稳定系数。比如每周40小时,专注系数按0.6计算,项目切换和突发事项造成的稳定系数按0.8计算,则真实可规划产能只有19.2小时。

如果计划任务需要26小时,缺口已经达到约26%,继续依靠加班通常只会带来更多遗漏。我的经验是,连续两周出现计划工时超过真实产能、返工率超过15%、临时事项占比超过20%中的任意两项,就应优先做范围收缩、项目错峰或增加支援,而不是要求个人“提升效率”。

3. 多个项目同时争抢产品经理时,应该用什么规则进行人力资源优先级排序?

我所在的团队经常出现三个项目同时要产品经理参加评审的情况,谁先来谁优先,最后往往导致高价值项目被低价值会议占满。我想知道有没有比“按提交时间排队”更可靠的资源分配方法。

建议把资源分配从“谁先申请”改为“价值、时限、阻塞程度、替代成本”四项评分。一个实用的评分方式是:业务价值占40%,时间敏感度占25%,对其他团队的阻塞程度占25%,是否存在可替代人员占10%。每项按1至5分打分,再计算加权结果。

比如项目甲评分为4、5、5、1,项目乙评分为5、2、2、4,甲的总分可能高于乙,说明虽然乙的长期价值更高,但甲当前更容易造成整体延期。我曾经把这种规则用于每周资源会,结果并不是让所有冲突消失,而是把争议从“谁更重要”变成“哪一项证据更充分”。

需要特别注意,不要把所有资源都切成20%或30%的零碎比例。产品经理在同一周并行三个以上核心项目时,切换成本通常会吞掉10%至15%的有效时间。更好的方式是设置主责项目和次责项目:主责项目占60%至70%,次责项目占20%至30%,剩余10%作为协同缓冲,并为每个项目明确不可被挪用的关键时段。

4. 项目管理工具如何协同产品经理的人力计划,才不会变成单纯填表?

我们已经使用了某项目管理工具,但人力计划仍然停留在录入工时、修改状态,管理层看到了数字,却不知道为什么资源会失控。我想了解工具中哪些字段和视图真正有用,哪些只是增加维护成本。

工具的价值不在于记录更多字段,而在于把“计划投入、实际投入、剩余工作、资源冲突”放在同一条证据链上。我通常只保留六类核心信息:人员、项目阶段、任务类型、计划工时、实际工时、剩余工时;再补充变更原因和依赖方两个可选字段。每周只要求更新一次,重大变更才即时调整,避免产品经理每天花时间维护计划。

可以用下面的最小管理结构做对比:只记录任务状态,能回答“做到哪一步”;增加计划与实际工时,能回答“用了多少资源”;再增加剩余工时和变更原因,才能回答“为什么会超支以及是否需要调配”。

我在一次试运行中,将原本12个字段压缩到8个字段后,周计划维护时间从每人约35分钟降到15分钟,但资源冲突识别提前了约一周。判断某项目管理平台是否适合这类场景,重点不是看报表数量,而是看它能否按人员、项目、阶段和时间范围交叉查看,并能区分原始计划与当前预测。

若只能看到汇总工时,却无法追溯变更原因,它更像记账工具,不能真正支持人力决策。

核心关键词

读者评论

夏
夏若溪

我们团队以前也按“几个人”估算,实际执行时经常被会议、值班和临时支持打断。改成按角色统计每周可用工时后,冲突确实更早暴露了,但维护这份数据需要明确责任人,否则很快会过时。

郑
郑静怡

按周看共享人员负荷比较实用,尤其能发现测试和架构这类瓶颈角色。不过文章对切换成本的量化还可以再细一些,不同任务之间频繁切换造成的损耗差异很大。

吴
吴云舟

资源冲突最终还是管理决策,不能让执行人员自行判断优先级,这一点很有共鸣。实际落地时,建议把“改范围、延期或补资源”的审批时限也写进规则,否则冲突可能只是被反复讨论。

文章包含AI辅助创作:人员投入最佳实践:产品经理人力资源计划协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/539320
