人力资源计划投入比例教程:产品经理数据分析,避坑指南

产品经理的人力资源计划投入比例,最容易算错的不是“每周开多少会”,而是把计划投入当成实际产出:一份表里写着需求分析占 30%、项目推进占 40%,月底却发现紧急协调、返工和临时汇报吞掉了大半时间。比例看起来完整,不代表计划可执行;只有把投入和业务阶段、团队容量、工作结果及变更成本连起来,才能判断人力是否投在了正确的地方。

一、先讲核心结论:投入比例不是标准答案,而是资源配置假设

1. 先把“投入比例”定义清楚

本文所说的人力资源计划投入比例,指产品经理在一个明确统计周期内,将可用于工作的时间分配到不同工作类别的比例。它既不是岗位职责清单,也不是每项工作的重要性评分,更不是人事部门用来评判个人忙闲的单一指标。

例如,某产品经理一周有 40 小时可安排工作,其中 12 小时用于需求发现与分析,投入比例就是 30%。但如果其中 8 小时被临时会议占用,计划中的 30% 就没有真实发生。计算时必须分清“计划投入”“实际投入”和“有效产出”,三者不是同一件事。

2. 用可用工时作分母,不用名义工时作分母

常见错误是直接用每周 40 小时计算投入比例。现实中,固定例会、必要的行政事项、休假、培训和跨团队沟通都会占用时间。对产品经理来说,名义工时并不等于可用于产品工作的容量。

我建议先计算周期容量:周期工作日乘以每日可工作小时,再扣除休假、固定会议和已确认的非产品事务。若一周名义工时为 40 小时,固定会议约 6 小时,必要行政事务约 2 小时,可计划的产品工作容量是 32 小时,而不是 40 小时。

投入比例的分母一旦错了,后面的比例、工作承诺和资源缺口都会一起失真。因此,计划表应该同时写明统计周期、可用工时口径、工作分类和数据来源,不能只留下一个百分比。

3. 先看工作组合是否匹配阶段,再讨论比例是否“合理”

产品经理的工作组合会随业务阶段变化。新产品阶段需要更多用户研究、问题定义和方案验证;规模化阶段通常会增加跨团队协调、数据监控和流程治理;稳定运营阶段则可能更重视体验优化、质量风险与存量需求治理。

所以,我不会把某一组比例称为普遍标准。任何比例都只是对未来一段时间的假设,应该在周期结束后用实际工时、交付记录和业务结果验证,而不是作为永久岗位配额。

工作类别 计划投入要回答的问题 适合观察的结果
用户与市场研究 当前投入是否足以降低问题判断的不确定性? 关键假设验证率、用户问题证据覆盖率
需求分析与方案设计 是否把问题转化为可执行、可验收的方案? 需求返工率、方案评审通过率
交付协作与项目推进 是否及时解除依赖、风险和决策阻塞? 阻塞处理时长、计划变更率
上线与效果复盘 是否能确认功能上线后产生了预期影响? 目标指标变化、实验结论完成率
运营、维护与临时事务 是否存在持续挤占计划工作的结构性负担? 紧急事务占比、重复问题发生率

以上分类是为了建立可讨论的工作结构,不意味着每个团队都必须采用相同类别。一个类别如果长期难以归属,通常说明工作定义不清,或者团队把多种性质不同的任务混在了一起。

二、背景和真实场景:为什么产品经理的计划经常失真

1. 计划中的工作,与日常被打断的工作不是一回事

产品经理的工作往往横跨用户、研发、设计、测试、销售、交付和管理层。很多任务不是排进日历就能按时完成:一个需求可能要等数据,一个决策可能要等负责人,一次上线可能因为外部依赖延后。计划表记录的是“希望发生什么”,日常记录则揭示“实际发生了什么”。

当团队只在季度初填写比例,之后不做复核,表格就会变成静态承诺。真正需要关注的是偏差:原计划投入用户研究 20%,实际只有 7%,原因是研究资源不足、业务优先级改变,还是临时交付事务挤占?同样的偏差,解决方式完全不同。

2. 一个常见的组织场景:工作量看似足够,关键工作却没人做

以一家正在扩展产品线的企业为例,产品经理每周都在参加项目会、评审会和业务同步会。团队从会议数量判断他很忙,管理者却发现需求前期验证不足、上线复盘经常缺席,几个月后同类问题反复出现。

这不是简单的“人手不够”。更可能的情况是,产品经理的时间被即时协调占满,而需要连续思考的工作不断被推迟。此时再增加一场进度会,可能只会增加同步成本,并不会提高决策质量。要先确认时间被什么活动消耗,再判断是否需要补人、改流程或缩小承诺范围。

3. 计划投入要同时考虑个人、团队和业务三种容量

个人容量是产品经理自己的可用时间;团队容量包括研发、设计、测试和数据等角色的可投入时间;业务容量则包括决策速度、合规限制、客户反馈周期和外部协作条件。产品经理即使有时间,也无法单独缩短所有依赖环节。

例如,计划投入 10 小时完成一项需求分析,不代表需求就能在本周进入开发。如果关键业务负责人要在下周才能确认规则,产品经理的新增工时不一定改变交付日期。计划必须标注依赖和等待时间,避免把“个人投入不足”误判为全部延期原因。

4. 工时记录的目的,是发现系统约束,而不是监控每一分钟

如果团队把工时记录当作个人绩效排名,成员会倾向于填报看起来合理的比例,而不是暴露真实问题。记录应服务于容量预测、资源调整和流程改进,不能把“会议多”直接等同于低效,也不能把“工时少”直接等同于贡献不足。

我更重视工作类别的稳定性和趋势,而不是分钟级精确。多数团队用半小时或一小时为最小记录粒度就足够了。若员工需要花大量时间解释每一条记录,记录系统本身就可能已经制造了额外负担。

人力资源计划投入比例教程:产品经理数据分析,避坑指南

三、常见误区:比例表看起来很完整,决策仍然可能错误

1. 误区一:把岗位说明书直接当成时间预算

“产品经理负责需求、规划、协调和复盘”描述的是职责范围,不代表每项工作都该平均分配时间。岗位说明书往往覆盖全年可能发生的工作,但计划需要回答某个具体周期内的优先级和容量限制。

把职责清单按条目平均分成五份,会让计划失去业务语境。一个临近关键发布的团队,风险控制和交付协作可能暂时增加;一个正在验证新市场的团队,则需要为用户研究留出连续时间。职责都存在,不意味着投入都相等。

2. 误区二:用“高价值任务”替代实际容量计算

战略规划、用户研究和数据分析通常被认为价值更高,于是计划表里给它们安排更多比例。但如果产品经理每周实际只有 27 小时可计划,却按 40 小时安排任务,计划不是更有战略性,而是超载了 13 小时。

超载最初常表现为加班,随后表现为任务切换、延期和返工。持续超载还会让团队把加班误认为正常容量,使管理者无法识别真实资源缺口。比例应该建立在可用容量上,而不是建立在“理想情况下想做多少”的愿望上。

3. 误区三:把会议时间一律当成浪费

会议确实可能成为低效消耗,但不能把所有会议都视为无价值。有些会议用于关键决策,有些用于解除跨团队依赖,有些则只是重复同步进度。它们需要不同的处理方式。

建议至少将会议按目的分为决策、协作、信息同步和状态汇报。若信息同步可以通过异步更新完成,就不必为它长期占用多人时段;若决策会议缺少决策人或材料,则应改会议机制,而不是只做总时长压缩。

4. 误区四:把所有“临时事务”合并成一个黑箱

临时事务是重要信号,不是可以忽略的杂项。若临时支持来自客户问题,应检查产品质量和服务机制;若来自销售承诺,应检查需求入口与优先级规则;若来自内部反复确认,应检查信息透明度和决策权限。

我建议记录临时事务的来源、处理时长、是否重复和实际影响。连续四周都出现相同来源的临时任务,就不应继续称为“偶发”,而应纳入资源计划或改造流程。

5. 误区五:把投入比例直接等同于绩效

投入比例描述时间如何分配,不直接说明工作质量或业务价值。某产品经理把 25% 时间用于研究,可能形成了清晰的用户证据,也可能只是参加了多场访谈却没有得出可执行结论。

因此,比例必须和结果指标配对。研究投入要看假设验证和决策影响;交付协作要看阻塞解除和返工;上线复盘要看结果是否被测量、是否形成下一步行动。单看百分比,会鼓励“把时间填满”,而不是解决问题。

6. 误区六:用单月数据做长期判断

单月可能遇到发布、故障、调研或客户项目等特殊事件。用一个月的实际投入,推断全年最佳比例,容易把短期波动当成稳定规律。反过来,若只看季度平均,也可能把某几周的极端超载隐藏掉。

比较稳妥的做法是同时看周度偏差和滚动四至八周趋势。周度数据用于发现突发问题,滚动趋势用于判断结构性变化。涉及人员增补或职责调整时,还应结合业务阶段与团队负荷,而不是只凭一张月度汇总表。

四、专业判断逻辑:从工作分类到比例校准的六步方法

1. 第一步:确定周期、范围和容量口径

先写清楚计划周期是周、月、季度还是项目阶段。短周期适合管理执行和临时变更,季度周期适合资源结构讨论,但不适合精确预测每天的工作安排。周期越长,比例越应被视为区间而非刚性承诺。

然后明确纳入对象:是否只计算产品经理本人,是否包括产品运营或业务分析职责,跨部门会议是否记录在产品工作时间内。口径不一致时,团队横向对比没有意义。

2. 第二步:把工作拆成能够被观察的类别

分类应足以支持决策,不必拆得过细。一般可以从用户与市场研究、产品规划、需求分析、交付协作、上线复盘、运营维护、团队管理与临时事务等类别开始。

分类是否有效,可以用一个简单问题检查:成员能不能在一分钟内判断一项工作归属?如果一项任务同时属于多个类别,应约定主要归属规则,例如按主要目的分类,而不是把同一小时重复计算。

3. 第三步:先建立当前基线,不要一上来设理想比例

建议先采集两到四周的轻量数据,记录实际工时和事项来源。周期内遇到发布、客户验收或故障等特殊事件,应单独标记。基线的目标不是证明当前安排合理,而是看清时间实际流向。

记录可以采用每天下班前回顾,或在工作事项关闭时补记。不要要求成员每天反复填写复杂表格。若记录成本超过约 5 分钟/人/天,先简化分类与录入方式;数据越精细不一定越可信,过重的填报反而会降低完整度。

4. 第四步:用目标与约束修正基线

基线说明过去,资源计划面向未来。确定未来投入时,要同时看业务目标、风险、人员能力、团队依赖和未完成事项。比如,某一阶段重点是验证新产品的关键假设,就应该为研究和实验留出明确容量,而不是把所有时间都预留给需求排期。

也要识别不可压缩工作。合规审查、生产问题、客户承诺等任务可能有刚性期限,不能因为它们不属于“战略工作”就从计划中删除。真正的取舍应当在明确约束后进行。

5. 第五步:按时间预算转换为比例和工时

如果可计划容量是每周 30 小时,计划给需求分析 25%,就代表 7.5 小时,而不是“差不多四分之一的精力”。比例和工时要同时展示,便于发现过度承诺。比例总和必须是 100%,但这只表示已分配容量闭合,不表示工作量一定可完成。

为了避免比例带来虚假的精确感,我建议低于 5% 的工作类别尽量不要单独设比例,除非它具有明确合规或风险意义。过度细分会使小数看起来精确,却增加记录和解释成本。

6. 第六步:用偏差阈值触发复盘,而不是每周重做计划

可以设置简单的复盘阈值:某类别实际工时连续两周偏离计划 20% 以上,或临时事务占可计划容量超过 15%,就组织一次原因分析。阈值是团队的管理规则,不是行业标准;团队可根据波动水平和任务周期调整。

复盘时先问“为什么偏差发生”,再问“是否调整比例”。若偏差是一次性发布事件,可能只需标记特殊周期;若偏差持续来自审批等待,则应改流程;若需求量长期超出容量,则需要降范围、改承诺或补资源。

判断对象 建议观察方式 偏差出现后的优先动作
个人可用容量 每周可计划工时与固定事务 先校正分母,避免把容量不足算成个人低效
工作组合 计划工时与实际工时的类别差异 检查分类、业务阶段和优先级是否变化
协作瓶颈 等待时长、阻塞事项和重复确认次数 明确依赖责任人和决策时限
临时事务 来源、频次、处理时长和重复率 判断是否需要建立入口、轮值或专项容量
业务结果 目标指标变化及上线后复盘完成情况 调整工作目标,不只调整工时比例

五、案例与数据观察:把比例落到一个 100 人以上组织的产品团队

1. 案例设定:先声明哪些是事实,哪些是模拟

下面以一个 100 人以上企业的产品团队为例,说明如何把投入比例转化为决策。为了避免把示例误读成行业统计,案例中的工时、比例和结果数值均为情景模拟,用于展示计算方法;不代表特定企业的普遍表现,也不构成产品效果承诺。

假设团队有 8 名产品经理,服务多个业务模块,面临跨部门依赖较多、管理汇报频繁、线上问题需要产品参与等情况。团队打算用一个季度改善资源计划,目标不是提高填表率,而是减少计划外工作对核心任务的侵蚀。

2. 先测基线:不要从管理者印象直接下结论

团队先进行四周轻量记录,得到每名产品经理平均每周 40 小时名义工作时间,其中固定会议约 6 小时,行政与支持事务约 2 小时,临时协调平均约 5 小时。实际可用于提前计划的产品工作时间约 27 小时。

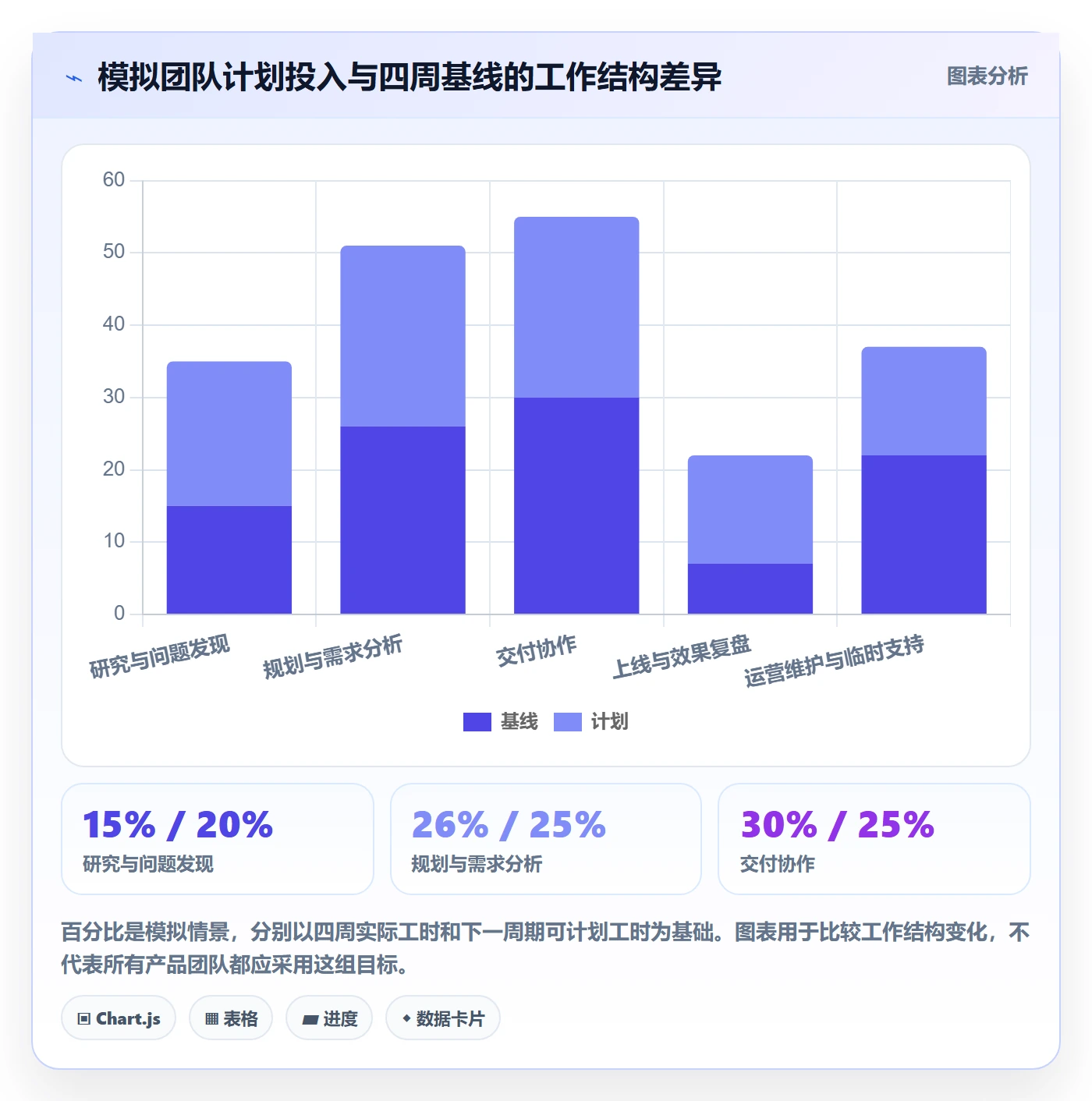

再把这 27 小时按工作类别归集。示例基线为:研究与问题发现 4 小时,规划与需求分析 7 小时,交付协作 8 小时,上线和复盘 2 小时,运营维护与临时支持 6 小时。这个分布没有证明谁做得好或不好,只揭示了协调和支持工作占用了较大容量。

必须注意,27 小时不是“有效产出时间”的同义词。会议、沟通和等待处理可能都是必要劳动,但要进一步区分哪些工作创造了决策价值,哪些是流程摩擦,哪些属于本可避免的重复劳动。

人力资源计划投入比例教程:产品经理数据分析,避坑指南

3. 从基线识别问题:比例差异只是线索,不是诊断结论

在这个情景中,交付协作占 30%,高于计划假设的 25%;运营维护与临时支持占 22%,也高于期望值。若直接要求产品经理减少沟通,可能造成信息断层;若直接增加研究比例,又可能让本来已经紧张的交付环节进一步失衡。

团队进一步把临时支持按来源拆开:模拟记录显示,其中约四成来自上线后重复问题,三成来自临时销售咨询,其余来自内部流程确认和零散业务请求。这个拆分带来了不同动作:重复问题需要回到质量与体验改进,销售咨询需要建立产品信息入口,内部反复确认则需要明确授权与决策边界。

这个观察说明,投入比例的价值不在于“哪个数字偏高”,而在于追问偏高数字背后的工作来源。若没有来源数据,团队很容易把系统问题归因于个人时间管理;若只统计来源、不记录影响,又无法判断先改哪一类。

4. 用 PingCode 管理大型团队的计划、依赖与复盘信息

在 100 人以上、跨项目协作较多的组织里,单靠个人电子表格容易出现分类不统一、版本分散和任务状态更新滞后。可以把工作类别、关联项目、计划周期、负责人、依赖事项和实际完成情况放进统一的协作流程里,再按团队需要汇总容量和阻塞信息。

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,可用于承载项目计划、需求工作流、任务协同和进展信息。这里的关键不是把每一小时都录入工具,而是让团队能追溯“计划做什么、发生了什么变化、阻塞由谁处理、上线结果如何”。工具只能提高信息可见性,不能替代容量判断、优先级决策和管理责任。

实施时,我会先限定最小字段:工作类别、所属项目、计划周期、状态、预计工时区间、变更原因、依赖方。团队运行四周后再看哪些字段确实支持决策,哪些只是增加填写负担。不要在没有明确使用场景前,先设计一套几十个字段的资源报表。

5. 检查结果:不能只看计划比例是否达标

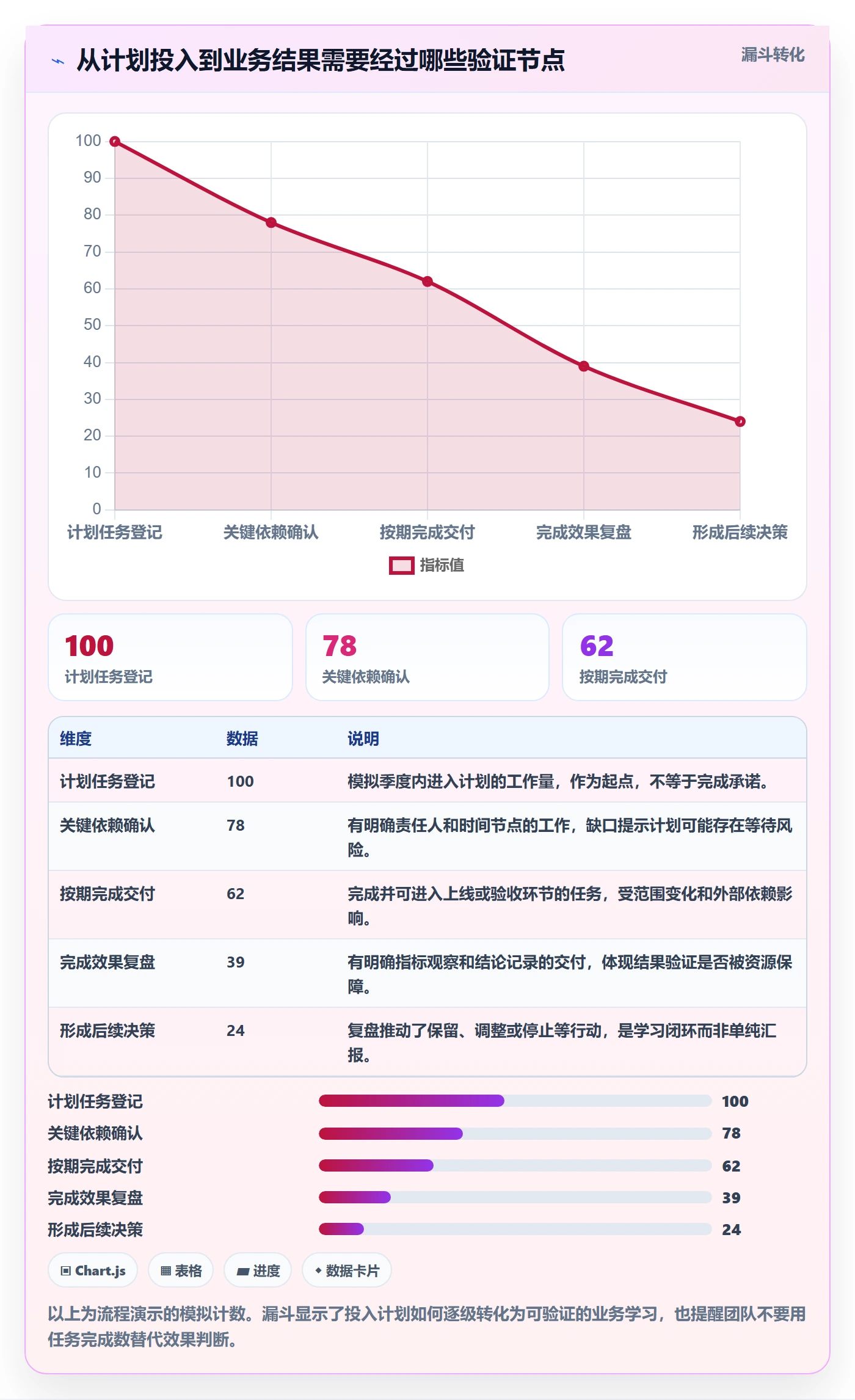

假设一个季度后,团队的临时支持占比从模拟的 22% 降至 17%,上线复盘投入从 7% 提高到 12%,但关键业务指标没有明显变化。此时不能简单宣布计划失败或成功:复盘投入增加可能刚刚改善了测量质量,业务效果需要更长观察期;临时事务下降也可能源自任务被转移给其他角色。

建议把结果拆成三层:第一层是容量结果,例如临时工作是否下降;第二层是过程结果,例如依赖阻塞是否更快解除、复盘是否按时完成;第三层是业务结果,例如用户行为、续用、转化、成本或质量是否改善。三层之间存在因果链,但不能因为同向变化就断言直接因果。

人力资源计划投入比例教程:产品经理数据分析,避坑指南

6. 用偏差解释调整,而不是只追求“计划命中率”

计划命中率可以辅助管理,但不宜成为唯一目标。若团队为了提高命中率而避免接收重要变化,计划就会压制业务响应;若所有变化都不记录原因,计划又失去预测价值。更好的做法是把变更分成主动调整、外部依赖、生产风险、需求新增和估算误差。

在模拟案例中,团队可以设定“计划工作按周期完成情况”和“变更原因分布”并行观察。例如计划任务按期完成率为 72%,其中延期事项有一半源自未确认依赖,优先动作应该是提前暴露依赖,而不是要求产品经理普遍提高估时。所有数字都应和任务范围、统计周期一起解释。

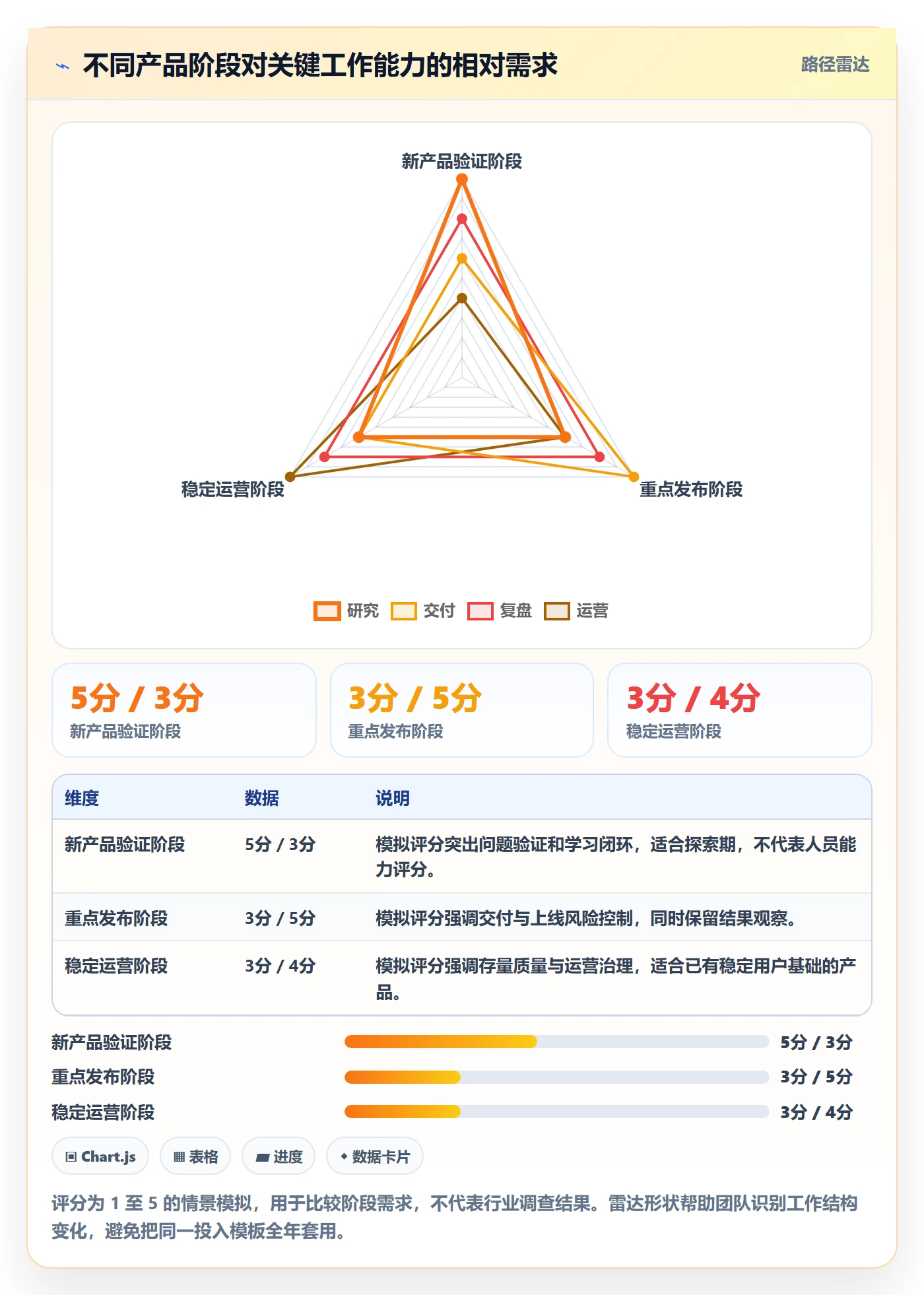

六、不同情况下的行动建议:比例应随工作环境变化

1. 新产品或新业务验证阶段

新产品阶段最怕过早把大量时间投入完整交付,却没有验证核心问题。应优先为用户问题研究、原型测试、数据埋点和关键假设验证保留容量。计划不必追求一次性做出全面功能,应该围绕最重要的不确定性安排工作。

每个研究任务都要对应决策问题。例如“访谈 10 位用户”不是结果,验证“目标用户是否会为某项能力改变现有流程”才是问题。投入时间之后,必须说明证据会怎样改变产品范围、定价、流程或上线决策。

2. 快速交付或重点发布阶段

重点发布阶段可以暂时提高交付协作、风险管理、验收准备和上线支持的投入,但要明确起止时间。若这种高强度安排连续多个周期,团队应重新评估范围和容量,而不是把发布冲刺变成常态。

为了避免发布后无人复盘,计划里应在发布前就预留复盘时间。指标定义、数据采集和责任人应在上线前明确,不能等上线之后才发现没有可用基线或埋点不完整。

3. 稳定运营与存量产品阶段

稳定运营阶段的产品经理容易被小需求、问题单和零散请求填满。建议把维护工作分为缺陷修复、体验优化、技术债相关需求和临时支持,分别统计频次与影响。按数量排序并不等于优先级排序,应该结合风险、用户影响、处理成本和重复发生概率。

若同类问题反复出现,应比较一次性修补和根因治理的成本。短期修补看起来投入少,但累计处理次数、客服成本和用户流失风险可能更高。资源计划应让根因治理拥有明确容量,而不是只把每次处理记作日常维护。

4. 监管、合规或安全要求较高的业务

此类业务的投入计划要为审核、风险评估、权限确认、留痕和文档维护预留固定容量。不要把这些工作压缩为“非核心事务”,因为遗漏可能带来不成比例的风险成本。

合规工作往往有明确的外部时间节点,但具体投入会受业务变化影响。建议分开记录常规检查、重大变更审查和紧急风险响应,避免用一个平均比例掩盖突发风险所需的容量。

5. 远程、多时区或跨部门协作团队

跨时区团队的沟通成本不只体现在会议时长,还包括等待回复、重复说明和决策延迟。资源计划可以把等待时间作为项目周期风险记录,但不要把等待时长简单算成产品经理的有效工时。

应优先改进异步决策材料、状态更新格式和响应时限。只有需要讨论歧义、权衡冲突或作出高影响决策时,才安排同步会议。降低会议数量的目标不是让信息消失,而是让信息能被更可靠地追溯和使用。

6. 多项目并行、产品线较多的组织

多项目环境中,产品经理的主要损耗经常来自切换,而非单项任务的绝对难度。频繁在不同业务上下文之间切换,会增加重新熟悉背景、找回进度和重复沟通的成本。计划应关注项目数量、每个项目的依赖和优先级,不要只汇总工时。

若一个人同时承担太多高优先级项目,管理者需要做的是调整优先级或交接职责,而不是让其在多个项目上都承诺“尽量支持”。承诺过多但无法保证决策连续性,会让每个项目都变慢。

业务情境 优先保障的工作 常见风险 调整动作
新产品验证 用户研究、假设验证、实验设计 过早承诺完整交付 先验证关键不确定性,再扩大范围
重点发布 交付协调、风险管理、上线复盘 冲刺安排长期化 设置专项周期和结束条件
稳定运营 根因治理、体验改善、质量监控 小需求吞噬长期改进 按来源与重复率识别结构性问题
高合规业务 审查、留痕、风险处理 风险工作被挤出计划 设固定容量并标记重大事件
多项目并行 优先级决策、依赖管理、上下文连续性 切换成本和过度承诺 减少并行项目或明确交接边界

人力资源计划投入比例教程:产品经理数据分析,避坑指南

七、不同情况下的取舍:少做什么,往往比多做什么更关键

1. 研究投入增加时,不能假装交付容量不受影响

如果要增加研究与验证时间,就必须明确减少什么:减少低优先级需求、缩小发布范围、降低并行项目数,或引入研究支持。把新增工作直接塞进现有容量,只会把取舍推迟到加班、延期和质量问题上。

研究也不是越多越好。若已有可靠证据,且问题范围清晰,持续重复研究可能成为拖延决策的理由。应根据决策风险选择研究深度:影响范围大、可逆性低的决策需要更强证据;可快速回滚的小实验则可以较轻量验证。

2. 会议减少时,必须补上决策与信息的替代机制

减少会议可以释放容量,但必须确保决策有明确责任人、背景材料和结论记录。否则会议虽然少了,私聊、重复解释和等待确认会增加,隐性成本反而更高。

团队可以先取消重复状态同步,保留需要共同权衡的讨论;再把会议结论写入任务记录,注明决定、未决问题和责任人。若某类会议经常没有决策结果,问题通常不只是会议时长,而是参与者和决策机制没有设计好。

3. 计划精度提升时,不能让记录成本超过决策收益

精确到每 15 分钟的工时数据可能让图表更细,但不一定改善人力分配。若团队每周花数小时维护统计,且管理者没有据此调整容量或流程,记录就是额外成本。

我通常建议先以类别和小时区间开始,确认数据能改变什么决策,再决定是否增加细节。对于大部分团队,知道“交付协作持续超出计划、主要源自三类依赖”比知道每次沟通准确到 12 分钟更有用。

4. 增员与流程改造之间,先确认瓶颈类型

若瓶颈是明确的工作量超出团队容量,且新增人员能独立承担清晰职责,增员可能有效。若瓶颈是审批慢、优先级冲突、需求入口混乱或反复返工,单纯增加人手可能放大协调成本。

判断增员前,可以测量新增工作量、等待时间、返工率和并行项目数量。若大部分延期都发生在等待决策阶段,优先调整授权和决策节奏;若工作已经明确且稳定排队,增员或外部支持才更可能缓解压力。

5. 集中支持重点项目时,要承认其他项目会变慢

当组织决定把产品经理集中到重点项目上,应同步公布受影响项目的范围、预计延后时间和风险。资源集中本身不是错误,隐藏机会成本才会制造冲突。每个“重点项目”都必须说明为什么优先,以及多久复核一次优先级。

若管理层不愿意停止任何项目,却要求重点项目优先,结果通常是所有人都处于多任务状态。资源计划的作用之一,就是把不可兼得的部分显性化,让组织承担选择的责任,而不是把矛盾留给个人加班处理。

八、落地模板与复盘办法:让计划成为周期性管理动作

1. 一份够用的投入计划应包含什么

资源计划不需要复杂,但要能回答“谁在什么周期做什么、为什么这样安排、怎样判断是否完成”。建议至少包含周期、人员或角色、可用工时、工作类别、计划工时、比例、依赖、结果指标、风险和复盘日期。

如果是团队级计划,还应明确哪些事项是共同容量,哪些事项由个人负责,哪些工作可调整。团队成员的比例不能简单相加后当作交付能力,因为不同人的技能、职责和依赖并不相同。

计划字段 填写示例 使用目的
周期与容量 四周;可计划工时 108 小时 统一计算分母,避免名义工时误用
工作类别 需求分析、交付协作、研究验证 让实际工作能够归类和复盘
计划工时与比例 需求分析 27 小时,占 25% 同时呈现绝对量和相对结构
依赖与风险 等待业务规则确认,责任人及日期已明确 提前识别个人投入无法解决的阻塞
结果与验收 关键假设结论、上线指标、复盘日期 避免把投入完成误当成业务目标完成
变更原因 生产问题、需求新增、外部依赖延期 解释计划偏差并支持后续调整

2. 四周运行节奏:轻记录、周校准、周期复盘

  1. 周期开始前:确认业务目标、固定容量、工作类别和不可变更的外部约束。计划工时总和不得超过可计划容量,另为不可预测事务留出缓冲。

  2. 每周结束时:用约 10 至 15 分钟检查计划与实际偏差,记录最主要的变更原因和阻塞,不要求逐项为所有偏差辩护。

  3. 偏差触发时:当连续两周出现明显超载,或临时支持持续超过预设阈值,安排负责人分析来源,并决定减少范围、调整规则或增加支持。

  4. 周期结束时:复核工时结构、交付情况、结果指标和团队反馈,决定下一周期保留什么、停止什么、增加什么。

  5. 季度复盘时:判断短期偏差是否已变成结构性工作。必要时调整岗位分工、团队协作方式或招聘计划,而不是继续用每周微调掩盖长期缺口。

3. 管理者的提问方式,会影响数据是否可信

如果管理者看到研究投入低,就问“为什么没有做”,团队可能只会补填计划;如果追问“哪些工作挤占了研究时间、其中哪些能够改变”,讨论更容易进入问题解决。计划复盘不应以追责为默认目的,而应先判断业务要求、容量和流程是否匹配。

同时也要避免把所有偏差都归因于外部环境。若某个类别持续超出计划,且没有明确变更事件,可能存在估算习惯、任务边界或优先级执行问题。可信的数据需要既能解释系统约束,也能让团队对可控部分承担责任。

4. 工具的作用边界:记录事实、连接上下文,不替人做判断

使用项目协作工具时,先让工作计划、任务状态、依赖和复盘结论能互相关联,再考虑自动汇总或可视化。对于规模较大的组织,统一工作流可以减少多份表格间的口径冲突;但如果分类设计不合理,自动报表只会更快地汇总错误数据。

工具选择应看团队规模、权限要求、现有流程、集成需求、数据治理和使用成本。小团队可能用轻量表格就能解决问题;跨项目、跨部门和百人以上团队则更需要统一的状态管理与审计记录。不要因为工具功能多,就把所有个人工作都强行纳入同一套复杂流程。

九、结尾:用比例暴露选择,而不是制造精确感

人力资源计划投入比例的核心价值,不是证明每个产品经理都忙得合理,而是把时间、优先级、依赖和业务结果放在同一张讨论桌上。一个比例只有在统计口径清楚、容量真实、工作可归类、结果能复盘时,才有决策价值。

我最建议先做的一件事,是用未来四周建立轻量基线:计算可计划工时,记录主要工作类别和变更来源,再找出持续侵蚀计划的两三类原因。不要急着给团队设一套“标准比例”,先把实际工作结构看清楚。

接下来,围绕业务阶段确定要保护的工作,再明确必须减少的事项、需要解除的依赖和应当保留的风险缓冲。真正成熟的人力计划,不是把每一分钟填满,而是让组织知道哪些工作值得投入、哪些承诺需要撤回,以及下一轮要用什么证据判断取舍是否正确。

常见问题解答(FAQ)

1. 产品经理做年度人力资源计划时,投入比例应该怎么计算?

我在做年度规划时,发现直接按团队人数乘以项目周期,算出来的工时总是偏乐观。会议、维护和临时需求都占时间,但这些部分该怎么放进投入比例里,才不会重复计算?

先统一分母和统计口径:建议用团队可用工作日作为分母,分别记录产品规划、需求交付、线上维护、跨团队协作和休假等时间。计算公式为“某类工作投入比例=该类工作预计人日÷团队可用人日×100%”。例如,5名产品经理每人每年按220个工作日估算,可用人日为1100;若需求交付预计440人日,占40%。

这里的比例是规划假设,不是行业标准。要特别避免把会议时间既计入可用工时,又作为单独工作量重复扣除;先明确休假和固定会议是否已从分母中扣除,再计算各项比例。

2. 产品团队的人力投入比例需要按岗位拆分吗?

我想用一个总比例做预算,但产品经理、设计师和研发负责人参与同一项工作的程度差异很大。只看团队总人日,可能会掩盖某个岗位已经超负荷的问题,应该拆到什么程度?

至少拆到会影响交付的关键岗位,而不是只看团队合计。可以按项目和岗位分别估算人日,例如一个功能预计需要产品经理12人日、设计师8人日、研发负责人30人日,再除以各岗位可用人日,得到岗位负荷率。假设产品经理全年可用220人日,已承诺工作占176人日,负荷率为80%;

若再增加一个预计20人日的项目,负荷率会升至约89%。这种拆分能揭示“团队总量够、关键岗位不够”的情况。岗位粒度不必无限细,通常优先拆产品、设计、研发和测试等存在明显瓶颈的角色。

3. 产品经理的人力计划里,临时需求和线上问题应该预留多少比例?

我做排期时经常把团队排到接近满负荷,结果线上故障或高优先级需求一来,原计划就整体延期。预留空间有必要吗?如果预留,怎样避免比例只是凭感觉填写?

应根据团队过去一段时间的实际中断数据设缓冲,而不是把所有团队都套用同一个比例。可统计近8至12周临时需求、线上问题和紧急协作消耗的人日,再除以同期可用人日。比如某团队12周可用600人日,非计划工作消耗72人日,则历史占比为12%;下阶段可先按约12%至15%预留,并在每月复盘后调整。

若数据不足,可先采用明确标注的试运行假设,连续记录实际值。预留空间不是闲置产能,而是对不确定性的管理;若连续数月实际消耗显著低于预留,就应下调,反之则要检查故障来源和需求准入机制。

4. 怎样判断人力投入比例计划是否合理,而不是表格算平了就算完成?

我有一份各项目投入加总为100%的计划,看起来没有超配,但上线后还是频繁延期。我怀疑问题不在总人日,而在优先级切换和关键人员被多个项目同时占用,应该检查哪些信号?

总比例加总为100%只说明算术闭合,不代表计划可执行。至少再检查三项:关键岗位负荷是否长期接近满载、同一人员是否同时承担多个高优先级项目、计划投入是否与阶段目标及历史交付能力相符。可按月对比计划人日与实际人日,并记录延期原因;

例如连续两个月计划投入120人日、实际仅完成90人日,应区分需求变更、等待决策、缺陷返工和临时任务,而不是简单把下月比例调高。若人员切换频繁,按项目分摊的比例即使合理,也可能造成上下文切换成本;这时应减少并行项目或明确优先级,而非继续压缩缓冲。

核心关键词

读者评论

毛
毛沐阳

我们团队以前也按40小时做产品排期,后来改用实际可支配工时后,延期情况确实少了。不过临时事务的归类仍然比较主观,同一件事不同人可能会记到协作或维护里,最好先统一判断标准。

梁
梁一凡

文章提到用结果指标校验投入比例,这点比较实用。但研究类工作往往要过几个月才看出价值,如果只按当月验证率评价,可能会让团队倾向于选择短平快的需求,忽略长期问题。

金
金欣然

我比较认同不把工时记录用于个人排名。实际执行时,记录工具的操作成本很关键;如果还要手动维护多张表,数据很快就会失真。更适合先从少量类别和每周复盘开始,再根据问题逐步细化。

文章包含AI辅助创作:人力资源计划投入比例教程:产品经理数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/539233

赞 (0)
飞飞飞飞
人力资源计划如何做好资源冲突?产品经理数据分析与操作步骤
上一篇 45分钟前
可用工时怎么做?产品经理协同管理:人力资源计划从0到1
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
