资源负载计划里最危险的数字,往往不是“人天不够”,而是“总人天够、关键岗位却在同一周被安排了两份全职工作”。我处理产品团队排期时,常见的失控并非团队完全没有资源,而是需求、技能、时间窗口和承诺口径没有放在同一张图上。本文用一个明确标注为情景推演的中大型产品团队案例,拆解产品经理如何从需求承诺倒推人力计划、识别负载风险,并把“看起来排得下”变成可以验证、可以调整的交付计划。
一、先讲核心结论:资源计划不是填满工时,而是控制承诺风险
1. 资源负载的核心问题是错配,不只是总量不足
我判断一份人力计划是否可信,不先看团队总人天,而先看四个维度:人员是否具备对应技能、工作是否落在真实可用时间内、依赖是否已经满足、关键岗位是否被多个项目重复占用。总量充足只能说明算术上有空间,并不能证明计划能够执行。
例如,一个项目需要 30 人天研发投入、10 人天测试投入,团队账面上分别有 40 和 15 人天,看上去有余量。但如果 30 人天研发需求集中在同一位熟悉核心架构的工程师身上,而他同期还承担线上故障轮值和另一条产品线的关键改造,项目仍然存在明显风险。
我的判断原则是:资源计划要从“谁有多少时间”进一步回答“谁在什么时间、以什么技能、为哪项可验收结果投入多少有效容量”。缺少其中任意一项,计划都容易把不可用的时间误当成可承诺产能。
2. 产品经理要管理的是承诺边界,而非替所有岗位分配工时
产品经理通常不能单方面决定研发人员的工作安排,也不应该把资源计划做成对个人的机械指派。更合适的职责是把需求范围、交付顺序、验收条件、依赖关系和变更代价讲清楚,再与研发、测试、设计、数据和业务负责人共同确认容量。
这一区分很重要。产品经理负责提出计划假设、揭示风险并推动取舍;职能负责人负责确认技能与人员可用性;项目或交付负责人负责维护节奏和状态。若产品经理只把工作量填进表格,却没有让实际资源所有者确认,表格上的人名并不等于承诺。
3. 先保留缓冲,再讨论能不能承诺日期
团队理论容量不等于项目可用容量。会议、支持、评审、休假、上下文切换和突发事项都会消耗时间。计划若按每个人每个工作日都能投入 8 小时计算,结果通常是把所有不可预见成本推迟到项目后半段集中爆发。
我更愿意先用保守容量算一版,再讨论哪些约束可以通过范围、顺序或增援改变。缓冲不是“偷懒”,而是对已知不确定性的显式定价;如果团队长期没有任何缓冲,承诺的只是一个没有故障、没有返工、没有临时需求的理想世界。

二、背景与真实工作场景:排期为什么经常“纸面可行、执行失真”
1. 产品团队面对的是多条工作流同时争抢同一批人
中大型组织的产品团队很少只做一个项目。一个产品经理可能同时推进新功能、合规改造、客户定制、线上问题治理和季度规划;研发人员则可能在多个产品域之间支援。看似每个项目都只占一部分资源,叠加后却容易让关键专家变成“所有计划的共同前提”。

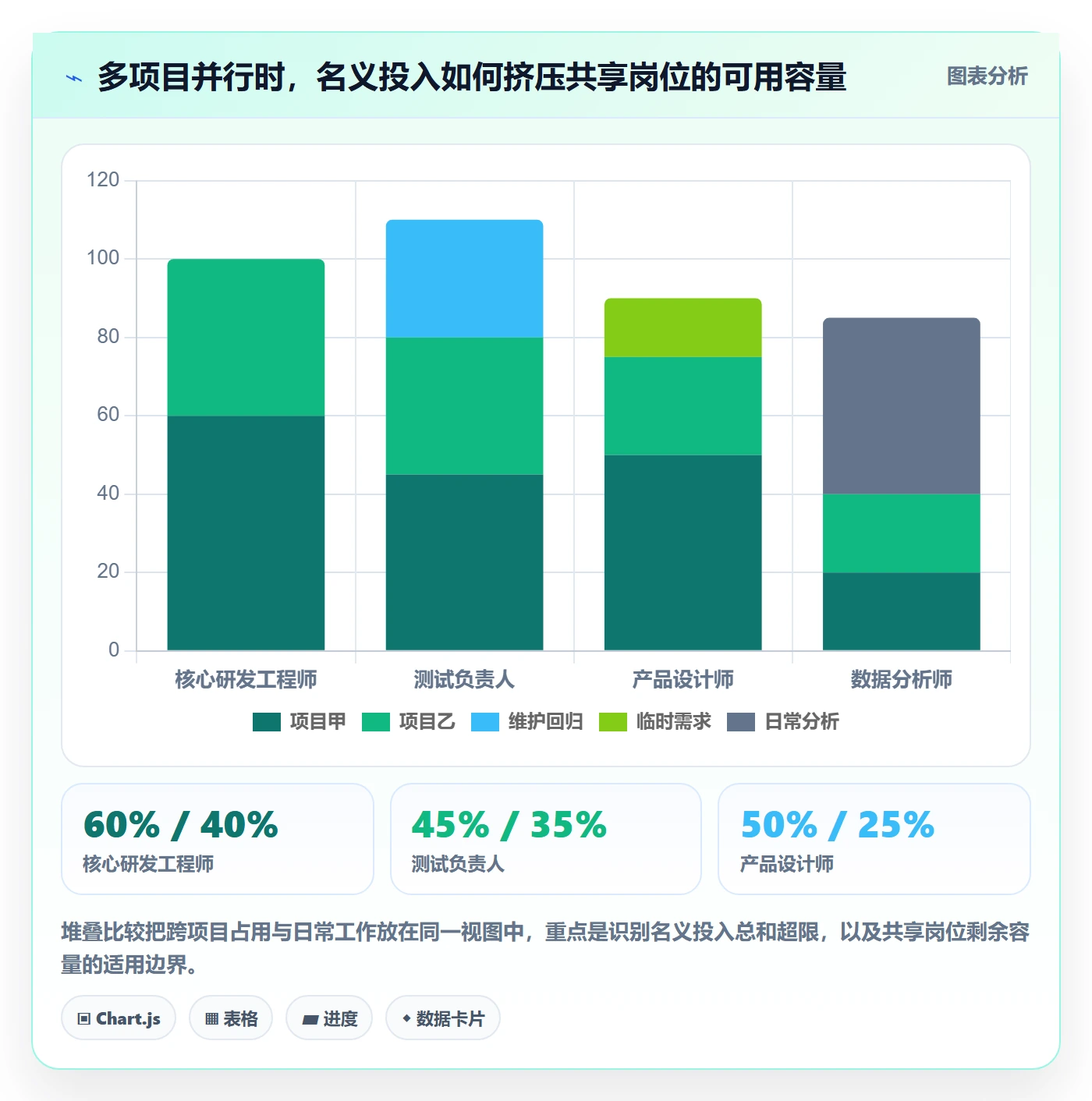

以一个 120 人规模的产品与研发组织为例,团队可能有 6 个产品小组、若干共享平台岗位和一个集中测试团队。产品经理各自维护计划时,看到的是本项目的人力安排;平台负责人看到的则是同一名架构工程师被多个项目同时列为“部分投入”。如果没有统一的时间窗口和容量口径,冲突往往要等到评审或联调才暴露。
这也是为什么资源计划不能只停留在项目内部。项目内的任务拆分解决“做什么”,组织层面的负载视图解决“谁在同一时间被承诺给了什么”。对于 100 人以上、跨多个团队协作的组织,后者尤其关键。
2. 需求计划的精度通常低于资源承诺的精度
需求进入计划时,常常只有目标和粗略范围;但排期表却已经出现具体人员、开始日期和上线日期。这种精度错位会制造虚假的确定性:需求还没有完成技术评估,计划却像已经过了详细设计和资源确认。
我会把计划信息分成三种成熟度:方向性估算、经过拆解的区间估算、经过责任人确认的执行承诺。它们可以同时存在,但必须标明状态。产品经理最需要避免的,不是早期估算不准,而是把早期估算呈现成精确承诺。
3. 对中大型团队,工具价值在于暴露冲突,不是自动替人决策
如果团队使用 PingCode 这类项目管理平台,可以把需求、迭代、任务、负责人和进度放在相互关联的工作视图中,帮助团队检查工作是否集中在少数人、任务是否跨越迭代、变更是否影响已确认计划。具体能力与配置方式应以平台实际版本和组织设置为准,不能把工具界面上的负载数字直接视为人力承诺。
我会把工具定位为“共同事实的呈现层”:它帮助团队发现冲突、保留变更记录、追踪估算与实际的差异;最终是否调整范围、日期或人员,仍需要产品、研发和业务负责人共同决定。工具能提升可见性,但不能替代技能判断、优先级取舍和风险沟通。
4. 本文案例是情景推演,不是某企业或产品的实测结果
为避免把示意数字误当成真实客户数据,后文使用一个虚构但常见的组织情景:某企业产品团队要在 8 周内上线一项管理流程升级,涉及产品、设计、前后端研发、测试、数据分析和安全评审。团队规模与工时均为案例推演参数,目的是展示计算过程,而不是宣称某个平台或企业取得了特定绩效。
情景推演会给出明确假设:一周按 5 个工作日计算,每人每天最多按 6 小时项目专注时间纳入计划,其余时间用于会议、支持与协作;所有估算均以人天表示,且不包含未经确认的加班。团队可以替换这些假设,用自身数据重新计算。

三、常见误区:为什么排期表越精细,反而越容易让人误判
1. 把“人头数”当作“可用产能”
“研发有 8 个人,所以 8 个人乘以 8 小时乘以工作日”是最容易复用、也最容易误导的算法。它忽略人员职责差异、会议时间、日常支持、休假和专注工作的现实限制。一个团队拥有 8 名研发人员,不代表任何一个项目都能随时获得 8 个人的完整投入。
更严重的是,团队人数通常是按岗位人数统计,而任务需求则是按技能统计。一个项目缺少数据迁移经验时,新增两名不熟悉数据链路的工程师,短期内未必能缩短关键路径;甚至可能增加评审和协调成本。
2. 把百分比投入当成均匀可切分的时间
“某工程师投入项目 30%”听起来合理,但 30% 可能代表每周固定一天,也可能代表每天穿插一两个小时。两者对深度研发工作的影响不同。需要连续专注的工作被切碎后,切换上下文的成本可能让名义投入无法转化为等量有效产出。
因此我会追问:这 30% 是具体时段、阶段性投入,还是一个没有排除其他工作的比例?如果没有可执行的日历安排,百分比只能作为粗估,不能作为关键路径上的确定性容量。
3. 只按任务工时,不按技能和依赖排计划
任务估算总和即使准确,也不代表团队能够并行完成。某些工作必须等待接口冻结、数据样本准备或安全评审;某些任务只能由具备特定权限或经验的人完成。忽略依赖关系,会让项目计划出现“任务已开始”的状态,却没有真实的可执行输入。
例如,前端开发估算 8 人天,后端接口估算 10 人天。如果前端只能在接口契约稳定后开始,两个任务就不能简单地同时排满。关键路径是由依赖和等待决定的,不是把所有人天相加之后平均分配。
4. 把不确定性藏在单点估算里
在需求尚未验证时,写“开发 12 人天”会制造一种精确感。更诚实的表达是区间,例如 10 至 16 人天,并说明区间来自哪些未知项:接口复用程度、历史数据质量、权限规则复杂度或外部系统联调条件。
区间不是逃避承诺,而是承认估算阶段不同。团队可以把区间逐步收窄:完成技术探查后更新,完成原型评审后更新,完成接口验证后再更新。若区间长期不变且没有新增证据,说明估算流程没有真正吸收信息。
5. 把加班当成容量储备
计划一旦超载,有些团队会把加班作为默认补丁。短期冲刺可能确实能处理紧急事件,但把持续加班当成计划基础,会掩盖范围过大、依赖不清或人员不足。它还会增加疲劳、缺陷和人员流失风险,而这些成本往往不会显示在项目人天表里。
我会把加班作为经过负责人批准的例外方案,而不是产能模型中的固定变量。若某个计划只有在长期超时工作的前提下才能成立,应重新讨论范围、交付日期或资源配置。
6. 只在立项时做一次计划,不做滚动校准
资源计划不是一次性表格。需求变化、线上故障、人员休假和技术发现都会改变可用容量。计划如果每月才更新一次,信息可能在真正冲突发生后才反映出来;如果每天都因为局部变化重排所有日期,又会让团队失去稳定执行窗口。
更实用的做法是建立固定节奏:每周检查近期负载和阻塞,每个迭代复核容量,每个里程碑重新评估中长期假设。短期计划重视可执行性,中长期计划保留区间与风险等级。
7. 把工具中的负载状态当作组织事实
工具里显示某人负载 80%,不意味着这个人真的还有 20% 可以随时接任务。那个 20% 可能分散在每天的碎片时间里,也可能需要特定技能,或者已经被未登记的支持工作占用。
工具状态的质量取决于数据口径、更新习惯和责任分工。如果任务负责人从未维护实际投入,自动汇总只会把过期信息算得更快。先统一口径、明确更新责任,再讨论看板和报表,通常比先追求复杂可视化更有效。
四、专业判断逻辑:从需求到人力计划的七步法
1. 先冻结计划边界,而不是先指定人员
在估算资源前,我会确认计划讨论的对象和时间窗口:是一个版本、一个季度,还是一个明确的业务里程碑;哪些需求属于必须交付,哪些属于可选范围;哪些事项由其他团队承担;哪些日期是外部硬约束。
边界不清时,团队会用不完整的工作清单估算完整的人力需求。后续新增内容就会被描述成“顺手做一下”,导致计划承诺不断膨胀。产品经理应把范围变化显式记录,并要求评估对容量、质量和日期的影响。
2. 把需求拆成可估算的工作包
拆分的目标不是把任务拆得越小越好,而是让每个工作包具有明确结果、责任角色、验收条件和依赖。一个工作包若跨越多个专业阶段,或者无法判断完成标准,往往还没有拆到适合排期的粒度。
我通常会要求工作包至少回答四个问题:产出是什么、谁负责、什么时候可以开始、完成后如何验收。涉及研发的工作还应标记技术探查、开发、代码评审、测试、发布和观察阶段,避免把“编码完成”误当成“业务可用”。
3. 使用区间估算,并标记估算依据
估算应区分已知工作和不确定工作。团队可以采用历史相似任务、专家判断、拆解估算等方式,但要记录依据。对于缺少历史样本的新领域,不要伪装成精确数字;先安排小规模验证,获取真实约束后再更新。

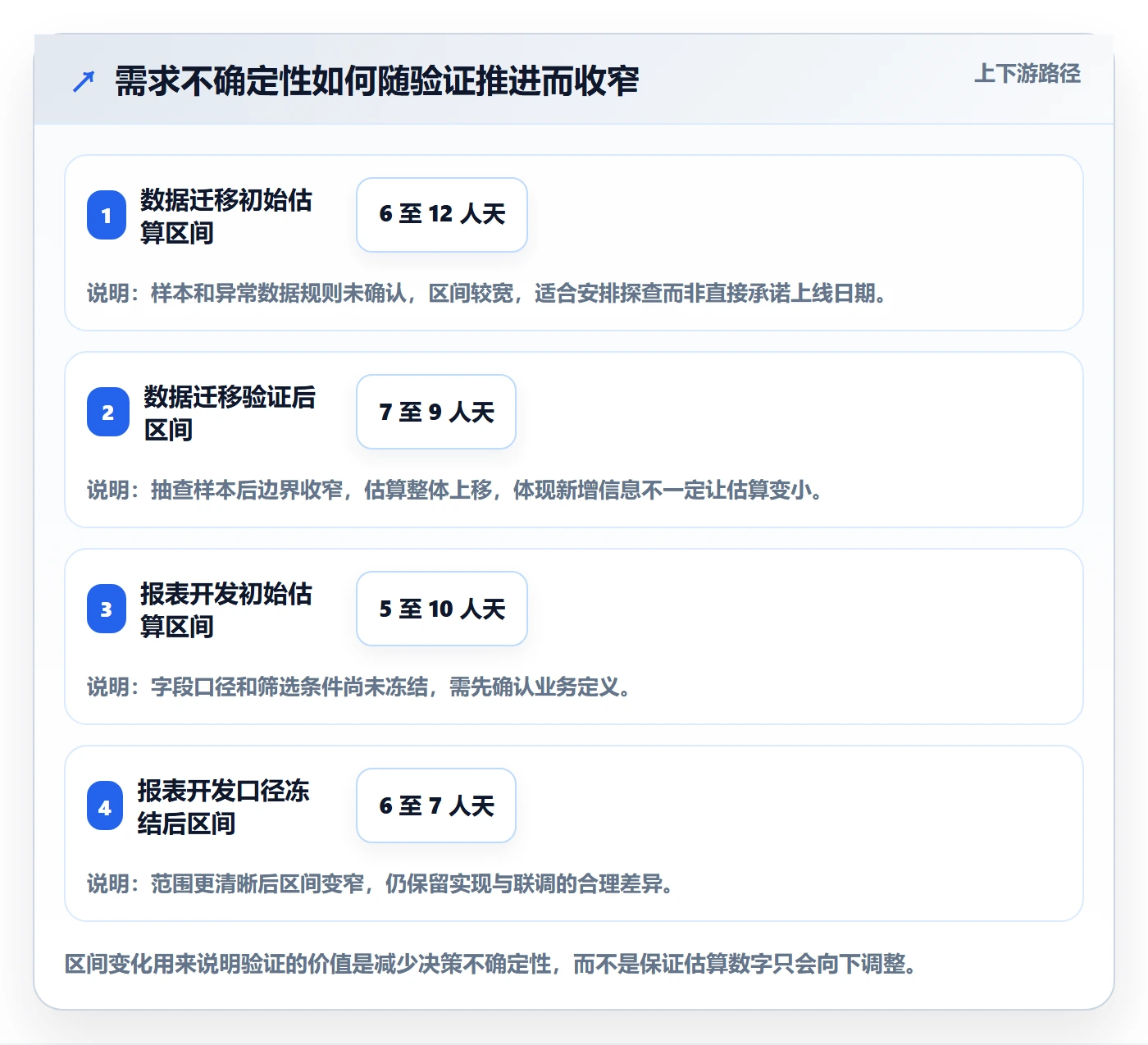

例如,某数据迁移任务初始估算为 8 至 14 人天,原因是历史记录格式尚未完成抽样。完成两天探查后,若发现数据清洗规则较简单,可以把范围收窄到 8 至 10 人天;若发现大量异常数据,则应重新估算并提交影响。
4. 计算净容量,而不是沿用理论工时
一种可操作的计算方法是:个人可规划容量等于工作日乘以每日可规划时间,再扣除已知会议、支持、休假和其他已确认工作。之后再按技能与时间段拆分,避免把总容量误当成任意岗位都能使用的资源池。
每日可规划时间没有通用标准。某团队可能将每天 5 至 6 小时作为项目计划的起点,另一个团队因为支持职责较重,可能只有 3 至 4 小时。关键是用实际日历和历史记录校准,而不是把某个数字当行业定律。
5. 识别关键路径与共享岗位的集中风险
关键路径上任何延误都可能影响交付日期。产品经理应查看哪些任务没有并行替代方案,哪些任务依赖单一专家,哪些跨团队审批存在排队等待。关键岗位越稀缺,越应优先确认其时间窗口,而不是等到排期完成后再征求意见。
共享岗位的负载可以按周或迭代检查。若同一人员在相邻周期承担多个高优先级任务,除非任务之间存在明确错峰,否则应将其标记为冲突。对关键专家,重点不是追求 100% 利用率,而是保证关键工作有连续时段,并保留应对未知事项的余量。

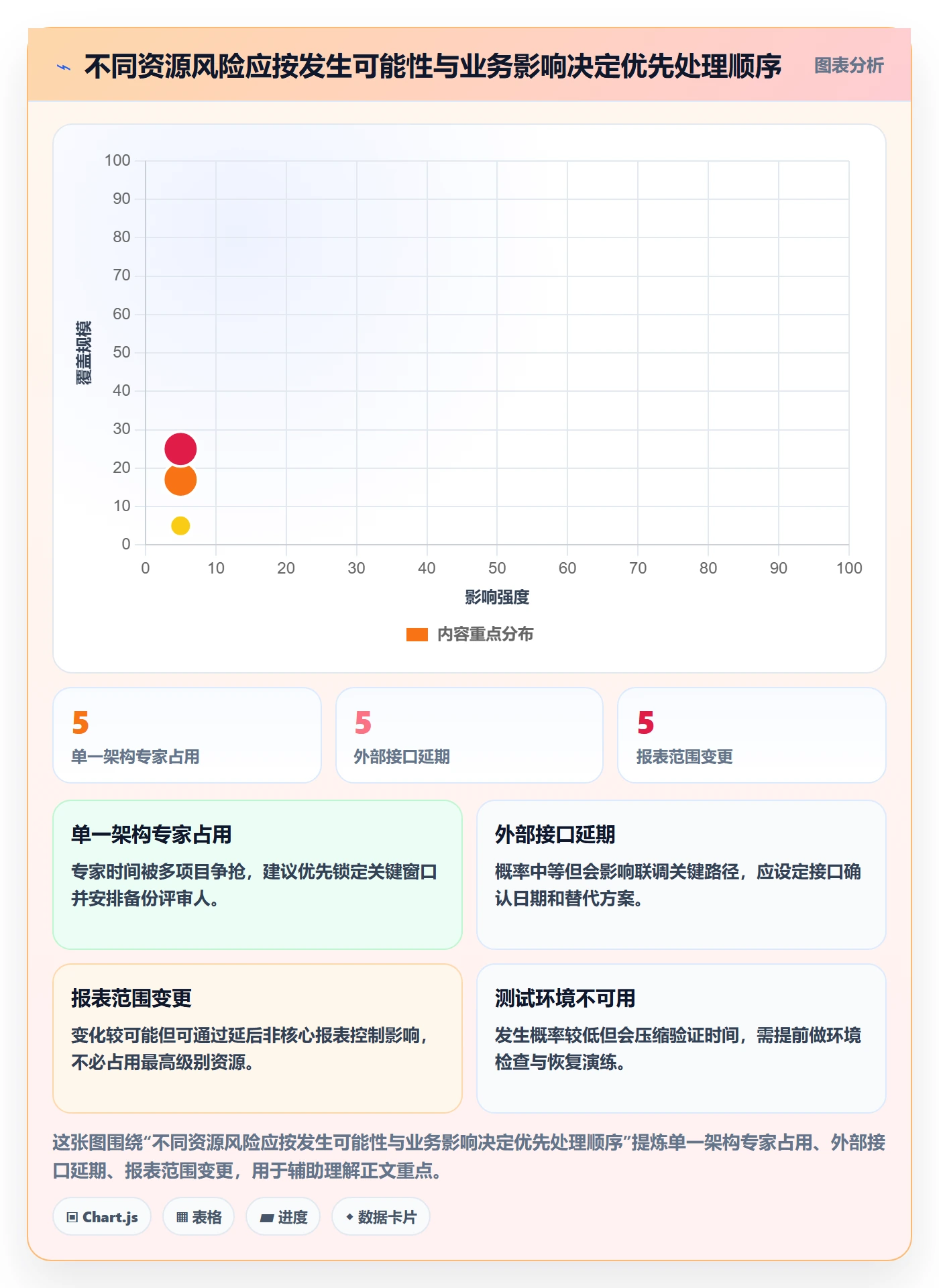

6. 设置风险触发阈值和升级规则
负载计划要能触发行动。团队可以设置建议阈值,例如:关键岗位未来两周名义负载超过 85% 时进入复核;单项估算区间宽度超过中位估算的 50% 时安排探查;关键依赖未确认且距离承诺日期不足一个迭代时升级处理。
这些数值不是适用于所有团队的行业标准,而是启动讨论的建议基准。团队应根据历史偏差调整阈值。重要的是每个阈值对应具体动作:降范围、换顺序、补资源、做验证,或重新谈日期,而非只在报表里变红。
7. 建立滚动更新与版本留痕
计划更新应区分“原始基线”和“当前预测”。原始基线用于复盘承诺变化,当前预测用于指导执行。若每次改日期都覆盖旧版本,团队就无法判断偏差来自估算、变更还是执行阻塞。
我建议记录变化原因、影响范围、决策人和生效时间。产品经理可以在每周检查时更新需求状态和范围;研发负责人确认技能和容量;项目负责人维护里程碑与依赖;业务负责人决定优先级和取舍。

五、情景案例拆解:八周交付计划如何从“排满”改成“可控”
1. 初始情景:总人天看似够,关键周却发生冲突
假设某产品团队计划在 8 周内推出管理流程升级,范围包括权限配置、审批路径调整、历史数据迁移、运营报表和安全审查。团队成员包括 1 名产品经理、1 名设计师、2 名前端、2 名后端、1 名测试、1 名数据分析师,另有共享安全工程师参与评审。
初始计划粗略估算为:产品 10 人天、设计 8 人天、前端 20 人天、后端 26 人天、测试 14 人天、数据 8 人天、安全评审 4 人天。总计 90 人天。团队根据名义人数判断“八周肯定够”,但没有按周拆解,也没有扣除日常支持和其他项目占用。
进一步检查发现,测试负责人前四周还承担另一个版本的回归;一名后端工程师是历史数据迁移的唯一熟手;安全工程师只在第六周有固定评审窗口;数据分析师每周有两天用于经营分析。问题不是 90 人天这个总数本身,而是任务时间分布和技能约束没有进入计算。
2. 先把任务按阶段分开,再判断哪些工作能并行
团队将项目拆成发现与确认、设计与技术验证、核心开发、联调测试、发布观察五个阶段。产品流程确认和安全规则澄清可以并行部分开展;数据迁移方案要先完成样本抽查;报表开发依赖字段定义稳定;测试工作则必须等核心接口和权限规则达到可验证状态。
拆解后,团队识别出两个关键依赖:一是历史数据样本必须在第二周结束前提供,否则迁移估算区间无法收窄;二是安全评审必须在第五周前收到设计材料,才能赶上第六周的评审窗口。两个依赖都不是“加人”就能解决,而要提前安排输入和决策。
3. 从人天总量转向每周负载与责任人确认
团队把 90 人天按角色和周次分配,并纳入已知日常工作。第一轮核算显示,第三周后端负载达到可规划容量的 115%,第五周测试负载达到 125%,第六周安全岗位虽只有 4 人天,却与评审窗口完全重合,稍有材料延迟就会把后续发布压缩。
这时,简单地要求所有人“再挤一点”并没有意义。团队需要判断哪些工作可以错峰、哪些范围可以延后、哪些风险值得花时间提前验证。负载过高的周次应有明确的调整动作,而不是只在图表上标红。
4. 通过范围取舍和前置验证,重新建立承诺
团队决定把非核心的自定义报表样式延后一个迭代,将历史数据迁移先按最近 12 个月数据上线,完整历史回填作为后续工作。设计阶段提前安排数据样本抽查,后端工程师在第一周留出连续时间完成迁移验证;安全材料在第四周提交预审,避免把所有问题留到正式评审日。
同时,测试负责人在第三周结束前不承诺新项目的完整回归,而是由研发先提供接口级自测结果,测试集中在第四至第六周完成端到端验证。这个调整不是降低质量标准,而是把测试介入顺序和范围讲清楚,并保留明确的验收门槛。
5. 计划结果:日期不变,但交付范围和风险表达更真实
经过调整,团队保留核心权限与审批流程在第八周上线的目标,将非核心报表样式和全量历史回填改为后续候选项。这里的结果是情景推演,不代表真实组织的交付绩效;它展示的是如何通过范围、顺序和依赖调整降低峰值负载,而不是靠虚构新增产能维持原计划。

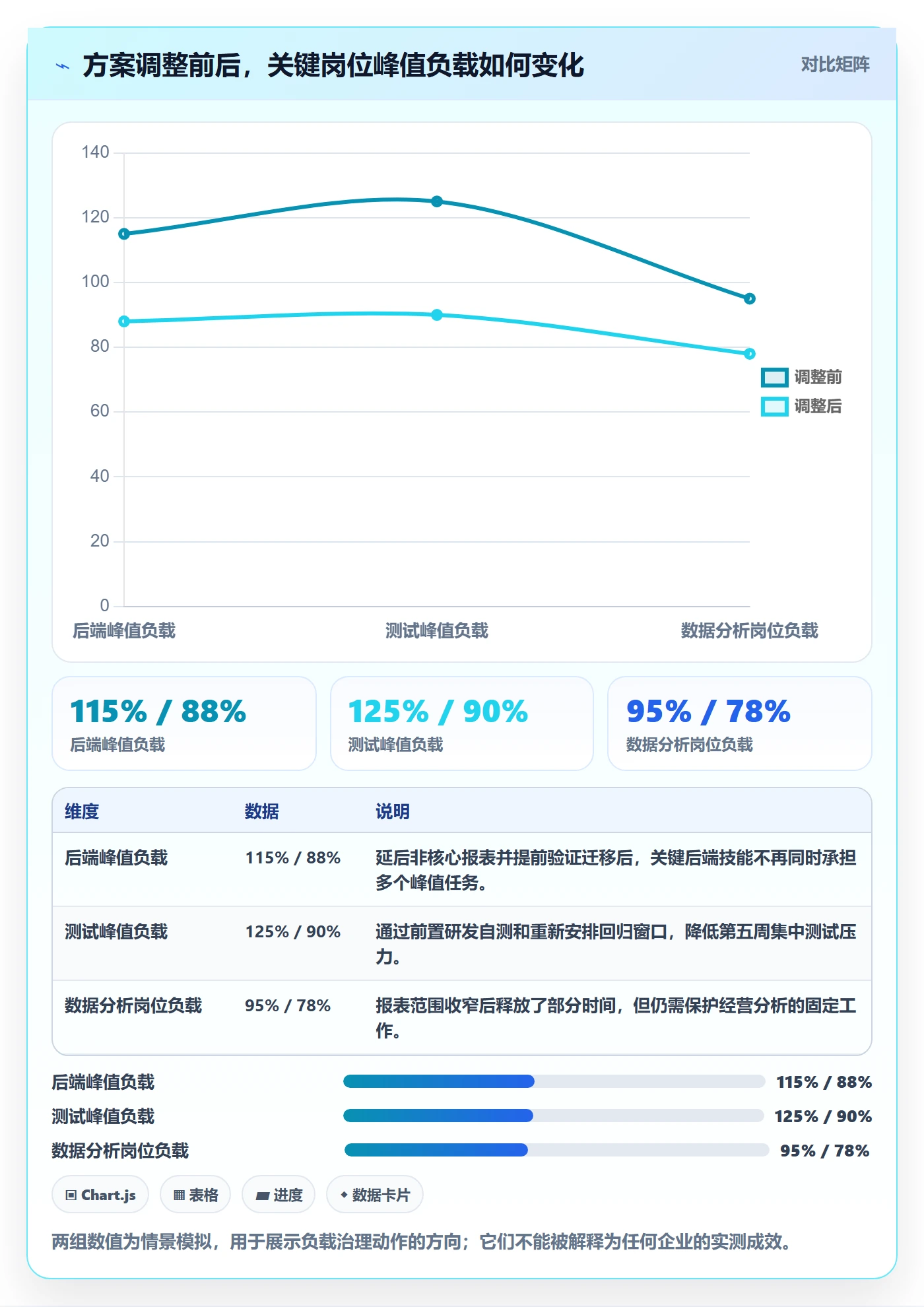

复核后的负载中,后端峰值从 115% 降至约 88%,测试峰值从 125% 降至约 90%;数据迁移仍是高风险工作,但团队通过提前抽样把估算从 6 至 12 人天收窄到 7 至 9 人天。安全评审的日期没有改变,但材料准备从临近评审改为提前预审,减少了等待风险。

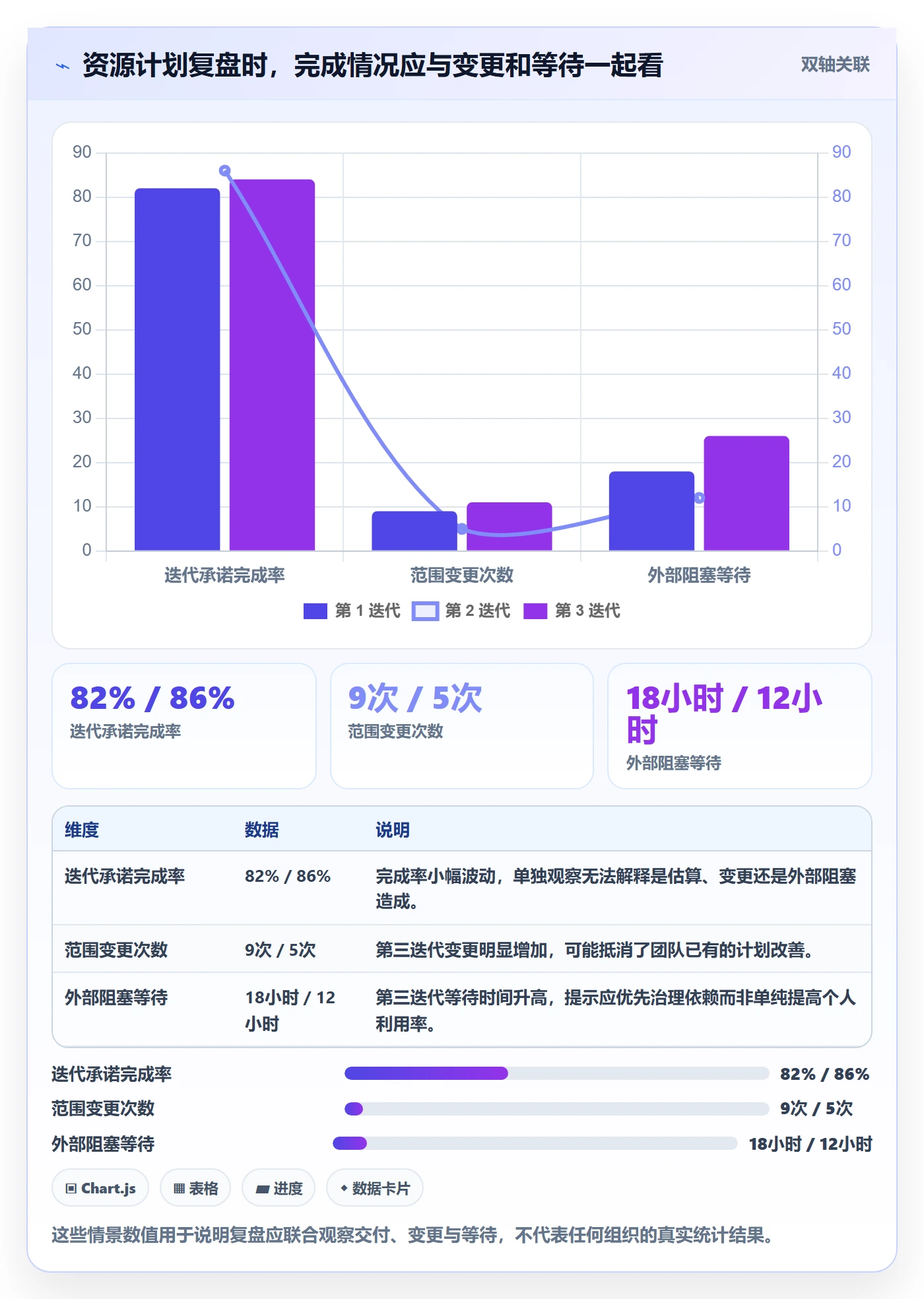

6. 复盘不能只问是否按时,还要问估算偏差来自哪里
上线后,团队应对比估算、实际投入、等待时间和返工原因。若数据迁移实际投入高于区间上限,要判断是样本代表性不足、数据规则变化还是缺少相关经验;若测试投入低于估算,也要确认是否因为范围变化、自动化复用,或者测试覆盖被压缩。
我更重视偏差的结构,而不是把“估算误差率”单独当作团队绩效。估算是计划工具,不应变成个人考核指标。若员工因为估算偏差受到惩罚,团队会倾向于报高工时、隐藏不确定性,最终让计划看似稳定、决策质量却下降。

六、落地机制:让计划持续有效,而不是做完一次就归档
1. 建立统一的容量口径
团队需要约定计划使用人天、小时还是相对估算,并明确每个数字代表什么。若一个岗位用“可投入时间”,另一个岗位用“工作量估算”,两者直接比较会产生口径错误。建议把容量和工作量分成两个字段:容量描述某人在某时间段可用多少时间,工作量描述任务预计消耗多少资源。
还要明确哪些工作属于容量扣减项。例会、支持轮值、代码评审、管理职责和跨团队协作是否计入,应由团队共同决定。只要口径一致,模型可以逐步校准;口径不一致,再精细的报表都无法支持比较。
2. 维护个人与团队两个层级的视图
个人视图用于确认技能、连续时间段和近期冲突;团队视图用于比较各角色的需求与容量。只看个人视图,容易忽略整个团队的瓶颈;只看团队总量,又容易掩盖某个专家过载或某个岗位供给不足。
对共享服务团队,可以再增加组织层级的跨项目视图,重点观察未来 4 至 8 周的峰值和关键岗位集中度。中长期预测的不确定性较高,宜用区间或风险等级表达,不必为了视觉精确而强行填满每一天。
3. 把“未确认”作为合法状态

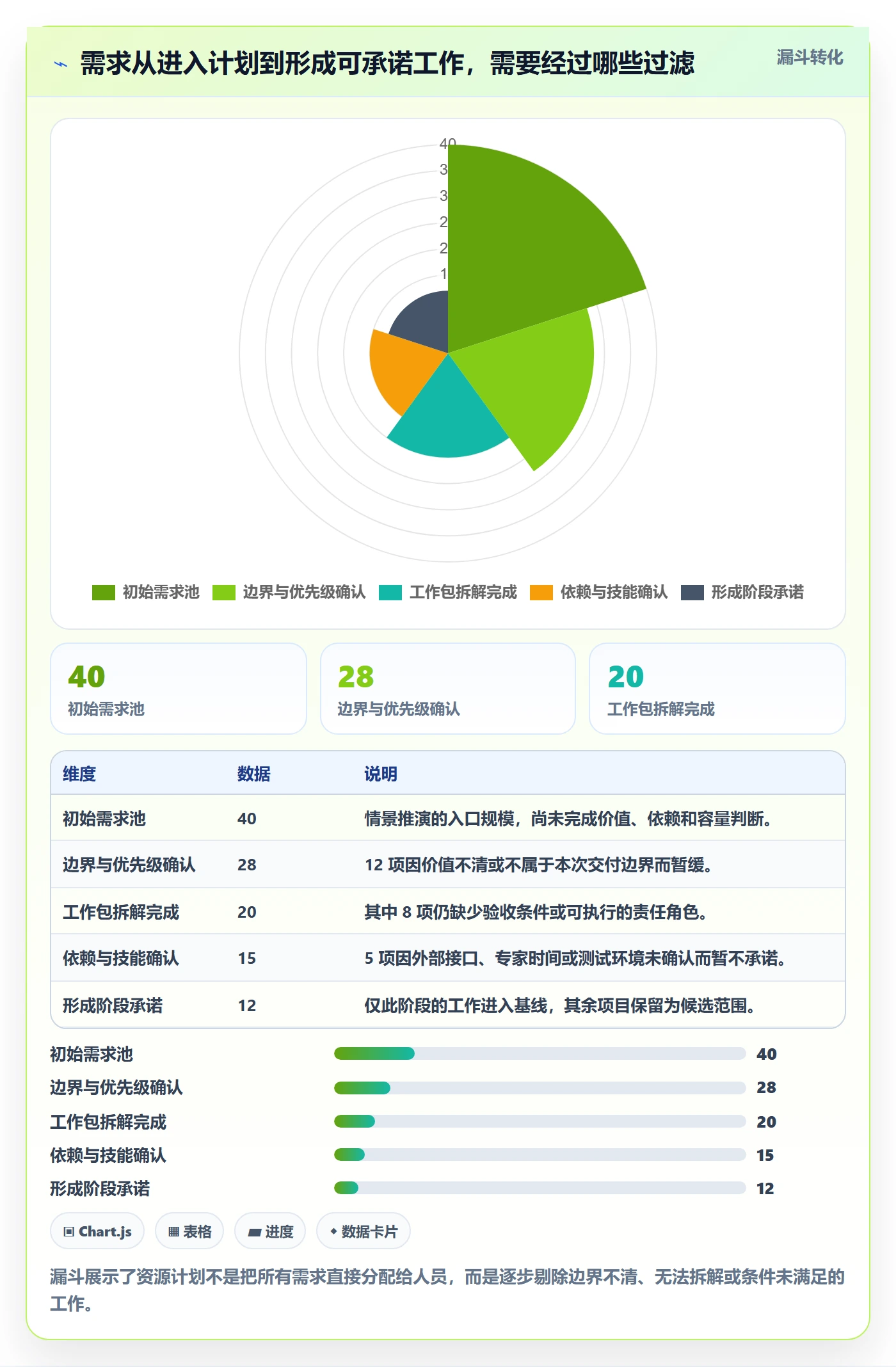

不少计划表只有“已排期”和“未排期”,结果导致尚未确认的工作被误认为已经有资源。建议增加“待估算、待依赖确认、候选范围、已承诺、暂停”一类状态,并规定每种状态的进入条件。

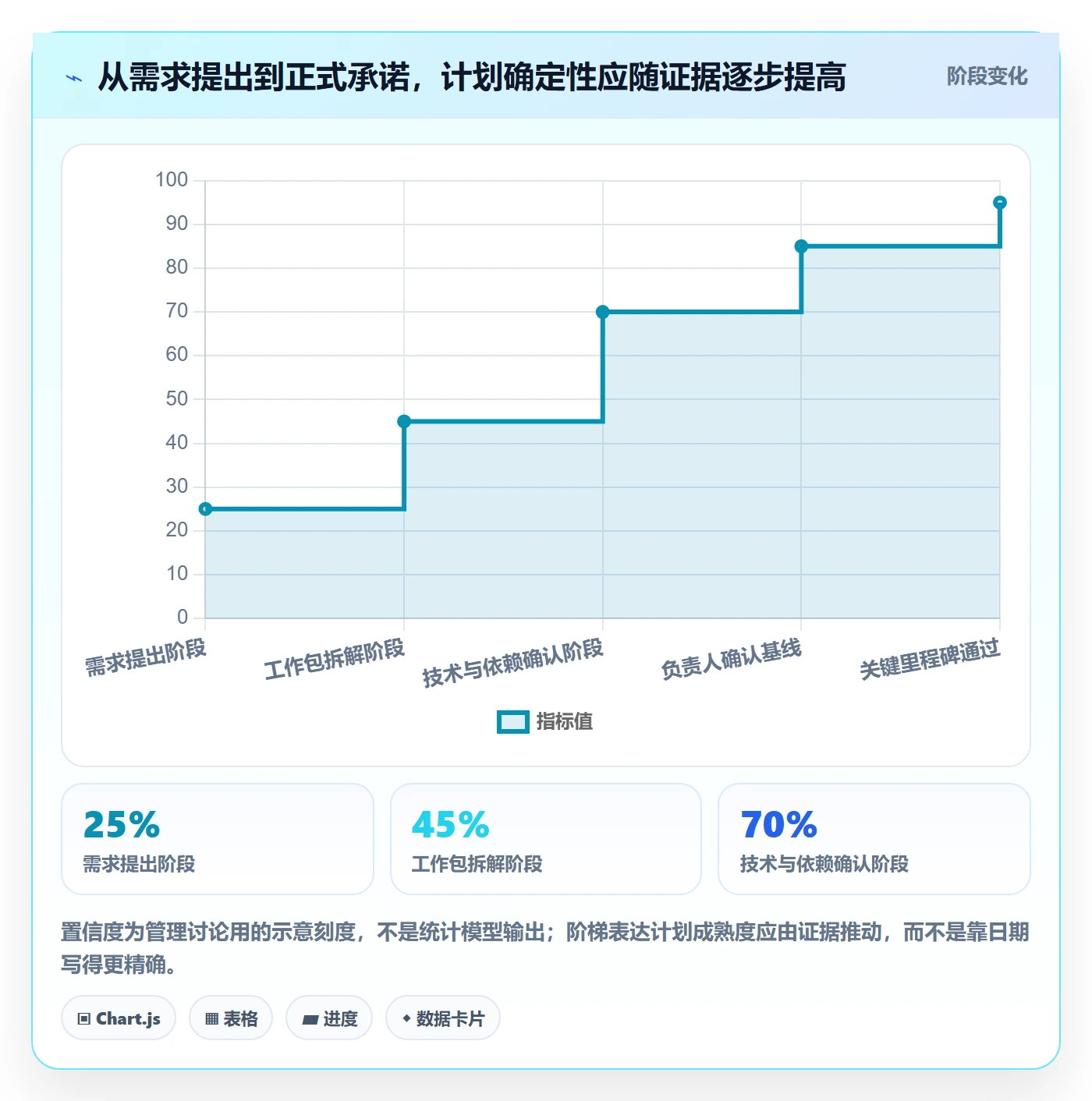

例如,只有在范围通过评审、工作包完成拆解、负责人确认容量、关键依赖有责任人和日期后,才能进入“已承诺”。对尚未满足条件的需求,可以保留优先级和估算区间,但不应对外表达为确定交付日期。
4. 将工作量偏差拆成可行动的原因
复盘时,可以把偏差分为范围增加、估算遗漏、等待依赖、返工、人员不可用、技术探查发现和计划外支持等类别。每类原因对应不同的改善动作:范围增加需要变更控制,等待依赖需要更早确认输入,技术未知需要预留验证任务,支持负担过高则要单独讨论轮值或专门容量。
不要把所有偏差统一归因为“执行效率低”。这种归因既不能解释事实,也无法指导下一轮计划。更有价值的问题是:哪一个信号本来可以更早出现?哪一项计划假设没有被验证?未来要增加什么检查点,才能减少同类意外?
5. 工具配置应从工作流和口径开始
如果使用 PingCode 这类项目管理平台,我会先整理工作项类型、状态、字段和权限,再建立团队常用视图。比如为任务保留估算区间、责任角色、依赖状态和风险说明;在迭代或项目视图中检查当前工作与容量是否匹配;为范围变更保留记录,避免旧承诺被覆盖。
具体能否实现某种自动汇总,取决于平台版本、权限、字段配置和团队工作方式。不要在数据口径未统一时直接追求“自动算出准确人力”。工具最先解决的应是信息分散、状态不可追溯和冲突难发现,而不是替代团队的专业判断。

七、不同情况下的行动建议:先识别约束,再选调整手段
1. 总容量不足时,先判断缺口是短期还是结构性
如果缺口只集中在一两个迭代,通常可以通过调整顺序、延后低优先级范围或使用跨团队短期支援处理。若多个季度都存在同一岗位持续超载,问题更可能是结构性供给不足,需要评估招聘、培养、外包、平台化或减少需求入口。
短期支援要把交接和学习成本算进去。对于高度耦合的核心模块,临时增加不熟悉系统的人,可能在短期内增加原负责人指导负担。只有任务边界清楚、环境易于搭建、交付可以独立验收时,临时增援才更可能产生净收益。
2. 总容量充足但关键技能不足时,不要平均分摊
这类情况常见于架构、数据迁移、安全评审、复杂领域规则或特定客户集成。团队应先验证技能是否真的不可替代,再考虑安排专家把关键决策、审查或高风险步骤前置,而将可标准化部分交给其他成员。
如果专家必须亲自完成全部工作,组织需要承认这是一条单点依赖。可以通过结对、文档、轮岗和分阶段授权降低未来风险,但不能假设一份知识文档就能立即让新成员获得同等判断能力。
3. 需求范围不稳定时,采用阶段承诺而不是一次承诺到底
当业务规则仍在变化,产品经理可以先承诺探索、原型验证或最小可用范围,再把扩展范围作为阶段门槛。阶段承诺的关键是定义继续投入的条件,例如用户验证达到什么结果、技术方案满足什么要求、数据质量达到什么水平。
这种方式并不适合所有项目。若法律法规、合同或外部窗口要求一次性交付完整范围,就需要尽可能提前完成边界确认,并为变更设置明确的决策机制。不能把“敏捷”当作无限期模糊承诺的理由。
4. 日期是硬约束时,必须明确范围和质量的取舍边界
当上线日期不能移动,产品和业务负责人就要在功能范围、市场覆盖、兼容性、发布方式和质量保障之间做明确取舍。哪些内容可以灰度发布、哪些可以后续补齐、哪些缺失会造成不可接受的安全或业务风险,应在排期前讲清楚。
如果日期、范围和质量三者都被定义为绝对不可变,团队实际上没有可调整变量。此时应升级到有决策权的人,重新确认资源投入、风险承受度和业务优先级,而不是让一线成员用隐性加班承担未解决的决策冲突。
5. 人员流动或休假已知时,避免把关键任务压在临近交接点
计划中应明确人员不可用的时间,并提前识别知识交接任务。若关键专家在项目中段休假,最好在休假前完成技术方案评审和风险点共享,而不是把所有核心工作安排到他回归后再集中处理。
交接不仅是文档移交,还包括环境权限、未完成事项、技术决策背景和升级路径。对高风险岗位,可以安排一名备份负责人参与关键评审,让团队在人员变化时不至于完全失去判断能力。

八、不同情况下的取舍:没有一种调整方式能同时降低所有成本
1. 加人、延时、减范围,成本结构并不相同
资源冲突出现后,常见选项包括增加人员、延后日期、减少范围、改变交付顺序、降低并行度或接受更高风险。每个选择都会转移成本,而非让成本消失。加人可能增加沟通和上手成本;延期会损失业务窗口;减范围可能影响用户完整体验;接受风险则可能增加返工与故障代价。
| 调整方式 | 更适合的情形 | 主要代价 | 产品经理需要确认的问题 |
|---|---|---|---|
| 增加人员 | 工作可拆分、任务边界清楚、上手成本可控 | 辅导、沟通、环境准备和代码评审成本 | 新增人员能否在关键窗口形成有效产出? |
| 延后日期 | 日期并非外部硬约束,质量或完整范围更重要 | 市场窗口、合同节点或上下游计划可能受影响 | 延期的业务损失是否小于压缩验证的风险? |
| 减少范围 | 存在明确的非核心功能或可分阶段交付内容 | 用户体验、业务覆盖或运营流程可能不完整 | 最小范围是否仍能验证核心业务价值? |
| 调整顺序 | 任务之间可以错峰,且关键依赖可提前处理 | 部分工作可能等待,局部效率或体验受到影响 | 是否真正改变了瓶颈周的负载,而非只挪动表格日期? |
| 接受更高风险 | 风险可监测、影响范围可控、业务方明确接受 | 返工、故障、声誉或后续维护成本上升 | 风险触发后谁负责决策,回退条件是什么? |
2. 优先保护不可逆成本高的环节
在取舍时,我会优先保护安全、数据正确性、核心权限和关键业务流程,因为这些问题一旦上线后暴露,回滚和修复成本可能远高于推迟非核心体验优化。并不是所有工作都必须同等优先,但不可逆风险应得到更高权重。
另一方面,过度保护所有功能也会让范围无法收缩。产品经理需要把“必须完整”拆成可讨论的条件:安全控制必须通过哪些检查,业务流程至少覆盖哪些场景,报表是否可以先支持核心字段。具体判断应基于业务影响,而非职位高低或谁提出需求更早。
3. 不要为了让利用率好看而把所有空档填满
高利用率不等于高交付能力。若团队每周计划都接近满载,任何临时事项都会挤压原任务,造成不断改期、频繁切换和质量下降。保留容量不仅是应对意外,也能让团队完成评审、复盘、维护和技术债治理。
缓冲留多少,要看工作不确定性和历史波动。需求稳定、任务重复、依赖少的工作可以采用更紧的计划;跨团队、未知技术多、外部条件复杂的项目应留出更多弹性。缓冲应有用途和触发条件,而不是用来掩盖长期供需失衡。
4. 选择工具时,比较管理机制而不只比较功能列表
无论是 PingCode 这类项目管理平台,还是团队已有的表格、工单系统,评估重点都应包括:能否连接需求与任务、能否保留估算和实际变化、能否查看跨团队依赖、能否按角色或时间窗口识别冲突、权限和数据维护成本是否可接受。
对于 100 人以上的组织,工具选择还要看多项目协作、组织权限、数据治理和推广成本;小团队可能更看重轻量和快速调整。不要为了工具功能而改变业务口径,也不要把某个平台是否能显示某种图表,当作资源治理成熟度的唯一标准。
九、可直接执行的检查清单与复盘指标
1. 排期评审前检查六项输入
- 交付目标、范围边界和验收条件是否明确。
- 工作是否拆分到可估算、可分配、可验证的粒度。
- 估算是单点还是区间,依据和不确定因素是否记录。
- 人员容量是否扣除会议、支持、休假和已承诺工作。
- 关键技能、外部依赖和固定评审窗口是否有责任人及日期。
- 日期、范围、质量和风险之间的取舍是否有决策人确认。
2. 每周资源检查只追踪能触发行动的信号
每周检查不需要把所有任务重新估算一遍。优先查看未来两到四周的关键岗位峰值、未确认依赖、估算区间变化、需求变更和支持负担。对于已经稳定执行的任务,保留状态即可;对于出现新证据或风险的工作,再启动专项复核。
若一个风险连续两周处于同一状态,却没有责任人、解决日期或决策路径,说明团队是在重复报告风险,而不是治理风险。每个高优先级风险都应对应一个动作,例如确认接口、缩小范围、安排专家时间或提交决策。
3. 复盘指标要能够区分计划质量与执行结果
可以跟踪计划承诺完成率、估算区间命中率、范围变更次数、关键岗位峰值负载、阻塞等待时间、计划外支持投入和返工人天。指标不应孤立排名,更不应直接用于个人奖惩;它们的用途是识别系统性问题和改善下一轮计划。
例如,承诺完成率降低可能来自估算偏差,也可能来自频繁变更或外部依赖延误;平均负载较低可能代表计划保守,也可能说明需求输入不足。指标必须结合变化原因和业务背景解释,否则数字会诱导团队优化表面结果。

4. 让管理层看到选择,而不是只看到一个日期
向管理层汇报时,我会呈现至少两个可比较方案:例如保留日期并收缩非核心范围,或保留完整范围并延后一个迭代。每个方案列出容量需求、关键风险、用户影响和需要的决策时间,让管理层可以基于业务价值选择,而不是把资源问题留给团队自行消化。
好的资源计划不是保证所有承诺永远不变,而是让变化有迹可循、有代价可见、有决策人负责。产品经理的专业价值,不在于把表格填满,而在于让组织更早发现哪些承诺互相冲突,并在代价还可控时作出选择。
十、结语:把人力计划当成持续校准的决策系统
1. 真正可靠的计划不追求看起来精确,而追求假设可验证
资源负载落地方案的关键,不是找到一个神奇公式,也不是把每个人的日历塞满。它是一个持续校准的决策系统:先澄清需求,再拆解工作;先核算净容量,再检查技能和依赖;先暴露风险,再决定日期、范围和资源如何取舍。
我的独特判断是:资源计划最有价值的产出,往往不是“还剩多少人天”,而是团队何时能够发现某个承诺依赖了错误假设。如果计划能在上线前几周暴露单点专家冲突、数据条件未满足或测试窗口不足,它就已经帮助组织避免了昂贵的临时救火。
2. 下一步从一个小范围试算开始
产品经理可以先选一个正在推进的版本,按角色和周次重新核算未来六至八周容量;找出名义负载超过可规划容量的岗位;对不确定性最大的三项工作安排验证;再与研发、测试和业务负责人共同确认一个可调整的交付方案。
先用真实日历和实际投入校准口径,再决定是否需要更复杂的工具或自动化。不要从追求“所有团队都实时填报”开始,而应从最影响交付的共享岗位、关键依赖和频繁变更开始。当团队能够说明每项承诺基于什么容量、依赖和假设时,人力计划才真正从表格走向管理实践。
常见问题解答(FAQ)
1. 产品经理如何识别资源负载计划中的虚假可用工时?
我在排迭代计划时,按团队人数乘以工作日算出了总工时,结果每次都延期。后来才发现,会议、支持和评审占掉了不少时间;我该怎样估算团队真正能投入项目的工时?
不要把“人数×工作日×8小时”直接当作可用产能。先按角色统计未来两周的固定会议、值班、线上问题处理和跨项目支持,再从工作时间中扣除;例如,5名成员各有10个工作日,理论上是400小时,若平均每天有1.5小时会议与支持,净工时只有约325小时。
计划时还应保留缓冲:需求不确定、外部依赖较多的团队,可先预留约15%至25%,并用最近几轮的实际完成量校准。判断计划是否可信,关键不是工时表是否填满,而是估算是否包含那些经常发生却容易被漏记的工作。
2. 发现关键角色超载时,应该先加人还是调整排期?
我排计划时发现测试和后端开发总是同时被多个需求占用,直觉上想申请加人,但又担心新人短期内反而拖慢交付。面对这种情况,我该依据什么判断是补资源、减范围还是改时间?
先确认瓶颈是“总工作量过大”,还是“少数关键角色被集中占用”。把任务按角色和时间段展开后,如果某个角色连续多个周期负载超过可用工时的85%至90%,且任务无法拆分或错峰,优先评估减范围、调整顺序或延后承诺;只有需求长期稳定、交接成本可控时,才考虑补人。
新增成员并非即时产能:熟悉业务、环境和流程都需要时间,复杂任务还会增加沟通与评审负担。一个实用做法是先模拟三种方案的影响:减少非核心需求、错开关键任务、增加熟练资源,比较交付日期、质量风险和协调成本后再决策。
3. 人力资源计划怎样处理需求变更和临时插单?
我刚做完迭代资源表,业务方又提出一个必须尽快上线的需求,团队只能把原计划往后挪。以前我们靠口头协调,最后没人说得清哪些承诺被改变了;怎样把变更影响落实到计划里?
把插单当作一次资源决策,而不是在原计划上直接叠加任务。先记录变更的业务理由、截止时间、涉及角色和预计工作量,再明确它会替换哪项工作,或由谁批准增加产能与延期。
比如,一个需要后端3人日、测试2人日的紧急需求,不能只在计划里新增5人日,还要检查后端和测试在对应日期是否有空档,以及被挤出的任务会影响哪个里程碑。每次变更后更新责任人、时间和受影响的交付项,并同步给相关方;若团队反复接受插单却不调整范围或日期,资源计划就会失去预测价值。
4. 如何判断资源负载计划是否需要设置缓冲,而不是把空档全部填满?
我担心计划留空会被认为效率低,所以常把每个人排得很满;但一旦出现返工、请假或依赖延误,整个迭代就会连锁延期。我该怎样设置缓冲,既不浪费资源,也不让计划脆弱到一点变化就失控?
缓冲不是给所有任务统一加时,而是对不确定性和依赖风险有针对性地留余量。可以先用历史数据检查估算偏差、缺陷返工和临时支持占比,再按团队实际情况设置容量余量;例如,若过去6个迭代平均有约18%的工作时间用于线上支持与返工,就不应把全部净工时承诺给新需求。
高不确定任务可拆成短周期验证点,先安排探索和技术验证,再决定后续投入;稳定、重复且依赖少的任务则不必机械增加同样比例。计划是否健康,可以看突发事项发生后是否仍能守住关键里程碑,而不只是看成员日历是否排满。
核心关键词
文章包含AI辅助创作:资源负载落地方案:产品经理开展人力资源计划的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/539208
读者评论
我们团队以前也只看每个人的投入百分比,后来发现共享岗位的支持和评审时间经常没登记,表上有余量,实际却接不了活。把日常工作也纳入容量后,排期才更接近现实。
