人力资源计划里的“可用工时”,最容易出错的地方不是算术,而是把合同工时、考勤工时和真正能投入项目的时间当成同一个数字。一个产品团队看起来有 10 名全职成员,按每人每月 160 小时计算,账面产能是 1,600 小时;扣除休假、会议、支持工作和跨项目切换后,真正可用于计划的时间可能只有 900 至 1,100 小时。若计划仍按 1,600 小时承诺,排期延误就不是执行力问题,而是制度一开始就把不可用时间算成了可用产能。

一、先把核心结论说清楚:可用工时不是“人头乘标准工时”

1. 先区分四种容易混淆的时间

我设计人力计划制度时,会先要求团队把“工时”拆成四种口径:制度工时、出勤工时、可分配工时、已承诺工时。它们之间存在逐层扣减关系,不应该直接互换。

  • 制度工时:按工作日历和标准工时计算的理论上限,例如某月 20 个工作日、每天 8 小时,得到 160 小时。
  • 出勤工时:员工实际到岗或按公司制度视为出勤的时间,受休假、调休、法定假期和缺勤影响。
  • 可分配工时:出勤时间扣除固定会议、培训、行政事务、支持轮值等非项目时间后,能够进入项目或产品工作的时间。
  • 已承诺工时:可分配时间中已经分配给已批准工作的部分,剩余部分才是可供新计划使用的余量。

最重要的判断是:可用工时必须有明确用途边界。研发人员的“可用”通常指可以分配到研发工作,不代表每小时都能不间断产出;客服人员的“可用”可能是排班覆盖时段;产品经理的“可用”则可能还要扣除访谈、评审、需求澄清和跨部门协调时间。

因此,我不会把一个通用的利用率比例套到所有岗位。产品经理、开发、测试、设计、客户成功,即使名义上都工作 8 小时,日常工作结构也不同。统一口径的价值在于计算规则一致,不在于把不同岗位强行压成同一种产能模型。

2. 使用可复核的计算链,而不是一个黑箱系数

月度可分配工时可以用下面的计算链表达。每一步都保留输入项,管理者才能判断工时下降是日历变化、人员缺勤,还是固定事务增加造成的。

理论工时 = 工作日数 × 每日标准工时

出勤工时 = 理论工时 − 计划休假 − 法定假期调整 − 已知缺勤时间

可分配工时 = 出勤工时 − 固定会议与培训 − 值班支持 − 必要行政事务

剩余可用工时 = 可分配工时 − 已批准工作承诺

若团队历史记录较成熟,也可以用净产能率进行快速预测:可分配工时约等于出勤工时乘以岗位净产能率。但这个比例只能用于预测,不能替代实际扣减项。若某月有集中培训或版本发布,固定事务会显著变化,直接套用过去的平均比例容易失真。

人力资源计划如何做好可用工时?产品经理制度设计与操作步骤

3. 产品经理计划应同时管理“容量”和“承诺”

容量回答“团队最多能投入多少”,承诺回答“团队已经答应做多少”。这两个数字需要分开展示。若把容量当承诺,管理者会自然倾向于把所有空余时间都塞满;若只看承诺而不看容量,则新需求进来时无法识别真实冲突。

我建议在产品计划中至少保留三个字段:可分配工时、已承诺工时、预留工时。预留工时用于处理线上问题、临时评审、需求变更和估算误差。对变化较快的产品团队而言,预留不是浪费,而是维持计划可信度的保险空间。

二、背景与真实场景:为什么人头看起来够,计划仍然做不完

1. 产品经理面对的是多种工作流叠加

产品团队的工作很少只有路线图上的功能。产品经理通常同时处理需求探索、需求文档、设计评审、研发答疑、上线验收、客户反馈、数据复盘和内部协同。每项工作单看都不大,但它们会分散在一天之中,让整块专注时间变少。

例如,一名产品经理在某周名义上有 40 小时工作时间,但每天被会议切成多个短时段,临时问题又不断打断需求分析。即便考勤记录显示出勤完整,也不能推导出其拥有 40 小时连续的产品设计产能。计划若只按总小时数分配,往往忽略了任务对连续专注时间的要求。

这里有一个重要区别:工时可用,不等于工作块可用。一个需要连续两天完成的复杂方案,不能简单用十个分散的一小时空档替代。对于高认知负荷工作,排期还要记录时间块、依赖关系和切换成本。

2. 组织规模越大,跨团队占用越不能靠个人感觉

在 100 人以上的组织中,产品计划通常涉及多个业务线、共享平台团队、设计与数据团队,以及不同层级的审批和评审。每个人都可能被多个项目同时申请。若各团队分别维护表格,计划负责人看到的往往是不同口径的“满负荷”,却看不到同一位员工被重复承诺的情况。

在这类场景中,PingCode 可以作为项目与工作计划的协作示例:重点不在于某个工具能否自动算出“正确产能”,而在于能否让需求、负责人、计划周期、工作状态和依赖关系处于可追踪的同一套流程中。实际工时制度仍需由组织定义;工具负责落实规则、提示冲突和保留变更记录,而不是替管理者做制度判断。

我会特别检查三件事:计划是否按人员与时间周期聚合,跨项目占用能否被看见,计划变更是否留下责任人与原因。若系统只有任务清单、没有资源时间视图,团队仍需要额外的容量管理机制;若只有资源表、没有工作项和优先级,容量冲突也无法转化成决策。

3. 工时差异往往来自岗位结构,而非员工效率高低

某月产品经理的可分配工时降低,可能是因为正在进行集中客户访谈;开发人员下降,可能是因为承担了生产故障轮值;测试人员下降,可能是因为测试环境不稳定导致等待和重复验证。把这些差异都解释成“效率低”,既不准确,也会诱导员工少报真实工作。

有用的计划制度应将工时变化归因到可行动的因素。例如,若评审会议占用过多,管理者可以合并评审;若支持工作挤压项目时间,可以设置轮值;若依赖等待造成空转,则要改进交付接口。只有先看见构成,才知道该调整人、工作范围还是协作方式。

人力资源计划如何做好可用工时?产品经理制度设计与操作步骤

三、常见误区:看似简单的算法怎样制造计划偏差

1. 把标准工时直接当可用工时

这是最普遍的高估方式。以每人每月 160 小时作为项目容量,等同于假设员工没有休假、会议、培训、支持和值班。即使每个单项损耗不大,累积后也会形成显著差异。

更稳妥的做法不是立刻规定所有岗位统一打折 20%,而是先收集 6 至 8 周的分类数据,观察各岗位的稳定损耗项。若团队没有历史记录,可以先采用明确标注的建议基准,并在试运行后校准。预测值和实际值必须分栏,避免模拟值被误认为真实统计。

2. 把忙碌程度当成产能证据

员工日历排满,并不意味着工作完成得更多。频繁切换、反复等待、低价值会议都可能让日程看起来繁忙,却不产生相应交付。反过来,某位员工的日历空白,也不代表他没有承担隐性支持或深度工作。

我通常把工时数据用于容量和协调,不直接用来判断个人绩效。绩效需要结合交付质量、业务结果、复杂度、协作贡献和工作条件。若把填报小时数直接变成排名,团队很快会学会优化填报,而不是改善流程。

3. 以过往实际工时替代未来工作估算

历史工时可以帮助判断团队容量和工作结构,但不能直接证明某项新需求需要同样时间。需求复杂度、技术债、外部依赖、验证范围和上线风险都可能不同。把“上次用了 30 小时”当成固定报价,容易忽略工作范围已经变化。

应当将预测分成两类:容量预测看人员在某周期能够投入多少;工作估算看具体任务需要多少投入。前者主要来自工作日历、岗位职责和历史分配;后者需要由实际执行团队结合工作范围评估。

4. 把“可用”误解成“可以全部排满”

如果团队长期按 100% 可分配工时承诺,任何突发问题都会造成延期。真实组织中,临时需求、缺陷处理、决策等待和估算偏差不可避免。预留容量应按工作波动情况设置,而不是被视为闲置人员。

预留比例没有适用于所有团队的固定答案。稳定、重复、依赖少的运营工作可以保留较小缓冲;探索性产品工作、共享平台支持和频繁上线的团队则需要更大弹性。关键是根据历史偏差验证缓冲,而非照搬一个所谓行业标准。

5. 只记录总工时,不记录工作类别和周期

每月只知道某人投入了 120 小时,却不知道其中多少用于路线图项目、客户支持、内部会议或返工,管理者无法决定该减少什么。分类不需要细到每十分钟一个标签,但要足以支持决策。

我建议分类层级最多保持两级:一级说明工作性质,例如项目交付、运营支持、协作与管理、学习培训;二级再按组织实际需要区分产品发现、开发、测试、客户问题等。类别越复杂,填报负担越高,数据越容易失真。

误区 常见表现 造成的偏差 改进方向
标准工时等于可用工时 所有人按工作日乘每日小时数 团队容量被系统性高估 按日历、职责与实际损耗逐项扣减
工时等于绩效 用填报小时数评价个人贡献 诱发虚报、拆任务和低价值忙碌 工时用于资源协调,绩效另设证据链
历史投入等于未来估算 照搬上一项目的耗时 范围与风险变化未被识别 容量预测与工作估算分开管理
所有容量都可承诺 排期占满 100% 任何突发工作都转化为延期 设置有依据的弹性缓冲并定期校准

四、专业判断逻辑:先确定制度要回答什么问题

1. 先从管理决策倒推数据口径

建立制度前,我会先问管理者:你希望这套数据支持什么决策?常见答案包括判断团队是否需要补人、决定新需求能否进入季度计划、发现共享岗位冲突、估算上线窗口,或解释计划偏差。不同决策需要的数据粒度不同,不应该先做复杂填报,再寻找用途。

如果目的是季度容量规划,按周或按月统计通常已经足够;若目的是客服排班,则需要更细的时段覆盖;若目的是项目成本核算,可能还要关联成本中心和工作类别。管理问题不同,采集粒度也应不同。

2. 区分“确定性扣减”和“概率性损耗”

已批准休假、法定假期和固定轮值属于较确定的扣减项,可以直接从日历计算。临时支持、突发缺陷和需求变更则带有概率,适合通过历史分布和预留容量管理。若把概率性损耗全部当成确定工时扣除,团队可能长期低估产能;若完全不留缓冲,则计划容易被现实击穿。

对成熟团队,我会观察多个周期的实际偏差,而不是只看平均值。平均值可能掩盖高峰月份。例如,某团队过去六个月每月平均有 12 小时临时支持,但其中两个月分别达到 30 小时。若产品发布窗口与支持高峰重叠,平均数会低估风险。

可用一种简单的风险分层:低波动工作采用历史中位数作为参考;波动明显的工作采用较保守分位值安排缓冲;全新工作则明确标注估算置信度,并设置复核点。若组织具备足够数据,再逐步升级为概率预测。

3. 把时间粒度和任务粒度配对

月度容量适合团队组合决策,不适合直接指导每天的任务安排。反过来,按小时排到每个人的日历,又会制造大量维护成本。我的建议是:战略层看月或季度,项目层看周,日常执行层看任务和依赖。

对于工作周期短、任务标准化的团队,可以采用较细的周计划;对于探索性产品工作,计划应更多体现目标、阶段和决策点,而不是把每个小时提前锁死。计划粒度越细,预测看似越精确,但如果输入信息不够可靠,细节只会放大伪精确。

4. 用偏差解释能力,而不是惩罚偏差

计划与实际之间有差异是常态。真正有价值的问题不是“为什么没做到 100%”,而是“偏差来自哪里、是否可预测、下次能否减少”。我会将偏差拆成范围变化、估算误差、人员不可用、依赖等待、返工和突发支持等类别。

当偏差归因变得稳定,管理者才能采取对应措施:范围变化需要变更机制,估算误差需要复盘任务分解,人员不可用需要备份方案,依赖等待需要改进协作协议,返工需要提升质量前置。没有归因的数据,只有数字,没有管理价值。

人力资源计划如何做好可用工时?产品经理制度设计与操作步骤

五、案例与数据观察:把一支产品团队的计划从“满格”改成可兑现

1. 先说明案例边界和假设

下面用一支 12 人产品研发团队的情景演示制度如何落地。团队包括 1 名产品经理、1 名设计师、7 名开发人员和 3 名测试人员。示例数据是为了展示计算方法而构造的情景模拟,不是某家企业的实测结果,也不代表行业平均值。

设定某月有 20 个工作日,每天 8 小时,团队理论工时为 1,920 小时。计划休假与日历影响扣除 128 小时;固定会议、培训与必要协同占 240 小时;轮值支持及已知运营工作占 180 小时。于是团队可分配工时约为 1,372 小时。

如果继续按 1,920 小时制定承诺,账面上会多安排 548 小时工作,约等于 68.5 个八小时工作日。团队并不是突然变慢了,而是早在排计划时就把不可投入时间算进了容量。

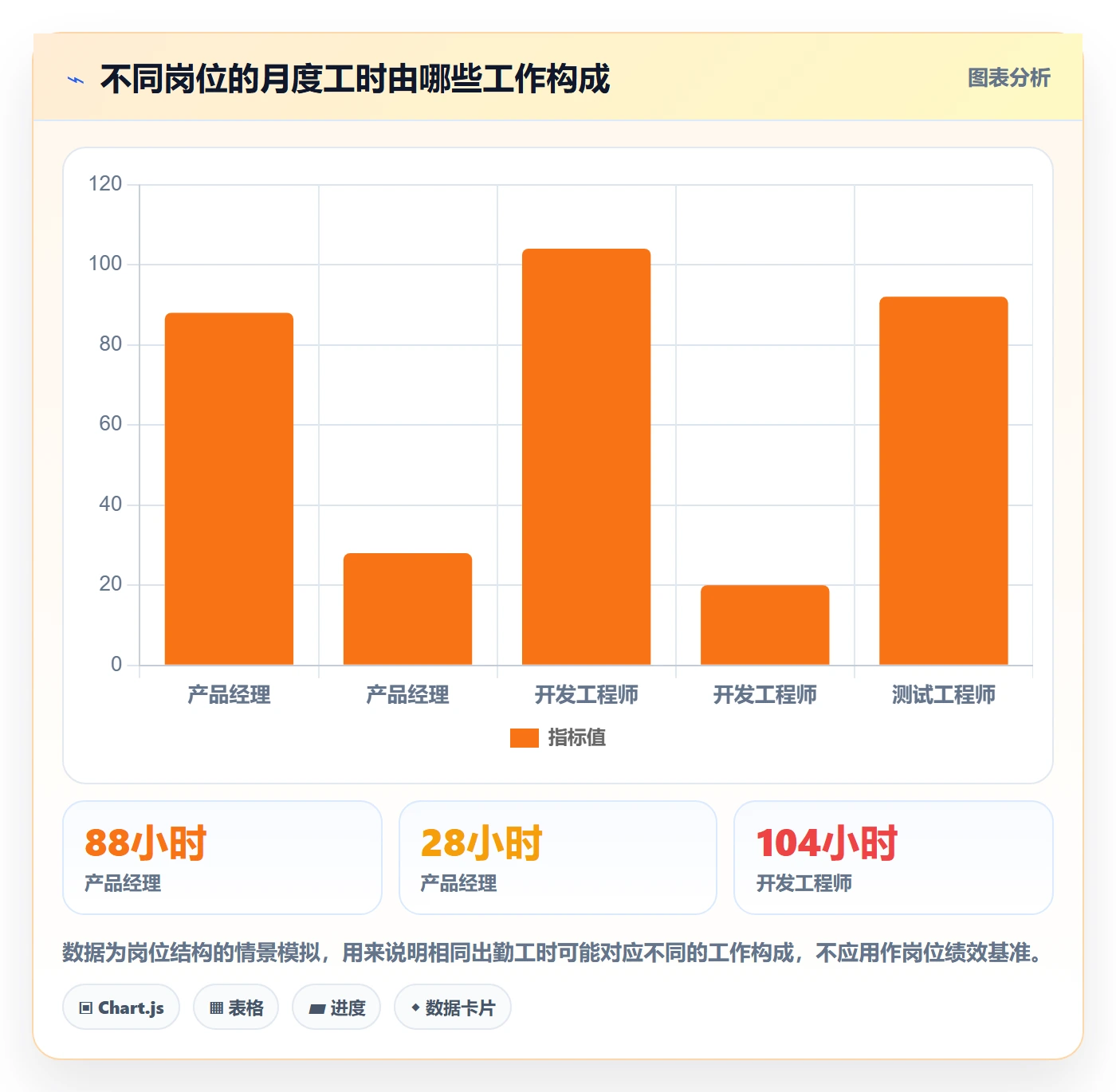

2. 把工作按团队角色拆分,避免平均分配造成误判

团队总容量还不够,需要按岗位和责任拆分。例如,产品经理可分配工时可能只有 96 小时,其中路线图工作 52 小时、客户与运营问题 20 小时、评审与协作 24 小时;开发与测试人员则需要分别保留支持和质量保障容量。

若产品经理已承诺 80 小时路线图任务,账面上只剩 16 小时机动空间。此时再加入一个“看起来只需半天”的紧急需求,实际可能还要包含需求澄清、设计协调、验收和上线沟通。管理者应评估整条工作链,而不是只把需求文档编写时间算进去。

因此,产品经理制度中最好把工作类型写清楚:发现与验证、方案设计、交付协同、运营支持、管理与沟通。分类不是为了精细追踪每一分钟,而是帮助判断产品经理为何没有足够时间完成路线图工作,以及组织是否把过多协调成本压在同一角色身上。

3. 设置缓冲后,承诺量应低于可分配工时

假设团队从历史情景观察到临时支持与范围变化具有一定波动,决定在可分配工时中保留 12% 作为缓冲。1,372 小时中约 165 小时不提前分配,月度计划可承诺容量约为 1,207 小时。这个 12% 只是该模拟团队的建议起点,必须根据实际偏差校准。

若团队连续三个月都几乎不动用缓冲,同时交付质量没有下降,可以逐步检查缓冲是否过高;若每个月都用完缓冲,甚至仍频繁延期,问题可能不是缓冲比例太低,而是需求入口失控、支持负担未被计入,或团队长期承担超过能力的工作。

情景模拟项目 工时 解释

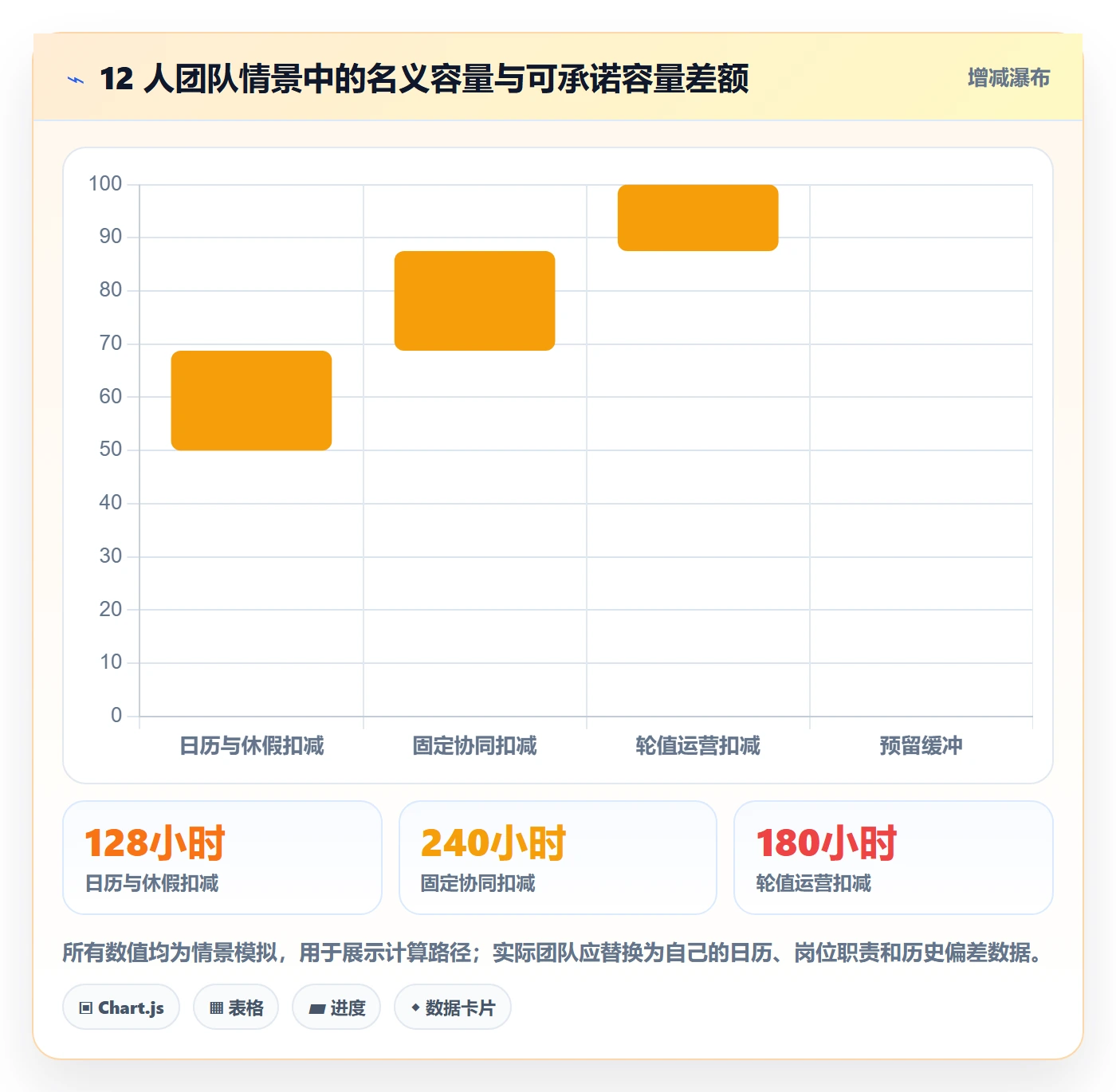

团队理论工时 1,920 小时 12 人乘 20 个工作日乘每天 8 小时
日历与计划休假扣减 128 小时 按团队日历汇总,实施时应避免重复扣减
固定会议与培训扣减 240 小时 包括必要协作,不应把所有会议都默认视为合理
轮值与运营支持扣减 180 小时 由岗位安排与已知运营责任形成
可分配工时 1,372 小时 进入项目容量管理的基础工时
建议预留缓冲 约 165 小时 按 12% 情景比例计算,需以实际数据校准
建议承诺上限 约 1,207 小时 不等于必须填满,仍需结合优先级与依赖判断

人力资源计划如何做好可用工时?产品经理制度设计与操作步骤

4. 用偏差复盘找到制度需要改进的位置

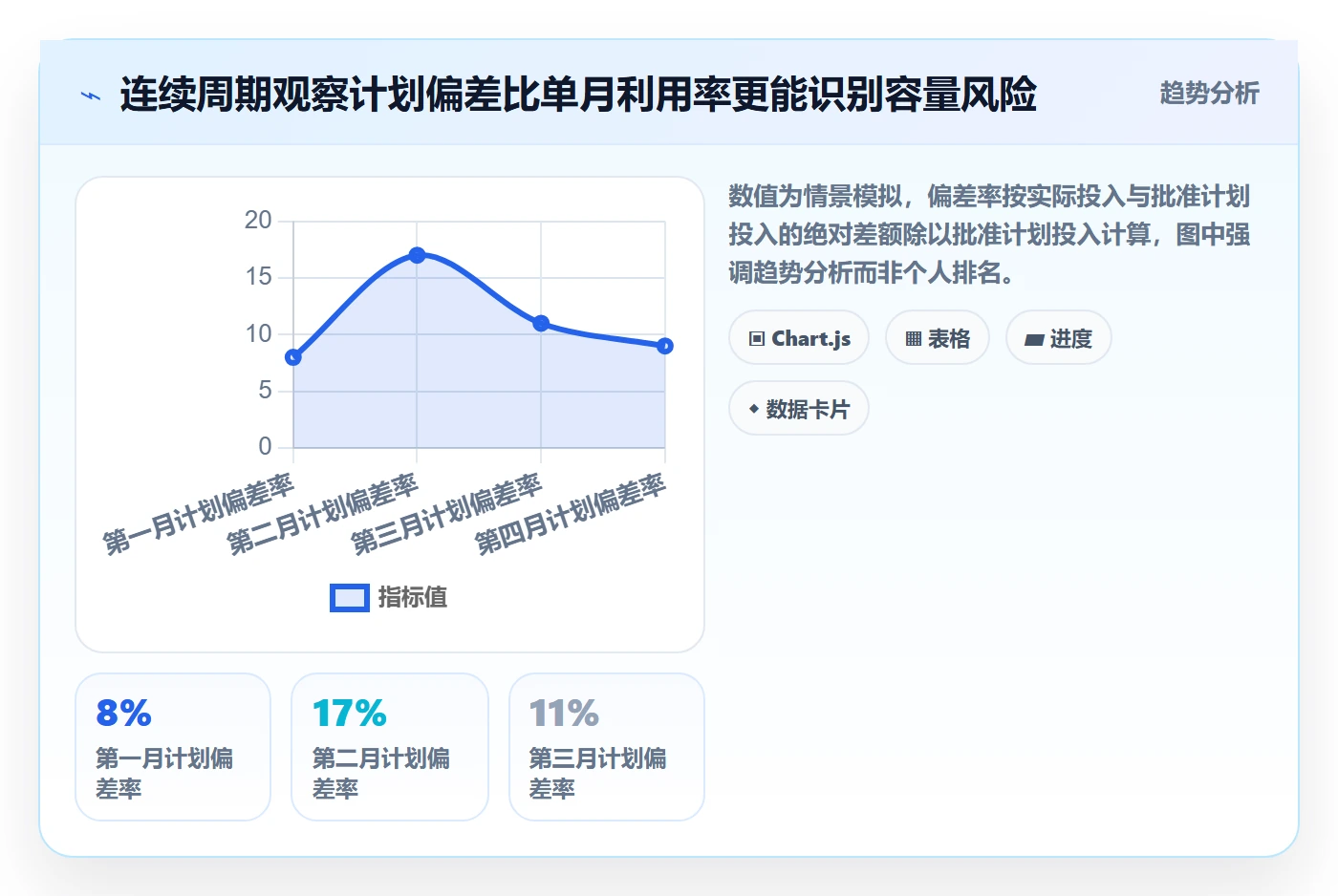

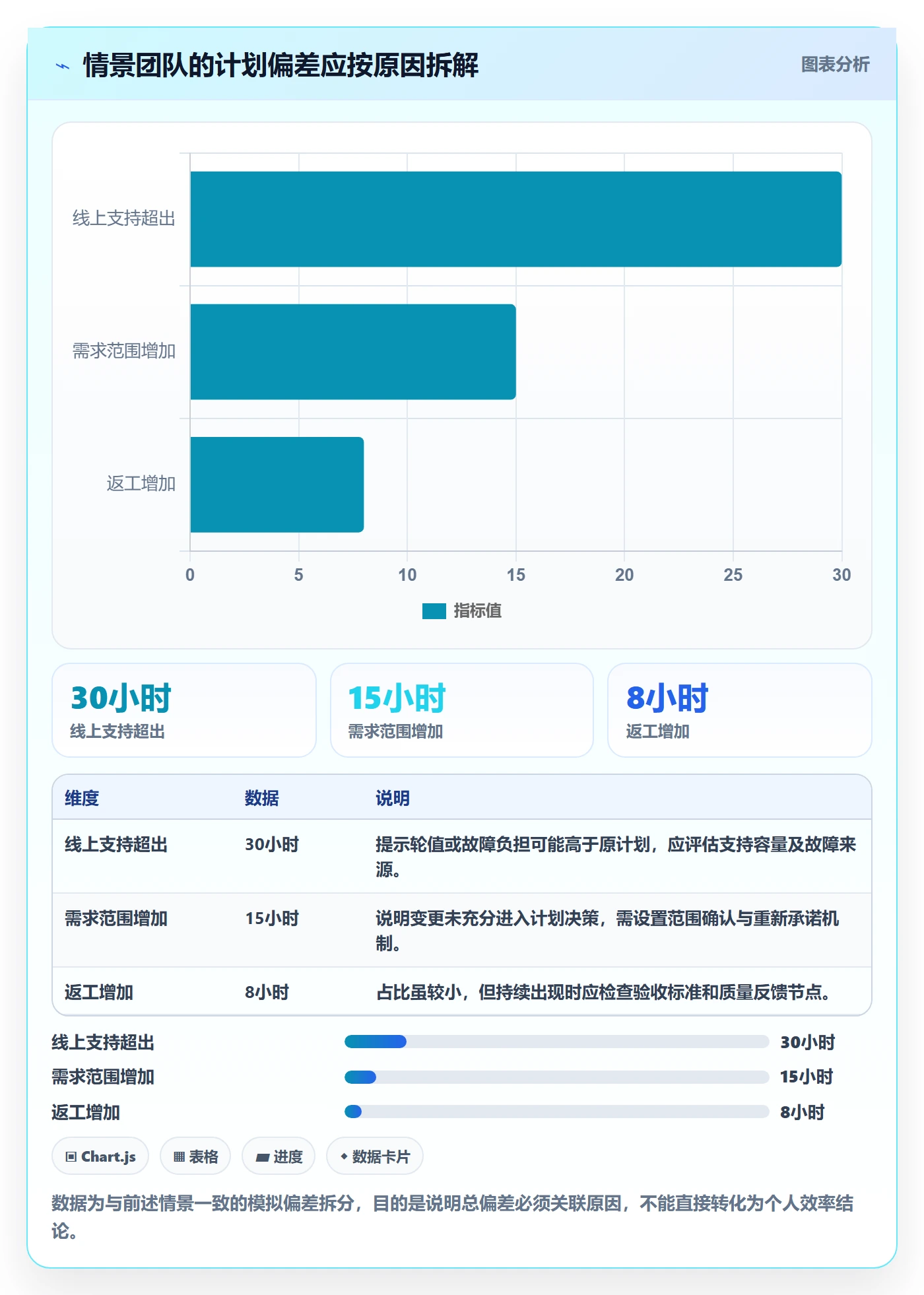

月底复盘时,团队不应只比较“计划 1,207 小时、实际 1,260 小时”。还要识别超出部分属于哪类工作。若额外 53 小时中有 30 小时来自线上故障、15 小时来自需求范围增加、8 小时来自返工,下一步就不是简单要求大家加班,而是分别检查轮值机制、需求变更和质量前置。

若实际投入低于计划,也不一定意味着团队低效。可能是任务等待外部决策、环境不可用或需求被取消。把未完成原因按可控与不可控因素分类,可以减少无意义的追责,并让下一周期的容量预测更接近现实。

人力资源计划如何做好可用工时?产品经理制度设计与操作步骤

六、制度设计与操作步骤:从规则、流程到工具配置

1. 第一步:明确适用对象和用途边界

制度第一条应说明哪些岗位纳入容量计划,哪些岗位只做排班管理,哪些岗位暂不要求记录项目工时。不要一开始要求全员对所有活动逐项计时。若制度目的是产品项目资源规划,先覆盖产品、设计、研发、测试等直接参与交付的岗位即可。

还要明确数据不能被用于什么。比如,工时数据用于团队容量规划、项目成本估算或负荷冲突识别,不单独作为个人绩效、薪酬和纪律处理依据。边界越明确,员工越愿意提供可信信息。

2. 第二步:统一工作日历和例外规则

人力计划必须以统一日历为基础,包含法定节假日、公司假期、地区差异、轮班制度和已批准休假。跨地区团队尤其要明确时区与当地节假日规则。计划表若只用统一的“20 个工作日”,却不处理地区差异,资源冲突会在执行阶段才暴露。

需要提前定义长病假、产假、培训周、临时调岗、兼职比例和入离职月份的计算规则。例如,新员工在月中入职,理论工时不应仍按整月计算;借调人员需明确由原团队还是接收团队拥有计划分配权。

3. 第三步:确定工作类别、填报粒度和审批责任

工作类别应围绕决策设计,而不是围绕组织架构无限扩展。常见一级类别包括项目交付、产品探索、运营支持、协作管理、学习培训和休假。对团队有明确分析需求时,再增加二级类别。

填报频率也要与用途匹配。若只做季度容量规划,可按周估计分配比例并在月末复核;若要做成本核算,可能需要更严谨的实际投入记录。管理者应衡量数据价值和填报成本,避免“数据更细”成为制度正确性的替代品。

建议明确三类责任:个人维护计划变化,项目负责人确认工作优先级,资源负责人处理跨项目冲突。产品经理可以协调需求优先级,但不应单方面决定所有职能人员的可用容量。

4. 第四步:建立计划编制和变更流程

一个可执行的月度流程可以从周期开始前两周启动。先由团队更新工作日历和已知休假,再由项目负责人提交工作范围与估算,资源负责人汇总岗位容量,管理层处理冲突,最后冻结本周期承诺并记录风险。

  1. 更新人员与日历:确认入离职、休假、轮值、培训和岗位比例变化。
  2. 汇总已承诺工作:将已批准项目、运营支持和持续责任放入同一视图。
  3. 估算新增工作:由实际执行角色评估任务,不由单一需求方代替团队报价。
  4. 检查容量冲突:按人员、岗位、项目和时间窗口查看重复分配。
  5. 作出优先级取舍:超出容量时,明确延后、缩小范围、增加资源或接受风险。
  6. 记录批准结果:保留承诺版本、责任人、变更原因和决策时间。
  7. 周期中滚动更新:重大变更触发重新评估,而非悄悄追加任务。
  8. 周期末复盘:比较计划与实际,按原因校准下一周期预测。

5. 第五步:建立变更门槛,避免计划被隐性挤压

临时需求并非都需要走复杂审批,但必须有明确的容量影响判断。可规定:若新增工作超过某个团队容量阈值,或占用关键角色连续时间块,就必须同步说明被挤出的原工作。阈值应由组织规模和工作节奏决定,不宜照搬其他团队的数值。

产品经理在这里承担的是影响透明化,而不是替团队无条件接收新需求。建议在变更记录中写清:新增事项、预计投入、影响人员、受影响承诺、批准人和复核日期。若新增需求不改变任何既有承诺,也不占用缓冲,仍需确认是否真的没有机会成本。

6. 第六步:选择工具时先验证流程,再看功能清单

若组织使用 PingCode 这类项目与协作平台,可以将工作项、负责人、迭代或周期、状态和依赖关系纳入同一工作流,并通过资源视图或报表帮助团队识别冲突。配置前应先验证:工时口径是否能表达、工作类别是否可维护、计划修改是否留痕、权限能否限制敏感信息、数据是否可以导出。

工具不应代替工作日历,也不应默认每个任务都要精确到小时。对中大型企业和 100 人以上组织,价值更可能来自跨项目可见性、流程一致性和历史追踪,而非单个用户多填几个字段。上线前要选一个业务单元试运行,确认系统字段能对应制度语言,再扩大范围。

如果工具无法处理复杂的地区日历或人事假勤数据,可以通过清晰的数据边界分工:人事系统维护出勤与休假事实,项目管理平台维护工作承诺与分配,分析层按统一口径汇总。不要在多个系统中重复手工维护同一事实,否则数字迟早会不一致。

7. 第七步:用试点和数据质量检查完成校准

制度试点不宜一上来覆盖全公司。可以选一个工作模式相对清晰、项目负责人愿意配合的团队,运行两个到三个计划周期。试点期间重点观察填报完成率、计划变更频率、冲突发现数量、偏差原因可解释比例和管理者处理时间。

还要检查数据质量:是否把休假同时从日历和手工填报中扣了两次,是否把同一任务分配给多人后重复计算总工时,是否将支持工作既作为岗位责任又作为项目任务重复占用。很多看似“团队产能下降”的数据问题,根源只是口径重复。

人力资源计划如何做好可用工时?产品经理制度设计与操作步骤

七、不同情况下的行动建议与取舍

1. 小团队:优先减少重复协调,不要过度建模

十几人以内的团队通常可以用轻量共享表格或现有项目工具完成容量计划。重点是统一日历、记录项目分配、明确缓冲和变更责任。此时不需要复杂的多层审批,也不必要求每个人每天精确记录分钟数。

小团队的主要取舍是管理精度与维护成本。若每周花大量时间维护计划,制度本身可能已经消耗掉计划要保护的产能。可以按周确认投入比例,月末复盘偏差,只有发生重大变更时才更新细项。

2. 多项目共享人员:优先解决重复承诺

当一个设计师、架构师或产品经理同时服务多个项目时,最先要做的是建立统一资源视图。各项目各自“申请 50%”并不等于总占用只有 50%,必须由一个资源责任人汇总并处理冲突。

这种情况下,人员自治和项目优先级需要平衡。共享人员可以参与估算并说明切换成本,但最终优先级应由有权协调多个项目的角色确认。若没有跨项目决策机制,任何工时工具都只能把冲突显示出来,无法替组织解决冲突。

3. 高不确定性产品团队:降低承诺精度,增加复核点

探索性工作无法像重复运营任务一样精确估算。与其承诺“某功能在某日完成”,不如先承诺一个探索阶段:在两周内完成访谈、原型验证和技术可行性判断,再依据证据决定是否进入建设阶段。

这里的取舍是预测细度与学习速度。过细的工时分配容易迫使团队维护一份快速过时的计划;过于宽泛又无法评估资源冲突。可以把容量按阶段分配,并为关键假设设置复核日期,让计划随着证据更新。

4. 支持工作占比高:把值班和运营责任显式化

如果团队经常处理客户问题、线上故障或运营请求,不要把这些工作全部放进“临时事项”。设置支持轮值、专门容量或独立工作池,能让路线图计划看到真实边界。若支持工作长期超出预留,应优先检查故障来源和支持入口,而不是不断扩大缓冲。

显式留出支持容量会减少表面上的路线图承诺,但能提升承诺兑现率。相反,把支持工作隐藏起来,短期看似项目容量充足,长期则会造成频繁延期和人员过载。

5. 多地区或轮班组织:先解决时间定义,再谈总量比较

跨地区团队需要把当地工作日历、时区、轮班窗口和休息规则纳入计算。相同的月度小时总数,不代表团队在关键会议或客户服务时段拥有相同覆盖能力。此时要同时看容量总量与时段覆盖。

若工作必须在特定时段完成,单纯按月工时汇总会产生误导。可以为关键岗位设置覆盖区间和交接要求,再把可分配工时作为辅助指标。组织需要在标准化报表与本地规则之间取舍,不能为了统一数字而抹去实际工作条件。

6. 需要成本核算的组织:提高证据要求,但分开管理用途

项目成本核算可能要求更细的实际投入记录,但这并不意味着容量计划也必须采用同样粒度。预测需要低成本、易更新;核算需要可审计、能追溯。两种用途可以共享部分数据,却应分别定义规则和权限。

更严格的记录通常提高管理透明度,也增加员工负担。上线前要明确谁能查看个人明细、保留多久、如何更正错误,以及数据是否用于薪酬或绩效。若这些问题没有答案,制度很难获得真实配合。

团队情境 优先动作 计划粒度 主要取舍
小型单项目团队 统一日历与月度容量 月度容量、周度检查 避免管理成本超过数据价值
多项目共享人员 建立统一资源视图与优先级机制 按周查看人员冲突 项目自治让位于跨项目协调
探索性产品团队 按阶段承诺并设置复核点 目标与阶段为主 减少伪精确,接受滚动调整
高支持负担团队 显式设置值班与支持容量 周度或轮值周期 路线图容量下降,交付可信度提高
多地区或轮班组织 统一当地日历和服务覆盖口径 按时段加总量 跨区可比性与本地准确性并重

八、结尾:可用工时制度的价值,在于让取舍提前发生

1. 不要追求一个看起来精确的数字

可用工时不是给员工贴上“利用率”标签,也不是把组织产能压缩成一个百分比。它是把日历、岗位职责、工作类别、既有承诺和不确定性放到同一条决策链上,让管理者知道哪些工作能被承诺、哪些风险需要接受、哪些事情必须延后。

一套成熟制度不一定拥有最复杂的公式,但一定能解释每个数字从哪里来、什么情况下会变化、谁有权调整,以及调整后谁的承诺受到影响。若员工和管理者无法复核口径,计算再精细也只是看起来科学。

2. 下一步从一个周期、一个团队和三个指标开始

如果你准备开始设计制度,我建议先选一个团队试运行一个月,记录三项指标:容量预测与实际投入的偏差率、临时工作占可分配工时的比例、跨项目重复承诺次数。再加上一个定性复盘问题:本周期最主要的计划偏差由什么造成?

一个周期后,先调整最明显的口径错误和流程堵点,再决定是否扩大到更多岗位或接入工具。对于中大型组织,可以让 PingCode 等项目协作平台承载工作项、负责人和周期计划,同时保留人事日历与项目计划之间清晰的数据边界。工具上线的目标不是让计划表更满,而是让冲突更早出现、变更更有依据。

我最看重的不是团队把多少小时填进系统,而是组织能否在承诺之前看见真实容量,并愿意为超出容量的选择付出明确代价。当取舍发生在计划阶段,延误才不必总由一线员工在最后时刻用加班来承担。

常见问题解答(FAQ)

1. 可用工时应该按员工每天8小时计算吗?

我在做产品研发排期时,最初直接用“人数×工作日×8小时”估算,结果计划看起来总能按时完成,实际却频繁延期。我想知道,可用工时到底应该扣除哪些时间,怎样算出来才不会从一开始就高估团队产能?

不建议把8小时全部视为可交付工时。实际排期时,我通常先按“考勤时长-固定事务-必要协作-风险缓冲”计算。以一名产品经理为例,月度标准工时按21.75个工作日计算,理论工时为174小时;

扣除日常沟通和行政事务约20小时、需求评审和跨部门会议约24小时、临时支持约12小时,再预留15%的风险缓冲约17.7小时,真正适合用于需求分析、方案设计和跟进交付的工时约为100小时,利用率只有约57%。这并不是效率低,而是把隐性工作显性化了。

实际操作中,可以按岗位建立不同折算系数:专职研发岗位通常按理论工时的65%至75%作为可计划工时,产品经理按50%至65%,项目负责人或部门主管按35%至50%。如果团队连续三个月实际完成工时都高于计划工时的90%,也不要立刻把系数调高,应先检查是否存在加班、质量下降或未登记工作。

可用工时的目标不是把人排满,而是让计划具备可兑现性。

2. 产品经理制度中,会议和沟通工时应该如何计入可用工时?

我发现团队最容易漏算的不是开发任务,而是评审、对齐、催进度和处理临时问题。很多排期表只记录需求分析和文档产出,最后大家都觉得自己被会议拖慢了,却说不清时间到底花在哪里。

会议不能简单视为“非生产时间”,但必须区分必要协作和低效占用。我在团队试行过连续四周的会议工时登记:每次会议记录参与角色、时长、产出和是否必须参加。结果显示,产品经理平均每周会议约16.5小时,其中真正需要全程参加的只有10小时左右,约39%的时间属于信息同步、重复汇报或与本人决策无关的旁听。

制度上可以把会议分成三类:决策会计入核心工作工时,信息同步会计入协作工时,无法形成结论的会议则计入管理损耗。排期时不要只写“需求评审2小时”,而应写成“会前材料准备2小时+会议1小时+会后结论整理1小时”,否则实际消耗至少会被低估一倍。还可以设置两个硬规则:没有明确议题和预期决策的会议不进入排期;

参会人没有决策责任或输入责任时,默认只参加前15分钟。四周后再比较会议占比、需求返工率和延期率。如果会议减少了,但返工率上升,说明砍掉的是必要协作;如果会议减少、返工率不变且交付速度提升,才说明制度优化有效。

3. 多个项目同时抢同一个产品经理时,如何分配可用工时?

我曾经遇到过一个产品经理同时支持三个项目,三个项目负责人都认为自己的需求最紧急,排期表最后变成谁催得多就先做谁。我想建立一套不依赖个人关系的分配规则,既能保障重点项目,也不让其他项目完全失去响应。

多项目分配不能采用平均分配,而应先确定项目优先级,再锁定最低保障工时。我建议使用“优先级权重+最低服务线”的方式。比如某产品经理每月可计划工时为110小时,项目A属于合同交付项目,权重5,项目B属于核心增长项目,权重3,项目C属于内部优化项目,权重1;

先分别为A、B、C设置最低保障工时40小时、25小时和10小时,剩余35小时再按权重分配,最终可以形成A约60小时、B约37小时、C约13小时的计划。这样做的关键是先保证每个项目不会因资源归零而停摆,再把剩余能力投入高价值事项。实际执行时,还应设置切换成本。

我的经验是,同一个人每月同时深度参与超过3个项目后,切换损耗会明显上升,计划工时至少要额外扣除10%至15%。因此,项目数量很多时,宁可把某些项目改成固定答疑时段,也不要让产品经理每天在多个项目之间来回切换。每周只允许一次调整资源分配,紧急事项必须由项目负责人说明业务影响、截止日期和不处理的损失。

没有量化理由的“紧急”,不应直接挤占已承诺工时。

4. 如何判断可用工时设置得过高,还是团队执行效率太低?

我在复盘延期项目时,经常听到两种完全相反的解释:一种认为计划工时估少了,另一种认为团队效率不够高。单看最终是否延期很难判断问题出在估算、制度还是执行,我想知道应该看哪些数据来区分这三种情况。

可以把计划工时和实际工时拆成三个指标观察:计划兑现率、估算偏差率和返工占比。计划兑现率是按期完成的承诺工时除以计划工时;估算偏差率是实际工时减计划工时,再除以计划工时;返工占比则是返工工时除以总实际工时。

以一个月的数据为例,如果计划工时100小时,实际投入118小时,按期完成的工作只有82小时,其中返工18小时,那么计划兑现率为82%,估算偏差率为18%,返工占比为15%。这通常不是单纯效率低,而是需求不清或评审质量不足。判断逻辑可以这样做:如果估算偏差高、返工低,优先修正估算模型;

如果估算偏差高、返工也高,应先治理需求入口和验收标准;如果估算偏差低但计划兑现率低,往往是临时插单、资源被打断或关键依赖未解决;如果计划兑现率高但加班持续增加,则说明可用工时设置过高。制度上建议连续观察至少6至8周,不要用单个项目下结论。

每周记录计划、实际、插单、返工和等待依赖五类工时,复盘时只调整一个变量,例如先把产品经理可计划系数从60%调到55%,再观察四周。一次同时修改多个参数,团队会失去对制度变化的判断依据。

核心关键词

读者评论

王
王嘉宁

我们团队以前只看每人每月160小时,排期经常被会议和支持工作打乱。后来把固定会议、轮值和已承诺任务单独列出来,容量确实更接近实际。比较难的是分类不能太细,否则大家会把时间都花在填表上。

严
严嘉宁

文中把“可用工时”和“连续工作块”区分开很有价值。产品方案、技术设计这类任务即使总小时数够,如果被会议切碎也很难按时完成。建议实际落地时再结合半天或整天的时间块安排,而不是只看月度总量。

曹
曹嘉宁

我比较认同不要用工时直接评价个人绩效,但实践中管理层往往还是会关注填报数字。除了规定用途,最好定期拿计划工时、实际交付和延期原因做复盘,避免预留容量最后被误解成团队效率不足。

文章包含AI辅助创作:人力资源计划如何做好可用工时?产品经理制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/539061

赞 (0)
飞飞飞飞
资源冲突怎么做?产品经理制度设计:人力资源计划从0到1
上一篇 31分钟前
人力资源计划工作量教程:产品经理效率提升,避坑指南
下一篇 28分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
