人力规划流程与规范:PMO人力资源计划最佳实践关键指标

人力规划流程与规范:PMO人力资源计划最佳实践关键指标

项目组合里有 12 个项目、80 多名交付人员,计划表显示人手充足,项目经理却仍在争抢架构师和测试负责人,这类矛盾通常不是“人数算错了”,而是需求、技能、可用时间和优先级没有进入同一套规划机制。PMO人力规划的核心,不是把组织架构图换成工时表,而是持续判断:在明确的业务约束下,哪些工作由谁、在何时、以何种成本完成,哪些需求必须推迟或调整。

一、先讲核心结论:人力规划不是排满资源,而是管理供需差

1. 人力计划要回答五个经营问题

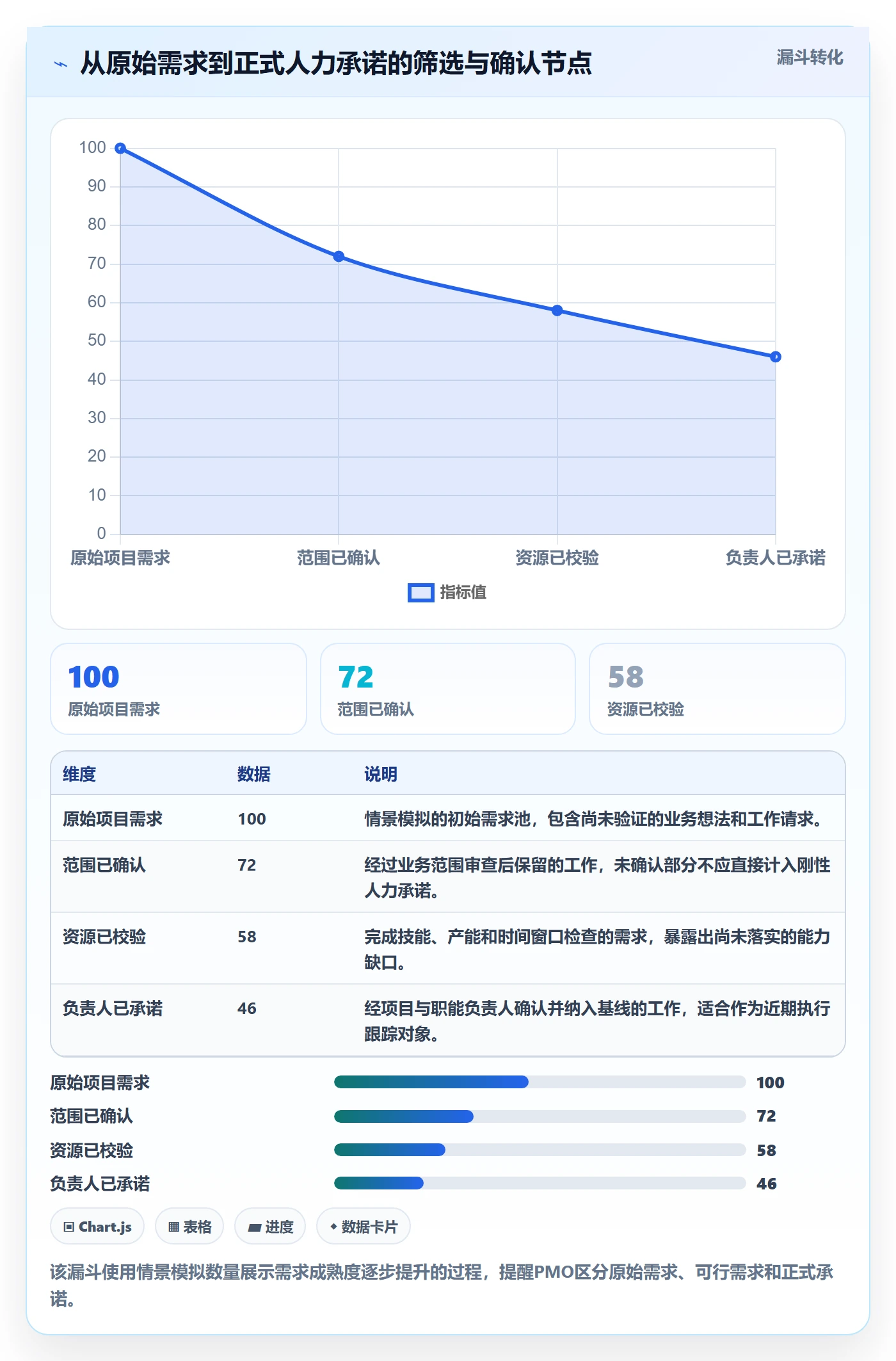

我评估一份人力资源计划时,不先看表格是否精致,而先看它能不能回答五个问题:未来要交付什么;需要哪些技能和投入;现有人员什么时候可用;供需缺口由什么方式解决;计划偏差出现后由谁决定取舍。

如果计划只给出“某部门需要 10 人”或“项目需要 200 人天”,它还不是可执行的人力规划。前者缺少工作内容、技能结构与时间窗口,后者缺少具体人员可用性、并行冲突和交付顺序。总量正确并不等于配置正确,平均利用率很高也不等于交付风险低。

PMO的职责也不是替所有职能经理做人员任命,而是提供共同口径、暴露组合级冲突、组织决策并追踪结果。专业能力的归属、人员发展和绩效管理仍应由职能负责人及业务管理者承担。

2. 用“需求,能力,可用性,决策,反馈”闭环替代静态表格

我建议把规划机制设计为五个互相连接的环节:需求从已批准的工作范围产生;能力由技能、经验和岗位职责描述;可用性从假期、运维、会议、其他项目和管理职责中扣除;决策将缺口转为招聘、借调、外包、范围调整或排期变化;反馈则用实际投入与交付结果修正下一轮预测。

这套闭环的关键,是让“计划数字”可追溯到“业务假设”。例如某项目需要一名资深数据工程师,不应只记录 0.5 个全职当量,还应说明负责的数据迁移、所需技能、投入月份、依赖的环境条件,以及该人员若无法到位时的替代方案。

人力规划流程与规范:PMO人力资源计划最佳实践关键指标

3. 判断计划好坏,要看决策质量而非表格完整度

一份能支持决策的计划,应能解释缺口产生的原因,并区分“现在缺人”与“未来某阶段缺某种能力”。它还应允许管理者看见备选方案的代价:加人是否能缩短关键路径,外包是否需要额外验收成本,延期是否会错过业务窗口。

因此,我更重视四类证据:需求来源是否清晰,产能假设是否可信,冲突是否被及时升级,调整后是否有结果记录。数据缺失时,不要用小数点制造确定感;应标注置信等级、假设和下一次更新时间。

二、背景和真实场景:为什么计划表上“有很多人”,项目仍然缺人

1. 名义编制、可用产能和有效产出是三个不同概念

一个团队有 20 名员工,不表示每个月有 20 人月可供项目使用。员工还承担值班、缺陷处理、内部协作、招聘面试、培训和管理工作;即使有可用工时,技能也未必匹配当前任务。人力规划如果把编制数直接当作可交付产能,通常会高估供给。

在实务中,我会把“人员数量”拆成三个口径:编制人数用于看组织规模;可用产能用于看理论可投入时间;有效产出用于看在技能匹配、协作成本和质量要求约束下真正形成的交付能力。三者不能互相替代。

下面的数字是用于说明规划方法的情景模拟,不代表某企业的公开统计。假设 20 人团队每人每月按 160 小时作为日历基准,扣除 15% 的固定非项目时间和 8% 的休假、培训等平均损耗,可用于项目的理论工时约为 2,464 小时,而非 3,200 小时。若团队中只有 6 人具备关键系统的上线经验,关键岗位供给还要进一步按技能拆分。

人力规划流程与规范:PMO人力资源计划最佳实践关键指标

2. 中大型组织的难点往往是跨项目竞争,而不是部门总人数不足

在 100 人以上的组织里,单一项目团队可能看上去配置齐全,但多个项目会同时依赖少数稀缺岗位,例如企业架构师、安全专家、数据迁移负责人或资深测试人员。部门经理看到的是本部门需求,项目经理看到的是本项目优先级,PMO需要看到的是整个项目组合的竞争关系。

典型冲突不是“缺一个人”这么简单,而是同一位关键人员在同一周被三个项目各自按 50% 计入计划。每个项目单独看都合理,合计却达到 150%。如果没有组合级视图,冲突只会在评审、测试或上线前暴露,届时可选方案通常更少、成本更高。

对于使用 PingCode 等协作与项目管理平台的中大型团队,平台可以帮助汇总项目、任务、角色和进度信息;但工具不会自动替组织定义产能口径,也不能代替负责人决定哪个项目优先。先统一数据含义和决策责任,再选择系统承载流程,落地效果才更可靠。

3. 远期计划适合表达区间,近期计划才适合承诺到人

规划跨度越长,项目范围、人员流动、优先级与外部依赖的不确定性越高。把半年后的需求写成精确到个人、每周 40 小时的承诺,容易造成虚假确定性;完全不做远期规划,则无法提前发现招聘周期和技能培养周期带来的风险。

我通常建议采用滚动规划:近 4 至 8 周细化到人员和任务;未来 1 至 2 个季度细化到角色、技能、投入区间;更远周期以情景和关键能力缺口为主。周期长度应根据业务变化速度、招聘周期和项目依赖调整,而非机械照搬。

三、拆解常见误区:哪些数字看起来专业,却会误导决策

1. 误区一:用平均利用率判断团队是否“人手充足”

平均利用率会掩盖结构性缺口。一个组合中,业务分析人员可能只有 65% 负荷,资深安全人员却连续数月超负荷。平均下来似乎有余量,实际上关键路径仍被少数角色卡住。

高利用率也不必然代表高效率。团队没有缓冲时,突发缺陷、需求变更和人员请假都会把计划推迟。特别是依赖串行评审或专业审批的工作,资源被排满后,任务之间的等待时间可能上升,产出未必同步增加。

因此,利用率应按角色、技能、周期和项目组合拆分,并与交付周期、返工率、等待时间一起观察。若一个团队的利用率提高了,交付周期也变长,就要检查多任务切换、瓶颈角色超载或需求频繁变更,而不是继续追求更高利用率。

2. 误区二:把所有工作量都折算成统一人天

“需要 30 人天”不足以说明任务能否按期完成。30 人天可能是 3 人做 10 天,也可能是 1 名专家做 30 天;如果任务存在知识门槛、串行依赖或审核等待,两种安排的交付风险完全不同。

人天适合做总量估算,不适合独立承担排期决策。规划时还要记录角色构成、技能等级、任务依赖、可并行程度和时间窗口。关键岗位需求最好描述为“谁需要具备何种能力、在什么阶段投入多少”,而不是只给一个模糊总数。

3. 误区三:把加人当成所有延期的通用解法

如果延期来自需求变更、决策等待、环境不稳定或工作拆分过粗,增加人员未必缩短周期。新人需要交接、培训和代码熟悉时间,团队还要投入沟通与协调成本;在任务高度依赖既有专家时,短期内增加人数甚至可能让关键人员更忙。

我会先定位延期所在环节:是工作量超估、资源缺口、审批等待、依赖未就绪,还是缺陷返工。只有确认“可并行的工作确实受人力约束”,且新增人员具备所需能力并能在目标窗口到岗,加人方案才有较强依据。

4. 误区四:将计划完成率当作唯一绩效指标

计划完成率高,可能是计划过于保守,也可能是团队把难题移出统计范围。若只奖励按期完成,项目负责人可能倾向于少报风险、推迟暴露变更,最后形成“计划很好看,结果临近上线才失控”的局面。

我建议把计划准确性与业务结果、质量和风险透明度一起看。例如对比预测与实际投入偏差、关键里程碑准时率、范围变更率、返工比例和风险提前暴露时间。指标应服务于学习与资源决策,不应用来简单惩罚估算误差。

5. 误区五:认为上了系统,数据就自然准确

工具可以减少重复录入、保留变更记录并提供跨项目视图,但前提是团队明确“投入”代表什么:是计划工时、实际工时、承诺比例还是可用容量?如果同一字段被不同部门用不同方式填报,汇总结果越实时,误导管理者的速度可能越快。

选用 PingCode 或其他项目管理平台时,我会先验证三个问题:能否按角色与时间窗口查看需求和承诺;能否追踪计划变更及其原因;能否将项目数据与组织授权、人员技能等信息按权限安全衔接。平台功能是否足够,不如口径与治理是否清楚重要。

四、专业判断逻辑:如何建立一套可复用的人力规划流程

1. 第一步:确定规划边界和决策对象

规划启动前,先明确覆盖哪些项目、部门、人员类型和时间范围。内部员工、合同人员、外部供应商和共享服务团队,成本、可用性与审批规则并不相同;若边界不清,需求总量和供给总量就无法比较。

同时明确谁有权做哪些决策。PMO可以组织组合优先级评审并呈现影响,项目负责人负责说明交付需求,职能经理确认技能与人员可用性,业务发起人决定范围、收益和优先级取舍。冲突升级路径应在计划周期开始前写清楚。

2. 第二步:从工作包推导需求,不从部门编制倒推项目

先将战略目标拆成项目、里程碑与工作包,再估算每个工作包所需角色、技能和投入窗口。估算必须说明依据,例如历史类似项目、专家判断、范围清单或供应商报价;并记录假设,如环境是否按期交付、接口是否稳定、决策人是否可及时参与。

对不确定性较高的工作,不要过早给出单点承诺。可以用低、中、高三种估算情景,或用区间表达所需投入。例如数据清理工作可能需要 20 至 35 人天,具体取决于源数据质量;规划评审应把这个不确定性作为风险,而不是把中值当作已确认需求。

3. 第三步:把“岗位”拆成可验证的技能供给

技能清单不宜设计成数百项、没人维护的词典。优先识别会影响交付瓶颈的关键能力,例如特定行业知识、系统架构、合规审核、关键设备操作或复杂迁移经验,并规定熟练程度的判断方式。

技能等级应由可观察证据支撑,而非只靠自评。比如“可独立承担”意味着能在既定质量标准下完成工作并处理常见异常;“可指导他人”意味着能审查方案、解决复杂问题并帮助团队复用经验。只有这样,技能盘点才能支持配置,而不只是人才档案。

4. 第四步:计算有效产能并标注置信度

一个可操作的简化口径是:项目可分配产能等于计划工作时间,扣除休假、培训、运维、管理职责和已批准的既有承诺,再按技能匹配与协作约束校验。不同组织的扣减比例不同,不应将示例比例直接当成行业标准。

产能数据可以分成高、中、低置信度。近期已确认的休假与工作安排通常置信度较高;季度后的项目投入受范围和优先级影响,置信度较低。管理报表需要把置信度展示出来,避免将远期预测误读成当前承诺。

5. 第五步:按组合优先级处理供需差

出现缺口后,先判断它是总量不足、关键技能不足、时间窗口不匹配,还是项目间优先级冲突。不同原因对应不同动作:总量不足可考虑招聘或供应商;技能不足可培养、借调或购买专业支持;时间错配可调整里程碑;优先级冲突则需要业务层明确取舍。

项目优先级不能只看声音大小。可以综合战略价值、合规时限、收益窗口、交付依赖、延后损失和资源稀缺度形成评审依据。评分模型只是辅助;当关键假设改变时,负责人仍需对结果承担判断责任。

6. 第六步:形成有责任人、有期限的决策记录

每个重大缺口都应记录问题、影响、备选方案、决策人、截止日期和后续验证指标。例如“安全专家缺口 0.4 人月,影响上线前评审;方案 A 内部借调,方案 B 购买外部评审;由业务负责人在本月 15 日前决定;若未决,里程碑顺延两周”。

这类记录比会议纪要中的“持续关注”更有价值。到了下一次评审,PMO可以检查决策是否执行、假设是否成立、风险是否下降,并将结果反馈到下一轮规划中。

人力规划流程与规范:PMO人力资源计划最佳实践关键指标

7. 第七步:滚动更新,而不是每季度推倒重来

更新机制应规定节奏、触发条件和输入责任。每周适合追踪近期关键岗位冲突、人员变动和里程碑风险;每月适合校验项目组合的实际投入和滚动预测;季度评审则适合调整能力建设、招聘策略和项目优先级。

重大范围变更、关键人员离职、供应商延迟或业务优先级变化,应触发计划即时重估。否则计划可能在固定会议日之前已经失效。更新不是让所有人频繁改表,而是对会影响决策的变化及时留痕。

8. 第八步:用轻量规范保证数据可比较

规范至少要规定字段定义、更新时间、需求变更规则、审批权限和数据访问权限。还要明确哪些数据用于规划、哪些用于工时核算或绩效,避免团队担心“填报即被考核”而隐藏风险。

我建议先从一页数据字典开始,说明需求单位、技能等级、可用性口径、计划状态和预测置信度。规范应先覆盖 80% 的常见场景,特殊情况通过例外流程处理;不要一开始就做成只有管理员能理解的复杂制度。

五、关键指标:既看供需,也看预测质量和决策结果

1. 指标要围绕管理问题设计

人力规划指标不是越多越好。每个指标都应对应一个动作:若缺口扩大,谁要决定招聘或调序;若预测偏差持续扩大,谁要检查估算口径;若瓶颈岗位等待时间增长,是否需要培养替补能力。

指标还要标注口径、数据源、周期和责任人。比如“资源利用率”必须说明分母是名义工时还是可用产能、分子是计划投入还是实际投入。口径不一致时,跨部门排名既不公平,也不利于管理。

指标 建议计算口径 适用问题 需要避免的误读
供需覆盖率 已确认可用产能 ÷ 已确认需求产能 查看某一角色或周期的容量是否覆盖工作需求 总量覆盖不代表技能、地点和时间窗口匹配
关键岗位缺口率 未落实的关键岗位需求 ÷ 关键岗位总需求 定位会影响关键路径的稀缺能力 岗位名单应稳定且定义清楚,不能随意扩张
预测偏差率 实际投入与预测投入差值的绝对值 ÷ 预测投入 检验估算与计划假设是否可靠 需要区分需求变更、供给变更和估算误差
资源冲突解决时长 冲突提出至决策确认的工作日数 评估治理机制是否及时消除阻塞 决策快不代表决策正确,应同时看后续结果
关键里程碑准时率 按期完成的关键里程碑数 ÷ 到期里程碑数 检查资源配置与交付结果的关联 需结合范围变更和依赖条件解释
临时外部资源占比 临时外部投入 ÷ 同口径总投入 观察短缺是否长期依靠临时采购弥补 高占比未必低效,需比较成本、风险和能力沉淀

2. 建立指标组合,不用单一数字判断健康度

供需覆盖率适合发现总体缺口,但必须按岗位和周期下钻;预测偏差率适合发现计划学习问题,但要拆分变更原因;准时率反映交付结果,却要与质量和范围变化一起解释。指标组合比一张“部门利用率排行榜”更能指导行动。

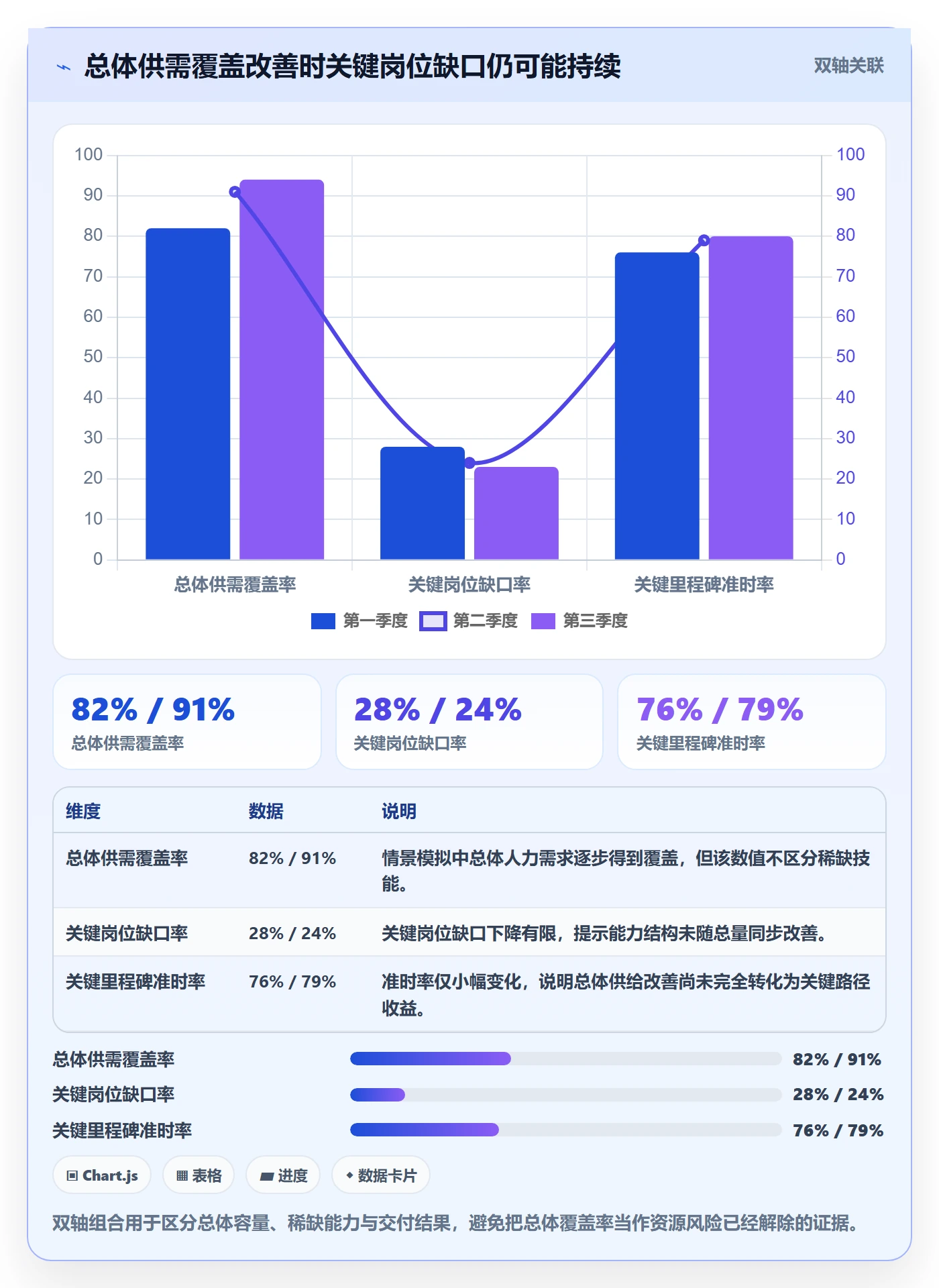

下面的情景数据用于说明“覆盖率上升,不一定代表风险同步下降”。若资源补入了普通岗位,但关键安全岗位仍未落实,整体覆盖率可以改善,关键里程碑风险却可能不变。数据属于模拟示意,不是行业基准。

人力规划流程与规范:PMO人力资源计划最佳实践关键指标

3. 指标应有阈值,但阈值必须由组织数据校准

我不建议直接照搬某个“最佳利用率”或“安全缓冲率”。产品研发、客户交付、运维和项目制咨询的工作模式差异很大,同一数值在不同团队可能含义相反。更稳妥的做法是先用 2 至 3 个周期建立本组织基线,再观察趋势、异常和结果关系。

阈值可以分成观察线、预警线和决策线。比如关键岗位连续两个周期供需覆盖不足,进入预警;若缺口已经影响承诺里程碑,则进入决策。阈值的意义不是制造红黄绿,而是让问题在仍有选项时被提出。

六、具体案例:一个跨项目资源冲突如何被提前处理

1. 案例边界:以下为情景模拟,不是企业实测数据

假设一家有 300 名员工的企业同时推进系统升级、数据平台建设和客户门户改造。三个项目都需要资深数据工程师,下一季度共有 4 名符合要求的人员,每人可用于项目的时间约为 0.7 个全职当量;扣除已批准的运维和内部职责后,组合可用容量为 2.8 个全职当量。

三项需求分别为 1.2、1.1 和 1.0 个全职当量,合计 3.3 个全职当量。单看每个项目都没有夸张的配置,但组合需求超过供给 0.5 个全职当量。原始计划若只统计“4 名人员”,就会错误地认为资源已足够。

2. 先拆清工作窗口,避免把全年需求压成同一时间点

进一步检查后发现,系统升级需要在季度前半段完成数据迁移,平台建设的高峰在季度后半段,而客户门户的关键任务集中在最后一个月。冲突不是全季度持续发生,而是迁移窗口与平台设计评审阶段重叠。

PMO将工作拆到月份和技能类别后,发现其中一部分需求是数据建模,一部分是迁移验证。团队内部有一名工程师可以通过短期指导承担常规建模,但不能独立负责迁移验收。这样,原本笼统的“缺 0.5 人”变成了更具体的问题:缺少特定阶段的资深迁移经验。

人力规划流程与规范:PMO人力资源计划最佳实践关键指标

3. 比较备选方案,而不是直接把缺口交给招聘

方案 A 是外部采购一名资深迁移顾问,短期成本较高,但能覆盖关键窗口并降低验收风险。方案 B 是将平台设计评审推迟两周,先释放内部专家给系统升级,代价是平台后续开发压缩。方案 C 是让内部工程师在专家指导下承担部分建模工作,降低外部投入,但不能消除迁移验收的专家需求。

这三个方案并无普遍优劣。判断依据应包括:哪项工作位于关键路径;推迟造成的业务损失;外部人员入场与安全审查需要多久;内部培养是否来得及;不同方案对质量和后续知识沉淀的影响。

4. 采用分层组合,降低一次性押注的风险

在这个模拟案例中,企业决定先将平台评审错峰两周,再采购短期迁移验收支持,同时安排内部工程师跟岗。这样既覆盖最紧急的能力缺口,也通过跟岗形成后续替补能力。这个决定不意味着外部采购一定更好,而是基于迁移窗口固定、延期代价高、内部能力培养需要时间的约束。

该决策还需要设定退出条件:外部专家交付验收清单并完成知识移交;内部工程师能够独立完成约定的常规验证;平台新排期未挤压客户门户的上线准备。若这些条件未满足,下一轮资源决策就要重新评估,而不是把临时方案默认延长。

5. 案例揭示的判断原则

第一,缺口要按时间和技能拆分,总量差额只是发现问题的起点。第二,资源方案必须与项目优先级绑定,不能默认每个项目都按原承诺不变。第三,临时补位应同时考虑知识转移,否则本季度的问题会变成下季度的重复采购。

这类分析可以通过项目管理平台汇总需求、里程碑和任务状态,再由 PMO 与职能负责人共同确认人员能力及投入边界。工具承担信息连接,组织承担优先级决策;把二者的职责分开,计划才不容易陷入“系统里看似冲突已解决,实际没人负责”的状态。

七、不同情况下的行动建议:按成熟度和问题类型选择路径

1. 小团队或项目数量少:先把口径做对

如果组织只有少量并行项目,不必一开始建设复杂的资源管理体系。用简单的滚动表格记录项目、角色、投入窗口、承诺状态和风险即可,但字段定义要统一,更新责任要明确。

每周优先检查关键岗位是否被重复承诺、未来 4 至 8 周是否有未解决冲突。等团队规模、项目依赖或跨部门协作增加,再考虑系统化汇总。过早追求复杂工具,可能把团队精力消耗在维护表格和字段上。

2. 多项目并行的中大型组织:建立组合层的稀缺技能视图

项目超过单一部门可协调范围时,应把资源按角色、技能、时间窗口和项目优先级统一查看。不要只做部门总量表,还要重点呈现稀缺技能的需求曲线、已承诺容量、空闲窗口和冲突处理状态。

在 100 人以上的组织中,系统通常要支持多项目汇总、变更追踪、权限隔离和可配置视图。选平台时,先让真实项目数据跑一轮试点,检验数据录入负担、报表口径和管理者是否愿意使用,再扩大范围。PingCode可以作为这类组织评估项目协作与信息汇总能力时的一个候选示例,但是否合适仍需按权限、集成、部署和治理要求验证。

3. 关键能力短缺:同时评估补人和建能力

招聘适用于需求相对稳定、市场供应可获得且岗位长期有价值的能力;外部支持适用于阶段性、专业性强或内部短期无法覆盖的需求;内部培养适用于需求可预见、能力可逐步迁移且有导师与练习场景的领域。

这些方式可以组合,而非三选一。短期借助外部专家控制交付风险,中期培养替补,长期再判断是否需要固定编制。判断时应计入招聘周期、入职熟悉时间、外部合同成本、知识沉淀和离场风险,而不仅比较单价。

4. 需求波动大:采用区间预测和阶段性承诺

如果需求频繁变化,可将计划分为已批准承诺、已规划待确认和探索性需求。近期明确工作按具体人员与时间安排;远期需求按技能和产能区间表达;探索性工作则设置触发条件,例如业务验证通过或预算获批后再进入正式资源承诺。

这能减少“先占人再想做什么”的资源囤积,也避免所有远期需求都被当作确定承诺。每次范围变化后,应重新检查人员影响、关键路径和预算,而不是只更新项目计划中的日期。

5. 资源数据分散:先统一口径,再做数据集成

如果人员信息、项目进度和工时记录散落在不同系统,不要把“打通所有系统”作为第一步。先统一人员标识、项目编码、角色命名和时间粒度,选取一两个决策场景验证数据是否能支持行动。

权限设计尤其重要。管理者需要看到的是支持业务决策的容量与技能信息,不一定需要获取个人敏感信息。遵循最小必要原则,明确数据用途、访问范围、保留周期和更正渠道,有助于建立团队对规划机制的信任。

八、不同情况下的取舍:没有一套指标能同时最大化所有目标

1. 高利用率与交付缓冲之间的取舍

把人员排得更满,账面上能提高短期利用率,却会降低处理突发事项和复杂问题的余量。保留缓冲会让部分时间看起来没有直接分配给项目,但它可能减少排队、临时外包和延期风险。

我不会把缓冲设成固定比例。高不确定性、依赖多、外部审批长的项目需要更谨慎;重复性高、工作边界稳定的交付可以更紧凑。缓冲的大小应根据历史偏差、变更频率和关键路径风险逐步校准。

2. 内部培养与快速外购之间的取舍

外购可以更快补齐专业能力,却会带来采购、入场、安全审查、协作和知识移交成本;内部培养启动较慢,但有助于形成长期能力。若业务窗口已到眼前,单靠培养可能赶不上;若长期每个项目都依赖外部专家,则要检查组织是否在持续透支知识积累。

可用双时间尺度决策:眼前用合同或专家支持降低交付风险,后续安排内部人员跟岗和能力认证。只有当需求反复出现、内部培养周期可接受且长期成本合理时,才考虑把能力固化为长期岗位配置。

3. 详细到个人与保留调度空间之间的取舍

近期排到个人有利于明确责任,也方便识别冲突;远期过度细化则会让计划看起来精确,却经不起优先级和人员变化。规划细度应随时间拉远而降低:近期明确责任人,季度尺度明确角色和技能,远期关注能力供需和情景。

如果必须在远期指定关键人员,应将其标记为预测而非承诺,并设置复核日期。否则其他项目可能把一个尚未确认的名字当成已锁定资源,形成新的隐性冲突。

4. 全面采集数据与降低填报负担之间的取舍

更多数据有助于追踪计划,但过多的细粒度工时填报会增加行政成本,也可能引导人员优化填报表现而非真实交付。数据粒度应与决策价值成正比:若某字段不能改变资源决策、风险判断或成本分析,就要审视是否值得持续采集。

可以从关键岗位、重大项目和较短规划窗口试点,比较数据维护成本与减少冲突的价值。确认流程确实改善后,再扩展到其他团队;若数据只出现在月报里、没人据此行动,应该先修正管理机制而非增加采集字段。

5. 统一标准与保留业务差异之间的取舍

组织需要统一最基本的术语、状态、时间单位和优先级框架,否则无法进行组合比较;但不同行业、团队和交付模式也需要保留差异。研发团队、客户实施团队和运维团队不一定适合用同一套“项目工时”解释产能。

好的规范是“核心字段统一、局部规则可配置”。PMO应明确哪些口径必须一致,哪些可以由业务单元补充,并规定例外如何审批、如何在组合视图中解释。统一的目标是可比较和可决策,不是把所有工作强行压成同一种形式。

九、落地检查清单:从一张计划表开始,逐步形成治理能力

1. 启动前检查:先确认输入是否可靠

  • 项目范围和交付物是否已经确认,探索性需求是否与正式承诺区分?
  • 每项需求是否对应角色、技能、投入区间和时间窗口?
  • 估算依据、关键假设和不确定性是否有记录?
  • 人员可用性是否扣除了休假、运维、培训和既有承诺?
  • 稀缺技能是否有明确的熟练度定义和验证方式?

2. 评审中检查:冲突是否进入正确的决策层

  • 同一人员或关键岗位是否在多个项目重复承诺?
  • 缺口属于总量不足、技能不足、窗口不匹配还是优先级冲突?
  • 替代方案是否同时评估成本、周期、质量、知识沉淀和风险?
  • 冲突是否有清楚的决策人、截止日期和升级路径?
  • 远期预测是否与近期承诺区分,是否展示置信度?

3. 计划发布后检查:计划是否持续影响行动

  • 计划变更是否保留原因、影响范围和批准记录?
  • 实际投入与计划之间的偏差是否按原因分类?
  • 关键风险是否在影响里程碑之前暴露?
  • 外部补位或临时调度是否设置退出条件和知识移交要求?
  • 每轮复盘是否将预测误差反馈到估算规则和技能建设?

如果这份清单大部分无法回答,先不要追求复杂的预测模型。优先补齐需求来源、可用性和决策记录;当基础数据稳定后,再逐步引入趋势分析、情景预测和跨项目优化。

十、结语:好的人力计划,最终要让组织更早做出取舍

1. 把计划从“资源占位表”变成“业务选择说明书”

PMO人力规划最容易被误解为填人、算工时和做报表。真正有价值的计划,是让组织看清楚:哪些工作值得优先投入,哪些能力短缺会影响目标,哪种补位方式更适合当前约束,以及不采取行动会产生什么后果。

我尤其关注一个反常识判断:组织越忙,不一定越接近目标;资源排得越满,也不一定越高效。没有明确优先级和可用缓冲的计划,可能只是把冲突推迟到交付末端。更好的规划允许管理层基于证据拒绝、延期或缩小部分需求,而不是让所有项目都带着未经验证的资源承诺启动。

2. 下一步从一个周期、一个瓶颈角色开始

如果准备启动人力规划改进,我建议先选一个季度、一个项目组合和一个真实瓶颈岗位,梳理需求、可用产能、重复承诺、解决时长及交付影响。不要一上来重建所有流程,也不要先追求漂亮的全组织仪表盘。

试运行一个周期后,复盘预测偏差来自哪里:需求不清、技能判断不准、产能口径不一致,还是决策太晚。然后只调整最影响结果的两三个环节。人力规划的成熟,不是预测永远准确,而是组织能更早发现不确定性,并在代价扩大前做出有依据的选择。

常见问题解答(FAQ)

1. PMO 人力规划流程应该分哪几步?

我负责多个项目时,常遇到各项目经理都说缺人,但说不清具体缺什么能力、缺多久。想建立一套 PMO 人力规划流程,怎么避免最后只是在汇总各团队的要人申请?

可按“需求拆解,能力盘点,供需匹配,方案评审,滚动校准”五步执行。先把项目路线图拆成阶段、交付物和岗位能力需求,至少记录所需技能、投入比例、起止时间和优先级;再盘点现有人力的可用工时、技能熟练度、休假及已承诺工作。

匹配时不要把“一个人”直接视为“一个全职人月”:例如某位测试工程师每周可投入 2 天,连续 10 周,名义上约为 0.4 个全职人力,但还需检查关键测试窗口是否覆盖。建议每月滚动预测一次,重大范围变更或关键岗位空缺时立即重算。评审结果应记录取舍理由、风险责任人和复核日期,而非只留一张人数汇总表。

2. PMO 人力资源计划最值得跟踪的关键指标有哪些?

我现在能看到每个部门报了多少人,却很难判断计划是否靠谱。有些项目人数没超,关键岗位却一直排不上;哪些指标能同时暴露总量和能力错配?

建议从供需、交付和稳定性三类指标组合判断:需求覆盖率=已落实的合格人力工时÷预测需求工时;关键技能缺口=关键岗位需求工时减去可用且符合要求的工时;资源利用率=实际项目工时÷可用项目工时;计划偏差率=实际投入与基线投入的差额÷基线投入;关键岗位空缺天数则用于观察风险持续时间。

举例来说,需求覆盖率达到 90% 看似不错,但若缺口集中在上线前两周必需的安全测试能力,整体比例会掩盖交付风险。指标应按技能、项目阶段和时间窗口分层,不宜只看部门平均值。阈值需结合组织历史校准;若尚无基线,可先把连续两期恶化或关键岗位无法覆盖设为复核信号,而不是把某个通用百分比当成硬标准。

3. 多个项目争抢同一位专家时,PMO 应如何分配人力?

我碰到过同一位架构师同时被三个项目列为关键资源,每个项目都认为自己最紧急。直接平均分配会让所有项目都慢下来,PMO 有什么可解释、可复核的分配办法?

先确认需求是否真实不可替代:把专家任务拆成决策、评审、实施和知识转移,判断哪些必须由本人完成,哪些可由团队成员承担。再按业务影响、交付时限、延期成本、替代方案和依赖关系评估优先级,并由项目负责人共同确认假设。比如专家每周可投入 5 天,三个项目分别申请 3、2、2 天,不能简单按申请比例切分;

应先锁定有明确决策窗口的关键工作,再安排集中评审时段,并为其他项目指定备份人员或调整里程碑。分配方案要写明投入比例、有效期限和升级条件,通常每两到四周复核一次。若冲突持续存在,说明是能力供给或项目组合优先级问题,不能靠无限加班掩盖。

4. 人力规划预测不准,应该怎样复盘和调整?

我发现计划常在季度初看起来合理,临近交付才突然出现缺口;事后大家又把偏差归因于需求变化。怎样区分预测方法有问题、执行偏离,还是外部变化导致的误差?

每次滚动预测时保留一份可追溯基线,并把偏差分成范围变更、需求估算误差、人员不可用、技能不匹配和执行效率差异,分别记录影响工时与发生时间。可按月比较预测投入和实际投入,例如预测 400 工时、实际 480 工时,偏差为 20%;但还要检查额外 80 工时是否来自新增范围,而不能直接认定团队效率低。

连续三期出现同一技能、同一阶段的偏差,通常比单次总量超支更值得修正。复盘后更新估算参数、技能可用率或风险缓冲,并指定责任人和下一次验证时间。不要用不断增加安全余量来追求表面准确:缓冲应对应已识别的不确定性,否则会掩盖资源闲置与优先级失控。

核心关键词

读者评论

潘
潘雨桐

我们团队以前按部门人数估产能,真正排期时才发现几个项目都占了同一位架构师。把需求按技能和月份摊开后,冲突确实更早看见了,不过人员可用时间还是得靠负责人及时更新。

白
白一凡

滚动规划的粒度划分比较符合实际。半年后的个人工时很难准确,先看角色缺口更有用;但近几周细化到个人,也要留出处理线上问题和临时变更的余量。

于
于安琪

利用率高不等于交付快,这点在测试阶段很明显:测试负责人排满后,缺陷验证只能排队。我们现在也会看等待时间和返工,但这些数据的统计口径还没完全统一。

文章包含AI辅助创作:人力规划流程与规范:PMO人力资源计划最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/538782

赞 (0)
飞飞飞飞
资源负载管理指南:产品经理如何做好人力资源计划,入门指南全流程
上一篇 36分钟前
人力资源计划资源冲突全流程:产品经理入门指南与一文讲清
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
