资源负载最佳实践:PMO人力资源计划最佳实践,常见问题

资源负载最佳实践:PMO人力资源计划最佳实践,常见问题

项目组合里看起来有 120 个人,真正能在下个月接下新工作的,可能只有 17 个人:有人已被多个项目重复预订,有人掌握关键技能却没有可替代者,还有人名义上有 40% 空闲,实际却被会议、支持和临时任务切得无法连续工作。资源负载计划最容易犯的错,不是算错总人天,而是把“可用工时”误当成“可交付产能”。

我判断一份 PMO 人力资源计划是否有用,不先看排期表是否填满,而看它能否提前回答三个问题:哪些承诺在什么条件下可以兑现,哪些冲突必须由谁决策,以及出现变化时如何重新分配。本文会把资源负载拆成可计算、可讨论、可复盘的管理机制,并用一组明确标注为情景模拟的数据演示操作方法。涉及管理平台的部分,以面向中大型企业、适用于 100 人以上组织的 PingCode 为例说明其数据协同场景,不把工具功能等同于管理效果。

一、核心结论:资源计划不是把人排满,而是管理承诺与风险

1. 先看瓶颈,不要先看总工时

PMO 常收到这样的汇报:“本季度有 36 人、合计 1,440 人天,项目需求是 1,280 人天,因此还有余量。”这个结论很可能不成立。需求可能集中在两名架构师、一名合规专家和一支测试团队;总量有余,不代表关键技能、关键时段和关键角色有余。

资源规划的最小分析单位,至少应包含“人或团队、技能、时间窗口、工作类型、优先级”五个维度。缺少技能维度,计划会把不同专业的人当成可互换产能;缺少时间窗口,则会把下半年可能有空误算成下周能接活;缺少工作类型,项目工作、运维支持和管理事务就会混在一起。

我的核心判断是:资源负载不是一个利用率数字,而是一组带边界的承诺。利用率只能提示哪里值得调查,不能单独证明团队高效,也不能单独作为人员绩效指标。

2. 先校准“可用产能”,再讨论负载率

计划工时不能直接用“工作日 × 8 小时”计算。假设一位员工下月有 20 个工作日,理论上是 160 小时,但培训、法定休假、例会、招聘面试、值班、跨项目协调以及日常支持都会占用时间。若这些时间没有进入计划,项目表上就会出现虚假的空闲。

我更愿意把产能分成三层:合同或日历上的理论工时、扣除已知非项目时间后的可分配工时、扣除风险缓冲后的可承诺工时。真正用于项目承诺的,通常是第三层,而不是第一层。每家组织的实际比例不同,应根据历史记录校准,不应照抄某个“行业标准利用率”。

产能层次 计算口径 适合回答的问题 常见误用
理论工时 日历工作日 × 每日标准工时 一个期间的日历上限是多少 直接拿来当项目可用工时
可分配工时 理论工时 − 休假 − 固定职责 − 已知支持工作 扣除已知事务后还剩多少 遗漏会议、值班和临时支持
可承诺工时 可分配工时 − 风险缓冲 − 不确定性预留 在当前信息下可以承诺多少 把缓冲当作闲置并提前塞满

举例来说,一名工程师下月理论工时为 160 小时,休假 8 小时、固定支持 24 小时、会议与协作 20 小时,得到 108 小时可分配工时。若项目变更频繁,需要预留 12 小时缓冲,那么可承诺工时是 96 小时。把 160 小时全部排给项目,看似利用率很高,实际上是把风险从计划表转移到了交付日期。

资源负载最佳实践:PMO人力资源计划最佳实践,常见问题

3. 资源负载要同时管理需求、供给和优先级

需求侧回答“要做什么、需要什么技能、何时需要、完成标准是什么”;供给侧回答“谁具备该技能、何时可用、可投入多少、是否存在替代者”;优先级回答“资源冲突时,什么工作先做、什么工作延后”。只做供给盘点,没有项目需求的可拆分信息,无法排程;只有需求清单,没有能力和容量信息,也无法判断承诺是否现实。

我通常把“有项目申请”与“资源已承诺”分开。申请进入待评估池,不代表团队已接下任务;只有范围、优先级、负责人、所需技能和时间窗口经过确认,才进入基线计划。这个边界能减少管理层口头插单之后,项目团队还要为所有延期负责的情况。

二、背景与真实场景:为什么资源总量够,项目仍然延期

1. 组合项目共享的是稀缺技能,不是平均人头

在多项目组织中,项目通常不是平均消耗各类员工。一个产品上线可能需要架构、开发、测试、数据、法务、信息安全和运维共同参与,但各角色的投入时间分布并不相同。开发人数再多,也不能自动替代只有一位的安全评审人员。

例如,三个项目在同一周都进入发布评审,开发团队负载仅为 72%,测试团队为 88%,但唯一的安全评审专家被排到 126%。如果 PMO 只看部门平均值,会得出“资源总体可控”的结论;如果按技能和时间窗口看,真正的约束点已经足以影响三个项目的里程碑。

因此,资源盘点不应只统计“有多少人”,还要识别“哪些能力只有一人掌握”“哪些能力可以在两周内培养替代者”“哪些能力可以通过外部服务补足”。人员数量相同的两个团队,资源韧性可能完全不同。

2. 计划冲突常常来自工作粒度不一致

项目经理可能按周申请某人投入 50%,团队负责人却按月安排值班,员工实际则以小时记录支持工单。三种粒度对不上,计划就会同时出现“项目安排不冲突”和“员工感觉一直超负荷”。

计划粒度要与决策周期匹配。组合层可按月查看需求与容量,未来 4 至 8 周的关键岗位适合按周检查,临近发布、迁移或审计窗口时再按日确认。把所有人都按日精确排满,维护成本很高;只按季度看总人天,又不足以发现短期撞期。

3. 变更是常态,但没有规则的变更会摧毁基线

大型组织的范围、合规要求、客户交付日期和生产故障都可能改变工作优先级。计划不应假设需求永不变化,而应规定变化如何进入、由谁评估、哪些承诺可以被替换、变更影响如何留痕。

如果管理层新增一项工作,却不明确它要替代什么,资源计划就会自然膨胀:旧任务仍留在原时间表上,新任务又被口头要求立即完成。最后,团队只能通过延长工时、降低测试范围或默默延期来消化冲突。看起来是执行问题,根因往往是决策没有记录“牺牲项”。

4. PMO 需要把隐性工作变成可见需求

支持工单、线上故障、客户答疑、技术债处理和内部评审,常被视为“零碎事务”,不进入项目资源计划。但这些工作不会因为表格里没有一行就消失。它们只是从正式计划中被隐藏,最终以项目延期、加班或员工耗竭的形式出现。

我建议至少为非项目工作设立几类容量池:日常运营、故障响应、内部治理、培训与改进。容量池不要求每项事务提前精确到个人,却可以先把不可避免的工作占用纳入供给模型,再用滚动数据修正比例。

三、常见误区:看起来精细,实际会误导决策

1. 误区一:利用率越高,团队越有效率

高利用率能说明工时被分配得多,却不能说明任务完成得快、质量稳定或客户价值更高。日程被排满以后,一个小故障、一次需求澄清延迟或一个审批阻塞,都可能让后续任务连锁延期。团队没有缓冲,吞吐量反而可能下降。

还要区分“分配率”和“实际投入率”。分配率是计划中预留的容量;实际投入率是最终发生的工作时间。若一名员工计划投入 90 小时、实际投入 115 小时,计划的 90 小时并不能证明负载健康。二者差距本身就是计划质量和需求稳定度的信号。

管理者如果把个人利用率作为单一绩效指标,员工会有动机把学习、协助同事和预防性维护排除在记录之外,甚至把估时故意做大。衡量负载应该服务于团队决策,而不是制造“谁填得更满”的竞争。

2. 误区二:把一个人的工时视为可互换的单位

两个各有 80 小时空闲的人,不一定能共同替代一名稀缺专家。前者可能没有系统权限、领域知识或签字资格;后者也可能需要完成复杂交接,短期不能把工作拆给其他人。

在计划表里只填姓名和工时,容易忽略技能熟练度、授权要求和知识依赖。我会把能力至少区分为“可独立承担”“可在指导下承担”“尚未具备”三档,并为关键能力标注可替补者和交接成本。没有替补方案的关键岗位,即使当期没有超载,也仍然是交付风险。

3. 误区三:把项目经理估算的需求直接当成承诺

项目申请常包含“需要一名高级工程师 100% 投入两个月”,但这可能只是申请人的理想方案。PMO 要追问工作包、交付物、时间窗口和技能要求,判断是否需要全职、是否能错峰、是否可以拆分,或者是否存在可行的替代能力。

在需求尚未澄清时,越早把人名写进计划,越容易形成错误承诺。可以先记录岗位需求、技能等级和预计区间,待范围、依赖和优先级确认后再分配到具体人员。这既保护团队,也避免项目经理将“申请通过”误解为“资源已锁定”。

4. 误区四:用平均值掩盖峰值与集中风险

月度平均负载为 80%,不代表每周都有 20% 余量。某团队可能第一周只有 50%,第二周因多个验收节点冲到 125%,后两周又回落。若工作不可提前、不可延后,平均数会掩盖真正的瓶颈。

同样,组合层平均负载正常,也可能有一个岗位或一个技能群严重超载。至少应同时看团队平均、关键技能分布、峰值周和高负载持续时间。短暂的一周超载与连续三个月超载,不是同一种风险。

5. 误区五:资源计划建好后就不再更新

计划中的需求、人员休假、实际工时、项目状态都在变化。若只在季度启动时维护一次,表格会逐渐变成“历史预测”,无法支持当前的资源决策。计划并不是一次性排程文件,而是带版本、变更和责任人的运营机制。

但更新频率也不是越高越好。要求所有员工每天修改长期预测,会带来填报疲劳和虚假精度。更有效的做法是按决策期限分层:远期看范围和技能需求,近期看周级容量,执行中用实际偏差触发重估。

资源负载最佳实践:PMO人力资源计划最佳实践,常见问题

四、专业判断逻辑:从输入质量到资源决策

1. 把工作需求写成可讨论的资源请求

一条有用的资源请求,不应只有“要两个人”。我要求至少能回答:要交付什么、需要哪类能力、哪个时间窗口、投入量的上下限、工作是否可拆分、延期会影响什么、估算依据是什么。请求不完整时,先退回补充,而不是直接把它排进计划。

需求的时间范围应写成窗口而非单一日期。例如“需要数据分析能力 6 至 10 人天,安排在第 3 至第 5 周均可”,比“第 3 周投入 100%”更能揭示真实约束,也让 PMO 有空间协调不同项目的峰值。

对于不确定工作,可以用区间表达,而不是虚构精确值。比如“预计 8 至 12 人天,前提是接口定义在第 2 周冻结”。这个写法把估算和假设绑定,后续假设变化时,团队可以调整预测,而不必把误差解释成执行不力。

2. 建立可复核的产能口径

每个团队应维护一个相对稳定的容量模型,包含工作日、休假、固定职责、运营支持、培训和已承诺项目。实际数据不必精确到分钟,但口径必须一致,能够解释预测与实际之间的偏差。

如果团队目前没有可靠工时数据,可以先做 4 至 6 周的轻量观察:按工作类型记录区间或比例,不追求每个任务精确到小时。目标是识别支持工作、会议、交接和临时事务的大致占用,再逐步把估算与实际交付结果对照。

数据精度必须服从决策价值。如果管理层只需要决定两个项目谁先获得专家支持,团队没有必要记录每个人每一分钟;如果组织长期在同一岗位上出现容量争议,则需要更细的技能和时间窗口数据。

3. 先按技能聚合,再落实到个人

组合层通常先识别能力缺口,而不是立即决定姓名。比如某季度需要 45 人天的数据工程能力,目前可承诺供给 32 人天,短缺 13 人天。随后再判断缺口能否通过项目错峰、工作拆分、内部培养、外部支持或调整范围解决。

到项目执行层,再把需求落实到个人,并确认其已有职责、休假和其他承诺。这个顺序能降低“先把人抢走、再争论优先级”的局面,也能让决策者看到真正短缺的是哪种能力,而不是只听到各项目争人。

4. 采用负载区间与风险阈值,而非僵硬的单点标准

负载阈值应根据工作类型和组织现实设定。一个高度可预测、工作可并行拆分的团队,与承担突发响应、复杂研发或上线保障的团队,不能共用同一条“满载线”。

我更倾向于用区间触发讨论,而非宣称某个百分比普遍正确。例如,连续两周高于团队自定的关注阈值,触发资源复核;关键岗位超过可承诺工时,触发项目优先级决策;同一人承担多个不可错峰的关键任务,触发依赖检查。阈值的价值在于触发行动,不在于看起来精确。

观察信号 可能含义 建议复核动作
个人短期负载偏高 短期峰值、临时任务或估算偏差 检查峰值周、支持工单与任务可移动性
同一技能连续多期超载 结构性供需缺口或优先级冲突 考虑项目错峰、培养替补、外部支持或范围调整
计划长期偏低、实际持续加班 隐性工作未入账或估算口径失真 补充运营容量池并校准估算依据
计划与实际差异反复扩大 需求变更、交接成本或预测流程存在问题 追溯偏差来源,修订假设和需求确认流程
关键能力仅有一名可用人员 单点依赖与人员不可用风险 制定交接、培训、文档化或备援安排

5. 用优先级和牺牲项解决冲突

当供给不足时,资源计划不能靠“所有项目都重要”来解决问题。PMO 应促成业务负责人明确排序:哪些交付日期不可移动,哪些范围可以缩小,哪些项目可以延后,哪些能力可以通过替代方案获得。

资源决策至少要留下“选择了什么、放弃或推迟了什么、谁批准、何时复核”四类信息。否则,冲突虽在会议上暂时结束,却会在团队执行阶段重新出现,最终变成多个项目各自延误。

6. 把风险和依赖纳入计划,而不是只排工时

资源计划的风险不只来自负载超标,还来自任务顺序、交接延迟和人员缺席。比如某位专家只需投入 10 小时,却负责确认一个接口标准;如果评审迟一周,后续 100 人天工作都可能受到影响。工时占比很小,依赖影响却很大。

所以我会同时标注关键路径角色、单点能力、跨团队交接和前置条件。对关键依赖,应确认需求提出日、响应时限、替代决策人和未完成时的应急方案。用工时表捕捉不了这些关系时,计划就需要依赖地图或里程碑视图补充。

资源负载最佳实践:PMO人力资源计划最佳实践,常见问题

五、案例与数据观察:用一组组合计划看出瓶颈在哪里

1. 案例口径:明确这是推演,不冒充企业实测

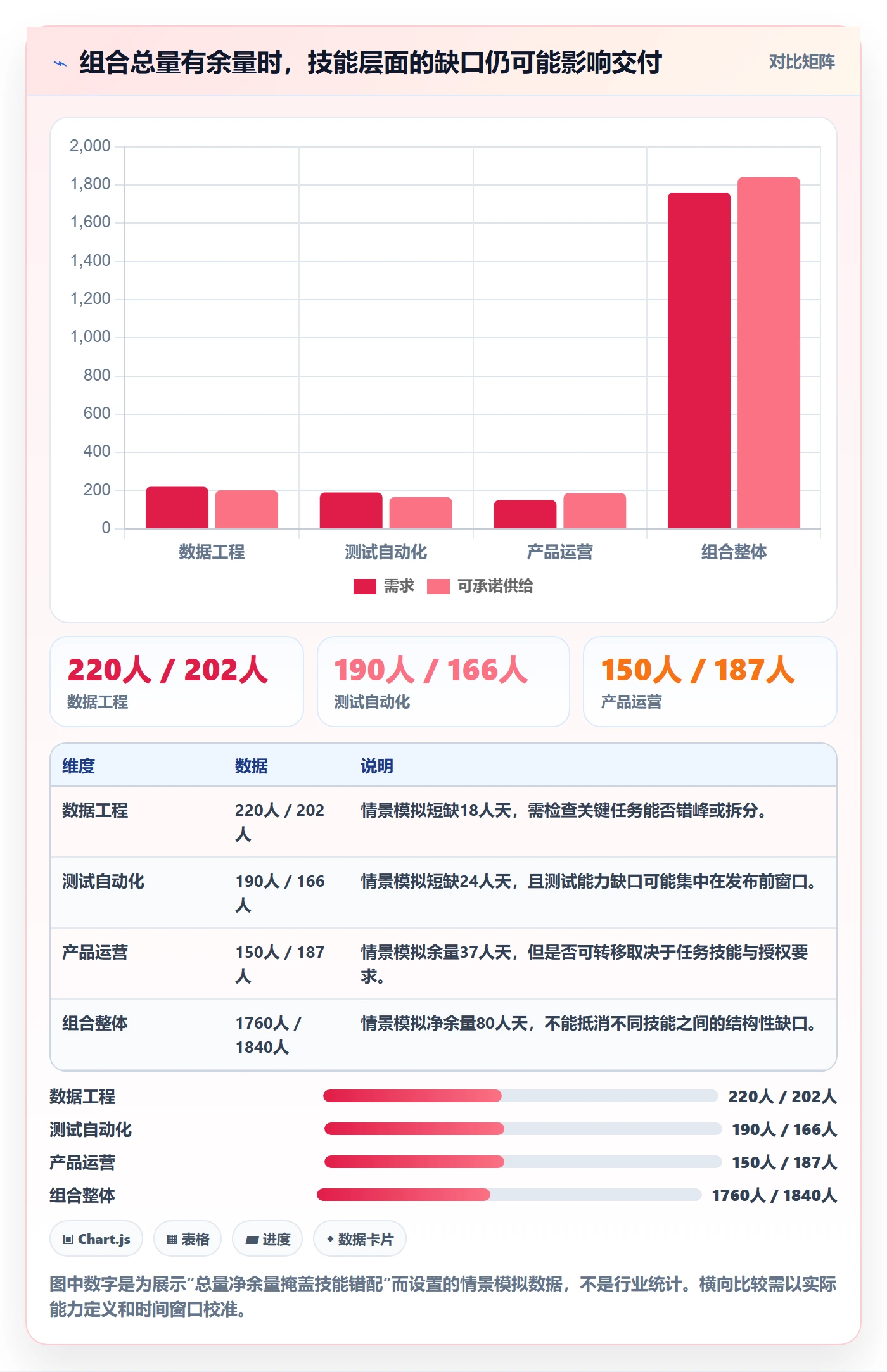

下面是一组中型企业季度组合管理的情景模拟,用来说明分析过程,不代表某家企业的真实运营数据。组织有 120 名员工、8 个并行项目,PMO 汇总未来 8 周的需求,并将团队容量扣除已知休假、固定职责和日常支持后,再按技能类别比较需求与可承诺供给。

模拟结果显示,总需求为 1,760 人天,可承诺供给为 1,840 人天,组合总量表面上有 80 人天余量。但按技能拆分后,数据工程短缺 18 人天、测试自动化短缺 24 人天,产品运营有 37 人天余量。总量的“余量”不能直接转化为技能缺口的填补,因为能力、权限和工作时点并不完全可替换。

2. 总量盈余与局部短缺可以同时存在

这一组数据里,真正的问题不是要不要继续招人,而是如何处置两个短缺能力和一个闲置能力。PMO 可以先验证产品运营余量是否包含可迁移的工作、测试任务是否能通过培训拆分、数据工程需求是否可以分批交付。只有在完成这些动作后仍有持续性缺口,才更有依据讨论外部招聘或长期产能扩充。

如果仅凭 80 人天的总量余量得出“资源充足”,关键项目仍会因测试自动化能力缺口而滑期。如果仅凭某一类技能短缺就立即招聘,也可能忽略时间窗口、可替代方案和项目优先级。组合分析的价值,是把“总量够不够”改写成“哪类能力、在何时、短缺多少、是否能替代”。

资源负载最佳实践:PMO人力资源计划最佳实践,常见问题

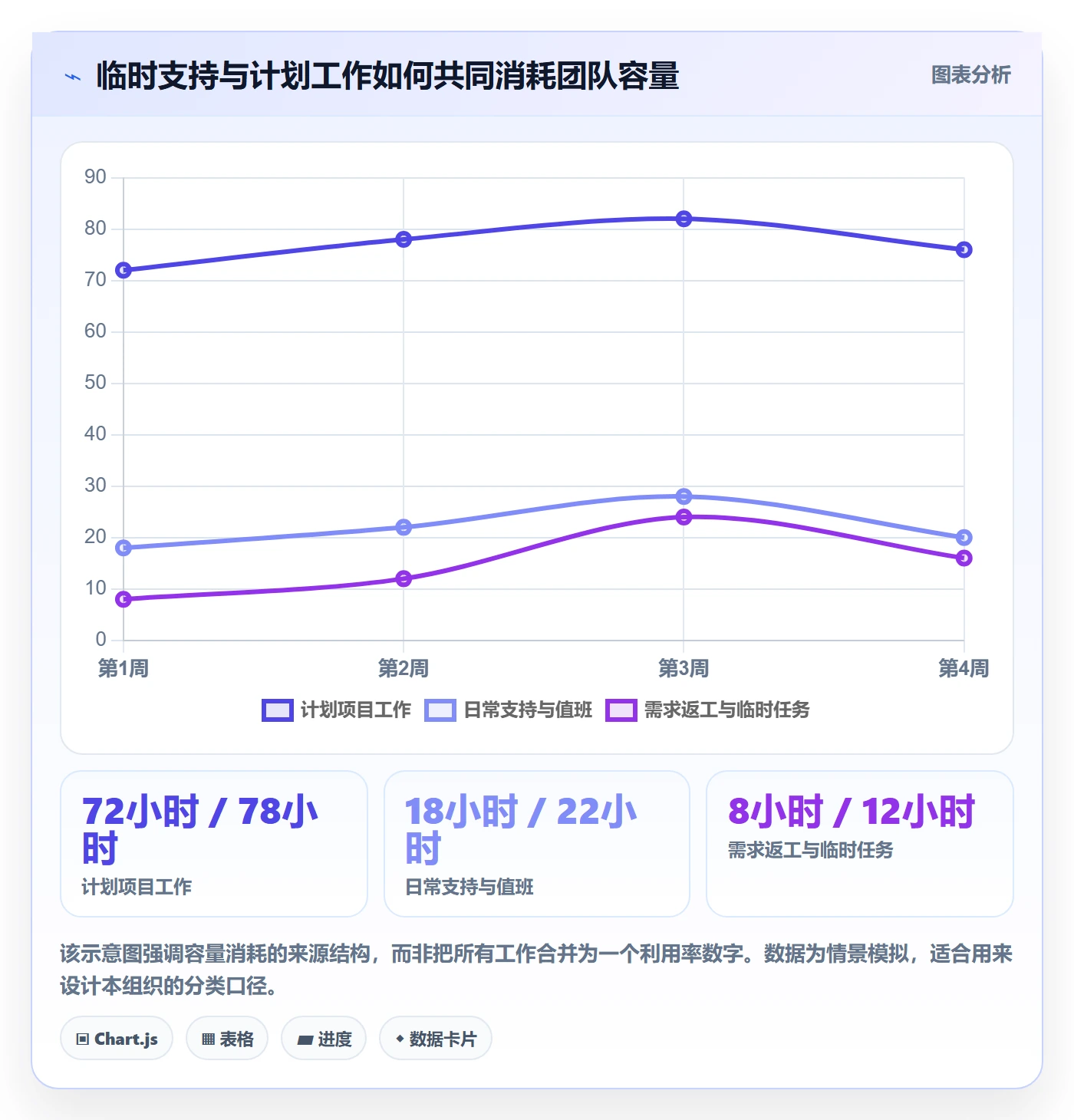

3. 把负载峰值放进时间轴,而非只看季度总数

进一步按周拆分后,模拟中的测试自动化需求主要集中在第 5 至第 6 周,数据工程需求则集中在第 2 至第 4 周。即便从季度总量看,两种能力的短缺相加只有 42 人天,也不能简单用某周的闲置容量来填补:闲置发生在第 8 周,对第 5 周的发布峰值没有帮助。

这时可以比较几种方案:把一个可延后的项目发布窗口从第 6 周移至第 7 周;将部分回归测试提前并行;安排具备基础能力的测试人员接受短期指导;对仍需专业判断的部分引入外部支持。选择哪一种,要看延期成本、质量风险和能力培养的长期收益,而不是只看谁能最快把表格数字调平。

4. 用偏差回看计划质量,而不是只追责个人

假设一轮计划中,8 周内实际投入比预测高出 12%,其中一半来自临时支持,三成来自需求返工,剩余部分来自估算偏差。这类差异应该拆开处理:临时支持需要容量池,返工需要需求确认和变更管理,估算偏差需要复盘样本和工作拆分方式。把全部偏差都归因于“员工执行慢”,不会改进下一轮预测。

对 PMO 来说,至少需要观察预测误差、临时任务占比、关键技能峰值负载、计划变更次数和交付结果之间的关系。指标不应越多越好,而要能对应动作。例如,预测误差连续扩大,就回到需求与产能口径检查;临时工作占比上升,就调整运营容量池;关键技能峰值频繁超限,就进入组合优先级评审。

资源负载最佳实践:PMO人力资源计划最佳实践,常见问题

5. 工具适合承载数据协同,不会替代资源治理

当组织超过 100 人、项目数量增多、跨部门依赖频繁时,资源数据往往分散在项目计划、人员日历、工时系统和部门表格里。PingCode 可作为项目与团队协同的场景示例,用于帮助组织把项目、工作项、负责人、进度和协作信息放在更易追踪的流程中;具体能否满足资源管理需求,要依据实际产品能力、配置方式和组织权限进行验证。

选工具时,我不会先看仪表盘是否漂亮,而会检查四件事:数据能否按团队和时间窗口汇总,项目与人员的口径能否对齐,变更是否可追溯,管理层能否从异常信号进入具体工作项。若组织没有统一技能标签、需求模板和更新时间责任,换成更复杂的平台也只会更快地产生不一致数据。

比较适合中大型组织的做法,是先用一个组合或一个部门试运行,确定字段、权限、容量池和评审节奏,再逐步扩大范围。工具上线初期不要同时要求所有团队按小时精确填报;先确认数据是否能支持优先级与冲突决策,再增加必要的细节。

六、落地行动建议:按组织成熟度选择推进节奏

1. 第一步:统一口径,不要先追求漂亮报表

先选定一个计划周期,比如未来 8 至 12 周;明确标准工时、休假、固定职责、运营支持和风险缓冲的计算方式。各部门如果采用不同口径,汇总结果就没有横向可比性,图表再丰富也无法支持组合决策。

同步建立技能词典。技能名称应能映射到真实工作,例如“数据建模”“自动化测试”“隐私评估”,而不是只用“高级人才”“关键员工”这类无法排程的标签。每项技能可以标明熟练程度、授权限制、可替补人数和最近一次验证时间。

2. 第二步:以有限范围做 4 至 6 周试点

试点应选择项目冲突明显、负责人愿意参与、工作类型相对清晰的团队,而不是先挑最容易报喜的部门。试点期间只收集能支持决策的字段:项目或工作类型、所需技能、时间窗口、预计投入区间、实际投入区间、状态、阻塞原因。

每周安排一次短评审,重点讨论新增需求、能力缺口和近期峰值,而不是逐个审核每个人的百分比。若某项数据没有引发过一次判断或行动,可以考虑删除或简化,避免表单逐渐变成没人使用的管理负担。

3. 第三步:把资源冲突变成正式决策议题

资源评审会不应只是“各项目汇报需要多少人”。会议材料至少应列出冲突对象、影响时间、备选方案、延期或范围影响、需要拍板的人。这样管理层讨论的是取舍,而不是轮流证明自己的项目最重要。

建议把决策记录简化为一页:当前供需差异、选定方案、未采用方案及原因、受影响项目、责任人、复核日期。记录越清晰,项目团队越容易执行,PMO 也越能解释后续变化来自什么决策。

4. 第四步:用滚动预测替代一次性年度排满

年度计划仍然有用,但它更适合表达战略方向和大致能力需求,不应假装能精确预测每个人全年每周的投入。近期工作可细化,远期工作保留区间与假设,并随着项目成熟度提高逐步收窄。

滚动预测时,优先更新发生变化的部分:新增项目、关键人员不可用、优先级变化、需求延期或扩大、实际偏差持续异常。其他稳定工作不必每周重复填报。这样可以让维护成本集中在真正影响决策的变化上。

5. 第五步:建立复盘闭环

每个周期结束时,对照计划与实际,按原因分类,而不是只比较总工时。可以查看需求变更、交接等待、临时支持、关键技能缺口、估算误差、审批延迟和人员不可用各自造成了什么影响。

复盘的输出应当改变下一轮计划规则。例如,某类支持长期稳定占用约一成容量,就将其纳入容量模型;某项审核总在发布前集中,就提前规划审核窗口;某项能力反复成为单点,就安排培训和备援,而不是每个季度都重新争抢同一位专家。

6. 推荐的滚动运营节奏

节奏 主要参与者 讨论内容 适合解决的问题
每周 项目经理、团队负责人 未来数周峰值、临时任务、关键人员可用性 发现近期冲突和依赖延迟
每月 PMO、部门负责人、项目负责人 技能供需、项目排序、跨团队容量调整 解决组合层的资源取舍
每季度 业务负责人、PMO、职能负责人 战略需求、长期能力缺口、招聘与培养方向 决定结构性产能投入与能力建设
重大变更时 受影响项目负责人及决策人 范围、时点、资源和牺牲项 避免口头插单导致计划失真

资源负载最佳实践:PMO人力资源计划最佳实践,常见问题

七、不同情况下的取舍:没有一种方案适合所有团队

1. 需求稳定、工作可重复:优先做容量模板

如果工作类型稳定、周期规律、突发任务少,可以按团队和技能建立标准容量模板,例如预留固定比例给维护、交付和改进。模板能够降低每轮预测成本,但必须定期根据实际偏差修正。

这类团队不必一开始就采用复杂的个人级预测。优先把需求批次、交付节奏和实际偏差记录好,往往比维护一张精细到每天的排程表更有效。

2. 需求高度不确定:优先管理缓冲和决策触发点

研发探索、重大故障响应和需求频繁变化的团队,难以提前精确承诺每项工作。应把计划表达为容量区间,设置明确的重估触发条件,例如范围改变、关键依赖延期或突发支持超过预留额度。

缓冲不是用来隐藏效率问题的万能理由。若团队长期使用缓冲却无法说明原因,应该回头检查估算质量、需求入口和优先级管理。若缓冲经常被临时支持消耗,则应将这类支持变成可见的容量池。

3. 关键专家稀缺:优先降低单点依赖

对于只有一两名专家能承担的工作,短期可能需要调整项目时间或引入外部支持;中期则要安排知识交接、结对工作和授权扩展。培训不一定立刻增加同等产能,但能降低未来因单人不可用造成的停摆风险。

不要把“某人愿意加班”当作替代方案。若组织连续依赖同一位专家救火,短期交付可能看似成功,长期却会让组织风险集中到个人身上。

4. 组织数据成熟度低:先做可信的小数据

如果各部门对工时、项目和技能的定义都不一致,先做小范围统一,不要追求一次覆盖全组织。最初的数据可以不完美,但要知道它的边界、来源和更新时间。带有明确假设的粗略预测,通常比没有口径的精确数字更能用于决策。

在数据尚不成熟时,PMO 可多依靠结构化访谈与团队负责人校验,并把预测标注为区间。等实际记录逐步积累,再判断哪些字段值得自动化,哪些规则需要标准化。

5. 交付时点不可移动:优先调整范围或投入方式

如果法规窗口、客户合同或市场发布日不能移动,资源冲突就需要在范围、交付批次、外部支持和质量保障之间做明确选择。可移动的需求先调整,不可移动的关键路径应获得正式保障。

但“日期不可变”不应自动等同于“所有范围都不可变”。若资源不够,管理层应讨论最小可交付范围、分阶段上线和风险验收机制。把所有约束都设为不可变,等于拒绝做决策,把结果交给团队用加班和风险承担来解决。

组织情形 优先动作 主要代价 不宜采用的做法
需求规律、变化少 建立容量模板并按周期校准 模板可能掩盖局部异常 每周重复手工预测每个人的全部工作
需求波动大 设置缓冲、重估条件和变更入口 远期预测精度有限 把不确定任务强行估成单一精确工时
稀缺专家集中 错峰、备援、知识转移和外部补充 培养需要时间,外援需要成本 长期依赖个人加班填补结构缺口
数据口径不统一 小范围试点并先统一定义 短期无法得到全组织统一视图 先上系统再要求数据自动变得可信
交付日期不可移动 调整范围、批次或投入方式 可能减少首批范围或增加外部成本 同时冻结日期、范围、成本和质量要求

八、常见问题:PMO 人力资源计划中的关键问答

1. 资源负载率应该控制在多少

不存在适用于所有组织的单一答案。可承诺负载取决于工作是否可预测、是否需要响应突发事项、团队是否承担固定职责、项目变更频率以及交付质量要求。建议先用实际数据观察计划负载与延期、返工、加班之间的关系,再设置适合本组织的关注阈值。

阈值应被设计为讨论触发器,而非个人绩效线。若高于阈值,就查清峰值持续时间、技能是否稀缺、非项目工作是否漏记,以及哪些承诺可以调整,而不是直接要求员工“提高效率”。

2. 应该按小时、天还是周排资源

按决策用途选择粒度。组合层一般按月或周观察供需;近期高风险节点按周或日确认;低不确定性的长期工作可先用区间估算。若任务本身以小时为单位交接,才有必要用小时粒度。

粒度过粗会漏掉峰值,粒度过细则会增加维护成本并制造虚假精确。可以采用多层视图:远期看能力与容量,近期看周级安排,执行中看实际任务和阻塞。

3. 兼职参与多个项目时如何避免重复计算

必须使用统一人员或团队标识,并在同一时间窗口内汇总所有项目承诺。某人在项目甲安排 60%、项目乙安排 50%,即使两位项目经理各自认为计划合理,合计也已经超过完整投入。检查时还要把值班、部门职责、培训和内部会议纳入同一口径。

如果组织使用多个系统,先确定数据主来源、更新时间和冲突处理责任。没有统一标识和更新时间规则,重复计算不是报表问题,而是数据治理问题。

4. 资源申请被拒绝或延后,PMO 应怎么解释

不要只说“没有人”。应说明缺的是哪种技能、发生在哪个时间窗口、缺口是多少、现有优先级如何、有哪些备选方案及其影响。这样项目负责人可以选择调整范围、日期或工作方式,而不是把资源决策误解为 PMO 主观偏好。

被拒绝的申请也应进入待评估记录,标注需要补充的信息或重新评审的日期。需求情况改变后,可以重新判断,不必让项目负责人每次从头申请。

5. 怎么判断应该招聘、外包还是培养内部人员

先区分短期峰值与长期结构缺口。短期峰值可能适合错峰、临时外部支持或调整交付批次;长期稳定需求且能力对组织具有持续价值时,招聘和内部培养更值得评估。

比较方案时要同时看获得产能的时间、知识留存、权限要求、质量风险和后续工作量。外部支持未必可以承担需要内部授权的职责;内部培养也不会在下周立刻形成成熟产能。不要只比较单价或人数。

6. 资源计划与工时填报有什么区别

资源计划关注未来供需、承诺、能力缺口和决策;工时记录关注实际发生了什么。二者可以互相校准,但不能互相替代。只有实际工时没有未来计划,组织无法提前处理冲突;只有计划没有实际偏差,也无法知道估算是否可信。

若组织还没有工时记录基础,可以先从少数工作类型和关键岗位开始,不需要将每一分钟都记录下来。工时采集的目标是改进预测与决策,而不是追求填报覆盖率本身。

7. 资源计划多久更新一次

至少应匹配组织的决策节奏。临近发布的高风险团队可每周查看;组合优先级和跨部门容量可按月评审;战略能力与长期招聘方向可按季度讨论。重大需求变化、关键人员不可用或生产事件发生时,应触发临时更新。

更新并不意味着每次重做全部计划。优先修订变化项,并保留原预测与调整原因,才能区分“当初估算不准”和“后来条件变了”。

九、结语:让资源计划成为组织做取舍的证据

PMO 人力资源计划的目标,不是把每个人的日历填满,也不是制造一个看上去精确的利用率。它的价值在于:把不可见的工作纳入供给,把稀缺能力从总人头里分离出来,把项目冲突转换为有责任人的决策,并在需求变化时保留可追溯的调整路径。

我建议从一个具体动作开始:选定未来 8 周、一个组合范围和三类关键技能,统一可承诺工时口径,记录需求区间、时间窗口和实际偏差。两到三个周期后,复盘最常见的缺口来自哪里,再决定是改优先级、调节节奏、培养替补、增加容量,还是投入工具支持。

资源管理的成熟,不在于预测永远准确,而在于预测偏离时,组织能及时看见原因、做出取舍,并且不把系统性冲突伪装成个人执行问题。

常见问题解答(FAQ)

1. PMO做人力资源计划时,应该先按项目人数还是按技能和可用工时盘点?

我在做年度项目组合规划时,常看到团队先报“需要几个人”,但同样是两个人,后端开发和数据治理的供需可能完全不同。我想知道,PMO怎样盘点才能避免人数看起来够、关键技能却没人能接?

优先按技能、角色和可用工时盘点,再汇总人数。建议为每位成员记录技能标签、熟练度、每周可投入工时、已承诺任务和不可用时间;项目需求也拆成相同维度。比如某位工程师名义上每周能工作40小时,但扣除例会、支持值班和休假后,实际可规划工时可能只有26小时。

一个便于启动的估算方式是先按每周30至32小时作为稳定可计划工时,再用团队数据校准,而不是默认40小时全部可分配。人数适合做管理层汇报,技能与工时才适合做资源决策。

2. 多个项目争抢同一位专家时,PMO应该怎样判断优先级并分配资源?

我遇到过一个人同时被三个项目列为关键成员,每个项目计划都显示按期,直到真正排期才发现时间重叠。我不想只靠谁先提需求或谁声音大来分配资源,有没有更可解释的判断办法?

先把冲突从“谁更重要”改成“哪项工作不能延后、延后代价是什么”。PMO可统一比较法规或客户承诺、业务收益、延期影响、技能稀缺性和可替代方案,并由项目组合决策人确认权重。排期时还要检查同一成员的周负荷:若计划投入达到可用工时的100%,任何临时支持都会造成连锁延期;

关键角色通常应保留约10%至20%的缓冲,具体比例依据交付波动校准。不要让多个项目各自锁定同一专家,应指定唯一的资源承诺记录,并把未获确认的投入标为待分配,而不是写进基准计划。

3. 资源负载率达到多少算过载?PMO如何避免计划看起来满负荷、执行却不断延期?

我曾看到项目计划里每个人每周都排得很满,表面上资源利用率很高,实际却因为评审、故障处理和跨团队沟通不断加班。我想知道,负载率应该怎样计算,超过什么信号就要调整计划?

不要把“排满”当作“高效”。负载率应按已承诺工作量除以扣除休假、例会、值班等后的可用工时计算,并分角色、分周观察,而不只看部门月度平均值。实务上可将连续数周高于85%作为预警线,将超过100%视为需要决策的冲突;这不是普遍定律,知识工作比例越高、需求越不稳定,缓冲通常越重要。

若负载异常,先检查任务是否重复计入、工作量估算是否过粗,再考虑调整范围、错开里程碑、引入替代技能或增加资源。单纯要求加班通常只是把风险推迟到质量和返工上。

4. PMO的人力资源计划应该多久更新一次?怎样让预测及时又不增加大量维护成本?

我不确定资源计划是应该每周细化,还是每月统一更新:更新太少会错过人员冲突,更新太频繁又容易变成没人维护的表格。我希望找到一个能跟上变化、又不让项目经理重复填报的节奏。

采用分层更新比要求所有数据每天刷新更有效:未来4至6周按周检查已承诺工时和关键岗位冲突,之后的季度或更远周期按月滚动预测。把调整触发条件写清楚,例如关键人员离岗、里程碑变化、需求增减超过约10%或项目优先级改变时,相关负责人须在约定时限内更新。

数据尽量从项目任务和人员日历汇总,不要让项目经理在多个表格重复录入;每次资源评审只聚焦新增冲突、预测偏差和需要升级的决策。衡量计划质量时,可比较过去数周预测投入与实际投入的偏差,持续校准估算,而不是只考核表格是否按时提交。

核心关键词

读者评论

金
金泽宇

以前做资源计划时确实只看总人天,结果关键评审岗位临时撞期,项目还是延期。把技能、时间窗口和替补情况一起列出来更接近实际,但前提是各团队愿意持续更新数据。

余
余宇轩

文中把理论工时、可分配工时和可承诺工时分开,这个口径很实用。不过会议、支持和临时任务往往难以准确统计,建议先用几个月实际记录校准,不宜一开始就追求特别精细。

何
何舒然

我比较认同不要把利用率直接当绩效指标。实际管理中还需要明确超载后的决策机制,比如延期、降范围或补充外部资源由谁拍板,否则发现冲突后仍可能只是让团队加班消化。

文章包含AI辅助创作:资源负载最佳实践:PMO人力资源计划最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/538730

赞 (0)
飞飞飞飞
人力资源计划工作量全流程:PMO最佳实践与一文讲清
上一篇 50分钟前
人力资源计划如何做好资源冲突?PMO最佳实践与操作步骤
下一篇 49分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
